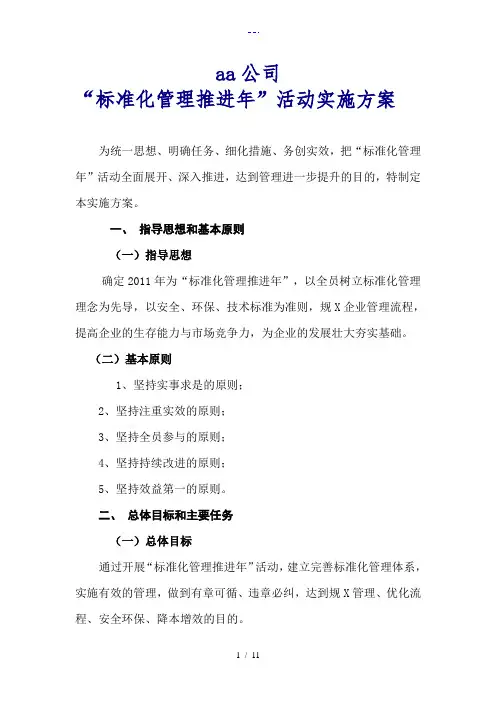

标准化管理推进实施计划方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

页眉

页脚

标准化管理推进工作实施方案

为认真贯彻落实中国铁路总公司、xx铁路局有关推进标准

化管理的精神,科学有序推进新建福xx铁路工程建设,促进公司及各参建单位提高建设管理水平,全面实现质量、安全、工期、投资、环保和稳定建设目标,遵照《中国铁路总公司关于深化铁路建设项目标准化管理的指导意见》(铁总建设〔2013〕193号)部署,根据《xx铁路局2014年度铁路建设标准化管理推进工作实施方案》(xx建设函〔2014〕x号)有关要求,结合公司建设管理实际,制定本方案。

一、总体要求

认真贯彻落实全路、全局建设工作会议精神,结合公司建设管理实际,以管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化为基本内涵,以技术标准、管理标准、作业标准和工艺流程为主要依据,以机械化、专业化、工厂化、信息化为支撑手段,建立健全标准化项目管理运行机制,深入推进标准化项目管理机构、现场指挥部、监理站、设计现场配合机构和标准化工地建设,全面实现公司xx年质量、安全、工期、投资、环保和稳定建设目标。

二、组织机构

公司成立标准化管理推进工作领导小组:

组长:总经理

副组长:副经理

组员:公司各部门、现场指挥部负责人,各设计、施工、监理单位现场管理机构负责人。

公司标准化管理推进工作领导小组对公司标准化推进工作负总责,安全质量部归口负责公司标准化管理推进工作,其他各部门、现场指挥部各司其职。各参建单位根据建设分工,各负其责。全面实现参建各方管理体系融合、信息系统共享、工作步调一致,确保标准化管理工作得到深入有效的推进。

三、实施内容

1. 健全管理体系

以管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化为核心,建立健全标准化管理体系,做到“事事有标准、事事有流程、事事有责任人”,为全面科学有序推进标准化管理和项目建设打下坚实基础。

1.1管理制度标准化。依照国家及行业有关建设要求,组织完善公司管理制度,做到实施有标准、操作有程序、过程有控制、结果有考核。

一是修订和完善《xx铁路有限责任公司管理文件汇编》,分类完善公司各项管理制度,明确管理流程和工作要求。(责任部门:《xx铁路有限责任公司管理文件汇编》公司各职能部门按照

—2—

各自分工,完善本部门制度修订汇编。完成时间:2014年4月)二是公司各部门、现场指挥部按照公司各项管理制度,督促各参建单位修订完善各自管理办法,健全管理体系。(责任部门:各部门牵头,各现场指挥部配合。完成时间:2014年4月)三是修订完善公司《标准化管理程序文件》,依据管理制度明确各项管理工作流程、工作标准、责任部门和完成时限,确保制度有效落实、工作有序推进。(责任部门:公司安质部。完成时间:2014年4月)

1.2人员配备标准化。根据中国铁路总公司和南昌铁路局有关要求,修订完善参建四方岗位任职标准,选配素质和能力达标人员,确保岗位设置、人员素质满足建设需求。

一是组织制定和完善公司各级管理人员的岗位职责,明确各岗位职责和任职条件。(责任部门:综合管理部,完成时间:2014年4月)

二是督促各参建单位制定各现场岗位职责,明确任职条件。(责任部门:公司各部门牵头,各现场指挥部落实。完成时间:2014年4月)

三是建立公司管理人员和参建单位管理人员信息库,按照岗位设置、任职条件和参建单位履约承诺核对人员信息,确保人员素质达标,并通过信息库对人员业绩、考核和任职变更实施全过程管理。(责任部门:综合管理部。完成时间:2014年4月)

—3—

1.3现场管理标准化。根据南昌铁路局标准化管理要求,督促各参建单位创建标准化工地、试验室、拌和站,制定完善现场管理标准,细化量化有关要求,统一标准,实现规范管理和文明施工。

督促各施工、监理单位根据《建设项目现场管理标准化指导意见》,结合标段实际,制定标准化工地(含试验室、拌和站)实施方案,经公司相应现场指挥部批准后实施标准化工地、试验室、拌和站建设工作。(责任单位:各现场指挥部,完成时间:2014年4月)

1.4过程控制标准化。根据公司各项目建设目标,细化质量、安全、工期、投资控制、环保和稳定等工作目标,明确参建各方的主体责任,督促落实各项工作流程和制度标准,实现项目建设管理和作业过程闭环有效控制。

一是结合公司实际,按照中国铁路总公司、xx路局有关要求,组织制定项目建设目标,明确安全、质量、工期、投资等各项工作的具体任务目标。(责任单位:公司综合管理部牵头,其他职能部门配合。完成时间:2014年4月)

二是督促各参建单位根据项目建设目标和投标承诺,细化分解各年度相应任务目标,并发文公布,作为激励约束考核、劳动竞赛活动、年度评先推优等考核评价的依据。(责任单位:计划财务部、工程管理部)

—4—

三是督促各施工单位依据设计文件、验收标准和有关规范,结合标段实际,编制各专业、各单位或分项工程作业指导书,并细化制定简明实用、操作性强的作业卡片,明确每个工序流程和质量安全要求,逐级落实到工班及作业人员。(责任单位:各现场指挥部。完成时间:2014年6月)

2. 落实支撑手段

以机械化、专业化、工厂化、信息化为支撑手段,加强建设过程管理,全面提升项目管理质量和效益。

2.1机械化。充分发挥机械化施工作用,规范作业流程,提高施工效率,落实质量标准,保障施工安全。

一是规范化机械化施工标准。根据中国铁路总公司关于机械化施工指导意见要求,结合项目特点及质量安全和工期目标,依据设计方案和施工合同,制定各标段机械化实施标准,明确路基、桥梁、隧道、站场、站房、铺架、牵引供电等专业的施工机械化作业方案和设备配置标准。(责任单位:工程管理部。完成时间:2014年4月)

二是落实机械化施工要求。在单位工程开工前,应根据机械化施工标准,将施工机械设备配置及其成套匹配情况,纳入开工报告审批范围,并同步核查特种设备操作人员上岗资格、设备操作流程和管理制度、施工及人身安全保障措施、应急预案等是否符合要求。(责任单位:各现场指挥部。完成时间:单位工程开

—5—

相关文档
最新文档
