城市污水管网工程施工进度计划网络图.pdf
管网工程施工组织设计方案

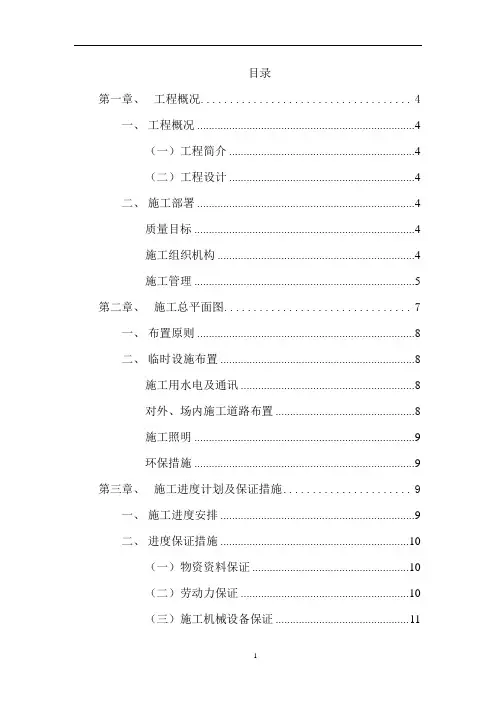

目录第一章、工程概况 (4)一、工程概况 (4)(一)工程简介 (4)(二)工程设计 (4)二、施工部署 (4)质量目标 (4)施工组织机构 (4)施工管理 (5)第二章、施工总平面图 (7)一、布置原则 (8)二、临时设施布置 (8)施工用水电及通讯 (8)对外、场内施工道路布置 (8)施工照明 (9)环保措施 (9)第三章、施工进度计划及保证措施 (9)一、施工进度安排 (9)二、进度保证措施 (10)(一)物资资料保证 (10)(二)劳动力保证 (10)(三)施工机械设备保证 (11)三、违约承诺 (11)第四章、劳动力和材料投入计划及保证措施 (12)一、劳动力投入计划表 (12)二、劳动力保证措施 (12)三、材料保证措施 (13)第五章、主要机械设备、办公设备及检测设备投入计划 (13)一、主要施工机械表 (13)二、拟投入本工程办公、测量及检测仪器 (13)第六章、施工重点、难点关键技术工艺解决方案 (13)一、工程的关键技术及重点、难点 (13)(一)雨水管网、污水管网 (14)二、施工方案 (14)(一)机械挖土施工方法 (14)(二)雨水、污水管网的施工方法 (15)第七章、合理化建议 (16)第八章、工程质量的承诺及保证措施 (17)一、工程质量的目标 (17)二、施工质量保证措施 (17)三、施工过程控制措施 (18)四、违约承诺 (19)第九章、安全生产和文明施工措施及违约承诺 (19)一、安全生产 (19)(一)安全生产的目标和承诺 (19)(二)安全生产保证措施 (20)(三)安全生产管理措施 (20)(四)安全技术方案 (22)二、文明施工 (25)(一)文明施工目标 (25)(二)文明施工措施 (25)三、环境保护 (26)(一)环境保护措施目标 (26)(二)污染源分析 (27)(三)环境保护措施 (27)四、违约承诺 (28)第十章、新技术的应用与违约承诺 (29)一、新技术的应用 (29)三、违约承诺 (29)第一章、工程概况一、工程概况(一)工程简介本工程为海宁建设有限公司位于海宁区的拓展九号路(拓展八号路—金七线)雨、污水管网工程,由海宁经济技术开发区规划建筑设计院设计。
施工进度计划网络图(excel版)
新建厨 卫工程
施工 准备
拆除工程
10d 40d
附属工 程
冬季停工
拆除工程 50d
基础、主体工程 100d
地下管网工程 70d
彩钢屋面工程
室内外零星工程
80d 外墙保温、涂料
工程
90d
60d 装饰装修施工
80d
屋面工程 30d
室内安装工程 40d
外墙工程
装饰装修施工
60d 道路工程
40d 垃圾池工程
90d
30d
竣工 验收
宝山家苑小区棚户区维修改造及配套基础设施建设施工进度计划网络图
月份 2019年10月 2019年11月
2019年12月-2020年2月
2020年9月30日完工
2020年3月 2020年4月 ห้องสมุดไป่ตู้020年5月
2020年6月
2020年7月
2020年8月
2020年9月
正房维 修工程
考虑冬季住户住房正常使用,正 房在2020年3月正式开始拆除。
市政工程中的雨污水管网施工技术要点
市政工程中的雨污水管网施工技术要点摘要:市政工程的建设正随着经济的发展而获得了快速发展,作为市政系统当中重要组成部分的雨污水排水系统在整个城市基础设施系统当中所起到的作用尤为关键。
就目前而言,我国国内雨污水排水系统本身由于施工工艺较为复杂,施工过程当中的影响因素众多,因此作为相关从业人员必须要针对其引起充分重视,积极创新工程施工技术,针对工程施工的相关环节进行进一步细化,从而为城市居民创造更高质量的生活。
关键词:市政工程;雨污水;管网施工引言在保证项目整体良性、渐进建设的基础上,市政道路工程可以提高建设单位的经济效益,实现理想的社会效益,为城市居民提供良好的居住环境。
从实际情况来看,目前我国主要以重力循环管道的形式设置市政道路。
为此,在施工过程中,一般会采用大管让小管、压力管道让非压力管道的施工原则。
在建设初期,城市规划设计缺乏对长远发展的考虑,部分老城区的雨污合流管道给后期带来诸多隐患,给管网改造带来诸多麻烦和一定难度。
1市政道路雨污水排水工程的概念及其重要性1.1市政道路雨污水排水工程的概念在市政道路排水系统中,最为重要的组成部分是污水排水系统和雨水排水系统。
其中,在具体排水系统构建中,包括了管道、雨水口、水井等诸多组成部分。
为了维持城市的正常运行,做好城市市政道路排水系统的工作非常重要,其主要功能是排放城市每天产生的污水和雨水。
同时,实施雨污分流后,很多城市的污水通过污水管网可以排入各污水处理厂,经过特殊处理,达到排放标准后排入大自然。
并且,雨水可以通过雨水管网络系统直接排放到河流中,不仅确保城市环境整洁,也实现了能源节约,符合可持续发展的理念。
1.2市政道路雨污水排水工程的重要性在不同的季节,城市的降水量会有所不同。
夏季经常会有大量的降雨,这将对市政道路造成很大的破坏,路面材料长期暴露在潮湿的环境中,会对材料的强度产生很大影响,导致道路病害。
因此,在城市发展过程中,必须有良好的排水管道来保护路面。
污水管网施工专项方案
污水管网施工专项方案本工程为德阳市城市生活污水处理厂的配套截污干管工程部分,全长约14.0公里,分为城内天山路段、城外东岸段和城外西岸段,管径为d800~d1350,最终将污水排入处理厂。
截污干管采用远期分流制度设计。
二、工程目标本工程的主要目标是解决城市生活污水的收集和排放问题,保障城市环境卫生和公共健康,同时提高污水处理厂的处理能力和水质标准。
三、工程进度本工程已完成前期的勘察设计和招投标工作,目前正在进行施工准备工作,计划于明年底前完工。
四、工程预算本工程总投资约为2.5亿元,其中包括土地征用、施工费用、设备采购等各项费用。
第一章工程总体概况本工程是德阳市城市生活污水处理厂的配套截污干管工程,全长约14.0公里,分为城内天山路段、城外东岸段和城外西岸段,管径为d800~d1350,最终将污水排入处理厂,采用远期分流制度设计。
本工程的主要目标是解决城市生活污水的收集和排放问题,保障城市环境卫生和公共健康,同时提高污水处理厂的处理能力和水质标准。
目前,本工程已完成前期的勘察设计和招投标工作,正在进行施工准备工作,计划于明年底前完工。
本工程总投资约为2.5亿元,其中包括土地征用、施工费用、设备采购等各项费用。
本文介绍了城内天山路段C标段的施工内容和工程情况。
工程包括污水检查井、钢带增强PE螺旋波纹管、钢筋混凝土顶管、破路及恢复路面等。
荷载取值按照现行规范采用,地质情况主要为中砂层、圆砾石、卵石层。
工期为180天,开工时间以监理工程师下达的开工令为准。
现状道路均为水泥砼路面结构,周围环境为居住小区、商铺、企事业单位等。
现状路两侧有树木、路灯杆、供电线路、通讯设施、居民区等,地下有电缆、管线等。
工程施工影响不大。
本工程的主要任务是截污干管,全长为2.745公里。
其中,污水检查井、DN1000埋地用钢带增强PE螺旋波纹管和DN1200顶管施工是本工程的重点。
为了控制施工工期,DN1000埋地用钢带增强PE螺旋波纹管埋设是关键工程。
城市供水管网改造工程施工确保安全生产文明施工的管理体系及措施
城市供水管网改造工程施工确保安全生产文明施工的管理体系及措施第一节文明施工技术措施1、施工总平面管理贯彻执行“内抓管理、外塑形象”的方针;学习并贯彻执行《现场文明施工管理》,并学习和贯彻执行当地有关文件中关于现场场文明施工管理的有关规定;严格按施工总平面图布置各类设施,保证现场有条不紊;施工平面管理由项目经理负责,由项目工长、材料部门、机械管理部门、后勤保障部门实施,按平面分片包干管理;施工现场按照公司CI标准设置“三图七牌”;按照总体规划要求作好平面布置,主要包括:现场办公临建布置、现场厕所布置、材料堆放场地布置、现场排水、排污布置。
详见施工总平面布置图;施工现场实现施工封闭化、围栏标准化、现场硬地化、厨房厕所卫生化、宿舍和办公室规范化。
减少对周围环境的污染和影响,美化建设工程周围环境;施工现场切实做到“工完料尽,场地清”,施工垃圾集中堆放,及时清运,以保持场容的整洁。
2、重点部位文明施工管理措施2.1办公区施工现场实行封闭式施工。
现场四周除留必要的人员、车辆进出口通道外,采用组合板房搭建,并应绘制与周围环境协调的图案辅以美术字体。
图案和字体要求颜色协调、整洁美观;工地主出入口设置大门,其高度与围墙相适应,宽度5~6m,采用镀锌2寸水管做架,双面铁板做面,红丹打底上油漆,焊接要平整、坚固、耐用;工地大门右侧的外墙上应挂设施工标牌;工地大门口设置用混凝土浇捣的由宽30cm、深40cm沟槽围成宽3m、长5m的矩形洗车场地和沉淀池,配高压冲洗水枪,驶出工地的机动车辆必须在工地出入口洗车场内冲洗干净方可上路行驶;在工地主入口处醒目位置挂上“三图七牌”:“三图”:施工总平面图;施工现场文明施工分片包干图或场容分片划分图;施工总进度计划网络图。
“七牌”:工程概况牌;项目概况牌或项目简介牌;安全生产措施牌;安全生产宣传标语牌;保卫、防火、卫生须知牌;现场管理制度牌;安全记录牌(无安全事故天数记录)。
现场临时办公室、会议室全部按施工组织设计要求布置,并按公司CI标准进行油漆;2.2材料堆放场地施工及材料按施工进度计划分批进场,并依据材料性能分类堆放,标识清楚。
污水管网工程施工组织设计
XXX城乡污水治理一体化建设工程项目施工组织设计编制单位:XX中茂建设劳务有限公司编制日期:2023 年12 月30 日目录一、编制依据及编制说明二、工程概况及施工条件三、施工总体方案部署四、施工准备工作五、施工进度计划及保证措施六、重要工程项目施工方法七、关键技术措施八、技术先进性及节约措施九、安全文明、环保措施十、与其他单位的配合措施十一、成品保护措施十二、季节性施工保证措施十三、环境污染保护十四、目的管理附表1重要施工人员表附表2劳动力计划表附表3计划投入的重要施工机械设备表附表4 计划开竣工施工进度表一、编制依据及编制说明1.1编制依据1.1.1重要编制依据本工程组织设计依据XXX城乡污水治理一体化建设工程项目施工图设计、现场勘探情况编制。
1.1.2施工技术规范及标准1、排水管道工程施工验收规范本工程施工图及施工图规定的其他标准、规程、规范。
1.1.3对材料的质量和实验规定《普通砼用砂质量标准及检查方法》《普通砼用碎石或卵石质量标准及检查方法》《建筑施工安全检查标准》《给水排水管道施工及验收规范》《给排水标准图集》《国家建筑标准设计排水检查井》《市政排水管渠工程质量检查评估标准》《埋地聚乙烯排水管管道工程技术规程》《埋地硬聚乙烯排水管管道工程技术规程》本工程施工组织设计提出如下目的:合格的施工质量,快速的施工周期,高效的经济效益,文明的安全技术措施。
1.2编制原则1、遵循招标文献条款的原则,在编制施工组织设计文献说明及附图表中,严格按照招标文献的规定,做到统一标准、规范编制。
2、遵循设计文献和规范验标的原则,在编写重要项目施工方法中严格按照设计规定,执行现行施工规范和验收标准,对的组织施工,保证工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,例题安排,均衡生产,平行作业,保证高速度、高质量、高效率完毕本标段工程的建设。
污水管网施工方案
目录1、综合阐明2 、施工总体布置3、现场施工管理组织机构及技术力量4、主体工程施工方案及技术措施5、资源配备筹划6、劳动力筹划表7、特殊施工技术保证措施8、工期保证措施9、工程质量保证措施10、服务11、季节施工技术措施12、施工安全保证措施13、文明施工及环保措施14、工程配合及协调管理措施15、分包筹划与管理措施附表一拟投入本工程的重要施工设备表附表二拟配备本工程的实验和检测仪器设备表附表三劳动力筹划表附表四筹划开、竣工日期和施工进度网络图(或横道图附表五施工总平面图附表六临时用地表1、综合阐明1.1工程概况1.1.1工程建设概况项目实行地点:涪陵区罗云乡罗云坝社区一、二社。
工程规模及重要建设内容:场镇雨污水管网改造和人行路面的恢复建设。
项目招标范畴:道路工程、给排水工程及涪陵区罗云乡场镇排水管网建设工程施工设计图、图说及工程量清单所涉及的所有内容(具体以工程量清单明确的内容为准;筹划工期:120日历天1.2编制根据1.2.1罗云乡场镇排水管网建设工程招标文献、施工图纸、工程量清单及补遗文献。
1.2.2我司的技术实力及有关工程的施工经验。
1.2.3本工程有关的规程、规范1.3施工条件工程对外交通较好。
施工用水可直接接入场镇供水网中,也可建蓄水池,储水备用。
工程所需水泥重要由合格的水泥厂供应能满足工程需要的水泥。
钢筋和木材本地没有生产厂家,需从外地购买,也可从本地的销售商处采购。
工程施工用房可在施工区附近租用民房,也可在工地建少量工棚,作为仓库,加工厂和值班房使用。
工程区自然气候条件好,地处温暖带,大陆性季风气候,四季分明,冬季寒冷,雨雪稀少;春季暖和,气温回升块,干旱少雨;夏季炎热,雨量集中;秋季凉爽,气候晴朗。
一年的施工期较长,对工程施工有利。
1.4、设计阐明1.4.1工程概况项目区域位置本次设计项目位于重庆市涪陵区罗云乡场镇,距涪陵主城区约38公里。
设计内容与规模为加快该区域的基本设施建设,改善本地居民的生活环境,我公司受重庆市涪陵区罗云乡人民政府委托对涪陵区罗云乡场镇道路配套基本设施建设工程进行施工图设计。
市政管网改造施工组织设计
本工程系区域排水官网改造工程。
老管网系统已经不能适应城市的日益发展,急需改造管网系统,以适应城市发展的需要。
该工程位于开县汉丰、文峰、云枫街道办。
主要为排水管网改造工程。
主要工程量为:汉丰、文峰、云枫街道办污水管网整治 19.3 千米、雨水管网整治 31.17 千米,具体工程量见清单。
1、揭开井盖使大气中的氧气进入检查井中或者用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,阻塞情况,埋入和露出建造物部份有无损坏等问题。
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。
通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。
3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。
4、抓好安全文明施工工作。
施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。
6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。
1、质量目标 确保合格。
2、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。
1.排水管道位置按平面图给定尺寸施放。
2.管道起点检查井位置按平面图标注的旧井施放,其他检查井均按照 施工图所示相对距离施放。
3.根据业主提供的水准点引测暂时水准点,并做好引测成果的标志及 保护工作, 测放成果记录完整无缺, 施工暂时水准点要时常校对,以防碰 动。
4.标定连接旧管、旧井等构筑物位置及提供各部位深度。
回填砌井闭水安管开 槽平基测 量降 水(1) 沟槽开挖:本工程连通管采用人机配合挖槽,采用继续化流水作业①先用挖掘机挖土再挖至距设计槽底20cm 摆布时住手,改用人工清底至设计深度,有地下障碍的地方采用人工挖槽,不得使用挖掘机。
污水管网工程技术标(施工方案)
污水管网工程技术标(施工方案)目录一、施工方案二、施工进度计划及保证措施三、平面布臵四、保证质量措施五、保证安全措施六、文明施工现场措施七、劳动力安排计划八、主要材料、构件使用计划九、主要机具使用安排一、 施工方案1、编制依据1.1 ********污水管网工程施工招标文件。
1.2 *********工程施工图设计。
1.3 中华人民共和国国家标准《给水排水管道工程及验收规范》GB50268-97。
1.4 中华人民共和国行业标准《市政排水管渠工程质量检验评定标准》CJJ-90。
1.5 中华人民共和国建设部《市政工程技术资料管理规定》建城(1994)469号。
1.6 中华人民共和国:《给排水构筑物施工及经验收规范》(GBJ141-90)。
1.7 中华人民共和国行业标准《城市测量规范》GJJ8-99建城(1994)。
2、编编制制原原则则⑴、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定做到统一标准,规范编制。
⑵、遵循设计文件和规范投标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
⑶、实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本项目的施工任务。
⑷、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。
⑸、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量,施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在工程施工中的先导作用。
⑹、坚持专业化作业与综合化管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。
污水管网工程施工方案
目录第一章施工准备 (2)第二章施工部署 (4)第三章施工现场平面布置图 (6)第四章施工进度计划及保证措施 (8)第五章主要施工机械、材料和劳动力供应计划及保证措施 (15)第六章主要施工技术方案 (23)第七章工程质量保证措施 (50)第八章安全生产、文明施工目标及环保措施 (54)第一章施工准备第一节施工准备施工前的准备工作直接关系到施工人员、材料、设备的顺利进场,工作面的迅速展开,若处理不当,将严重影响后期工作,影响整个工程的进度计划,准备工作如下:一)技术准备1、组织施工人员熟悉施工图纸及有关现场周围施工环境,明确施工任务,编制详细的施工组织设计,学习有关技术标准及施工规范。
2、施工场地清理。
进场后,及时对全线施工场地进行清理。
对发现的有关政策处理遗留问题及时反馈建设单位,并配合建设单位工作。
3、会同甲方及其他有关部门摸清原有地下管线埋设情况,便于施工时采取保护措施,防止损坏地下管线发生意外事故,造成不必要的损失。
4、做好各种原材料及试验工作,并报监理方审批和见证。
5、施工前对测量仪器如全站仪、水准仪、经纬仪、钢尺进行检验校核。
6、按照施工需要加密控制网,为保证控制网的可靠性,做好保护桩。
主控点(或其护桩)均应稳固可靠,保留至工程结束。
为防止差错,对主控点等重要标志至少由二组相互检查核对,并作出测量和检查核对记录。
7、根据建设单位提供的水准点,进行复核并建立施工临时水准点网。
二)物资准备在开工前,我们将组织人员考察和选择各种原材料货源,择优选购。
所有用于本工程的材料,其来源都将申报监理公司批准,质量和性能均按相应的材料标准和试验规程进行性能试验和质量试验,不合格材料禁止用于本工程,为此,我们将配备专职的工地试验人员配合监理的工作。
材料准备能确保按计划顺利进行,并根据实际情况及时调整购买计划。
三)劳动力准备根据施工进度计划,组织班组落实进场,并对技术性工程的施工人员进行岗位考核,人员资质报监理方审核后实行持证上岗,具体见劳动力计划表。
施工总进度(包括施工进度计划横道图、网络图)及保证措施
三、施工总进度(包括施工进度计划横道图、网络图)及保证措施3.1施工进度计划安排在安排本工程的进度时以我公司施工技术力量为前提,通过提高工程的机械化程度,积极推广各种施工新技术、新工艺,以加快施工进度、缩短工期,争取早日交付建设单位使用。
根据本工程的特点、工作量和施工条件,再结合我公司的施工水平,经研究,确定本工程施3.2123456783.31(1)总工期开工报告开工前按合同规定向监理工程师提交开工报告,主要内容包括:施工机构的建立,质检、安全体系的建立和劳力安排,材料、机械及检测仪器设备进场情况,水电供应,临时设施的修建,施工方案准备情况等。
(2)分部工程开工报告在分部工程规定时间内向监理工程师提交开工报告单,其内容包括:施工地段与工程名称;现场负责人名单;施工组织和劳动安排;材料供应、机械进场等情况;材料试验及质量检查手段;水电供应;临时工程修建;施工方案进度计划以及其他需说明的事项等,经监理工程师审批后,方可开工。
2、制定施工方案、施工组织计划(1)在签订合同协议后规定的时间内,应根据投标书规定的施工组织规划和监理工程师的指示,编报实施性的施工组织计划。
(2)工程实施过程中,根据总体计划和监理工程师的指示和要求,及时提交每月施工计划,33.4计。
3.5目标工期的保证措施3.5.1、组织保证措施(1)以公司总部作后盾,前后齐抓共管,保证工程顺利进行。
我司将迅速成立“工程项目经理部”,负责督促该工程所需人员和设备的调配以及施工过程中有关协调工作,保证工程所需人员和设备按时到场。
施工现场以项目经理为首,抓好施工人员和机械设备进场和组织工作,保证按投标书规定进场日期进入施工现场。
(2)按项目法施工要求进行施工和管理。
配备年富力强、高素质的领导班子和精干的施工队伍。
严格按三控制、两管理、一协调来施工和管理,以三管齐下(即思想政治工作、行政手段、经济杠杆)的管理手段与我司善打硬仗的优良传统和作风相结合,以高速度、高质量按期完成本标工程的施工任务。
给排水管网系统课件
排水管网的分类与布局
分类
根据不同的分类标准,排水管网可分为合流制和分流制、重力流和压力流等多 种类型。
布局
排水管网的布局应遵循整体规划、因地制宜、远近结合的原则,根据地形、地 质、水文等条件进行合理布置,确保排水顺畅。
排水管网的材料与附件
材料
常见的排水管网材料有铸铁管、钢管、混凝土管等,不同材料具有不同的优缺点 ,应根据实际情况选择。
施工方法与技术
沟槽开挖
根据设计要求和地质条件,采用适当 的开挖方法,确保沟槽的尺寸、坡度 和深度符合标准。
管材选择与连接
根据设计要求和工程需要,选择合适 的管材和连接方式,确保管道的强度、 耐久性和密封性。
管道安装与铺设
按照设计图纸和规范要求,进行管道 的安装和铺设,确保管道的位置、标 高、坡度等参数符合标准。
THANKS FOR WATCHING
感谢您的观看
方案设计
根据需求分析结果,制定初步 设计方案。
详细设计
对管网系统进行详细设计,包 括管道材料、管径、埋深等。
施工图设计
完成施工图纸设计,为施工提 供依据。
优化设计与实践
优化设计
根据实际情况,对设计方案进行优化调整。
实践经验
总结实际运行中的经验教训,不断完善设计理念 和方法。
技术创新
关注新技术、新材料的研发和应用,提高管网系 统性能。
05
给排水管网系统施工
施工准备与规划
现场勘查
对施工区域进行实地勘察,了解 地形、地质、水文等条件,为后
续规划提供依据。
施工组织设计
根据工程规模、要求和现场条件, 制定合理的施工组织设计方案,包 括施工队伍、材料、设备、进度等 方面的安排。
施工组织设计-(市政范本)
【桥涵、桥梁工程】
(1)桥涵
由于设计道路路基的修筑,破坏了原有自然冲沟和水体的排水通道,为了保证原有水系排水功能,根据地形情况,在主要填方区域设置排水涵洞,以排除道路填方引起的某侧低洼区积水。本次设计道路主线共设置了2座排水盖板涵,5座排水管涵。
2、技术标准
桥梁安全等级:二级;
设计荷载:汽车:公路—I级,人群:3.5Kpa;
设计纵坡:1#桥梁0。359%;2#桥梁0.35%
设计横坡:车行道双向1.5%,人行道反向2%;
设计地震烈度:7度设防,地震动峰值加速度0.1g;
通航标准:不通航;
环境类别:I类;
设计基准期:100年.
【道路交通工程设计说明】
(4).沟槽开挖中,应对适宜可填的土方分别堆放并采取保护措施,尽可能避免或减少借土回填。
(5).施工前应严格按照《给水排水管道工程施工及验收规范(GB50268-2008)》作施工准备,施工前,必须调查核实道路、排水管、出口处河道、其它管线等相关构筑物位置、高程等基本资料,若存在矛盾或其它实施障碍,应在正式开工前提出并解决。若在施工期间出现因前期调查不清面末提前解决的实施障碍,由施工方负责解决方案,并经设计人员审核。
第一章、工程概况
第一节、编制说明
第二节、编制依据
第三节、工程概况及设计说明
第四节、技术标准和要求
第二章、各分部工程的主要施工方法
第一节、测量控制
第二节、施工准备
第三节、排水工程
第四节、道路工程
第五节、桥涵工程
第六节、交通工程
第七节、照明工程
第八节、竣工与交付
第三章、施工技术方案与技术措施
市政污水管网工程施工组织设计
X X市乡镇污水处理建设项目-四里棚施工组织设计编制人:审核人:审批人:X房建设工程总承包有限公司2018年8月6日目录第一章、工程概况第二章、工程进度计划与措施第三章、主要施工方法第四章、质量管理体系与措施第五章、确保工期的技术组织措施第六章、雨季施工技术组织措施第七章、安全管理体系与措施第八章、保证文明施工的技术、经济、组织措施附表一:进度计划横道图附表二:质量管理网络图附表三:安全管理网络图污水管网施工组织设计第一章工程概述一、项目特点:本工程为市政污水管道工程,总长约为6000m。
线管材采用钢筋混凝土二级承插管和HDPE高密度聚乙烯双壁波纹管。
管材及规模:名称规格单位数量备注钢筋混凝土管D800 m 1120钢筋混凝土管D1200 m 674波纹管D600 m 3115波纹管D800 m 870检查井φ1250 座51检查井1100*1100 座30检查井1500*1100 座12二、现场自然条件:本工程主管沿盐水河敷设,主管古盐大道至马堰畈一桥段沿东河堤东侧由北向南敷设,马堰畈一桥至长荆大道段沿东河堤西侧由北向南敷设,支管汉宜大道段沿汉宜大道北边人行道从新都化工110KV高压电塔至盐水河由东向西敷设,支管城南大道段沿城南大道南边人行道从四里棚中心学校至盐水河由东向西敷设,支管长荆大道段沿长荆大道北边人行道从三杨湾至盐水河由东向西敷设,管线具体走向要结合现场实际情况确定,检查井根据现场指定。
三、设计编制依据:1、施工图:广州市环境保护工程设计院有限位公司设计的XX市乡镇污水处理建设项目—四里棚管网施工图。
2、《室外排水设计规范》(GB50014-2006[2016年修订])3、《镇(乡)村排水工程技术规范》(CJJ124-2008)4、《给水排水工程管道结构设计规程》(GB50332-2002)5、《给水排水工程构筑物结构设计规范》(GB50069-2002)6、《给水排水管道工程施工及验收规范》(GB550268-2008)7、《埋地塑料排水管道施工》工程进度计划与措施施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为180天。
