采区下部车场专项设计

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

采区下部车场专项设计课程名称:煤矿开采学

授课老师:高保彬

班级:安全1002

姓名:于现伟

学号: 311001010227 安全科学与工程学院

采区下部车场专项设计

一、专项设计目的

1.通过上机进行采区的下部车场的施工图设计,可以使学生更好的掌握采区设计,并增加计算机绘图能力,为课程设计、毕业设计打下良好基础。

2.加强计算机在煤矿的普及应用,从而提高利用计算机和系统的观点解决实际问题的综合能力。

二、专项设计原理

以采区设计中采区下部车场及硐室的设计原则、步骤和方法为基本原理。

三、专项设计仪器设备

计算机及CAD绘图软件。

四、专项设计要求

1.根据老师提供的设计已知条件进行采区下部车场线路设计计算,并利用计算机绘制出采区下部车场设计施工图。

2.弄清采区下部车场的作用、形式及施工图的绘制要求。

五、专题设计内容及结果

1.叙述专题设计内容。

某采区运输上山和轨道上山均开掘在煤层内,煤层倾角3~5°。运输上山中心线据轨道上山中心线间距为25m,轨道上山做变坡设计,变坡角度为25°。

运输大巷位于煤层底板岩石内,大巷中心线处轨面水平至煤层底板的距离为15m。上山与大巷交角为90°,采区不在井田边界。

运输大巷中煤炭运输采用皮带运输机运输,大巷内设皮带运输机和轨道,900mm轨距,轨型30kg/m,大巷用6t架线式电机车牵引,一列车

拉2t矿车10个,上山辅助运输由绞车完成。

要求:1、根据条件选择出采区下部车场的基本形式并绘制出示意图;

2、确定轨道上山下部车场绕道布置形式并绘制示意图;

3、确定平面绕道线路尺寸(计算并绘制相关图纸);

4、斜面线路和竖曲线路尺寸计算(确定起坡角、起坡点位置、

高、低道斜面线路和竖曲线线路尺寸计算)

5、采区下部车场存车线高、低道标高闭合点位置及标高计算。

2.专题设计结果(车场设计施工图)。

设计步骤如下:

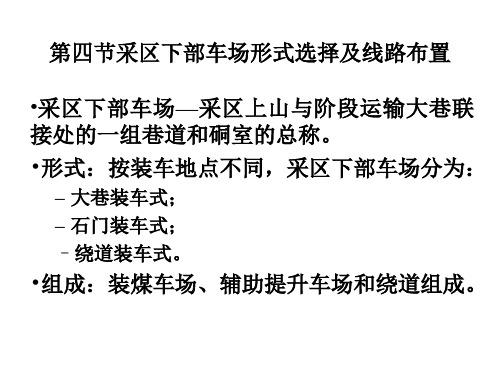

(1) 采区下部车场设计

甩车道线路设计

辅助提升车场在竖曲线以后以25°坡度跨越大巷见煤。

斜面线路采用DC930-4-20道岔,对称道岔分车。

车场双道中心线间距离为1900。对称道岔线路联接长度为:(联接半径取20000)

水平投影长:

竖曲线计算:

根据生产实践经验,竖曲线半径定位为:

高道,重车线

低道,空车线

存车线取半列车,即

取11‰(高道自动滚行坡,重车道)

取9‰(低道自动滚行坡,空车道)

(高道竖曲线回转角)

竖曲线的相对位置L AB 、L A′C

两竖曲线下端点间的平距

两竖曲线上端点的斜面距离

起坡点的位置L1及轨道上山变坡段长度L2

绕道车场起坡后跨越大巷,需保持一定岩柱(如下图),根据经验,取运输大巷中心轨面水平至轨道上山轨面的村至距离为15m则: 式中

h--轨道上山轨面距煤层底板垂直距离h=160

绕道线路计算

绘制草图 (图如下)

如图中R R取12000,弯道部分轨道中心距仍为1900(可满足一吨矿车在曲线部分内、外侧加宽的要求)

则 R=13900 均为90°。

C1值(低道):取c=3000,则:

C′值(高道):

选用DK618-4-12道岔:;a=3261,b=3539,联接曲线半径12000。

l值:

因列车已进入车场,列车速度V控制为1.5m/s,R=12000

故l取4000

N道岔联接点n、m值

选用DK618-4-12道岔,道岔特征同情,转角,R=15000

查《窄轨线路设计手册》得,n=15357,m=18006

l值:根据大巷断面得知:e=850

按 lS+2(100~300)(100)条件检查:

列车运行速度控制在1.5m/s,

550+(100~300)(100)

3750~10150

24107>10150符合要求

确定绕道车场开口位置(图14-26)

复核绕道车场N与大巷装车站车场道岔间距

由计算得知在位置上互不影响。

4 高低道高差闭合计算

设1及标高.000

2点标高

3点标高为

4、点标高为

点标高为:

以高道计算点:

高低道闭合无误。

根据以上计算数据可绘制采区下部车场线路平面图及坡度图如下
