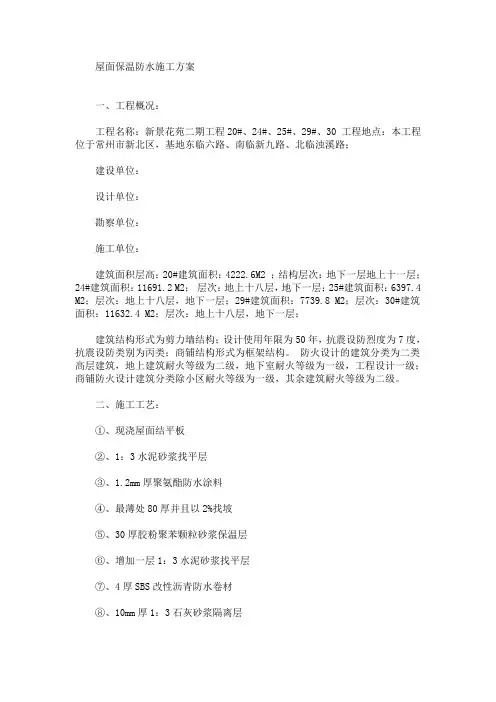

住宅屋面保温防水工程

施工方案

1编制依据

1.1《屋面工程质量验收规范》(GB50207-2002);

1.2《屋面工程技术规范》(GB50345-2004);

1.3《建筑坡屋面构造(一)》00J202-1;

1.4《建筑工程施工质量验收统一标准》(GB50300-2001);

1.5 设计施工图

2 设计屋面构造(自下而上)

2.1上人保温平屋面(最薄处约200厚)

屋面结构板→泡沫玻璃板碎料找坡,最薄处90厚坡度2%→20厚1:3水泥砂浆找平→3厚改性沥青防水涂料→20厚1:3水泥砂浆找平→3厚APP防水卷材一层→土工布一层→40厚C20刚防层,双向配筋Φ6@200→分仓缝内密封胶→防滑地砖,5厚聚合物水泥砂浆铺贴,水泥砂浆勾缝

2.2不上人保温平屋面(最薄处约90厚)

屋面结构板→20厚1:3水泥砂浆找平→加气砼找坡,最薄处40厚坡度2%→20厚1:3水泥砂浆找平→3厚改性沥青防水涂料→3厚APP防水卷材一层→彩色保护涂料

2.3坡屋面(约160厚)

屋面结构板预埋Φ10钢筋双向间距900,露出保温板30→泡沫玻璃板碎料找坡,最薄处90厚坡度2%→20厚1:3水泥砂浆找平→3厚APP防水卷材一层→40厚C20刚防层,双向配筋Φ6@150→空铺防风防水透气膜一层→油毡瓦Φ3专用钢钉固定,钉入找平层≥6

3施工准备

3.1 技术及人员准备

施工前应对图纸审核,了解本工程施工图中的防水保温等细部构造和技术要求,做好上岗前培训和技术交底。施工人员每组由5-7 人组成,分工协作。

3.2 材料准备

3.2.1 防水材料

1)有出厂合格证和性能检测报告,并符合国家产品标准和设计要求的材料。材料进场后,

防水材料(卷材和胶泥)必须按规定进行抽样复验批量取样,复检合格后方可使用。

2)抽样规定:APP卷材,大于1000卷抽5卷,每500—1000卷抽4卷,100—499卷抽3卷,100

卷以下抽2卷进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验防水卷材质量应符合以下规定:

3)油毡瓦按JC/T-503规范规定进行检查检测检验。

4)辅助材料,冷底子油,主要用于基层与防水卷材之间,起防水及粘结作用。

5)材料的运输和保管

6)防水卷材应直立堆放,高度不超过2 层;短途运输平放时,不宜超过4 层。贮存处应阴

凉通风,避免日晒、雨淋或受潮。

3.2.2平屋面找坡材料,采用泡沫玻璃板。

3.2.3 保温材料,采用90厚泡沫玻璃板。

3.2.4 刚防层和找平层,采用预拌商品砼,预拌砂浆。

3.3 现场准备

3.3.1 结构及基层验收合格(结构洞口均做钢筋混凝土翻边)。

3.3.2 材料(包括面砖尺寸)及前道工序经建设监理方验收符合要求。

3.3.3 施工单位具备专业资质并提交相关资料,施工人员经过专业培训合格。

3.3.4施工交底已经进行。

4 屋面施工

4.1泡沫玻璃板找坡层施工

由专业单位编制方案并组织施工。主坡2%,纵坡1%,最薄处,落水口杯处标高应在屋面最低处,其直径500范围用细石砼和1:2水泥砂浆找坡,坡度不小于5%.

4.2 找平层施工

1)用1:3水泥砂浆,厚度20-25,不得用细砂,分格缝间距不大于6m,可采用嵌埋木条法

或切割法,缝内填1:2水泥砂浆。

2)阴阳角均用水泥砂浆做圆弧/圆角,R=50/20,表面应收紧压实;

3)出屋面管道根部直径500范围做30高圆台,四周留20*20缝并嵌密封材料;

4)施工以后严格进行保护和养护,防止起砂。

5)找平层验收。强度符合要求,表面平整,密实,无疏松/起皮/起砂。

4.3 保温层施工

采用90厚泡沫玻璃板,粘接砂浆粘贴施工。

4.4防水APP卷材施工

1)使用工具一览表

2)防水施工程序:涂刷基层处理剂→细部附加增强处理→弹线→热熔铺贴卷材

3)施工要点

A.涂刷APP改性沥青基层处理剂(冷底子油)。用长柄滚刷将基层处理剂涂刷在基

层表面,要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,必须达到干燥程

度(手摸不粘)方可施行热熔法施工,以避免失火。

B.弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,

将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。

C.细部附加增强处理。对于阴阳角、管道根部等部位应做增强处理。方法是先按细

部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材

的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立

即粘贴在已涂刷一道密封材料的基层上,并压实铺牢,附加层总宽度不小于500。

D.热熔铺贴卷材。采用满粘,采用“滚铺法”,先铺粘大面、后粘接搭接缝。

E.熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,

滚展卷材约1m,由一人站在卷材正面将这1m卷材拉起,另一人站在卷材底面(有

热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷

材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘

铺,不得过分加热或烧穿卷材。再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热

板上,再行熔烤,最后将端部卷材铺牢压实。

F.滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺

的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热

处约0.3~0.5m,往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则

易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽

并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气

压实工序。

G.卷材搭接缝施工。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一。

搭接缝不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的

铺贴质量。搭接缝及收头的卷材必须 100%烘烤,粘铺时必须有熔融沥青胶从边

端挤出,用刮刀随即将挤出的热熔胶刮封接口,使接缝粘结严密。操作方法:为

搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到

搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板
