发光字施工方案(完整版)

发光字施工方案(完整版)

XXX办公楼亚克力LED发光字制作安装工程

工程说明:

XXX要求在其办公楼顶部安装一套发光字。由于大楼已投入使用,施工作业点在外墙楼顶处,因此施工时应尽量减少对大楼整体的影响,同时确保施工安全文明。为方便施工,本工程主要在工厂制作,现场安装施工作业,材料利用室内电梯运输和吊运至施工场所。

工程概况:

1.工程名称:XXX办公楼亚克力LED发光字制作安装工程

2.工程位置:中煤平朔办公楼顶

3.具体尺寸:红色吸塑字字体规格6m*5m,6组,合180个

工艺流程:

工艺流程:工厂制作组装—现场后背斜支撑钢结构龙骨制作、安装—现场大字安装—孔洞保护及PVC线管布置—施工现场清洁—工程验收。

工程施工:

1.所有字体制作组装分别在工厂加工,现场安装。

2.工期为22天。

施工要求:

1.施工准备

1)施工前应组织职工熟悉现场,研究相关规范和技术要求。

2)施工设计应与现场实际情况进行认真仔细核对。

3)做好安全防护准备工作,现场围档施工,配备现场安全防护指挥人员。

2.制作方案:

2.1 所用材料根据甲方和实际施工的要求:

1)钢结构主架使用40角钢19.2t焊接,除锈刷防锈漆2道。

2)使用1.2mm镀锌钢板180离子切割、焊接字壳,内装

鸿之舞牌LED光源180等,每平米160个光源模块。

3)安装时主架脚部用16#膨胀螺栓固定。

4)亚克力吸塑字电源采用鑫威达牌400w专用变压器21台,2*1.5离石电源护套线400m。

2.2 任何施工人员不得擅自修改设计和更改相关技术要求,遇到疑问,及时与技术人员协调,取得相关负责人员同意才能继续施工。

2.3 各种型材制作前必须较正,面板需在制作平台上进行,并且设置必需的一些工装夹具,以保证制作质量,确保尺寸准确和表面平整。

2.4 制作时必须严格按照施工工艺和有关规范进行。

2.5 制作过程中,应严格注意测量、定位、划线。

2.6 放样与下料应根据工艺要求,须留制作和安装时所需

的焊接伸缩全量。

2.7 钢结构制作:

2.7.1 根据本工程员的实际情况,制作一个工作平台,以

便施工时进行放样、拼装和焊接。

2.7.2、进行放样、双拼和承载架时,必须按照设计要求的尺寸进行,并需间断焊接,以防止焊接变形。在焊接过程中,

必须严格按照《钢结构施工验收规范》和《钢结构工程检验评定标准》进行施工,以确保焊接质量。焊接过程中不得出现咬边、气泡、夹渣、漏焊等不良现象,焊接宽度应符合设计要求。

2.7.3、在焊接底板、加强筋板和立柱时,应注意筋板的定位和方向。

2.7.4、施工前必须除去钢材的绣,将基层清理干净,并刷上防绣漆二度。

2.7.5、高空作业必须搭设脚手架,并设置安全防护栏和安全网,符合高空安全焊业规范要求。

2.7.6、任何施工人员不得擅自修改设计及其它技术要求,施工应严格遵守图纸和规范。如有疑问,必须取得发包方和设计人员同意后才能继续施工。

2.7.7、在操作平台上进行施样,将下好的料进行组装。当全部点焊完成后,再进行行焊接。焊接时应按应力变化情况进行特殊焊接,严防变形。

3、安装要求

3.1、安装时必须按照图纸要求进行施工,焊缝要求必须

达到设计要求的厚度。在焊接过程中不得出现灰渣、气泡等不良现象。

3.2、质检人员应随时对安装质量进行检查控制。只有安

装质量检查合格后,才能进行下一步安装。

4、焊接要求

4.1、工程施工实行三级质量检验制度,并实行工序检验。只有上道工序合格后,才能进行下道工序施工。

4.2、焊接必须使用质量合格的焊条,以保证焊接质量。

4.3、所有焊接必须符合图纸设计及钢结构验收规范的要求,确保合格率为100%。

六、安全保证措施

按照“建筑安装工程安全技术规程”南京市建筑业施工现场化管理规定和“施工现场安全生产十项措施”等各项安全管理规章制度进行安全生产管理,坚持做管生产必须管安全。

1、认真执行安全生产责任制,成立以项目经理为组长的安全领导小组,由专(兼)职安全员及有关人员参加,进行安全生产监督检查,开展安全生产活动。

2、施工技术人员必须熟悉本工程的情况,具有一定的专业技术水平和施工经验,牢固树立“安全第一,预防为主”的思想,严格贯彻执行国家颁布的《建筑安装工程技术规程》。

3、坚持做到安全技术交底单不施工。工长必须对所负责的项目(或工序)下达书面的有针对性的安全技术交底单。

4、坚持做好进场工人的安全教育工作,特殊工种必须持证上岗。

5、施工中的脚手架必须符合有关的安全要求。

6、夜间施工的作业场,均需设置足够的照明,并要求相

应的固定。

7、高空施工必须参照《建筑施工高处作业安全技术规程》进行防护。

8、在南京地区,施工现场用电的设计和电箱配置应遵循《供电低压电气装置规程》和建设部的《施工现场临时用电安全技术规程》。

9、所有手持电动工具必须配备灵敏可靠的触点保护器。

10、在高空作业中,必须完善防护设施,以防止物体坠落。

七、计划工期

序号工序计划时间备注

1 字壳焊接 3天

2 字壳打磨、喷漆 3天

3 面板制作 4天

4 光源安装 2天

5 钢结构现场焊接 3天

6 大字现场安装 5天

7 孔洞保护及PVC线管布置 1天

8 清洁 1天

合计 22天

八、安防措施:

1、安全机构管理

为确保工程评优以及树立我司企业形象,我司将自觉服从业主及物业管理公司对施工现场的安全文明施工管理,并制定相应的安全文明施工措施。我们将坚持“安全第一、预防为主”的原则,从安全生产组织、安全教育、安全检查、事故处理等方面严格管理。特别是在高空作业方面,我们将采取预防措施,以确保整个施工过程的安全、文明、规范。

2、一般规定

我司将全面负责工程的安全管理,并遵守有关部门发送的任何关于本工程施工现场的意见和通知。我们将建立安全管理机构,成立以施工负责人和项目经理为主要负责人的安全文明施工管理机构,并设立专职安全负责人,随时接受业主及物业管理公司的安全检查。

3、具体措施

加强安全生产教育。

我们将自觉按照有关规定对本工程施工人员进行安全教育,以提高工作人员的安全生产思想意识和防护能力,杜绝违章指挥和违章操作,确保施工及人身安全。

落实劳动保护制度。

施工现场人员必须佩戴安全带、安全帽及防护靴等劳动保护用品。我们将为安装施工现场提供合理合格的照明、护栏、通道、警示标志、守卫设施、安全网等防护装置,并确保符合市容管理要求。

建立日常的安全检查制度。

项目经理及安全负责人将组织有关人员对现场施工机具、电气设备、作业环境、人员操作安全性等进行检查。对于检查出的问题,及时提出整改措施,并限期落实整改。

卫生管理

我们将根据业主及物业管理公司的要求保持现场整洁、有序。在施工过程中,我们将随时清理安装施工现场的废料、垃圾、雨水、污水等,并逐步转移多余的部件和材料,清除垃圾及各种临时设施,使所施工的工程及工地保持整洁,达到文明标准。

安全保卫

我们将配合物业管理公司负责工程的现场安全保卫工作,合理安排保卫人员值班,做好现场防盗工作。

防火检查

为确保工程现场的防火安全,必须按照国家有关规定自备并布置消防器材,设专职消防员,定期进行防火检查,以保证消防通道畅通。一旦发现隐患,必须立即消除。同时,高空焊接作业也需要注意防火。在焊接连接件时,需要地面设专人检查并采取有效预防措施。地面易燃物品必须清理干净,易爆物品也要转移到安全地带,以防止焊渣引发着火。

由于工程安装属高空作业项目,必须认识高空施工作业的复杂性和危险性以及危险部位,预防事故的发生将成为本工程安全施工的关键。因此,在下达施工任务的同时,需要进行全面交底,向所有施工人员讲清施工方法和安全注意事项。对于使用吊篮安装的部位,项目经理及施工队长应亲自带班,并自上而下全面检查各关键部位是否存在隐患。工作钢缆和安全钢缆、安全保险器是决定吊篮安全与否的关键,一旦发现有磨损、断丝和电气焊烧断达5%的应立即更换。同时严格检查吊篮施

工作业人数和额度荷载。为保证作业安全,在吊篮工作人员不

能超过四人,所载物品和人员总重量也不能超过额定荷载。在雨天或风力超过6级的天气不能使用吊篮高空作业。

为保障工程安全,需要采取一系列安全环保措施。首先,要建立完善的安全生产管理体系,层层负责,建立安全责任制。其次,基层施工技术员需要认真执行上级有关安全技术、劳动卫生工作的各项规定,对自己负责的施工区域职工的安全、健康负责。在生产的计划、布置、检查、总结、评比中,必须同时把安全工作贯穿到每个具体环节中去,保证在安全条件下进行生产。组织职工研究安全操作规程,并抽考、检查执行情况。对严格遵守安全规章制度,避免事故者,提出奖励意见;对违章蛮干、造成事故者,提出惩罚意见。领导本施工区域的班组开展每周的安全日活动,经常对职工进行安全声生产教育、推广安全生产经验。发生工伤事故后,应立即上报,负责查明原因,提出重发的防范措施。监督检查职工正确使用个人劳保用品。

3、安全生产教育制度:新入场工人必须接受公司、项目

经理部、施工队和班组三级的安全教育,特殊工种应进行专门教育。此外,还应经常举行安全生产活动教育,如安全活动日、事故现场会、分析会和安全技术专题讲座等。

4、安全生产检查制度:定期检查工地项目部的安全规章

制度、特殊工种岗位合格证、施工组织设计和安全技术措施、安全交底、安全活动记录等安全生产资料。同时,检查安全帽、安全带等是否正确使用,各种施工机械的性能和安全装置是否良好和有效,施工用电设备是否符合规定,各种材料和物品是否妥善堆放和保管,明火管理是否符合规定等。

5、防火制度:严格执行《中华人民共和国消防条例》和

公安部门关于建筑工地防火的基本措施。加强消防工作领导,现场设消防值班人员,对进场员工进行消防知识教育。各种易燃易爆材料的堆放和保管应与明火区有一定的防火间距,严禁用场内通道堆放材料。此外,还需配备消防器材,并有专人管理并定期检查,安全用电,严格按照有关规定安装和使用电气设备。

6、作业人员进场前,必须研究现场的安全规定,遵守业主、监理、总包等各单位制定的规章制度,进行安全技术交底。广泛宣传、教育作业人员牢固树立“安全第一”的思想,提高安全意识。

7、作业人员必须随时携带和使用安全帽和安全带,以防

止机具、材料的坠落。

8、作业时要穿整洁合体并适合作业特点的工作服,不得

裸身作业,要穿适合作业特点的工作鞋,不得穿凉鞋、拖鞋。

9、凡要带入楼内的机械事先必须接受安全检查,合格后

方可使用。另外携带电动工具时,必须在作业前先作自我检查,在进入场地时将检查记录交甲方。

10、每天作业前后都要检查所用工具。

11、作业前要清理作业场地,下班后要整理场地,不要将材料工具乱放。在作业中断或结束时当天清扫垃圾并投放到指定地点。

12、不得随意拆除吊篮或防护架等临时作业设施。如必须拆除防护架或搭板,需得到安全人员的允许,作业结束后务必复原上述装置。

13、在电动工具作业时,必须设置防漏电保护装置,配置安全专员。各种防火工具必须齐全并随时可用,定期检查维修和更换。

14、制定安全奖惩制度并严格执行。

15、本工程项目设一名专职安全员,各班组还需配备一名兼职安全员,加强现场监督检查,由施工员和质检员配合进行现场安全管理。

安全生产和防火制度应以预防为主,控制和消除可能导致事故发生的因素,避免事故的发生。如果发生工伤事故,必须立即向安全部门、公司、甲方及相关部门报告,抢救伤员,保护好现场,排除险情,防止事故扩大,组织人员、设置警戒,维护好周围的正常秩序。在火警或火灾现场,必须立即组织义务消防人员和职工进行扑救,向消防部门报警并提供必要信息,采用适当的灭火方法,灭火后要保护好现场,设专人巡视,以防死灰复燃,并查找火灾原因。

防火制度方面,应建立文明施工责任制,划分区域,明确各自分担责任,及时清除杂物,保持施工现场整洁。各种临时设施、包括办公、生活用房、仓库、材料与构件堆场临时水电管线,要严格按照甲方要求搭设或埋设整齐,不能乱堆乱放,不应占用道路和通道以及施工工作面。现场水电应有专人管理,工人操作地点和周围必须清洁整齐,要做到边干活边清理。制定严格的成品保护措施,严禁损坏污染成品。现场各种材料要按甲方规定的位置堆放,堆放场地坚实平整,并有排水措施,材料堆放要按品种、规格分类堆放,要求堆放整齐,易于保管和使用。机械设备应按规定位置安放。严格遵守安全生产制度,做到安全文明施工。

在环保方面,应合理安排作业时间,尽量减少夜间作业,以减少施工时机具噪音污染,避免影响施工现场内或附近居民的休息。完成每项工序后,应及时清理施工后滞留的垃圾,比如胶、胶瓶、胶带纸等,保证施工现场的清洁。对于密封材料及清洗溶剂等可能产生有害物质或气体的材料,应作好保管工作,并在挥发过期前使用完毕,以免对环境造成影响。

楼顶发光字施工方案

楼顶发光字施工方案 楼顶发光字施工方案 一、项目背景 楼顶发光字是一种独特、吸引眼球的室外广告牌,广泛应用于商业大厦、购物中心、酒店等建筑物的顶部。通过利用内部发光的LED灯,并搭配文字或图案,以视觉冲击力强的方式展示宣传信息,以吸引行人和车辆注意。 二、项目目标 1. 提供高质量的发光字,以确保长期稳定的照明效果; 2. 通过合理规划安装位置和使用尺寸,达到最佳的视觉效果; 3. 提供优质的售后服务,解决客户在使用中遇到的问题。 三、施工方案 1. 材料准备 选用防水、耐高温、耐候性能好的LED灯条作为主要光源。采用氧化铝外壳和精密电子元器件,确保发光字在户外环境下的长久使用。 2. 工程规划 根据楼顶的实际情况,制定详细的施工方案,包括发光字的位置、尺寸、形状等。同时考虑到楼顶结构的稳定性和安全性,选择合适的安装方式和支架。 3. 施工流程 (1)确定发光字安装位置,并进行测量和标记。

(2)根据标记进行天线固定,安装固定座和支架。 (3)根据设计图纸将LED灯条剪裁、焊接,确保符合设计要求和尺寸。 (4)将LED灯条粘贴到字体轮廓的内部,并进行电路连接、密封固定。 (5)进行线路的铺设和接线,并进行质量测试,确保灯光的 均匀亮度和稳定性。 (6)进行整体亮度调节和功耗测试,确保在正式使用前,能 达到设定要求。 (7)进行防水处理,以应对恶劣的天气情况,确保发光字长 期稳定使用。 (8)完成灯光调试和喷绘,确保字体效果清晰醒目。 四、售后服务 为了保证发光字的正常使用和服务寿命,在施工完成后,我们会提供一定的售后服务。包括定期巡检、灯管更换、灯光亮度调整等,以确保发光字一直保持良好的视觉效果。同时,我们也会及时处理客户的投诉和建议,提供解决方案,以确保客户满意度。 五、安全措施 在进行楼顶发光字的施工过程中,我们将始终注重施工安全。员工必须佩戴相关的安全帽、安全绳、安全鞋等个人防护装备,严禁在高空中吸烟或饮酒。同时,我们也会制定详细的安全操作规程,并定期进行安全培训,以降低施工过程中的事故风险。 六、总结

发光字施工方案 (1)(完整版)

发光字施工方案 (1)(完整版) 根据XXX的要求,需要在XXX工地安装一套发光字。由于大楼外立面已经装修完成,施工作业点在外墙楼顶处,因此施工时需要尽可能减少对大楼整体的影响,并保证施工安全文明。为方便施工,本工程主要在工厂制作完成后进行现场安装施工作业,材料利用室内电梯运输和吊运至施工场所。 工程概况如下:工程名称为“连云港市新海医院建设项目楼顶发光字采购与安装工程”,位于XXX内。具体尺寸及工艺要求详见施工图纸,包括LOGO和文字的规格及技术参数要求。LOGO采用1.5mm304不锈钢围边,汽车烤漆,文字采用1.2mm304不锈钢,汽车烤漆,底板均采用1.5mm镀锌板氟碳喷涂白漆。面板部分采用5mm亚克力吸塑处理,其中LOGO使用白色,文字部分使用红色。光源要求使用用户外防雨5050高光灯,一个平方不得低于100个模组,亮度不得低于500LuX,参考范围为500-800LuX。线路要求为内部使用1*1.0HBV(1平方单股电线),外部主线规格为3*4HBV(4平方三芯护套线)。

此外,工程还利用现有钢架,LOGO的规格为4.2*4.2*1个,文字为“XXX”3.2m*3.2m*10个。其技术要求与前述相同。 经过施工组织设计,XXX将按照以上要求进行工程施工,确保工程质量和安全。 线),灯箱外部主线规格:3*4HBV(4平方三芯护套线) 3、利用现有钢架 对于XXX的标识牌,要求LOGO和文字采用1.5mm304 不锈钢围边,并进行汽车烤漆处理,底板则采用1.5mm镀锌 板氟碳喷涂白漆。面板部分的LOGO使用5mm亚克力吸塑处理,文字部分则使用5mm红色亚克力。光源要求使用用户外 防雨5050高光灯,每平方不得低于100个模组,亮度不得低 于500LuX,参考范围为500-800LuX。线路要求灯箱内部使用 1*1.0HBV(1平方单股电线),灯箱外部主线规格为3*4HBV (4平方三芯护套线)。该标识牌利用现有钢架。 对于三级甲级综合医院的标识牌,要求文字采用 1.2mm304不锈钢并进行汽车烤漆处理,底板则采用1.5mm镀 锌板氟碳喷涂白漆。面板部分的文字部分使用5mm红色亚克

发光字施工方案(完整版)

发光字施工方案(完整版) XXX办公楼亚克力LED发光字制作安装工程 工程说明: XXX要求在其办公楼顶部安装一套发光字。由于大楼已投入使用,施工作业点在外墙楼顶处,因此施工时应尽量减少对大楼整体的影响,同时确保施工安全文明。为方便施工,本工程主要在工厂制作,现场安装施工作业,材料利用室内电梯运输和吊运至施工场所。 工程概况: 1.工程名称:XXX办公楼亚克力LED发光字制作安装工程 2.工程位置:中煤平朔办公楼顶 3.具体尺寸:红色吸塑字字体规格6m*5m,6组,合180个 工艺流程:

工艺流程:工厂制作组装—现场后背斜支撑钢结构龙骨制作、安装—现场大字安装—孔洞保护及PVC线管布置—施工现场清洁—工程验收。 工程施工: 1.所有字体制作组装分别在工厂加工,现场安装。 2.工期为22天。 施工要求: 1.施工准备 1)施工前应组织职工熟悉现场,研究相关规范和技术要求。 2)施工设计应与现场实际情况进行认真仔细核对。 3)做好安全防护准备工作,现场围档施工,配备现场安全防护指挥人员。 2.制作方案: 2.1 所用材料根据甲方和实际施工的要求: 1)钢结构主架使用40角钢19.2t焊接,除锈刷防锈漆2道。

2)使用1.2mm镀锌钢板180离子切割、焊接字壳,内装 鸿之舞牌LED光源180等,每平米160个光源模块。 3)安装时主架脚部用16#膨胀螺栓固定。 4)亚克力吸塑字电源采用鑫威达牌400w专用变压器21台,2*1.5离石电源护套线400m。 2.2 任何施工人员不得擅自修改设计和更改相关技术要求,遇到疑问,及时与技术人员协调,取得相关负责人员同意才能继续施工。 2.3 各种型材制作前必须较正,面板需在制作平台上进行,并且设置必需的一些工装夹具,以保证制作质量,确保尺寸准确和表面平整。 2.4 制作时必须严格按照施工工艺和有关规范进行。 2.5 制作过程中,应严格注意测量、定位、划线。 2.6 放样与下料应根据工艺要求,须留制作和安装时所需 的焊接伸缩全量。 2.7 钢结构制作: 2.7.1 根据本工程员的实际情况,制作一个工作平台,以 便施工时进行放样、拼装和焊接。 2.7.2、进行放样、双拼和承载架时,必须按照设计要求的尺寸进行,并需间断焊接,以防止焊接变形。在焊接过程中,

发光字施工方案

无锡天安曼哈顿 售楼处发光大字安装工程 施 工 方 案 无锡锦象礼仪策划有限公司二0一陆年一月一十二日

一工程说明: 根据业主要求在江苏省无锡市滨湖区湖滨路东侧天安曼哈顿售楼中心楼顶安装一套发光字。由于大楼已经基本建成,且施工作业点在外墙楼顶处,施工作业时应尽量减少对大楼整体的影响,同时,也要保证施工安全文明。为方便施工,本工程主要工厂制作现场安装施工作业,材料利用脚手架和吊运至施工场所。 二、工程概况 1,工程名称:楼宇标识发光大字制作安装工程 2,工程位置:无锡市滨湖区湖滨路东侧。 3,具体尺寸:字高2.8米,宽按照施工图比例,详见效果图。 三、工艺流程: 1、工艺流程:工厂制作组装—现场钢架制作—现场大字安装—孔洞保护及线管布置—防锈防水处理—施工现场清洁—工程验收 四、工程施工 1、所有字体制作组装分别在工厂加工,现场安装。 2、工期:10天(现场施工2天)。 五、施工要求: 1、施工准备 (1)施工前认真组织员工熟悉图纸,学习相关规范和技术要求。 (2)将设计图纸与现场实际情况进行认真仔细核对。 (3)做好安全防护准备工作,配备现场安全防护指挥人员。

2、制作方案: 1、所用材料根据甲方和实际施工的要求:售楼中心招牌发光字2.8米高/个,现用1.2毫米镀锌钢板等离子切割、焊接字壳,打磨后喷塑处理,内装LED防水外露穿孔超亮光源,现楼顶字牌白天不通电情况下为红色,夜晚通电后为白色,主材采用镀锌喷塑处理,确保三年不褪色。 亚克力面板采用4mm“申春”及同等品牌电脑雕刻工艺,钢结构主架采用L5#的镀锌国标角钢焊接,L5#方钢制作字体背架。安装时主架脚部用预埋钢板焊接,楼体开孔后用16#镀锌膨胀螺栓固定。楼顶孔洞施工时作防水处理,电源线路铺设用PVC线管保护。 (1)任何施工人员不得擅自修改设计图纸和更改相关技术要求,遇到疑问,及时与设计或技术人员协调,取得相关负责人员同意的才能继续施工。 (2)各种型材制作前必须较正,面板需在制作平台上进行,并且设置必需的一些工装夹具,以保证制作质量,确保尺寸准确和表面平整。 (3)制作时必须严格按照施工工艺和有关规范进行。 (4)制作过程中,应严格注意测量,定位,划线。 (5)放样与下料应根据工艺要求,须留制作和安装时所需要的焊接伸缩全量。 (6)钢结构制作 ①根据本工程的实际情况,制作一个工作平台,以便施工时进行

发光字施工方案

发光字施工方案 1. 引言 发光字是一种常见的户外广告牌制作材料,它通过内部发光装置使其字体在夜间能够发出光芒,从而提高广告的可见性和吸引力。本文将介绍发光字的施工方案,包括材料准备、安装步骤和注意事项等内容。 2. 材料准备 在进行发光字的施工之前,需要准备以下材料和工具: •发光字字体:根据设计需求选择合适的发光字字体。 •发光字边框:一般使用塑料或金属材料制作发光字的边框。 •发光模块:使用高亮度LED灯珠作为发光装置。 •电源和控制器:用于供电和控制发光字的亮度和显示效果。 •安装支架:根据需要选择合适的支架类型。

•手工具:如螺丝刀、钳子、电钻等。 3. 施工步骤 3.1 制作发光字框架 首先,根据设计要求制作发光字的框架。一般情况下,可以使用金属或塑料材料制作框架。根据设计图纸的尺寸,将材料切割成合适的尺寸,并使用螺丝或焊接进行固定。 3.2 安装发光模块 在发光字的框架内部,安装发光模块。先确定LED发光模块的布局和排列方式,然后使用胶水或胶带固定模块在框架内。确保模块的布线连接正确,以保证后续的亮度和显示效果。 3.3 连接电源和控制器 将发光模块的电源线连接到电源和控制器上。根据需要,可以设置不同的亮度和显示效果。确保电路连接正确,以免发生短路或其他电气问题。

3.4 测试和调试 在施工完成后,进行测试和调试。确保发光字的亮度和显示效果符合设计要求。如有需要,可以调整亮度、颜色和显示模式等参数,以获得最佳的视觉效果。 3.5 安装支架和固定发光字 根据实际需求选择合适的支架类型,并将发光字固定在支架上。确保发光字的位置正确,且安全牢固。 4. 注意事项 在进行发光字施工时,需要注意以下事项: •安全第一:在施工过程中,确保人员和设备的安全。避免使用损坏的材料或工具,以及操作不规范。 •防水处理:发光字一般用于户外环境,需要进行防水处理,以防止雨水和潮湿对发光模块和电子元件的损坏。

发光字施工方案

发光字施工方案 随着现代科技的不断发展,发光字已经成为商业广告和建筑装饰的常用元素。所谓发光字,就是通过LED光源使字体发光,并能形成各种亮度、颜色和动态效果。发光字的施工方案对于保证字体的亮度、均匀性和稳定性至关重要。本文将探讨发光字施工方案的选择与实施,以及一些常见问题的解决办法。 一、把握施工需求 在选择发光字施工方案时,首先要明确需求。一方面是要确定所需的字体种类、尺寸和样式,以便与设计师合作。另一方面是要了解发光字的使用环境和目标观众,比如室内还是室外、距离观察者的距离等,以便根据实际情况选择合适的材料和技术。 二、选择适合的材料 目前市场上常用的发光字材料包括亚克力板、不锈钢板和金属灯盒。亚克力板因其轻便、耐用且易于加工而被广泛采用。不锈钢板则具有更高的耐腐蚀能力和更强的稳定性,适合室外环境。金属灯盒是一种结合了亚克力板和不锈钢板的材料,既具备亚克

力板的柔性和丰富性,又具备不锈钢板的稳定性和耐久性。根据不同的需求和预算,选择合适的材料是施工成功的关键。 三、灯光设计与选择 发光字的核心就是光源,LED光源是目前应用最广泛的方式。LED光源具有省电、发光效果好等优点。为了保证发光字的亮度和均匀性,需要根据字体的尺寸和形状合理安排光源的数量和位置。此外,还需要选择合适的光源颜色和亮度,以达到所需的视觉效果。常见的光源颜色包括白色、红色、绿色和蓝色,可以根据实际需要进行选择。 四、施工过程与技术要点 发光字的施工过程包括材料加工、灯光组装和安装等环节。其中,材料加工是基础,需要精确的切割和抛光技术来保证字体的质量和外观。灯光组装环节需要注意光源的固定和布线,确保发光字的亮度和稳定性。安装环节则需要根据不同的环境和要求选择合适的安装方式,比如墙面安装、悬挂安装或立柱安装等。

发光字施工方案(1)

乐山梅西 楼顶标识发光大字安装工程 施 工 方 案 乐山嘉林广告有限公司 根据业主要求在乐山城区梅西超市楼顶安装一套发光字,施工作业时应尽量减少对大楼整体的影响,同时,也要保证施工安全文明。为方便施工,本工程主要工厂制作现场安装施工作业,材料利用室内货运电梯运输和吊运至施工场所。

二、工程概况 1,工程名称: 2,工程位置: 3,具体尺寸:字高5m*5m米,宽按照施工图比例,详见效果图。 三、工艺流程: 1、工艺流程:工厂制作组装—现场钢架制作—现场大字安装—孔洞保护及PVC线管布置—施工现场清洁—工程验收 四、工程施工 1、所有字体制作组装分别在工厂加工,现场安装。 2、工期:40天。 五、施工要求: 1、施工准备 (1)施工前认真组织职工熟悉备纸,学习相关规范和技术要求。 (2)将设计图纸与现场实际情况进行认真仔细核对。 (3)做好安全防护准备工作,现场围档施工,配备现场安全防护指挥人员。 2、制作方案: 所用材料根据甲方和实际施工的要求:现用1.0毫米镀锌钢板等离子切割、焊接字壳,打磨后喷汽车烤漆,内装LED防水食人鱼超亮光源,,钢结构主架L4#的角钢焊接,L4#角钢制作字体背架。安装时主架脚部用厚12的钢板高强螺杆两面对夹固定后焊接。楼顶孔洞施

工时作防水处理,电源线路铺设用PVC线管保护。 (1)任何施工人员不得擅自修改设计图纸和更改相关技术要求,遇到疑问,及时与设计或技术人员协调,取得相关负责人员同意的才能继续施工。 (2)各种型材制作前必须较正,面板需在制作平台上进行,并且设置必需的一些工装夹具,以保证制作质量,确保尺寸准确和表面平整。 (3)制作时必须严格按照施工工艺和有关规范进行。 (4)制作过程中,应严格注意测量,定位,划线。 (5)放样与下料应根据工艺要求,须留制作和安装时所需要的焊接伸缩全量。 (6)钢结构制作 ①根据本工程员的实际情况,制作一个工作平台,以便施工时进行放样,拼装和焊接。 ②按设计图纸要求尺寸进行放样,双拼,及承载架,需间断焊接,以防止焊接变形。焊接时严格按照《钢结构施工验收规范》和《钢结构工程检验评定标准》进行施工,确保焊接质量,不得出现咬边、气泡、夹渣,漏焊等不良现象,焊接宽度应符合设计要求。 ③将做好的底板和加强筋板与立柱焊好为焊接时应注意筋板的定位及方向。 ④施工前钢材必须除绣,将基层清理干净,并刷防绣漆。 ⑤高空作业必须搭设脚手架并设置安全防护栏,安全网,并符合

发光字施工方案

发光字施工方案 发光字是一种具有发光功能的广告标识,其广泛应用于商业领域,能够吸引顾客的目光,增加产品或品牌的曝光度。下面是一份发光字施工方案,详细介绍了发光字的制作和安装过程。 一、材料及工具准备 1. 主材料:发光字机(有各种颜色和形状可选)、LED灯带、亚克力板、发光字背板、导线、电源等。 2. 辅助材料:胶水、螺丝、卡子、管子、扳手、电钻等。 3. 安全设备:手套、护目镜、安全帽等。 二、制作工艺流程 1. 设计CAD图纸:根据客户的需求和设计意向,使用电脑软 件绘制出字体、大小和形状,确定发光字的制作规格。 2. 编程:利用发光字机的控制系统进行图案打印和编程设置,以获取所需的效果。 3. 制作亚克力字壳:根据CAD图纸,使用激光切割机将亚克 力板切割成相应的字体形状。 4. 热弯亚克力字壳:根据字体的曲线形状,使用热风枪对亚克力板进行加热,并使用模具进行弯曲,使其符合设计要求。 5. 喷漆:将亚克力字壳进行清洗和打磨后,使用专业喷漆机将其喷涂成所需的颜色。 6. 安装LED灯带:根据CAD图纸的要求,在亚克力字壳的内侧粘贴LED灯带,确保灯带平整、牢固且能够发出均匀的光线。 7. 固定背板:在亚克力字壳和背板之间使用螺丝和卡子进行固定,确保字壳保持稳定和完整。

8. 连接电源:根据施工现场的供电条件,将发光字的导线连接到电源上,确保发光字能够正常亮起。 三、安装与调试 1. 安装位置确认:根据实际情况和客户要求,确定发光字的安装位置,并进行标记。 2. 安装支架:根据标记的位置使用电钻等工具,将发光字支架固定在墙面或其他媒介上。 3. 挂载字壳:将制作好的发光字壳安装在支架上,使用螺丝等辅助工具固定,确保字壳平整,字体清晰。 4. 安装电源:根据导线的长度和位置,将电源接入发光字上,并进行调试,确保发光字能够正常发光。 5. 进行亮度调试:根据需要,使用控制系统对发光字进行亮度和颜色的调整,以达到最佳效果。 6. 安全检查:对整个发光字进行全面检查,确保安装牢固,电源线路安全可靠,并确保没有任何漏电和短路的情况发生。 四、验收与保养 1. 发光字验收:客户对发光字的外观、亮度和效果进行验收,并提出意见和建议。 2. 保养建议:告知客户定期对发光字进行清洁和保养,避免灰尘和污垢对亮度和效果的影响。 3. 售后服务:承诺在一定时间内提供售后服务,并对发光字进行及时的维修和更换。 通过以上的施工方案,我们可以保证发光字的质量和效果,并

发光字施工方案

发光字施工方案 一、方案背景 随着科技的发展和人们对个性化需求的增长,发光字作为一种广告宣传形式越 来越受到人们的关注。发光字能够以独特的光影效果吸引顾客的目光,增强品牌形象的展示效果。因此,为了更好地满足市场需求,我们设计了一套发光字施工方案。 二、方案实施步骤 1. 设计与制作 在进行发光字的施工之前,首先需要进行设计与制作的准备工作。具体步骤如下: •确定设计风格:根据客户需求和品牌形象,确定发光字的设计风格,包括字体、颜色、形状等。 •制作设计图:根据设计风格,将发光字的设计图制作完成,包括文字内容、样式、尺寸等。 •确定材料与光源:根据设计需求,选择合适的发光字材料和光源,如LED灯带、霓虹灯等。 2. 基础施工 在进行发光字的安装之前,需要进行基础施工的准备工作。具体步骤如下:•准备施工材料:根据设计要求,准备好发光字安装所需的材料,如支架、螺丝等。 •测量位置:根据设计图和实际情况,确定发光字的安装位置,并进行测量。 •安装支架:根据测量结果,安装发光字的支架,确保支架牢固稳定。 3. 发光字安装 在完成基础施工之后,开始进行发光字的安装工作。具体步骤如下:•安装字体:根据设计图,将发光字的每个字体按顺序安装在支架上。 •连接光源:根据光源的种类,将光源连接到发光字上,确保光源能够正常工作。

•调试效果:完成安装后,对发光字进行调试,确保灯光效果正常。 4. 防水防腐处理 为了增加发光字的使用寿命,需要进行防水防腐处理。具体步骤如下:•清洁表面:清洁发光字表面,去除灰尘和污垢。 •涂覆防水涂层:根据材料的特性,将防水涂层均匀涂覆在发光字表面,增加防水效果。 •防腐处理:根据需要,选择合适的防腐涂料对发光字进行防腐处理。 三、注意事项 在进行发光字施工的过程中,需要注意以下几点: 1.安全第一:施工过程中,必须注意安全,使用工具时要小心谨慎,避 免意外发生。 2.防水处理:发光字应保证防水效果良好,避免雨水渗入损坏灯光和电 气元件。 3.光源选用:选择合适的光源,如LED灯带,具有低功耗、高亮度、 长寿命的特点。 4.支架牢固:发光字的支架要牢固稳定,能够承受外力风险,确保发光 字的安全性。 5.定期清洁:定期清洁发光字表面,避免积尘影响发光效果。 四、总结 本文介绍了一套发光字施工方案,包括设计与制作、基础施工、发光字安装和 防水防腐处理等步骤。在实施方案时,需要注意安全、防水处理和选用合适的光源。同时,应定期清洁发光字表面,以保证其发光效果。通过本方案,可以实现发光字施工的高效完成,满足客户的需求,并增强品牌形象的展示效果。

发光字工程施工方案

XX天安曼哈顿 售楼处发光大字安装工程 施 工 方 案 XX锦象礼仪策划 二0一陆年一月一十二日 一工程说明: 根据业主要求在XX省XX市滨湖区湖滨路东侧天安曼哈顿售楼中心楼顶安装一套发光字。由于大楼已经基本建成,且施工作业点在外墙楼顶处,施工作业时应尽量减少对大楼整体的影响,同时,也要保证施工安全文明。为方便施工,本工程主要工厂制作现场安装施工

作业,材料利用脚手架和吊运至施工场所。 二、工程概况 1,工程名称:楼宇标识发光大字制作安装工程 2,工程位置:XX市滨湖区湖滨路东侧。 3,具体尺寸:字高2.8米,宽按照施工图比例,详见效果图。 三、工艺流程: 1、工艺流程:工厂制作组装—现场钢架制作—现场大字安装—孔洞保护及线管布置—防锈防水处理—施工现场清洁—工程验收 四、工程施工 1、所有字体制作组装分别在工厂加工,现场安装。 2、工期:10天<现场施工2天>。 五、施工要求: 1、施工准备 〔1施工前认真组织员工熟悉图纸,学习相关规范和技术要求。 〔2将设计图纸与现场实际情况进行认真仔细核对。 〔3做好安全防护准备工作,配备现场安全防护指挥人员。 2、制作方案: 1、所用材料根据甲方和实际施工的要求:售楼中心招牌发光字2.8米高/个,现用1.2毫米镀锌钢板等离子切割、焊接字壳,打磨后喷塑处理,内装LED防水外露穿孔超亮光源,现楼顶字牌白天不通电情况下为红色,夜晚通电后为白色,主材采用镀锌喷塑处理,确保三年不褪色。 亚克力面板采用4mm"申春"及同等品牌电脑雕刻工艺,钢结构主

架采用L5#的镀锌国标角钢焊接,L5#方钢制作字体背架。安装时主架脚部用预埋钢板焊接,楼体开孔后用16#镀锌膨胀螺栓固定。楼顶孔洞施工时作防水处理,电源线路铺设用PVC线管保护。 〔1任何施工人员不得擅自修改设计图纸和更改相关技术要求,遇到疑问,及时与设计或技术人员协调,取得相关负责人员同意的才能继续施工。 〔2各种型材制作前必须较正,面板需在制作平台上进行,并且设置必需的一些工装夹具,以保证制作质量,确保尺寸准确和表面平整。 〔3制作时必须严格按照施工工艺和有关规范进行。 〔4制作过程中,应严格注意测量,定位,划线。 〔5放样与下料应根据工艺要求,须留制作和安装时所需要的焊接伸缩全量。 〔6钢结构制作 ①根据本工程的实际情况,制作一个工作平台,以便施工时进行放样,拼装和焊接。 ②按设计图纸要求尺寸进行放样,双拼,及承载架,需间断焊接,以防止焊接变形。焊接时严格按照《钢结构施工验收规范》和《钢结构工程检验评定标准》进行施工,确保焊接质量,不得出现咬边、气泡、夹渣,漏焊等不良现象,焊接宽度应符合设计要求。 ③将做好的底板和加强筋板与立柱焊好为焊接时应注意筋板的定位及方向。 ④施工前钢材必须除绣,将基层清理干净,并刷防锈漆二度。

发光字施工方案

发光字施工方案 概述: 发光字是一种具有独特效果的广告标识,通过内部光源发出的光线使字体产生发光效果。发光字广泛应用于商业标识、室内外广告牌、商场门头招牌等场所。本文将介绍一种常见的发光字施工方案,以帮助读者了解如何进行发光字的安装和维护。 材料准备: 在开始发光字施工之前,需要准备以下材料和工具:

1. 发光字招牌:通常由不锈钢、亚克力等材料制成,字体形状根据需求定制。 2. 光源:一般使用LED光源或者冷阴极管作为发光字的光源。LED光源耗电低,寿命长,常用于室内发光字;冷阴极管光源亮度高,常用于室外发光字。 3. 驱动电源:负责为光源提供电力。 4. 线路和控制器:用于控制发光字的亮灭和调节亮度。 5. 安装工具:如螺丝刀、钳子、电批等。 施工步骤:

以下是发光字的一般施工步骤: 1. 安装支架:根据招牌大小和重量,选择适当的支架进行安装,确保支架稳固可靠。 2. 安装光源:根据设计要求,在招牌内部安装LED光源或冷阴极管,确保光源均匀分布,并与驱动电源连接。 3. 安装字体:根据字体形状和尺寸,将预制好的发光字安装到支架上,并使用螺丝或其他固定装置进行固定。

4. 连接电路:根据设计要求,将光源的线路与控制器进行连接。确保连接可靠,不松动。 5. 验证电路和光源:在施工完成后,进行一次电路和光源的验证,确保发光字正常运行。 6. 完善细节:完成基本施工后,进行细节处理,如清洁招牌表面、调节发光字亮度等。 维护与保养:

为了保证发光字的正常运行和延长使用寿命,需要定期进行维护和保养。以下是一些 建议: 1. 定期清洁:定期清洁发光字的表面和灯槽,避免尘土和污垢的积累影响发光效果。 2. 检查光源和线路:定期检查电路和光源的连接状态,确保没有松动或者短路的情况。 3. 注意温度和湿度:保持合适的环境温度和湿度,避免因为温度过高或湿度过大导致 光源损坏。

墙体发光字施工方案

墙体发光字施工方案 1. 引言 墙体发光字作为一种现代化的室内外广告装饰产品,通过利用LED光源,使字体发出柔和、均匀且多彩的光芒,能够吸引人们的注意力,提升室内外环境的美观度,并增加广告宣传效果。本文将介绍墙体发光字的施工方案,包括准备工作、施工步骤、注意事项等内容。 2. 准备工作 在开始墙体发光字的施工之前,需要进行以下准备工作: 2.1 材料准备 •发光字材料:选购合适的发光字材料,常见的有金属、亚克力等材料。 •LED光源:选择高亮度、低耗能的LED光源。 •焊接设备:准备好适用于所选材料和LED光源的焊接设备。

•墙体固定件:根据墙体条件选择合适的固定件,如膨胀螺栓、锚栓等。 •电线和电源:准备好适用于LED光源的电线和电源。 •其他辅助工具:如电钻、螺丝刀、铅笔、量尺等。 2.2 施工图纸 根据实际需求,制作墙体发光字的施工图纸,明确每个字体的布局、尺寸和位置等参数。 2.3 安全考虑 施工过程中,必须重视安全,穿戴好防护服装,注意电线的接地和绝缘,使用合格的电源和设备。 3. 施工步骤 3.1 布局设计 根据施工图纸,使用铅笔在墙体上标记出每个字体的位置和尺寸。

3.2 材料加工 将所选材料按照施工图纸上的尺寸进行切割和加工,确保每个字体的形状和尺寸与设计要求一致。 3.3 焊接 根据字体材料的特点,使用适当的焊接设备将LED光源焊接到材料上,并确保焊点牢固可靠。 3.4 固定安装 使用膨胀螺栓、锚栓等固定件将发光字安装到墙体上,确保牢固稳定且与墙体保持一定的距离。 3.5 电路连接 将LED光源的正负极分别与电源的正负极连接,确保电路连接正确无误。

发光字安装施工方案

发光字安装施工方案 一、项目概述 本文档旨在描述发光字安装施工方案,为开展发光字安装工作提供指导和参考。 二、施工准备 在开始发光字安装施工之前,需要进行以下准备工作: 1.设备和材料准备:确保所有所需的设备和材料已准备齐全,包括发光字、 支架、螺丝、螺母、电缆等。 2.场地测量和确认:在安装发光字之前,需要根据实际场地情况进行测量, 并确认发光字的安装位置和数量。 3.安全措施准备:安装过程中需要注意安全,确保施工人员佩戴好安全帽、 反光衣等必要的安全装备,并做好施工现场的安全警示标识。 4.施工计划制定:制定详细的施工计划,包括施工流程、时间安排、人员任 务等,确保施工工作有条不紊进行。

三、施工步骤 根据施工准备的步骤,以下是发光字安装的基本施工步骤: 1.确定安装位置:根据场地测量和确认的结果,确定发光字的最佳安装位置和高度。确保发光字可清晰可见,并且不会被其他物体遮挡。 2.固定支架:根据发光字的尺寸和形状,在确定的安装位置上固定支架。使用合适的工具,按照支架的安装要求进行安装。 3.连接电缆:将发光字与电源连接。根据发光字的类型,选择合适的电缆进行连接。确保连接牢固,并进行必要的绝缘处理,以防止漏电等安全问题。 4.安装发光字:将发光字固定在支架上。根据发光字的形状和材质,选择合适的安装方式。使用螺丝和螺母将发光字固定在支架上,并确保发光字安装牢固。 5.电力接通测试:安装完成后,进行电力接通测试。确保发光字能够正常发光,并检查是否存在电路故障或其他安全隐患。

6.施工清理:完成安装后,清理施工现场,保持整洁。检查是否有未使用的 材料和工具,确保没有遗留物,以免影响周围环境。 四、安全注意事项 在进行发光字安装施工时,需要注意以下安全事项: 1.佩戴个人防护装备:施工人员应佩戴好安全帽、反光衣等个人防护装备, 确保施工过程中的人身安全。 2.避免触电隐患:在进行电缆连接和电力接通测试时,需要确保电源已关闭,以避免触电隐患。 3.施工现场安全标识:在施工现场设置安全标识,明确施工区域,提醒周围 人员注意安全。 4.尽量避免高空作业:如果需要在高处安装发光字,请采取必要的安全措施,如使用安全绳索等。

发光字安装方案 (完整版)

发光字安装方案 (完整版) 背景 在展示和宣传中,发光字是一种常用的视觉元素。安装发光字 需要一份完善的方案,以保证安全性和美观性。 安装步骤 1. 确定安装位置:根据设计需求和展示需求,确定发光字的安 装位置。要考虑到光线照射、背景环境和观看角度。 2. 材料准备: - 发光字材料:选择质量好、亮度高、防水性能好的发光字材料。常用的材料有LED灯条、冷光片等。 - 支架材料:根据安装位置和重量要求,选择合适的支架材料,如铝合金、钢材等。 - 安装工具:准备必要的工具,如螺丝刀、电钻等。 3. 安装过程: - 固定支架:根据安装位置和形状,将支架固定在牢固的基础上,确保稳定性和安全性。

- 连接灯条:根据发光字形状,正确连接LED灯条或冷光片,保持均匀亮度。 - 固定发光字:将发光字固定在支架上,确保牢固稳定。 4. 调试和测试:安装完成后,进行调试和测试,确保发光字正常发光,亮度均匀,无故障。 安全和维护 1. 安全性:在安装过程中要注意安全,避免发生意外。确保使用符合安全标准的材料和工具。 2. 维护:定期检查和维护发光字设备,保持其正常工作状态。及时更换损坏的灯条或冷光片,并进行清洁。 注意事项 1. 根据规范和法律要求进行合规操作,确保所有安装步骤符合相关法律和安全规定。 2. 在安装前,仔细阅读供应商提供的安装说明和使用手册,遵循其指导和建议。

3. 如需在特殊环境中安装发光字,考虑环境因素,如温度、湿度、防水等,选择合适的材料和防护措施。 结论 发光字的安装方案应综合考虑设计需求、安全性和维护性。本 文提供了一个完整的发光字安装方案,希望能对您的工作有所帮助。 注意:本文为一般性建议,具体方案和操作应根据实际情况进 行调整和决策。

led发光字施工方案

LED发光字施工方案 1. 引言 LED发光字是一种常见的广告光源,其高亮度、低能耗和长寿命使其成为室内外广告宣传的理想选择。本文将介绍LED发光字的施工方案,包括材料准备、安 装步骤和注意事项。 2. 材料准备 在进行LED发光字的施工之前,我们需要准备以下材料: - LED模组:选择 高亮度、防水性能好的LED模组,根据设计需要确定数量和规格。- 发光字边框:选择高质量的发光字边框,可以根据需要选择铝合金或不锈钢材质。 - 灯板:根据LED模组的数量和规格,选择合适大小和材质的灯板。 - 电源和控制器:根据LED 模组的功率和数量,选择合适的驱动电源和控制器。

3. 安装步骤 3.1 准备工作 在安装LED发光字之前,我们需要进行一些准备工作: 1. 根据设计图纸确定发光字的位置和尺寸。 2. 使用测量工具,准确测量发光字的位置和尺寸,并在安装位置进行标记。 3.2 安装发光字边框 1.根据测量的尺寸,切割发光字边框。 2.将发光字边框固定在安装位置上,确保边框平整稳固。 3.使用螺丝将边框的各个部分连接起来,以增加稳定性。 3.3 安装LED模组 1.将LED模组按照设计图纸的要求进行布置,并使用胶水或胶带固定在灯板上。

2.连接LED模组的电源线,确保每个模组的正负极正确连接。 3.4 安装电源和控制器 1.将选好的驱动电源和控制器安装在合适的位置,确保接线正确并牢固。 2.将LED模组的电源线连接到驱动电源和控制器上。 3.5 连接测试 在完成LED模组、电源和控制器的安装后,进行连接测试: 1. 打开控制器的电源,确保控制器和驱动电源正常工作。 2. 检查LED模组是否正常发光,如果有发光不均匀或暗淡的情况,及时调整LED模组位置或更换模组。 3.6 完成调试和固定 1.根据需要,调整LED模组的布局和亮度。 2.使用螺丝或其他固定材料,将LED模组和边框牢固地固定在灯板上。

发光字施工组织设计方案

二、施工组织设计方案 2.1 施工组织设计 2.1 工程概况 2.11 概况 “昆明北市金泉汽车广场”发光字工程是一项企业高档标识工程。字高 3.5M,字厚 20CM+10CM,字正面为红色压克力,侧面为白色镀锌板烤漆内光源为霓虹灯。 此次施工内容有: (1) 钢架制作安装: 122.5 m2 (2) 发光字边带制作:122.5 m2 (3) 发光字底板制作:122.5m2 (4) 发光字霓虹灯制作:122.5 m2 (5) 发光字变压器安装:122.5 m2 (6) 发光字压克力制作:122.5 m2 (7) 发光字切割:122.5 m2 (8) 字支架制作: 122.5 m2 (9) 发光字边带安装:122.5 m2 (10) 发光字底板安装:122.5m2 (11) 发光字霓虹灯安装:122.5 m2 (12) 发光字变压器安装:122.5 m2 (13) 发光字压克力安装:122.5 m2 (14) 字支架安装: 122.5 m2

(15) 高压线安装:122.5m2 (16) 低压线安装:122m2 (17) 配电箱安装 2.12 施工组织机构 2.1.2.1 施工人员组成 项目施工负责人:胡存福电器施工负责人:李宗元生活管理负责人:普光京项目经理:扬崇华 施工日志负责人:扬崇华安全负责人:胡存福 2.13 工程质量目标 2.1. 3.1 质量目标:优良工程 2.1.4 质量进度及安全保障体系 2.1.4.1 质量标准 执行国家现行施工及验收标准,执行企业标准,严格按图纸设计,执行工艺,执行规范性操作,工程达到设计标准。 2.1.4.2 技术保障措施 a、加强技术管理工作,落实技术责任制,搞好图纸全审和设计技术核定手续,分工清晰、责任明确。 b、加强技术交底和技术复核工作,对分部工程,分项工程有明确的操作程序,技术要求质量目标。 c、严把施工前的各项基础工作,保证工程施工的准确性,

发光字施工方案

发光字施工方案 发光字施工方案 为了确保事情或工作安全顺利进行,常常需要提前进行细致的方案准备工作,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。那么制定方案需要注意哪些问题呢?下面是我整理的发光字施工方案,欢迎阅读,希望大家能够喜欢。 发光字施工方案1 一、工程概况: 1、楼顶发光字内容:炫音。 2、规格:9000X3500mmX1个(横招) 3300X10000mmX1个(竖招) 3、工程概况:(1)建设单位:XX广告 (2)工程名称:炫音发光字 (3)工程地点:XX (4)施工单位:XX广告 二、实施目标 为充分发挥公司优势,科学组织安装作业,我们将选派高素质的 项目经理及专业工程技术人员,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标。 安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事

故的发生,创文明标准化工地。 三、原材料供应阶段: 根据贵公司单位审核确认的施工图纸严格按要求采购优质原材料。 主要材料明细: 1、钢结构主体:5国标角钢防锈处理 2、亚克力面板:5MM瑞昌亚克力板 3、光源:户外防水LED模组 4、扣板:镀锌板、汽车烤漆 5、时控开关1套,350W电源1套 四、现场施工方案: 说明:我方综合考虑现场实际情况,确定施工方案为“吊板+挂梯”施工,施工人员需配装“双安全带保护”方可施工,所以甲方应协调楼顶钢化玻璃的施工单位,将部分钢化玻璃暂时拆除,以便于我方施工人员固定安全带。 1、施工人员固定双条安全带进行“吊板+挂梯”高空施工,将标识的固定点位确定、对干挂____石 进行开洞,将事先准备好的预制钢件用胀栓与剪力 墙固定。 2、标识分4部分加工,运至现场用50X50 国标角钢合成组装成一体,用电动滑行机吊装、与 预制点位焊接固定并进行防锈处理,将相关点位防 水处理好。

发光字体安装施工部署方案

发光字体安装施工部署方案 1、实施目标 1.1、质量等级:确保工程质量在验收时达到合格标准。 1.2、工期目标:在保证质量的前提下,确保30天完工。 1.3、安全文明施工:采取有效措施,杜绝污染、工伤、死亡及一切火灾事故的发生,创文明标化工地。 2、施工准备工作 2.1、设计阶级 (1)、根据建设单位意图,了解其总体设想,并根据施工图进行详图设计并组织施工。 (2)、参与图纸会审,及时提出问题请求答复。 2.2、原材料供应阶段 (1)、根据经建设单位审核的施工图纸要求采购原材料。 (2)、原材料采购过程中,如某些材料市场未能采购到,应同设计院联系,在认可的情况进行材料代换。 (3)、所有采购材料应索取材料合格证等合格证明文件,并根据要求进行材料复检。 2.3、制作运输阶段 (1)、发光字体制作前,应安排相关人员进行技术交底工作。 (2)、技术交底完工后,根据工程设计要求编制详细的施工方案。 (3)、因本工程发光字体为厂内制作,厂外安装,所以发光字制作应详细区分各安装单元构件。 (4)、发光字制作施工过程中,应注意各种资料的收集、整理工作。 (5)、发光字体制作完工发运前2天,应联系好运输车辆,及时

将各种构件检验后运输。 2.4、安装阶段 (1)、发光字开始制作的同时,安排人员到达工地现场进行旧字体的拆除工作。拆除完成后调集喷涂油漆人员,对字体金属结构固定架进行除锈喷漆作业。前天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工作好充分的机具准备。 (2)、本工程安装原则为施工人员指导,我司组织安装力量,公司将精心挑选各种必需工种人员等,并进行施工前安装技术及安全交底工作,同时贯彻落实工程质量与安全目标。 (3)、安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时返修。 2.5、竣工验收 (1)、由现场管理部门作好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。 (2)、竣工验收前现场管理部门做好现场卫生清理工作,安装工程的资料汇总及整理工作并出具《竣工报告》、《工程综合评定表》及其它资料。 (3)、竣工验收后,应将竣工资料送交建设单位签字确定工程等级,并送至相关部门存档。 3、施工协调管理 3.1、与设计公司的工作协调 (1)、我们将在施工过程中积极与设计公司配合,解决施工中的疑难问题。 (2)、积极参与施工图会审,充分考虑到施工过程中可能出现的各种结构问题,完善图纸设计。

发光字施工方案

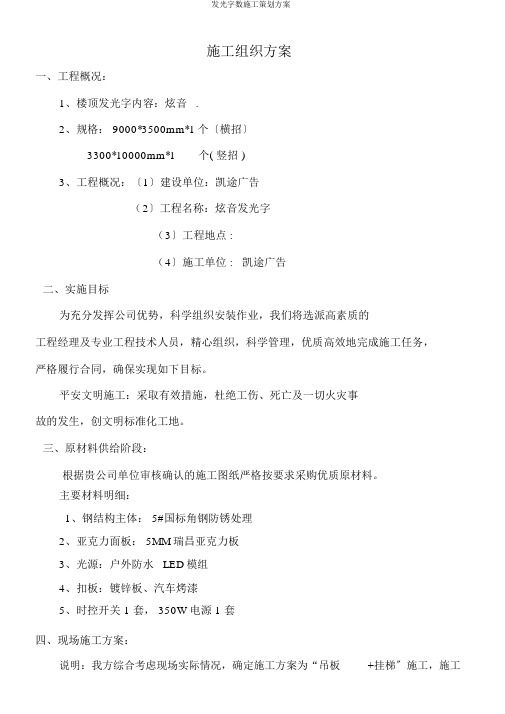

施工组织方案 一、工程概况: 1、楼顶发光字内容:炫音. 2、规格:90003500mm1个横招 330010000mm1个竖招 3、工程概况:1建设单位:凯途广告 2工程名称:炫音发光字 3工程地点: 4施工单位: 凯途广告 二、实施目标 为充分发挥公司优势,科学组织安装作业,我们将选派高素质的 项目经理及专业工程技术人员,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标; 安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事 故的发生,创文明标准化工地; 三、原材料供应阶段: 根据贵公司单位审核确认的施工图纸严格按要求采购优质原材料; 主要材料明细: 1、钢结构主体:5国标角钢防锈处理 2、亚克力面板:5MM瑞昌亚克力板 3、光源:户外防水LED模组 4、扣板:镀锌板、汽车烤漆 5、时控开关1套,350W电源1套 四、现场施工方案:

说明:我方综合考虑现场实际情况,确定施工方案为“吊板+挂梯”施工,施工人员需配装“双安全带保护”方可施工,所以甲方应协调楼顶钢化玻璃的施工单位,将部分钢化玻璃暂时拆除,以便于我方施工人员固定安全带; 1、施工人员固定双条安全带进行“吊板+挂梯”高空施工,将标识的固定点位确定、对干挂大理石进行开洞,将事先准备好的预制钢件用胀栓与剪力墙固定; 2、标识分4部分加工,运至现场用5050国标角钢合成组装成一体,用电动滑行机吊装、与预制点位焊接固定并进行防锈处理,将相关点位防水处理好; 3、国标电缆为主线,水钻开孔将主线引入室内配电箱处,将电源及时控开关固定好,对接电源并设定好时控开关的工作时间; 五、施工过程: 1、施工现场必须挂牌施工,以便社会监督,促进文明施工; 2、进行高空作业时,采取有效措施,确保公用管线绝对安全; 3、监理和健全文明施工、安全和质量管理网络做到分工明确,责任到人; 4、切实做好施工现场的临时排水供电和用电管理; 5、严格执行操作过程,督促检查,杜绝违章指挥作业,进入施工区域必须佩戴安全帽; 6、搞好机具的维修保养,保证电器和消防设施的安全有效; 7、工地项目经理指派负责人,必须对本工地工程范围内的环境进行全面的负责和清查; 8、现场进行道路保持畅通无阻,材料堆放整齐,保持场地整洁; 9、操作地点要保持干净、做到工完料清、工完场清; 六、工程质量: 1、工程质量达到国家现行的安装工程施工质量验收统一标准要求;确保一次性验收合格;
