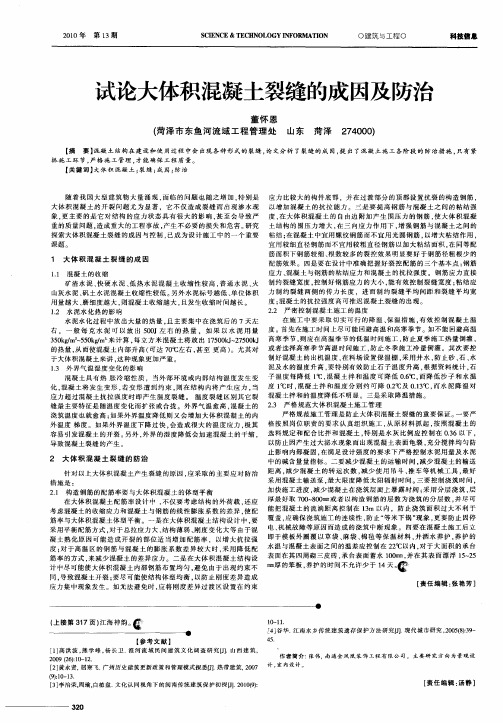

浅淡大体积混凝土裂缝成因毕业论文
目录
第1章
第一章:大体积混凝土裂缝原因
1.1表现形式
由于混凝土沉缩、表面塑性收缩产生的表面浅层裂缝。该类裂缝一般在平面分布无规则且较短,不影响结构使用,仅作表面防护处理即可。由于混凝土升温过高、温差过大或降温过快产生的深层、通长或贯穿裂缝。该类裂缝一般首先出现在长边方向的中部、边角处和截面突然变化处,影响结构整体受力和使用耐久性。
1.2成因分析
大体积混凝土裂缝主要由以下三方面的原因引起:混凝土在凝固初期产生大量的水化热,致使部温度迅速升高,体积膨胀扩大,此时由于受基岩或前期混凝土的约束产生压应力。在混凝土凝固后期冷却收缩时,则产生拉应力,且拉应力大于升温膨胀产生的压应力值。当拉应力超过混凝土的极限抗拉应力时,则会在混凝土部产生裂缝,可能发展成贯穿裂缝,对结构造成极大的破坏。在混凝土浇筑后外界气温突然下降,在混凝土外部产生较大温差,使混凝土表面产生很大的温度拉应力,形成表面裂缝。混凝土在浇筑后,因塑性收缩和缩水收缩而产生的表面收缩裂缝。其中,由于后两方面原因引起的裂缝,只要我们按照规要求进行正常的养护,均可以得到有效控制和避免。而第一方面由水泥水化热引起的较大温差则是大体积混凝土产生温
度裂缝最直接、最根本的原因,也是我们在施工中必须克服的难题之一。
第2章:混凝土材料和设计配合比控制
2.1混凝土的配置
2.1.1原材料的选择
水泥采用42.5R 强度普通硅酸盐水泥,使用前必须经过实验室复试合格后方可以使用。
2.1.2粗骨料的选择
粗骨料的选择,对于大体积混凝土要根据配筋的间距选择粗骨料最大的粒径。在施工条件允许的前提下,尽量选择选用粒径较大,级配较好的石子。因为大粒径的石子,在拌和时,可减少用水量,使混凝土的收缩也会随之减少;此外还可减少水泥的用量,从而降低了水化热。免费论文参考网。本工程施工中,碎石采用粒径40~50mm 的石子,拌制1m3 混凝土可减少拌和水15公斤,减少用水量20公斤。
2.1.3细骨料的选择
细骨料的选择,在拌制混凝土的时,本工程选择中砂,因为这样可以减少用水量和水泥用量,从而可以减少混凝土的收缩和降低水化热。控制砂、石的含泥量,因为含泥量过多,不仅会增加混凝土的收
缩,也会降低混凝土的强度。因而要将砂、石清洗干净,以控制石子的含泥量不超过1%,砂的含泥量不超过2%。
采用CH-20-Ⅲ型高效减水剂,它的特点是减水、缓凝固、可泵性好。符合《混凝土外加剂应用技术规》(GBJ119)的规定。有明显的减水作用,可以减少水灰比,降低水化热。掺入磨细的Ⅱ级粉煤灰,以降低水泥用量和水化热。北仑电厂生产的Ⅱ级磨细粉煤灰,质量符合《粉煤灰在混凝土和砂浆中应用技术规程》(GB8077)规定和《用于水泥和混凝土中的粉煤灰》(GB1596)之规定,能够在减少水泥用量的同时,保证混凝土的强度要求,并降低水化热。为满足混凝土抗渗要求,添加UEA 膨胀剂。其质量符合《混凝土膨胀剂标准》(JC473)要求。
底板混凝土强度等级C40,抗渗等级为P8,因此在配合比设计时,既应满足强度要求,也应该满足抗渗要求,还需要考虑温升控制,降低水化热,防止温度裂缝的产生。实验室在原材料复试合格后,进行配合比试配,选择最优配比。商住楼地下室底板配合比为C40,水泥:砂:石:粉煤灰:CH-20Ⅲ:UEA:水= 410:617:970:73:4.1:41.2:210 每立方米混凝土水泥的用量410kg/m3;UEA 单方用量41.2kg/m3。
2.2混凝土施工控制
2.2.1控制混凝土的出机温度
为减小大体积混凝土总体的温度,控制混凝土的出机温度是有必要的。其出机温度T0 是根据搅拌前原材料总热量与搅拌后混凝土总热量相等而得出的。
混凝土中的砂、石比热较小,但用量较大,所以对温度的影响较大;而水的比热虽大,但是用量较少,所以对温度影响较小。要控制混凝土出机温度为防止太阳直射,我们采取在浇筑混凝土时派专人进行监控,将砂、石放于阴棚下,用冷水冲洗以达到降温的目的;控制混凝土浇筑时的温度即出机后,经过运送、卸料、泵送、浇筑振捣等工序后的温度,即为浇筑温度。我国规规定,浇筑温度控制在25℃,所以在浇筑时,合理控制振捣时间,浇筑好后要养护。
2.2.2混凝土搅拌
由于商住楼地下室底板混凝土施工不设施工缝,一次性浇筑以保证整体性。同时考虑基坑较深,混凝土量大,所以混凝土采用商品混凝土,用搅拌车运至施工现场再由泵车送至浇筑部位入模。根据施工要求对原材料进行温度调节,搅拌采用二次投料工艺,加料顺序为,先将水和水泥、掺和料、外加剂搅拌约1min 成水泥浆,然后投入粗、细骨料拌均。计量精度每班至少检查两次,计量控制在:外加剂±5%,水泥、掺和料、膨胀剂、水±1%,砂石±2%以。免费论文参考网。搅拌符合机械说明书的时间,加膨胀剂不少于120s,出罐时随时监测塌落度,由专业技术人员及时调整。
2.2.3混凝土的场外运输
运送混凝土的车辆应满足均匀,连续供应混凝土的浇筑需要。完善调度系统和装备,根据施工情况指挥混凝土与运送,停止停滞时间。
2.2.4混凝土(固定泵)场运输与布料
受料斗配备孔径为50mm×50mm 的振动筛防止个别大颗粒骨料流入泵管,料斗混凝土上面表距离上口宜200mm 左右以防止泵入空气。泵送混凝土前,先将储料斗清水从管道泵出,以湿润和清洁管道,然后压入纯水泥浆润滑管道后再泵送混凝土。开始送压混凝土时候速度要慢,待混凝土出端部时可以逐步加快,并转入正常用正常速度进行连续泵送。遇到运转不正常时,放慢泵送速度,进行抽吸往复推动数次,以防堵管,泵送混凝土入模时,端部软管均匀移动,使每层布料均匀,泵管向下倾斜输送混凝土时,在下斜管的下端设置相当于5 倍落差长度的水平管,于水平线倾斜度超过7 度时,在斜管上端设置排气活塞。沿地面铺管,每节管两端垫50mm×100mm 方木,以便拆装;向下倾斜输送混凝土时,搭设宽度不小于1m 的斜道,上铺脚手板,管两端垫方木支撑,泵管搭设在临时搭设的架子上。
混凝土浇筑之前对混凝土接触面进行先湿润,混凝土垫层大量洒水浇湿以后开始施工,混凝土浇筑采用“斜坡分层法”,分层厚度控制在30~50cm,由西向东推进,浇筑速度控制在50m2 左右。浇筑时候在下一层混凝土初凝之前浇筑上一层混凝土,混凝土配制速度满足
