土地复垦施工方案84398
土地复垦施工方案

土地复垦施工方案土地复垦施工方案一、项目背景由于人类活动和自然因素的原因,许多土地受到了不同程度的破坏和损失,造成了严重的环境问题。
为了改善土地状况和维护生态平衡,本次土地复垦工程旨在对损坏土地进行修复和复垦,恢复其原有的生态和功能,提高土壤质量和农业生产水平。
二、项目目标1. 恢复土地生态功能,提高土壤质量和农业产量。
2. 保护生态环境,增加生态绿化、水源保护等功能,减少水土流失和土地沙漠化等现象。
3. 经济可行,确保项目成本控制在合理范围内。
三、施工方案及措施1. 环境调查和采样,分析土地状况,确定施工方案和措施。
2. 土地改良,通过添加肥料、有机物质和矿质元素等措施改善土壤质量,提高土壤保水能力和肥力。
3. 植树造林,根据土地地形和水源情况,选择不同类型的树种进行植树造林,增加森林、绿地覆盖率和生态保护功能。
4. 建设水利工程,包括沟渠、水库等工程,用于控制土壤流失和灌溉农田等用途。
5. 合理规划土地利用,制定土地利用方案,实施科学化的耕作、种植、收割等农业生产措施,提高土地利用效率。
6. 加强环境保护,采用生态用地、环境友好型建筑等措施,保护生态环境,提高土地复垦效果。
四、施工人员和机械设备本项目将招募经验丰富、技术过硬的施工人员,以及符合国家标准的在建设工程上具有丰富施工经验的机械设备。
五、安全措施1. 对现场进行安全检查,配备专业的安全人员和设备,确保施工安全;2. 采用先进的工艺和设备,确保施工质量,减少安全事件的发生;3. 每个工人都必须接受安全培训,熟悉操作规程和防护措施。
六、环保工作1. 严格按照环保要求进行设计和施工,减少环境污染;2. 保护原始生态,保护野生动植物;3. 加强环保宣传教育,提高环保意识。
七、验收标准1. 施工结束后进行综合验收,检测各项指标是否达标;2. 根据环保要求和相关标准,对所施工地进行环保评估;3. 验收合格后,方可移交土地管理部门,实施土地利用。

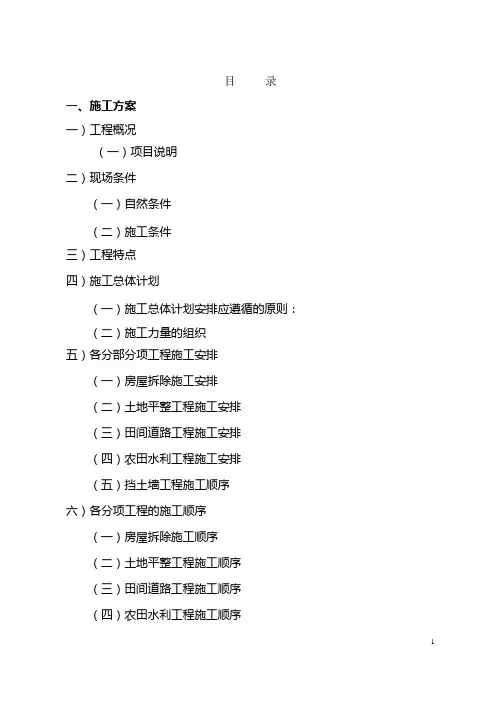

(完整版)土地复垦施工方案

目录一、施工方案一)工程概况(一)项目说明二)现场条件(一)自然条件(二)施工条件三)工程特点四)施工总体计划(一)施工总体计划安排应遵循的原则:(二)施工力量的组织五)各分部分项工程施工安排(一)房屋拆除施工安排(二)土地平整工程施工安排(三)田间道路工程施工安排(四)农田水利工程施工安排(五)挡土墙工程施工顺序六)各分项工程的施工顺序(一)房屋拆除施工顺序(二)土地平整工程施工顺序(三)田间道路工程施工顺序(四)农田水利工程施工顺序(五)挡土墙工程施工顺序七)主要分部分项工程的施工方案及施工方法(一)土地平整工程施工方案(二)道路工程施工方案(三)农田水利工程施工方案二、施工进度计划及保证措施一)工程进度计划二)保证进度措施三、施工现场平面布置一)施工现场平面布置原则二)施工总平面布置图四、质量保证措施一)质量管理目标二)质量管理网络和各级质量责任制三)质量管理技术措施四)泥结碎石铺填五)软基路段的处理六)排水工程质量保证措施七)基层质量保证措施八)严格按设计和施工组织设计施工九)加强质量的检查验收十)落实“工程项目施工质量管理责任制十一)施工过程中的质量控制十二)质量控制程序十三)质量总目标十四)分项质量目标十五)建立完善、全面的质量管理体系十六)建立严格的材料进场管理制度十七)建立完善质量检测体系十八)建立完善的施工试验及送检制度十九)质量保证措施五、安全保证措施一)路基施工安全措施二)排水工程施工安全措施六、文明施工现场措施(一)文明施工措施(二)环保措施七、劳动力安排计划八、主要材料、构件用量计划一、施工方案一)工程概况(一)项目说明本工程为万州区溪口乡玉竹村一、二、三组农村建设用地复耕项目工程,工程地点位于重庆市万州区溪口乡玉竹村境内,项目区玉竹村一、二、三组原有民房的拆除、混凝土坝拆除、弃碴、翻耕土方、新修排水沟等,最后保证土地复耕。
用地复垦规模36277平方米,其中预计新增耕地3320平方米。
土地复垦实施方案

土地复垦实施方案土地复垦是指将荒地、废弃地、弃土地等进行整治和开发利用,使之恢复成为可以生产和居住的土地。
土地复垦对于促进农村经济发展、改善生态环境、提高农民收入等方面都具有重要意义。
本方案旨在制定土地复垦的实施方案,以确保复垦工作的顺利进行。
一、土地复垦的目标和原则1.目标:通过土地复垦,使荒地、废弃地、弃土地等可恢复利用,并提高土地利用率和农村经济效益。
2.原则:a.综合规划:制定土地复垦工作的整体规划,统筹兼顾各方利益。
b.生态优先:重视生态恢复,保护生态环境,实现人与自然的和谐发展。
c.按需安排:根据实际需要和资源条件,合理安排复垦工作的时间和区域。
d.公开透明:公开复垦工作的信息和进展情况,接受社会监督。
二、土地复垦的主要工作内容1.土地调查评估:对待复垦土地进行详细调查和评估,包括土地质量、土壤水分、有机质含量等因素的测定。
2.土地整治:对土地进行整治,包括除草、翻土、平整、排水等工作,以提高土壤质量和适宜度。
3.绿化植树:根据土地特点和需要,进行绿化植树工作,以增加植被覆盖,改善生态环境。
4.农田建设:根据复垦土地的具体情况,进行农田建设工作,包括田间道路、农田水利设施等建设。
5.农业开发:根据土地的适宜性和市场需求,进行农业开发工作,包括种植、养殖、农产品加工等。
6.农村产业发展:通过土地复垦,推动农村产业发展,提高农民收入和农村经济发展水平。
三、土地复垦的实施步骤和时间安排1.编制复垦规划:根据土地调查评估结果,编制土地复垦的规划方案,并公开征求意见。
2.勘察设计:根据规划方案,进行具体的勘察和设计工作,确定各项工程的实施方案。
3.施工备案:完成设计方案后,进行施工备案,并公示施工的时间、地点和责任单位等信息。
4.施工实施:按照施工备案的方案,进行土地整治、绿化植树、农田建设等工程的实施。
5.监督检查:对施工过程进行监督和检查,确保施工质量和进度符合要求。
6.竣工验收:在施工完成后,进行竣工验收,确认复垦工程的质量和效果。

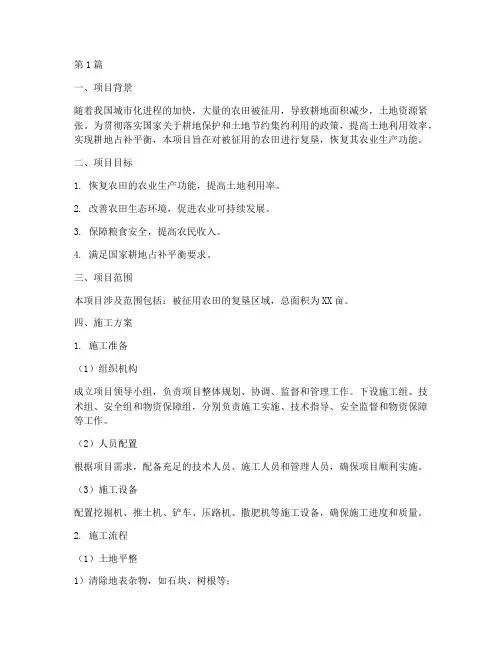

农田复垦施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,大量的农田被征用,导致耕地面积减少,土地资源紧张。
为贯彻落实国家关于耕地保护和土地节约集约利用的政策,提高土地利用效率,实现耕地占补平衡,本项目旨在对被征用的农田进行复垦,恢复其农业生产功能。
二、项目目标1. 恢复农田的农业生产功能,提高土地利用率。
2. 改善农田生态环境,促进农业可持续发展。
3. 保障粮食安全,提高农民收入。
4. 满足国家耕地占补平衡要求。
三、项目范围本项目涉及范围包括:被征用农田的复垦区域,总面积为XX亩。
四、施工方案1. 施工准备(1)组织机构成立项目领导小组,负责项目整体规划、协调、监督和管理工作。
下设施工组、技术组、安全组和物资保障组,分别负责施工实施、技术指导、安全监督和物资保障等工作。
(2)人员配置根据项目需求,配备充足的技术人员、施工人员和管理人员,确保项目顺利实施。
(3)施工设备配置挖掘机、推土机、铲车、压路机、撒肥机等施工设备,确保施工进度和质量。
2. 施工流程(1)土地平整1)清除地表杂物,如石块、树根等;2)对坡地、沟壑等不平整的土地进行平整,使土地表面达到基本水平;3)采用推土机、铲车等设备进行土地平整,确保土地表面平整度达到要求。
(2)土壤改良1)对土壤进行检测,了解土壤性质和肥力状况;2)根据检测结果,采取相应的土壤改良措施,如施用有机肥、化肥等;3)对土壤进行深翻,提高土壤通气性和保水性。
(3)灌溉设施建设1)根据农田实际情况,设计灌溉系统,包括水源、渠道、泵房等;2)采用先进的灌溉技术,如滴灌、喷灌等,提高灌溉效率;3)安装灌溉设施,确保农田灌溉需求。
(4)田间道路建设1)根据农田布局,设计田间道路,包括主路、支路等;2)采用混凝土、沥青等材料建设田间道路,确保道路平整、坚实;3)设置道路标志,方便田间运输和管理。
(5)农田防护林建设1)根据农田实际情况,设计防护林布局,包括林带、林网等;2)选用适宜的树种,如杨树、柳树等;3)进行栽植、浇水、修剪等管理工作,确保树木成活率。
土地复垦施工方案(3篇)

第1篇一、工程概况1.1 项目背景随着我国经济的快速发展,城市化进程不断加快,土地资源日益紧张。
为了提高土地利用率,保护生态环境,实现可持续发展,我国政府高度重视土地复垦工作。
本项目旨在通过土地复垦施工,将废弃土地、闲置土地及低效利用土地恢复为可利用的土地资源。
1.2 项目目标本项目土地复垦施工目标如下:(1)将废弃土地、闲置土地及低效利用土地恢复为可利用的土地资源;(2)提高土地利用率,增加耕地面积;(3)改善生态环境,促进生态平衡;(4)降低土地复垦成本,提高经济效益。
1.3 项目范围本项目土地复垦施工范围包括以下内容:(1)废弃土地复垦;(2)闲置土地复垦;(3)低效利用土地复垦;(4)土地整理与开发。
二、施工准备2.1 组织机构成立土地复垦施工项目部,负责施工组织、协调和管理。
项目部下设施工、技术、质量、安全、物资、财务等部门。
2.2 施工队伍选择具有丰富土地复垦施工经验的专业队伍,确保施工质量。
施工队伍需具备以下条件:(1)具有土地复垦施工资质;(2)施工人员具备相关技能和经验;(3)施工设备先进、齐全。
2.3 施工材料根据施工方案,采购所需施工材料,包括土方、砂石、水泥、钢筋、木材等。
材料需符合国家相关标准和规定。
2.4 施工设备根据施工方案,配置施工设备,包括挖掘机、推土机、装载机、压路机、搅拌机、混凝土泵等。
2.5 施工方案编制根据项目特点、施工条件等因素,编制土地复垦施工方案,明确施工流程、施工工艺、施工质量标准等。
三、施工工艺3.1 废弃土地复垦(1)清除地面垃圾、杂草等杂物;(2)对废弃土地进行平整,达到设计要求;(3)根据土壤性质,进行土壤改良;(4)种植适宜的植被,提高土地利用率。
3.2 闲置土地复垦(1)调查闲置土地现状,分析原因;(2)根据闲置土地特点,制定复垦方案;(3)进行土地平整、土壤改良;(4)实施土地复垦工程,提高土地利用效率。
3.3 低效利用土地复垦(1)调查低效利用土地现状,分析原因;(2)根据低效利用土地特点,制定复垦方案;(3)进行土地平整、土壤改良;(4)实施土地复垦工程,提高土地利用效率。
复耕施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,大量的耕地被征用,造成了耕地资源的减少。
为了保护耕地资源,提高土地利用效率,国家大力推广复耕工程。
本方案旨在对某地区已征用土地进行复耕,恢复其农业生产能力,实现土地资源的可持续利用。
二、项目目标1. 恢复耕地面积:将征用土地恢复至可耕种状态,增加耕地面积。
2. 提高土壤肥力:通过土壤改良措施,提高土壤肥力,确保农作物产量。
3. 优化种植结构:根据当地实际情况,调整种植结构,提高农业经济效益。
4. 环保节能:在施工过程中,注重环保节能,减少对环境的影响。
三、施工范围本次复耕施工范围为某地区已征用土地,总面积为1000亩。
四、施工内容1. 土地平整2. 土壤改良3. 水利设施建设4. 路网建设5. 标志设置6. 施工监理五、施工组织1. 施工队伍:由具有相关资质的施工单位组成,负责整个施工过程的实施。
2. 施工人员:根据施工内容,配备相应的技术人员和施工人员。
3. 施工设备:配备挖掘机、推土机、压路机、播种机等施工设备。
六、施工流程1. 施工准备:进行施工前的各项准备工作,包括施工图纸会审、材料设备采购、人员培训等。
2. 土地平整:采用挖掘机、推土机等设备进行土地平整,确保土地表面平整,符合种植要求。
3. 土壤改良:对土壤进行检测,根据检测结果进行土壤改良,提高土壤肥力。
4. 水利设施建设:建设灌溉系统、排水系统等水利设施,确保农作物生长所需的水分。
5. 路网建设:根据实际情况,建设田间道路,方便农作物的运输和管理。
6. 标志设置:在关键位置设置标志,标明土地范围、作物种类等信息。
7. 施工监理:对施工过程进行全程监理,确保施工质量。
七、施工技术1. 土地平整:采用挖掘机、推土机等设备进行土地平整,确保土地表面平整,符合种植要求。
2. 土壤改良:根据土壤检测结果,采用有机肥、无机肥、生物菌肥等材料进行土壤改良,提高土壤肥力。
3. 水利设施建设:采用管道灌溉、喷灌、滴灌等节水灌溉技术,提高水资源利用率。
完整土地复垦施工方案

完整土地复垦施工方案一、项目背景近年来,随着人口增长和城市化进程加快,土地利用紧张成为一个严重的问题。
大量的耕地、森林和湿地被开发,土地资源恶化和生态环境破坏日益严重。
因此,进行土地复垦工作是非常必要的。
土地复垦是指通过改善或修复被破坏的土地,使其恢复原有的生态功能或开发并利用新的功能。
二、施工目标1.恢复土地的基本农业生产能力。
2.提高土地的生物多样性和生态系统稳定性。
3.进行可持续的土地利用规划和布局。
4.保护土地资源,减少土地环境污染。
5.发挥重建社会与经济功能的潜力。
三、施工步骤1.前期调查与设计(1)了解土地的历史状况、资源利用状况及存在的问题。
(2)进行土壤与水质分析,评估土地的可农用性和可复垦性。
(3)制定复垦方案,确定土地利用规划和布局。
(4)设计适合复垦土地的复垦措施和管理方案。
2.土地改良与修复(1)进行土壤结构改良,包括翻耕、施加有机肥料和改善土壤通气性。
(2)进行水土保持措施,修筑沟渠和降低土地的坡度。
(3)修复土地的水源,包括修复水系和引水。
(4)引入适合土地复垦的植被,包括野生植物和农作物。
3.植被恢复与生态建设(1)进行植被恢复,包括引入本地植被和植树造林。
(2)建设生态景观,包括建设湿地和人工湖泊。
(3)引入适应土地的野生动物,恢复土地的生物多样性。
4.可持续土地利用(1)制定土地利用规划,包括农业种植、林业经营和旅游开发。
(2)推广可持续农业和林业经营模式,减少对土地的损害。
(3)开展环境教育和宣传,提高公众对土地保护的意识和参与度。
四、施工技术1.土壤改良技术:包括翻耕、施加有机肥料和改善土壤通气性。
2.水土保持技术:包括修筑沟渠、植被覆盖和降低土地的坡度。
3.植被引种技术:根据土地特点和需求选择适合的本地植被和农作物。
4.水源修复技术:修复水系和引水,确保灌溉和生物水源。
5.生态景观建设技术:构建湿地和建设人工湖泊,提高土地的景观效益。
五、施工管理1.建立复垦施工团队,包括土地科学家、农业专家和生态学家等。
土地复垦工程施工方案与技术措施

土地复垦工程施工方案与技术措施第一节土地平整一、施工程序本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地平整,每一格田4~6亩,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在20cm以上。
具体施工工艺流程如下:施工准备→按设计图纸→分格田设计平整高程测量放样→田间施工便道布置→机械进场→沿渠道流向,机械剥离表土耕作→在格田内集体堆放耕土层→平整格田→[若新造田块缺少覆耕作土,则翻松30cm处理表土耕作层]→交工验收加覆→复核平整后的格田高程二、施工方法1、复核地面高程施工单位进场后,测量人员在地块附近设置控制测量标桩,对地块高程进行复核,并与设计原地面高程进行对比是否符合,如存在较大差错时,应请示建设单位和监理单位进行复核。
2、施工放样在施工前按设计图纸或建设单位要求进行放样,控制好每个地块的边界与高程。
3、表土剥离根据设计图纸及招标文件要求,大于或等于200mm的土方挖填才需要进行剥离耕作层,根据测量结果,采用人工开挖方法,剥离的耕作层土方集中堆放,作铺设耕作层的土方。
4、地块平整在土方工程施工前,由测量人员根据设计图纸,放出各区的分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的垃圾,把它们堆放在指定的地方,由自卸汽车运到场外。
表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。
平整时应采取就近原则,尽量做到挖填平衡。
5、局部切填土工程本标段施工现场面积大,局部切填土工程分为三区同时进行,从主进场路开始由近往远施工每个区分三个施工段,各施工段流水作业。
土方的调配:土方调配时,若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平。
土方调配的原则:本工程通过土方计算得出挖方与填方基本达到平衡,因此能就施工现场调配土方,可减少重复倒运。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泗洪县龙集镇杨绍等三个村土地整治项目土方工程施工方案宿迁天腾建设有限公司二〇一五年十一月十五日目录一、施工方案二、施工进度计划及保证措施三、施工现场平面布置四、质量保证措施五、劳动力安排计划一、施工方案一)工程概况(一)项目说明本工程为泗洪县龙集镇杨绍等三个村土地整治项目土方工程,工程地点位于泗洪县龙集镇,工程为杨邵村、靳东村、孙庄村土地整治等,最后保证土地复耕。
2、质量标准:符合土地开发整理项目工程验收规程合格标准。
二)现场条件(一)自然条件该土地处于平原地带,相对高差较小,以农作物为主。
土质为粘土及亚粘土,无其它不良地质现象。
水资源丰富。
(二)施工条件1、所在地区交通条件便利,水、电供应方便,生产、生活物资丰富,施工条件良好。
2、施工材料就近选用1)供电:附近有电力线路,用电接需方便,可满足施工需要。
2)通讯:拟在项目部及施工队用手机进行通讯联系。
三)工程特点本标段包括杨邵村、靳东村、孙庄村,施工时协调好工农关系和组织好交通安全。
四)施工总体计划(一)施工总体计划安排应遵循的原则:1)施工部署有序,施工过程互相协调。
2)程序合理,能充分满足工期要求。
3)资源配置充分合理,既满足工程需要,又不造成浪费。
4)根据本标段工程特点,以平整田块为重要,合理安排道路工程,高速优质完成路面工程,平衡兼顾,合理组织施工要素,相互调剂、科学配置。
(二)施工力量的组织我公司将组织精干力量,组成项目经理部,全权负责该项目的实施。
1)项目经理部:(1)项目经理部人员严格按照我公司有土地整治经验项目管理人员组成得力的项目经理部,项目经理代表公司法人履行合同条约,其职责是在合同规定的授权范围内全权行使对外的业务联系和工作洽谈,对内的行政管理,生产调配,人员任免、奖罚、工资分配等职能。
(2)设项目副经理1 名,分管生产指挥、物资设备管理和安全管理工作。
(3)设项目总工程师一名,分管质量、技术的试验室工作。
1)下设五个部门,每个部室由1-2 名有经验的管理人员组成。
2)下设三个施工队,施工队为施工作业层,主要职能是组织施工生产,确保工期、质量、安全、设备的保养维修。
3)认真做好开工前的准备工作(1)第一批人员进场后,先进行生产基地和生活区建设,包括项目经理部、各施工队的临建搭设租赁,临时道路的修筑,生产、生活用电的接通等。
(2)技术准备,包括详细察看现场,图纸会审,编写实施性施工组织设计和复测加密水准点、控制点。
(3)协调好与沿线村民及地方政府的关系。
(4)完成施工便道的修建等工作。
4)质量目标:合格。
5)安全目标:一般事故频率控制在3‰以下,杜绝重伤和死亡事故。
6)文明施工目标:争创“安全文明工地”。
五)各分部分项工程施工安排根据本标工程特点,并进行综合排队后,确定本标段施工工期为120天,施工工期安排详见施工进度计划,本合同段各类工程采用平行流水作业,以实现各分项工程的均衡生产。
(一)土地平整工程施工安排本段以土地平整工程为主,是制约工期的关键性工程,进场准备工作完成后即全面开工,根据本段地形情况及各项工程量大小,由三个土地平整工程队负责施工,以方便管理,采用平行流水作业法,配备全套的土地平整工程施工机械设备和充足的人员。
在保证质量的前提下,加快进度,争取工期,以保工程的全面展开。
六)各分项工程的施工顺序(一)土地平整工程施工顺序施工前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好施工前的各种试验,完成相应施工前的场地清理和测量工件。
1)土地平整工程施工顺序为:施工准备→施工测量放样→报监理审批→耕植土保护→清理场地并设置临时排水设施→土方调运→土方平整→按规范检测→报监理审批。
(二)鱼塘回填施工工序原地面联测(监理复核)→抽水→清淤施工→清淤后地面联测(监理复核)→土方填筑→土方压实。
七)主要分部分项工程的施工方案及施工方法(一)林地复垦施工方案根据设计意图与现场勘察了解施工现场条件及周围环境,确定复垦林地范围和树木大小。
1、砍树本工程内树头Φ500以上的大树18棵,有的高达15米,树干及支干茂盛,必须先定好方位,将大树砍倒,用电动圆锯机将树干及支干砍除截断,移位。
2、挖根用反铲挖掘机挖除,若树根伸展太长,还要挖开后用电动圆锯机将其切断。
3、整平采用人工、机械以及人工机械配合等施工工艺进行整平。
(二)土地平整工程施工方案根据设计意图与现场勘察了解施工现场条件及周围环境,确定土方的最佳调配方案,充分发挥我司技术力量与大型土方施工机械的施工能力,拟订施工方案,确定工期指标、劳动力指标、主要材料消耗指标、成本指标、编制详细具有针对性的施工组织设计。
(三)鱼塘清淤回填施工方案1、施工排水施工排水排入附近排水沟内,另根据现场实际情况,我方将投入抽水水泵,每台水泵每小时抽水50m³左右,可保证水在3天内排完,确保施工进度。
2、淤泥地形联测淤泥清理前进行三方联测,用全站仪测出淤泥开挖面积及淤泥原始高程,作为计算开挖工程量的依据。
3、清淤施工(1)开挖探坑确定清淤深度。
(2)鱼塘底部淤泥采用反铲挖掘机开挖直接装自卸车运送至弃土场或监理人指定的地点。
(3)底部淤泥采取清理一段回填一段的方法,为施工机械提供临时施工平台,回填高度以高出淤泥100cm为宜。
(4)清淤施工至上而下,清理一个鱼塘及时回填一个,确保在工期内回填填完毕。
(5)清淤原则①清淤必须干净彻底不留死角。
②清淤深度视现场情况而定,标准以能保证工程质量为宜。
③清淤前后及时拍照存证。
4、土方填筑(1)土料选用土料选用甲方指定的取料场。
(2)填筑方法①回填土前应清除基底淤泥,排除积水,并在四周设排水沟及集水坑,防止水流入填方区。
②填土前应检验其土料、含水量是否在控制范围内。
土料含水量一般以手握成团,落地开花为适宜。
当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。
③回填时分层控制填料标高,分层摊铺,分层碾压。
填料分层松铺厚度不大于50cm,每层填料铺设的宽度,每侧超过路堤的设计宽度50cm。
④碾压填料采用振动碾碾压,压实时先两侧后中间,压实路线纵向相互平行,反复碾压。
1)施工准备(1)熟悉工程环境工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘。
初步了解所在位置及周围环境,初步确定跨越线路的措施。
(2)场地内障碍物拆迁已完成。
(3)临时道路的修建施工便道充分利用原有道路,适当修筑临时道路。
(4)耕植土保护对原有耕植土进行保护。
(5)设置安全标志自弃土场至施工现场道路交叉处、行人较多处、转弯处以及道路条件较差处等树立警示标志。
在施工现场设置醒目的提示标志,确保现场安全生产。
(6)编制实施性施工组织设计,总体进度计划并报批。
2)场地清理(1)进场后现场实测清表工作量,按程序报业主批准后方可开始清表工作。
(2)场地清理采用人工配合机械进行,被清理的挖方地段、填方地段和取土场不得有不符合要求的树根杂、腐植土、淤泥等杂物。
(3)填方场地清理完后,采用机械翻松,并碾压至规定的密实度。
对清理树坑和清移障碍物所留下的孔洞,应选用合适的填料分层回填并压实。
(4)场地清理的同时,开挖纵向临时排水沟作为施工期间的临时排水系统。
(5)挖填交界区表土清理完后,将填方区表土松厚,碾压至规定的密实度。
(6)场地清理应与土方工程进度相适应,以保证已清理的地块在填土前不受污染、雨水浸泡和受冻。
5)质量检查和验收土方开挖前的质量检查和验收,土方开挖前,承包人应会同监理人进行以下各项质量检查和验收。
(1)、用于开挖工程量计量的原地形测量部面的复核检查。
(2)、按施工图纸所示进行开挖区周围排水和防洪保护设施的质量和验收。
(3)土方开挖过程中的质量检查在土方在开挖工程完成后的质量检查和验收土方开挖工程完成后,承包人应会同监理人进行以下各款的质量检查和验收。
(4)开挖基础面检查清理的验收a、按施工图纸检查基础开挖面的平面尺寸、标高和场地平整度;b、取样检测基础土的物理力学性质指标;c、本款规定的基础面检查清理与填筑前的基础清理作业是检验目的和性质不同的两次作业,未经监理人同意,承包人不得将这两次作业基础一次完成。
5)土方回填、平整的监督、质量检查和验收(1)选派有经验的工程技术人员在土料场开挖和现场填筑中进行监督和指导。
(2)土方工程的质量检查与取样试验要求按照相应规范规定的有关内容和办法进行。
(3)填筑工程完成工后承包人就通知监理人进行检查验收,验收应按相应规范内容和办法进行。
(4)经监理人检查后,认为质量不合格,承包人应按监理人指示对工程缺陷部分进行返工、修理或补强的一切施工费用均由承包人自行负担。
(5)除承包人的日常质检工作外,在必要时,监理人可对有疑问部位试验项目进行复查,监理人可指令承包人在监理人监督下进行试验,并向监理人提交试验成果资料。
承包人不得以此要求发包单位增加额外支付。
(6)全部土方填筑工程完成后,承包人应负编制包括竣工收报告。
竣工验收资料中应附有全部质量检查记录和文件以及对工程缺陷的处理成果资料。
6、土地平整要求1)土方平整施工,必须按规定的要求处理清理完毕后,并经监理人验收和签署验收合格后才能进行。
2)土方平整应按施工设计图规定的高程以上预留考虑沉陷影响的超高填筑。
3)土方料必须是经过批准的取土场的土料或监理认可的利用料,其粒径组长配应符合有关规范的要求。
回填压实、平整、质检路基整修在路基工程陆续完毕,所有排水构筑物已经完成并回填之后进行。
1)首先,恢复各项标注,按设计图纸要求检查路基的中线位置、宽度、纵坡、横坡、边坡及相应标高。
根据检查结果,编制出整修计划并报监理工程师审批认可后方能施工。
2)土质路基采用平地机或推土机或补土的方法整修成型。
3)土质路基表面做到设计标高后应采用平地机或推土机刮平,铲下的土不足以填补凹陷时,应采用与路基表面相同的土填平夯实。
4)碾压:(1)泥结石经摊铺和整型后,采用振动压路机,在全宽范围内碾压,直线段由两侧向中心碾压,超高段由内侧向外侧碾压,压实后表面应平整无轮或隆起,且断面正确,路拱符合要求。
(2)严禁车辆在已完成的或正在碾压的路段上调头和急刹车。
二、施工进度计划及保证措施一)工程进度计划工期目标:根据工程需要及本公司对本项目的分析,本工程确定总工期为120天。
1、准备工作时间为3天。
主要工作内容是施工的准备、测量放样、机械、人员进场、临时设施的租赁搭设等。
2、土地平整土地平整是此项目的主要施工的工作内容,其工作量大,耗费的人力物力也大,耗用的时间长,在时间安排也较其他工作长。
计划为50天。
二)保证进度措施本工程合同工期为120d,为确保本工程在120个日历日如期按时、保质保量地完成,根据本工程的特点,结合公司人、材、机的安排,我们将在以下几个方面采取相应的措施:1、计划控制措施为了保证合同工序的履约,必须严格目标控制,制定周密的计划,项目经理部控制月计划,基层作业区控制周计划,单机控制日产量计划,并按照网络计划图中节点的控制目标和工序计划目标加强考核,确保分阶段,分项目目标的实现。
