施组-2

合集下载

路面施组2

路面施组2

表1 施工组织设计文字说明第一章工程概况第二章施工部署第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法第四章主要工程项目的施工方案及施工方法第五章施工进度计划及保证进度的措施第六章质量目标、质量管理体系组织及质量保证措施第七章安全目标、安全管理体系组织及安全保证措施第八章文明施工及环境保护规划第九章重点(关键)和难点工程的施工方案、方法及其措施第十章雨季和冬季施工安排和技术保证措施第十一章安全应急预案第十二章其他应说明的事项一:编制依据1本施工组织计划的编制以下列文件和资料为依据;2 根据交通部颁发的《公路水泥混凝土路面施工技术规范》(JTG F30-2003);《公路沥青路面施工技术规范》(JTG F40-2004);《公路路面基层施工技术规范》(JTJ 034-2000);《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005);《公路工程无机结合料稳定材料试验规程》(JTJ 057-94);《公路工程集料试验规程》(JTG E42-2005);《公路工程质量检验评定标准》(JTG F80/1-2004);《内蒙古自治区公路工程质量控制标准》(NMGG F80-2006)。

3 内蒙古自治区国道207线宝昌至三号地高速公路土建工程投标文件及有关补充技术规范.4 宝三高速公路设计图纸规范规程规定及建设工程质量管理条例.5 施工现场条件和实地了解资料.6 我公司对目前市场的调查。

二:编制原则1 确保实现招标文件所要求的工期质量安全环保目标.2 充分考虑本合同段工程特点和工程施工环境.3 以总体施工方案及工期的合理安排编制本年度施工组织计划.第一章工程概况一工程概况国道207线宝昌至三号地(蒙冀界)段高速公路是内蒙古自治区“三横九纵、十二出口”干线公路的重要组成部分,也是新规划的“八横九纵六联八环线”高速公路网之“纵四”(锡林浩特—桑根达来—宝昌—三号地)的南段。

北接即将开工建设的桑根达来—宝昌一级公路,同已建成的阿荣旗至北海省际通道相连接,向北可通往二连浩特和珠恩嘎达布其两处陆路口岸,南接河北省拟建的张家口至石家庄段高速公路三号地至张北段,是内蒙古中部地区的纵向快速公路通道,在内蒙古自治区公路网中居重要地位。

施组

施组

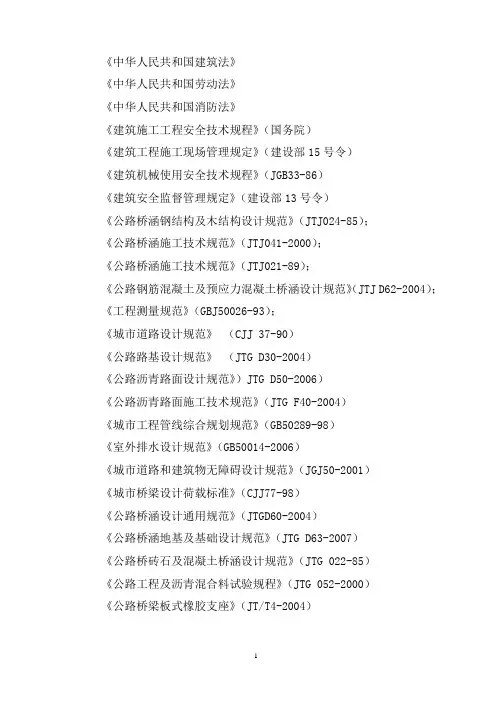

《中华人民共和国建筑法》《中华人民共和国劳动法》《中华人民共和国消防法》《建筑施工工程安全技术规程》(国务院)《建筑工程施工现场管理规定》(建设部15号令)《建筑机械使用安全技术规程》(JGB33-86)《建筑安全监督管理规定》(建设部13号令)《公路桥涵钢结构及木结构设计规范》(JTJ024-85);《公路桥涵施工技术规范》(JTJ041-2000);《公路桥涵施工技术规范》(JTJ021-89);《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ D62-2004);《工程测量规范》(GBJ50026-93);《城市道路设计规范》(CJJ 37-90)《公路路基设计规范》(JTG D30-2004)《公路沥青路面设计规范》)JTG D50-2006)《公路沥青路面施工技术规范》(JTG F40-2004)《城市工程管线综合规划规范》(GB50289-98)《室外排水设计规范》(GB50014-2006)《城市道路和建筑物无障碍设计规范》(JGJ50-2001)《城市桥梁设计荷载标准》(CJJ77-98)《公路桥涵设计通用规范》(JTGD60-2004)《公路桥涵地基及基础设计规范》(JTG D63-2007)《公路桥砖石及混凝土桥涵设计规范》(JTG 022-85)《公路工程及沥青混合料试验规程》(JTG 052-2000)《公路桥梁板式橡胶支座》(JT/T4-2004)《公路圬工桥涵设计规范》(JTGD62-2005)《城市桥梁工程施工与质量验收规范》(CJJ2-2008)《混凝土结构加固设计规范》(GB50367-2006)《城市道路照明设计标准》(CJJ45-2006)《城市区域环境躁声标准》(GB3096-1993《机动车辆允许噪声标准》(GB3096-1993)《建设工程项目管理规范》(GB/T50326-2006)《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢筋焊接及验收规程》JGJ18-96《建设工程文件归档整理规范》(GB/T50328-2001)道路工程施工方案1、路基施工路基施工严格按照国家、部颁规范、行业有关标准、规定及设计图纸施工。

第二组施工组织设

第二组施工组织设

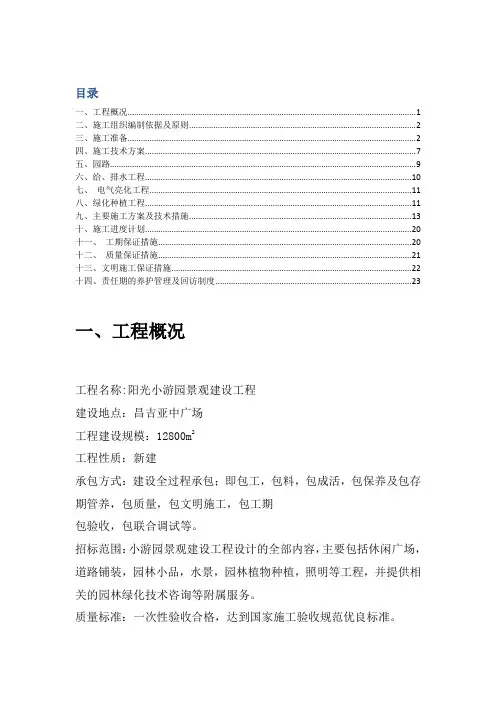

目录一、工程概况 (1)二、施工组织编制依据及原则 (2)三、施工准备 (3)四、施工技术方案 (7)五、园路 (10)六、给、排水工程 (10)七、电气亮化工程 (11)八、绿化种植工程 (12)九、主要施工方案及技术措施 (14)十、施工进度计划 (20)十一、工期保证措施 (21)十二、质量保证措施 (22)十三、文明施工保证措施 (22)十四、责任期的养护管理及回访制度 (24)一、工程概况工程名称:阳光小游园景观建设工程建设地点:昌吉亚中广场工程建设规模:12800m2工程性质:新建承包方式:建设全过程承包;即包工,包料,包成活,包保养及包存期管养,包质量,包文明施工,包工期包验收,包联合调试等。

招标范围:小游园景观建设工程设计的全部内容,主要包括休闲广场,道路铺装,园林小品,水景,园林植物种植,照明等工程,并提供相关的园林绿化技术咨询等附属服务。

质量标准:一次性验收合格,达到国家施工验收规范优良标准。

工期要求;计划开工时期2011年3月25日,计划竣工时间:2011年5月23日。

施工总工期:60日历天临时设施:临时设施只能采用活动板房等搭拆方便,利于回收的结构形式。

质量保修:按国家颁发的现行标准执行,绿化保养期一年二、施工组织编制依据及原则2.1编制原则2.1.1保证重点统筹安排,遵守承诺和招标文件规定。

2.1.2依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各项活动相互促进,紧密链接,加快施工进度,缩短工期。

2.1.3采用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全生产和提高工程质量。

2.1.4充分挖掘和利用机械设备潜力,提高机械化程序,减轻劳动强度和提高劳动生产力。

2.2编制依据2.2.1根据《新疆省政府采购项目(塑胶田径运动场地施工工程项目—第三小组第七标段)招标文件》;(招标编号:Z X Z B2004066)2.2.2根据招标人提供的“昌吉华信设计事务所”设计的《昌吉市嘉禾欣居小游园》项目设计图纸;2.2.3依据对招标文件所确认建设地点的实地勘察、记要;2.2.4依据现行国家及省、市颁布的相关规范、规程、政策法令和法规;2.2.5依据我公司已通过的国际质量管理体系(I S09001:2000)、国际环境管理体系(I S014001:1996)、职业健康安全管理体系(G B/T28001—2001)标准所发布的有关工程管理文件及补充文件;三、施工准备3.1施工管理人员配备针对本工程难度大的特点,我公司专门成立景观工程项目部。

施组

施组

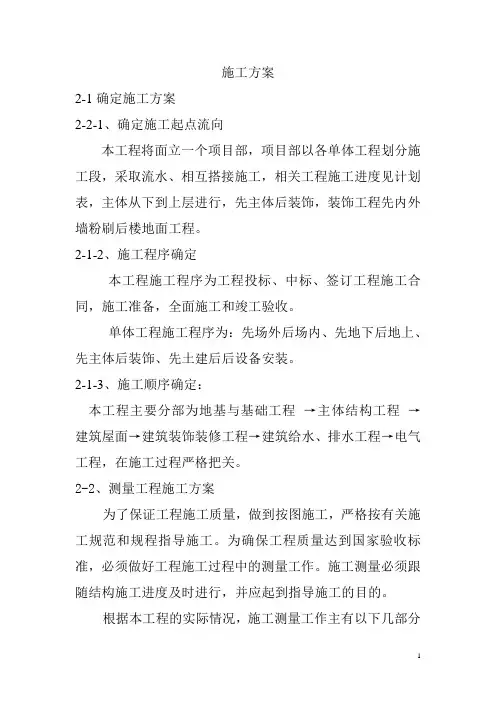

施工方案2-1确定施工方案2-2-1、确定施工起点流向本工程将面立一个项目部,项目部以各单体工程划分施工段,采取流水、相互搭接施工,相关工程施工进度见计划表,主体从下到上层进行,先主体后装饰,装饰工程先内外墙粉刷后楼地面工程。

2-1-2、施工程序确定本工程施工程序为工程投标、中标、签订工程施工合同,施工准备,全面施工和竣工验收。

单体工程施工程序为:先场外后场内、先地下后地上、先主体后装饰、先土建后后设备安装。

2-1-3、施工顺序确定:本工程主要分部为地基与基础工程→主体结构工程→建筑屋面→建筑装饰装修工程→建筑给水、排水工程→电气工程,在施工过程严格把关。

2-2、测量工程施工方案为了保证工程施工质量,做到按图施工,严格按有关施工规范和规程指导施工。

为确保工程质量达到国家验收标准,必须做好工程施工过程中的测量工作。

施工测量必须跟随结构施工进度及时进行,并应起到指导施工的目的。

根据本工程的实际情况,施工测量工作主有以下几部分组成,平面测量网的建立、桩定位测量、挖土期间测量、基础施工阶段测量、主体施工阶段的测量、沉降观测。

测量仪器的选用:经纬仪S3(2台)、水准仪N2(2台)、铅锤(5个)、50m钢卷尺(2把)、5m小钢卷尺(8把等)。

2-2-1、平面测量网的建立本工程在建立平面控制网时,应顾及基础和主体施工阶段的进展两个方面。

为了简化设计点坐标计算和便于施工现场的放样,建立局部的直角坐标系统,并且坐标系统的坐标轴利用建筑轴线。

控制轴线交汇点在施工现场之内,为了能在施工过程中能有效实施测量控制,将轴线延伸至基坑开挖范围之外,设置准永久性控制点,为了方便控制方向,基准控制点设立以后,应用经伟仪将控制轴线投测到附近的固定物之上,画出红三角标志,作控制方向之用。

准永久控制点应设置于靠边处,在施工过程中尽量避免碰撞,并应做窨井加以保护。

在建立平面轴线控制网的同时,根据城市水准基点标高及本工程的实际±0.000标高,应同时建立的水平控制点,水平控制点利用轴线控制点制作。

二灰施组

二灰施组

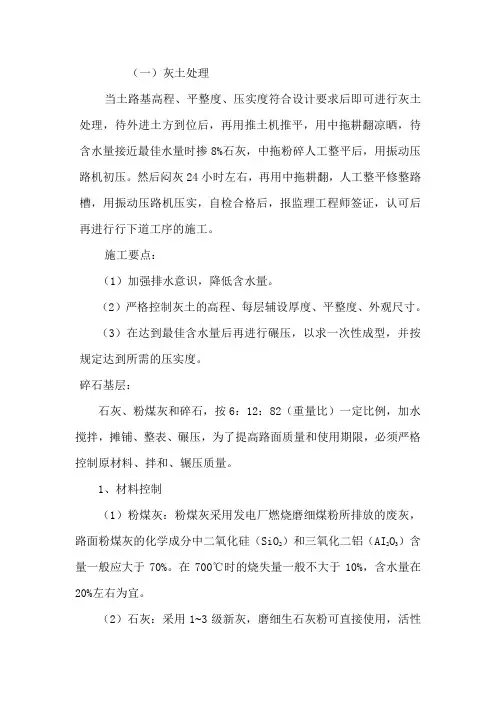

(一)灰土处理当土路基高程、平整度、压实度符合设计要求后即可进行灰土处理,待外进土方到位后,再用推土机推平,用中拖耕翻凉晒,待含水量接近最佳水量时掺8%石灰,中拖粉碎人工整平后,用振动压路机初压。

然后闷灰24小时左右,再用中拖耕翻,人工整平修整路槽,用振动压路机压实,自检合格后,报监理工程师签证,认可后再进行行下道工序的施工。

施工要点:(1)加强排水意识,降低含水量。

(2)严格控制灰土的高程、每层辅设厚度、平整度、外观尺寸。

(3)在达到最佳含水量后再进行碾压,以求一次性成型,并按规定达到所需的压实度。

碎石基层:石灰、粉煤灰和碎石,按6:12:82(重量比)一定比例,加水搅拌,摊铺、整表、碾压,为了提高路面质量和使用期限,必须严格控制原材料、拌和、辗压质量。

1、材料控制(1)粉煤灰:粉煤灰采用发电厂燃烧磨细煤粉所排放的废灰,路面粉煤灰的化学成分中二氧化硅(SiO2)和三氧化二铝(AI2O3)含量一般应大于70%。

在700℃时的烧失量一般不大于10%,含水量在20%左右为宜。

(2)石灰:采用1~3级新灰,磨细生石灰粉可直接使用,活性氧化物(CaO+MgO)含量不低于60%,块灰应充分消解,未消解灰块粒径不大于1cm。

(3)碎石1)采用质地坚韧、耐磨的轧碎花岗石或石灰石,软硬不同的石料不能混用。

使用砾石时宜掺入30%~40%破碎石。

2)碎石形状应有多棱角体,清洁无土,不含石粉及风化杂质,应符合下列技术指标和规格:a、抗压强度大于80Mpa。

b、软弱颗粒小于总重的5%。

c、含泥量小于总重的2%。

d、扁平细长(1:2)碎石小于20%,碎石小于15%。

e、碎石规格为3~7cm。

f、嵌缝料为1.5~2.5cm。

(4)水:要求不含油质和有机物地面水源,地下水源,自来水均可使用。

2、配合比严格按设计要求,6:12:82=石灰:粉煤灰:碎石脱换成重量比。

3、拌和在施工现场采用集中拌和法,在拌和中注意随拌和、随洒水,使二灰碎石含水量接近最佳含水量(最佳干密度和最佳含水量靠击实试验取得)。

施组 2

施组 2

施工组织设计一、编制依据及原则编制依据:1、西安国际港务区保税区内港务中路(潘骞路-秦汉大道)市政工程招标文件;2、西安国际港务区保税区内港务中路(潘骞路-秦汉大道)市政工程招标答疑;3、西安国际港务区保税区内港务中路(潘骞路-秦汉大道)市政工程施工图设计;4、施工现场实际施工环境;5、相关的质量检验标准和施工技术规范:(1)、《给水排水管道工程施工及验收规范》(GB50268-2008)(2)、《城市道路路基工程施工及验收规范》(CJJ44-91)(3)、《公路路基施工技术规范》(JTG F10-2006)(4)、《公路路面基层施工技术规程》(JTJ034-2000)(5)、《公路沥青路面施工技术规范》(JTG F40-2004)(6)、《沥青路面施工及验收规范》(GB50092-96)(7)、《城填道路工程施工与质量验收规范》(CJJ1-2008)(8)、《城镇道路与建筑物无障碍设施施工质量验收规程》(DBJ 61-52-2009).编制原则:1、严格执行国家及地方的有关政策、法令、规程、规范、标准和条例。

2、严格遵守招标文件对控制工程工期的要求,施工进度安排注意各专业、各分部、分项工程的相互协调和配合,并充分考虑气候、季节对施工的影响,在工期的安排上尽可能提前完成。

3、结合现场实际情况因地制宜,尽量利用当地的合格资源减少各种临时工程。

4、正确选用施工方法,合理安排施工顺序,科学组织,统筹安排均衡生产,做到布局合理、突出重点、全面展开、平行流水作业。

5、坚持在实事求是的基础上,力求技术先进、科学管理、合理适用,积极采用四新(新技术、新工艺、新材料、新设备)技术经济效益显著的科研成果,优先采用。

二、工程概况1、工程概况:1.1、西安国际港务区保税区内港务中路(潘骞路-秦汉大道)市政工程由北京城建五建设工程有限公司承建,雨水管道为南北向干管,主要收集西禹高速以北,秦汉大道以南,纺渭路以西范围及港务中路两侧雨水。

施工组织第二组

施工组织第二组





B




4天

1天 ②
3天

4天

2天




◆潘特考夫斯基法也称为“最大差法”,简称累加数列法。 计算步骤如下:
①根据专业工作队在各施工段上的流水节拍,求累加数列;
②根据施工顺序,对所求相邻的两个专业工作队在各施工段 上的流水节拍累加数列错位相减;
③根据错位相减的结果,确定相邻专业工作队之间的流水步 距,即:相减结果中数值最大者。
铁路路基工程施工组织
铁工3137 第二组 :李攀 尚刚峰 罗焯煜
杨飞 王栓龙 谢子逸 郑番
任务
任务1:铁路施工组织认识 任务2:路基工程施工准备 任务3:路基施工方案选择 任务4:路基施工进度确定 任务5:路基施工场地图布置
铁路施工组织认识
一、简单认识铁路施工组织
1、铁路建设基本特点 工程量大 建设周期长,资金需求量大 技术类型多 生产流动性大 施工条件复杂 工程施工的标准化 既有线改造等特殊性
2.1组织准备
组织准备包括建立拟建工程管理领导机构,建立精干施工队伍, 明确施工任务,建立健全各项管理制度,确立施工应达到的目标。
项目部管理层各部室主要职责表
序号 部室名称
主要职责
1 工程技术 该部门负责现场施工,主要组织实施施工技术方案和施工措施计划。

2 安全质量 该部门负责安全质量管理,负责制定和实施工程施工质量检查、检验、
⑵特点:
①由于没有充分地利用工作面去争取时间,所以工期长;
②工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利 于提高工程质量和劳动生产率;

清徐县采煤沉陷区施组正式2

清徐县采煤沉陷区施组正式2

目录1.编制依据 (1)2.工程概况 (2)3.施工部署 (6)3.2重点执行的规章制度及责任制的落实规划 (7)3.3施工目标 (15)3.4施工顺序及流水段的划分 (16)3.5新技术、新工艺、新材料、新管理方法的使用规划 (17)4.进度计划 (18)4.1具体措施 (18)5.施工准备及资源配置计划 (21)5.1技术准备 (21)5.2现场准备 (21)5.3料具准备 (22)5.4劳动力使用计划 (23)5.5主要材料使用计划 (25)6.主要施工方法 (26)6.1地基处理 (26)6.2测量定位 (30)6.3土方工程 (31)6.4基础施工及土方回填 (33)6.5模板工程施工方案 (35)6.6钢筋工程施工方案 (39)6.7混凝土工程施工方案 (46)6.8砌体工程施工方案 (51)6.9脚手架搭设方案 (58)6.10装饰装修施工方案 (61)6.11屋面保温、防水施工方案 (69)6.12水暖施工方案 (72)6.13电气施工方案 (81)6.14小区道路及绿化施工 (87)6.15季节性施工措施 (94)6.16节能设计施工措施 (97)7.施工总平面布置 (119)7.1施工平面布置依据与原则 (119)7.2临时设施布置 (120)7.3环境保护和文明施工设施及安全设施 (122)7.4施工总平面布置 (122)8.主要施工管理 (124)8.1质量管理计划 (124)8.2安全管理计划 (136)8.3进度管理计划 (145)8.4环境管理计划 (146)8.5成本管理计划 (155)8.6信息管理计划 (157)1.编制依据1.1施工图纸1.1.1山西省建筑设计研究院设计的清徐县采煤沉陷区(含部分地质灾害搬迁安置)2015年整村搬迁安置项目(北营项目区)图纸。

1.2与工程有关的法律、法规和文件1.2.1本工程执行的国家有关施工、安全、质量及城市管理的规范和规定等;1.2.2集团总公司质量手册、程序文件及其它相关管理文件。

(A-2)施组报审表

(A-2)施组报审表
A-2
施工组织设计(方案)报审表
工程名称:北阳庄矿井井巷二期矿建工程编号:
致:唐山开滦工程建设监理有限公司(监理单位)
我方已根据施工合同的有关规定完成了北阳庄矿井井巷二期矿建工程工程施工组织设计(方案)的编制,并经我单位上报技术负责人审查批准,请予以审查。
附件:施工组织设计(方案)
承包单位(章):
项目经理:
附件:施工组织设计(方案)
承包单位(章):
项目经理:
日期:
专监理工程师审查意见:
专业监理工程师:
日期:
总监理工程师审查意见:
项目监理机构:
总监理工程师:
日期:
日期:
专业监理工程师审查意见:
专业监理工程师:
日期:
总监理工程师审查意见:
项目监理机构:
总监理工程师:
日期:
A-2
施工组织设计(方案)报审表
工程名称:北阳庄矿井二期通风设计编号:
致:唐山开滦工程建设监理有限公司(监理单位)
我方已根据施工合同的有关规定完成了北阳庄矿井二期通风设计程施工组织设计(方案)的编制,并经我单位上报技术负责人审查批准,请予以审查。

【VIP专享】咸通高速投标施组二

【VIP专享】咸通高速投标施组二

六、施工组织设计第一章总体施工组织布置及规划1.1 工程概况1.1.1 工程位置及标段范围本工程位于湖北省咸宁市境内,路线起点自咸宁市咸安区境内,终于正在建设的杭州至瑞丽高速公路,设枢纽互通完成两高速公路的交通转换,并通过通山西连接线连接G106国道。

主线路线全长49.334公里,通山西连接线长1.27公里。

桩号K0+000~K50+567,全长50.567公里。

1.1.2 地理、气候条件1.1.2.1 地形、地貌拟建项目位于大兴安岭山地向松辽平原过渡的大斜坡地带,地势西北高东南低。

1.1.2.2气候、水文路区属于北温带大陆性半干旱季风气候区,四季分明,春季干旱多大风,夏季湿热,雨热同期;秋季短暂而霜早;冬季漫长而寒冷。

每年一月最冷,最冷月平均气温-13.1℃,最热月平均气温-23.6℃。

年平均降雨量400毫米,年降雨量多集中在7~9月份。

本项目所在区域属西辽河水系。

路线跨越的主要河流为红河。

1.1.2.3工程地质拟建项目所在区是中生代以后的沉降盆地,第四系广布,仅通辽南阿古拉及通辽东吐尔基山有零星基岩露头。

1.1.3 技术标准(1)标准轴载(KN):BZZ-100(2)采用双向四车道高速公路标准,设计速度100km/h,主线整体式路基宽度分为26m和24.5m。

主线整体式路基宽度26米,断面组成为:0.75m土路肩+3m硬路肩(含右侧路缘带0.5m)+2×3.75m行车道+0.75m左侧路缘带+2m中央分隔带+0.75m右侧路缘带+2×3.75m行车道+3m硬路肩(含右侧路缘带0.5m)+0.75m土路肩。

主线整体式路基宽度24.5米,断面组成为:0.75m土路肩+2.5m硬路肩(含右侧路缘带0.5m)+2×3.75m行车道+0.5m左侧路缘带+2m中央分隔带+0.5m右侧路缘带+2×3.75m行车道+2.5m硬路肩(含右侧路缘带0.5m)+0.75m土路肩。

高速公路日常养护施组 (2)

高速公路日常养护施组 (2)

一、整体施工组织部署及规划一)施工组织编制依照1.编制依照:1)依照华北高速公路股份有限企业2017年度平常保养维修工程施工招标文件2)《公路保养安全作业规程》(JTG H30-2004)3)《公路保养技术规范》(JTG H10-2009)4)《公路地道保养技术规范》(JTG H12-2003)5)《公路工程施工安全技术规程》(JTJ076-95)6)《公路水泥混凝土路面保养技术规范》(JTJ073.1-2001)7)《公路沥青路面保养技术规范》(JTJ073.2-2001)8)《公路桥修保养规范》(JTGH11-2004)9)《公路水泥混凝土路面施工技术规范》(JTG F30-2003)10)《公路沥青路面施工技术规范》(JTG F40-2004)11)《公路桥涵施工技术规范》(JTG/T F50-2011)12)《公路交通安全设施施工技术规范》(JTG F71-2006)13)《公路工程质量检验评定标准》(JTG-F80/1-2004)14)《天津市高速公路保养技术规范》(DB29-154-2006)15)《天津市城市绿化工程施工技术规程》(DB29-68-2004)16)《天津城市绿化保养管理技术规程》(DB29-67-2004)二)工程大要华北高速公路股份有限企业2017年度平常保养维修工程1标段范围包括:K-2+880—K38+000路段内的平常保养工程,计划工期为2017年1月1日至2017年12月31日,共计12个月。

三)、施工部署我企业拟投入优异的机械设施和工作经验丰富的技术骨干来保证工程的施工质量和进度。

1.设施、人员、资料运到施工现场的方法我企业距现场较近,人员、机械设施,主要资料进场所有以公路运输方式,大型设施运输方式,主要采用平板车运输。

2.组织机构:本工程计划在周边处设置项目经理部驻地,从企业抽调施工经验丰富的人员组成。

项目经理手下设项目专职安全员、工程部、质检部、机械设施部、资料部、综合办公室、安全管理部等部门,其中工程部全面负责本工程相关质量、安全、计量、测量、资料及与发包人或监理工程师联系等。

利比亚某基础设施改造项目施组2

利比亚某基础设施改造项目施组2

利比亚某基础设施改造项目施组27.4绿化工程质量保证措施质量是企业的生命,工程建设的前提条件就是保证质量,今日对质量的重视,也就是明日企业的发展,确保工程质量不仅是业主负责,也是对企业本身的自重,我公司承诺确保本工程质量达到优良,为此本公司将采取如下措施。

一、质量等级确保措施(一)质量目标控制强化全员的质量意识和创优意识,在全体施工职工中进行“百年大计,质量第一”的教育使职工明确认识到工程质量是关系到千秋伟业的大事,同时也与企业的生存和发展息息相关,真正书树立“质量第一”的观念和比强抓质量的责任感,从而在思想上为工程创优打下基础,同时在施工过程中实施目标管理制度。

(二)组织保证1、建立以项目经理负责制的质量保证体系,在项目经理部下设工程质检组,班组设质检员,形成一个质量管理网络。

各级施工管理人员做到认真学习合同文件,技术规范和监理规程,按设计图纸、质量标准及监理工程师指令进行施工,落实各项管理制度,严格按程序施工。

各施工班组以自检为主,落实自检、互检、交接检的三检制。

开展三工序(复查上工序,保证本工序,服务下工序)活动,强化质量意识,教育全体职工人员,人人关心质量,人人搞好质量。

2、坚持谁施工谁负责的原则,制订各部门、岗位质量责任制,使责任到人。

企业一把手是工程质量的第一责任者,生产、技术、管理人员,从各自的范围和要求承担质量责任,把质量作为评比业绩时一项重要考核指标。

3、加强对各级施工管理人员和质检人员的培训学习工作,并认真学习贯彻招标文件、技术规范、质量标准和监理规程,除平时自学外,项目经理都有要针对施工实际,定期限进行分层次的集中培训学习进一步提高业务素质,使之在施工过程中更好地落实标准,履行职责,提高管理水平,把好质量关,以一流质量创一流牌子。

(三)技术控制1、建立以总工程师为主的技术系统质量保证体系。

以总工程、施工技术人员、施工管理部直到施工班组的各级技术负责人,从施工方案、施工工艺,技术措施上确保达到质量标准,从技术上对质量负责。

东山石灰石矿运矿道路工程施组设计-2

东山石灰石矿运矿道路工程施组设计-2

正本太原钢铁(集团)有限公司东山石灰石矿洪子峪矿区运矿道路工程施工投标文件招标编号:HZYSZ-003技术标山西诚信市政建设有限公司二00五年十一月十日目录一、施工组织设计-----------------------------------------------------------1二、项目管理机构项目----------------------------------------------------35(1)项目管理机构配备情况表----------------------------------------36 (2)项目经理简历表----------------------------------------------------37 (3)项目技术负责人简历表-------------------------------------------38 (4)项目部人员证书(附:复印件)-------------------------------39太钢东山石灰石矿洪子峪矿区运矿道路工程施工组织设计目录一、工程概况(一)工程概述(二)质量目标、工期要求二、施工安排(一)组织机构(二)施工总平面布臵(三)施工进度计划(四)设备配臵(五)材料采购三、施工准备(一)控制点、水准点(二)技术准备四、主要工程项目施工方法(一)路基工程(二)路面工程五、施工技术措施(一)工期保证措施(二)工程质量保证措施(三)冬季施工措施(四)安全保证措施(五)文明施工措施一、工程概况(一)工程概述1、道路平面本工程道路全长约4.5km,主辅运矿路共为220a、220b、220c、220d、220e、220f六条路,通往东采区,各道路起终点桩号见下:220a:起点0+000,终点1+607.22220b:起点0+000,终点0+455.04220c:起点0+000,终点0+430.76220d、起点0+000,终点0+396.470220e:起点0+000,终点0+439.33220f:起点0+000,终点0+548.212、纵断面本工程最大纵坡为7.5%,最小纵坡为0。

管网施组2

管网施组2

目录表第一章、工程概况第二章、设计依据第三章、工程目标第1节工程质量目标第2节施工总体部署原则第3节起点及流向第4节施工顺序第5节施工方法第四章、施工组织与管理第五章、施工进度计划与劳动力计划第六章、施工平面布置第七章、保证质量措施第八章、保证安全措施第九章、混凝土工程第十章、文明施工技术措施第十一章、安全生产技术措施及办法第十二章、环境保护措施第十三章、我公司《安全职业安全及环境管理条例》附件1、施工进度计划2、施工现场平面布置图第一章、工程概况第一节工程概况本工程为西宁市污水干管截流及污水处理厂配套管网二期工程-北川河西岸污水截流管道,排水管道管材采用:钢筋混凝土排水管,HDPE双壁波纹排水管(Sp8级),混凝土排水管采用浆砌毛石基础,管道垫层采用150mm厚中粗砂,采用120°混凝土垫层,管道胸腔回填采用级配砂石,回填密实度不小于0.95管道全线采用开槽方式敷设,管道沿线管径为DN800,,设计基本地震加速为0.10g,结构设计使用年限为50年,安全等级为二级,抗震设防类别为乙类地面堆载为10KN/m2。

工期:2011年8月28日—2011年10月16日工程目标:一次性交验合格第二节工程地质概况1、地形地貌:场地位于北川河西岸高漫滩I级阶段,地面标高2274.2-2237.5m,高差36.70m,沿线场地最大冻结深度1.34m,场地土为不冻胀土,场地土属非盐渍土,水位埋深0.9-5.1m,含水层为卵石层。

第二章、设计依据1.采用的主要规范、规程《建筑结构可靠度设计统一标准》GB50068-2001《建筑结构荷载规范》GB50009-2001(2001年版)《建筑工程抗争设防分类标准》GB50223-2008《埋地聚乙烯排水管管道工程技术规程》CECS164:2004《建筑地基基础设计规范》GB50007-2002《给水排水工程管道结构设计规范》GB50332-2002《室外给水排水和燃气热力工程抗震设计规范》GB50268-2003《给水排水管道工程施工及以上规范》GB50068-20012.图集《埋地塑料排水管管道施工06MS201-2》3.《西宁市污水干管截流及污水处理厂配套管网二期工程岩土工程勘察报告》4.工艺专业提供的管线条件图。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编制依据 (2)第二章工程概况 (3)第三章施工部署 (4)第四章施工准备 (7)第五章各分项工程施工方法及技术措施 (12)第六章工程质量目标 (15)第七章施工进度计划及工期保证措施 (22)第八章安全文明生产措施 (27)第一章编制依据本项目施工组织设计主要是依据以下信息和文件资料进行编写:一、设计单位提供的设计图纸二、本公司的《质量保证手册》及工作程序文件三、《工程测量规范和条文》(GB50026—93)四、《城市绿化工程施工及验收规范》(CJJ/T82-99)五、《城市园林绿化工程施工及验收规范》(DB11/T212—2003)六、《城市园林绿化用植物材料木本苗》(DB11/T211—2003)七、《城市园林绿化养护管理标准》(DB11/T213—2003)八、《建设工程施工现场供电安全规范》(GB50194—93)九、《建筑给水氯化聚氯乙烯管管道工程技术规程》CECS136:2002十、《埋地聚乙烯给水管道工程技术规程》CJJ101-2004十一、《给水排水管道工程施工及验收规范》GB50268-1997十二、《节水灌溉工程技术规范》GB/T50363-2006十三、《关于北京市城市绿地植物种植的若干意见》(北京市园林局2001年7月19日)十四、《北京城市园林绿地使用再生水灌溉指导书》(北京市园林局、北京市水务局2005年9月)十五、《建设工程施工现场供电安全规范》(GB50194—93)第二章工程概况一、工程名称:房山新城代征道路绿地建设工程--瑞雪春堂、水碾屯周边道路两侧代征绿地工程二、工程地点:北京市房山区瑞雪春堂、水碾屯周边道路两侧三、项目规模:绿化改造总面积约60000 m2。

四、质量标准:本工程质量标准严格按照城市园林绿化施工及验收规范中相应条款执行,园林景观工程分项工程一次性验收合格率为100%;质量评定等级为合格。

五、工期要求:本工程计划开工日期为2014-1-8——2014-6-30,总工期为 174个日历天。

六、安全目标:确保无死亡事故和重伤事故,轻伤事故频率控制在1%以内。

第三章施工部署一、人员组织机构图二、主要部门人员职责1、项目经理(1)按照甲方合同要求对施工队安全、质量、进度、材料全过程管理。

(2)完成施工任务,做好图纸会审,施工方案、材料计划等前期准备工作,对施工人员上报的现场签证,隐蔽工程、工程量等记录把关签字。

(3)实行项目负责制,对工程资料收集,整理交资料员归档。

(4)对工程进行经济分析,规范用工制度,签订劳动合同,加强管理,确保安全生产。

2、技术负责人(1)协助项目经理贯彻实施公司质量方针、质量手册、程序文件和有关技术质量管理的制度和规定。

(2)熟悉图纸,了解设计意图,针对工程特点组织编制具体施工组织设计和项目质量计划,并协助项目经理贯彻实施。

(3)按照规定做好质量体系文件、工程技术质量文件及其它有关文件的受控管理。

(4)负责做好技术交底。

(5)严格按设计图纸、规范、规程、工艺标准及质量要求组织施工,对关键工序设置管理点,组织施工人员、质检员进行监控,对特殊过程组织有关人员预先鉴定过程,编制起草作业指导书和落实连续监控措施,及时解决施工中技术、质量问题,确保施工过程处于受控状态。

(6)主持质量检查、检验、试验,对工程质量负主要责任。

组织工艺标准、工法技术总结的编写,不断进行质量改进。

3.专业工程师职责(1)负责对工程进行会审和工程技术交底;(2)根据工程实际进度及时编制各种资源量计划;(3)按照施工图纸和施工规范要求指导施工,并对工程施工过程质量进行监控;(4)按照施工组织设计要求,指导现场施工;(5)负责施工过程中的进度检查,协助质检员进行质量检查及验收工作,并有权根据情况报现场经理进行奖罚;(6)负责与甲方、设计及监理人员办理技术变更和工程洽商;(7)配合安全员进行所属工程项目的安全文明现场施工管理工作;(8)负责所管工程范围的竣工资料收集、整理工作。

4.材料员(1)根据项目需要及时编制项目物资采购计划。

(2)对业主提供的物资主动联系,根据工程进度按期组织进场,并协助项目保管员对顾客提供的物资进行验收。

(3)材料员对所供物资要督促货主或厂家提供样品及合格证等,并负责按样品提货。

不合格品负责退货。

(4)每月月底前上报材料采购供需情况报表,确保进场物资合格。

(5)对进场的物资验收、保管,及时作出标识,收集标牌与合格证,并作规格、进货量、批次、日期等记录。

5.资料员(1)收集整理齐全工程前期的各种资料,与工程进度同步做好本工程的工程资料,(2)登记保管项目的表格和会议文件,及时做好资料的审查备案工作。

6.安全员(1)严格按国家现行安全规范及有关操作规程对工程项目进行安全检查。

(2)负责本项目施工安全生产,落实安全责任的教育、考试、考核与责任书签定。

(3)参加编制安全技术措施与安全交底,并认真督促实施,经常对职工进行现场安全教育。

(4)定期组织各专业工种负责人进行安全大检查,落实整改措施与复查。

7.预算员(1)审查施工图纸,参加图纸会审和技术交底,依据其记录进行预算调整;(2)组织竣工后的验收决算工作,及时完成工程决算资料的归档。

劳动力计划表单位:人第四章施工准备本工程的施工作业量较大,工期紧。

专业覆盖土建、绿化、给水、电气各个方面,因此该工程必然存在各专业交叉施工的情况;同时现场道路情况复杂,原有楼前道路狭窄,施工作业面狭小,给大型机械施工带来不便。

此外,对文明施工和安全施工的要求更高要想按期保质完成施工任务必须精心统筹,合理安排,做好充分的施工前准备工作。

一、技术准备:1、内业准备(1)组织有关人员熟悉施工图纸,参加图纸会审。

(2)备齐国家现行施工规范、规程、标准、图集和地方标准、规定。

(3)检验、测量、试验设备的采购、检定。

(4)讨论和编制重点部分分部工程施工方案。

(5)制定使用新技术、新工艺、新材料的人员培训计划与试验计划。

(6)依据公司编制的《质量保证手册》、《程序文件》、及《环境体系文件》,编制本工程项目质量计划和进度计划,制定创优工程的各项施工实施细则。

(7)进一步落实施工管理人员的各自质量责任,签定责任书。

2、现场勘察为了顺利组织施工和编制切实可行的施工组织设计,对工程周边环境进行认真的调查,妥善解决垃圾、污水、噪声、粉尘污染等问题。

3、技术力量保障工程施工前,按施工部署中的组织机构及岗位设置,在我公司主管领导的主持下,尽快落实人员上岗。

在准备工作期间,对上岗人员进行岗位培训,熟悉有关图纸规范,优化施工组织设计,施工前做好设计图纸、施工组织设计、施工安全生产等有关规范、技术交底工作。

4、施工现场控制点的测量(1)水准点:根据施工现场的实际情况进行临时水准点的布设(应设置在相对固定点),进场后,立即进行网格控制点的测量、保护工作。

二、生产准备:1、施工用水:(1)施工现场——施工用水、设灭火器材,不另设消防用水。

如遇紧急情况,采用灭火器、施工用水、同时并用。

施工用水从原有绿化用水水井内接入,采用二寸水管,足以满足施工要求用水量。

(2)由现场提供的水源处设置一个专用阀门井和计量水表。

(3)从阀门井引出用水管沿场地周边设置。

2、施工用电:(1)联系动力站在施工场地就近电源点引出干线至场地内施工专用配电箱。

(2)从施工专用主配电箱引出用电主干线,按安全标准新规范要求布置,采用三项五相制。

(3)配电箱及次干线:在现场各固定用电机械处设置专用配电箱,实行专箱专用,一机一闸一保护一接地。

(4)按安全规范要求采取不同的电压,严禁乱拉私接,人离灯灭。

3、施工总平面布置:(1)布置原则:满足施工需要,经济实用、合理方便。

优化原材料的堆放和加工地点,尽量减少二次搬运。

此外,渣土清运和基层施工需要大型车辆进入,材料的堆放要保证车道的畅通。

(2)施工场道布置:建立环形的施工干道,由于施工场地大车进入较为频繁,材料堆放面积也较大,因此尽量不设施工围挡,加强场地内安全管理,减少非施工人员进入场地带来的安全隐患。

(3)生产设施布置:在西北角位置设置临时垃圾收集点,暂时收集垃圾,定期清运。

(4)办公设施布置:本工程采用集中办公,以便于施工统筹协调,办公地点一处。

4、施工机械布置:挖掘机、货运汽车等机械以流动为主,根据工程进度安排,有计划地进、退场,不长时间占用场地。

三、物资机械准备1、施工机具准备(1)根据施工方案中确定的施工方法,对施工机具配备的要求、数量以及施工进度安排,编制施工机具需用量计划。

(2)由本企业内部负责解决的施工机具,根据需求量计划组织落实,确保按期供应。

(3)机械和工具准备:根据施工现场的资源需求量计划,本工程的机械主要为挖掘机、自卸汽车、铲车、吊车、蛙夯等,施工前认真做好进场机械设备的检查、维修和必要的保养工作。

2、运输准备(1)施工前,应安排施工顺序计划,综合考虑施工运输机械进场安排。

(2)根据上述三项需用量计划,编制运输需用量计划,并组织落实运输工具。

(3)明确的进场日期,联系和调配所需运输工具,确保材料、构配件和机具设备按期进场。

附表:拟投入本工程的主要施工设备表附表:拟配备本工程的试验和检测仪器设备表四、工程材料准备1、工程用材料按甲方确定的材料样板,提前做好计划单交材料部进行审核采购。

2、计划的材料按工地实际的工程进度,提前落实并运到工地。

3、按计划运到工地的材料交质检员员按材料单检验收合格后存入工地临时仓库,并登记保管。

4、工程用材料每天由班组长上班前开出领料单,由施工技术负责人签字后,并问清使用部位,核实后到材料仓库进行领用。

5、领用的材料按各部门的要求运送到位,不能乱堆、乱放。

6、施工人员施工完毕后把剩余的材料退回仓库,由仓库保管员进行保管。

五、材料物资供应进场计划及保证措施:1、材料物资供应施工材料对工程的施工质量、施工进度影响较大,材料申请计划及时拟出,并报材料供应部门及时备料。

材料备料遵循“有计划、保质量、按进度”的原则,材料选择时遵循“多联系、比质量、择优质”的原则。

做好后勤保障工作,为工程的顺利进行创造必要的条件。

(1)加强计划管理,工程开工前根据工程进度计划提出当月所用物资,由物资部门统一组织进场。

(2)所有材料在施工前,施工单位应向监理工程师提供样品和产品合格证及质量检验报告,填“材料报审表”,由监理、甲方确认后才能使用。

(3)成品、半成品提前加工,按计划要求的时间进场。

(4)所有材料由物资部负责进场验收,杜绝劣质材料进场,需要检验的材料须经现场监理人员见证取样送检合格后才能使用。

2、进场计划项目经理必须要求各材料员对供货商进行评审,确保进货质量,同时材料员必须根据经营计划组提供的采购任务单进行及时采购,需检验的(如水泥、砂石等)或试验的(如管材等)送到具备相关检验资质的质检部门检验,保证材料质量,杜绝不合格材料进场。

相关文档
最新文档
