电梯作为现代化建筑不可或缺的组成部分,其安装施工方案至关重要。

本文将
就电梯安装施工中的关键步骤和注意事项进行详细介绍。

施工前准备
在进行电梯安装的施工前,需要充分准备工作,包括但不限于:
•对电梯井道进行勘测,确保井道尺寸符合要求
•确定电梯进出口位置,进行现场标注
•安排专业人员对施工现场进行安全评估
施工步骤
1. 井道准备
在确定好电梯井道尺寸并进行必要的清理后,需进行井道墙体的处理,确保墙
体平整、结实。

同时安装好井道顶、底轨道,确保轨道的安装水平度和垂直度。

2. 电梯设备安装
安装电梯设备前,需将设备吊装至井道内,并确保设备位置准确无误。

安装电
梯轿厢、驾驶盒、导轨等组件,并进行严密固定,确保安装牢固。

3. 电气连接
完成设备安装后,需进行电气连接工作。

这一步骤需要由专业电气工程师进行,确保电气连接准确无误,同时进行相应的电路测试。

4. 调试与测试
安装完成后,需进行电梯的调试和测试工作。

通过测试,确保电梯运行平稳、
无异常,同时进行安全检测,保证电梯的安全性。

施工注意事项
•电梯施工需要由专业的施工队伍进行,禁止未经培训的人员进行施工作业。

•严格按照电梯设备的安装说明书进行施工,避免出现错误安装导致的安全隐患。

•在施工现场严格执行安全操作规程,确保施工过程中的安全。

综上所述,电梯安装施工方案包括施工前准备、施工步骤和注意事项。

只有严格按照施工要求进行施工,才能确保电梯的安全性和可靠性。

简述电梯层门安装的流程及要求

简述电梯层门安装的流程及要求

简述电梯层门安装的流程及要求下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电梯层门安装是电梯安装过程中的重要环节,其安装质量直接影响到电梯的安全运行。

电梯大修层门

电梯大修层门

解决方法:1、清除异物。 2、刮掉粘在导轨上垢。 3、调整偏心轮的位置,不大于5mm。 4、松开两螺丝进行调整。
俯视图
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会
×
疑难杂症
2、门缝呈“V”字形或“A”字形。 将厅门打开,看厅门边与门套边是否平行。哪个门不平就调整哪 个门,增加或减少厅门与门挂板之间的垫片。
×

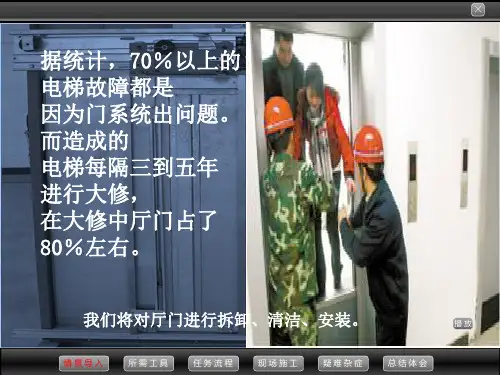

据统计,70%以上的 电梯故障都是 因为门系统出问题。 而造成的 电梯每隔三到五年 进行大修, 在大修中厅门占了 80%左右。
我们将对厅门进行拆卸、清洁、安装。
播放
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会
×
所需工具
10号 13号 14号扳手
除锈剂 角尺 WD-40 螺丝刀
手套 抹布
塞尺
情景导入
清洁厅门
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会
×
厅门的安装与调整
3.门1.锁门的扇安的装安装与调整 2.联动钢丝绳的安装与调整
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会
×
疑难杂症
1、安装完成,厅门无法自闭。
可能原因:1、地坎是否异物。 2、门导轨不干净。 3、偏心轮距离过小。 4、门歪了(见下图)
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会
×课件制作Fra bibliotek郭毅谢谢观看
情景导入
所需工具
任务流程
现场施工
疑难杂症
总结体会

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定:当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

电梯安装之前,所有层门预留孔必须设有高度不小于 1.2m 的安全保护围封,并应保证有足够的强度;井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:当电梯行程高度小于等于30m 时为0~+25mm;当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房机房应有良好的防渗、防漏水保护。

机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

制动器动作应灵活,制动间隙调整应符合产品设计要求。

机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨导轨安装位置必须符合土建布置图要求。

两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

锚栓(如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,其连接强度与承受振动的能力应满足电梯产品设计要求,混凝土构件的压缩强度应符合土建布置图要求。

电梯层门安装与调整

电梯层门安装与调整
安装门扇
1
调整门扇与 地坎间隙
2
调整正压滚 轮间隙
7
调整门扇与 门框间隙
3
安装调整层 门自闭装置
6
调整门扇垂 直度
4
安装调整联 动钢丝绳
5
安装门扇
1
螺栓 大垫片 门滑块
调整门扇与 地坎间隙
2
d
垫片
调整门扇与 门框间隙
3
门 挂 板




d
门挂板
调整门扇垂 直度
4
垫片
直度偏差在2/1000
4
安装调整联 动钢丝绳
5
安装调整联 动钢丝绳
5
安装调整联 动钢丝绳
5
55-65mm 1kg
安装调整层 门自闭装置
6
调整正压滚 轮间隙
7

挂 板
d




Hale Waihona Puke d≯0.5mm, (注意尺寸一般调整为0.3-0.5mm)
安装门扇
1
调整门扇与 地坎间隙
2
调整正压滚 轮间隙
7
调整门扇与 门框间隙
3
安装调整层 门自闭装置
6
调整门扇垂 直度

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1。

3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1。

3.1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1。

3。

3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等.1。

4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关.2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水.有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3。

2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4。

1紧急操作装置动作必须正常.可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4。

3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘.5、导轨5。

1导轨安装位置必须符合土建布置图要求。

5。

2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5。

3 导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

曳引式电梯、液压电梯层门安装施工工艺

曳引式电梯、液压电梯层门安装施工工艺

曳引式电梯、液压电梯层门安装施工工艺8.1 材料要求8.1.1 层门部件应与图纸相符,数量齐全。

8.1.2 门锁装置应有出厂合格证及型式试验报告结论副本。

8.1.3 地坎、门导轨、层门扇应无变形、损坏。

其它各部件应完好无损,功能可靠。

8.1.4当电梯层门为耐火层门时,耐火极限不应低于1.00h,电梯制造单位并同时提供电梯层门耐火检验报告。

8.2 主要机具8.2.1 主要工具应包括台钻、手电钻、电锤、电焊工具、榔头、錾子、漆刷等。

8.2.2 主要测量工具应包括水平尺、钢板尺、直角尺、钢卷尺、线坠、斜塞尺等。

8.3 作业条件8.3.1 各层脚手架横杆不应妨碍层门安装。

8.3.2 各层层门口及脚手板上应干净、无杂物。

8.3.3 防护门应安全可靠。

8.3.4 各层层门口土建墙壁上,应有土建提供并确认的楼层装饰标高线。

8.3.5 对层门各部件进行检查,发现不符合要求处应及时修整,对转动部分应进行清洗加油,做好安装准备。

8.4 施工工艺8.4.1 层门安装宜按图8.4.1规定的流程进行:安装地坎安装门立柱、门上坎、门套安装、调整层门门扇安装、调整层门锁图8.4.1 层门安装工艺流程8.4.2 安装地坎应符合下列规定:1放两根层门安装基准线,依据基准线确定地坎及支架的安装位置;2预埋铁件上焊支架、安装钢牛腿和稳放地坎应符合下列规定:1)电梯额定载重量在1000KG(含)及以下的电梯,宜采用不小于L75mm×75mm×7mm角钢做支架进行焊接,并稳装地坎,牛腿支架不少于3个或按制造单位要求;2)电梯额定载重量在1000KG(不含)以上的电梯,宜采用10mm的钢板及槽钢制作牛腿支架进行焊接,并稳装地坎;牛腿支架不少于5个或按制造单位要求;3依据基准线安装地坎的过程中,应用校正好的轿厢导轨检验层门地坎安装位置。

8.4.3 安装门套、门立柱、门上坎应符合下列规定:1按制造单位产品要求安装、调整门套、门立柱、门上坎的水平度、垂直度和相应位置;2用水平尺测量门导轨水平,侧开门两根门导轨上端面应在同一水平面上,用门口样线检查门导轨中心与地坎槽中心的水平距离应符合图纸要求,偏差不大于1mm,检查门导轨的垂直度以及门上坎的对中情况,用线坠调整门立柱的垂直度,确认合格后紧固门立柱、门上坎支架、门上坎及地坎之间的连接螺栓;3用门口样线校正门套立柱的垂直度,确定全高应对应垂直一致后将门套与门上坎之间的连接螺栓紧固,采用钢筋与打入墙中的钢筋和门套加强板进行焊接固定,应将钢筋弯成弓形后再焊接,以免焊接变形导致门套的变形。

电梯安装规范

电梯安装规范

电梯安装规范(一)1.井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3.1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3.2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5.3 导轨支架在井道壁上的安装应固定可靠。

课件:电梯的安装调试与检测8厅层门与地坎的安装及其安全技术.ppt

课件:电梯的安装调试与检测8厅层门与地坎的安装及其安全技术.ppt
1、机架的不水平度应不大于3/1000;
2、开门限位开关和关门限位开关应工作可靠;
3、开关门速度适中,动作灵活可靠,运行平稳,没有异常 声响,接近两端点时应无明显撞击。ቤተ መጻሕፍቲ ባይዱ
层门与地坎间隙
偏心轮与导轨间隙
4.层门锁安装
根据门锁的类型及其原理,应按照下列要求进行安装: (1)层门锁钩、锁臂及动触点应动作灵活,在电气装置动
作之前,锁紧元件的最小啮合长度为7mm; (2)门锁滚轮与轿厢地坎间隙应为5~10mm; (3)门刀与门锁滚轮之间应有适当的间隙,轿厢运行过程
中,门刀不能擦碰滚轮; (4)开锁三角口安装好后,应用钥匙试开,应检查层门外
立柱与导轨安装示意图
3.层门门扇安装
首先将门滑轮、门靴等附件与门扇牢固连接。然后将门扇挂在门 导轨上。层门装好后应满足如下要求: (1)门滚轮及其相对运动部件,在门扇运动时应无卡阻现象; (2)乘客电梯层门门扇之间、门扇与门柱、门扇与门楣、门扇下端与地 坎之间的间隙(见中的c值)一般为1~6mm; (3)门刀与地坎的间隙为5~l0mm; (4)门扇挂架的偏心挡轮与导轨下端面间隙应不大于0.5mm; (5)对水平滑动的门,在其开启方向,用150N的人力在一使缝隙最易增 大的作用点上,其缝隙可以超过6mm,但不得大于30mm。
• 轿门及开关门机构的安装
1、轿门的安装
轿门门板的安装同层门安装要求一致,一般情况轿 门上还装有机械安全触板装置或电子接近保护装 置。在自动关门过程中,一旦触及人或其他物件 时,门机会再次自动打开轿门。
2、开关门机构的安装
常用的开关门机构分手动开关机构和自动开关门机 构两种。现在的一般货梯和客梯都采用自动开关 门机构,手动开关门机构只用于杂物电梯。

电梯安装规范 (2)【精选文档】

电梯安装规范 (2)【精选文档】

电梯安装规范1。

井道必须符合下列规定:1。

1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1。

2 电梯安装之前,所有层门预留孔必须设有高度不小于1。

2m 的安全保护围封,并应保证有足够的强度;1。

3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3。

1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3。

2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4。

3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘.5、导轨5。

1导轨安装位置必须符合土建布置图要求。

5。

2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5。

3 导轨支架在井道壁上的安装应固定可靠.预埋件应符合土建布置图要求。

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3.1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3.2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5.3 导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

电梯安装规范

电梯安装规范

电梯安装规范1。

井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1。

2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1。

3.1当电梯行程高度小于等于30m 时为0~+25mm;1。

3。

2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1。

3。

3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0。

5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关.2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3。

1机房应有良好的防渗、防漏水保护。

3。

2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求.5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5。

3 导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

电梯安装主要操作要点

电梯安装主要操作要点

电梯安装主要操作要点1.1安装操作要点1)电梯安装前应检查井道、层门之建筑尺寸及预留孔洞,必须满足电梯安装要求。

2)电梯安装样板架的设置定位应根据电梯井道建筑误差的实测情况,结合电梯安装必须满足的相关尺寸,综合考虑以求得尽量减少建筑物的修凿量。

3)导轨安装校正是电梯安装施工中的一项关键工序,应使用导轨校正专用工具(卡板和卡尺)以钢丝垂线为基准,对每列导轨的垂直度(端面和侧面)、相对两列导轨的端面距进行测量校正。

4)曳引机组安装是电梯在无负荷情况下进行的,其水平度校正时,应视施工对象和负荷状况,适当抬高曳引机轮端,以确保电梯在轿厢和对重负重状态下的水平度。

5)电梯轿厢安装通常选择在电梯停层最高一层楼面的井道内进行,它的安装顺序是轿架→导靴和安全钳→轿底板→轿体壁板和顶板→自动门机→轿门→其他零部件。

6)曳引钢丝绳挂放,对每根曳引钢丝绳量放后的切断尺寸,应按照对重的过程,轿厢地坎与最高停层层门地坎间的高低差,绳头组合尺寸及钢丝绳伸长率等诸方面尺寸因素,综合考虑计算后测定。

7)电梯井道、层门的电器设备安装,必须位置正确、固定牢固,应可靠接地,各安全保护开关应安装牢固,动作灵活可靠。

1.2施工技术和质量保证措施1.2.1设备运输吊运由制造单位委托专业的起重队承担,工程部派专人在现场督导。

电梯设备运抵现场后,先将需要吊至机房楼顶的电梯曳引机、控制屏、轿厢设备等箱子集中放置,不开箱直接用吊车(或塔吊)吊到屋顶上,为防止损坏屋顶,先铺设木板在屋顶做护,然后从屋顶将机房设备移至机房开箱,以避免损坏产品。

轿厢设备需从屋顶移至顶层,一般从楼梯通道移下。

如果井道内脚手架还没有搭设,也可从井道内直接吊运至顶层。

工程部要先派勘察人员测量机房门是否够宽(宽度一般为1200mm),楼梯通道是否可供移动轿厢设备。

设备吊装到位后,现场安装人员将对设备进行检查:外观是否有损坏、锈蚀等现象。

设备安装稳妥后采取有效保护措施,防止倾覆,机房门窗要锁闭,防止无关人员进入机房引起设备损坏或被盗后果。

电梯层门安装工艺

电梯层门安装工艺

电梯层门安装工艺1施工流程安装地坎→安装门立柱、层门导轨、门套→层门安装→门锁安装2地坎安装(1)按要求由样板放两根层门安装基准线,基准线与地坎中点对称。

地坎安装前,先在各层门地坎上划出净口宽度线及层门中心线,在相应的位置打上三个窝点,以基准线及此标志确定地坎、牛腿及牛腿支架的安装位置。

(2)在预埋铁件上焊支架,安装钢牛腿来稳固地坎:A.电梯额定载重量在1000kg及以下的各类电梯,可用不小于65mm 等边角钢做支架,进行焊接,并稳装地坎。

牛腿支架不少于3个,一般应使用厂家随产品配发的钢牛腿部件。

B.电梯额定载重量在1000kg以上的各类电梯(不包括1000kg)可采用10mm厚的钢板及槽钢制作牛腿支架,进行焊接,牛腿支架不少于5个。

C.电梯额定载重量在1000kg以下(包括1000kg)的各类电梯,若层门地坎处既无混凝土牛腿又无预埋铁,可采用M14以上的膨胀螺栓固定牛腿支架,进行稳装地坎。

D.对于高层电梯,为防止由于基准线被碰造成误差,可以先安装和调整好导轨。

然后以轿厢导轨为基准来确定地坎的安装位置。

方法如下:a.在层门地坎中心点M两侧的L/2处、M1及M2点分别做上标记(L 是轿厢导轨间距)。

b.稳装地坎时,用直角尺测量尺寸,使层门地坎距轿厢两导轨前列尺寸均为:B+H-D/2。

式中:B―轿厢导轨中心线到轿厢地坎外边缘尺寸;H一轿厢地坎与层门地坎距离25mm或30mm(应符合厂家设计要求);D-轿厢导轨工作端面宽度c.左右移动层门地坎使M1、M2与直角尺的外角对齐,这样地坎的位置就确定了,但为了复核层门中心点是否正确,可测量层门地坎中心点M距轿厢两导轨外侧棱角的距离并使其相等。

3安装门柱、层门导轨、门套(1)砖墙采用剔墙洞埋注地脚螺栓。

(2)混凝土结构墙若有预埋铁,可将固定螺栓直接焊于预埋铁上。

(3)混凝土结构墙若没有预埋铁,可在相应的位置用M12膨胀螺栓、2块150³100³10(mm)的钢板作为预埋铁使用。

电梯安装规范

电梯安装规范

电梯安装规范1。

井道必须符合下列规定:1。

1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3。

1当电梯行程高度小于等于30m 时为0~+25mm;1。

3。

2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1。

4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0。

5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3。

1机房应有良好的防渗、防漏水保护。

3。

2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常.可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5。

3 导轨支架在井道壁上的安装应固定可靠.预埋件应符合土建布置图要求。

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3.1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3.2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5.3 导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定1.1当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2电梯安装之前,所有层门预留孔必须设有高度不小于 1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3.1当电梯行程高度小于等于 30m 时为 0~ +25mm;1.3.2当电梯行程高度大于 30m 且小于等于 60m 时为 0~ +35mm;1.3.3当电梯行程高度大于 60m 且小于等于 90m 时为 0~ +50mm ;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点 0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3.2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm ,且支承长度不应小于 75mm 。

4.3制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm ,通向井道的孔洞四周应设置高度不小于 50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2两列导轨顶面间的距离偏差应为 :轿厢导轨 0~ +2mm;对重导轨 0~+3mm 。

5.3导轨支架在井道壁上的安装应固定可靠。

电梯安装规范

电梯安装规范

电梯安装规范1.井道必须符合下列规定:1.1 当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

1.2 电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;1.3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1.3.1当电梯行程高度小于等于30m 时为0~+25mm;1.3.2当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;1.3.3当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;严格按照以上要求对井道进行验收,并做好交接记录。

井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

1.4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。

有条件时需设排水管。

3、机房3.1机房应有良好的防渗、防漏水保护。

3.2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机4.1紧急操作装置动作必须正常。

可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

4.2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

4.3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

4.4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨5.1导轨安装位置必须符合土建布置图要求。

5.2 两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

5.3 导轨支架在井道壁上的安装应固定可靠。

预埋件应符合土建布置图要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

杂物电梯层门安装
自检记录
(二)
使用单位
安装地址
内部编号
施工单位
施工责任人
企业质检员
填写日期年月日
说明
1、本记录依据《电梯监督检验和定期检验规则—杂物电梯》及相关技术规范的
要求制作,本记录仅作为一种推荐性范本,供有关单位参考使用。

2、本记录应由质检员依据实际测量数据进行填写。

应使用钢笔或签字笔填写,
不得涂改。

确需更正时,应在原错误处划删除线,在其附近书写正确内容,并加盖或签上更改人的印章或姓名、标注更改日期。

3、本记录应有质检员签字并盖章,无此章视为无效。

杂物电梯层门安装测量检查记录表(单位:mm)
杂物电梯层门安装测量检查结论及说明。
