某建筑工程钢筋机械连接监理细则-secret

某建筑工程钢筋机械连接监理细则-secret

某建筑工程钢筋机械连接监理细则-secret摘要钢筋机械连接技术是钢筋连接的一种重要方式,具有速度快、效率高、可靠性强等优点。

某建筑工程中,使用钢筋机械连接技术时,为了保证连接质量,制定了一套详细的监理细则。

本文将详细介绍该监理细则,包括连接前的准备工作、连接过程中的监督要点以及连接后的检验措施等,以期对工程建设质量的提高有所帮助。

一、连接前的准备工作1. 确认连接方案在进行钢筋机械连接前,需根据设计图纸和施工方案确定连接方案,包括连接方式、连接系统、连接零件等。

连接方案不得与设计图纸和施工方案不符。

2. 检查钢筋在进行钢筋机械连接前,需要对待连接的钢筋进行检查,包括外观品质、尺寸和长度等。

检查内容应符合相关国家标准,确保钢筋质量符合要求。

3. 检查连接零件在进行钢筋机械连接前,需要检查连接所需的零部件,包括连接器、螺栓等。

检查内容应符合相应的国家标准,且连接零件应为指定规格、品种、质量等级的产品。

4. 检查连接设备在进行钢筋机械连接前,需要检查连接所需的设备,包括拉力试验机、端面均整机等。

检查内容应符合相应国家标准,且连接设备应为符合质量标准的产品。

5. 编制连接试验方案在进行钢筋机械连接前,需要编制连接试验方案,明确试验内容、试验程序、检测标准等。

试验方案应符合相应的国家标准和质量标准,试验结果应记录于试验报告中。

二、连接过程中的监督要点1. 工作人员资质钢筋机械连接的操作人员应具备相应的职业资格或职业技能等级证书,且具备一定的安全意识和操作技能。

2. 连接质量过程监督钢筋机械连接质量过程监督包括检查连接设备的工作状态、设备的耐久性、连接设备的接头和连接系统等。

质量过程监督应符合相应标准和规定。

3. 连接品质的抽样检验连接过程中应抽取钢筋机械连接的样品,进行质量检验。

抽取样品应按相关的标准和规定进行操作,确保样品的合格率和抽取的有效性。

三、连接后的检验措施1. 拉伸试验钢筋机械连接完成后,应进行拉伸试验,至少应取样检验1%或10根(根据工程实际情况而定)连接处的样品,满足相关标准和技术要求。

[江苏]公路工程监理实施细则_secret

[江苏]公路工程监理实施细则_secret

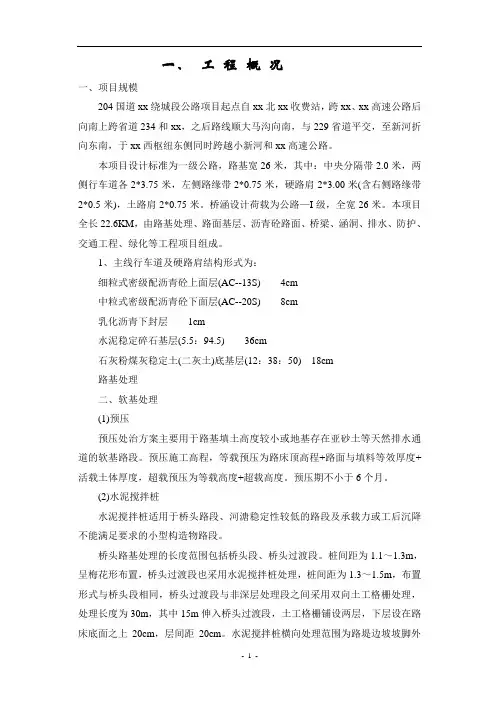

一、工程概况一、项目规模204国道xx绕城段公路项目起点自xx北xx收费站,跨xx、xx高速公路后向南上跨省道234和xx,之后路线顺大马沟向南,与229省道平交,至新河折向东南,于xx西枢纽东侧同时跨越小新河和xx高速公路。

本项目设计标准为一级公路,路基宽26米,其中:中央分隔带2.0米,两侧行车道各2*3.75米,左侧路缘带2*0.75米,硬路肩2*3.00米(含右侧路缘带2*0.5米),土路肩2*0.75米。

桥涵设计荷载为公路—I级,全宽26米。

本项目全长22.6KM,由路基处理、路面基层、沥青砼路面、桥梁、涵洞、排水、防护、交通工程、绿化等工程项目组成。

1、主线行车道及硬路肩结构形式为:细粒式密级配沥青砼上面层(AC--13S) 4cm中粒式密级配沥青砼下面层(AC--20S) 8cm乳化沥青下封层1cm水泥稳定碎石基层(5.5:94.5) 36cm石灰粉煤灰稳定土(二灰土)底基层(12:38:50) 18cm路基处理二、软基处理(1)预压预压处治方案主要用于路基填土高度较小或地基存在亚砂土等天然排水通道的软基路段。

预压施工高程,等载预压为路床顶高程+路面与填料等效厚度+活载土体厚度,超载预压为等载高度+超载高度。

预压期不小于6个月。

(2)水泥搅拌桩水泥搅拌桩适用于桥头路段、河溏稳定性较低的路段及承载力或工后沉降不能满足要求的小型构造物路段。

桥头路基处理的长度范围包括桥头段、桥头过渡段。

桩间距为1.1~1.3m,呈梅花形布置,桥头过渡段也采用水泥搅拌桩处理,桩间距为1.3~1.5m,布置形式与桥头段相同,桥头过渡段与非深层处理段之间采用双向土工格栅处理,处理长度为30m,其中15m伸入桥头过渡段,土工格栅铺设两层,下层设在路床底面之上20cm,层间距20cm。

水泥搅拌桩横向处理范围为路堤边坡坡脚外1.5m。

三、标段划分YCR-JLl标:0k+000—22k+600xx收费站南至盐徐高速南,长22.6公里,含路基、路面、桥涵、排水、防护、交通工程、绿化等,包括5座大桥。

污水管网工程监理实施细则-secret

污水管网工程监理实施细则-secret

污水管网工程监理实施细则-secret第一章总则第一条为确保污水管网工程质量,监督施工单位按照规范进行施工,特编制此细则。

第二条污水管网工程监理实施细则(以下简称《细则》)适用于污水管网工程监理实施过程中的监管、检查和验收等各项工作。

第三条污水管网工程监理实施细则的编制目的是明确监理人员的职责,规范监理工作流程,确保施工质量,保障污水管网工程的安全、有效地实施。

第二章职责和权限第四条施工单位应按照污水管网工程设计文件进行施工,并按照有关标准和规范进行材料采购、设备安装和工程施工。

第五条监理人员应按照相关规定对施工单位进行监督,具体职责包括但不限于:(一)监督施工单位的组织管理,包括人员配备、施工计划、施工方案等的制定和执行情况;(二)监督施工现场的安全生产,包括施工现场的安全防护、作业人员的安全培训和安全操作等;(三)监督施工单位的质量管理,包括材料的选用、设备的安装和施工工艺的控制等;(四)监督施工单位的工程进度,及时发现施工中存在的问题并提出纠正措施;(五)监督施工单位的资金使用,确保施工资金的合理使用,及时监督施工单位的工程款支付和工程款结算等。

第六条监理人员应具备相应的资质和专业知识,熟悉相关法律法规和标准规范,对监理工作有一定的经验和能力。

第七条监理人员在履行监理职责时,应严格按照法律法规和标准规范进行,不得违反监理规定和职业道德,对监理过程及结果负责。

第三章工作流程第八条污水管网工程监理的工作流程包括前期准备、施工前期工作、施工阶段工作和竣工验收等。

第九条前期准备阶段,监理人员应对施工单位进行调研,了解工程特点和施工计划,确定监理计划和监理工作方案。

第十条施工前期工作阶段,监理人员应对施工单位的人员、材料、设备等进行审核,并制定监理计划和实施方案。

第十一条施工阶段中,监理人员应对施工过程进行监督,按照监理计划进行检查和验收,并及时向施工单位提出整改意见。

第十二条竣工验收阶段,监理人员应对工程整体进行验收,和施工单位签订竣工验收报告,并参与工程竣工结算等工作。

银坑监理实施细则_secret(1)

银坑监理实施细则_secret(1)

一、工程概况下栏水库中型灌区位于于都县仙下乡,车溪乡,岭背镇,其源头水源有下栏水库,车溪乡位于县城北部,距县城40公里。

四面环山,梅江靠南傍山,灌区分部地层主要为砂质岩,土壤为粘性土。

根据《2010年于都县小型农田水利重点县建设灌区实施方案》下栏水库中型灌区(车溪灌片)列入渠道改造建设项目。

项目总投资554.76万元,(其中中央投资285.10万元,地方配套资金65.34万元)。

农民自筹资金190.45万元,该灌区主要受益范围为同辉、安塘等14个村,有效灌溉面积20875亩,受益人口28650人。

二、建设项目相关单位1、建设单位:于都县水利局2、质量监督机构:于都县水利水电工程质量监督站3、设计单位: 于都县水利电力勘测设计队4、施工单位:吉安吉荣实业工程有限责任公司5、监理单位:广东华迪工程建设监理有限公司江西省于都县项目监理部6、运行管理单位:下栏水库中型灌区(车溪灌片)农民用水协会三、单位工程建设目标1、质量控制目标:现行国家或行业质量检验评定的合格2、投资控制目标:在合同承包价内完成建设任务,除重大设计变更不突破合同价3、建设工期目标:120日历天(工程于2010年11月15日开工2011年03月15日完工)4、施工安全生产管理目标:①、无重大伤亡事件,施工人员工伤率5%以下②符合文明施工规定要求③对施工周围环境不造成污染和损害四、建设工程监理依据(一).法律、法规依据⑴《中华人民共和国建筑法》;⑵《中华人民共和国合同法》;⑶《中华人民共和国招标投标法》;⑷《建设工程质量管理条例》;(二).技术规范标准依据(1)《水利水电工程施工质量检验与评定规程》SL176-2007;(2)《江西省于都县2010年中央财政小型农田水利重点县(第一批)建设灌区实施方案》》(3)《灌溉与排水工程设计规范》GB50288-99;(4)《节水灌溉技术规范》SL207-98;(5)《渠道防渗工程技术规范》SL18-2004;(6)江西省小型农田水利灌排预制混凝土构件制作与检测指南(试行)(7)《水闸设计规范》SL256-2001;(8)《泵站技术改造规范》SL254-2000;(9)《水利水电工程水文计算计算规范》SL278-2002;(10)《江西省小型农田灌溉渠道及建筑物设计实用手册》(修改稿);(11)《水利水电建设工程验收规程》SL233-2008;(12)《水利工程建设项目施工监理规范》SL288-2003等。

监理细则标准版(1)

监理细则标准版(1)

监理细则标准版(1)标题:监理细则标准版(1)文档编号:JLZX-001一、前言本《监理细则标准版(1)》是根据国家相关法律法规,以及行业规范要求,结合工程实践,为确保建设工程质量、安全、进度和投资效益,制定的通用性监理工作实施细则。

其主要目的是指导并规范监理单位在项目实施过程中的具体操作行为,提升监理工作的科学化、规范化水平。

二、适用范围本监理细则适用于各类房屋建筑、市政基础设施、水利工程、交通设施等建设工程项目的施工阶段监理工作。

三、监理工作内容与程序1. **前期准备**:监理单位应依据设计文件、合同条款、技术规范等进行详细的监理规划,明确监理目标、任务、方法及措施,并建立完善的监理组织机构。

2. **施工阶段监理**:- (1)对施工单位提交的施工组织设计、专项方案进行审查;- (2)严格监控施工过程,包括但不限于工程质量、施工安全、施工进度、环境保护等方面;- (3)参与关键工序、隐蔽工程的验收,核查材料设备的质量证明文件;- (4)及时处理施工现场出现的问题,协调参建各方关系。

3. **信息记录与报告**:详细记录监理过程中发现的问题、采取的措施及结果,定期编写监理月报、专题报告,并及时向建设单位报告。

四、监理工作方法与手段运用现场巡视、旁站监督、平行检验等多种监理手段,利用现代化信息技术,如BIM、GIS等,提高监理工作效率和准确性。

五、监理责任与权力明确规定监理单位在执行监理职责时享有的权力,包括停工权、返工权、建议权等,同时,也需承担相应的法律责任和合同义务。

六、特殊情况处理针对突发情况、变更设计、质量问题等情况,提出具体的操作流程和应对策略。

七、附则本细则自发布之日起实施,解释权归监理单位所有,随着法规政策和工程技术的发展,将适时修订完善。

请各监理单位严格按照此监理细则执行,以确保建设工程的质量和安全,推动工程建设顺利进行。

注:以上仅为大纲性内容概述,具体监理细则需根据实际工程项目特点进一步细化和补充。

重大危险源安全监理控制细则secret

重大危险源安全监理控制细则secret

观澜湖比佩亚大宅1、2号楼重大危险源监理工作实施细则编制:批准:深圳市宝安区建设工程监理公司年月日目录一、项目概况二、监理依据三、安全生产管理方针和目标四、安全监理工作职责(一)总监的安全管理工作职责(二)安全监理人员的工作职责五、安全监理工作制度(一)安全会议制度(二)安全报审制度(三)安全监理重大危险源监控制度(四)重大危险源交底与验收制度(五)定期检查制度(六)重大危险源安全监理旁站工作制度(七)重大危险源安全监理旁站工作要点(八)突发伤亡事故应急预案及安全事故报告制度六、重大危险源工程安全控制方法告知书七、安全监理控制方法和主要内容重大危险源监理工作实施细则一、工程概况:工程名称:观澜湖比佩亚大宅1、2号楼工程地点:深圳市观澜街道观澜湖高尔夫球会内建设单位:深圳市观澜湖房地产开发有限公司施工总承包单位:深圳潮阳建筑工程公司施工总承包单位项目经理:麻镇喜监理单位:深圳宝安区建设工程监理公司项目总监:樊青云重大危险源:(1)大型机械装、拆;(2)脚手架搭、拆过程;(3)模板支撑、拆除;(4)高处作业;(5)起重吊装;(6)基坑支护;(7)施工用电;二、监理依据:1、国家安全生产法;2、建设工程安全生产管理条例;3、施工单位编制、报审,并经审核批准实施的专项施工组织设计;4、《施工现场临时用电安全技术规范》JGJ46-2005;5、《建筑机械使用安全技术规范》JGJ33-2001;6、《建筑施工高处作业安全技术规范》JGJ80-91;7、《建筑施工安全检查标准》JGJ59-99;8、《建设工程监理规范》GB50319-2000;9、《安全带》GB6095—1985。

四、安全生产管理方针和目标方针:“安全第一,预防为主”目标:1.重、特大安全生产责任事故为零。

2.现场监理人员无死亡、重伤事故。

3.提高业主满意度。

4.督促落实总包单位的安全生产管理目标及创优达标。

五、安全监理工作职责(一)、总监的安全管理工作职责1. 配备本项目部持证上岗的专职安全监理人员,明确其工作职责。

监理细则_精品文档

监理细则_精品文档

监理细则监理细则1. 引言监理细则是为了监督和管理工程项目的质量、进度和成本等方面,保障工程的顺利进行而制定的。

本细则旨在确保监理工作的规范性和有效性,提供详细的指导和要求,供监理人员参考和遵循。

2. 监理人员职责和权限2.1 监理人员的职责2.1.1 监督施工人员的工作,确保其按照设计方案和相关法规进行施工;2.1.2 跟踪工程发展,提出必要的调整和改进意见;2.1.3 检查材料和设备的质量,确保其符合标准和规范要求;2.1.4 核实工程造价,协助业主进行合同管理和结算工作;2.1.5 提供专业咨询和指导,解答施工中的技术问题;2.1.6 撰写监理报告,记录工程发展情况和存在的问题。

2.2 监理人员的权限2.2.1 进入工地进行实地勘察和检查工程质量;2.2.2 要求施工单位提供必要的文件和资料;2.2.3 协助业主进行工程竣工验收。

3. 工程施工管理3.1 工程进度管理3.1.1 监理人员要定期检查工程进度表和施工计划;3.1.2 根据工程实际情况,协调解决工期延迟等问题;3.1.3 及时记录和报告工程进度情况,为业主做出决策提供依据。

3.2 施工质量管理3.2.1 监理人员要定期抽查材料和设备的质量;3.2.2 检查施工工艺和工作程序,确保符合标准要求;3.2.3 验收各项工程质量,及时发现和解决存在的问题。

4. 现场安全管理4.1 监理人员要定期检查工地的安全措施和设施;4.2 及时发现和纠正施工现场存在的安全隐患;4.3 与施工单位合作,制定和落实安全管理方案。

5. 工程造价管理5.1 监理人员要核实工程造价信息,确保其准确性;5.2 协助业主进行合同管理和工程款项的支付;5.3 检查施工单位提供的施工投标材料,确保其真实可靠。

6. 监理报告和沟通6.1 监理人员要定期编写监理报告,记录工程发展情况和存在的问题;6.2 召开工程进度会议,与施工单位和业主沟通工作发展和存在的问题;6.3 及时向业主汇报工程质量、进度和成本等方面的情况。

矿井土建监理实施细则_secret

矿井土建监理实施细则_secret

xxx矿井土建工程监理实施细则xxxxxxxxxxx设计研究院工程建设监理公司xxx监理部二00五年六月xxxxxxx设计研究院工程建设监理公司土建专业监理实施细则目录1、编制依据2、监理范围3、专业工程特点4、监理组织工作及流程5、监理工作目标6、监理工作方法及措施7、土方工程监控要点8、地基与基础工程监控要点9、钢筋混凝土工程监控要点10、砌体工程监控要点11、楼地面工程监控要点12、屋面工程监控要点13、门窗工程监控要点14、给排水及消防工程监控要点15、暖通工程监控要点16、卫生洁具监控要点17、照明工程监控要点18、装饰、装修工程监控要点前言监理实施细则是在项目监理规划的基础上,由专业监理工程师负责编写的,根据监理规划的要求,结合本专业项目具体情况和掌握的工程信息制定的指导具体监理业务实施的文件。

监理实施细则编写时间上滞后于监理规划,根据项目的具体需要编写;在内容上有局部性,主要是围绕着具体的工作来编写;其作用是指导具体监理业务的开展。

在监理工作中,监理工程师不仅应掌握专业理论,还要熟悉设计、施工的规范,熟悉标准,对进度、质量、造价进行控制,进行合同信息管理,做好参建各方协调工作。

对这几方面的工作而言,专业性最强、涉及工作内容最多的是质量控制。

2xxxxxxx设计研究院工程建设监理公司土建专业监理实施细则1、编制依据1.1 编制依据1.1.1 批准的监理规划;1.1.2 专业工程相关的规范、标准、设计文件和技术资料;1.1.3 施工组织设计。

2、监理范围矿井工业广场内的地面工业建筑及其附属工程。

3、专业工程特点煤炭工业地面建筑工程是行业特点较突出,专业性较强的工程。

从性质上分:即有工业建筑,又有民用建筑;从结构上分:有框架结构、排架结构,还有砖混结构;从工业类别上分,有钢筋砼筒仓,有框架式钢筋砼转载点,有行业特点运煤皮带走廊及栈桥,有钢筋砼风道、地道,还有钢结构井架和钢结构厂房;煤炭工业地面建筑工程名称繁多,突出了专业特点。

监理细则内容

监理细则内容

以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:监理细则内容# 监理细则内容## 一、监理职责1. 审查和审批施工图纸及相关资料;2. 监督工程质量、安全、进度、资金使用等方面的情况;3. 组织检查建设工程施工过程中的质量,提出合理化的建议;4. 对建设单位提出的合理要求应给予积极配合和答复;5. 监督建设单位执行国家有关法律、法规、规章、标准及验收标准;6. 对施工单位提出的关于监理工作的意见和要求应及时进行答复,并给予必要的指导和帮助。

## 二、监理资格要求1. 监理人员应具有相应专业的职业资格证书;2. 监理人员应具有相应的从业经验;3. 监理人员应熟悉法律、法规、规章和施工技术标准,精通国家质量验收程序和方法;4. 监理人员应具有较强的组织、协调、沟通和监理能力;5. 监理人员应具有诚信、责任心和职业道德。

## 三、监理工作内容1. 监理人员应按照法律法规、规章和监理合同的要求,对施工过程进行监督和检查,确保其符合相关规定;2. 监理人员应及时发现和纠正施工中存在的质量问题,并对其进行记录和通报;3. 监理人员应及时发现和纠正施工中存在的安全问题,并对其进行记录和通报;4. 监理人员应确保建设单位履行相应的资金使用程序,防止出现财务风险;5. 监理人员应根据施工进度,及时提出合理的修改建议,保证施工按时完成;6. 监理人员应及时向建设单位提供有关的技术和管理咨询服务;7. 监理人员应随时接受建设单位的监理工作督导,确保监理工作的质量和效率。

## 四、监理文件管理监理人员应按照规定,对监理过程中的有关文件进行管理和归档,包括但不限于以下几个方面:1. 施工图纸及相关资料审批文件;2. 施工质量的检查记录和通报文件;3. 施工安全事故记录和通报文件;4. 施工进度及变更的记录和通报文件;5. 施工现场会议记录和会议决定文件;6. 对监督检查中发现问题的整改意见记录和跟踪文件;7. 对施工单位意见和要求的答复文件;8. 对建设单位督促的检查及情况反馈文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工监理实施细则编制:审核:二〇一三年十月目录目录 (1)一、公司质量保证体系 (3)二、监理工作流程 (4)1.监理目标框图 (4)2.质量控制流程 (5)3.测量监理工作程序 (6)4.材料施工监理流程 (7)5.进度控制流程 (8)6.计量审核工作流程图 (9)7.工程质量事故处理流程 (10)8.安全事故处理工作流程图 (11)三、工程质量监理实施细则 (12)1、工程概况 (12)2、工程原材料质量控制 (12)3、工程主要分项工程工艺及质量控制 (15)3.1测量监理要点 (15)3.2土方开挖 (20)3.3土方护壁 (30)3.4土方回填 (32)3.5基础工程 (39)3.6钢筋工程 (42)3.7模板工程 (47)3.8混凝土工程 (62)3.9脚手架工程 (75)3.10砌体工程 (76)3.11抹灰工程监理要点 (83)3.12楼地面工程 (84)3. 13屋面工程 (88)3.14防水工程 (93)3. 15门窗工程 (103)3.16保温工程 (105)3.17外墙面砖粘接工程 (115)3.18涂刷工程 (116)3.19装饰工程 (116)3.22给排水工程 (132)3. 23通风工程 (136)3.24室内消防栓系统安装 (138)四、钢结构工程施工质量监理实施细则 (147)五、施工安全监理工作管理 (163)六、现场旁站监理 (164)一、公司质量保证体系我司按照国家建设监理的相关法规的相关要求,成立了以公司领导为第一负责人的监理工作质量保证体系,并将在监理实际工作中不断完善、提高。

质保体系示意图如下:为了确保质保体系目标的顺利实现,公司总工办将组织公司相关人员采取定期与不定期的对工程监理部人员的监理工作进行检查,及时发现和纠正工作中存在的不足之处,并对检查情况给予奖励或惩罚。

二、监理工作流程1.监理目标框图2.质量控制流程事论NONONO3.测量监理工作程序4.材料施工监理流程NO5.进度控制流程6.计量审核工作流程图NONONO7.工程质量事故处理流程合格合格8.安全事故处理工作流程图三、工程质量监理实施细则1、工程概况工程名称:XX工程地址:结构形式:建筑面积:地勘单位:设计单位:施工单位:建设单位:监理单位:2、工程原材料质量控制1、工程建设施工中,凡是使用到工程中的原材料、成品或半成品制品,及各种设备,在使用之前均必须经监理与承包方相关负责人一并(重要设备需通知相关设计人员,进口设备还应通知技术质量验收部门)按照设计要求和规范规定进行检查验收。

验收时承建商应提供出厂合格证、产品质量检验证书及相关技术资料。

经验收合格,专业监理工程师和总监理工程师在材料报审表中签署同意使用意见后,方可使用到设计要求的部位上。

2、如按照规定需进行复检合格才能使用的材料、成品或半成品,还必须按规定要求承建商的取样员应与经业主委托同意的监理方的见证取样送检员一道,进行见证取样、封样,并一道送经业主、监理审查同意的具有相应资质的检测机构进行检测。

检测合格并按规定进行报审同意后,方可使用到设计要求部位上。

3、该工程施工中需要复检的材料、成品或半成品等必试项目、组批原材料及取样规定如下表:3、工程主要分项工程工艺及质量控制该工程涉及工程质量及安全的主要分项工程有土方开挖及回填、基础工程、钢筋工程、模板工程、混凝土工程、砌体工程、楼地面工程、防水工程、抹灰工程、门窗工程、饰面砖工程、涂饰工程、电气工程、给排水工程、通风工程、电梯工程、消防工程、智能工程等分项工程。

3.1测量监理要点一般工业与民用建筑的测量内容主要包括:建筑物的定位、轴线放样、标高复核、建筑物总高测量、建筑物的垂直度测量、建筑物沉降观测。

一、测量前准备⒈测量前应对拟采用的测量仪器(水准仪、红外线测量仪等)进行校正和定期精度认定,以减少仪器的测量误差。

⒉校核测量配套工具,如标尺刻线、丈量长度所用圈尺的精度。

⒊准备好不同测量内容所用的测量记录表。

⒋检查判明测量用的原始点是否已破坏。

⒌测量前应确定测量方案,由于测量方案关系到测量精度,因此,测量方案应由技术负责人审核确认,其次,测量人员应有职责分工。

二、工程测量⒈建筑物的定位测量⑴建筑物定位测量前,应由建设项目法人提供规划测量位测量并确认的建筑物角标的坐标,(包括书面通知和现场坐标移交)角标一般为三点以上,其中两点作为定位测量用,其余点作为校核用。

⑵所提供的角标施工单位应妥善保护,当角标位于建内或施工过程可能会破坏时,应在单体定位后,引至安全地方固定好。

⑶建筑物定位测量时,以所提供的两个角标进行测量定位,然后利用其余角标反向测量校核;属角标有误时,应及时通知现场专业监理工程师和项目法人代表进一步证实;属放样本身轴线有误,应重新放样。

⑷放样后的轴线应标于龙门板上,用于基槽轴线放样,模板定位,地梁轴线复核,以及±0.00 以下的墙体轴线放样,每次测量前均应先根据角标复核龙门板轴线。

⒉轴线放样⑴在基础回填之前,可利用龙门板的轴线,先放样底层轴线,也可以先把龙门板的轴线后移至不影响回填土的地方,待回填土后再进行底层放样。

当底层墙体或柱施工完毕,应把后移的轴线标点移至建筑物的四大角和转角墙、柱上,并用铁漆标好,这些标准轴线将随建筑物的施工一直往上引,作为本层其它轴线放样的依据。

为确保框架结构中外框架的垂直和观感要求,外排柱应每柱都引通高轴线。

⑵本层内的墙体或框架中排柱应以边轴线拉通长线进行内墙或内排柱的轴线定位。

框架结构中的外排柱在通线进行定位后,还应对单柱上下层的轴线进行复核。

⑶当墙体为框架剪力墙或柱时,在模板安装前,还应根据已放样的轴线,弹出模板安装时的内边线,作为立模定位的依据。

⑷砌体组砌时,外围护墙应边砌边吊线校核。

柱或剪力墙的模板上口引中线与标准轴线校核。

梁板则根据柱、墙上口校核过的中线进行轴线校核。

⑸阳台或出墙构件,除应从轴线外引进行定位外,还应吊垂线与低一层的阳台或出墙构件对齐。

⒊建筑物标高复核⑴在建设项目法人提供规划部门测量确认的角标时,应同时提供永久性高程点,当永久性高程点距建筑物较远时,应引至建筑物四周不受影响的地方做半永久性高程点或在建筑物四周做高程桩,再把永久高程引至高程桩。

高程桩应设井围护,桩身置于残积土以下,桩身为上小下大方柱或圆柱并埋设Φ16 圆钢,高程桩应设在不易扰动的地方,半永久性高程应定期校核。

⑵根据永久性高程或半永久性高程,测量基底标高,在基底做标高木桩控制垫层厚度,在地梁模板上弹梁面标高线以控制地梁标高,在底层墙体上或框架柱上测出建筑物单体的±0.00 基线,并用铁漆标出,作为层高的控制线。

层高测量可采用挂线丈量与经纬仪测量昂角后计算层高相结合。

每层施工完,相应的层高控制线应上引。

⑶根据层高控制线引入室内转为30 线或50 线。

室内30 线或50 线作为窗台控制,墙顶控制,木门窗安装标高控制,梁底和板底标高控制的依据。

30 线或50 线还可做为天棚粉刷打底的阴角水平比较线和地面找平或找坡控制的比较线。

⒋建筑物的总高测量建筑物的总高测量主要是利用经纬仪测量总高点的昂角,再与±0.00 基线测出经纬仪的高度,利用经纬仪与±0.00基线的距离,和总高点昂角计算经纬仪至总高点的高度,后与经纬仪高度的总和即为建筑物的总高。

采用红外线测量仪时,则可直接测出总高度。

⒌建筑物的垂直度测量⑴在建筑物主体封顶后,装修前,应对建筑物的垂直度进行第一次测量。

待装修后,竣工前测第二次。

⑵装修前的垂直度测量,可采用吊垂线和经纬仪相配合。

垂线从屋面边轴线吊线下来,经纬仪控制垂线的垂直,垂线在底层与同轴的轴线偏差,即垂直度偏差。

⑶装修后的垂直度测量,则可在直接从屋面的外墙大角吊垂线。

经纬仪控制垂线的垂直,垂线在底层与大角的偏移,即为垂直度偏差。

⑷一般建筑物四大角均应测量垂直度。

每个大角应测量两个方向。

⒍建筑物沉降观察⑴沉降观察要求采用Φ18 钢筋进行预制,端头垂直90°角。

平直长度2.2CM 的弯头作为测量点,测量点应磨成半球形或圆台状。

⑵沉降观察点统一安装在建筑物室外标高以上50CM 处。

安装时,若安装点是钢筋砼柱时,则应直接焊接于柱筋上;若是砖墙,则应采用先预埋在砼预制块上,再砌上墙,沉降观察点安装时,应伸出墙5CM 左右,以确保外墙装修后,沉降观察点能伸出墙2.5CM,沉降观察点安装后应上漆并标出标志。

⑶沉降观测点每个建筑物应设不少于6 个,观察点一般设在建筑物的转角和建筑物沉降缝两侧。

⑷建筑物沉降观察是利用永久高程点或半永久高程点进行测量的。

测量时应采用闭合差测量,沉降观察的目的除测量建筑物每测量点的沉降量外,最主要的目的是测出不均匀沉降量。

因此,测量沉降时每次只允许采用同一个永久高程或半永久高程。

⑸建筑物沉降观察在沉降点安装后,第一次应先测出各沉降点的实际高程,以后每上一次荷载或每上一自然层应测一次沉降观察。

到建筑物封顶后,则改为每月定时观察。

三、测量责任和资料管理⒈除每次测量的测量方案需技术负责人确认外,每次测量后负责跑尺、观镜、校对、复核、审核的责任人应签字。

⒉原始记录和根据原始记录整理的测量结果均是测量技术资料。

⒊技术负责人在每次审核测量结果时,一旦发现建筑物的垂直度或沉降有异常,有责任向专业监理工程师报告,隐情不报,技术负责人应承担责任。

⒋专业监理工程师将定期抽查测量资料。

施工单位应积极配合。

3.2土方开挖3.2.1土方施工准备工作督促施工单位作好以下工作:1.学习和审查图纸;2.查勘施工现场;3.编制施工方案及报审工作;4.平整施工场地;5.清除现场障碍物;6.进行地下墓探;7.作好排水降水设施;8.设置测量控制网并复查建筑红线和报审工作;9.修建临时设施及道路;10.准备机具、物资及人员。

3.2.2由于该工程设有地下室。

各基坑基槽开挖余留0.200m,待基础验槽符合设计要求和规范规定后再由人工进行捡底至要求标高,并及时浇注封闭层。

3.2.3施工工艺1.工艺流程2.操作工艺1).开挖坡度的确定基坑开挖,应先进行测量定位,抄平放线,定出开挖宽度,按放线分块(段)分层挖土。

根据土质和水文情况,采取四侧或两侧直立开挖或放坡,以保证施工操作安全。

2).在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。

控制网应该避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志;场地整平应设10×10m或20×20m方格网,在各方格点上做控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据。

3).开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。

然后分段分层均匀开挖。

基坑(槽)和管沟开挖,上部应有排水措施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基土。
