《质监站交底会议纪要 [质量监督交底会议纪要]》
建设工程质量监督交底会议纪要
建设工程质量监督交底会议纪要质量监督交底会议纪要交底日期:交底地点:交底人员:参加交底人员:施工单位:建设单位:监理单位:交底内容:在该工程开工之前,为明确合川市建设工程质量监督的工作内容、重点,确保工程的顺利建设,我站城北监督小组特召开了监督交底会议。
现将会议纪要如下:一、根据建设部发建建质[2000]38号文“建设工程质量监督机构监督工作指南”的内容,合川市质监站对工程的实体质量的监督采取以抽查为主辅以必查的工作方式。
其中,必查部位为:验槽、基础验收、验收预备会、竣工验收。
根据现场的实际情况将对基础、主体进行随机抽查。
必查部位请业主提前通知,并请参建各方作好资料和实体质量的准备。
二、应必检而未检的部位,质量监督站有权要求进行结构检测鉴定为合格后,方可进行下步工序;三、因各种原因造成停工,以及停工后又复工,或者参建人员发生变化,有关参建方需书面通知合川质监站;现场的参建各方的管理人员必须与质量保证体系提供的人员名单一致(包括施工单位、监理单位、建设单位),否则质量行为为不合法。
四、对以下问题做了强调:1、开工前,请监理公司按照《建设工程监理规范》及合川建委发[2001]80号文“关于进一步加强建设监理工作的通知”的要求,提供该工程的监理规划、监理细则和对施工单位提供的“施工组织设计”的审批意见;2、现场监理工程师必须同步完成对“重要原材料的进场检验记录”。
重要原材料包括钢筋、水泥、砖、外加剂、预制构件等。
监理应对现场进行的检测或者原材料复检进行见证取样、见证送样。
严禁写回忆录!3、必须严格原材料的报验制度、必须严格现场实体的报检制度。
原材料不报验,严禁使用于施工现场,现场隐蔽工程不报验,严禁进入下步工序——这是国家强制性条文发规定,任何人不得违反。
施工单位不报验、不报检,是施工单位的责任。
监理单位不对报验原材料进行检查、不对报检隐蔽部位进行检查是监理单位的责任。
要按各自的职责、罚则进行处理。
监理单位未同意使用的原材料在工地使用了的,由施工单位承担返工损失。
建设工程质量监督交底会议纪要
建设工程质量监督交底会议纪要会议概要•主题:建设工程质量监督交底会议•日期:[请填写会议日期]•地点:[请填写会议地点]•主持人:[请填写主持人姓名]•参会人员:[请填写参会人员姓名]会议内容本次建设工程质量监督交底会议主要讨论了以下几个方面的内容:1. 项目背景介绍•介绍了本次建设工程的背景情况,包括项目名称、项目地址、项目规模等重要信息。
•重点强调了项目的重要性以及对工程质量的要求。
2. 监督责任分工•讨论了各个参与方在建设工程质量监督中的责任分工。
•确认了监督团队的组成人员,包括建设单位、监理单位、施工单位等。
3. 监督措施和要求•介绍了建设工程质量监督的具体措施和要求。
•强调了监督人员必须按照标准操作,确保工程质量。
4. 管理程序和要点•详细讲解了建设工程质量监督的管理程序和要点。
•强调了必须按照流程操作,确保每个环节的质量监督。
5. 问题整改措施和追责机制•讨论了发现工程质量问题后的整改措施和追责机制。
•强调了对违规行为的严肃处理,确保工程质量的稳定和可靠。
6. 监督报告和总结•说明了建设工程质量监督报告的内容和撰写要求。
•强调了监督报告的重要性,对监督结果进行总结和反馈。
会议结论•本次建设工程质量监督交底会议明确了项目背景、监督责任分工、监督措施和要求、管理程序和要点、问题整改措施与追责机制以及监督报告和总结等内容。
•参会人员对会议内容进行了充分讨论和交流,并对工程质量监督工作有了更深入的了解和认识。
•参会人员表示将严格按照会议纪要的要求,开展工程质量监督工作,确保工程的质量和安全。
请参会人员根据此会议纪要,确保按要求进行建设工程质量监督工作,有任何问题,请及时与主持人联系。
余姚质量监督交底会议纪要

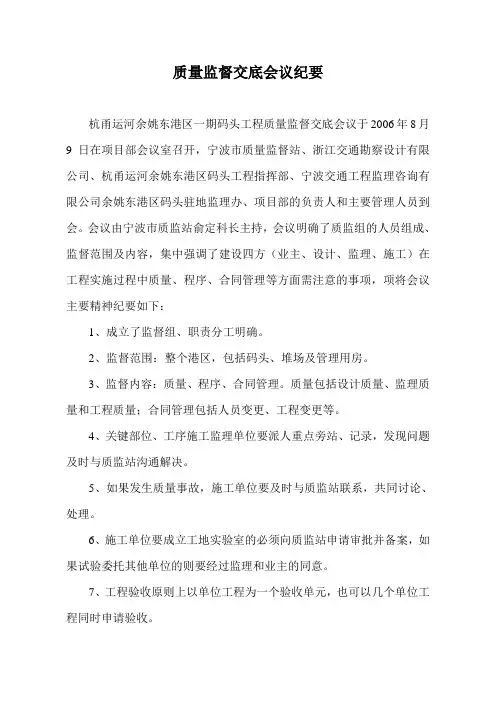

质量监督交底会议纪要杭甬运河余姚东港区一期码头工程质量监督交底会议于2006年8月9日在项目部会议室召开,宁波市质量监督站、浙江交通勘察设计有限公司、杭甬运河余姚东港区码头工程指挥部、宁波交通工程监理咨询有限公司余姚东港区码头驻地监理办、项目部的负责人和主要管理人员到会。
会议由宁波市质监站俞定科长主持,会议明确了质监组的人员组成、监督范围及内容,集中强调了建设四方(业主、设计、监理、施工)在工程实施过程中质量、程序、合同管理等方面需注意的事项,项将会议主要精神纪要如下:1、成立了监督组、职责分工明确。
2、监督范围:整个港区,包括码头、堆场及管理用房。
3、监督内容:质量、程序、合同管理。
质量包括设计质量、监理质量和工程质量;合同管理包括人员变更、工程变更等。
4、关键部位、工序施工监理单位要派人重点旁站、记录,发现问题及时与质监站沟通解决。
5、如果发生质量事故,施工单位要及时与质监站联系,共同讨论、处理。
6、施工单位要成立工地实验室的必须向质监站申请审批并备案,如果试验委托其他单位的则要经过监理和业主的同意。
7、工程验收原则上以单位工程为一个验收单元,也可以几个单位工程同时申请验收。
8、施工时要严格按照水运工程的规范标准和强制性条款的有关要求执行。
9、施工单位必须建立完整的质量保证体系,同时上报质监站备案,确保整个工程的有序运行。
10、原材料要按批次、规格、频率进行抽检,并要有产品合格证书,严把材料关。
11、PHC桩和粉喷桩施工前都要进行试桩,确定各项施工参数,在正式施工时作为控制标准。
12、PHC桩在沉桩时进行“双控”。
即桩长和标高。
13、PHC桩和粉喷桩完成后要根据规定的频率做检测试验,确保工程质量。
PHC桩进行无破损检测(包括高、低应变);粉喷桩以取芯试验为主,取芯时必须到底。
质量监督交底会议纪要文档3篇
质量监督交底会议纪要文档3篇Summary document of quality supervision disclosure m eeting编订:JinTai College质量监督交底会议纪要文档3篇前言:会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。
本文档根据会议纪要内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。
本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:质量监督交底会议纪要文档2、篇章2:质量监督交底会议纪要文档3、篇章3:设计交底与图纸会审会议纪要文档召开质量监督交底会议想必少不了会议纪要,那么,以下是小泰给大家整理收集的质量监督交底会议纪要,供大家阅读参考。
篇章1:质量监督交底会议纪要文档时间:xxxx-10-14 10:00-11:30地点:南澳建设办三楼会议室参加单位及人员:详见会议签到表主持人:陈志强(监督员)会议主要内容一、监督方式1、监督巡查:定期、不定期;小组、部门级、站级。
2、质量大检查:定期、不定期、专项;针对各责任主体检查结果不良行为上报市质检总站和建设局。
3、验收监督:重要分部(子分部)工程验收、竣工验收。
二、监督内容1、责任主体和有关机构履行质量责任的行为2、工程实体质量3、原材、半成品、构配件、设备进场报验及见证取样送检的情况4、工程控制资料5、工程质量检测实施(方案、过程、评价)6、上次检查中发现的问题整改情况7、根据问题的严重性对本次检查中存在的问题签发工程质量监督执发文书。
8、对已发出的工程质量监督执法文书的严重不良行为调查取证及核实,报建设主管部门记录、公示及处罚。
三、工程质量差别化监督管理监督小组对进行工程实体质量抽查、工程控制资料检查、工程各方责任主体质量行为监督等综合监督后,对各方责任主体质量行为及质量行为进行综合评价(阶段性评价)。
质监站监督交底会议纪要 文档
质监站监督交底会议纪要
会议地点:西夏区政务服务中心项目部
时间:2012年10月9日
参加单位:银川市质量监督站西夏区分站
银川市力鼎房地产开发有限公司
河南宏业建设管理有限公司
宁夏建工集团
会议内容:
要求现场使用新版资料软件:DB64-2010
要求施工单位学习预拌砼管理办法;商品砼进入现场需每车检测坍落度,要求商砼站出具氯离子碱含量检测报告及计算书。
砼试块按要求留置,地下室抗渗试块每500m3一组且不小于2组,所有试块不充许用毛笔标识,要用硬物在初凝期刻在上面且要标识清楚。
现场同条件试块留置要绘制平面图。
筏板钢筋机械连接接头,现场要配置扭矩扳手且要有校验证书。
机械连接操作工人要持证上岗(劳动技
术部门发放的上岗证且要人证合一)所有钢筋接头要按实际数量隐蔽,按规范要求送检。
施工现场准备新版验收规范、标准图集及施工工艺标准。
(现场所使用的施工标准要由施工单位总工授权并写清所用标准号)
现场所用计量器具要出具校验报告,并在校验有效期内使用。
现场所用专项方案要全面,如要冬季施工要提前上报冬施方案。
由建设单位协调设计单位进行设计交底。

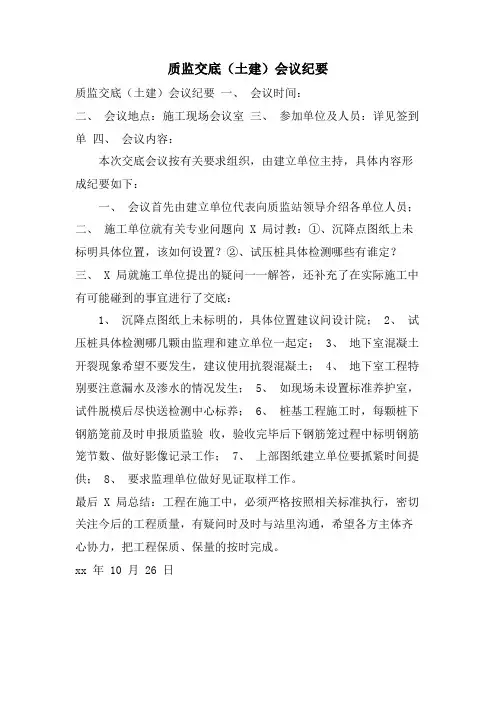

质监交底(土建)会议纪要
质监交底(土建)会议纪要
质监交底(土建)会议纪要一、会议时间:
二、会议地点:施工现场会议室三、参加单位及人员:详见签到单四、会议内容:
本次交底会议按有关要求组织,由建立单位主持,具体内容形成纪要如下:
一、会议首先由建立单位代表向质监站领导介绍各单位人员;
二、施工单位就有关专业问题向 X 局讨教:①、沉降点图纸上未标明具体位置,该如何设置?②、试压桩具体检测哪些有谁定?三、 X 局就施工单位提出的疑问一一解答,还补充了在实际施工中有可能碰到的事宜进行了交底:
1、沉降点图纸上未标明的,具体位置建议问设计院;
2、试压桩具体检测哪几颗由监理和建立单位一起定;
3、地下室混凝土开裂现象希望不要发生,建议使用抗裂混凝土;
4、地下室工程特别要注意漏水及渗水的情况发生;
5、如现场未设置标准养护室,试件脱模后尽快送检测中心标养;
6、桩基工程施工时,每颗桩下钢筋笼前及时申报质监验收,验收完毕后下钢筋笼过程中标明钢筋笼节数、做好影像记录工作;
7、上部图纸建立单位要抓紧时间提供;
8、要求监理单位做好见证取样工作。
最后 X 局总结:工程在施工中,必须严格按照相关标准执行,密切关注今后的工程质量,有疑问时及时与站里沟通,希望各方主体齐心协力,把工程保质、保量的按时完成。
xx 年 10 月 26 日。
质量安全监督交底会议纪要
质量安全监督交底会议纪要会议时间:XXXX年XX月XX日会议地点:XXX会议室与会人员:主持人:XXX参会人员:XXX、XXX、XXX、XXX会议内容:一、会议目的和背景为了加强质量安全监督工作,确保产品质量和消费者安全,本次会议旨在对质量安全监督工作进行交底和安排,以提高全体员工的质量安全意识和责任感。
二、质量安全监督工作总结1. 按照公司质量安全管理体系,定期开展质量安全监督工作,并将监督结果及时反馈给相关部门;2. 加强对生产过程中关键环节的监督,确保产品质量符合标准要求;3. 加强对原材料的质量控制,严禁使用不合格原材料;4. 加强对生产设备和工艺流程的监督,确保设备正常运行,工艺流程符合规范;5. 建立健全质量安全事故预警机制,及时处理和纠正质量安全问题;6. 加强对员工的质量安全培训,提高员工的质量安全意识和技能。
三、质量安全监督工作重点1. 原材料采购环节:严格按照供应商管理制度采购原材料,确保原材料质量符合标准要求;2. 生产过程监控:加强对生产设备和工艺流程的监督,确保产品在每个生产环节符合质量标准;3. 成品检验环节:严格按照质量检验规程进行成品检验,确保产品质量合格;4. 售后服务环节:加强对客户投诉的处理,及时解决质量问题,提高客户满意度。
四、质量安全监督工作改进措施1. 加强对员工的培训,提高员工的质量安全意识和技能;2. 定期组织质量安全检查,发现问题及时整改;3. 完善质量安全管理制度,明确责任和要求;4. 加强与监管部门的沟通和合作,共同推进质量安全工作。
五、质量安全监督工作计划1. 每季度组织一次质量安全培训,提高员工的质量安全意识;2. 每月组织一次质量安全检查,发现问题及时整改;3. 定期与监管部门开展交流和合作,共同解决质量安全问题。
六、会议总结本次会议对质量安全监督工作进行了详细交底和安排,明确了工作重点和改进措施。
各部门要加强协作,共同推进质量安全工作,确保产品质量和消费者安全。
工程质量监督交底会议纪要
工程质量监督交底会议纪要时间:2018年11月02日地点:现场会议室参加单位及人员:详签到表主持人:***会议纪要内容:一、核查参建各方人员的资格和质量管理措施制定情况1.工程责任主体方到会主要人员签到及资格审查。
2.核查责任主体方质量管理措施的制定情况:建设单位:是否建立了完整的管理体系,有专业的管理人员或有专职的管理人员。
施工单位:是否建立了完整的工程施工项目部,建立了完善的质量责任制度,是否制定了有针对性的施工组织设计(施工方案),并经监理单位批准实施。
监理单位:是否建立了完整的工程监理项目部,建立了完善的质量责任制度,制定了有针对性的监理大纲(监理规划,监理细则)并经公司技术负责人批准实施。
二、质量监督交底主要内容1.监督依据(1)国家和省、市出台的与建筑行业相关的法律、法规、条例、规定及与建筑工程相关的国家标准、行业标准、地方标准等。
(2)经施工图设计文件审查单位审查批准的施工图设计文件及相关资料(例如:图纸审查回复意见等)。
2.监督内容(1)对责任主体单位的质量行为的监督,对质量保证体系及运转情况进行监督。
监督机构的监督人员进入施工现场时,检查责任主体质保体系中的管理人员的资格、配备及到位情况和履行职责情况;责任主体方有无明示或暗示施工人员违反法律、法规和技术标准降低工程质量的情况;责任主体单位的主要管理人员应主动向质量监督人员汇报质量保证体系的运行情况和工程实体的质量状况。
(2)对工程实体的监督对地基与基础、主体结构工程的混凝土、砌体、构件安装、钢筋绑扎、钢结构制作安装,建筑节能工程,防水工程,对装饰装修、水电暖卫安装等决定使用功能和安全性能的关键部位进行重点抽查;察看原材料、混凝土、砂浆的配合比及计量工作、计量器具是否符合要求;重点核查原材料、主要构配件、设备合格证和进场检验报告、施工试验报告、隐蔽验收记录等,是否符合要求、是否与工程一致、是否与工程同步;需要检测部位的检测报告;对原设计有修改变动的,设计图设计文件是否重新报审;特种作业人员是否持证上岗等。
质监站监督交底会议纪要 文档
质监站监督交底会议纪要
会议地点:西夏区政务服务中心项目部
时间:2012年10月9日
参加单位:银川市质量监督站西夏区分站
银川市力鼎房地产开发有限公司
河南宏业建设管理有限公司
宁夏建工集团
会议内容:
要求现场使用新版资料软件:DB64-2010
要求施工单位学习预拌砼管理办法;商品砼进入现场需每车检测坍落度,要求商砼站出具氯离子碱含量检测报告及计算书。
砼试块按要求留置,地下室抗渗试块每500m3一组且不小于2组,所有试块不充许用毛笔标识,要用硬物在初凝期刻在上面且要标识清楚。
现场同条件试块留置要绘制平面图。
筏板钢筋机械连接接头,现场要配置扭矩扳手且要有校验证书。
机械连接操作工人要持证上岗(劳动技
术部门发放的上岗证且要人证合一)所有钢筋接头要按实际数量隐蔽,按规范要求送检。
施工现场准备新版验收规范、标准图集及施工工艺标准。
(现场所使用的施工标准要由施工单位总工授权并写清所用标准号)
现场所用计量器具要出具校验报告,并在校验有效期内使用。
现场所用专项方案要全面,如要冬季施工要提前上报冬施方案。
由建设单位协调设计单位进行设计交底。
会议纪要 质检技术交底会议纪要
质检技术交底会议纪要大家是否很像知道质检技术交底会议纪要该怎么写吗?下文是质检技术交底会议纪要,欢迎阅读!质检技术交底会议纪要一工程名称:XXXX工程会议时间:20XX年12月15日下午14:00会议地点:XXXXXX限公司会议室参加人员:(签到单附后)建设单位:XXXXX设计单位:主任、项目经理XXX监理单位:总监XXXXXXX施工单位:总工XXXXX本次会议由XXXX主持。
交底主要内容:一、工程概况:XXXXX大桥工程起点位于老XX省道XX线K1+158.6,路线自起点向西布线,在K0+062.08处设置XXX大桥上跨XXX溪,终点与新XX省道K53+473相接,成T形平交,终点桩号K0+145.384,项目主线全长145.384m,其中桥长88.04m,主线起点引道长为208.628m,路基宽8.5m。
二、施工技术、质量、措施:(一)、路基路面工程施工路基是道路的主体和路面的基础,为此,路基施工应予以高度重视,以确保其品质。
1、路基填筑路基土石方应分层摊铺均匀压实,最大松铺厚度不得超过30cm;路基填筑的压实宽度宜超出设计宽度30—50cm;严禁出现边坡不足和帮宽贴坡的现象。
2、桥头软基处理桥头路基压实度要求》96%。
3、路面工程面层实测空隙率应在3%~7%,平整度要求平整度仪测定的标准偏差小于1.0mm。
(二)、桥梁工程施工桥梁上部结构采用先简之后连续预应力砼空心板;下部结构:0号桥台为U台,扩大基础,4号桥台为柱式台,钻孔桩基础。
桥墩为柱式桥墩,钻孔桩基础。
本桥墩台桩基础均采用端承桩设计,需嵌入中风化晶屑凝灰岩岩层不小于3m,桩基入土有效桩长不小于6m,且最短桩长不小于8m,桥墩单桩桩顶反力为5170KN。
0号桥台扩大基础底面必须完全嵌入中风化晶屑凝灰岩不小于20cm;4号桥台单桩桩顶反力为2580KN。
1、下部结构桥墩为预应力C50砼盖梁,预应力钢束张拉完毕后,必须及时压浆密实,水泥浆强度不低于30MPa。
进场交底会议纪要
进场交底会议纪要篇一:质监交底会议纪要********道路二期工程质监交底会议纪要时间:20XX年4月21日地点:现场会议室主持人:**参加会议的单位(后附会议签到表):*******建设工程质监站建设单位:******工业园区建设有限公司监理单位:*******工程监理有限公司施工单位:*******建设有限公司20XX年4月21日由****建设工程质监站主持召开了******道路二期工程第一次质量监督交底会议,首先由施工单位、监理单位对工程概况和工作情况作了介绍,然后由辅监对本工程的质量监督方案进行了交底。
纪要如下:一、进行了工程责任主体方到会主要人员签到及资格审查,审查结果符合交底要求。
二、向与会各方介绍了本工程的主监、监督工程师:***;辅监、监督员:**;三、向与会各方对质量监督方案进行了交底,其内容主要包括以下几点:1、监督工作内容和监督要求;2、监督方式和质量控制重点部位;3、本工程使用的主要技术规范和要求;4、其他特殊要求。
第1页共3页如:1)按工程实际情况确定单位工程、分部工程、分项工序工程的划分。
2)预应力锚夹具应按相关应用技术规程和设计要求进行入场抽检实验,以及静载锚固性能组合实验。
3)提醒施工单位应注意验收程序,并提前通知各参与验收的单位。
5、向建设单位、监理单位、施工单位分发了本次质量监督方案的纸质文件。
并作最后阐述,在工程建设过程中,我站将按照工程质量监督方案对工程质量实施监督,各工程质量责任主体应予以配合,建立健全质量保证体系,认真履行好各自的责任,并欢迎对我站的行风进行监督。
***建设工程质监站:建设单位:监理单位:施工单位:第2页共3页第3页共3页篇二:技术交底及施工质量工作会议纪要技术交底及施工质量工作会议纪要【会议时间】:20XX年3月15日晚上八点【会议地点】:中川建司洋丰-圣乔维斯a、c区项目部会议窒【会议主持人】:杜理安【参会人员】:项目部:杜理安王祖林木工班组:俆宝成钢筋工班组:黄世意砼(泥)工班组:冉光华水电工班组:梁金波架子工班组:唐贤权【会议记录】:王祖林【会议议题】:c区主体工程:一、主体施工技术交底;二、有关施工质量的要求;三、争对最近施工过程中存在的一些问题的管理手段和必要措施。
会议纪要质量监督交底会议纪要_0222文档
2020会议纪要质量监督交底会议纪要_0222文档EDUCATION WORD会议纪要质量监督交底会议纪要_0222文档前言语料:温馨提醒,教育,就是实现上述社会功能的最重要的一个独立出来的过程。
其目的,就是把之前无数个人有价值的观察、体验、思考中的精华,以浓缩、系统化、易于理解记忆掌握的方式,传递给当下的无数个人,让个人从中获益,丰富自己的人生体验,也支撑整个社会的运作和发展。
本文内容如下:【下载该文档后使用Word打开】召开质量监督交底会议想必少不了会议纪要,那么,以下是小编给大家整理收集的质量监督交底会议纪要,供大家阅读参考。
时间:xxxx-10-1410:00-11:30地点:南澳建设办三楼会议室参加单位及人员:详见会议签到表主持人:陈志强(监督员)会议主要内容一、监督方式1、监督巡查:定期、不定期;小组、部门级、站级。
2、质量大检查:定期、不定期、专项;针对各责任主体检查结果不良行为上报市质检总站和建设局。
3、验收监督:重要分部(子分部)工程验收、竣工验收。
二、监督内容1、责任主体和有关机构履行质量责任的行为2、工程实体质量3、原材、半成品、构配件、设备进场报验及见证取样送检的情况4、工程控制资料5、工程质量检测实施(方案、过程、评价)6、上次检查中发现的问题整改情况7、根据问题的严重性对本次检查中存在的问题签发工程质量监督执发文书。
8、对已发出的工程质量监督执法文书的严重不良行为调查取证及核实,报建设主管部门记录、公示及处罚。
三、工程质量差别化监督管理监督小组对进行工程实体质量抽查、工程控制资料检查、工程各方责任主体质量行为监督等综合监督后,对各方责任主体质量行为及质量行为进行综合评价(阶段性评价)。
1、施工单位质保体系及其运作状况2、监理单位组织机构及监理规划运作状况3、工程实体质量抽查实况4、工程控制资料检查情况5、各方责任主体质量行为四、监督措施1、工程质量监督备忘录通知书3、责令停工通知书4、不良行为认定书5、有关责任主体收到A、C类监督文书后,必须针对问题逐一书面整改报告回复交给监督员。
质监站交底会议纪要
XXX工程
质监站交底会议纪要
时间:2017年xx月xx日上午9:30
地点:项目部办公室
会议参加单位:
海洋高新区质监站:XX XX
建设单位:XX XX
监理公司:XX XX
施工单位:XX XX
主持:XX(质监站领导)
会议主要内容形成纪要如下:
建设单位介绍项目情况和工作进展状况,为两个单体工程,为xxx。
质监站xxx介绍质量监督办理指南:1、天津市建设工程质量监督登记表2、建设工程五方责任主体单位质量承诺书;3、五方责任主体的法定代表人签署的授权书;4、施工图审查合格书、备案书;5、工程的勘察、设计、监理、施工中标通知书;6天津市建设工程深基坑质量安全风险保证金存储协议、银行支付系统补充记账凭证。
开槽后要进行五方责任主体验槽,提前3天通知质监站。
地基的验收要有钎探记录、地质勘查报告。
分部验收前施工单位要进行自评;监理出评估,包括工程的感
观、质量、安全等。
质监站xxx提出:1、进场6个百分百;2、安全体系建立;3、临电走向,分布,专项方案及计算书;3、三级安全教育及作业前交底。
4特种设备要上标。
并对现场高空作业问题,3级箱接地问题提出批评。
施工单位尽快对施工场地路面硬化,封闭围挡,并做好每天的安全检查记录。
会议结束前定2017年xx月xx日上午9:30进行验槽。
2017年xx月xx日。
质量监督交底会议纪要-会议纪要(精选3篇)
质量监督交底会议纪要-会议纪要(精选3篇)质量监督交底会议纪要-会议纪要(精选3篇)质量监督交底会议纪要-会议纪要篇1时间:20xx年4月21日地点:现场会议室主持人:参与会议的单位(后附会议签到表):建设工程质监站建设单位:工业园区建设有限公司监理单位:工程监理有限公司施工单位:建设有限公司20xx年4月21日由建设工程质监站主持召开了道路二期工程第一次质量监督交底会议,首先由施工单位、监理单位对工程概况和工作状况作了介绍,然后由辅监对本工程的质量监督方案进行了交底。
纪要如下:一、进行了工程责任主体方到会主要人员签到及资格审查,审查结果符合交底要求。
二、向与会各方介绍了本工程的主监、监督工程师:;辅监、监督员:;三、向与会各方对质量监督方案进行了交底,其内容主要包括以下几点:1、监督工作内容和监督要求;2、监督方式和质量掌握重点部位;3、本工程使用的主要技术规范和要求;4、其他特别要求。
如:1)按工程实际状况确定单位工程、分部工程、分项工序工程的划分。
2)预应力锚夹具应按相关应用技术规程和设计要求进行入场抽检试验,以及静载锚固性能组合试验。
3)提示施工单位应留意验收程序,并提前通知各参加验收的单位。
5、向建设单位、监理单位、施工单位分发了本次质量监督方案的纸质文件。
并作最终阐述,在工程建设过程中,我站将根据工程质量监督方案对工程质量实施监督,各工程质量责任主体应予以协作,建立健全质量保证体系,仔细履行好各自的责任,并欢迎对我站的行风进行监督。
建设工程质监站:建设单位:质量监督交底会议纪要-会议纪要篇2时间:20xx年11月17日地点:四(5)教室内容:期中考试质量分析参与对象:四班级班主任及各科任老师、主持人:孙老师:考试是检验我们工作的一种方式,也是为我们查漏补缺供应一个依据。
现在期中考试已经结束,评卷和试卷分析也都告一段落。
下面请大家各自沟通一下自己的体会和阅历。
余老师:这次数学试题虽然有肯定的难度,但是由于大家在平常的工作中留意抓住重点学问和重点同学,所以整体成果比较好,基本达到了检测和督促的效果。
09市政工程质量监督交底会议纪要
备注
记录人
市政工程质量监督交底会议纪要
No.7
工程名称
交底主持人
交底地点
交底时间
参加人员
监督机构
建设单位
监理单位
图审单位
勘察单位
设计单位
检测单位
施工单位
交底内容
(1)宣读监督方案,并着重介绍项目实体监督的内容、控制点;
(2)介绍质量行为的内容、检监督站工作特点、监督员分工侧重点、监督方案中着重点、监督进程各程序完成时限和目标要求、监督工作接受社会监督的联系电话;
工程质量监督交底会议纪要
工程质量监督交底会议纪要交底时间:会议地址:议程及主要内容:一、介绍我站指派本工程的监督工程师土建监督工程师:联系电话:土建监督工程师:联系电话:水暖监督工程师:联系电话:电气监督工程师:联系电话:二、核查参建各方人员的资格和质量管理措施制定情况1.工程责任主体方到会主要人员签到及资格审查:(详见附表)2.核查责任主体方质量管理措施的制定情况:建设单位:是否建立了完整的管理体系,有专业的管理人员或有专职的管理人员。
施工单位:是否建立了完整的工程施工项目部,建立了完善的质量责任制度,是否制定了有针对性的施工组织设计(施工方案),并经监理单位批准实施。
监理单位:是否建立了完整的工程监理项目部,建立了完善的质量责任制度,制定了有针对性的监理大纲(监理规划,监理细则)并经公司技术负责人批准实施。
三、质量监督交底主要内容1.监督依据1.1.国家和省、市出台的与建筑行业相关的法律、法规、条例、规定及与建筑工程相关的国家标准、行业标准、地方标准等。
1.2.经施工图设计文件审查单位审查批准的施工图设计文件及相关资料(例如:图纸审查回复意见等)。
2.监督内容2.1对责任主体单位的质量行为的监督,对质量保证体系及运转情况进行监督。
监督机构的监督人员进入施工现场时,检查责任主体质保体系中的管理人员的资格、配备及到位情况和履行职责情况;责任主体方有无明示或暗示施工人员违反法律、法规和技术标准降低工程质量的情况;责任主体单位的主要管理人员应主动向质量监督人员汇报质量保证体系的运行情况和工程实体的质量状况。
2.2对工程实体的监督2.2.1工程监督科:对地基与基础、主体结构工程的混凝土、砌体、构件安装、钢筋绑扎、钢结构制作安装,建筑节能工程,防水工程,对装饰装修、水电暖卫安装等决定使用功能和安全性能的关键部位进行重点抽查;察看原材料、混凝土、砂浆的配合比及计量工作、计量器具是否符合要求;重点核查原材料、主要构配件、设备合格证和进场检验报告、施工试验报告、隐蔽验收记录等,是否符合要求、是否与工程一致、是否与工程同步;需要检测部位的检测报告;对原设计有修改变动的,设计图设计文件是否重新报审;特种作业人员是否持证上岗等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《质监站交底会议纪要[质量监督交底会
议纪要]》
深圳xxxx交通改善工程
质量监督工作交底会议纪要
交底方:xxxx市交通工程质量监督站
交底人:
参会方:深圳市xxxxxxxxxxx交通运输局(建设单位)中国市政工程xxxx设计研究院(设计单位)xxxxxx建设有限公司(施工单位)深圳市xxxxxx项目管理有限公司(监理单位)会议地点:xxxxxxxxx 工程项目工地会议室
会议时间:xx年11月9日10时
会议程序及内容:
一、参会人员签到。
附会议签到表
二、交底人向施工单位、监理单位发放《质量监督工作方案》文件及监督工作公示样本。
三、交底人介绍《质量监督工作方案》内容:
(1)宣读监督方案,并着重介绍项目实体监督的内容、控制点;
(2)介绍质量行为的内容、检查方式,介绍监督和验收程序;
(3)介绍监督站工作特点、监督员分工侧重点、监督方案中着重点、监督进程各程序完成时限和目标要求、监督工作接受社会监督的联系电话;
(4)发放监督档案需要采集的相关资料表格,收集项目有关各
方有关人员联系电话、确定监督正式进入施工现场的时间。
四、作为对《质量监督工作方案》的解释及补充,交底方提出如下要求:
1、施工单位应建立健全现场质量安全管理机构。
2、监理单位应有确实的质量控制措施,重点部位(工序)要旁站。
3、建设单位应安排相应的管理人员。
4、不得将未经签章的设计变更交施工单位进行施工。
5、监理单位组织建立各方参与的工作联系平台;
每周四上报《每周施工动态》及每月25日上报《监理月报》。
6、施工单位资料员应具备专业资质,资料应与进度同步,相关签证要齐全、真实。
7、所有工程材料应按照规定及时送检,监理单位必须现场见证取样,做好施工单位自检试验室、监理单位抽检试验室的备案工作。
8、分部工程验收前先将相关资料报监督站核查,通过后再确定具体验收时间。
9、施工单位应尽快编制人行天桥桩基检测方案。
10、预计监督站人员11月16日(下周四)到现场检查开工资料、桩基资料、现场施工组织机构落实情况等,请现场做好相关准备工作。
五、建设单位针对《质量监督工作方案》的意见,要求做好以下工作:
1、本工程应在xx年6月底完成竣工验收,存在施工工期紧张、
且是民生工程,本工程从市领导、####交通运输局都非常重视,是市政府督办
工程,各参建单位务必按这个工期目标要求狠抓落实。
项目所在周边环境复杂敏感,各参建单位必须落实好安全生产及文明施工等工作,责任明确、层级到位;
2、施工单位按照《质量监督工作方案》内容落实好本项目的施工质量安全工作,争创优良工程;
3、监理单位按照《质量监督工作方案》内容现场积极配合建设单位对现场施工安全、质量、进度、投资进行管理,督促施工单位按时、合格的完成本工程施工内容;
4、管线迁移需要相关单位配合的应提前报送管线迁改资料,主动联系各单位并说明情况要求即时迁移,施工单位能够自己迁移的,埋好导管尽快迁移,涉及到燃气管道迁移的走应急抢修的渠道比较快;
5、各相关单位在项目后续推进工作中采取有效方式加强沟通协调,及时组织解决工程相关问题,相互理解、有机配合、步调一致,促进项目目标的实现创造有利条件。
整理:xxxxxxxxxxxxxxxx项目管理有限公司
$$$$$$$$$$$$$$$$工程监理项目部
xx年11月12日
