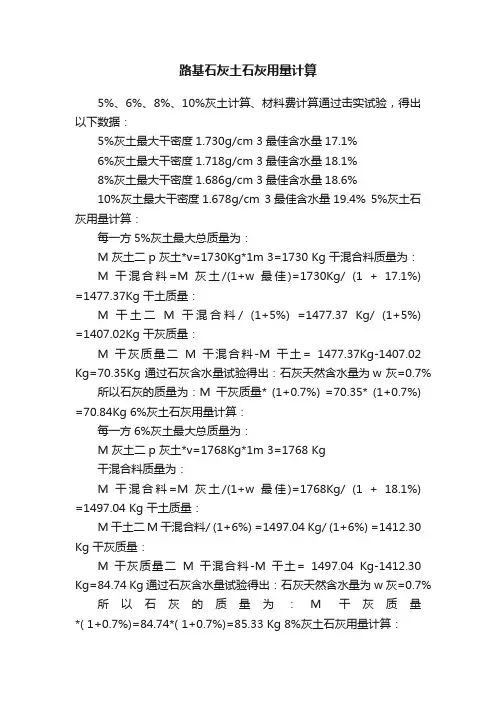

路基石灰土石灰用量计算及单价核算5%、6%、8%、10%灰土用量计算及单价核算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

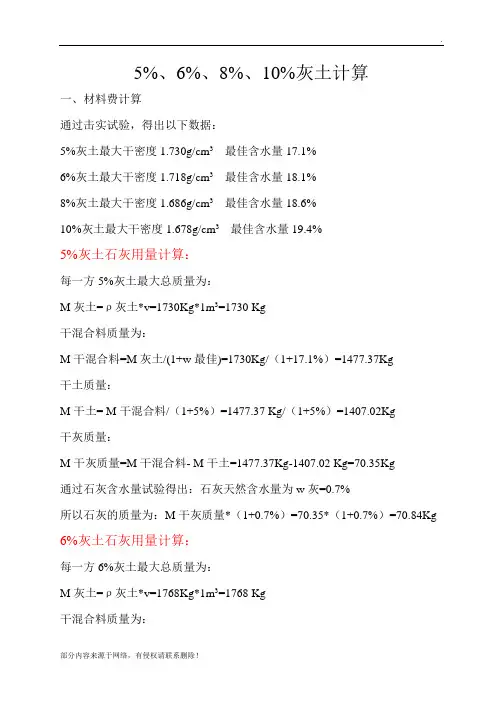

5%、6%、8%、10%灰土计算之老阳三干创作一、资料费计算通过击实试验,得出以下数据:3 最佳含水量17.1%3 最佳含水量18.1%3 最佳含水量18.6%3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最年夜总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%6%灰土石灰用量计算:每一方6%灰土最年夜总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1768Kg/(1+18.1%)=1497.04 Kg 干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg 干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg8%灰土石灰用量计算:每一方8%灰土最年夜总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg 干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg10%灰土石灰用量计算:每一方10%灰土最年夜总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%石灰单价为295元/吨 +吊运费 12元/吨 307元/吨二、劳务费计算施工一方5%犁翻灰土:3312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3333312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M33施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3333中拖、小型机具使用费:3元/M312~15t光轮压路机费用为:4元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M333施工一方10%灰土挖机需闷土、翻灰共计要4次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3333中拖、小型机具使用费:5元/M321t光轮压路机费用为:6元/M3稳定土拌和机机费用为:5元/M3平地机费用为:5元/M3洒水车资用为:5元/M33公里场内运输费:5.5 元/M33公里场内运输挖机费:1元/M3辅助人工:6元/M33。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

路基石灰土石灰用量计算5%、6%、8%、10%灰土计算、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm 3最佳含水量17.1%6%灰土最大干密度1.718g/cm 3最佳含水量18.1%8%灰土最大干密度1.686g/cm 3最佳含水量18.6%10%灰土最大干密度1.678g/cm 3最佳含水量19.4% 5%灰土石灰用量计算:每一方5%灰土最大总质量为:M 灰土二p 灰土*v=1730Kg*1m 3=1730 Kg 干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1730Kg/ (1 + 17.1%) =1477.37Kg 干土质量:M 干土二M 干混合料/ (1+5%) =1477.37 Kg/ (1+5%) =1407.02Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1477.37Kg-1407.02 Kg=70.35Kg 通过石灰含水量试验得出:石灰天然含水量为w 灰=0.7% 所以石灰的质量为:M干灰质量* (1+0.7%) =70.35* (1+0.7%) =70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M 灰土二p 灰土*v=1768Kg*1m 3=1768 Kg干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1768Kg/ (1 + 18.1%) =1497.04 Kg 干土质量:M 干土二M 干混合料/ (1+6%) =1497.04 Kg/ (1+6%) =1412.30 Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1497.04 Kg-1412.30 Kg=84.74 Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0.7% 所以石灰的质量为:M干灰质量*( 1+0.7%)=84.74*( 1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M 灰土= p 灰土*v=1686Kg*1m 3=1686Kg干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1686Kg/ (1 + 18.6%) =1421.59 Kg干土质量:M 干土二M 干混合料/ (1+6%) =1421.59 Kg/ (1+8%) =1316.28Kg干灰质量:M 干灰质量=M 干混合料-M 干土= 1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量* (1+0.7%) =105.31* (1+0.7%) =106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M 灰土= p 灰土*v=1678Kg*1m 3=1678Kg 干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1678Kg/ (1 + 19.4%) =1405.36Kg 干土质量:M 干土二M 干混合料/ (1 + 10%) =1405.36 Kg/ (1 + 10%) =1277.6Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1405.36Kg-1277.6Kg=127.76Kg 通过石灰含水量试验得出:石灰天然含水量为w 灰=0.7%所以石灰的质量为:M干灰质量*( 1+0.7%)=127.76*( 1+0.7%)=128.65Kg 根据石灰单价为295 元/ 吨+吊运费12 元/ 吨307 元/ 吨5%灰土石灰原材金额:70.84Kg*0.307 元/Kg=21.75 元6%灰土石灰原材金额:85.33Kg*0.307 元/Kg=26.20 元8%灰土石灰原材金额:106.05Kg*0.307 元/Kg=32.56 元10%^土石灰原材金额:128.65Kg*0.307 元/Kg=39.50 元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312? 15t光轮压路机费用为:3元/M辅助人工:4元/M313 元/ M 合计一方5%犁翻灰土:施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M 一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230 元/100M3=2.3 元/M3翻灰3 次:2.3 元/M3*3=6.9 元/M3中拖、小型机具使用费:2.5元/M312? 15t光轮压路机费用为:2元/M 33公里场内运输费:5.5.元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M 3辅助人工:1元/M 3合计方5浓土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M 一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230 元/100M3=2.3 元/M3翻灰3 次:2.3 元/M3*3=6.9 元/M3中拖、小型机具使用费:3元/M312? 15t光轮压路机费用为:4元/M 33公里场内运输费:5.5.元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M 3辅助人工:2.5元/M3合计方5浓土费为:23.9元/ M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3翻灰3次:2.3元/M3*3=6.9元/M3中拖、小型机具使用费:2.5元/M312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M3合计一方5%灰土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3翻灰3次:2.3元/M3*3=6.9元/M3中拖、小型机具使用费:2.5元/M312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M3合计一方5%灰土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算及单价核算

路基石灰土石灰用量计算及单价核算

5%、6%、8%、10%灰土用量计算及单价核算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3翻灰3次:2.3元/M3*3=6.9元/M3中拖、小型机具使用费:2.5元/M312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M3合计一方5%灰土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算之袁州冬雪创作一、资料费计算通过击实试验,得出以下数据:3 最佳含水量17.1%3 最佳含水量18.1%3 最佳含水量18.6%3 最佳含水量19.4%5%灰土石灰用量计算:每方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%6%灰土石灰用量计算:每方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1768Kg/(1+18.1%)=1497.04 Kg 干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg 干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg8%灰土石灰用量计算:每方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg 干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg10%灰土石灰用量计算:每方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:干灰质量:通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%石灰单价为295元/吨 +吊运费 12元/吨 307元/吨二、劳务费计算施工一方5%犁翻灰土:3312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包含柴油),经计算每方灰土挖机费用为:230元/100M3333312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M33施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包含柴油),经计算每方灰土挖机费用为:230元/100M3333中拖、小型机具使用费:3元/M312~15t光轮压路机费用为:4元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M333施工一方10%灰土挖机需闷土、翻灰共计要4次,一台挖机每小时翻土约100M3.一台挖机每小时的费用为230元/每小时(包含柴油),经计算每方灰土挖机费用为:230元/100M3333中拖、小型机具使用费:5元/M321t光轮压路机费用为:6元/M3稳定土拌和机机费用为:5元/M3平地机费用为:5元/M3洒水车费用为:5元/M33公里场内运输费:5.5 元/M33公里场内运输挖机费:1元/M3辅助人工:6元/M33。

石灰土用量计算公式

石灰土用量计算公式
------------------------------------------------------------------
学习记录
单位:武进交通养护工程有限公司
日期
2007.3.20
主持人
王轶
参加人员
项目部人员和各施工队负责人
学习内容
10%灰土底基层上灰工艺
上灰:根据路基土方的几何尺寸及厚度,计算所用石灰的数量。人工撒灰线标示,布格上灰,用平地机配合人工进行整平。
设计灰剂量10%,最大干密度1.66%/cm3,最佳含水量20%,布格上灰。灰格按长10M,宽8.5M。
每灰格石灰用量计算公式如下:
灰格用灰量=面积*厚度*灰土干密度*压实度/(1+含水量)*灰剂量,
10*8.5*0.2*1.66*0.96/(1+0.20)*0.10=2.26T
(公式2:每立方灰土石灰用量=最大干密度/(1+灰剂量)*灰剂量/0.55)

路基石灰土石灰用量计算

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3翻灰3次:2.3元/M3*3=6.9元/M3中拖、小型机具使用费:2.5元/M312~15t光轮压路机费用为:2元/M33公里场内运输费:5.5. 元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M3辅助人工:1元/M3合计一方5%灰土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

路基石灰土石灰用量计算5%、6%、8%、10%灰土计算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1、730g/cm3 最佳含水量17、1%6%灰土最大干密度1、718g/cm3 最佳含水量18、1%8%灰土最大干密度1、686g/cm3 最佳含水量18、6%10%灰土最大干密度1、678g/cm3 最佳含水量19、4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17、1%)=1477、37Kg干土质量:M干土= M干混合料/(1+5%)=1477、37 Kg/(1+5%)=1407、02Kg干灰质量:M干灰质量=M干混合料- M干土=1477、37Kg-1407、02 Kg=70、35Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%所以石灰的质量为:M干灰质量*(1+0、7%)=70、35*(1+0、7%)=70、84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497、04 Kg/(1+6%)=1412、30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497、04 Kg-1412、30 Kg=84、74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%所以石灰的质量为:M干灰质量*(1+0、7%)=84、74*(1+0、7%)=85、33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18、6%)=1421、59 Kg干土质量:M干土= M干混合料/(1+6%)=1421、59 Kg/(1+8%)=1316、28Kg干灰质量:M干灰质量=M干混合料- M干土=1421、59 Kg-1316、28Kg=105、31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%所以石灰的质量为:M干灰质量*(1+0、7%)=105、31*(1+0、7%)=106、05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405、36 Kg/(1+10%)=1277、6Kg干灰质量:M干灰质量=M干混合料- M干土=1405、36Kg-1277、6Kg=127、76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%所以石灰的质量为:M干灰质量*(1+0、7%)=127、76*(1+0、7%)=128、65Kg 根据石灰单价为295元/吨+吊运费12元/吨307元/吨5%灰土石灰原材金额: 70、84Kg*0、307元/Kg=21、75元6%灰土石灰原材金额: 85、33Kg*0、307元/Kg=26、20元8%灰土石灰原材金额: 106、05Kg*0、307元/Kg=32、56元10%灰土石灰原材金额: 128、65Kg*0、307元/Kg=39、50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2、5元/M3中拖使用费:3、5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3。

路基石灰土石灰用量计算及单价核算

路基石灰土石灰用量计算及单价核算

路基石灰土石灰用量计算及单价核算5%、6%、8%、10%灰土用量计算及单价核算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm3 最佳含水量17.1%6%灰土最大干密度1.718g/cm3 最佳含水量18.1%8%灰土最大干密度1.686g/cm3 最佳含水量18.6%10%灰土最大干密度1.678g/cm3 最佳含水量19.4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg干土质量:M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg干灰质量:M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg干混合料质量为:干土质量:M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg干灰质量:M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M灰土=ρ灰土*v=1686Kg*1m3=1686Kg干混合料质量为:M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg干土质量:M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg干灰质量:M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M灰土=ρ灰土*v=1678Kg*1m3=1678Kg干混合料质量为:干土质量:M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg干灰质量:M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨307元/吨5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312~15t光轮压路机费用为:3元/M3辅助人工:4元/M3合计一方5%犁翻灰土:13元/ M3施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1.730g/cm 3最佳含水量17.1%6%灰土最大干密度1.718g/cm 3最佳含水量18.1%8%灰土最大干密度1.686g/cm 3最佳含水量18.6%10%灰土最大干密度1.678g/cm 3最佳含水量19.4% 5%灰土石灰用量计算:每一方5%灰土最大总质量为:M 灰土二p 灰土*v=1730Kg*1m 3=1730 Kg 干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1730Kg/ (1 + 17.1%) =1477.37Kg 干土质量:M 干土二M 干混合料/ (1+5%) =1477.37 Kg/ (1+5%) =1407.02Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1477.37Kg-1407.02 Kg=70.35Kg 通过石灰含水量试验得出:石灰天然含水量为w 灰=0.7%所以石灰的质量为:M干灰质量* (1+0.7%) =70.35* (1+0.7%) =70.84Kg 6%灰土石灰用量计算:每一方6%灰土最大总质量为:M 灰土二p 灰土*v=1768Kg*1m 3=1768 Kg干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1768Kg/ (1 + 18.1%) =1497.04 Kg 干土质量:M 干土二M 干混合料/ (1+6%) =1497.04 Kg/ (1+6%) =1412.30 Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1497.04 Kg-1412.30 Kg=84.74 Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量*( 1+0.7%)=84.74*( 1+0.7%)=85.33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M 灰土= p 灰土*v=1686Kg*1m 3=1686Kg干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1686Kg/ (1 + 18.6%) =1421.59 Kg干土质量:M 干土二M 干混合料/ (1+6%) =1421.59 Kg/ (1+8%) =1316.28Kg干灰质量:M 干灰质量=M 干混合料-M 干土= 1421.59 Kg-1316.28Kg=105.31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%所以石灰的质量为:M干灰质量* (1+0.7%) =105.31* (1+0.7%) =106.05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M 灰土= p 灰土*v=1678Kg*1m 3=1678Kg 干混合料质量为:M 干混合料=M 灰土/(1+w 最佳)=1678Kg/ (1 + 19.4%) =1405.36Kg 干土质量:M 干土二M 干混合料/ (1 + 10%) =1405.36 Kg/ (1 + 10%) =1277.6Kg 干灰质量:M 干灰质量二M 干混合料-M 干土= 1405.36Kg-1277.6Kg=127.76Kg 通过石灰含水量试验得出:石灰天然含水量为w 灰=0.7%所以石灰的质量为:M干灰质量*( 1+0.7%)=127.76*( 1+0.7%)=128.65Kg 根据石灰单价为295 元/ 吨+吊运费12 元/ 吨307 元/ 吨5%灰土石灰原材金额:70.84Kg*0.307 元/Kg=21.75 元6%灰土石灰原材金额:85.33Kg*0.307 元/Kg=26.20 元8%灰土石灰原材金额:106.05Kg*0.307 元/Kg=32.56 元10%^土石灰原材金额:128.65Kg*0.307 元/Kg=39.50 元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元/M3中拖使用费:3.5元/M312? 15t光轮压路机费用为:3元/M辅助人工:4元/M313 元/ M 合计一方5%犁翻灰土:施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M 一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230 元/100M3=2.3 元/M3翻灰3 次:2.3 元/M3*3=6.9 元/M3中拖、小型机具使用费:2.5元/M312? 15t光轮压路机费用为:2元/M 33公里场内运输费:5.5.元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M 3辅助人工:1元/M 3合计方5浓土费为:19.9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M 一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230 元/100M3=2.3 元/M3翻灰3 次:2.3 元/M3*3=6.9 元/M3中拖、小型机具使用费:3元/M312? 15t光轮压路机费用为:4元/M 33公里场内运输费:5.5.元/M33公里场内运输挖机费:1元/M3灰土摊铺机械费:1元/M 3辅助人工:2.5元/M3合计方5浓土费为:23.9元/ M3施工一方10%灰土挖机需闷土、翻灰共计要4 次,一台挖机每小时翻土约100M3一台挖机每小时的费用为230 元/ 每小时(包括柴油),经计算每一方灰土挖机费用为:230 元/100M3=2.3 元/M3翻灰4 次:2.3 元/M3*4=9.2 元/M3中拖、小型机具使用费:35元/M21t 光轮压路机费用为: 6 元/M3稳定土拌和机机费用为: 5 元/M 3平地机费用为:5元/M3洒水车费用为:5元/M33公里场内运输费:5.5元/M33 公里场内运输挖机费: 1 元/M3辅助人工:6元/M3合计一方10%灰土费为:347.7 元/ M3。

路基石灰土石灰用量计算

路基石灰土石灰用量计算

・・・・・最新资料整理推荐・・・・・5%、6%、8%、10%灰土计算一、材料费计算通过击实试验,得出以下数据:5%灰土最大干密度1. 730g/cm3最佳含水量17.1%6%灰土最大干密度1. 718g/cm3最佳含水量1& 1%8%灰土最大干密度1. 686g/cm3最佳含水量18. 6%10%灰土最大干密度1. 678g/cm5最佳含水量19. 4%5%灰土石灰用量计算:每一方5%灰土最大总质量为:M 灰土二P 灰土*v=1730Kg*lm5=1730 Kg干混合料质量为:M 干混合料二M 灰土/(1+w 最佳)=1730Kg/ (1+17. 1%) =1477. 37Kg干土质量:M 干土二M 干混合料/ (1+5%) =1477. 37 Kg/ (1+5%) =1407. 02Kg干灰质量:M 干灰质量二M 干混合料-M 干土=1477. 37Kg-1407. 02 Kg=70. 35Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0. 7%所以石灰的质量为:M干灰质量* (1+0. 7%) =70. 35* (1+0. 7%) =70. 84Kg6%灰土石灰用量计算:每一方6%灰土最大总质量为:M 灰土二P 灰土*v=1768Kg*lm5=1768 Kg干混合料质量为:M 干混合料二M 灰土/(1+w 最佳)=1768Kg/ (1+1& 1%) =1497. 04 Kg干土质量:M 干土二M 干混合料/ (1+6%) =1497. 04 Kg/ (1+6%) =1412. 30 Kg干灰质量:M 干灰质量二M 干混合料-M 干土=1497. 04 Kg-1412. 30 Kg=84. 74 Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0. 7%所以石灰的质量为:M干灰质量* (1+0. 7%) =84. 74* (1+0.7%) =85. 33 Kg 8%灰土石灰用量计算:每一方8%灰土最大总质量为:M 灰土二P 灰土*v=1686Kg* lm s=1686Kg干混合料质量为:M 干混合料二M 灰土/(1+w 最佳)=1686Kg/ (1+1& 6%) =1421. 59 Kg干土质量:M 干土二M 干混合料/ (1+6%) =1421. 59 Kg/ (1+8%) =1316. 28Kg干灰质量:M 干灰质量二M 干混合料-M 干土=1421. 59 Kg-1316. 28Kg=105. 31Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0. 7%所以石灰的质量为:M干灰质量* (1+0. 7%) =105. 31* (1+0. 7%) =106. 05 Kg 10%灰土石灰用量计算:每一方10%灰土最大总质量为:M 灰土二P 灰土*v=1678Kg*lm5=1678Kg干混合料质量为:M 干混合料二M 灰土/ (1+w 最佳)=1678Kg/ (1+19. 4%) =1405. 36Kg干土质量:M 干土二M 干混合料/ (1+10%) =1405. 36 Kg/ (1+10%) =1277. 6Kg干灰质量:M 干灰质量二M 干混合料-M 干土=1405. 36Kg-1277. 6K萨127. 76Kg通过石灰含水量试验得出:石灰天然含水量为w灰=0. 7%所以石灰的质量为:M干灰质量* <1+0. 7%) =127. 76* (1+0. 7%) =128. 65Kg 根据石灰单价为295元/吨+吊运费12元/吨307元/吨5%灰土石灰原材金额:70. 84Kg*0. 307元/K沪21・75元6%灰土石灰原材金额:85. 33Kg*0. 307元/Kg=26. 20元8%灰土石灰原材金额:106. 05Kg*0. 307元/Kg=32. 56元...•.最新资料整理推荐•.. •.10%灰土石灰原材金额:128. 65Kg*0. 307 元/Kg=39. 50 元二、劳务费计算施工一方5%犁翻灰土:掺灰机械费:2.5元〃’中拖使用费:3.5元/M'12〜15t光轮压路机费用为:3元/M'辅助人工:4元/M'合计一方5%犁翻灰土:13元/ M5施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3O 一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230 7C/100M3=2. 3 元/M‘翻灰3 次:2.3 元/M s*3=6. 9 元/M‘中拖、小型机具使用费:2.5元/1^12〜15t光轮压路机费用为:2元/M'3公里场内运输费:5. 5.元/M'3公里场内运输挖机费:1元/M'灰土摊铺机械费:1元/M'辅助人工:1元/M'合计一方5%灰土费为:19. 9元/ M3施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M5O最新资料整理推荐一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2. 3元/M'翻灰3 次:2.3 元/M s*3=6. 9 元/M‘中拖、小型机具使用费:3元/M'12〜15t光轮压路机费用为:4元/M'3公里场内运输费:5. 5.元/M' 3公里场内运输挖机费:1元/M'灰土摊铺机械费:1元/M' 辅助人工:2.5元/14‘ 合计一方5%灰土费为:23.9元/ M3施工一方10%灰土挖机需闷土、翻灰共计要4次,一台挖机每小时翻土约100M'。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

5%、6%、8%、10%灰土计算
一、材料费计算
通过击实试验,得出以下数据:
5%灰土最大干密度1、730g/cm3 最佳含水量17、1%
6%灰土最大干密度1、718g/cm3 最佳含水量18、1%
8%灰土最大干密度1、686g/cm3 最佳含水量18、6%
10%灰土最大干密度1、678g/cm3 最佳含水量19、4%
5%灰土石灰用量计算:
每一方5%灰土最大总质量为:
M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg
干混合料质量为:
M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17、1%)=1477、37Kg
干土质量:
M干土= M干混合料/(1+5%)=1477、37 Kg/(1+5%)=1407、02Kg
干灰质量:
M干灰质量=M干混合料- M干土=1477、37Kg-1407、02 Kg=70、35Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%
所以石灰的质量为:M干灰质量*(1+0、7%)=70、35*(1+0、7%)=70、84Kg 6%灰土石灰用量计算:
每一方6%灰土最大总质量为:
M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg
干混合料质量为:
干土质量:
M干土= M干混合料/(1+6%)=1497、04 Kg/(1+6%)=1412、30 Kg
干灰质量:
M干灰质量=M干混合料- M干土=1497、04 Kg-1412、30 Kg=84、74 Kg
通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%
所以石灰的质量为:M干灰质量*(1+0、7%)=84、74*(1+0、7%)=85、33 Kg 8%灰土石灰用量计算:
每一方8%灰土最大总质量为:
M灰土=ρ灰土*v=1686Kg*1m3=1686Kg
干混合料质量为:
M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18、6%)=1421、59 Kg
干土质量:
M干土= M干混合料/(1+6%)=1421、59 Kg/(1+8%)=1316、28Kg
干灰质量:
M干灰质量=M干混合料- M干土=1421、59 Kg-1316、28Kg=105、31Kg
通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%
所以石灰的质量为:M干灰质量*(1+0、7%)=105、31*(1+0、7%)=106、05 Kg 10%灰土石灰用量计算:
每一方10%灰土最大总质量为:
M灰土=ρ灰土*v=1678Kg*1m3=1678Kg
干混合料质量为:
干土质量:
M干土= M干混合料/(1+10%)=1405、36 Kg/(1+10%)=1277、6Kg
干灰质量:
M干灰质量=M干混合料- M干土=1405、36Kg-1277、6Kg=127、76Kg
通过石灰含水量试验得出:石灰天然含水量为w灰=0、7%
所以石灰的质量为:M干灰质量*(1+0、7%)=127、76*(1+0、7%)=128、65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨
5%灰土石灰原材金额: 70、84Kg*0、307元/Kg=21、75元
6%灰土石灰原材金额: 85、33Kg*0、307元/Kg=26、20元
8%灰土石灰原材金额: 106、05Kg*0、307元/Kg=32、56元
10%灰土石灰原材金额: 128、65Kg*0、307元/Kg=39、50元
二、劳务费计算
施工一方5%犁翻灰土:
掺灰机械费:2、5元/M3
中拖使用费:3、5元/M3
12~15t光轮压路机费用为:3元/M3
辅助人工:4元/M3
合计一方5%犁翻灰土:13元/ M3
一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2、3元/M3
翻灰3次:2、3元/M3*3=6、9元/M3
中拖、小型机具使用费:2、5元/M3
12~15t光轮压路机费用为:2元/M3
3公里场内运输费:5、5、元/M3
3公里场内运输挖机费:1元/M3
灰土摊铺机械费:1元/M3
辅助人工:1元/M3
合计一方5%灰土费为:19、9元/ M3
施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。

一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2、3元/M3
翻灰3次:2、3元/M3*3=6、9元/M3
中拖、小型机具使用费:3元/M3
12~15t光轮压路机费用为:4元/M3
3公里场内运输费:5、5、元/M3
3公里场内运输挖机费:1元/M3
灰土摊铺机械费:1元/M3
辅助人工:2、5元/M3
合计一方5%灰土费为:23、9元/ M3
约100M3。

一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2、3元/M3
翻灰4次:2、3元/M3*4=9、2元/M3
中拖、小型机具使用费:5元/M3
21t光轮压路机费用为:6元/M3
稳定土拌与机机费用为:5元/M3
平地机费用为:5元/M3
洒水车费用为:5元/M3
3公里场内运输费:5、5 元/M3
3公里场内运输挖机费:1元/M3
辅助人工:6元/M3
合计一方10%灰土费为:47、7元/ M3。
