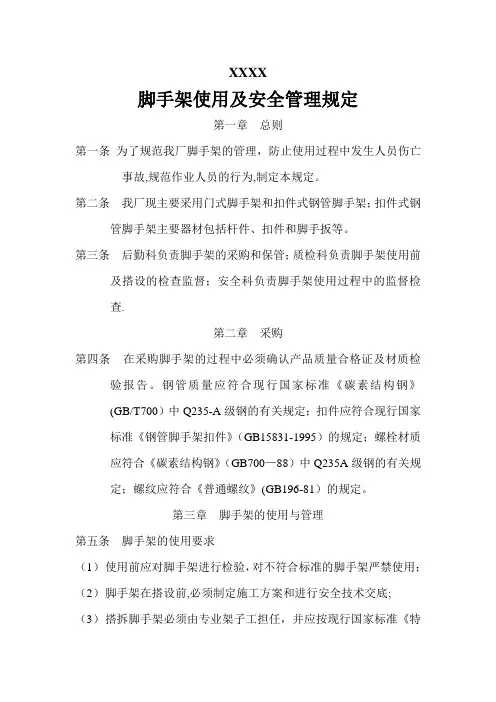

脚手架使用安全管理规定

Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.

编制:___________________

日期:___________________

脚手架使用安全管理规定

温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。

本文档可根据实际情况进行修改和使用。

1 目的和范围

为规范脚手架搭设、拆除及使用, 保证使用脚手架时作业人员的人身安全, 以确保公司HSE目标的实现, 特制定此规定。

本规定明确了公司脚手架的搭设、验收和使用等方面的基本规则, 适用于公司各类脚手架的管理。

2 管理职责

2.1 脚手架搭设单位是脚手架搭设、拆除的安全责任主体。脚手架搭设单位对搭设、拆除作业安全全程负责。

2.2 脚手架使用单位对脚手架进行验收并填写脚手架验收单, 对脚手架的合格性负责, 在脚手架显著位置悬挂“脚手架合格”牌, 做好现场使用监督和检查, 对脚手架使用作业安全全程负责。

2.3 分厂设备管理人员(点检)参与脚手架验收, 并在脚手架验收单上签字确认, 对脚手架搭设、使用及拆除进行监督检查。

2.4 分厂、车间安全管理人员对脚手架验收程序进行监督和检查, 做好现场使用监督和检查。

2.5 HSE管理部监督检查脚手架搭设、使用及拆除安全措施的落实。对

15米以上的脚手架、承重脚手架验收程序进行监督和检查, 并在脚手架验收确认单上签字。

3 管理流程

3.1 总体要求:

3.1.1 脚手架的负载不得超过270kg/m2。荷载超过270kg/m2的脚手架或形式特殊的脚手架应进行设计, 并经搭设技术负责人批准后方可搭设。

3.1.2 脚手架搭设前, 搭设负责人必须按架子方案或的安全技术措施方案, 拟定书面操作要求, 向班组进行现场安全技术交底(例如;架子的高度、大小、负载情况及其它要求等),并经全员签字确认。班组必须严格按操作要求和安全技术交底施工。

3.1.3 15米以上的脚手架、承重脚手架、大型脚手架搭设、拆除前必须告知分厂、车间安全管理人员和HSE管理部。各级审核中发现不合格项目, 须进行整改后重新审批。

3.1.4 脚手架必须由架子工搭设、拆除。架子工必须持有有关部门颁发的有效的特种作业操作证, 持证上岗。

3.1.5 脚手架搭设完毕后, 必须经过脚手架搭设负责人、脚手架搭设单位安全监督人员、脚手架使用单位负责人和脚手架使用单位的安全监督人员验收, 并填写脚手架验收单。

3.2 脚手架验收

3.2.1 脚手架搭设完毕, 未经验收或验收不合格的脚手架严禁使用。

3.2.2 搭设的脚手架经有关人员验收合格后, 应在脚手架显著位置悬挂“脚手架合格”牌。验收人员要在“脚手架合格”牌上签字。验收程序为:

3.2.2.1 脚手架搭设单位验收确认后, 在脚手架验收单上签字后报脚手架使用单位。

3.2.2.2 脚手架使用单位验收确认后, 在脚手架验收单上签字后报分厂、车间。

3.2.2.3 分厂、车间设备管理人员检查后在验收确认单上签字批准。

3.2.2.4 对于15米以上的脚手架及承重脚手架必须报HSE管理部审核签字批准。

3.3 脚手架使用

3.3.1 作业层上的施工荷载应符合设计要求、均衡, 严禁超负荷使用, 避免集中堆载, 不得超载, 不得将模板、泵送混凝土输送管等支撑固定在脚手架上, 严禁任意悬挂起重设备。

3.3.1.1 不得将缆风绳、泵送砼的输送管等固定在脚后架上, 禁止在脚手架上悬挂起重设备。

3.3.1.2 在脚手架使用期间, 严禁随意拆卸绑扣、架杆、跳板, 严禁擅自拆除剪刀撑以及主节点处的纵横向水平杆、扫地杆、连墙件。

3.3.1.3 在冬季应清理脚手板上冰雪, 必要时要在脚手板上撒上砂子。

3.3.1.4 脚手架基础下有设备基础、管沟时, 在脚手架使用过程中不得

开挖;必要时, 必须采取加固措施。

3.3.1.5 脚手架外侧应有防止坠物伤人的防护措施。在脚手架上进行电、气焊作业时, 必须有防火措施和专人看护。

3.3.1.6 脚手架上不能乱拉电线, 必须安装临时照明线路时, 木竹脚手

架应加绝缘子, 金属脚手架应另设木横担。附近有电气线路及设备时, 应符合安全用电距离, 并做好防止触电的安全措施。

3.3.1.7 在脚手架使用过程中要随时注意脚手架的安全情况, 发现绑扣松动或架子不稳等不安全隐患, 要及时停止作业, 联系搭架人员进行整改。

3.3.1.8 在没有栏杆的脚手架上工作, 高度超过1.5米时, 作业人员必须正确使用安全带或采取其它可靠的安全防范措施。

3.3.1.9 外架第一步(1.8m高)开始拉设兜网和立网, 以后每隔4步架子拉设一道兜网, 施工层脚手板和施工层临边必须设兜网和立网, 以保证高处作

业人员的安全。

3.4 脚手架维护

3.4.1 脚手架搭好后, 搭设单位要派专人管理, 每月至少维护一次。恶劣天气后, 应对脚手架进行全面维护。雨后要检查架子的下沉情况, 发现地基沉降或立杆悬空要马上用木板将立杆楔紧。在6级以上大风、大雾和大雨天气下不得进行脚手架作业, 雨后上架前要有防滑措施。

3.4.2 脚手架搭设单位、使用单位、所在单分厂(车间)及HSE管理部等安全管理人员要对所辖施工区域的脚手架进行监督检查。

3.5 脚手架拆除

3.5.1 脚手架使用完毕, 使用单位立即通知搭设单位拆除。拆除脚手架时, 先拟定作业计划:拆除步骤和方法、安全措施、材料堆放地点、劳动组织安排等, 报请批准。

3.5.2 如遇强风、雨、雪等特殊天气, 不应进行脚手架的拆除, 严禁夜间拆除。

3.5.3 高层建筑脚手架拆除, 应配备良好的通讯工具。

3.5.4 拆除前, 应对拟拆脚手架进行作全面检查, 清除剩余材料、工器具及杂物。

3.5.5 脚手架的拆除应遵循由上而下、先搭后拆的原则, 即从顶层开始(后装的先拆, 先装的后拆)。

3.5.6 拆架时, 应划分作业区, 周围设立警戒标志。地面设专人指挥, 并派专人监护, 严禁非作业人员入内。拆除时要统一指挥, 上下呼应, 动作协调, 当解开与另一人有关的结扣时, 应先通知对方, 以防坠落。

3.5.7 拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。

3.5.8 拆架时严禁碰撞脚手架附近电源线, 以防触电事故。
