混凝土模板工程验收表参考安全生产规范化应急预案安全制度安全管理台账企业管理
混凝土拌和系统安全检查验收表
![混凝土拌和系统安全检查验收表](https://img.taocdn.com/s3/m/1f6270190622192e453610661ed9ad51f01d54e2.png)
混凝土拌和系统安全检查验收表背景混凝土拌和系统是建筑施工过程中不可或缺的一种设备。
因此,在使用混凝土拌和系统时,必须注意安全问题。
本文档就混凝土拌和系统的安全问题进行检查和验收。
安全检查通过以下方面对混凝土拌和系统进行安全检查:电气安全1.检查电缆是否完整,有无损伤、裂纹或磨损。
2.检查电缆接线是否牢固,有无松动现象。
3.检查电气元器件的连接是否牢固,有无松动现象。
4.检查电气元器件是否完好,有无开裂、变形或磨损现象。
5.检查电缆的长度和位置是否符合安全要求。
机械安全1.检查混凝土搅拌器是否能正常运转,有无奇异的声音。
2.检查混凝土搅拌器内部是否有异物,是否有松动现象。
3.检查混凝土输送带是否正常运转,有无跑偏或扭曲现象。
4.检查混凝土输送带的长度和位置是否符合安全要求。
5.检查混凝土搅拌系统的工作位置是否符合安全要求。
操作安全1.操作人员是否熟悉混凝土拌和系统的操作规程。
2.操作人员是否穿戴适当的作业服和安全帽等作业保护设备。
3.操作人员是否严格遵守相关法律法规和安全操作规程。
4.操作人员是否对混凝土拌和系统进行定期维护。
安全验收根据以上安全检查项进行混凝土拌和系统的安全验收。
具体方法如下:1.根据安全检查项对混凝土拌和系统进行全面检查,确定安全问题。
2.对发现的安全问题进行逐一整改,确保混凝土拌和系统满足安全要求。
3.安排专业人员对混凝土拌和系统进行全面验收,确定其符合安全要求。
4.根据验收结果,对混凝土拌和系统进行合格评定。
结论本文档对混凝土拌和系统的安全问题进行了检查和验收,为混凝土拌和系统的安全运行提供保障。
希望建筑施工企业在使用混凝土拌和系统时,重视保障操作人员的安全和设备的正常运行。
混凝土工程质量样板验收表格
![混凝土工程质量样板验收表格](https://img.taocdn.com/s3/m/1dce424026284b73f242336c1eb91a37f0113275.png)
混凝土工程质量样板验收表格
项目信息
- 项目名称:
- 建设单位:
- 监理单位:
- 施工单位:
验收内容
验收标准
1. 混凝土配合比符合设计要求
2. 混凝土浇筑工艺正确、完整无漏筑
3. 压力试验达到规定压力且密闭性良好
4. 强度检测结果符合设计强度要求
5. 压力破坏测试成功且无漏水现象
6. 防渗性能达到规范要求
7. 表面平整度满足设计要求
8. 现场质量检验合格,无质量问题
9. 施工过程有详细、准确的记录
10. 其他验收项目符合相关规范要求
验收结论
经过对混凝土工程质量的样板验收,根据以上所列项目的检查和验证结果,经评定该混凝土工程质量达到了要求,可以进行下一阶段的工作。
验收人员
- 验收单位:
- 验收日期:
-----
以上是混凝土工程质量样板验收表格的文档内容,供参考。
十三本安全台账内容
![十三本安全台账内容](https://img.taocdn.com/s3/m/38af7574f11dc281e53a580216fc700abb6852ca.png)
十三本安全台账内容一、施工组织设计1、施工组织设计、审批表 22、主体结构实体检测方案2、安全文明施工方案 23、质量通病防治专项方案3、安全应急救援预案 24、节能保温专项施工方案4、两防专项施工方案5、塔吊基础专项施工方案6、塔机专项施工方案7、多塔作业防碰撞专项方案8、人工挖孔桩专项施工方案9、钢筋专项施工方案10、模板施工方案11、混凝土专项施工方案12、卸料平台专项施工方案13、脚手架专项施工方案14、TD-2011附着式升降脚手架施工方案15、水平防护大棚专项施工方案16、临时用电施工方案17、防尘防噪专项施工方案18、用火、用电及消防安全专项施工方案19、夜间专项施工方案20、检验批划分专项方案21、进场材料见证取样送检制度二、安全生产责任制与目标管理1、公司资质、各级管理人员证件(复印件)2、成立项目部通知、安全管理机构人员任职通知3、《各工种安全技术操作规程》的通知4、各级管理人员和工人安全生产、文明施工目标责任书5、各级管理人员安全生产责任制、管理人员责任制考核表6、《项目经济承包安全生产指标》的通知7、《安全生产绩效工资考核制度》的通知8、《领导及管理人员施工现场带班制度》的通知9、《安全风险金抵押金管理制度》的通知10、关于《防止工程项目部拖欠农民工工资管理制度》的通知11、关于《民工工资月拖欠隐患排查制度》的通知12、《农民工工资支付应急预案》的通知13、《消防安全管理制度和措施》的通知14、关于《建筑施工现场安全文明卫生管理制度》的通知15、关于《重大危险源管理制度》的通知16、关于《合同管理机构的设置》的通知17、现场火灾应急处理方案18、安全资金使用计划、安全生产文明施工措施费使用计划19、只要管理人员名单20、专(兼)职安全员名单表三、安全生产管理制度1、安全生产教育制度2、安全检查制度3、定期检查(复)查制度4、施工安全技术交底与验收制度5、特种作业人员管理制度6、重大危险源管理制度7、安全生产绩效工资考核制度8、消防管理制度和措施9、安全风险金抵押管理制度10、领导及管理人员施工现场带班制度11、防止工程项目部拖欠农民工工资管理制度12、民工工资月拖欠隐患排查制度13、落实建筑施工现场安全文明卫生管理制度14、合同管理制度15、项目部安全资料领取登记表16、班组长安全生产职责17、施工现场罚款通知单18、安全生产会议记录四、安全教育(安全标志)1、建筑工人入场安全告知单2、三级安全教育内容3、三级教育人员花名册4、职工三级安全教育登记表5、管理人员、专(兼)职安全人员年度安全培训登记6、变换工种职工教育登记表7、重大危险源辨识与整治8、公司三级安全生产现场教育记录9、施工现场安全标志平面布置图10、施工现场安全标志一览表11、保健急救措施12、施工现场常见的标语口号13、市、县、公司有关安全生产文件的学习记录五、分部(分项)工程安全技术交底1、普工及钢筋工、架子工、木工、砼工、电工、塔吊升降机司机、司索工等各工种安全技术交底卡及照片2、地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给排水、建筑电气、电梯与空调、消防、建筑节能保温等各分部工程安全技术交底记录及照片3、六、班组安全活动1、班前安全活动制度2、挖孔桩、钢筋工、架子工、木工、砼工、电工、起重工班组安全活动记录本七、分项工程安全技术要求和验收1、模板支撑系统报念申请表、模板支撑系统验收记录表2、落地式脚手架验收记录3、钢筋、模板、混凝土、外挂吊篮、卸料平台安全技术要求和验收记录表。
混凝土(施工)工程检验批质量验收记录表
![混凝土(施工)工程检验批质量验收记录表](https://img.taocdn.com/s3/m/3ebac711bb4cf7ec4bfed05a.png)
混凝土(施工)工程检验批质量验收记录
注:1.本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人进行验收。
2.记录中定量项目填写数据,定性项目“符合规范要求”用√标注,结果和结论栏由本人签字。
混凝土(施工)工程检验批质量验收记录
注:1.本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人进行验收。
2.记录中定量项目填写数据,定性项目“符合规范要求”用√标注,结果和结论栏由本人签字。
混凝土(施工)工程检验批质量验收记录
注:1.本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人进行验收。
2.记录中定量项目填写数据,定性项目“符合规范要求”用√标注,结果和结论栏由本人签字。
混凝土(施工)工程检验批质量验收记录
注:1.本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人进行验收。
2.记录中定量项目填写数据,定性项目“符合规范要求”用√标注,结果和结论栏由本人签字。
混凝土(施工)工程检验批质量验收记录
注:1.本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人进行验收。
2.记录中定量项目填写数据,定性项目“符合规范要求”用√标注,结果和结论栏由本人签字。
高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气。
建设工程项目混凝土拌和站建设验收表(模板)

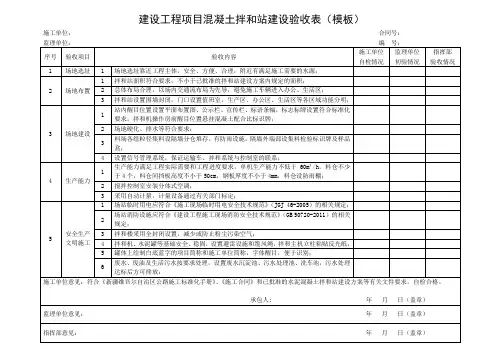

![建设工程项目混凝土拌和站建设验收表(模板)](https://img.taocdn.com/s3/m/56b0709364ce0508763231126edb6f1aff0071bc.png)
料场各组粒径集料设隔墙分仓堆存,有防雨设施,隔墙外端部设集料检验标识牌及样品盒;
4
设置信号管理系统,保证运输车、拌和系统与控制室的联系;
4
生产能力
1
生产能力满足工程实际需要和工程进度要求,单机生产能力不低于60m³/h,料仓不少于4个,料仓间挡板高度不小于50cm,钢板厚度不小于4mm,料仓设防雨棚;
4
拌和机、水泥罐等基础安全、稳固,设置避雷设施和缆风绳,拌和主机立柱粘贴反光纸;
5
罐体上绘制白底蓝字的项目简称和施工单位简称,字体醒目,便于识别;
6
废水、废油及生活污水按要求处理,设置废水沉淀池、污水处理池、洗车池,污水处理达标后方可排放;
施工单位意见:符合《新疆维吾尔自治区公路施工标准பைடு நூலகம்手册》、《施工合同》和已批准的水泥混凝土拌和站建设方案等有关文件要求,自检合格。
2
搅拌控制室安装分体式空调;
3
采用自动计量,计量设备通过有关部门标定;
5
安全生产文明施工
1
场站临时用电应符合《施工现场临时用电安全技术规范》(JGJ 46-2005)的相关规定;
2
场站消防设施应符合《建设工程施工现场消防安全技术规范》(GB 50720-2011)的相关规定;
3
拌和楼采用全封闭设置,减少或防止粉尘污染空气;
建设工程项目混凝土拌和站建设验收表(模板)
施工单位: 合同号:
监理单位: 编 号:
序号
验收项目
验收内容
施工单位
自检情况
监理单位
初验情况
指挥部
验收情况
1
场地选址
1
场地选址靠近工程主体,安全、方便、合理,附近有满足施工需要的水源;
混凝土工程质量验收表
![混凝土工程质量验收表](https://img.taocdn.com/s3/m/c916e0bab9d528ea81c7799e.png)
模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)模板安装工程检验批质量验收记录表—(Ⅰ)预制构件模板工程检验批质量验收记录表—模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□模板拆除工程检验批质量验收记录表—(Ⅲ)□□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋加工检验批质量验收记录表—(Ⅰ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□钢筋安装工程检验批质量验收记录表—(Ⅱ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土原材料及配合比设计检验批质量验收记录表—(Ⅰ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)□□□混凝土施工检验批质量验收记录表—(Ⅱ)。
混凝土模板工程验收表
![混凝土模板工程验收表](https://img.taocdn.com/s3/m/249e1367bf23482fb4daa58da0116c175f0e1ed5.png)
混凝土模板工程验收表
一、项目基本情况
项目名称项目地址项目施工单位工程负责人审核人
二、工程质量验收情况
2.1 施工前的准备
1.基础开挖是否符合设计要求?
2.地面是否平整无障碍影响施工?
3.施工现场是否按照设计方案要求设立了安全标志?
4.施工现场是否存在危险物品,如有是否采取措施?
2.2 模板制作
1.模板材料是否符合工程设计要求?
2.模板安装是否符合要求?
3.模板的水平度是否符合要求?
4.模板板面是否平整,有无起伏?
2.3 施工验收
1.砼浇筑前是否检查了模板?
2.砼浇筑过程中是否严格按照工艺要求进行?
3.砼硬化后是否及时拆模,是否对拆下的模板进行处理?
2.4 工程质量检测
项目检测方法检测机构检测结果是否合格
模板水平度直线水准
模板结构直观检查
砼强度
三、工程质量验收结论
该混凝土模板工程的施工现场环境整洁,安全设施完善,施工人员素质高。
在施工过程中,工程质量监督和质量控制得到了严格执行,工作纪律良好。
经过检测,该混凝土模板工程结构牢固,质量良好,各项指标均符合设计要求,达到了验收标准,在此结论中予以认可。
四、建议和注意事项
工程完工后,应及时做好安全和质量结论及资料的归档工作,并保留原始资料及检测记录。
同时,对该工程容易出现问题的部位,应定期进行检查和维护。
如果发现问题及时整改,防止可能发生的事故。
混凝土模板工程验收表(含续表)GDAQ2090202
![混凝土模板工程验收表(含续表)GDAQ2090202](https://img.taocdn.com/s3/m/332a8a516c175f0e7cd137e2.png)
使用说明(使用时删除):1、该表格主要用途包含不局限于学校、公司企业、事业单位、政府机构,主要针对对象为白领、学生、教师、律师、公务员、医生、工厂办公人员、单位行政人员等。
2、表格应当根据时机用途及需要进行适当的调整,该表格作为使用模板参考使用。
3、表格的行列、文字叙述、表头、表尾均应当根据实际情况进
《合同条件》是根据《中华人民共和国合同法》,对双方权利义务作出的约定,除双方协商同意对其中的某些条款作出修改、补
《协议条款》是按《合同条件》的顺序拟定的,主要是为《合同条件》的修改、补充提供一个协议的格式。
双方针对工实际情况,把对《合同条件》的修改、补充和对某些条款不予采用的一致意见按《协议条款》的格式形。
混凝土施工检验批质量验收记录表完整
![混凝土施工检验批质量验收记录表完整](https://img.taocdn.com/s3/m/e27243ac67ec102de2bd89c2.png)
现浇结构外观及尺寸偏差检验批质量验收记录表钢筋安装工程检验批质量验收记录表混凝土原材料及配合比设计检验批质量验收记录表安全技术交底表C2—1编号工程名称交底日期年月日施工单位分项工程名称钢筋作业交底提要交底内容:1.进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;2.作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3.在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4.新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业;5.从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6.施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业;7.施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
一、钢筋绑扎:1.绑扎基础钢筋,应按规定安放钢筋支架、马橙,铺设走道板(脚手板);2.在高处(2米以上含2米)绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下,必须搭设脚手架或操作平台和马道。
脚手架应搭设牢固,作业面脚手板要满铺、绑牢,不得有探头板、非跳板,临边应搭设防护栏杆和支挂安全网;3.绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业;4.脚手架或操作平台上不得集中码放钢筋,应随使用随运送,不得将工具、箍筋或短钢筋随意放在脚手架上;5.严禁从高处向下方抛扔或从低处向高处投掷物料;6.在高处楼层上拉钢筋或钢筋调向时,必须事先观察运行上方或周围附近是否有高压线,严防碰触;7.绑扎钢筋的绑丝头,应弯回至骨架内侧,暂停绑扎时,应检查所绑扎的钢筋或骨架,确认连接牢固后方可离开现场;8.六级以上强风和大雨、大雪、大雾天气必须停止露天高处作业。
混凝土拌合站验收表(标准版)
![混凝土拌合站验收表(标准版)](https://img.taocdn.com/s3/m/d401c5487275a417866fb84ae45c3b3567ecddcd.png)
防污、排污等环保措施是否全理
安全用电是否满足《规程》,停电预案是否合理
是否有防火、防盗措施,绿化、卫生等文明工地建设是否良好
仓库保管及场坪、道路情况是否良好
临边作业是否有防坠落措施
夜间施工是否有足够照明
验收结论:
验收人员:
混凝土拌合站验收表
单位:
编号:
类型
检查项目
检查意见
检查人
质量管理
监测设备、计量器具台帐,标定、校核情况
生产组织,主要操作人员、数量及培训是否满足需要
质量管理制度是否健全
生产控制工艺
产量和用量,生产和运输是否匹配
料场是否硬化、分区、标识
生产工序及设备布置是否合理
搅拌机具及搅拌控制程序试运行情况是否良好
混凝土企业安全生产标准化全套记录表格
![混凝土企业安全生产标准化全套记录表格](https://img.taocdn.com/s3/m/cee825c9ff00bed5b8f31d03.png)
安全生产标准化记录表格(一)资质证照管理安全管理记录(一)资质证照管理营业执照副本特种(设备)作业人员名册安全生产标准化(二)安全管理机构安全管理记录(二)安全管理机构安全生产标准化(三)安全生产责任制安全管理记录(三)安全生产责任制安全生产标准化(四)安全生产责任制考核安全管理记录(四)安全生产责任制考核安全目标指标考核记录主要负责人的安全生产责任制考核表考核人:考核日期:年月日分管安全负责人的安全生产责任制考核表考核人:考核日期:年月日安全管理机构和安全管理人员安全生产责任制考核表考核人:考核日期:年月日考核人:考核日期:年月日考核人:考核日期:年月日部门安全生产责任制考核表考核人:考核日期:年月日安全生产标准化(五)安全生产规章制度安全管理记录(五)安全生产规章制度安全生产标准化(六)安全生产操作规程安全管理记录(六)安全生产规章制度安全生产标准化(七)安全生产教育培训安全管理记录(七)安全生产教育培训2018年安全教育培训计划1目的为了有计划地组织本单位员工参加培训,加强员工安全意识,不断地增长员工的工作知识和技能,特制定本制度。
2范围本计划明确了本单位安全生产教育和培训的人员、内容、学时以及方式等方面的要求。
本计划适用于本单位主要负责人、安全生产管理人员、新员工、转岗员工、复岗员工、特种作业人员以及其他员工的安全生产教育和培训。
3引用文件中华人民共和国安全生产法 2014年中华人民共和国主席令第13号北京市安全生产条例北京市第十三届人民代表大会常务委员会第二十五次会议修订生产经营单位安全培训规定安监总局第80号令4 管理职责a)本单位主要负责人负责组织制定年度安全生产教育和培训计划。
b) 本单位分管安全负责人、安全员具体落实安全教育培训。
5 管理程序5.1 安全生产教育和培训的内容:a)安全生产法律法规和规章;b)安全生产规章制度和操作规程;c)岗位存在危险源和安全操作技能;d)安全设备设施、工作、劳保用品的使用、维护保养知识;e)安全生产事故的防范意识和应急措施、自救互救知识;f)职业健康知识教育;g)安全生产事故案例。
[质量管理培训]混凝土工程质量验收表
![[质量管理培训]混凝土工程质量验收表](https://img.taocdn.com/s3/m/bda1c3beaf1ffc4fff47ac6a.png)
(质量管理套表)混凝土工程质量验收表5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.2预制构件模板工程检验批质量验收记录表GB50204—2002(Ⅱ) 020101□□5.11.3模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□025.11.4钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02。
模板工程安全检查验收表
![模板工程安全检查验收表](https://img.taocdn.com/s3/m/ae66e500b4daa58da0114a71.png)
经检查立柱与支承模板的木枋连接可靠
模板工程安全检查验收表(二)
序号
检查项目
内容标准
检查结果
三
水
平
拉
杆
与
剪
刀
撑
高支模立柱4.5m以下部分应设置不少于两道的纵横水平拉杆,其中下道拉杆其距地楼面30cm作为扫地杆设置,然后沿竖向每隔不大于1.5m设一道。
经检查高支பைடு நூலகம்立柱符合方案要求
经检查立柱底部已设垫块钢管立柱已采用底座构件。
立柱间距必须按施工方案搭设,上下层立柱应同在一竖向中心线上,垂直度1/1000,绝对值不得大于100mm。
经检查立柱间距已按施工方案搭设
上下层立柱接头应牢固可靠,接头宜采用穿心套接驳或臂扣锁紧,接头在水平位置宜错开不少于15cm。
上下层立柱接头牢固可靠,接头符合要求。
层高3m
序号
检查项目
内容标准
检查结果
一
施
工
方
案
模板工程必须依据技术方案施工安装,方案审批手续完备。
方案已报审
修改技术方案须经原审批部门批准。
修改过的方案已由原审批部门批准
高度大于或等于4.5m的高支模的施工方案应有模板及支架系统的设计(计算书),包括施工荷载、系统强度、刚度、稳定性、防倾覆及支承层地面或楼面的承载力的验算。
经检查模板上承受的荷载没有超过设计规定值,符合要求
模板上的物料必须均匀摆放。
经检查模板上的物料摆放均匀
五
作
业
环
境
模板上运输混凝土应设走道垫板。
作业面孔洞及临边应有防护措施,外脚手架应高于作业面1.2cm。
经检查作业面孔洞及临边有防护措施
[质量管理培训]填写范例混凝土工程质量验收表
![[质量管理培训]填写范例混凝土工程质量验收表](https://img.taocdn.com/s3/m/9653f6a38e9951e79b8927f3.png)
(质量管理套表)填写范例混凝土工程质量验收表5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.1模板安装工程检验批质量验收记录表GB50204—2002(Ⅰ)5.11.2预制构件模板工程检验批质量验收记录表GB50204—2002(Ⅱ) 020101□□5.11.3模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□025.11.3模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□025.11.3模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□02模板拆除工程检验批质量验收记录表GB50204—2002(Ⅲ)010601□□025.11.4钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02钢筋加工检验批质量验收记录表GB50204—2002(Ⅰ)010602□□02。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业
三
高支模上高空临边有足够操作平台和安全防护
环境
作业面临边防护及孔洞封严措施应到位
垂直交叉作业上下应有隔离防护措施
四 其他
验收 结论
总承包单位
验收日期: 年 月 日
专业承包单位
监 理 单 位
专项方案编制人(签名):
专项方案编制人(签名):
专业监理工程师(签名):
安全生产
混凝土模板工程验收表
工程名称
总承包单位
项目负责人
专业承包单位
项目负责人
施工执行标准及编号
验收部位
安装日期
立柱材料规格 模板材料规格
层高
m
序号 检查项目
检m及以上;施工总荷载10kN/㎡及以上;集中线荷载15k
N/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的,搭设前必须编制专项方
撑
道水平剪刀撑。当建筑层高超过20m时,在满足以上规定的基础上,应将所有之字斜
撑全部改为连续式剪刀撑。
当支架立柱高度超过5m时,应在立柱周圈外侧和中间有结构柱的部位,按水平间距6
~9m,竖向间距2~3m,与建筑结构设置一个固结点
模板及其支架在安装过程中,必须设置有效防倾覆的临时固定设施
高支模施工现场应搭设工作梯、作业人员不得爬支模上下
刀撑应采用搭接,搭接长度不得小于500mm,并应采用2个旋转扣件分别在离杆端不小100
mm处进行固定
钢管规格、间距、扣件应符合设计要求。每根立柱底部应 设置底座及垫板,垫板厚度不得小于50mm
钢管支架立柱间距、扫地杆、水平拉杆、剪刀撑的设置应
符 合 方 案 及 《 建 筑 施 工 模 板 安 全 技 术 规 范 》 J G J 162—2 0 0 8
立 柱 、 水 杆端部和中部沿竖向设置连续式剪刀撑
二
平 拉 杆 与 木立柱的扫地杆、水平拉杆、剪刀撑应采用400mm*50mm木条或25*80的木板条与木
剪刀撑
立柱钉牢。钢管立柱的扫地杆、水平拉杆、剪力撑用扣件与钢筋立柱扣牢。木扫地杆、水
平拉杆、剪刀撑应采用搭接,并应采用铁钉钉牢。钢管扫地杆、水平拉杆应采用对接,剪
在立柱底距地面200mm高处,沿纵横水平方向应按纵下横上的程序设扫地杆。可调支托 底部的立柱顶端应沿纵横向设置一道水平拉杆。扫地杆与顶部水平拉杆之间的间距,在满 足模板设计所确定的水平拉杆步距要求条件下,进行平均分配确定步距后,在每一步距处纵横 向应各设一道水平拉杆;当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平 拉杆,当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。所有水 平拉杆的端部均应与四周建筑物顶紧顶牢。无处可顶时,应在水平拉
安 全 施 工 案,审批手续完备
一 方案
搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/㎡及以上;集中线荷载20
kN/m及以上须有专家论证报告,审批手续完备
根据混凝土输送方法制定有针对性的安全技术措施
梁和板的立柱,其纵横向间距应相等或成倍数
钢 管 立 柱 底 部 应 设 垫 木 和 底 座 , 顶 部 应 设 可 调 之 托 , U 形支托与楞梁两侧间如有间隙,必须楔紧,其螺杆伸出钢管顶部不得大于200mm,螺杆外 径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心
参加 验收
项目技术负责人(签名): 人员
项目技术负责人(签名):
总监理工程师(签名):
项目负责人(签名):
项目负责人(签名):
安全生产
(项目章)
(项目章)
说明:本表一式 份,由施工单位填写。施工单位、监理机构各一份
验收 结 果
立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内
,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步
距的1/3
立柱 严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上
、水 满堂模板和模板支架立柱,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵
第 6 .1 .9条 的 规 定 。 当 立 柱 底 部 不 在 同 一 高 度 时 ,高 处 的 纵 向 扫 地 杆 应 向 低 处 延 长 不 少 于 2跨 , 高 低 差 不 得 大 于 1m 立柱距边坡上方边缘不得小于0.5m
安全生产
检查 序号
项目
混凝土模板工程验收表(续表)
检查内容与要求
平拉 橫向应每隔10m左右设由下至上的竖向连续式剪刀撑,其宽度宜为4~6m,并在剪刀
二
杆与 撑部位的顶部、扫地杆处设置水平剪刀撑且底端应与地面顶紧,夹角宜为45º~60º
。当建筑层高在8~20m时,除应满足上述规定外,还应在纵横向相邻的两竖向连
剪刀 续式剪刀撑之间增加之字斜撑,在有水平剪刀的部位,应在每个剪刀撑中间处增加一
