室内采暖管道水压试验记录
给水管道打压试验记录
给水管道打压试验记录
1.项目名称:水管道打压试验
2.项目编号:2024-001
3.测试日期:2024年1月1日
4.施工单位:XXX建筑公司
5.项目位置:XXX市小区
6.测试人员:张工、李工
7.测试设备:压力表、压力泵、检漏仪等
8.测试目的:检验水管道的密封性和耐压能力,确保工程质量。
9.测试流程:
a.在测试前,先关闭所有与管道相连的阀门,并排空管道内的水。
b.检查管道连接是否紧固可靠,不存在渗漏现象。
c.根据设计要求,逐段将水压逐渐增加,每段增加至预定压力后停顿3-5分钟,以确保管道稳定。
d.检查压力表、压力泵、检漏仪等测试设备的工作状态,确保准确度和可靠性。
e.在达到预定压力后,记录压力表显示的压力数值。
f.开始测试,持续时间为30分钟。
g.在测试过程中,观察压力表数值是否稳定,是否有明显波动。
h.在测试结束后,缓慢减压,将压力逐渐降至零。
i.检查各阀门和连接是否出现渗漏现象。
j.检查管道表面是否有明显开裂和变形情况。
k.根据测试结果判断,如若不合格,则查找漏点或动土重新修复,并重新进行打压试验。
10.测试结果:
a.测试压力:10MPa
b.测试时间:30分钟
c.压力表读数:稳定在10MPa,无明显波动。
d.各阀门和连接处无渗漏现象。
e.管道表面无开裂和变形情况。
f.经过测试,水管道密封性和耐压能力符合设计要求。
11.测试结论:水管道打压试验合格,工程质量达到要求。
12.测试人员签名:____________________、____________________
13.监理人员签名:____________________
地暖管、给水管打压试验记录
地暖管打压实验记录
楼层部位开始时间压力表读数检查时间压力表读数浇筑前压力浇筑时压力养护期压力验收结果施工方签字监理签字
31层东单元中单元西单元
32层东单元中单元西单元
33层东单元中单元西单元
1、填充层.浇筑前试压0.70mpa,稳压1h压力降不大于0.05mpa且无渗漏。
2、浇筑时应保存0.6mpa压力
3、养护期应保持0.4mpa压力
给水管打压实验记录
楼层部位开始时间压力表读数检查时间压力表读数施工方签字监理签字
6-2层供水压力0.75mpa 21-33层供水压力1.2mpa 以1.5进行水压试验,10min内压力降不大于0.02mpa,,至工作压力0.8mpa,稳压1h后压力不降,不渗不漏。
供热管道水压试验记录
(表C6-4-4)
编号
00-00-C6-001
工程名称
中央民族大学新校区热力外线工程
施工单位
试压范围 (起止桩号)
试压总长度(m)
北京华泰信和建筑工程有限公司
Y=478949.6 X=293429.6~ Y=479207.7 X=293503.4
公称直径
70、80、100 、125、200
试验结果:
升压至试验压力,稳压10min,无渗漏,无压降后降为设计压力,稳压 30min,无渗漏,无压降为合格。
监理(建设)单位
本表由施工单位填写。
施工单位
技术负Leabharlann Baidu人
质检员
mm
409.05m
设计压力
1.30 MPa
试验压力
2.4
MPa
允许压力降 0.02 MPa
稳压时间 (min)
试验压力下 设计压力下
2.4 1.57
试验日期 2016年04月11日
试验中情况及结 果:
2016年4月10日上午8:00开始注水,4月11日8:00注水完成,8:00开始打 压;4月11日11:00压力升至1Mpa,对整条管线进行巡视检查,无异常现 象,接着继续升压,至15:00压力升至2.4Mpa,稳压10min无渗漏,无降压 后降至设计压力,稳压30min无渗漏,无压降,合格。
室内给水管道水压试验记录
室内给水管道水压试验记录
一、测试前准备
1.确认工程部分的给水管道已安装完毕。
2.准备好必要的试验设备,如水泵、水表、水管接头等。
3.将水泵与管道连接,确保管道中无气体。
二、实施测试
1.开启水泵,向管道中注入水,并逐渐增加水压,直至达到设计压力。记录下注入水的时间和压力值。
2.保持设计压力稳定,观察管道系统是否有漏水情况。检查所有接头、阀门、管道等部分,在发现漏水情况时及时修复。
3.保持设计压力持续一段时间,一般为30分钟至1小时。记录下这
段时间内的压力变化情况,应保持在规定范围内。
4.在测试过程中,注意观察管道系统是否有异常噪音、振动等情况,
如有发现应及时记录并处理。
三、测试结果记录
1.记录试验开始时间和结束时间。
2.记录试验期间的压力变化情况,包括测试开始时的压力、最高压力、最低压力和试验结束时的压力。
3.记录试验期间的漏水情况,包括漏水的位置、程度、影响范围等。
4.记录试验过程中的异常情况,如噪音、振动等。
5.记录试验过程中的应急处理情况,如发现漏水时的修复方法。
6.记录试验的总结和评价,包括系统的稳定性、安全性和可靠性等。
四、试验结果分析
1.根据试验结果和记录的数据,评估管道系统的安全性。
2.分析漏水原因,找出漏水的位置和原因,进行相应修复措施。
3.评估系统的稳定性和可靠性,如水压试验期间的压力变化情况。
4.总结试验结果,提出改进建议和措施。
五、测试报告编写
1.根据试验记录,编写详细的测试报告。
2.报告内容应包括试验的目的、方法、过程、结果等。
3.报告应准确、清晰地描述试验过程和结果,以便后续评估和改进。

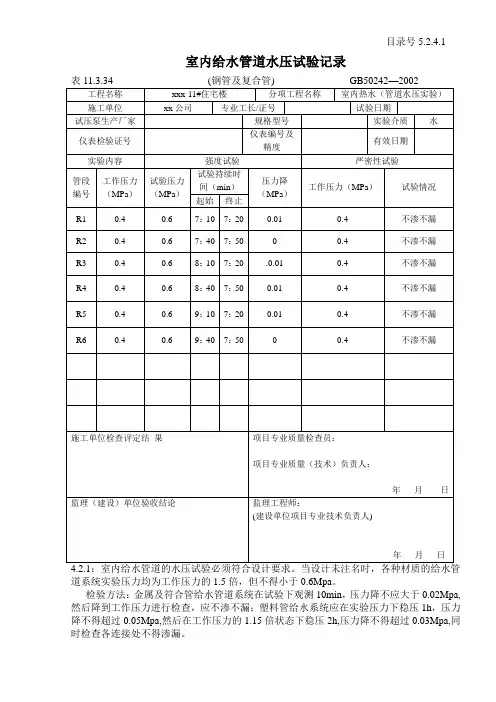

室内给水管道水压试验记录
室内给水管道水压实验记录
注:室内给水管道的水压实验必须符合设计要求。当设计未注名时,各种材质的给水管道系统实验压力均为工作压力的1.5倍,但不得小于0.6Mpa。
检验方法:金属及符合管给水管道系统在实验下观测10min,压力降不应大于0.02Mpa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在实验压力下稳压1h,压力降不得超过0.05Mpa,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03Mpa,同时检查各连接处不得渗漏。
采暖管道系统试压记录
(采暖)管道系统试压记录
(采暖)管道吹洗记录
(采暖)管道隐蔽工程检查记录
B-1-28
保温检查记录
焊缝外观质量检查记录
B-1-19
技术负责人:质检员:班(组)长
管道补偿装置安装记录
手机震动,来一条微信消息,他说:“我开好房间了,等你!他们都说你技术好,我想试试真假。真的,我平时对你也不错吧,你可不能让我干等着呀。”
她回:“那好吧,你先等我,我在家里,先洗个澡,换身衣服吧。”
半个小时后,她问:“你在哪里开房?”
“欢乐斗地主,电信一区,12号房间,不见不散哦。”
“给老娘滚!”
当然,以上是个笑话。不过,近日成都一家燃气公司也发生了一件类似的事情,董事长在微信里发了一个六十块钱的红包,三名员工一时手痒,按耐不住诱惑,结果伸手一抢纷纷中招:工作时间玩手机,罚款五百!
在面对记者采访时,董事长表示:“我为了了解大家的思想动态,所以加入了员工的微信群里。”
贵董事长显然忘记了,微信是一款私人社交APP,主要用于朋友间的情感交流,如果谈工作,我们有OA或IMO等专门的办公协作软件。
如果公司实在不成气候,一时没有使用这样的专业应用程序,也应当提前与员工约定,公司把QQ或者微信当做办公交流的专用软件。
没有事先的约定,董事长从微信里冒出来,就是以“朋友”的身份,而非“老板”的身份。朋友发红包,抢还是不抢呢?朋友上班抢红包,罚还是不罚呢?
显然,天真的员工把董事长当做了朋友,所以抢了红包,而老谋深算的董事长没有把员工当做朋友,所以罚了员工。
试探是一把双刃剑,你在试探别人的时候,往往先暴露了自己
。
然而,朋友圈里的试探之风经久不衰。
供热管道水压试验记录
供热管道水压试验记录
试验前准备:
1.确认试验范围和试验参数:包括试验管道的类型、直径、长度以及
水压力等参数。
2.准备试验设备和材料:包括试验泵、水表、压力表、试验管道、止
回阀、密封材料等。
3.清理和检查管道:确保试验管道没有杂物和堵塞,并进行外观和内
部缺陷的检查。
4.安装试验管道:根据试验范围和参数,安装试验管道,并进行相关
的连接和密封。
试验过程:
1.填充试验管道:打开供水系统,通过试验泵将水注入试验管道,直
至管道充满水,并排除空气。
2.封闭试验管道:关闭试验泵,安装止回阀和闸阀,确保试验管道处
于封闭状态。
3.施加压力:使用试验泵向试验管道内不断注水,并逐渐增加水压力,直至达到预定压力。
4.保持压力稳定:在达到预定压力后,关闭试验泵,观察并记录压力
变化情况,确保压力稳定并无泄漏。
5.测量压力:使用压力表对试验管道进行压力测量,并记录测量结果。
6.观察泄漏情况:在试验管道上进行仔细观察,特别关注连接处和附件的泄漏情况,并记录发现的任何问题。
试验结果:
1.压力变化情况:记录试验过程中压力的变化情况,包括试验前、试验中和试验结束时的压力值。
2.泄漏情况:记录试验过程中发现的任何泄漏情况,包括泄漏部位、泄漏程度以及泄漏的原因等。
3.试验结论:根据试验结果,对供热管道的水压实施评估和判断,确定管道是否达到设计要求。
供热管道水压试验的记录非常重要,可以为供热系统运行和维护提供参考,及时发现并解决问题,确保供热系统的安全和可靠运行。同时,试验记录还可以作为参考资料,为今后的管道维护和改造提供重要依据。因此,在进行供热管道水压试验时,务必认真记录并妥善保存。
室内采暖管道水压试验记录簿
室采暖管道压力试验报验申请表
注:本表各相关单位各存一份
室采暖管道水压试验记录
室采暖管道压力试验报验申请表
注:本表各相关单位各存一份
室采暖管道水压试验记录
室采暖管道压力试验报验申请表
注:本表各相关单位各存一份
室采暖管道水压试验记录
表11.3.36 (钢管及无缝管) GB50242-2002
室采暖管道压力试验报验申请表
注:本表各相关单位各存一份
室采暖管道水压试验记录
表11.3.36 (钢管及无缝管) GB50242-2002
室采暖管道压力试验报验申请表
注:本表各相关单位各存一份
室采暖管道水压试验记录
表11.3.36 (钢管及无缝管) GB50242-2002
室采暖管道压力试验报验申请表
室采暖管道水压试验记录
地暖水压试验记录
强度 严密性
0.8 0.8
年月日
试验起止时间 8:10至9:30
压力降
(MPa 检查结论
)
0.015
无变形 无渗漏
9:30至9:40
0.011 无渗漏
三层L2采 暖管道
PE-XC采 暖管
De20*2.0
自来水
0.6
强度 严密性
0.8 0.8
8:10至9:30 9:30至9:40
0
无变形 无渗漏
0.012 无渗漏
山西晋源昌盛建设项目管理有限公 司
环境温度
18℃
试验日期
试验范围
规格型 号
试验介 质
工作压 力
试验类别
试验压力 (MPa)
三层L7采 暖管道
PE-XC采 暖管
De20*2.0
自来水
0.6
强度 严密性
0.8 0.8
年月日
试验起止时间 8:10至9:30
压力降
(MPa 检查结论
) 0.015
无变形 无渗漏
监理(建设)单位(签章)
试验人:
专业质量检查 项目专业技术负责
员:
人:
监理工程师:
(建设单位专业项目技术负责 人):
采暖管道水(气)压试验记录
工程名称
方山职教中心建设项目教学实训楼
分项工程 名称
室内采暖管道水压实验记录
室内采暖管道水压试验记录
注:室内采暖管道水压试验纪录相关条文:
8.6.1:试验压力应符合设计要求。当设计未注明时,应符合下列规定:
1 蒸汽,热水采暖系统,应以系统顶点工作压力加0.1MPa作水压试验,同时在系统顶点的试验压力不小于0.3MPa。
2 高温热水采暖系统,试验压力应为系统顶点工作压力加0.4MPa
3使用塑料管及复合管的热水采暖系统,应以系统顶点工作压力加0.2MPa作水压试验,同时在系统顶点的试验压力不小于0.4MPa
检验方法:使用钢管及复合管的采暖系统应在试验压力下10min内压力降不大于0.02MPa,降至工作压力后检查,不渗、不漏;
使用塑料管的采暖系统应在试验压力下1h内压力降不大于0.05MPa,然后降压至工作压力的
1.15倍,稳压2h,压力降不大于0.03MPa,同时各连接处不渗、不漏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A4 室内采暖管道水压试验记录报审表
工程名称:内蒙古大雁矿业集团有限责任公司扎泥河露天穹顶仓成套设备系统
室内采暖管道水压试验记录(钢管及复合管)GB50242-2002
A4 室内采暖管道水压试验记录报审表
工程名称:内蒙古大雁矿业集团有限责任公司扎泥河露天穹顶仓成套设备系统
室内采暖管道水压试验记录(钢管及复合管)GB50242-2002
A4 室内采暖管道水压试验记录报审表
工程名称:内蒙古大雁矿业集团有限责任公司扎泥河露天穹顶仓成套设备系统
室内采暖管道水压试验记录(钢管及复合管)GB50242-2002
