塑料排水板施工技术交底一、交底内容:1、塑料排水板施工工序:施工准备→摊铺下层风化砂垫层→测量放样→插板机定位→将导管从管靴穿出→将塑料板与桩尖连接贴紧管靴并对准桩位→插入塑料板→拔管剪断塑料板2、施工方法(1)清理场地,排除积水,并将路基范围内原地面上淤泥、树根、草皮、腐植土等全部挖除。

(2)在路基范围内按设计要求填筑路拱,碾压密实,在线路以外挖纵向排水沟,铺设1m沙砾垫层。

(3)插板机就位,排水板经导管从底部穿出、回折,与桩尖连接、拉紧,并与管靴口贴紧,对准桩位。

(4)开始插带时应缓慢沉管,防止导管倾斜,导管入土深度距设计标高2m时减慢插入速度,注意地质条件变化。

(5)沉入导管至设计深度后缓慢拨出导管,板带及锚靴留在土中,在冒出地处切断排水板,重新装靴。

(6)切断塑料排水板时,应在塑料排水板出露地面以上大于15cm处切断。

(7)报检合格后,移动桩架至下一桩位进行循环作业。

二、施工质量要求:1、按设计要求塑料排水板采用《塑料排水板质量检验标准》(JTJ/T257~96)中B型。

2、塑料排水板运输和插打过程中应避免损坏滤膜,避免腐蚀、揉折,以免淤泥进入带芯堵塞排水通道。

要注意保管储存,防止日晒雨淋。

3、塑料排水板应进入持力层,排水板间距为1m,为等边三角形布置。

4、塑料排水板插入地基过程应保证排水板不扭曲,透水膜不被撕破和污染,要求有输送导架,套管底部应有锚固设施,以免在撤出套管时,将排水板带出。

5、质量控制要求,插板施工中除了保证平面位置准确外,最重要的是要保证排水板的插入深度,控制排水板的回带量,当发现排水板的回带量超过50cm,应就近重新补插。

6、为了保证插板的质量,必须安排工地质检员跟班检查,做好现场施工记录,请监理部安排旁站指导。

三、注意事项:1、施工现场堆放的塑料排水板盘带,应加以覆盖,切忌长时间暴晒,以防老化。

2、桩靴和套管要配合恰当,结合紧密,避免错缝,防止淤泥进入增大塑料管与套管内壁的摩擦力造成塑料板被带出。

塑料排水板施工技术交底

塑料排水板施工技术交底

塑料排水板施工技术交底交底内容:1、施工准备(1)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

(2)利用已批复的水准点、导线点定出路线边线、中线及标高控制点。

(3)用全站仪在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点。

(4)根据实际编制实施性施工组织设计(施工技术方案、质量计划),编制中力求考虑周到,措施得力,便于操作。

并上报监理工程师批复。

在掌握现场情况的基础上,合理划分施工段、并制定详细的施工计划。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

(5)施工便道贯通,通电、通水、拆除障碍物,平整场地。

(6)准备符合质量塑料排水板等材料,并已进场。

2、材质要求材料要求:目前国内生产的塑料排水板,仅有企业标准,其测试项目不尽相同,试验方法也不完全一致。

应参照施工设计要求进行。

3、塑料排水板施工工艺流程:塑料排水板施工工艺流程见图3。

4、施工要点(1)选择合适的打设机械和管靴。

(2)管靴要与塑料板连接好,与套管扣紧,防止套管进泥。

(3)打设机上设有进尺标志,控制塑料排水板打设深度。

(4)地面上每个井位应有明显标志。

(5)塑料大施工完毕验收后,按要求埋入砂垫层。

(6)塑料排水板技术、质量指标应符合设计要求。

露天堆放应有遮盖,不得长时间曝晒。

(7)现场堆放的塑料排水板,应采取措施防止损坏滤膜。

(8)塑料排水板超过孔口的长度应能伸入砂垫层不小于500mm,预留段应及时弯折埋设于砂垫层中,与砂垫层贯通,并采取保护措施。

(9)塑料排水板不得搭接。

(10)施工中防止泥土等杂物进入套管内,一旦发现应及时清除。

(11)打设形成的孔洞应用砂回填,不得用土块堵塞。

6、注意事项1.必须先铺砂垫层后再进行排水板施打。

且砂垫层横断面厚度一般为40-50cm,无硬壳层的软基段落,视软土含水量,软土厚度和填土高度不同,砂垫层厚度酌情加厚,砂垫层的砂应是中粗砂,含泥量不大于3%。

公路工程路基塑料排水板施工技术交底

公路工程路基塑料排水板施工技术交底

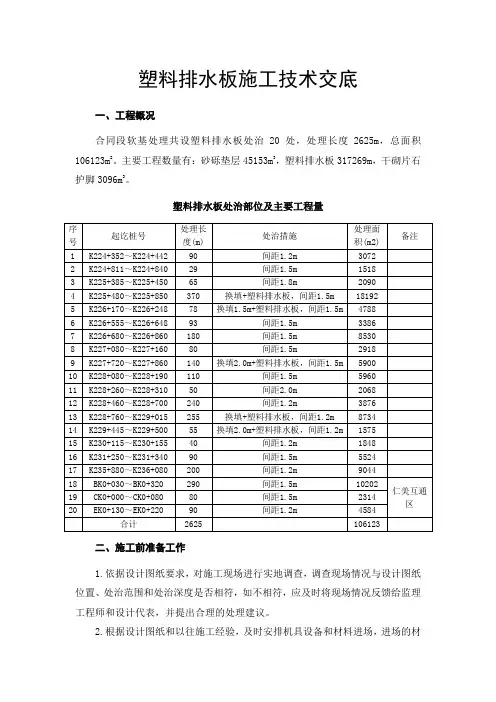

塑料排水板施工技术交底一、工程概况合同段软基处理共设塑料排水板处治20处,处理长度2625m ,总面积106123m 2。

主要工程数量有:砂砾垫层45153m 3,塑料排水板317269m ,干砌片石护脚3096m 3。

塑料排水板处治部位及主要工程量序号 起讫桩号 处理长度(m) 处治措施 处理面积(m2) 备注 1 K224+352~K224+442 90 间距1.2m 3072 2 K224+811~K224+840 29 间距1.5m 1518 3 K225+385~K225+450 65 间距1.8m2090 4 K225+480~K225+850 370 换填+塑料排水板,间距1.5m 18192 5 K226+170~K226+248 78 换填1.5m+塑料排水板,间距1.5m4788 6 K226+555~K226+648 93 间距1.5m 3386 7 K226+680~K226+860 180 间距1.5m 8530 8K227+080~K227+16080 间距1.5m2918 9 K227+720~K227+860 140 换填2.0m+塑料排水板,间距1.5m5900 10 K228+080~K228+190 110 间距1.5m5960 11 K228+260~K228+310 50 间距2.0m 2068 12 K228+460~K228+700 240 间距1.2m3876 13 K228+760~K229+015 255 换填+塑料排水板,间距1.2m 8734 14 K229+445~K229+500 55 换填2.0m+塑料排水板,间距1.2m1575 15 K230+115~K230+155 40 间距1.2m1848 16 K231+250~K231+340 90 间距1.5m 5524 17 K235+880~K236+080 200 间距1.2m 9044 18 BK0+030~BK0+320 290 间距1.5m 10202 仁美互通区 19 CK0+000~CK0+080 80 间距1.5m 2314 20 EK0+130~EK0+22090 间距1.2m4584合计2625106123二、施工前准备工作1.依据设计图纸要求,对施工现场进行实地调查,调查现场情况与设计图纸位置、处治范围和处治深度是否相符,如不相符,应及时将现场情况反馈给监理工程师和设计代表,并提出合理的处理建议。

塑料排水板技术交底

塑料排水板技术交底

塑料排水板技术交底一、概述塑料排水板又称塑料排水隔层、塑料降渍板、塑料松动层,是一种新型的地面排水材料,具有优异的排水、保护和隔离作用。

它通常用于屋顶、地下室、花园、运动场、公园等场所的排水工程。

塑料排水板是一种基于聚丙烯(PP)和高密度聚乙烯(HDPE)的塑料制品,由于其塑料材料的环保性和优质的物理性能,已被广泛应用于建筑、交通和环保领域。

本文将对塑料排水板的技术特点、应用范围和安装方法进行介绍。

二、技术特点1.优异的排水性能塑料排水板具有优异的排水性能,能够有效地将水分导出,防止水分积聚在地面上,从而减少地面的湿度和滑潮,降低建筑物内部的潮气;同时,排水板还能够发挥保护土壤的作用,使土壤不易流失,保持地面的稳定。

2.防渗透、隔离作用塑料排水板具有防渗透和隔离的作用,阻止地下水和地面水透入建筑内部,从而避免土壤和建筑物被水侵蚀,延长其使用寿命。

此外,排水板还能够降低地基对建筑物的压力,提高建筑物的安全性和稳定性。

3.良好的透气性塑料排水板表面覆盖了许多小孔,能够有效地让空气流通,从而提供了较好的透气性。

透气性可以保证地下室内部的空气畅通,降低潮湿和湿气对人体的影响,还可以起到减轻压力的作用。

4.材料环保塑料排水板采用非常环保的PP和HDPE材料制成,自身无毒无味,并且不含重金属和有害物质,对环境和人体安全没有污染和危害。

此外,该材料还具有优异的耐老化性和抗腐蚀性,可以有效地保证使用寿命。

三、应用范围1.屋顶排水工程在屋顶上安装塑料排水板,可以有效地将雨水排出,降低建筑物内部的湿度和潮气,防止屋顶水渗漏,延长建筑物的使用寿命。

2.地下室排水工程地下室是容易受到地下水的侵蚀和滋生潮气的地方,如果使用塑料排水板作为地下室排水层,可以有效地将地下水导出,并且让地下室内部始终保持干燥和透气。

3.花园排水工程在花园中使用塑料排水板,可以保护土壤不受水流冲刷,同时也可以有效地控制花园内土壤的湿度,防止花园被水淹没。

塑料排水板施工安全交底

塑料排水板施工安全交底

塑料排水板施工安全交底一、施工前的准备工作在进行塑料排水板施工之前,需要进行一系列的准备工作,确保施工过程的安全可控。

1. 安全检查施工现场必须进行安全检查,包括但不限于以下项目:•检查施工区域周围是否有障碍物、危险物品等。

•检查施工材料是否符合要求,并检查其损坏程度。

•检查施工设备是否处于正常工作状态。

2. 施工区域划定在施工区域内,需要清除杂物,确保施工的底部平整,并标明施工区域的范围。

在施工区域周围,设置警示标志和安全警戒线,以提醒他人注意安全。

3. 个人防护措施施工人员必须佩戴符合要求的个人防护用品,包括但不限于安全帽、防护手套、防护鞋等。

同时,施工人员需要对个人防护用品进行检查,确保其完好并能正常使用。

二、施工过程中的安全注意事项1. 物料管理在施工过程中,要将材料堆放整齐,避免堆放过高或不稳定。

同时,在堆放材料的周围设置标志,以警示他人。

2. 设备操作在使用施工设备时,必须严格按照操作规程进行操作。

操作人员必须具备相关证书,并经过专业培训。

操作前要检查设备是否处于良好工作状态,如发现异常情况要及时报修或更换设备。

3. 施工现场管理•对施工现场的危险区域进行明确标识,并设置安全警示标志。

•施工现场要保持干燥,防止滑倒或其他意外事件的发生。

•施工现场的电源插座和电气设备要符合安全规范,使用过程中要小心防止触电事故。

•施工现场严禁吸烟、明火和酒精类物品。

4. 人员安排•施工现场要明确责任人和承包商,并确保其具备相关的工作经验和技能。

•施工人员分工明确,互相协作,避免人员过度拥挤。

•对新入场的施工人员要进行入场培训,并向其宣传相关的安全规定和注意事项。

三、紧急情况处置在施工过程中,出现紧急情况时,必须迅速且正确地进行处理,以保证人员安全。

1. 火灾事故•施工现场应配备灭火器,并进行定期检查和维护。

•发生火灾时,应立即按下警报器,并组织人员迅速疏散。

•使用灭火器进行灭火时,要注意火势是否过大,如无法扑灭,要立即撤离危险区域,并向消防员报告。

塑料排水板施工技术交底

塑料排水板施工技术交底

塑料排水板施工技术交底工艺流程框图施工工艺:1、原地面在整平前清除杂草、树根等植被,清除表土深度在20cm 左右,恢复中线,按设计图纸要求放出作业路段边桩,用白灰线撒出边线,如有场地低洼或水塘地段,先排水并清除淤泥,回填黏性土至设计砂垫层底面高程,并压实,整平用素土,整平后通知项目部测量班复测。

2、在便道及护坡道外侧开挖临时排水沟,初期开挖宽40cm ,深约60cm ,临时排水沟不得与农田排、灌沟渠合用,且施工期间不能长期积水。

3、整平后铺设砂垫层,所用砂要符合项目部试验室试验交底各项要求。

铺好后用平地机精平,再用重型压路机碾压,达砂垫层设计顶面标高。

铺设砂垫层时要求做到均匀且分层摊铺压实。

铺设砂垫层时尽量减少对软土地基的扰动,并避免泥土、杂物等混入透水层,特别是护坡道上的透水层,以防阻塞排水通道。

整平完成后通知项目部测量班复测顶面标高。

4、砂垫层铺设完毕后按图纸设计要求绘制方格网图并现场放样,用方格网控制,标示插板位置,使板距误差控制在允许范围内。

25、选择插板机(有轮胎式,链条式,轨道式),机上应刻用明显的井尺标志。

如选用轨道式插板机时,要事先铺设与路基中线垂直的轨道。

6、就位插板机,调好机架的平整度和套管的垂直度,使排水板的垂直度偏差控制在允许范围内。

7、穿鞋:将塑料排水板端部穿过鞋头固定架,对折带子长约10cm,固定联结,鞋头采用铁质或混凝土鞋头。

8、松卷扬机,起动振动锤,将套管和排水板激振压入土至设计深度后关机。

启动卷扬机拔出套管,当下口露出地面即可移位,同时将带子剪断,要求塑料排水板板顶深入砂垫层至少50cm。

一个作业段插板完成后移走插板机,整平砂垫,埋位板头,尽快转入下一工序的施工。

偏差要求:1、板距偏差不得大于15cm,抽查率2%。

2、板长误差不得大于15cm。

3、竖直度偏差不得大于1.5%。

施工过程中要详细作好施工纪录,整理好各工序质量检验资料。

注意事项:1、场堆的塑料排水板盘带加以覆盖,防止在空气中老化,插入过程中轨道要垂直,钢套管不得弯曲,透水滤套不得撕裂与污染,排水板底部要有可靠的锚固措施,避免拔出套管时将芯板带出。

塑料排水板工程技术交底

塑料排水板工程技术交底
(2)及时安排机具设备和材料进场,进场的材料必须满足设计图纸和规范的要求,并根据规范和设计要求及时送检,确保进场材料合格。
①、砂砾料
用作垫层的砂砾料,应具有良好的透水性,不含有机质、粘土块和其它有害物质。砂砾的最大粒径不得大于50mm,含泥量不得大于5%。
②、塑料排水板
塑料排水板是由芯体和包围芯体的合成纤维透水膜构成的复合体,应具有很好的耐腐蚀性和足够的柔性,并符合《塑料排水板施工规程》(JTJ/T 256—96)的规定。塑料排水板性能指标见下表的规定。塑料排水板采用SPB-1型。
N/mm
≥15
≥25
≥30
延伸率10%时
横向干态
N/mm
≥10
≥20
≥25
延伸率15%时,试件在水中浸泡24h
三、施工方法
塑料排水板处理软基的原理是利用深插软基的排水板,避免路基外侧地表及地下水进入路基范围,当填筑路基时,荷载作用于软基,地下水由于受挤压和毛细作用沿塑料排水板上升至砂垫层内,由砂垫层向两侧排出,从而提高基底承载力。其作为垂直排水通道,有滤水性好,能确保排水效果,并且有一定的强度和延伸率,具各适应地基变形的能力,板截面尺寸不大பைடு நூலகம்插放时地基扰动小,施工方便等优点。
⑧夜间施工必须配置足够的照明,沟槽边设置明显的警示标志和隔离栏。
⑨所有施工人员的宿舍、办公室设计合理、牢固稳定,生活区内配备足够的消防器材和洗浴设施,设专人管理。生活用水妥善管理,保证饮水卫生。食堂保持清洁,腐烂变质的食物及时处理,食堂工作人员定期体检。
审核人
交底人
被交底人
213
12167
6084
58060
3025
19
k224+773~k224+800

塑料排水板安全技术交底模板

塑料排水板安全技术交底模板

一、工程名称:_________________________二、施工单位:_________________________三、分项工程名称:_________________________四、交底日期:____年____月____日五、交底人:_________________________六、接受人:_________________________七、一、施工前的准备工作1. 熟悉工程图纸及施工方案,了解塑料排水板在工程中的具体应用和作用。

2. 检查塑料排水板的质量,确保其符合设计要求和国家标准。

3. 确定施工区域,做好施工区域的划分和围挡工作。

4. 准备施工所需工具、设备和材料,如切割机、打孔机、钻头、卷尺、水平尺等。

5. 对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。

6. 制定施工安全措施,确保施工过程中的安全。

八、二、施工过程中的安全注意事项1. 佩戴个人防护用品,如安全帽、手套、眼镜等。

2. 在施工过程中,注意观察周围环境,防止发生意外伤害。

3. 严格遵守操作规程,确保施工质量。

4. 高处作业时,必须系好安全带,并做好防坠落措施。

5. 严禁酒后施工,确保施工人员精神状态良好。

6. 严禁在施工区域内吸烟、使用明火,防止火灾事故发生。

九、三、施工过程中的技术要求1. 按照设计要求,正确铺设塑料排水板,确保排水效果。

2. 在铺设过程中,注意排水板的方向和间距,确保排水畅通。

3. 铺设排水板时,避免损坏排水板和相邻设施。

4. 在排水板铺设完成后,及时进行隐蔽工程验收。

5. 在施工过程中,注意观察排水板的变形情况,发现异常及时处理。

十、四、施工结束后的注意事项1. 施工结束后,清理施工现场,确保无杂物。

2. 对施工区域进行安全检查,确保无安全隐患。

3. 对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。

4. 定期对塑料排水板进行检查和维护,确保其正常使用。

5.塑料排水板技术交底

5.塑料排水板技术交底
监理人:山东信诚公路工程监理咨询中心 工程名称 桩号及部位
塑料排水板首件施工技术交底 一、编制依据 1、 中 华 人 民 共 和 国 现 行 的 公 路 工 程 基 本 建 设 法 律 、 法 规 , 交 通 部 现行的公路工程设计、施工及验收规范、规程、标准等。 2、 济 南 至 东 营 高 速 公 路 路 桥 工 程 施 工 招 标 文 件 、 对 投 标 人 提 交 问 题的答复及补遗书。 3、 公 路 工 程 质 量 检 验 评 定 标 准 。 4、 两 阶 段 施 工 图 设 计 。 5、 当 地 地 质 、 气 候 、 水 文 、 地 形 、 地 貌 等 自 然 地 理 特 征 。 技 术 6、 工 地 实 际 情 况 踏 勘 、 调 查 资 料 以 及 地 方 材 料 资 源 等 。 7、 结 合 公 司 现 有 机 械 、 设 备 、 施 工 能 力 以 及 施 工 同 类 工 程 的 经 验 等。 二、工程概况 山 东 省 济 南 至 东 营 高 速 公 路 第 十 八 合 同 段 起 讫 桩 号 K153+450 ~ K162+273.506 , 全 长 8.824Km 。 全 线 位 于 东 营 市 利 津 县 盐 窝 镇 和 陈 庄 镇境内。路线所经区域为鲁北黄河冲积平原,地下水位高,地基土以 粉土、粉质粘土、粘土、粉砂、细沙为主,具有较松散、承载力低、 固结程度差等特征,依据本标段的地质条件,设计对软弱土路段采用 堆载预压处理,必要时打设塑料排水板。 处 臵 方 案 采 用 堆 载 预 压 +塑 料 排 水 板 的 处 治 方 法 。 横 向 处 治 范 围 为 路 基 坡 脚 外 1m ,平 面 上 呈 正 三 角 形 布 臵 ,板 长 和 间 距 由 沉 降 计 算 的 结 果 确 定 ; 砂 垫 层 厚 度 50cm ; 堆 载 预 压 高 度 为 路 床 顶 面 。 塑 料 排 水 板 采 用 SPB-C 型 ; 砂 垫 层 厚 50cm , 采 用 中 、 粗 砂 , 含 泥 量 小 于 5% 。 计 划 在 K155+092~ K155+100 处 进 行 塑 料 排 水 板 首 件 的 施 工 , 间 距 1.5 米 , 长 度 10 米 的 试 验 5 根 。

工程技术交底(塑料排水板)

工程技术交底(塑料排水板)
(3)塑料排水板采用套筒式施工,插设完成后的排水板伸出排水垫层20cm,塑料排水板需要接长时,必须采用滤膜内心板平搭接的方式,搭接长度不得小于200mm。严格控制回带长度,不得超过500mm,否则要在附近补打,回带的根数应控制在总打设根数的5%以内。
(4)塑料排水板在插入地基的过程中应保证排水板不扭曲,透水膜不被撕破和污染。并且排水板底应有可靠的锚固措施,以免在抽出保护套管时,将其带出。
交底提要
塑料排水板施工技术
参加人员
主要内容:
一、主要施工方法
(1)采用排水固结施工,排水板间距不大于设计,采用正三角形布置,要求打穿软土进入砂层0.5m以上,当软土层超过24.5m时,排水板深度按25m控制。
(2)场地清理完成后,对于一般路段,首先摊铺水平排水砂垫层,接着进行塑料插板施工,而后进行路基施工;对于遇水塘路段,首先砌筑拦水围堰,吹填砂至正常水位以上50cm,然后铺摊水平排水砂垫层,进行塑料插板施工。
不小于设计
3
竖直度(%)
1.5
(8)在软基处理路段每隔50m设置一个沉降观测断面。一个观测断面为三组沉降板,三组浅层观测桩,两组位移观测桩。
技术负责人
交底人
接受交底人
1、本表由交底部门填写,交底部门与按受交底部门各保存一份。
2、工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
(5)塑料排水板插入好后应及时将露出砂垫层的部分切断,并将它保护好,以防因打桩机移动、车辆的进出或者下雨损坏而降低排水效果。
(6)施工前塑料排水板应堆放在现场并加以适当的覆盖以防暴露在空气中而老化。
(7)塑料排水板的检验项目和质量要求见下表。
项次
检查项目
允许偏差或允许值
1

塑料排水板现场施工技术交底

塑料排水板现场施工技术交底

施工技术交底记录建设单位上海湘鼎置业有限公司监理单位上海建通工程建设有限公司施工单位项目经理单位(子单位)工陈家镇滨江休闲运动居住社区8号地块程名称分部(子分部)工分项工程名称塑料排水板程名称在以下部位使用塑料排水板:车库、会所顶板,地下车库底板以及地下车库地下室外墙内侧。

一、排水系统施工工艺车库排水保护板直接在已经完工的防水层或混凝土保护层上铺设,板材的长短边拼接采取搭接方式;土工布亦采用搭接方式,长短边搭接长度各为50~100mm。

1、施工条件(1)基层表面应平整;(2)防水层施工完毕并经过验收。

(3)地下车库底板找坡完成(地下车库底板)2、工艺流程车库顶板:基层验收→规划弹线→空铺排水板→焊接搭接缝→铺设土工布→自检验收→检查验收→回填土方。

车库底板:基层砂浆找坡→弹线→空铺排水板→接缝处理→浇筑保护层(高度略高于排水板)→钢筋混凝土地坪3、操作要点及技术要求(1)排水板自然展开、疏松地铺设于规划好的位置。

(2)排水板可按纵向或横向统一的方向铺设。

二、车库顶板排水板回填方法为了防止运土车辆对排水系统的破坏,回填需要由周边向内回填,工序如下:(1)排水板铺设完毕焊机后依次铺设塑料网格、土工布,随后回填土。

(2)第一层回填土一次性回填厚度要大于400mm厚,蛙夯夯实后才可以在回填土上行走车辆。

(3)其后分层回填,每次回填厚度可为300mm厚。

(4)最后根据需要回填人工配制种植土,自然回填,不夯实。

三、排水板应注意的质量问题1、搭接缝:拼接缝搭接牢固,无翘边现象。

2、卷材的收口:注意卷材收口处的固定,必须保证上层的无纺布整体覆盖住排水保护板,以免土体进入排水板的空间内,阻塞排水。

四、成品保护1、已铺设的高密度聚乙烯(HDPE)排水保护板排水层,应采取措施进行保护,严禁在铺设的排水层上进行施工和运输,并应及时进行下道工序的施工。

2、排水层施工时要注意已经施工完成的其他成品保护。

五、安全保证措施1、作业人员应经过安全技术培训、考核。

塑料排水板施工技术交底

塑料排水板施工技术交底

塑料排水板技术指标
项目 宽度 芯 板 厚度 单位长度质量 舌型撕裂强度 抗弯折性能 抗拉强度 复 合 体 质 量 标 准 滤 延伸率 纵向通水量 单位面积质量 厚度 纵向干态抗拉强度 横向湿态抗拉强度 膜 粘合缝抗拉强度 渗透系数 K20 等效孔径 O95
单位 mm mm g/m N mm kN/10cm % m3/s g/m2 mm N/cm N/cm N/cm cm/s mm
序号 1 2 3 项目 平面位置 垂直度(每米) 外露长度 允许偏差(mm) ±100 15 +150 -50 抽查 10% 检验数量 单元 测点 1 1 1 检验方法 检查施工记录 用经纬仪或吊线测 量套管 检查潜水探摸记录
质 量 标 准
3.有关设计要求的施工技术要求 3.1 水上施工,采用专用打设船舶,保证施工过程中在允许的风浪条件下不会影 响正常施工和工程质量,锚机的拉力和性能保证移船灵活,定位准确,定位后不 会发生晃动,保证板位误差在设计和规范规定的允许范围内。 3.2 打设塑料排水板必须使用套管打设法,不得采用裸打法。 3.3 打设船(机)定位时,管靴与板位的必须控制在±7cm 范围内。 3.4 打设时必须严格控制套管的垂直度,其偏差不得大于±1.5%。 3.5 按设计要求严格控制塑料排水板的打设底高程,不允许出现浅偏差。 3.6 塑料排水板顶端必须高出砂垫层,剪断塑料排水板,砂垫层以上的外露长度 必须大于 500mm。 3.7 允许塑料排水板的打设总量的 5%以内出现“回带”现象,但“回带”长度不 允许超过 500mm。 3.8 打入地基的塑料排水板必须为整板,长度不足的排水板严禁接长使用。 3.9 检查并记录每根板的施工情况,符合验收标准无误时才能移机,否则在邻近 板位处补打。 3.11 打设塑料排水板时严禁出现扭结,断裂和撕破滤膜等现象。 3.12 塑料排水板采用 C 型板,其各项技术规格见下表。

塑料排水板施工安全技术交底

塑料排水板施工安全技术交底
(2)在施工路段、施工点设立明显的交通标志。
(3)科学合理地组织材料运输。
(4)经常维护施工便道。
重点强调:
1.物料存放处及施工地点禁止吸烟
2.须缓慢匀速拔管
编制:复核:监理工程师:签收单位:签收负责人:世上没有一件工作不辛苦,没有一处人事不复杂。不要随意发脾气,谁都不欠你的
(9)每天开工前,必须由专业电工对施工现场的配电箱、闸刀箱、电表箱及漏电保护器进行仔细检查。尤其在雨后加强对各用电部位的检查。
(10)施工机械设备或线路发生火情时,应首先切断电源,在未切断电源之前,严禁使身体接触导线或机械设备,严禁用水进行灭火;发生人身触电时,应立即切断电源,方可对触电者做紧急救护,严禁在未切断电源之前与触电者直接接触。
4、塑料排水板必须严格按照设计要求和有关规范施工,严格按照安全技术操作规程操作,全体施工人员要遵章守纪。
5、施工机械的管理与防护
(1)塑料排水板施工机械应与施工场地的承载能力相适应,导向架高度、打设能力应满足相应施工部位的设计插塑料排水板深度要求;
(2)机械操作人员应体检合格,无妨碍作业的疾病和生理缺陷且经过专业培训、考核合格后方能上岗;
工程名称
路基
施工单位
பைடு நூலகம்软基作业队
安全负责人
朱武联
编制单位
安质部
交底人
范宝康
职称
工程师





















塑料排水板施工安全技术交底
交底内容:
一、主要危险源与危害因素
1.在施工地吸烟

塑料排水板机安全技术交底模板

塑料排水板机安全技术交底模板

一、工程名称:[请填写工程名称]二、交底日期:[请填写年月日]三、施工单位:[请填写施工单位名称]四、分项工程名称:塑料排水板机施工作业五、交底提要:为确保塑料排水板机施工作业的安全,特制定本安全技术交底,所有参与施工人员必须认真学习和遵守。

六、交底内容:1. 施工前的准备工作:- 施工现场应进行安全检查,确保无安全隐患。

- 根据施工现场总平面图,确定塑料排水板机的摆放位置,确保作业区域安全。

- 检查设备电源线路是否完好,接地是否可靠。

- 确保所有施工人员熟悉设备操作规程和安全注意事项。

2. 场地要求:- 塑料排水板机摆放区域应平整坚实,排水畅通。

- 地面应铺设防滑材料,以防工作人员滑倒。

- 周围环境应设置警示标志,提醒人员注意安全。

3. 设备操作:- 操作人员必须经过专业培训,取得操作资格。

- 启动设备前,应先检查设备各部件是否正常,润滑油是否充足。

- 操作过程中,应严格遵守操作规程,不得擅自调整设备参数。

- 作业过程中,应保持注意力集中,防止意外发生。

4. 安全防护措施:- 操作人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。

- 作业区域应设置安全防护栏,防止非操作人员进入。

- 设备周围应设置警示标志,提醒人员注意安全。

- 高空作业时,应系好安全带,并采取防坠落措施。

5. 紧急处理:- 发生设备故障或意外情况时,应立即停止作业,切断电源。

- 及时报告上级领导,采取相应措施进行处理。

- 确保所有人员安全撤离作业现场。

6. 人员安排:- 现场设专职安全员,负责监督施工过程中的安全工作。

- 设备操作人员应熟悉设备操作规程和安全注意事项。

- 定期进行安全培训,提高安全意识。

七、注意事项:- 所有施工人员必须遵守本安全技术交底,确保施工安全。

- 严禁酒后作业、疲劳作业和违规操作。

- 定期对设备进行检查和维护,确保设备安全运行。

八、接受交底人员签名:[请填写接受交底人员姓名及签名]九、交底人:[请填写交底人姓名及职务]十、备注:本安全技术交底为模板,具体施工过程中应根据实际情况进行调整。

打设塑料排水板技术交底

打设塑料排水板技术交底

分项工程施工技术交底通知单1、原材检验。

⑴塑料排水板型号与设计要求一致,其外观质量与纵向通水量、复合体抗拉强度及延伸率、滤膜等效孔径等主要性能、规格指标的要求均要满足设计要求。

⑵塑料排水板应有出厂合格证和技术性能鉴定书(原件),其外包装应牢固、完好,并具有防紫外线辐射能力。

⑶塑料排水板的长期储存应选择在库房或有良好遮盖保护条件的场地,并应避免撕裂、剥离、变质老化和混入杂质。

⑷临时存放在工地的塑料排水板,要码放整齐、避免雨淋、防止日晒与损伤。

塑料排水板性能指标包括纵向通水量、复合体抗拉强度与延伸率、滤膜抗拉强度与延伸率、滤膜渗透系数、滤膜等效孔径等。

其数值必须符合表中的规定。

塑料排水板性能指标见表12、打设方法根据我公司施工其它工程及本工程地质条件分析,本工程排水板需打入软土层中,容易造成回带长度过长。

主要原因是套管中进入淤泥,增大了塑料板与套管壁的摩擦力以致造成塑料板带出,因此,在塑料排水板打设过程中,需根据实际情况及时进行套管内壁附着的淤泥清理。

⑴塑料排水板回带的原因分析①塑料排水板在插设过程中,由于承压淤泥具有极强的流动性,受桩靴与插管的密封程度影响,淤泥极易挤入管内,造成排水板粘在插管内壁,导致插管上提时,排水板自重及土体摩擦力远小于插管上提时对排水板的摩阻力,从而导致全程回带现象的产生(见图1)。

②插管未堵塞,塑料排水板部分回带。

该现象多发生在插设深度较浅,且土层较为干硬的情况,原因是插管上提后,桩位成孔,排水板无法被土体夹住,当桩管上提到较为软塑性土层时,周围土体可以夹住排水板底端,此现象为部分回带。

③塑料排水板在插设至设计深度后,由于排水板自重、桩靴的重力及土体摩擦力小于插管上提时对排水板的摩阻力,导致桩靴弹不开,从而导致整根回带现象(见图2)。

图1 图2⑵本工程计划对塑料排水板回带现象的处理以往处理塑料排水回带现象,通常采用提高桩靴与插管底端结合处的密封性,但由于插管下沉遇较硬土层时,受振动锤上下振动力的影响,导致桩靴与插管之间局部产生间隙,土体极易挤入插管内,而造成排水板的回带现象。

塑料排水板施工技术交底

塑料排水板施工技术交底

.台州湾大桥及接线工程第TS11标段塑料排水板施工技术交底(一级)中交第四公路工程局有限公司台州湾大桥及接线工程第TS11标段项目经理部二O一五年九月目录一、工程概况 (1)二、施工准备 (1)三、塑料排水板的材料要求 (2)四、塑料排水板施工工艺 (2)五、塑排的施工步骤 (3)六、塑料排水板施工要求及注意事项 (4)1、塑料排水板的施工要求 (4)2、塑料排水板的施工注意事项 (5)3、塑料排水板的检测 (5)七、土工格栅及碎石垫层施工 (6)1、加筋材料要求 (6)2、碎石垫层施工 (7)八、安全保证措施 (7)九、环保、文明施工 (8)塑料排水板施工技术交底一、工程概况本标段软基处理为塑料排水板处理方式的段落有12处,主要用于一般路段的地基处理,塑料排水板采用正三角形布设,采用可测深式塑料排水板。

本标段塑料排水板总根数为22223根,合计长度为533100m,平均深度为24m。

具体工程量见下表1。

表1 塑料排水板工程数量表1、场地平整:塑料排水板施工前先清除地表土,铺设碎石垫层;场地周围挖排水沟引水,保证作业区域场地无积水。

合理规划作业区,材料堆放场地要求平整坚实,不得产生不均匀沉陷。

2、材料、人员、机械设备、各种工具应提前进场准备好,完成临水、临电设施架设、便道铺设等工作。

3、准确放样出各个塑料排水板的位置,并做好标记。

4、根据施工图绘制排水板布置图并编号,根据布置图及现场实际情况,确定施工顺序。

5、塑料排水板施工前,完成对塑料排水板的技术指标检测,合格后,方可施工。

6、做好现场标识、标牌。

注明塑料排水板施工段落、开工日期、现场负责人等。

三、塑料排水板的材料要求按设计,本工程采用SPB—C型原生塑料排水板。

排水板由芯板和滤膜组成,板芯材质采用全新聚乙烯或聚丙烯新料,滤膜采用粘合性涤纶无纺土工布。

塑料排水板技术指标要求见下表:1、一般路段:测量放样→整平工作面→挖纵、横向排水沟→摊铺下层碎石垫层(30cm)→铺设复合土工布→布板位→打设塑料排水板→割断塑料排水板(露出地面50cm)→机具移位至下一位置→塑料排水板打设完成→摊铺上层碎石垫(20cm)→铺设土工格栅→填筑路基。

塑料排水板安全交底

塑料排水板安全交底
6、在夜间施工必须有足够的照明设施,以保证安全和施工质量。
7、遇有地基超软弱情况或软弱不均地段时,应即时调整机体或在枕木下铺垫荆芭、竹芭等,增加地面承载力防止桩机倾倒。
8、现场的配电箱应有防水措施、柜门闭合良好,电缆接线处必须使用接线端子(线鼻)
9、特种施工工作人员必须作到持证上岗,严禁无证操作及违章指挥。
安全员
接受交底单位负责人
说明:本交底通知单由该工程主办技术人员制订签发,一式三份,主办技术人员、安全员、接受交底单位负责人各一份。
施工内容
排水板打设
交底 单位
中交一航局四公司第八项目经理部 Nhomakorabea接受交底
单 位
交底内容:
为确保本工程的施工正常进行,人员及设备免受损失,特制定安全施工措施如下:
1、凡进入施工现场的所有人员必须戴安全帽,从事高空作业人员必须穿防滑鞋,系安全带。
2、现场施工用电电缆注意保护,防止破损漏电,现场用电专人管理,不得私接、乱接,防止施工电缆长时间浸入水中各机配电箱必须安装漏电保护器,并保证其工作灵敏正常,电缆接头必须用木桩架高,固定。
3、作业前应认真检查卷扬机及各种传动、制动、滑动、钢丝绳、各紧固件是否能正常传动,各防护装置是否齐全有效,待试车动转正常后,方可作业。
4、当震锤启动后,机组人员应离开一定的安全距离,密切注意桩机的动向,如发现异常现象,应立即停机检查,排除故障后,在继续施工。
5、遇到雨天、大雾和六级以上大风时应停止作业,并切断电源,稳固桩机,防止意外的滑动。
10、桩机移动时,电缆应有专人移动,弯曲半径不得过小,不得强力拖拉,防止导轨碾压。
11、在打设排水板过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术交底记录
2、卷材的收口:注意卷材收口处的固定,必须保证上层的无纺布整体覆盖住排水保护板,以免土体进入排水板的空间内,阻塞排水。

四、成品保护
1、已铺设的高密度聚乙烯(HDPE)排水保护板排水层,应采取措施进行保护,严禁在铺设的排水层上进行施工和运输,并应及时进行下道工序的施工。

2、排水层施工时要注意已经施工完成的其他成品保护。

五、安全保证措施
1、作业人员应经过安全技术培训、考核。

2、材料存放于专人负责的库房,严禁烟火并挂有醒目警告标识和防火措施。

3、施工人员应佩戴安全帽、穿软底鞋、工作服,严禁在没有任何防护措施的情况下违章作业。

4、施工用电源必须配置漏电保护装置;
5、严禁在酒后作业,严禁乱摸、乱动非本工种的任何机械、电气设备。

6、其他未尽事项按相应安全技术作业要求执行。

六、塑料排水板朝向
1、车库顶板:支点朝上,在支点上覆盖土工布,如下图:
2、车库底板:支点向下,在支点内填充混凝土,参考下图:
3、地下车库外墙内侧:支点粘在墙上,钢丝网加钢钉后内墙粉刷,如下图:
4、施工搭接参考下图:
交底单位上海三湘建筑装饰工程有限公司接收单位交底人交底日期
接受交底人。

相关文档
最新文档
