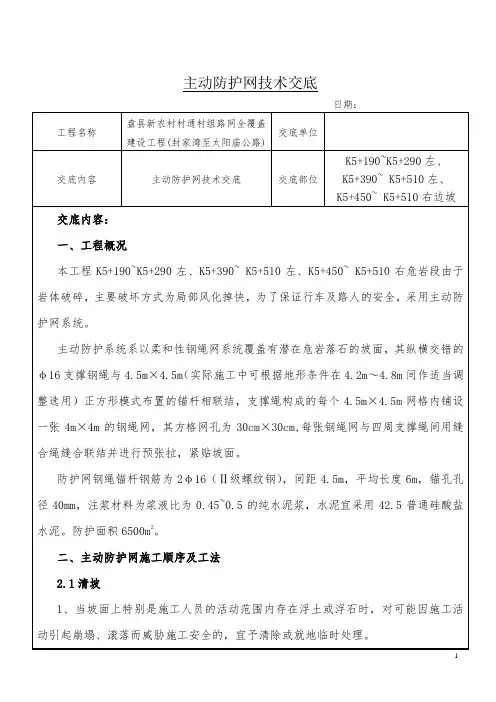

(完整版)主动防护网技术交底
防护网施工安全技术交底模板
一、交底目的为确保防护网施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工地点:___________4. 施工内容:___________5. 施工期限:___________三、安全注意事项1. 人员资质要求- 施工人员必须持有相关岗位操作证书,并经过专业培训,熟悉防护网施工工艺和安全操作规程。
- 严禁未经过培训或未取得上岗证的工人参与施工。
2. 施工前的准备工作- 施工前,应对施工现场进行全面检查,确保施工环境安全,无安全隐患。
- 检查施工工具、设备是否完好,并做好保养工作。
3. 施工过程中的安全措施- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场设置警示标志,明确危险区域和作业区域。
- 施工过程中,严禁酒后作业、疲劳作业、违章作业。
- 高处作业时,必须使用安全带,并确保安全带正确佩戴。
- 上下立体交叉作业时,应设置隔离防护措施,防止坠落物伤人。
4. 材料及设备安全- 防护网材料应选用符合国家标准的产品,并经检验合格。
- 机械设备运行前,应检查其性能是否正常,确保运行安全。
5. 现场环境安全- 施工现场应保持整洁,及时清理施工垃圾,防止绊倒、滑倒事故发生。
- 施工现场应设置消防设施,确保消防通道畅通。
四、应急处理1. 发生安全事故时,应立即停止施工,组织人员救治受伤人员,并报告相关部门。
2. 对事故现场进行保护,不得擅自移动事故现场物品。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底内容1. 施工人员应认真学习本交底内容,了解施工过程中的安全风险和预防措施。
2. 施工单位应加强对施工人员的安全教育,提高安全意识。
3. 施工现场应严格执行安全技术交底内容,确保施工安全。
六、交底人及接受交底人1. 交底人:___________2. 接受交底人:___________3. 交底时间:___________4. 交底地点:___________七、备注本安全技术交底为模板,具体施工过程中,应根据实际情况进行调整。
主动防护网技术交底
交底单位:中铁三局渝黔铁路土建10标经理部第三分部第九架子队
交底人:
复核人:
年 月 日
承接单位或班组:
负责人(工长):
年 月 日施工现场Fra bibliotek工员:负责人(工长):
8.预张拉:φ16的纵横向支撑绳与4.5×4.5m正方形模式布置的锚杆联结并进行预张拉,支撑绳构成的每个4.5×4.5m网格内铺设一张钢丝绳网,每张钢丝绳网与四周支撑绳间用缝合并进行预张拉,在山体凹腔处安设随机锚杆进行旋压预张拉,该预张拉工艺能使系统对坡面施以一定的法向预紧压力,从而提高表层岩土体的稳定性,尽可能地阻止崩塌落石的发生并将小部分落石限制在一定的空间内运动,同时,在钢绳网下铺设格栅网,以阻止小尺寸岩块的塌落。
3.注浆并插入锚杆(锚杆外露环套顶端不能高出地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表),浆液标号不低于M30,孔内应确保浆液饱满,在进行下一道工序前注浆体养护不少于三天。
4.安装纵横向张拉绳,张拉紧后两端各用2-4个(张拉绳长度小于15m时为2个,大于30m时为4个,其间为3个)绳卡与锚杆外露环套固定连接。
3.钢丝绳锚杆: 锚杆采用两股φ16钢丝绳制作,钢丝绳热镀锌等级为A级,其长度应不小于2m。
4.锚杆孔:锚杆孔凹尺寸为200mm×200mm,锚杆孔双股孔径不小于φ42mm。
5.机芯环:采用重型机芯环“H5/8”,防腐处理采用热镀锌。
6.锚杆抗拔力:锚固后抗拔力不小于50KN。
7.绳卡:采用热镀锌的德式741绳卡。
8.在山体凹腔处安装旋压式预应力柔性随机锚杆对系统进行预张拉。
主动防护网技术交底
按设计深度钻凿锚杆孔并清孔,孔深应比设计锚杆长度长5cm以上,孔径不小于φ40。
2.4锚杆安装
注浆并插入锚杆,浆液为水灰比0.45~0.50的纯水泥浆,水泥宜用42.5普通硅酸盐水泥,确保浆液饱满,在进行下一道工序前注浆体养护不少于三天。
2.5套环加工及锚头封闭
制作钢丝绳套环,采用50cm长φ16钢丝绳弯曲成环形,连接处用2个U型卡扣上牢。在每一孔位处凿一定深度的凹坑,一般口径20cm,深15cm。将套环悬挂于锚杆尾部弯钩上。锚杆外露套环顶端不能高出地表。用C25细石混凝土封闭凹坑(套环大部露出混凝土,套环与锚杆弯钩连接处必须封闭于混凝土内)。
主动防护系统系以柔和性钢绳网系统覆盖有潜在危岩落石的坡面,其纵横交错的φ16支撑钢绳与4.5m×4.5m(实际施工中可根据地形条件在4.2m~4.8m间作适当调整选用)正方形模式布置的锚杆相联结,支撑绳构成的每个4.5m×4.5m网格内铺设一张4m×4m的钢绳网,其方格网孔为30cm×30cm,每张钢绳网与四周支撑绳间将来发生崩塌可能性很大的个别块孤危石,若它(们)的崩落可能带来系统的大量维护工作需要甚至超过系统的防护能力,则宜对其进行适当的支撑加固处理或予以事先清除。
2.2测量放线
放线测量确定锚杆孔位(根据地形条件,孔间距可有0.3m的调整量),在孔间距允许的调整范围内,尽可能在低凹处人工凿一深度不小于锚杆外露环套长度的凹坑,一般口径20cm,深20cm。
3.注意施工用电安全,处理机械故障时,必须使设备断电、停风;向施工设备送电、送风前,应通知相关的施工人员。
4.施工前,应认真检查和处理防护网作业区的危石,施工机具应放置在安全地带。
5.在陡边坡上铺挂各类网时,在铺挂、缝合、固定前应用软绳或φ8钢绳悬挂固定,避免坠落。
主动防护网安全技术交底
二、GPS2主动防护网施工安全技术
1、边坡防护整治首先坡面清理 自上而下彻底清理坡面,将坡面上的浮土、松动石块全部清除,并局部地形进行适当加固,避免施工中落石伤人。
4、大风、大雾和雨天等恶劣天气,不得进行高边坡施工作业;
5、施工作业前必须清理边坡孤悬石,清理边坡孤石悬石必须遵守一下规定:作业人员必须配戴安全帽、安全绳子,施工作业时坡面下方必须设置防护网防护落石,掉落行车道,危及行人过往车辆安全;
6、施工作业全程坡面下方公路两头,必须配备专职安全员持交通指挥旗指挥过往车辆及行人,确保过往车辆及行人的安全;
工程名称
日喀则地区亚东公路震后恢复工程
交底单位
西名称
路基工程
交底部位
路基工程作业
交底内容
一、GPS2主动防护网安全注意事项
1、清除的丛草、树木严禁放火焚烧,以防引起火灾,生活中严禁户外明火,以免引起火灾;
2、 我标段路线坡陡、弯急、且雨水充足,车流量大,严禁在公路玩耍打闹,以免引起安全事故;
以上各条请遵照执行,如有违者,进行严肃处理。
编制人
复核人
接收单位
接收人
2、锚杆孔定位 按设计的位置结合现场实际地形对锚杆孔位进行测量定位,由于坡面的起伏,依据地形条件,孔间距可有的调整量,否则,支撑绳和防护网可能连接不上。
3、开凿锚杆孔口凹坑、钻锚杆孔
锚杆孔定位以后,先在每一个孔口处开凿一个深度部小于锚杆外露环套长度的凹坑,使系统安装后尽可能紧贴坡面。按锚杆设计长度垂直边坡岩面钻出锚杆孔,按设计深度钻凿锚杆并清孔,孔深应比设计锚杆长度以上;
主动防护网技术交底49803(学习经验)
技术交底书工程位置***第***项目部工程名称***进口正洞交底工程项目***危岩落石防护交底主题主动防护网施工交底详细内容及附图交底内容:一、适用范围:本交底为***铁路****标第***项目部***隧道危岩落石主动防护网施工,适用于节理裂隙发育的弱风化硬质岩且整体稳定的边坡防护,边坡坡率不陡于1:0.5。
二、主动防护网施工工艺流程图清坡→锚杆孔定位→开凿锚杆孔口凹坑、钻锚杆孔→锚杆孔内注砂浆并锚固锚杆→支撑绳安装→钢丝绳网铺挂与缝合图1柔性防护网布置图三、施工工艺方法及要求1、清坡自上而下彻底清理坡面,将坡面防护区域内威胁施工安全的浮土及浮石清除,对不利于施工安装和影响系统安装后正常功能发挥的局部地形(局部堆积体和凸起体等)进行适当修整加固,避免施工中落石伤人。
2、锚杆孔定位按设计的位置结合现场实际地形对锚杆孔位进行放线测量定位,由于坡面的起伏,依据地形条件,孔间距可有0.3m的调整量,否则,支撑绳和防护网可能连接不上。
3、开凿锚杆孔口凹坑、钻锚杆孔锚杆孔定位以后,先在每一个孔位处开凿一个深度部小于锚杆外露环套长度的凹坑,一般口径20cm,深20cm,使系统安装后尽可能紧贴坡面。
再按锚杆设计长度(单根长3m)垂直边坡岩面钻出锚杆孔,按设计深度钻凿锚杆孔并清孔,孔深应比设计锚杆长度长5 cm 以上,孔径不小于Φ42mm。
当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于Φ35mm的锚孔内,形成人字形锚杆,两股钢绳间夹角为15º~30º,以达到同样的锚固效果。
4、锚杆孔内注砂浆并锚固锚杆钻孔后,由孔底注浆并插入锚杆(锚杆外露环套顶端不能高出地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表),一般环境下采用M35水泥砂浆,化学侵蚀环境下,根据环境作用等级注浆材料选用M35水泥砂浆或水泥浆,并按耐腐蚀相关规范要求掺入水泥重量一定比例的粉煤灰。
注浆时,应确保所用砂浆标号满足设计要求且孔内浆液饱满。
主动防护网安全技术交底
5、施工作业前必须清理边坡孤悬石,清理边坡孤石悬石必须遵守一下规定:作业人员必须配戴安全帽、安全绳子,施工作业时坡面下方必须设置防护网防护落石,掉落行车道,危及行人过往车辆安全;
6、施工作业全程坡面下方公路两头,必须配备专职安全员持交通指挥旗指挥过往车辆及行人,确保过往车辆及行人的安全;
以上各条请遵照执行,如有违者,进行严肃处理。
编制人
复核人
接收单位
接收人
7、施工前必须检查边坡顶是否有裂缝,边坡是否有不稳定或局部失稳现象等安全隐患,如果有无法排除的,必须上报项目部,安全隐患排除前严禁施工。
二、GPS2主动防护网施工安全技术
1、边坡防护整治首先坡面清理 自上而下彻底清理坡面,将坡面上的浮土、松动石块全部清除,并局部地形进行适当加固,避免施工中落石伤人。
3、砍伐树木必须遵守下列规定:伐树前,应将周围有碍砍伐作业的灌木和藤条砍除,并选好安全躲避的退路;伐树范围内应布置警戒,非工作人员不得逗留、接近;为使树木按预定方向倾倒,要在树木下部倒树方向砍一剁口,其深度为树干直径的1/4,然后再从剁口上边缘的对面开锯,最后应留2~3cm安全距离;在陡坡悬岩处砍伐树木,应有防止树木伐倒后顺坡溜滑和撞落石块伤人的安全措施;在山坡上严禁在同一地段的上下同时作业;截锯木料时,树杈和树干垫撑必须稳固;
2、锚杆孔定位 按设计的位置结合现场实际地形对锚杆孔位进行测量定位,由于坡面的起伏,依据地形条件,孔间距可有的调整量,否则,支撑绳和防护网可能连接不上。
பைடு நூலகம்3、开凿锚杆孔口凹坑、钻锚杆孔
锚杆孔定位以后,先在每一个孔口处开凿一个深度部小于锚杆外露环套长度的凹坑,使系统安装后尽可能紧贴坡面。按锚杆设计长度垂直边坡岩面钻出锚杆孔,按设计深度钻凿锚杆并清孔,孔深应比设计锚杆长度以上;
防护网安装技术安全交底模板
一、交底目的为确保防护网安装过程中人员安全及工程质量,特制定本安全交底,对参与施工人员进行详细的安全技术交底。
二、交底内容1. 施工人员安全注意事项(1)施工前,所有人员必须参加安全培训,了解防护网安装的安全生产要求。
(2)施工人员应穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
(3)施工过程中,不得擅自离开工作岗位,确保施工区域安全。
(4)施工人员应严格遵守操作规程,严禁违章操作。
2. 防护网材料及设备安全(1)防护网材料应选用合格产品,确保其质量符合国家标准。
(2)施工前,对施工设备进行安全检查,确保其性能良好。
(3)施工现场应保持整洁,不得乱堆乱放材料及设备。
3. 现场施工安全措施(1)施工前,对施工现场进行安全评估,制定相应的安全防护措施。
(2)施工现场设置安全警示标志,明确警示范围。
(3)施工过程中,应确保施工区域周围环境安全,防止意外事故发生。
4. 防护网安装操作步骤(1)施工人员应按照施工图纸和技术规范进行施工。
(2)安装防护网时,应先固定立柱,然后安装横杆和网片。
(3)安装过程中,应确保各部件连接牢固,避免因松动导致安全隐患。
(4)施工完成后,应对防护网进行检查,确保其牢固可靠。
5. 高处作业安全(1)高处作业人员应具备相关资质,并穿戴安全带等防护用品。
(2)高处作业时,应使用安全绳,确保作业人员安全。
(3)高处作业区域下方不得有人行走或停留。
三、应急处理1. 发生安全事故时,立即停止施工,并组织人员进行救援。
2. 及时上报相关部门,按照事故处理程序进行处理。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
四、交底人(此处填写交底人姓名及职务)五、施工人员签字确认(此处填写施工人员姓名及签字)六、生效日期(此处填写交底生效日期)七、备注本安全交底自生效之日起,施工人员必须严格遵守,确保施工安全。
如有违反,将依法追究责任。
---请注意,以上模板仅供参考,具体安全交底内容应根据实际工程情况和现场环境进行调整。
高速公路工程主动防护网施工技术交底
交底编号:XXXXXX高速公路工程主动防护网施工技术交底XXXXXXXXX有限公司XXXXXX高速XXXX标项目经理部20XX年X月XX日技术(安全)交底书不利于施工安装和影响系统安装后正常功能发挥的局部地形(局部堆积体和凸起体等)进行适当修整加固,避免施工中落石伤人。
(2)锚杆孔定位按设计的位置结合现场实际地形对锚杆孔位进行放线测量定位,由于坡面的起伏,依据地形条件,孔间距可有0.3m的调整量,否则,支撑绳和防护网可能无法连接。
(3)开凿锚杆孔口凹坑、钻锚杆孔锚杆孔定位以后,先在每一个孔位处开凿一个深度不小于锚杆外露环套长度的凹坑,一般口径20cm,深20cm,使系统安装后尽可能紧贴坡面。
再按锚杆设计长度(单根长3~4m或6m)垂直边坡岩面钻出锚杆孔,按设计深度钻凿锚杆孔并清孔,孔深应比设计锚杆长度长50mm以上,孔径不小于70mm。
图1 锚杆大样图(4)锚杆孔内注砂浆并锚固锚杆钻孔后,由孔底注浆并插入锚杆(锚杆外露环套顶端不能高出地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表),采用M30水泥砂浆。
注浆时,应确保所用砂浆标号满足设计要求且孔内浆液饱满。
砂浆应搅拌均匀,随拌随用,一次搅拌的砂浆应在初凝前用完,并严防石块、杂物混入。
锚杆插入后应居中固定,杆体外露部分应避免敲击、碰撞,等砂浆强度达到要求后再挂网。
注浆过程中若漏浆现象严重,则采用封堵措施及间歇多次注浆法,每次注浆管口均需置于前次注浆砂浆所达顶面,以保证注浆饱满,砂浆初凝收缩后,应进行补浆。
灌浆完成28h内不得敲击和碰撞锚杆,锚杆固定后至少养护3天。
锚杆长度大于3m时,注浆宜采用机械注浆。
(5)支撑绳安装纵、横向支撑绳(Φ16mm)应穿过沿程各锚杆的外露环套,形成纵横交错的网格。
支撑绳两端固定前应张紧,支撑绳张拉紧后两端各用2~4个绳卡将支撑绳卡死固定,固定后绳端应保留长度不小于20cm的自由尾绳。
(6)钢丝绳网铺挂与缝合在各挂网单元内从上向下铺设钢丝绳网并缝合,由纵横交错的Φ16纵、横向支撑绳与4.5m×4.5m或2.5m×4.5m(实际施工中可根据地形条件及锚杆位置可在±0.3m 作适当调整)模式布置的锚杆相联结,支撑绳构成的每个4.5m×4.5m或2.5m×4.5m 网格内铺设一张或两张(根据设计的单层或双层钢绳网确定)4m×4m或4m×2m的D0/08/300型钢绳网,每张钢绳网与四周支撑绳间用缝合绳缝合联结并进行预张拉,该张拉工艺能使系统对坡面施以一定的法向预紧压力,从而提高表层危岩体的稳定性,并在钢绳网下铺设小网孔的S0/2.2/50型格栅网,阻止小尺寸岩块的塌落。
安全防护网技术交底模板
一、交底目的为确保施工现场安全,防止高处坠落、物体打击等事故发生,提高施工人员的安全意识和操作技能,特制定本技术交底。
二、适用范围本技术交底适用于施工现场各类安全防护网的搭设、拆除、维护及使用。
三、交底内容1. 安全防护网的基本要求(1)安全防护网应选用符合国家标准、具有足够强度和耐久性的材料制作。
(2)安全防护网应设置在施工现场的临边、洞口、孔洞等危险部位。
(3)安全防护网应安装牢固,不得松动、倾斜。
(4)安全防护网应定期检查、维护,确保其安全性能。
2. 安全防护网的搭设(1)搭设前,应了解施工现场的实际情况,确定安全防护网的位置、高度和范围。
(2)搭设人员应穿戴好个人防护用品,如安全帽、安全带等。
(3)搭设时应严格按照操作规程进行,确保安全防护网的安装牢固、平整。
(4)搭设过程中,应随时检查安全防护网的连接部位,发现问题及时处理。
3. 安全防护网的拆除(1)拆除前,应确认施工现场无人员作业,并通知相关人员。
(2)拆除时应由专业人员操作,严禁无关人员参与。
(3)拆除时应按照从上到下的顺序进行,确保安全防护网的拆除过程安全有序。
(4)拆除后的材料应妥善存放,不得乱堆乱放。
4. 安全防护网的维护(1)定期检查安全防护网的完好情况,发现问题及时修复或更换。
(2)检查安全防护网的连接部位,确保连接牢固。
(3)检查安全防护网的网面,如有破损应及时修补或更换。
(4)保持安全防护网的清洁,避免影响其使用效果。
5. 安全注意事项(1)搭设、拆除安全防护网时,必须严格遵守操作规程,确保安全。
(2)严禁酒后操作,确保操作人员精神状态良好。
(3)施工现场应设置警示标志,提醒人员注意安全。
(4)施工过程中,应随时关注安全防护网的使用情况,发现问题及时处理。
四、交底责任(1)施工项目负责人负责组织本项目的安全防护网技术交底。
(2)施工技术负责人负责对施工人员进行安全防护网操作技能培训。
(3)施工现场管理人员负责监督安全防护网的搭设、拆除和维护工作。
主动防护网施工技术交底
技术交底书
主动防护网施工技术交底编号
项目名称蒙华铁路煤运通道工程MHTJ-9标段MHTJ-9-5-SD-WS-20
1909-20 工程名称隧道工程
设计文件图号蒙华浩三段施隧52变-17~24
施工部位高家山隧道出口洞门上方危石
交底日期 2019年9月20日
一、交底范围
交底内容:高家山隧道出口洞门上方危石主动防护网施工。
二、设计要求
(1)钢丝绳网、支撑绳及钢丝绳锚杆所用钢丝绳应符合GB/T 8918-1996的规定,其钢
丝强度不应低于1770MPa,热镀锌等级不低于AB级。
(2)钢丝格栅编织用钢丝应符合GB/T 343-1994的规定,其热镀锌等级不低于AB级。
(3)钢丝绳网:应采用抗错动抗脱落十字卡扣编织而成的菱形网,十字卡扣抗错动拉力
不应小于5kN ,十字卡扣抗脱落拉力不小于10kN ,编制成网的钢丝绳不应有断丝、脱
丝现象,网的形状平整,网绳无打结和明显扭曲现象。
(4)钢丝格栅:钢丝不应有明显机械损伤和锈蚀现象。
三、施工工艺
1、机械配置
表1-1 机械配置表
机械名称规格型号数量单位备注
空压机 4.5m³ 2 台钻孔用
风镐YO-18型 3 台
安装支撑绳及缝紧线器BQ20B 4 把
合器
切割机J3GB-400 1 台切割材料
电钻DZ-25A 4 把。
主动防护网技术交底
二、主动防护网施工顺序及工法
2.1清坡
1、当坡面上特别是施工人员的活动范围内存在浮土或浮石时,对可能因施工活动引起崩塌、滚落而威胁施工安全的,宜予清除或就地临时处理。
主动防护系统系以柔和性钢绳网系统覆盖有潜在危岩落石的坡面,其纵横交错的φ16支撑钢绳与4.5m×4.5m(实际施工中可根据地形条件在4.2m~4.8m间作适当调整选用)正方形模式布置的锚杆相联结,支撑绳构成的每个4.5m×4.5m网格内铺设一张4m×4m的钢绳网,其方格网孔为30cm×30cm,每张钢绳网与四周支撑绳间用缝合绳缝合联结并进行预张拉,紧贴坡面。
2、对坡面上存在的将来发生崩塌可能性很大的个别块孤危石,若它(们)的崩落可能带来系统的大量维护工作需要甚至超过系统的防护能力,则宜对其进行适当的支撑加固处理或予以事先清除。
2.2测量放线
放线测量确定锚杆孔位(根据地形条件,孔间距可有0.3m的调整量),在孔间距允许的调整范围内,尽可能在低凹处人工凿一深度不小于锚杆外露环套长度的凹坑,一般口径20cm,深20cm。
3.纵横向支撑绳穿插完毕后必须采取有效措施予以收紧下一道工序。
四、安全防护措施
1.高空作业时必须采用安全绳,安全带等措施加强作业人员和坡面作业机具的保护。
2.施工作业面脚手架下方设人行通道、并做防护处理,注意下方人员安全。坡上作业期间,若坡脚为行人过往的通道,应采用作业工作区看守控制等安全保护措施。
2.3钻孔
按设计深度钻凿锚杆孔并清孔,孔深应比设计锚杆长度长5cm以上,孔径不小于φ40。
SNS主动防护网技术交底
(4)钻孔后,宜先注浆后插锚杆。注浆时,应均匀充满全孔。锚杆插入后应居中固定。杆体外露部分应避免敲击、碰撞,等砂浆强度达到要求后再挂网。
(5)支撑绳安装
5.1支撑绳应穿过沿程各锚杆的外露鸡心环套。
5.2绳端必须用绳卡固定,绳卡间距5~10cm,固定后绳端应留长度不小于20cm的自由尾绳。
5.3支撑绳两端固定前应张紧,张紧力不得小于5KN。
(6)钢丝绳网铺挂与缝合
在各挂网单元内顺序铺挂钢丝绳网,同时用缝合绳将钢丝绳网与支撑绳或相邻网块边沿进行缝合连接并张紧,缝合绳两端头宜叠置不小于0.5m的长度,两绳端各用两个绳卡与钢绳卡与钢绳网固定连接。
(2)施工材料要堆码整齐 。弃渣、废液不得乱排乱倒。
5、其他要求:
SNS主动防护网只适用于整体稳定的边坡碎落防护。若边坡不稳定,需要用加强锚杆,应及时与技术组联系。
6、附图(必要时)
见ZK32+040~ZK32+390SNS主动防护网设计图。
后附主动防护大样图
交底者:复核者:接收者:日期:
ZK32+040~ZK32+390SNS主动防护网技术交底
编号:2009年12月9日
工程名称SNS主动防护网里 程ZK32+040~ZK32+390
设计图号S3-30-2施工部位路基左侧高边坡
技术交底内容:
1、施工工艺:
(1)本段治理方案为:第一级坡级坡率为1:0.5,防护形式均为攀爬植物护坡,第二级边坡坡率1:0.5,防护形式为主动防护网。最后一级坡率为1:0。5一破到顶,防护形式为主动防护网。
(完整版)主动防护网技术交底
8、施工现场要立标示牌,要求醒目、稳定,不得歪斜、松动。 五、冬季施工 1、应使用普通硅酸盐水泥,强度为 R42.5 级。 2、拌合水进行加热处理,以保证混凝土入模温度。 3、对砂子、水泥等材料要进行覆盖处理,对上面的渣要清除。 4.砂浆要随拌随用,当天拌合的砂浆要当天用完,切勿过夜使用,
四、 安全措施及文明施工: 1、为保证施工安全,开挖一级边坡,必须立即施作一级挂柔性 防护网护坡,待护坡达到设计要求后方可进行下一级边坡开挖。施工 成型后应加强对边坡加固的养护,加强对防护网的大修检查。 2、现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱、 开关箱的下底与地面的距离大于 1.3m,小于 1.5m,其设置地点平坦 并高出地面 20cm,并且周围设置围栏及搭设防雨防砸棚。并在围栏 上悬挂安全标志。配电箱内设置两级漏电保护,考虑到在总配箱装设
最好在白天气温较高时施工,尽量不要在晚上等气温较低的时间段施
工。
5、施工配合比:
水泥
砂
碎石
水
(普通硅酸盐水泥 42.5R)
M35 砂浆
防冻液
交底人 总工程师 接受
4、锚杆孔内注砂浆并锚固锚杆 钻孔后,由孔底注浆并插入锚杆(锚杆外露环套顶端不能高出 地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表), 一般环境下采用 M35 水泥砂浆,化学侵蚀环境下,根据环境作用等 级注浆材料选用 M35 水泥砂浆或水泥浆,并按耐腐蚀相关规范要求
掺入水泥重量一定比例的粉煤灰。注浆时,应确保所用砂浆标号满足 设计要求且孔内浆液饱满。砂浆应搅拌均匀,随拌随用,一次搅拌的 砂浆应在初凝前用完,并严防石块、杂物混入。锚杆插入后应居中固 定,杆体外露部分应避免敲击、碰撞,等砂浆强度达到要求后再挂网。 注浆过程中若漏浆现象严重,则采用封堵措施及间歇多次注浆法,每 次注浆管口均需置于前次注浆砂浆所达顶面,以保证注浆饱满,砂浆 初凝收缩后,应进行补浆。灌浆完成 28h 内不得敲击和碰撞锚杆, 锚杆固定后至少养护 3 天。锚杆长度大于 3m 时,注浆宜采用机械注 浆。
K6+820高边坡防护(主动防护网)作业安全技术交底
XXXXXXXXXXXXXXXXXXXXXXXX项目A14-1安全技术交底记录表孔内应确保浆液饱满,在进行下一道工序前注浆体养护不少于三天。
6.撑绳安装安装纵横向支撑绳,张拉紧后两端各用2~4个(支撑绳长度小于15m时为2个,大于30m时为4个,其间为3个)绳卡与锚杆外露环套固定连接。
7.铺挂格栅网从上向下铺挂格栅网,格栅网间重叠宽度不小于5cm,两张格栅网间的缝合以及格栅网与支撑绳间用φ1.2铁丝按1m间距进行扎结(有条件时本工序可在前一工序前完成即将格栅网置于支撑绳之下)。
8.铺设钢绳网从上向下铺设钢绳网并缝合,缝合绳为φ8钢绳,每张钢绳网均用一根长约31m的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳两端用两个绳卡与网绳进行固定联结。
9.施工技术要求及注意事项①施工过程中要求各道施工工序必须有详细记录。
②施工所用材料(防护网、水泥)必须有出厂证明和合格证,SNS主动防护网为GPS2型。
③钻机固定牢靠,在岩层钻进反推力作用下仍能保证钻机稳定。
④在钢绳网下铺设小网孔的SO/2.2/50型格栅网,以阻止小尺寸岩块的塌落。
⑤施工中如发现地质条件与设计有较大出入时,及时与设计人员联系。
主动柔性防护网施工流程图三、危险因素及预防措施主动防护网的施工因地形和地质水文条件的复杂,从业人员的素质较低,因此它是高风险和易发生安全事故的施工作业。
从人、机、料、法、环境六个因素综合分析,识别确认有5个可能造成人员伤害、财产损失的危险源为:机械伤害、坍塌和滑坡、触电伤害、高处坠落、物体打击。
1.综合预防、控制措施(1)对重大危险要采取“两个控制”,即前期控制,施工过程控制。
①前期控制:工程开工前在编制施工组织设计或专项方案时,针对工程的各种危险源,制定出防控措施。
②施工过程控制:在工程施工过程中,严格按照各项操作规程和专项安全施工方案施工和监督检查,认真落实整改。
(2)加强安全生产的综合管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、机械设备操作人员必须取得操作证或特殊工种操作证后,方 可操作,并不得擅自离开工作岗位或将机械交给非本机械操作人员, 严禁无关人员进入作业区和操作室内。
6、施工材料要在固定堆物处定点堆放,并按要求摆放整齐。
四、 安全措施及文明施工: 1、为保证施工安全,开挖一级边坡,必须立即施作一级挂柔性 防护网护坡,待护坡达到设计要求后方可进行下一级边坡开挖。施工 成型后应加强对边坡加固的养护,加强对防护网的大修检查。 2、现场临时配电箱采用统一铁制配电箱加工定做,固定式配电箱、 开关箱的下底与地面的距离大于 1.3m,小于 1.5m,其设置地点平坦 并高出地面 20cm,并且周围设置围栏及搭设防雨防砸棚。并在围栏 上悬挂安全标志。配电箱内设置两级漏电保护,考虑到在总配箱装设
4、锚杆孔内注砂浆并锚固锚杆 钻孔后,由孔底注浆并插入锚杆(锚杆外露环套顶端不能高出 地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表), 一般环境下采用 M35 水泥砂浆,化学侵蚀环境下,根据环境作用等 级注浆材料选用 M35 水泥砂浆或水泥浆,并按耐腐蚀相关规范要求
掺入水泥重量一定比例的粉煤灰。注浆时,应确保所用砂浆标号满足 设计要求且孔内浆液饱满。砂浆应搅拌均匀,随拌随用,一次搅拌的 砂浆应在初凝前用完,并严防石块、杂物混入。锚杆插入后应居中固 定,杆体外露部分应避免敲击、碰撞,等砂浆强度达到要求后再挂网。 注浆过程中若漏浆现象严重,则采用封堵措施及间歇多次注浆法,每 次注浆管口均需置于前次注浆砂浆所达顶面,以保证注浆饱满,砂浆 初凝收缩后,应进行补浆。灌浆完成 28h 内不得敲击和碰撞锚杆, 锚杆固定后至少养护 3 天。锚杆长度大于 3m 时,注浆宜采用机械注 浆。
防护,边坡坡率不陡于 1:0.5。
二、主动防护网施工工艺流程图
清坡→锚杆孔定位→开凿锚杆孔口凹坑、钻锚杆孔→锚杆孔内
注砂浆并锚固锚杆→支撑绳安装→钢丝绳网铺挂与缝合
图 1 柔性防护网布置图
三、施工理坡面,将坡面防护区域内威胁施工安全的浮土 及浮石清除,对不利于施工安装和影响系统安装后正常功能发挥的局 部地形(局部堆积体和凸起体等)进行适当修整加固,避免施工中落 石伤人。 2、锚杆孔定位 按设计的位置结合现场实际地形对锚杆孔位进行放线测量定位, 由于坡面的起伏,依据地形条件,孔间距可有 0.3m 的调整量,否则, 支撑绳和防护网可能连接不上。 3、开凿锚杆孔口凹坑、钻锚杆孔 锚杆孔定位以后,先在每一个孔位处开凿一个深度部小于锚杆外 露环套长度的凹坑,一般口径 20cm,深 20cm,使系统安装后尽可 能紧贴坡面。再按锚杆设计长度(单根长 3m)垂直边坡岩面钻出锚杆 孔,按设计深度钻凿锚杆孔并清孔,孔深应比设计锚杆长度长 5 cm 以上,孔径不小于 Φ42mm。当受凿岩设备限制时,构成每根锚杆的 两股钢绳可分别锚入两个孔径不小于 Φ35mm 的锚孔内,形成人字形 锚杆,两股钢绳间夹角为 15º~30º,以达到同样的锚固效果。
技术交底书
交底编号:
工程位置 交底工程项目
交底内容:
***第***项目部 工 程 名 称 ***危岩落石防护 交 底 主 题
交底详细内容及附图
一、 适用范围:
***进口正洞 主动防护网施工
本交底为***铁路****标第***项目部***隧道危岩落石主动防护
网施工,适用于节理裂隙发育的弱风化硬质岩且整体稳定的边坡
7、场地内的弃渣、废液不得乱排乱倒,要及时清理、清运;保 持现场干净整洁,并安排专人负责现场清理及监督。
8、施工现场要立标示牌,要求醒目、稳定,不得歪斜、松动。 五、冬季施工 1、应使用普通硅酸盐水泥,强度为 R42.5 级。 2、拌合水进行加热处理,以保证混凝土入模温度。 3、对砂子、水泥等材料要进行覆盖处理,对上面的渣要清除。 4.砂浆要随拌随用,当天拌合的砂浆要当天用完,切勿过夜使用,
总漏电保护器,容易产生误动作,所以在总配电箱处不再设置总漏电 保护器,在分配电箱的负荷侧装设漏电保护器,再在开关箱的负荷侧 装设漏电保护器,以便实现两级漏电保护。
3、操作人员要听从指挥,服从信号,紧密配合。高空作业者必 须戴紧安全帽,挂好安全带,穿防滑鞋,扎紧带好劳动工具。起吊构 件、料具要捆、锁、扣紧固牢靠,设有专人指挥。严禁酒后和带病作 业。高架使用物资、料具必须放置有序、稳定牢固,以防掉落,不得 随手抛落物品,以防伤人。
的 Φ16mm 张拉绳与钢丝绳锚杆(按 4.5X4.5m 正方形布置)相联 结并进行预张拉而构成的每个 4.5X4.5m 网格内,从上向下铺设一 张 4X4m 型钢丝绳网,每张钢丝绳网均用一根长约 31m 或 27m 的 Φ8mm 缝合绳将钢丝绳网与支撑绳或相邻网块边沿进行缝合连接 并张紧,缝合绳两端头宜叠置不小于 0.5m 的长度,两绳端各用两 个绳卡与锚杆外露环套进行固定联结并拉紧,从而提高表层岩土体 的稳定性,尽可能的阻止崩塌落石的发生。边坡岩层破碎、松散时, 钢绳锚杆可加长。同时在钢丝绳网下从上向下铺挂网孔为 50mmX 50mm 的钢丝格栅网,格栅间重叠宽度不小于 5cm,两张钢丝格 栅间的缝合以及与张拉绳间用 Φ1.2mm 铁丝按 1m 间距进行扎结, 以阻止小尺寸岩块的塌落。
最好在白天气温较高时施工,尽量不要在晚上等气温较低的时间段施
工。
5、施工配合比:
水泥
砂
碎石
水
(普通硅酸盐水泥 42.5R)
M35 砂浆
防冻液
交底人 总工程师 接受人
5、支撑绳安装
图 1 断面示意图及大样图
纵、横向支撑绳(Φ16mm)应穿过沿程各锚杆的外露鸡芯环套,
形成纵横交错的网格。支撑绳两端固定前应张紧,支撑绳张拉紧后两
端各用 2~4 个绳卡将支撑绳卡死固定,固定后绳端应保留长度不小
于 20cm 的自由尾绳。 6、钢丝绳网铺挂与缝合 在各挂网单元内从上向下铺设钢丝绳网并缝合,由纵横交错
