土石方工程说明

合集下载

土石方工程 -----工程量计算规则及说明

土石方工程 -----工程量计算规则及说明

工程量计算规则及说明一、工程量计算规则1、土石方工程定额中的土壤及岩石类别,依据勘察设计单位的勘察资料和下表确定:2、土方体积,均以挖掘前的天然密实体积以m3计算。

3、挖土应按设计室外地坪标高为准计算。

设计标高与自然标高差所发生的挖土或填土应另行计算。

4、土方运输体积=挖土体积-(回填土体积×1.2),计算结果是正值时为余土外运,计算结果是负值时为土方回运。

5、回填土体积=挖土体积-设计室外地坪以下埋设的砌(浇)筑物所占的体积。

计算管道沟的回填土时,应减去直径在500mm以上的管道所占的体积,直径在500mm以下的管道所占体积可不扣除。

每m长管道应减去土方的体积,按下表计算:6、平整场地是指厚度在0.30m以内的挖、填、找平,以㎡计算。

建筑物或构筑物的平整场地工程量应按外墙外边线,每边各加2m计算。

7、原土夯实、碾压,按设计图示尺寸以㎡计算。

8、填土夯实、碾压,按设计图示尺寸以m3计算。

9、凡平整场地厚度在0.30m以上,地槽(沟)底宽度在7m以上及地坑底面积在150㎡以上的挖土,均按挖土方计算。

凡坑底面积在150㎡以内的挖土,按挖地坑计算。

10、凡地槽、地沟底宽在7m以内,且地槽、地沟长度大于地槽、地沟底宽3倍的挖土,应按挖地槽、地沟土方计算。

11、地槽、地沟的长度应按下列规定计算:(1)外墙的地槽按地槽中心线长度计算,内墙的地槽按地槽底部净长度计算,地槽边突出部分的体积应并入地槽内计算。

(2)主地沟按中心线长度计算,支地沟按净长度计算。

地沟中各种井类及管道(不含铸铁管)接口等处需加宽增加的土方量,除底面积大于20㎡的井类挖土可将增加工程量并入管沟内计算外,其他均不应增加计算。

(3)地沟中铺设铸铁管时,其管道接口处增加的挖土工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算。

12、地槽、地沟底部宽度应按设计规定计算,设计无规定时,可按下列规定计算:(1)块石基础的地槽,可按块石基础底宽每边增加0.15m工作面计算。

土石方工程的内容

土石方工程的内容

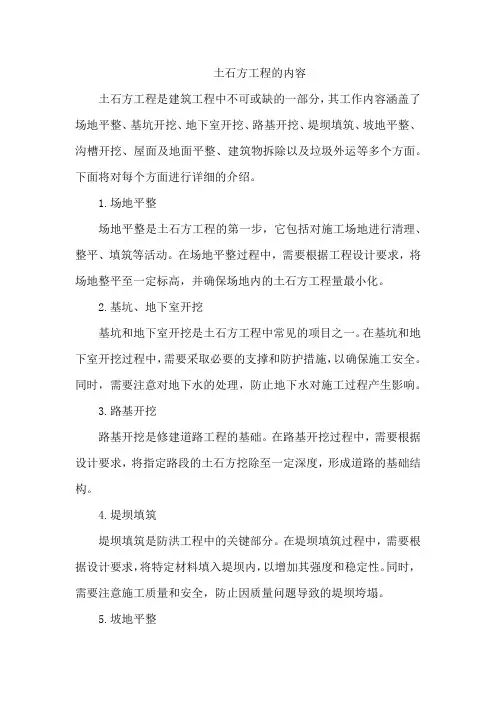

土石方工程的内容土石方工程是建筑工程中不可或缺的一部分,其工作内容涵盖了场地平整、基坑开挖、地下室开挖、路基开挖、堤坝填筑、坡地平整、沟槽开挖、屋面及地面平整、建筑物拆除以及垃圾外运等多个方面。

下面将对每个方面进行详细的介绍。

1.场地平整场地平整是土石方工程的第一步,它包括对施工场地进行清理、整平、填筑等活动。

在场地平整过程中,需要根据工程设计要求,将场地整平至一定标高,并确保场地内的土石方工程量最小化。

2.基坑、地下室开挖基坑和地下室开挖是土石方工程中常见的项目之一。

在基坑和地下室开挖过程中,需要采取必要的支撑和防护措施,以确保施工安全。

同时,需要注意对地下水的处理,防止地下水对施工过程产生影响。

3.路基开挖路基开挖是修建道路工程的基础。

在路基开挖过程中,需要根据设计要求,将指定路段的土石方挖除至一定深度,形成道路的基础结构。

4.堤坝填筑堤坝填筑是防洪工程中的关键部分。

在堤坝填筑过程中,需要根据设计要求,将特定材料填入堤坝内,以增加其强度和稳定性。

同时,需要注意施工质量和安全,防止因质量问题导致的堤坝垮塌。

5.坡地平整坡地平整是土地开发和水土保持工程中的重要环节之一。

在坡地平整过程中,需要采取必要的加固和防护措施,以确保坡地的稳定性和安全性。

同时,需要注意对周围环境的保护,防止因施工活动对环境造成破坏。

6.沟槽开挖沟槽开挖是排水工程中的重要部分。

在沟槽开挖过程中,需要根据设计要求,开挖出一定深度的沟槽,以形成排水管道或排水沟。

同时,需要注意施工质量和安全,防止因质量问题导致的沟槽塌方和其他安全事故。

7.屋面及地面平整屋面和地面平整是室内装修工程中的一部分。

在屋面和地面平整过程中,需要将室内地面和屋面处理平整、干净,为后续的装修工程打下良好的基础。

同时,需要注意对室内环境的影响,防止因施工活动产生的灰尘和噪音等对室内环境造成污染。

8.建筑物拆除建筑物拆除是旧建筑拆除和新建筑建设中的必要环节之一。

土石方工程施工说明模板

土石方工程施工说明模板

土石方工程施工说明模板1.工程概述本土石方工程位于XX地区,总面积约XXX平方米。

本工程的主要目的是进行土石方开挖、填筑和整平,以满足工程项目的地基要求。

2.施工方案本土石方工程的施工方案如下:2.1开挖2.1.1确定开挖范围和深度,并进行标志和警示;2.1.2使用适当的工具和机械设备,进行土石方开挖;2.1.3在挖掘的过程中,必要时使用支护措施,以确保工程的安全和稳定;2.1.4根据设计要求,处理挖掘出的土石方材料,将可回填材料留存备用,不适用的材料进行合理的处置。

2.2填筑2.2.1根据设计要求,选择合适的填筑材料,进行土石方的填筑;2.2.2在填筑的过程中,分层进行填充,每层压实密实,并注意松土和排气;2.2.3在填筑完成后,必要时使用机械设备进行整平和压实。

2.3防止水分渗透2.3.1在填筑完成后,进行必要的防渗处理,以防止水分渗透;2.3.2使用防渗材料,如土工膜、土工布等,进行防渗处理;2.3.3对于特别需要防止水分渗透的区域,进行特殊处理,以提高土石方工程的稳定性和耐久性。

2.4检测和监测2.4.1在施工过程中,进行必要的检测和监测,以保证土石方工程符合设计要求;2.4.2根据设计要求,进行土石方工程的压实测试和抗渗试验,确保工程质量。

3.施工顺序本土石方工程的施工顺序如下:3.1施工准备3.1.1搭建施工临时工地,并进行标志和警示;3.1.2准备所需的施工机械、设备和工具;3.1.3安排施工人员,确保工程的顺利进行。

3.2土石方开挖3.2.1根据设计要求,确定开挖范围和深度;3.2.2进行土石方开挖,并处理挖掘出的土石方材料;3.2.3在开挖的过程中,采取必要的支护措施,确保工程的安全和稳定。

3.3土石方填筑3.3.1根据设计要求,选择合适的填筑材料,进行土石方的填筑;3.3.2分层进行填充,每层压实密实,并注意松土和排气;3.3.3使用机械设备进行整平和压实。

3.4防止水分渗透3.4.1进行必要的防渗处理,使用防渗材料,如土工膜、土工布等;3.4.2对于特别需要防止水分渗透的区域,进行特殊处理。

土石方工程说明

土石方工程说明

第一章土石方工程说明一.木章包括収独土石方.人工土石方.机械土石方、平整.淸理及回填等内容。

二.做独上石方定额项目,适用于自然地坪及设讣室外地坪之间,且挖方或填方丄程量大于5000m5 的上石方工程。

木草其他定额项目.适用于设计室外地坪以下的土石方(基础上石方)工程.以及自然地坪及设汁室外地坪之间小于5000m3的土石方工程。

单独上石方定额项目不能满足需要时,可以借用其他上石方定额项目,但应乘以系数0・一三.木草土壤及岩石按普通土.坚土.松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》o1川、人」:土方定额是按下上(天然含水率)編制的。

干湿上的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后.地下常水位以下的挖上.套用挖干丄相应定额,人丄乘以系数 1. 10o五、挡土板下挖槽坑土时•相应定额人工乘以系数1.43o人、桩间挖上,系抬桩顶设汁标高以下的挖土及设讣标商以上0・5m范圈内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1・3。

七、人工修整基底及边坡,系抬岩石爆破后人匸对底面和边坡(厚度在0. 30m以内)的淸检和修整。

人工凿石开挖石方,不适用本项目。

八、机械上方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的上方时.定额人1乙机械乘以系数1.15(采取降水措施后的挖土不再乘该系数〉。

九、机械挖上方,应满足设汁砌筑基础的要求,其挖上总址的95%,执行机械上方相应定额:其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

十.人力车.汽千的重牟上坡降效因素,已综合在相应的运输定额中.不另行讣算。

挖掘机在垫扳上作业时,相应定额的人工、机械乘以系数1.25o挖掘机下的垫板.汽乍运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

十一.石方爆破定额项目按下列因素考虑.设讣或实际施丄及定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮.闷炮)编制,并已综合了开挖深度、改炮等因素。

土石方工程说明及工程量计算规则

土石方工程说明及工程量计算规则

⼟⽯⽅⼯程说明及⼯程量计算规则第⼀章⼟⽯⽅⼯程说明及⼯程量计算规则⼀、说明(⼀)本章包括:⼟⽅⼯程,⽯⽅⼯程,回填,运输4节共53个⼦⽬。

(⼆)挖⼟⽅定额⼦⽬中综合了⼲⼟、湿⼟,执⾏中不得调整。

(三)⼟壤含⽔率⼤于40%的⼟质执⾏挖淤泥(流砂)定额⼦⽬。

(四)平整场地是指室外设计地坪与⾃然地坪平均厚度≤±300mm的就地挖、填、找平;平均厚度>±300mm的竖向⼟⽅,执⾏挖⼀般⼟⽅相应定额⼦⽬。

(五)定额中不包括地上、地下障碍物处理及建筑物拆除后的垃圾清运,发⽣时应另⾏计算。

(六)⼟⽅⼯程⽆论是否带挡⼟板均执⾏本定额。

(七)挖沟槽、基坑、⼀般⼟⽅的划分标准:1.底宽≤7m,底长>3倍底宽,执⾏挖沟槽相应定额⼦⽬;2.底长≤3倍底宽,底⾯积≤150m2,执⾏挖基坑相应定额⼦⽬;3.超出上述范围执⾏挖⼀般⼟⽅相应定额⼦⽬。

4.⽯⽅⼯程的划分按⼟⽅⼯程标准执⾏。

(⼋)基坑内⽤于⼟⽅运输的汽车坡道已包括在相应定额⼦⽬中,执⾏时不得另⾏计算。

(九)混合结构的住宅⼯程和柱距6m以内的框架结构⼯程,设计为带形基础或独⽴柱基,且基础槽深>3m时,按外墙基础垫层外边线内包⽔平投影⾯积乘以槽深以体积计算,不再计算⼯作⾯及放坡⼟⽅增量,执⾏挖⼀般⼟⽅相应定额⼦⽬。

(⼗)管沟⼟⽅执⾏沟槽⼟⽅相应定额⼦⽬。

(⼗⼀)⼟⽅回填定额⼦⽬中不包括外购⼟的费⽤,发⽣时另⾏计算。

(⼗⼆)⼟(⽯)⽅运输⼦⽬中不包括渣⼟消纳费⽤,渣⼟消纳费应按有关部门相关规定另⾏计算。

(⼗三)⼈⼯⼟(⽯)⽅定额⼦⽬中已包含打钎拍底,机械⼟(⽯)⽅的打钎拍底另执⾏本章相应定额⼦⽬。

(⼗四)⽯⽅⼯程中不分岩⽯种类,定额中已综合考虑了超挖量。

(⼗五)⼟⽅、⽯⽅(碴)运输的规定:1.机械挖沟槽、基坑、⼀般⼟⽅,运距超过15km时执⾏第四节⼟(⽯)⽅运输每增5km定额⼦⽬。

2.回填⼟回运执⾏第四节⼟⽅回运运距1km以内及每增5km定额⼦⽬。

3.⽯⽅(碴)运输执⾏第四节⽯⽅(碴)运输相应定额⼦⽬。

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

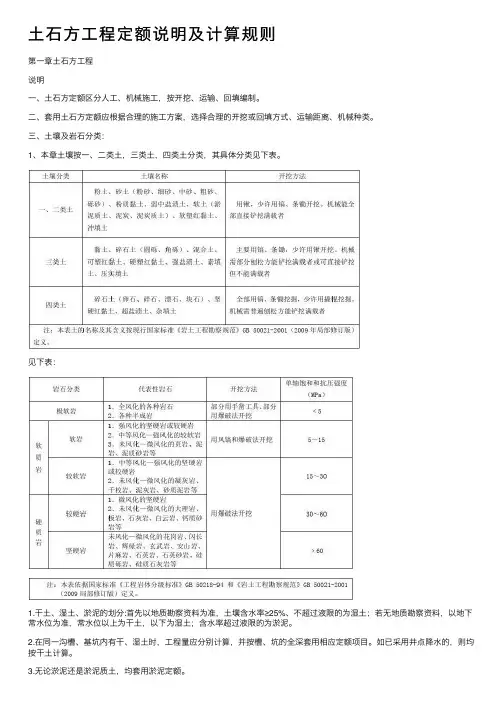

⼟⽯⽅⼯程定额说明及计算规则第⼀章⼟⽯⽅⼯程说明⼀、⼟⽯⽅定额区分⼈⼯、机械施⼯,按开挖、运输、回填编制。

⼆、套⽤⼟⽯⽅定额应根据合理的施⼯⽅案,选择合理的开挖或回填⽅式、运输距离、机械种类。

三、⼟壤及岩⽯分类:1、本章⼟壤按⼀、⼆类⼟,三类⼟,四类⼟分类,其具体分类见下表。

见下表:1.⼲⼟、湿⼟、淤泥的划分:⾸先以地质勘察资料为准,⼟壤含⽔率≥25%、不超过液限的为湿⼟;若⽆地质勘察资料,以地下常⽔位为准,常⽔位以上为⼲⼟,以下为湿⼟;含⽔率超过液限的为淤泥。

2.在同⼀沟槽、基坑内有⼲、湿⼟时,⼯程量应分别计算,并按槽、坑的全深套⽤相应定额项⽬。

如已采⽤井点降⽔的,则均按⼲⼟计算。

3.⽆论淤泥还是淤泥质⼟,均套⽤淤泥定额。

五、⼈⼯挖⼟⽅需要⼈⼯垂直提升⼟⽅超过1.5m的,挖淤泥流砂深度超过1.5m的,超出部分⼯程量应计算垂直运输费⽤,按垂直深度全深每⽶折合⽔平距离7m套⽤⼈⼯运⼟或淤泥流砂定额的每增运项⽬。

六、沟槽、基坑、平整场地和⼀般⼟⽯⽅的划分:底宽(设计图⽰垫层或基础的底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底⾯积≤150m2基坑;厚度在30cm以内的就地挖、填⼟及平整为平整场地;超出上述范围的⼟⽯⽅为⼀般⼟⽯⽅。

七、挖填⼟⽅厚度>±30cm时,全部厚度按⼀般⼟⽅相应规定另⾏计算,但仍应计算平整场地;平整场地定额未包括挖树根、草⽪和排除障碍物,有发⽣时另⾏计算。

⼋、机械挖⼟⽅、淤泥流砂应当合理考虑⼈⼯辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),⼈⼯辅助开挖⽐例按施⼯组织设计确定;编制施⼯图预算、招标控制价时,机械挖⼟⽅或淤泥流砂可按实挖⽅量的95%计算,⼈⼯挖⼟⽅或淤泥流砂按实挖⼟⽅量的5%计算;⼈⼯辅助机械开挖不超过总挖⽅量5%的,⼈⼯挖⼟⽅或淤泥流砂定额相对应⼦⽬乘以系数1.5,⼈⼯挖⼟⽅或淤泥流砂超过总挖⽅量5%的,定额不调整。

九、⼩型挖掘机,系指⽃容量≤0.6m3的挖掘机,基础(含垫层)底宽≤1.20m 的沟槽⼟⽅⼯程或底⾯积≤8m2的基坑⼟⽅⼯程机械开挖时按⼩型挖掘机套⽤定额。

建筑工程概预算第一章土石方工程说明

建筑工程概预算第一章土石方工程说明

土石方工程概预算的编制内容
直接费用
包括人工费、材料费、机械费等。
其他费用
包括措施费、规费、税金等。
利润与税金
根据企业情况和工程实际情况计算。
工程总造价
将直接费用、其他费用和利润汇总,得出工程总造价。
土石方工程概预算的编制实例
实例1
某住宅小区土石方工程概预算编制实例 ,包括编制依据、编制步骤、编制内容 等的详细说明。
工程量清单和计价表
根据工程量清单和计价表,确定土石方的开挖、 运输、回填等项目的单价和工程量。
土石方工程量的计算步骤
计算各层土石方的体积
划分地层并测量标高
将开挖范围内的地层划分为若干 个层次,并测量各层次的标高。
根据各层次的标高、厚度和土壤 或岩石的密度等参数,计算各层 土石方的体积。
汇总各层土石方的体积
加先进、高效。
发展趋势
未来,土石方工程技术将朝着信息化、智能化、绿色化的方向发展。信息化技术将应用 于土石方工程的勘察、设计、施工等各个环节,提高工程效率和质量;智能化技术将逐 步实现土石方工程的自动化施工和管理,提高施工安全和效益;绿色化技术将注重土石
方工程的环保和可持续发展,减少对环境的负面影响。
实例二
某公路路基开挖,需要计算挖方的工程量。根据设计要求和 地质勘察资料,可以将路基划分为若干个横断面,分别计算 每个横断面的面积和体积,最后汇总得到总的挖方量。
03
土石方工程施工方案
土石方工程施工前的准备工作
现场勘查
对施工场地进行实地勘察,了解地形、 地貌、地质条件,为后续施工提供基 础数据。
土石方。
暗挖法
适用于场地受限、地质条件复 杂的情况,通过隧道、地下通 道等方式进行开挖。

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则土石方工程是土木工程中的一项重要工作,主要包括挖土、填方、平整等内容。

在土石方工程中,定额是一种重要的工程计量单位,可以帮助工程师准确地计算工程数量和成本,从而保证工程质量和进度。

本文将详细介绍土石方工程定额的说明及计算规则。

一、土石方工程定额说明1. 土石方工程的分类土石方工程通常分为挖土和填方两大类。

挖土包括开挖基坑、挖土运输等内容;填方包括土方回填、夯实等内容。

2. 定额的组成土石方工程定额一般包括单位工程量、工程量系数、综合单价等内容。

单位工程量是指每单位体积或面积的工程量;工程量系数是指考虑到各种因素后对单位工程量进行修正的系数;综合单价是指单位工程量的成本,通过单位工程量乘以综合单价可以得到工程造价。

3. 定额的编制原则土石方工程定额的编制需要遵循科学、合理、准确、规范的原则。

定额编制过程中需要考虑到地形地质情况、工程难易程度、施工方法等因素,以确保定额能够准确反映土石方工程的实际情况。

二、土石方工程计算规则1. 挖土计算规则挖土工程的计算一般按照开挖体积进行。

计算开挖体积时需要考虑到开挖深度、坡度、堆放方式等因素,确保开挖工作顺利进行。

2. 填方计算规则填方工程的计算一般按照填方体积进行。

填方体积的计算需要考虑到回填土方的紧实度、坡度,确保填方工程施工质量合格。

3. 配合土石方工程设计土石方工程的计算规则需要与工程设计相配合,确保土石方工程的施工过程符合设计要求,保证工程质量和安全。

总结:土石方工程定额说明及计算规则对土石方工程的施工起着至关重要的作用。

工程师在进行土石方工程施工时,需要严格按照定额说明和计算规则进行操作,确保工程质量和安全。

只有科学规范地进行土石方工程施工,才能保证工程的顺利进行和圆满完成。

土石方工程说明及计算规则

土石方工程说明及计算规则

土石方工程说明及计算规则一、背景介绍土石方工程是指在土石体中开挖或填筑,改变地形,以满足建筑、交通、水利等工程需要的工程。

土石方工程的主要施工内容包括开挖、填筑、挖方和填方等。

在土石方工程中,土方和石方的计算和计价是土石方工程的基础。

二、土石方计算方法1. 按照现场测量的斜坡高度计算这种方法是根据现场测量的斜坡高度计算土方或石方的体积。

计算公式如下:挖土方体积= 面积 * 斜坡高度 * 坡度系数填方体积= 面积 * 斜坡高度 * 坡度系数其中,面积是指开挖或填方的横截面积。

2. 按照现场测量的横截面积计算这种方法是根据现场测量的横截面积来计算土方或石方的体积。

计算公式如下:挖土方体积= 面积 * 横截面积填方体积= 面积 * 横截面积其中,面积是指开挖或填方的横截面积。

3. 按照工程设计中的图纸计算这种方法是根据工程设计中的图纸上的标高、等高线和填挖深度计算土方或石方的体积。

计算公式如下:挖土方体积= ∑(开挖深度1+开挖深度2)/2 * 相邻标高高度差 * 面积填方体积= ∑(填方深度1+填方深度2)/2 * 相邻标高高度差 * 面积其中,面积是指开挖或填方横截面积,相邻标高高度差指相邻标高的高度差。

三、土石方计价方法土石方工程的计价分别按挖土、填方、运输和举升等环节进行计算,并根据土方和石方的不同标准进行计价。

土方计价可按标准工作状态、松散状态等进行计算;石方计价则根据石方的类型、规格和位置等进行计算。

四、以上就是土石方工程的计算规则和计价方法。

在土石方工程施工过程中,需要精确计算土方和石方的体积,然后根据土方和石方的标准进行计价。

务必遵守相关规定和标准,并注意安全施工。

土石方工程情况说明范文

土石方工程情况说明范文

土石方工程情况说明范文首先,土石方工程是一个复杂而关键的工程项目。

在土石方工程中,需要进行大量的土方开挖和填筑工作。

具体而言,包括挖土、平整土地表面、填土、夯实等环节。

这些工序需要按照工程设计要求进行,确保地基的稳定性和承载力。

若土石方工程施工过程中存在失误,将会对项目的后续施工和使用产生重大影响。

其次,土石方工程的实施需要做好施工准备和管理工作。

施工前需要进行现场勘察,确定土方开挖与填筑的范围、深度和施工方法等。

同时,还需要制定详细的施工方案和作业指导书,确保施工进度和质量。

在施工过程中,需要配备专业的土方机械和设备,进行土方开挖、装载和运输。

同时,要确保施工现场的安全,进行施工现场的监督和管理,防止事故的发生。

第三,土石方工程需要注意环境保护和资源利用。

在土石方开挖过程中,要注意土壤的保护,避免土地的退化和水土流失。

同时,要进行土壤的分类和利用,对可利用的土石进行回收和再利用。

这样不仅可以减少资源的浪费,还可以降低环境污染和生态破坏。

此外,还需要合理规划土方开挖和填筑的路径,避免对周边环境和生态系统的不良影响。

最后,土石方工程需要进行质量检验和验收。

在土石方开挖和填筑完工后,需要对土方的质量进行检验,确保符合工程设计和规范要求。

具体检验指标包括土壤密度、含水率、剪切强度等。

同时,还需要进行验收工作,对土石方工程的完工质量进行评估和验收。

只有通过质量检验和验收的土方工程才可以正式投入使用,并保证其工程建设后的安全和稳定。

综上所述,土石方工程是一项重要的建设工程,其施工质量和进度直接影响到项目的整体质量和进展。

为确保土石方工程的顺利进行,需要进行详细的施工准备和管理工作,注重环境保护和资源利用,以及进行质量检验和验收。

只有做到这些,才能确保土石方工程的质量和可持续发展。

土石方工程的方案

土石方工程的方案

土石方工程的方案一、工程概况1.1 项目名称:某XX工程的土石方工程1.2 项目地点:XX省XX市XX县1.3 项目概述:本项目是为了实现XX目标而进行的土石方工程,包括XX立方米的挖填土方工程。

二、工程内容2.1 工程范围:本土石方工程范围包括XX平方公里的土地,需要进行清理、开挖、填方等工作。

2.2 工程量计算:根据工程设计要求,需要完成XX立方米的挖填土方工程,其中XX立方米的挖土和XX立方米的填方。

2.3 工程材料:土石方工程所需材料包括土石方料、砂子、砾石等。

三、施工方案3.1 土石方工程施工工艺(1)清理工程:对工程范围内的建筑、设施、垃圾等进行清理,确保施工区域干净整洁。

(2)机械开挖:选择适当的挖掘机械对土石方工程进行开挖,保证开挖面平整、坡度合适。

(3)填方工程:采用自然地形填方或堆积填方的方法进行填方工程,确保填方均匀、均衡。

3.2 施工程序(1)施工准备:组织施工人员,安排施工机械,制定施工计划和施工方案。

(2)开挖工程:进行机械开挖作业,根据挖土量和开挖面积进行工作。

(3)填方工程:对开挖好的土坑进行填方,使用推土机等机械进行夯实和整平。

3.3 施工安全(1)施工现场安全:严格控制施工现场人员,保证施工安全。

(2)机械设备安全:对施工机械设备进行定期检查和维护,确保施工安全。

四、质量控制4.1 施工监测:对土石方工程进行监测,确保施工质量符合要求。

4.2 施工验收:对土石方工程进行验收,确保施工质量符合设计要求。

五、环境保护5.1 施工污染控制:采取相应措施控制施工过程中的粉尘、噪音等污染。

5.2 施工废弃物处理:对施工废弃物进行合理处置,确保环境保护。

六、工作进度6.1 施工计划:制定土石方工程施工计划,确保按时完成施工任务。

6.2 进度监控:进行施工进度的监控,及时调整施工计划。

七、施工组织7.1 施工组织:根据工程实际情况,合理组织施工人员、机械设备,并制定完善的施工组织机构。

3——土石方工程

3——土石方工程
10、定额不包括现场障碍物清理,障碍物清理费用另行计 算。弃土、石方的场地占用费按当地规定处理。
11、开挖冻土套用拆素混凝土障碍物子目乘以系数0.8。
12.定额为满足环保要求而配备了洒水汽车在施工现场降尘, 若实际施工中未采用洒水汽车降尘的,在结算中应扣除 洒水汽车和水的费用。
注:人工挖沟槽、土方,一侧弃土时乘以系数1.13。。
量为3000m3,挖、填土考虑场内平衡,试计算其土方外
运量。
【解】挖方为自然方
自然方
填方为实方
实方:自然方=1:1.15
填土所需自然方=3000×1.15=3450m3
出题套路主要为: 开挖量,回填量,外运量三者之间 的换算。
例1: 某工程开挖土方工程量为1200m3,机械夯填量为 500m3,求外运土方工程量。
3、夯实土堤按设计断面计算。清理土堤基础按设计规定 以水平投影面积计算,清理厚度为30cm内,废土运距 按30cm计算。
4、人工挖土堤台阶工程量,按挖前的堤坡斜面面积计算, 运土应另行计算。
5.人工铺草皮工程量以实际铺设的面积计算,花格铺草皮 的空格部分不扣除。花格铺草皮,设计草皮面积与定额 不符时可以调整草皮数量,人工按草皮增加比例增加, 其余不调整。。
按原地面线以下构筑物最大水平投影面积乘以挖 土深度(原地面平均标高至坑底高度)以体积计算 ;
按设计图示尺寸以体积计算。
(4)工程内容(同挖一般土(石)方) (5)常见的市政桥梁工程的挖方一般属于挖基坑土(石)
距沟槽、基坑底20~30cm,一般用人工开挖,防止超挖。 人工开挖、机械开挖土方量应分别计算、并套定额。 11.人工装土、汽车运土时,汽车运土定额乘以系数1.10
三、清单工程量计算规则
《建设工程工程量清单计价规范》“附录D.1土石方工 程”中,设置了3个小节共12个清单项目: 挖土方、挖 石方、填方及土石方运输。

1土石方工程定额说明及计算规则

1土石方工程定额说明及计算规则

1土石方工程定额说明及计算规则土石方工程是指在土地开发、公路、铁路、水利、建筑等工程中进行的土方和石方的开挖、填筑、平整和压实等工程活动。

土石方工程定额是指对土石方工程中各项作业的工作量、工程量、工程构造等进行合理测算,由国家有关部门编制出具的一套标准,用于指导土石方工程施工的定额规范和计量标准。

土石方工程定额的编制是根据土石方工程的施工特点、技术要求、工程量和机械设备等情况,综合考虑工程量、成本、质量和工时等因素,进行科学、合理的计算和规划,以达到规范土石方工程施工的目的。

土石方工程定额主要包括计算规则、工程量清单、定额说明和计算公式等内容。

计算规则是指根据土石方工程的实际情况,按照一定的标准和规范,对土方和石方的开挖、填方、倾倒、压实等工作进行计算和测算的方法和原则。

工程量清单是指经过计算规则计量后的土石方工程项目的详细工程量统计清单,包括工程量、单位工程量、单位工程量定额和工程量造价等内容。

定额说明是对土石方工程各项工程量、工程构造、工程要求和工程资料等进行详细的说明和解释,规定了土石方工程各项工作的施工标准和技术要求。

计算公式是根据定额说明和计算规则,按照一定的关系公式和计算方法,对土石方工程各项工作进行合理计算和测算,确定施工的技术要求和工程成本。

土石方工程定额的编制和应用,对土石方工程的施工管理、质量控制、工程成本和工期控制等都具有重要的指导作用。

通过合理计算和测算,可以有效规范土石方工程的施工操作,提高施工效率和质量,降低施工成本和工程风险,保障土石方工程的施工安全和质量稳定。

土石方工程定额的制定和应用需要根据具体工程的实际情况和要求,严格执行相关规范和标准,科学合理地进行计算和规划,确保土石方工程的施工质量和效益。

在土石方工程的施工中,针对不同地质条件、工程要求和施工环境,应根据土石方工程定额的计算规则和要求,进行科学的施工方案设计和技术方案选择,合理配置施工机械和人力资源,控制施工速度和质量,保证施工的安全和有效进行。

土石方工程有关说明及规定

土石方工程有关说明及规定

土石方工程有关说明及规定:(一)人工土方:1.土壤的分类:分类采用普氏分类法,见下表2.人工挖槽、坑、干湿土应根据地质堪查资料规定的地下水位为准,如无规定时,以地下常水位主准,常水位以上为干土,以下为湿土,湿土按不同土类乘以相应系数。

3.挖淤泥、流砂:淤泥是在静水或缓慢的流水环境中,沉积并经生化作用形成的一种粘性土;流砂是土方施工在地下水位以下时,从槽底面或侧面涌出的一种砂。

挖流砂包括挖、装、修理底边用工(未包括排水和机械用工)。

4.挖基槽、地坑、管沟等,以设计室外地坪标高为计算起挖标高,设计室外地坪标高以上部分,高度标过30cm时,作为“山坡切土”列项计算。

5.凡槽长小于3倍槽宽、槽宽大于3m或坑底面积大于20m2的挖土,按“挖土方”列项计算。

6.同一沟、坑、槽内,干湿土应分别列项计算。

7.回填土有松、夯填两种,松填包括5m内取土和铺平,夯填包括5m内填土、碎土、平土打夯等全部过程。

8.人工原土打夯:指满堂基础室内外地坪及地槽、沟、坑地面的打夯,一般有人夯和机夯两种,基础和地坪打夯应分别列项。

9.平整场地:指施工前,对施工场地高低差30cm以内进行就地找平,如用机械平整按机械平整子目列项计算。

10.运距的计算:一般以建筑物中心到弃土(装土)的中心距离为准,其运距起点和调整各省市确定不同。

11.支挡土板:在土方工程中,虽然可以采取放坡的方法防止基槽侧壁坍塌,但为了避免因放坡而造成基槽上口太宽,或受到施工现场场地限制,采用支挡土板。

挡土板分为连续支撑和断续支撑。

12.挖土方、挖槽、挖地坑放坡的规定。

由于土质不同,挖土时对松散易坍塌的土,为保持基槽、地坑侧壁稳定,常将上口放宽,侧壁成为一个斜坡(即为放坡),上口放多宽应视挖土方深度和土壤类别,结合施工组织设计来确定。

计算公式:b=khK为放坡系数,按人工土方或机械土方的放坡系数表来确定。

放坡系数主要取决于以下几个因素:①土壤的类别;②放坡的起点;③槽沟、坑的开挖深度。

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则

土石方工程定额说明及计算规则土石方工程是指在土地平整、路基填方、基坑开挖等建筑工程中,对土石进行移动、平整和填方的工程。

土石方工程定额说明及计算规则是指对土石方工程的定额和计量进行规定和说明,包括了土石方工程的计算方法、工程量计算规则、材料使用量的计算等。

下面将对土石方工程定额说明及计算规则进行详细介绍。

一、土石方工程定额的编制原则1.根据地区的地质条件和工程实际情况编制,保证工程的合理性和可行性。

2.按照工程施工流程和工序编制,根据施工工艺和技术要求进行细化。

3.按照国家标准和规范进行编制,确保质量和安全。

4.定额要科学合理,细化到各个工程部位和工序,以保证施工的准确性和规范性。

二、土石方工程定额的主要内容1.基础工程:包括开挖基坑、排水、防护等工程量的计算。

2.土方开挖:包括挖土的工程量计算和规范要求。

3.土石方填筑:包括土方填筑和石方填筑的工程量计算和施工要求。

4.土方平整:包括土方平整的工程量计算和技术要求。

5.填方坝工程:包括填方坝的工程量计算和施工要求。

6.基坑工程:包括基坑的工程量计算和施工要求。

三、土石方工程定额的计算方法1.工程量计算方法:按照设计图纸和规范要求,根据工程实际情况进行施工工程量的计算。

2.材料使用量计算方法:根据工程量计算结果,按照标准和规范要求,计算出土石方工程所需材料的用量,包括土方填筑所需土石方材料、填方坝所需石方材料等。

3.施工工艺计算方法:根据土石方工程的具体要求,确定施工工艺和施工步骤,按照工程量计算结果进行施工工艺的计算。

四、土石方工程定额的应用1.工程预算:土石方工程定额可作为工程预算的依据,对土石方工程的工程量和材料使用量进行预估,提前安排工程资金。

2.施工组织设计:土石方工程定额规定了工程施工的基本要求和计量标准,可作为施工组织设计的依据,编制施工计划和施工方案。

3.施工现场管理:土石方工程定额规定了施工现场的工艺要求和施工步骤,可作为施工现场管理的指导依据,保证施工的质量和安全。

关于近期土石方工程的情况说明

关于近期土石方工程的情况说明

关于近期土石方工程的情况说明近期,土石方工程在各个领域中起到了重要的作用,特别是在建筑和基础设施建设方面。

本文将分别介绍土石方工程在建筑和基础设施建设中的应用,并探讨近期土石方工程发展的趋势和挑战。

首先,就建筑方面而言,土石方工程在土地平整和基础建设中起到了关键的作用。

在建筑项目开始之前,土地平整是必不可少的一步。

土石方工程在土地平整中扮演者重要的角色,通过挖掘、填方和压实土壤,使得地表平整并满足建筑工程的要求,为建筑施工提供了理想的土壤基础。

其次,在基础设施建设方面,土石方工程的应用范围更广。

道路、桥梁、隧道、水利工程等项目都需要土石方工程来处理土石方的平整、填充和加固等工作。

特别是在高速公路和铁路建设中,土石方工程的重要性更为突出。

通过土石方工程的处理,可以确保道路和铁路在承受重载交通时的稳定性和安全性。

近期土石方工程发展的一个趋势是自动化和数字化的应用。

传统的土石方工程通常需要大量的人力和时间,而且存在着一定的人为差错。

然而,随着科技的进步,自动化设备和数字化技术的应用大大提高了土石方工程的效率和精度。

例如,自动化挖掘机和推土机能够快速完成土方的挖掘和填方工作,而数字化技术可以帮助工程师更准确地测量土方的体积和密度,为土石方工程的规划和设计提供更准确的数据。

然而,土石方工程也面临着一些挑战。

首先,土石方工程的成本较高。

土石方工程需要大量的设备和人力投入,而且在施工过程中可能会遇到一些困难和不可预测的情况,导致成本的增加。

其次,土石方工程也对环境和生态系统造成一定的影响。

土方挖掘和填方可能会破坏原有的生态环境,导致土壤侵蚀和环境污染等问题。

因此,在进行土石方工程时,必须采取相应的环境保护措施和土地治理措施,以减少负面影响。

综上所述,近期土石方工程在建筑和基础设施建设中发挥了重要的作用。

尽管面临一些挑战,但随着自动化和数字化技术的应用,土石方工程的效率和精度将得到提高。

未来,土石方工程有望继续发展,并在建筑和基础设施建设中发挥更大的作用。

土石方工程增加工程量的情况说明范文

土石方工程增加工程量的情况说明范文

土石方工程增加工程量的情况说明范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!土石方工程是土木工程中的一项重要工程,其施工过程中可能会出现工程量增加的情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿土的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m以内)的清检和修整。

人工凿石开挖石方,不适用本项目。

八、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。

挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。

如设计要求爆破粒径时,其人工、材料、机械按实另行计算。

(二)定额按电雷管导电起爆编制。

如采用火雷管点火起爆,雷管可以换算,数量不变;换算时扣除定额中的全部胶质导线,增加导火索。

导火索的长度按每个雷管2.12m计算。

(三)定额按炮孔中无地下渗水编制。

如炮孔中出现地下渗水,处理渗水的人工、材料、机械按实另行计算。

(四)定额按无覆盖爆破(控制爆破岩石除外)编制。

如爆破时需要覆盖炮被、草袋,以及架设安全屏障等,其人工、材料按实另行计算。

十二、场地平整,系指建筑物所在现场厚度在0.3m以内的就地挖、填及平整。

十三、竣工清理,系指建筑物内、外围四周2m内建筑垃圾的清理、场内运输和指定地点的集中堆放。

十四、本章未包括地下常水位以下的施工降水,实际发生时,另按相应章节的规定计算。

工程量计算规则一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表换算。

二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以立方米计算。

三、基础土石方、沟槽、地坑的划分(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽长大于3倍槽宽的为沟槽。

(二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。

(三)土石方:不属沟槽、地坑、或场地平整的为土石方。

四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。

五、基础施工所需的工作面,按下表计算:混凝土垫层工作面宽度按支挡土板计算。

六、土方开挖的放坡深度和放坡系数,按设计规定计算。

设计无规定时,按下表计算:(一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。

(二)土类为混合土质时,开挖深度大于1.5m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

(三)计算土方放坡深度时,不计算基础垫层的厚度。

(四)放坡与支挡土板,相互不得重复计算。

(五)计算放坡时,放坡交叉处的重复工程量,不予扣除。

七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。

八、挖沟槽(一)外墙沟槽,按外墙中心线长度计算;内墙沟槽,按图示基础(含垫层)底面之间净长度计算;外、内墙突出部分的沟槽体积,并入相应工程量内计算。

(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占长度)计算。

管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算:(三)各种检查井和排水管道接口等处,因加宽而增加的工程量均不计算(底面积大于20m2的井类除外),但铸铁给水管道接口处的土方工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算。

九、人工修整基底与边坡,按岩石爆破的有效尺寸(含工作面宽度和允许超挖量),以平方米计算。

十、人工挖桩孔,按桩的设计断面面积(不另加工作面)乘以桩孔中心线深度,以立方米计算。

十一、人工开挖冻土、爆破开挖冻土的工程量,按冻结部分的土方工程量以立方米计算。

在冬季施工时,只能计算一次挖冻土工程量。

十二、机械土石方的运距,按挖土区重心至填方区(或堆放区)重心间的最短距离计算。

推土机、装载机、铲运机重车上坡时,其运距按坡道斜长乘下表系数计算:十三、机械行驶坡道的土石方工程量,按批准的施工组织设计,并入相应的工程量内计算。

十四、运输钻孔桩泥浆,按桩的设计断面面积乘以桩孔中心线深度,以立方米计算。

十五、场地平整按下列规定以平方米计算:(一)建筑物(构筑物)按首层结构外边线,每边各加2m计算。

(二)无柱檐廊、挑阳台、独立柱雨蓬等,按其水平投影面积计算。

(三)封闭或半封闭的曲折型平面,其场地平整的区域,不得重复计算。

(四)道路、停车场、绿化地、围墙、地下管线等不能形成封闭空间的构筑物,不得计算。

十六、原土夯实与碾压按设计尺寸,以平方米计算。

填土碾压按设计尺寸,以立方米计算。

十七、回填按下列规定以立方米计算:(一)槽坑回填体积,按挖方体积减去设计室外地坪以下的地下建筑物(构筑物)或基础(含垫层)的体积计算。

(二)管道沟槽回填体积,按挖方体积减去下表管道回填体积计算。

3(三)房心回填体积,以主墙间净面积乘以回填厚度计算。

十八、运土按下式,以立方米计算:运土体积=挖土总体积-回填土总体积式中的计算结果为正值时,为余土外运;为负值时,为取土内运。

十九、竣工清理包括建筑物及四周2m以内的建筑垃圾清理。

竣工清理按下列规定以立方米计算:(一)建筑物勒脚以上外墙外围水平面积乘以檐口高度。

有山墙者以山尖二分之一高度计算。

(二)地下室(包括半地下室)的建筑体积,按地下室上口外围水平面积(不包括地下室采光井及敷贴外部防潮层的保护砌体所占面积)乘以地下室地坪至建筑物第一层地坪间的高度。

地下室出入口的建筑体积并入地下室建筑体积内计算。

综合解释1、1、混凝土垫层的工作面宽度按支挡土板的工作面宽度计算,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,其工作面宽度按混凝土基础计算。

2、2、计算土方放坡深度时,不计算基础垫层的厚度,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,土方放坡深度应计算基础垫层的厚度。

3、3、计算土方放坡时,放坡交叉处的重复工程量,不予扣除。

若单位工程中计算的沟槽工程量超出大开挖工程量时,应按大开挖工程量,执行地坑开挖的相应子目。

4、4、爆破岩石的允许超挖量,系指在槽坑的四周及底部共五个方向,不论实际超挖量大小,一律按允许超挖量计算。

5、5、各种检查井和排水管道接口等处,因加宽工作面而增加的土(石)方工程量不计算,但底面积大于20m2的井池,按定额相应规定计算。

6、6、回填灰土:(1)(1)槽坑回填,按定额1-4-12、13子目,每定额单位增加人工3.12工日,3:7灰土10.1m3。

灰土配合比不同,可以换算,其他不变。

(2)(2)地坪回填,执行2-1-1垫层子目。

7、7、场地平整,系指建筑物所在现场厚度300mm以内的就地挖、填及平整。

若挖填土方厚度超过300mm时,挖填土方工程量按相应规定计算,但仍应计算场地平整。

综合解释(续)1、1、条形基础中有独立基础时,土方工程量应分别计算。

桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算。

2、2、定额1-2-1~7子目中的装土,系指人工边挖土、边装土筐(人工运土)或人力车(人力车运土)。

人工或人力车运土,运土另套1-2-43~50子目。

机械(机动翻斗车等)运土,装土另套装车相应子目。

人工挖土子目中的装土用工,均不扣除。

定额1-1-11~14、1-1-18~19、1-3-14~17、1-3-44子目中的装土(渣),系指挖掘机边挖土(渣)、边装车。

装土(渣),不能另套装车子目。

3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅适用于2km以内的土石方运输。

运距超过2km时,全部运距执行当地有关部门相应规定。

4、填土子目中,均已包括碎土,但不包括筛土。

若设计要求筛土,夯填土、填土碾压、回填碾压子目,每定额单位增加筛土用工1.73工日。

松填土子目,每定额单位增加筛土用工1.38工日。

回填灰土子目,已包括筛土用工。

回填灰土就地取土时,应扣除灰土配合比中的粘土。

5、带地下室、半地下室的建筑物的场地平整,应按地下室、半地下室的结构外边线,每边各加2m计算工程量。
