施工现场临时用电定期检查表完整版
建筑施工现场临时用电检查表
□二个回路以上共用一个漏电保护器的,每处扣 3 分。
□板房或集装箱等配电室箱体或墙体未接 PE 线,扣 5 分。
□配电室未预留“有人检修、严禁合闸”警示牌,扣 3 分。
□照明用电与动力用电混用,每处扣 2 分。 □特殊场所未使用 36V 及以下安全电压,扣 10 分。
□手持照明灯未使用 36V 以下电源电压,扣 10 分。 □楼梯间、公共走廊等公共区域未设置照明,每处扣 3 分。
□二次或以上重复利用的配电箱(柜)、电气元件等未进行检测或取样
送检,扣 5 分。
□档案资料不齐全,未设专人管理,扣 3 分。
合计
100
现场照明 □灯具金属外壳未接保护零线,每处扣 2 分。
10
□灯具与地面、易燃物之间小于安全距离,每处扣 2 分。
□照明线路和安全电压线路的架设不符合规范要求,扣 10 分。 □施工现场未按规范要求配备应急照明,每处扣 2 分。
□特殊情况下,未单独设置照明的照明回路取电方式错误的,扣 3 分。
□临时用电未经建设、监理、施工三方联合验收合格的或验收记录与
□配电室未采取防雨雪和小动物侵入的措施,扣 10 分。
□配电室未设警示标志、工地供电平面图和系统图,扣 3-5 分。
配电室与 □主配电柜底部未封堵、进出线混乱或未悬挂电缆标识牌,扣 3-5 分。
配电装置 □配电室正常照明与事故检修照明不符合要求,扣 3 分。
15
□配电室照明线路未单独设置或电源取电方式错误的,扣 3 分。
□绝缘电阻检测记录未填写或填写不真实,扣 3 分。 □漏电保护器检测记录未填写或填写不真实,扣 3 分。
□临时用电安全技术交底记录未填写或填写不真实,扣 3 分。
用电档案 □设备设施验收记录未填写或填写不真实,扣 3 分。 □定期巡视填写、隐患整改记录未填写或填写不真实,每月项目经理
2024年临时用电工安全检查表
16
照明用电要求 照明用电不得与动力用电混用。
17
特殊场所用电要求 特殊场所使用36V及以下 安全电压。
18 照 手持照明灯使用 手持照明灯使用36V以下电源供电。
19
明 用
保护零线设置
灯具金属外売应接保护零线。
20 电安全距离来自灯具与地面、易燃物之间应满足安全距离的要求 。
21
照明线路和安全电压线 照明线路和安全电压线路的架设应符合规范要求
零
保护零线不得装设开关、 熔断器或与工作零线不
保
得混接。
护
系
相线、工作零线、保护零线颜色标记符合规范规
统
定要求。
PE线所用材质与相线、工作零线(N)相同时,其材
料最小截面应符合规范要求。
3
重复接地要求 机械上的电气设备,保护零线应做重复接地。
4
配 电 线 5路
线路的设置及固定 电缆线路敷设
线路的设施、材料及相序排列、档距、与邻近线 路或固定物的距离应符合规范要求。 电缆不得沿地面明设。
路
。
22
应急照明
施工现场应按规范要求配备应急照明。
参检成员:
漏电保护器设备
漏电保护器参数应相匹配或检测灵敏有效。
整改措施
整改责任人
配 电 11 箱
12
配电 接线图标记
配电箱与开关箱电器不得损坏或进出线不得混乱 。
箱体应设置系统接线图。
13
箱体设置
箱体应设门、锁,釆取防雨措施。
14
箱体安装
箱体安装位置、高度及稳定性应符合规范要求
15
配线箱的安装距离
分配电箱与开关箱、开关 箱与用电设备的距离应 符合规范要求。

施工现场临时用电安全管理检查表
工程名称
工程部位
用电单位
检查单位
检查项目
检 查 内 容
检查结果
机构及人员
有用电安全管理机构并有相应的管理人员
相关人员的操作证及上岗证
口符合口不符合
制度建立及评审
有用电安全管理制度及评审记录、发布文件
口符合口不符合
施工用电组织设计
按规定编制施工用电组织设计,内容符合规范要求
制度评审及修订记录齐全规范
口符合口不符合
检 查 人
检查时间
查出问题处置措施
口现场立即整改 口下发隐患整改指令书
口下发处罚通知书 口下发停工整改通知书
备 注
注:1.检查人员对照表中内容逐项检查,检查结果在对应的“□”上打“√”;
2.需要补充说明的问题在备注栏中作详细说明。
施工用电组织设计评审记录
施工用电组织安全技术交底记录
口符合口不符合
施工用电安全检查
有综合检查、专项检查记录,检查周期符合制度要求
口符合口不符合
施工用电安全考核
考核周期符合要求,考核记录完整齐全
口符合口不符合
施电安全资料
用电安全培训记录完备
用电安全事故应急救援方案及演练记录完整

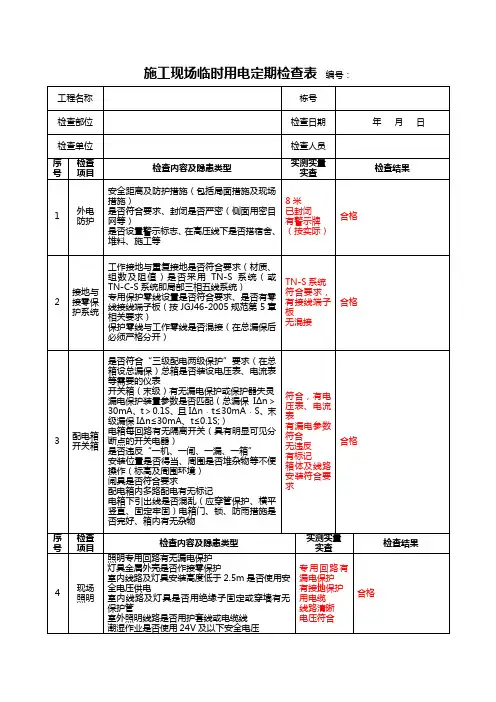

施工现场临时用电定期检查表
无混接
合格
3
配电箱开关箱
是否符合“三级配电两级保护”要求(在总箱设总漏保)总箱是否装设电压表、电流表等需要的仪表
开关箱(末级)有无漏电保护或保护器失灵
漏电保护装置参数是否匹配(总漏保IΔn>30mA、t>0.1S、且IΔn﹒t≤30mA﹒S、末级漏保IΔn≤30mA、t≤0.1S;)
是否使用五芯线(电缆)(配电干线及需要五芯线的回路)
是否使用四芯电缆外加一根替代五芯电缆
电缆架设或埋设是否符合要求(按JGJ46-2005第7.2节要求)
线路安装符合要求
五心电缆
合格
6
电器 装置
闸具、熔断器、漏电保护器参数与设备容量是否匹配、安装是否符合要求
匹配,安装符合
合格
7
变配电装置
是否符合安全规定(按JGJ46-2005第6章要求)
电箱每回路有无隔离开关(具有明显可见分断点的开关电器)
是否违反“一机、一闸、一漏、一箱”
安装位置是否得当、周围是否堆杂物等不便操作(标高及周围环境)
闸具是否符合要求
配电箱内多路配电有无标记
电箱下引出线是否混乱(应穿管保护、横平竖直、固定牢固)电箱门、锁、防雨措施是否完好、箱内有无杂物
符合,有电压表、电流表
有警示牌
(按实际)
合格
2
接地与接零保护系统
工作接地与重复接地是否符合要求(材质、组数及阻值)是否采用TN-S系统(或TN-C-S系统即局部三相五线系统)
专用保护零线设置是否符合要求、是否有零线接线端子板(按JGJ46-2005规范第5章相关要求)
保护零线与工作零线是否混接(在总漏保后必须严格分开)
TN-S系统
施工现场临时用电定期检查表编号:

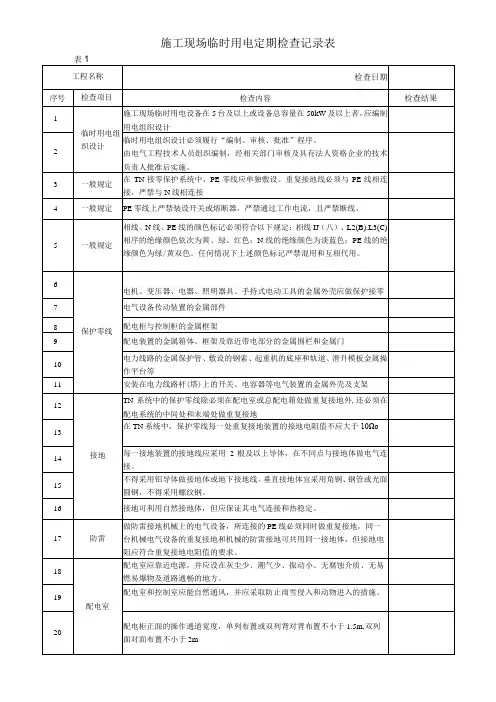

施工现场临时用电定期检查记录表
49
手持式电动工具
手持式电动工具的负荷线应采用耐气候型的橡皮护套铜芯软电缆,并不得有接头。
50
手持式电动工具的外壳、手柄、插头、开关、负荷线等必须完好无损,使用前必须做绝缘检查和空载检查,在绝缘合格、空载运转正常后方可使用。
51
照明供电
在隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V
32
电缆线路
电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。需要三相四线制配电的电缆线路必须采用五芯电缆。五芯电缆必须包含淡蓝、绿/黄二种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。
33
电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。埋地电缆路径应设方位标志。
施工现场临时用电定期检查记录表
表1
工程名称
检查日期
序号
检查项目
检查内容
检查结果
1
临时用电组织设计
施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计
2
临时用电组织设计必须履行“编制、审核、批准”程序。
由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。
52
潮湿和易触及带电体场所的照明,电源电压不得大于24V
53
同特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V
检查结果代号说明
,=合格C)=整改后合格X=不合格/=无此项
检查结论:
建电工(签名)
日期:
项目安全员(签名)
日期
项目专业技术员(签名)
建筑工程施工现场临时用电安全检查表
人员
电工人,持证上岗人。
其它问题
现场检查
外电防护
最小安全操作距离大于:1kV以下4m;1~10kV6m;35~110kV8m
□
达不到最小安全操作距离时,采取有效防护措施并悬挂警告牌。
□
防护设施与外电线路之间的最小安全距离大于:10 kV以下1.7m;35kV,2m。
□
接零与接地
在施工现场专用的中性点直接接地的电力线路中,采用TN-S接零保护系统。
□
配电箱内的电器安装在金属或非木质阻燃绝缘板上。
□
箱体用钢板或阻燃绝缘材料制作并防雨。箱内分别设置N线和PE线端子板。
□
熔断器的熔体符合规格,不用铝、铜等其它金属丝代替。
□
照明
隧道、高温、潮湿等特殊场所使用规范规定的安全电压照明。
□
电器、灯具的相线经过开关控制
□
架空线路
架空线路设在专用电杆上。线路设有短路保护和过载保护。
2、依据标准:《施工现场提临时用电安全技术规范》JGJ46-2005
□
PE线由工作接地线、配电室或总漏电保护器电源侧零线引出。
□
电气设备不带电的金属外壳和配电箱体与PE线做电气连接。
□
PE线为绿/黄双色绝缘多股铜芯线。与电气设备连接线截面≥2.5m㎡
□
PE线与N线不混接
□
PE线不少于3次重复接地
□
做防雷接地的设备,PE线应同时做重复接地,接地电阻值≤10Ω
□
三级配电二级保护
□
电缆线路
采用五芯电缆,埋地或沿墙壁、电杆设置,用绝缘子固定,穿越建筑物加套管。
□
其它问题
检查结论
□1、通过 □2、改进 □3、停用
临时用电专项检查表完整
临时用电专项检查表(可以直接使用,可编辑实用优秀文档,欢迎下载)
临时用电专项检查表
施工现场临时用电检查表
施工现场临时用电验收表(续表)
施工现场临时用电定期检(复)查表
编号:001
续表
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次
施工现场临时用电定期检(复)查表
编号:002
续表
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次
施工现场临时用电定期检(复)查表
编号:003
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次
编号:004
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
编号:005
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
编号:006
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
编号:007
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
编号:008
续表
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
施工现场临时用电定期检(复)查表
编号:009
续表
说明:定期检查执行周期最长可为:施工现场每星期一次,施工企业每月一次。
施工现场临时用电安全检查表
企业名称:
序号
检查项目
检查内容或标准要求
参考依据
检查情况或存在的问题
1
规章制度
临时用电设备在5台及以上或设备总容量在50KW及以上者,是否编制用电组织设计
《施工现场临时用电安全技术规范》(JGJ46-2005)
《铁路工程基本作业施工安全技术规范》(TB10301-2020)
《建筑施工安全检查标准》
(JGJ59-2011)
临时用电组织设计及变更是否履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施,变更用电设计时,应补充有关图纸资料;
临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用;
(3)开关箱中漏电保护器的额定漏电工作电流不应大于30mA,额定漏电动作时间不应大于0.1s;使用于潮湿或腐蚀介质的额定漏电工作电流不应大于15mA,额定漏电动作时间不应大于0.1s;
(4)总配电箱中漏电保护器的额定漏电工作电流应大于30mA,额定漏电动作时间应大于0.1s,其乘积是否超过30mA·s;
(3)潮湿和易触及带电体场所的照明,电源电压是否超过24V;
(4)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压是否超过12V;
(5)照明变压器是否采用双绕组型安全隔离变压器,是否存在使用自耦变压器的情况;
(6)对夜间影响飞行或车辆通行的在建工程及机械设备,是否设置红色信号灯,其电源是否设在施工现场总电源开关的前侧,是否配备应急电源;
(3)施工现场与外电线路共用同一供电系统时,电气设备的接地接零是否与原系统一致;PE线上是否存在装设开关或熔断器的现象,是否通过工作电流、是否有断线;
(完整word版)临时用电定期检查表格
临时用电定期检(复)查表工程名称:施工单位:年月日临时用电工程检查验收表工程名称:施工单位:年月日接地(接零)电阻测试记录表工程名称:施工单位:填表说明:1、本表适用于各种类型接地电阻的测试。
2、非重点及特殊要求的工程,设计单位可不参加签字。
电工维修工作记录工程名称:施工单位:年月日电气设备的试运转、检验单工程名称:施工单位:年月日电缆线路检查验收记录工程名称:施工单位:年月日填表说明:1、各项检查验收合格者打“√”,不合格者打“×”。
2、电缆安全净距指电缆之间、电缆与管道、道路、建筑物之间平行和交叉的最小净距及电缆最搭弧垂至地面的距离。
配电箱、开关箱检查验收记录工程名称:施工单位:年月日填表说明:1、各项检查验收合格者打“√”,不合格者打“×”。
2、接线图指配电箱的系统图及进出线的连接图。
防雷接地装置检查验收记录工程名称:施工单位:年月日填表说明:1、各项检查验收合格者打“√”,不合格者打“×”。
2、冲击接地电阻检查验收只对接地体进行、并应有定量数据。
施工用电一般规定临时用电工程安装完毕后,由公司基层安全部门组织检查验收。
参加人员有主管临时用电安全的领导人和技术人员,施工现场主管,编制临电设计者,电工班长及安全员。
检查内容应包括:配电线路、各种配电箱、开关箱、电气设备安装、设备调试、接地电阻测试记录等,并做好记录,参加人员签字。
1、单台容量不超过100kVA或使用同一接地装置并联运行且总容量不超过100kVA的变压器或发电机工作接地电阻值不得大于10Ω。
2、保护零线每一重复接地装置的接地电阻值应不大于10Ω。
在工作接地电阻允许达到10Ω的电力系统中,所有重复接地的并联等值电阻应不大于10Ω。
3、施工现场内所有防雷装置的冲击接地电阻值不得大于30Ω。
4、接地电阻测试记录工作接地、重复接地、防雷接地等各种接地装置按要求施工完工后,应进行各类接地电阻测试并做好记录。
填写时应由工长、安全员参加,测试人员必须如实填写数值不得涂改。
施工现场临时用电定期检查表
施工现场临时用电检查表工程名称油铺街福善园棚改安置房源建设项目检查部位基坑四周以及办公室和宿舍检查日期年月日检查人员张中栋、陈龙序号检查项目检查内容及隐患类型检查结果1外电防护安全距离及防护措施(包括局面措施及现场措施)是否符合要求、封闭是否严密(侧面用密目网等)是否设置警示标志、在高压线下是否搭宿舍、堆料、施工等现场安全距离到位、防护措施齐全、弥补比、封闭严密、在用电位置已设置警示标志、未在高压线下搭宿舍、堆料、施工。
2接地与接零保护系统工作接地与重复接地是否符合要求(材质、组数及阻值)是否采用TN-S系统(或TN-C-S系统即局部三相五线系统)专用保护零线设置是否符合要求、是否有零线接线端子板保护零线与工作零线是否混接接地与接零保护系统符合安全用电规范路电杆、横担是否符合要求架空线路是否符合要求是否使用五芯线(电缆)是否使用四芯电缆外加一根替代五芯电缆电缆架设或埋设是否符合要求使用五芯线6电器装置闸具、熔断器、漏电保护器参数与设备容量是否匹配、安装是否符合要求电器装置符合安全用电规范7变配电装置是否符合安全规定符合规范8用电档案有无专项用电组织设计用电组织设计内容是否齐全、有无针对性或审批手续是否齐全有无接地电阻或绝缘电阻摇测记录有无电工巡检维修记录或填写是否真实用电档案均已齐备9其他复查接地电阻和绝缘电阻值是否符合要求或其他电气安全隐患符合要求检查结情况及处理意见:单位盖章:日期。
施工现场临时用电检查表
施工现场临时用电检查表一、工程概况本工程为XX建设项目,位于XX地区,占地面积XX平方米,主要包括XX栋建筑物、XX配套设施以及相关室外工程。
工程临时用电需求较大,为确保施工现场用电安全、可靠,特制定本临时用电检查表,对施工现场临时用电进行严格管理。
二、用电管理1. 用电管理制度(1)建立健全临时用电管理制度,明确各级管理人员职责;(2)定期对临时用电设施进行检查,确保用电安全;(3)严格执行临时用电设施的操作规程,防止电气事故发生。
2. 用电负荷(1)根据工程需求,合理计算临时用电负荷,确保用电设备正常运行;(2)合理分配用电负荷,避免过载现象;(3)定期对用电负荷进行监测,发现异常及时处理。
3. 用电设备(1)选用符合国家标准的用电设备,保证设备质量;(2)定期对用电设备进行检查、维护,确保设备正常运行;(3)禁止使用老化、破损、不符合安全规定的用电设备。
三、电工1. 电工人员(1)配备具有电工操作证的专职电工;(2)电工人员应熟悉施工现场临时用电设施,掌握操作规程;(3)电工人员应定期参加培训,提高业务水平。
2. 电工职责(1)负责施工现场临时用电设施的安装、维护和拆除;(2)负责对临时用电设施进行定期检查,发现问题及时整改;(3)负责对用电设备进行操作、调试,确保设备正常运行。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,确保临时用电设施与其他设施、构筑物之间的安全距离;(2)在临时用电设施周围设置警示标志,提醒人员注意安全;(3)对于无法满足安全距离要求的部位,采取隔离、防护等措施。
2. 外电防护(1)对临近的外电线路进行监测,发现安全隐患及时报告;(2)在施工过程中,严格遵守外电防护规定,防止发生触电事故;(3)对于可能受到外电影响的施工区域,采取可靠的防护措施,确保施工安全。
五、电缆线路1. 电缆线路设计(1)根据用电负荷和设备分布,合理设计电缆线路走向;(2)选用符合国家标准的电缆,确保电缆质量和安全性能;(3)根据电缆类型和敷设方式,确定电缆的敷设深度和防护措施。
施工现场临时用电专项检查表
检查组成员:
施工现场临时用电专项检查表
检查日期: 年 月 日
检查结果
序号
检查标准
检查方式
不符合问题/纠正措施
符合 不符合 不适用
1 安全管理
1.1 是否按规范编制临时用电方案并按程序报审
查资料
1.2 临时用电必须办理《临时用电作业许可证》
查资料
1.3
当用电地点和工作内容需要变更时,用电单位必须重新进行组织设计 、审批和办理“临时用电许可证”
缘包布,并将其固定在2.5米以上的地方。
4 配电、漏电保护
查现场 查现场
检查结果
序号
检查标准
检查方式
不符合问题/纠正措施
符合 不符合 不适用
4.1 临时用电采用TN-S系统,用电的单相和混用线路采用五线制
查现场
室外变压器台式安装,变压器平台应高出地面0.5m,四周围栏高度不 4.2 小于1.5米,围栏与变压器外廓距离不小于1m,高压熔断器不宜低于
查现场 查现场 查现场
检查结果
序号
检查标准
检查方式
不符合问题/纠正措施
符合 不符合 不适用
3 线路
3.1
施工现场用电线路应采用绝缘良好的软导线或电缆,不得有破皮、老 化、漏电、绝缘裂纹等现象
查现场
3.2
低压架空线路必须采用绝缘导线,架空线应架设在专用电杆上,严禁 架设在树木和脚手架上,或用金属丝绑扎电缆(线)。
查现场
不符合问题/纠正措施
4.7
对现场临时用电配电盘、箱应有编号,应有防雨措施,盘、箱、门应 能牢靠关闭,并设警示牌。
4.8
配电、开关箱内布线整齐,电气元件完好,不准有外露导电部分、不 准有杂物,保护清洁。
施工现场临时用电安全检查记录表完整
施工现场临时用电安全检查记录表(可以直接使用,可编辑实用优秀文档,欢迎下载)施工现场临时用电安全检查记录表注:此表是对现场用电情况的检查,没有问题直接在相应项目后打√即可。
每月检查两次。
施工现场定期安全检查记录表塔式起重机使用、维修保养、检查记录表施工单位:工程名称:施工地点:安全生产检查记录表安全生产事故、隐患、违章罚款单注:此通知单一式三份,盖章页交被检查单位,一联存根,二联存报。
安全检查隐患整改通知单工程名称:编号:施工现场日□(周□月□)安全检查记录表注:1、此表为施工现场日(周、月)安全检查用登记表,用于存档备查。
2、检查人员应按《施工现场实体安全日检查要点提示》及《施工现场周(月)安全检查要点提示》对施工现场施工安全进行逐一检查,并将检查整改相关情况如实填写在此表的相应表格内。
3、凡是未能及时整改的安全隐患,应及时上报,按照“五定”原则(即定整改责任人、措施、资金、时限和应急预案)落实整改到位,并记入重大安全隐患整治档案,确保销号。
4、根据现场情况需要填写而本表格未包含的内容,可在表格“其他”项内自行增项填写。
施工现场日□(周□月□)安全检查记录表注:1、此表为施工现场日(周、月)安全检查用登记表,用于存档备查。
2、检查人员应按《施工现场实体安全日检查要点提示》及《施工现场周(月)安全检查要点提示》对施工现场施工安全进行逐一检查,并将检查整改相关情况如实填写在此表的相应表格内。
3、凡是未能及时整改的安全隐患,应及时上报,按照“五定”原则(即定整改责任人、措施、资金、时限和应急预案)落实整改到位,并记入重大安全隐患整治档案,确保销号。
4、根据现场情况需要填写而本表格未包含的内容,可在表格“其他”项内自行增项填写。
02施工现场临时用电安全检查表
施工现场临时用电安全检查表表02 序号检查项目检查内容1 作业许可证1、由各单位生产运行管理部门审批的临时用电许可证;2、临时用电许可证时限最长为15天;3、临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。
2 操作人员安装、拆卸、维修临时用电设备及线路作业应由具有相应资质的专业人员操作3 配电系统1、采用三级配电系统; 2、采用TN-S接零保护系统3、采用二级漏电保护系统。
4 架空临时线路1、架空线必须采用绝缘线,严禁架设在树木、脚手架上。
架空线有接头连接时,应确保接头不承受拉力和张力;2、临时线架空时,厂区内不得低于2.5m,穿越道路不得低于5m。
5 电缆线路1、临时用电必须使用耐压等级不低于500V的绝缘电缆,且绝缘良好无损;2、电缆穿越车辆、行人通行处应采取防护措施;电缆直埋地敷设的深度不应小于.07m。
6 配电箱1、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其乘积不应大于30mA·s。
2、开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。
3、室外的临时用电配电(盘)箱及开关、插座等应有防水措施,固定式配电箱的下底与地面的垂直距离应大于1.3m,小于1.5m;移动式分配电箱的下底与地面的垂直距离应大于0.6m,小于1.5m;4、配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接;5、配电箱、开关箱应有名称、用途及系统接线图,责任人标识齐全;6、金属箱门与金属箱体必须通过采用编织软铜线做电气连接;7、每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。
7 防雷与接地1、施工现场的临时用电电力系统严禁利用大地做相线或零线。
2、PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。
3、相线、N线、PE线的颜色标记必须符合以下规定:相线A、B、C相序的绝缘颜色依次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色。
建筑施工现场临时用电安全检查表
分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
箱内严禁动力、照明混用。
严禁用其它金属代替熔丝,熔丝安装要合理。
6
配
电
线
路
电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。埋地电缆路径应设方位标志。
严禁使用绝缘差、老化、破皮电线。
线路直接埋地,敷设深度不小于0.7m,引出地面从2m高度至地下0.2m处,必须架设防护套管。
施工现场临时用电安全检查表
序
号
项 目
检 查 内 容
检 查 结 果
1
用 电
管 理
按临时施工用电组织设计要求实施总体布设。
电工持证上岗。
2
外电线路及电气设备防护
编制防护方案,审批手续齐全,防护严密。
挖掘机、吊车与架空线路边线的最小安全距离符合要求。
3
接
地
与
防
雷
在施工现场专用变压器的供电的TN—S接零保护系统中,电气设备的金属外壳必须与保护零线连接。保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。
7
电动
机械设备Biblioteka 和手持式电动
工具
使用夯土机械必须按规定穿戴绝缘用品,使用过程应有专人调整电缆,电缆长度不应大于50m。电缆严禁缠绕、扭结和被夯土机械跨越。
夯土机械的操作扶手必须绝缘。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
配电箱内多路配电有无标记
电箱下引出线是否混乱
电箱门、锁、防雨措施是否完好、箱内有无杂物
配电箱符合“三级配电两级保护”要求,电箱内装有电压表、电流表,电箱下引出线整齐套管,电箱门、锁、防雨措施完好,箱内无杂物
序号
检查项目
检查内容及隐患类型
检查结果
4
现场 照明
照明专用回路有无漏电保护
灯具金属外壳是否作接零保护
5
配电 线路
电线老化、破皮是否包扎
线路过道有无保护
电杆、横担是否符合要求
架空线路是否符合要求
是否使用五芯线(电缆)
是否使用四芯电缆外加一根替代五芯电缆
电缆架设或埋设是否符合要求
电线未有破皮和老化现象,线路过道均聪地下通过,整个工地用电线全部使用五芯线
6
电器 装置
闸具、熔断器、漏电保护器参数与设备容量是否匹配、安装是否符合要求
现场安全距离到位、防护措施齐全、弥补比、封闭严密、在用电位置已设置警示标志、未在高压线下搭宿舍、堆料、施工。
2
接地与接零保护系统
工作接地与重复接地是否符合要求(材质、组数及阻值)是否采用TN-S系统(或TN-C-S系统即局部三相五线系统)
专用保护零线设置是否符合要求、是否有零线接线端子板
保护零线与工作零线是否混接
电器装置符合安全用电规范
7
变配电装置
是否符合安全规定
符合规范
8
用电 档案
有无专项用电组织设计
用电组织设计内容是否齐全、有无针对性或审批手续是否齐全
有无接地电阻或绝缘电阻摇测记录
有无电工巡检维修记录或填写是否真实
用电档案均已齐备
9
其他
复查接地电阻和绝缘电阻值是否符合要求
或其他电气安全隐患
符合要求
检查结情况及处理意见:
室内线路及灯具安装高度低于是否使用安全电压供电
室内线路及灯具是否用绝缘子固定或穿墙有无保护管
室外照明线路是否用护套线或电缆线
潮湿作业是否使用24V及以下安全电压
使用36V安全电压照明线路混乱和接头处是否用绝缘包扎
手持照明灯是否使用36V及以下电源供电
现场照明配备专用线路,全部照明系使用安全电压供电,室内线路及灯具已用绝缘子固定
接地与接零保护系统符合安全用电规范
3
配电箱开关箱
是否符合“三级配电两级保护”要求(在总箱设总漏保)总箱是否装设电压表、电流表等需要的仪表
开关箱有无漏电保护或保护器失灵
漏电保护装置参数是否匹配
电箱每回路有无隔离开关
是否违反“一机、一闸、一漏、一箱”
安装位置是否得当、周围是否堆杂物等不便操作
闸具是否符合要求
施工现场临时用电定期检查表
施工现场临时用电检查表
工程名称
油铺街福善园棚改安置房源建设项目
检查部位
基坑四周以及办公室和宿舍
检查日期
年 月 日
检查人员
张中栋、陈龙
序号
检查 项目
检查内容及隐患类型
检查结果
1
外电 防护
安全距离及防护措施(包括局面措施及现场措施)
是否符合要求、封闭是否严密(侧面用密目网等)
是否设置警示标志、在高压线下是否搭宿舍、堆料、施工等
