钢筋混泥土烟囱人工拆除施工方案(专家论证已通过)
烟囱拆除施工专项方案

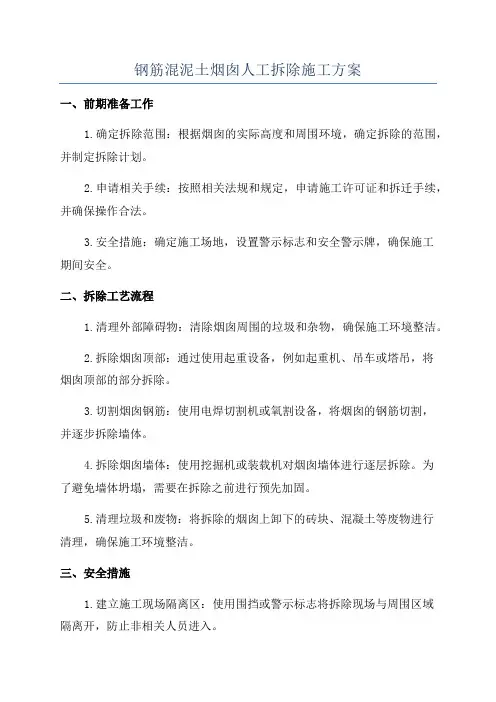

本工程为拆除某工厂80米高烟囱,该烟囱结构为钢筋混凝土结构,拆除工程量较大,施工难度较高。
为确保拆除工程安全、顺利进行,特制定本专项方案。
二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工班组:拆除施工班组3. 施工负责人:XXX三、施工工艺1. 拆除顺序:从烟囱顶部向下拆除,先拆除顶部结构,再拆除筒身,最后拆除基础。
2. 拆除方法:(1)顶部结构拆除:在烟囱顶部开一个U型槽,切断内部环向钢筋,用铁锤将U 型槽内烟囱壁逐渐破坏成小块,坠入地上。
(2)筒身拆除:在筒身沿开槽方向逐渐向两侧拓展,用钢钎、撬杆、铁锤将其拆除破坏。
(3)基础拆除:在基础部分,用空压机将烟囱打成小块,并用氧气切割机割掉烟囱内部的钢筋,使砖烟囱的基础逐步瓦解。
3. 拆除过程中注意事项:(1)拆除时,应设置安全网和防护栏等安全设施,以避免拆除物掉落伤人和施工人员坠落。
(2)拆除过程中,应严格控制砖块大小,确保在烟囱周围无管道、机械、设备等设备的情况下,可直接将砖块扔下。
(3)拆除过程中,应时刻注意施工人员的安全,确保施工人员正确佩戴安全帽、安全带等防护用品。
(4)拆除过程中,地面看护人员不得离开现场,确保拆除下来的砖块安全落地。
四、安全措施1. 施工人员安全:(1)施工人员必须经过专业培训,取得相应资质证书。
(2)施工人员必须正确佩戴安全帽、安全带等防护用品。
(3)施工人员应熟悉拆除工艺和安全操作规程。
2. 现场安全:(1)在烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
(2)烟囱上部倒锥拆除时,用空压机打成小块,在用氧气切割机割掉钢筋。
(3)烟囱筒壁拆除时,在筒身内部下料,清理好砖烟囱剩下的主体部分。
(4)拆除脚手架,并将施工现场清理干净。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 环境保护:(1)拆除过程中,产生的废渣应及时清理,避免对环境造成污染。
(2)拆除过程中,产生的噪音和粉尘应控制在国家规定范围内。
钢筋水泥烟囱拆除工程方案

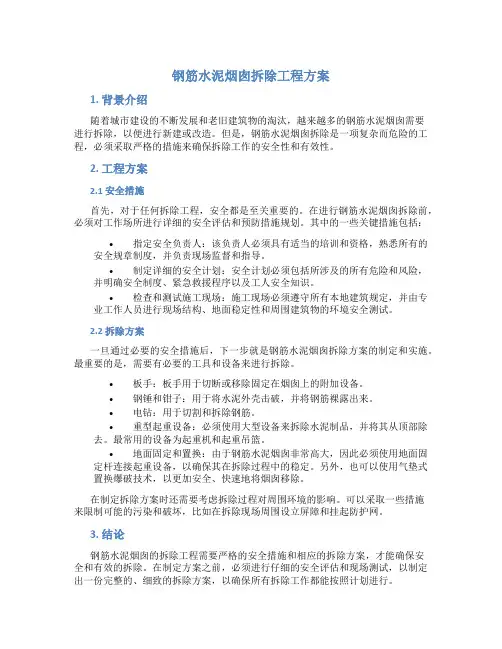

钢筋水泥烟囱拆除工程方案1. 背景介绍随着城市建设的不断发展和老旧建筑物的淘汰,越来越多的钢筋水泥烟囱需要进行拆除,以便进行新建或改造。
但是,钢筋水泥烟囱拆除是一项复杂而危险的工程,必须采取严格的措施来确保拆除工作的安全性和有效性。
2. 工程方案2.1 安全措施首先,对于任何拆除工程,安全都是至关重要的。
在进行钢筋水泥烟囱拆除前,必须对工作场所进行详细的安全评估和预防措施规划。
其中的一些关键措施包括:•指定安全负责人:该负责人必须具有适当的培训和资格,熟悉所有的安全规章制度,并负责现场监督和指导。
•制定详细的安全计划:安全计划必须包括所涉及的所有危险和风险,并明确安全制度、紧急救援程序以及工人安全知识。
•检查和测试施工现场:施工现场必须遵守所有本地建筑规定,并由专业工作人员进行现场结构、地面稳定性和周围建筑物的环境安全测试。
2.2 拆除方案一旦通过必要的安全措施后,下一步就是钢筋水泥烟囱拆除方案的制定和实施。
最重要的是,需要有必要的工具和设备来进行拆除。
•板手:板手用于切断或移除固定在烟囱上的附加设备。
•钢锤和钳子:用于将水泥外壳击破,并将钢筋裸露出来。
•电钻:用于切割和拆除钢筋。
•重型起重设备:必须使用大型设备来拆除水泥制品,并将其从顶部除去。
最常用的设备为起重机和起重吊篮。
•地面固定和置换:由于钢筋水泥烟囱非常高大,因此必须使用地面固定杆连接起重设备,以确保其在拆除过程中的稳定。
另外,也可以使用气垫式置换爆破技术,以更加安全、快速地将烟囱移除。
在制定拆除方案时还需要考虑拆除过程对周围环境的影响。
可以采取一些措施来限制可能的污染和破坏,比如在拆除现场周围设立屏障和挂起防护网。
3. 结论钢筋水泥烟囱的拆除工程需要严格的安全措施和相应的拆除方案,才能确保安全和有效的拆除。
在制定方案之前,必须进行仔细的安全评估和现场测试,以制定出一份完整的、细致的拆除方案,以确保所有拆除工作都能按照计划进行。
烟囱拆除施工方案范本

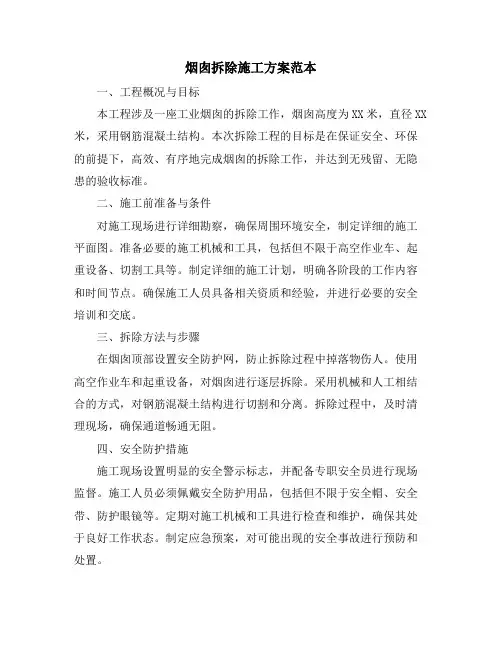

烟囱拆除施工方案范本一、工程概况与目标本工程涉及一座工业烟囱的拆除工作,烟囱高度为XX米,直径XX 米,采用钢筋混凝土结构。
本次拆除工程的目标是在保证安全、环保的前提下,高效、有序地完成烟囱的拆除工作,并达到无残留、无隐患的验收标准。
二、施工前准备与条件对施工现场进行详细勘察,确保周围环境安全,制定详细的施工平面图。
准备必要的施工机械和工具,包括但不限于高空作业车、起重设备、切割工具等。
制定详细的施工计划,明确各阶段的工作内容和时间节点。
确保施工人员具备相关资质和经验,并进行必要的安全培训和交底。
三、拆除方法与步骤在烟囱顶部设置安全防护网,防止拆除过程中掉落物伤人。
使用高空作业车和起重设备,对烟囱进行逐层拆除。
采用机械和人工相结合的方式,对钢筋混凝土结构进行切割和分离。
拆除过程中,及时清理现场,确保通道畅通无阻。
四、安全防护措施施工现场设置明显的安全警示标志,并配备专职安全员进行现场监督。
施工人员必须佩戴安全防护用品,包括但不限于安全帽、安全带、防护眼镜等。
定期对施工机械和工具进行检查和维护,确保其处于良好工作状态。
制定应急预案,对可能出现的安全事故进行预防和处置。
五、环保与减排措施在拆除过程中,采取湿法作业,减少粉尘的产生和扩散。
对拆除产生的废弃物进行分类处理,符合环保要求的废弃物进行回收利用,其余部分按规定进行无害化处理。
施工现场设置噪音和扬尘监测设备,实时监测并控制施工对周围环境的影响。
六、质量监控与验收标准设立专职质量检查员,对拆除过程进行全程监控,确保施工质量符合设计要求。
拆除完成后,对现场进行清理和整理,确保无残留物和影响安全的因素。
编制详细的验收报告,包括施工过程中的质量监控记录、拆除后的现场照片等,作为验收依据。
七、应急预案与风险管理制定详细的应急预案,包括火灾、倒塌、人员受伤等突发事件的应对措施。
对施工现场进行风险评估,识别潜在的安全隐患和风险点,制定相应的风险管理措施。
在施工期间,加强与当地政府和相关部门的沟通协作,确保及时响应和处理各类突发情况。
钢筋混泥土烟囱人工拆除施工方案
钢筋混泥土烟囱人工拆除施工方案一、前期准备工作1.确定拆除范围:根据烟囱的实际高度和周围环境,确定拆除的范围,并制定拆除计划。
2.申请相关手续:按照相关法规和规定,申请施工许可证和拆迁手续,并确保操作合法。
3.安全措施:确定施工场地,设置警示标志和安全警示牌,确保施工期间安全。
二、拆除工艺流程1.清理外部障碍物:清除烟囱周围的垃圾和杂物,确保施工环境整洁。
2.拆除烟囱顶部:通过使用起重设备,例如起重机、吊车或塔吊,将烟囱顶部的部分拆除。
3.切割烟囱钢筋:使用电焊切割机或氧割设备,将烟囱的钢筋切割,并逐步拆除墙体。
4.拆除烟囱墙体:使用挖掘机或装载机对烟囱墙体进行逐层拆除。
为了避免墙体坍塌,需要在拆除之前进行预先加固。
5.清理垃圾和废物:将拆除的烟囱上卸下的砖块、混凝土等废物进行清理,确保施工环境整洁。
三、安全措施1.建立施工现场隔离区:使用围挡或警示标志将拆除现场与周围区域隔离开,防止非相关人员进入。
2.确保施工人员安全:施工人员需要佩戴安全帽、防滑鞋、手套、防护面具等个人防护装备,进行安全教育和培训,保证施工人员的安全意识和技能。
3.定期检查设备:对使用的设备进行定期检查和维护,确保设备的正常运行和安全性能。
4.严禁吸烟和明火作业:在施工现场禁止吸烟和使用明火作业,以防止火灾的发生。
5.灭火设备准备:在施工现场设置灭火器或灭火器材,以应对意外火灾。
四、环境保护1.减少噪音影响:对使用的机械设备进行噪音控制,减少对周围居民的噪音影响。
2.控制粉尘排放:在施工现场设置防尘设备,对拆除过程中产生的粉尘进行控制,防止对周围空气环境的污染。
3.垃圾处理:对拆除产生的垃圾进行分类和处理,分别投放到指定的垃圾箱或垃圾处理场所。
五、施工人员配备1.项目经理:负责施工计划的制定和组织协调工作。
2.拆除人员:负责烟囱的切割、拆除和清理工作。
3.安全员:负责安装施工现场的安全措施,对施工人员进行安全教育和指导。
4.设备操作员:负责机械设备的操作和维护,确保设备的正常使用。
烟囱人工拆除施工方案
烟囱人工拆除施工方案1. 引言烟囱是工业生产中常见的设施,用于排出废气和烟尘。
然而,随着工业结构调整和环保意识的增强,一些老旧的烟囱需要进行人工拆除。
本文档将介绍烟囱人工拆除的施工方案,包括施工准备、安全措施、具体拆除步骤等内容。
2. 施工准备在进行烟囱人工拆除之前,需要进行充分的施工准备工作,以确保施工的顺利进行。
下面是一些需要考虑的事项:2.1 确定拆除计划在拆除烟囱之前,需要制定详细的拆除计划,包括拆除的时间安排、拆除步骤、人员分工等内容。
拆除计划应与相关法律法规和安全规范相一致。
2.2 聘请合格的施工队伍拆除烟囱需要一支经验丰富并具备相关资质和证书的施工队伍。
在选择施工队伍时,要注意其专业能力和安全记录,确保能够按照拆除计划进行施工。
2.3 获得必要的许可和审批在进行烟囱拆除之前,需要向相关部门获得必要的许可和审批文件。
这些文件可能包括建筑拆除许可、环境影响评估报告等。
确保在拆除过程中遵守法律法规的要求。
2.4 准备必要的设备和材料拆除烟囱需要一些特定的设备和材料,如起重机、钻孔设备、脚手架等。
确保这些设备和材料在施工前准备齐全,保证施工的顺利进行。
3. 安全措施烟囱人工拆除属于高风险作业,必须采取有效的安全措施,保证施工人员的安全。
下面是一些常见的安全措施:3.1 制定安全操作规程根据施工现场的具体情况,制定详细的安全操作规程。
规定施工人员必须佩戴安全帽、安全带等个人防护设备,禁止施工人员在高处工作时脱漏安全绳等。
3.2 安置安全警示标识在施工现场周围设置明显的安全警示标识,警示非施工人员注意危险,并设立防护围挡,限制非施工人员进入施工区域。
3.3 做好防护措施确保施工现场的防护措施齐全,包括安装围护网、搭建脚手架等。
此外,应根据具体情况设置临时避雷设施,以防止雷击事故的发生。
3.4 做好应急准备工作事前做好应急准备工作,包括配备灭火器材、急救设备,并组织施工人员参加相关培训,提高应急响应能力。
拆除烟囱施工方案

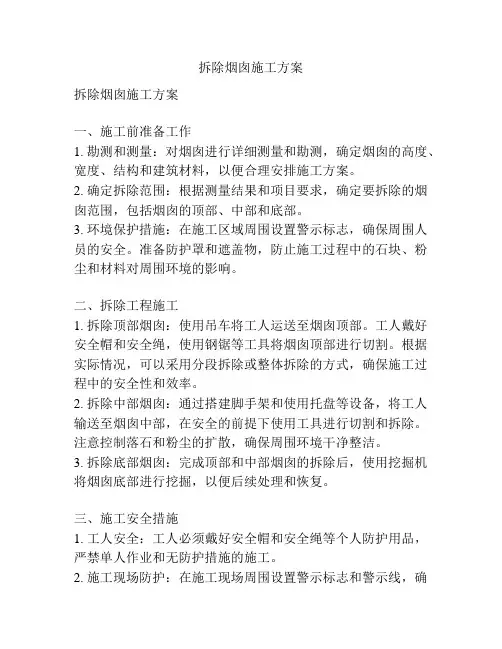

拆除烟囱施工方案拆除烟囱施工方案一、施工前准备工作1. 勘测和测量:对烟囱进行详细测量和勘测,确定烟囱的高度、宽度、结构和建筑材料,以便合理安排施工方案。
2. 确定拆除范围:根据测量结果和项目要求,确定要拆除的烟囱范围,包括烟囱的顶部、中部和底部。
3. 环境保护措施:在施工区域周围设置警示标志,确保周围人员的安全。
准备防护罩和遮盖物,防止施工过程中的石块、粉尘和材料对周围环境的影响。
二、拆除工程施工1. 拆除顶部烟囱:使用吊车将工人运送至烟囱顶部。
工人戴好安全帽和安全绳,使用钢锯等工具将烟囱顶部进行切割。
根据实际情况,可以采用分段拆除或整体拆除的方式,确保施工过程中的安全性和效率。
2. 拆除中部烟囱:通过搭建脚手架和使用托盘等设备,将工人输送至烟囱中部,在安全的前提下使用工具进行切割和拆除。
注意控制落石和粉尘的扩散,确保周围环境干净整洁。
3. 拆除底部烟囱:完成顶部和中部烟囱的拆除后,使用挖掘机将烟囱底部进行挖掘,以便后续处理和恢复。
三、施工安全措施1. 工人安全:工人必须戴好安全帽和安全绳等个人防护用品,严禁单人作业和无防护措施的施工。
2. 施工现场防护:在施工现场周围设置警示标志和警示线,确保周围人员的安全。
施工现场要做好防护措施,如搭建脚手架、安装遮盖罩等。
3. 设备安全:吊车和挖掘机等设备必须符合相关安全标准,并由专业人员操作。
设备运行过程中要定期检查和维护,确保安全性。
4. 废弃物处理:拆除过程中产生的废弃物要分类处理,砖石材料要视情况进行回收或正常处理。
避免废弃物对周围环境和人员造成污染和伤害。
四、施工结束工作1. 施工结束后,对施工区域进行清理,包括清理烟灰、碎石和建筑垃圾等。
2. 对施工设备进行检查和维护,确保设备的正常运行和安全性。
3. 对拆除工程进行验收,确保拆除工程符合相关标准和要求。
通过以上的拆除烟囱施工方案,我们能够合理安排施工工序,确保施工过程中的安全性和效率。
在拆除过程中,我们注重周围环境的保护,以及废弃物的分类处理,最大程度地减少对周围环境的影响,保护大自然。
人工拆除烟囱施工方案模板(3篇)
第1篇一、工程概况1.1 工程名称:_______烟囱拆除工程1.2 工程地点:_______1.3 工程规模:_______1.4 拆除方式:人工拆除1.5 拆除时间:_______二、施工依据2.1 国家及地方有关拆除工程的相关法律法规2.2 《建筑工程安全生产管理条例》2.3 《建筑施工安全生产规程》2.4 《拆除工程安全技术规范》2.5 《建筑拆除工程安全技术规程》2.6 设计图纸及相关资料三、施工组织设计3.1 施工单位:_______3.2 施工项目经理:_______3.3 施工班组:_______3.4 施工进度计划:_______3.5 施工安全措施:_______四、施工准备4.1 施工现场准备4.1.1 施工现场清理:拆除区域内的杂物、障碍物等。
4.1.2 施工现场布置:设置安全警示标志、警戒线等。
4.1.3 施工材料、设备准备:包括拆除工具、防护用品、消防器材等。
4.2 技术准备4.2.1 施工方案编制:根据工程特点,制定详细的拆除方案。
4.2.2 施工图纸会审:组织相关人员对施工图纸进行会审,明确施工要求。
4.2.3 施工技术交底:对施工人员进行技术交底,确保施工人员了解施工要求。
4.3 人员准备4.3.1 施工人员培训:对施工人员进行安全教育和技能培训。
4.3.2 人员配置:根据工程规模,合理配置施工人员。
五、施工工艺5.1 拆除工艺流程5.1.1 安全防护措施落实5.1.2 拆除工具准备5.1.3 拆除作业5.1.4 清理现场5.2 拆除方法5.2.1 外墙拆除:采用人工撬、撬杠、钩爪等工具进行拆除。
5.2.2 内壁拆除:采用人工拆除,使用风镐、锤子等工具。
5.2.3 烟囱帽拆除:采用人工拆除,使用撬杠、钩爪等工具。
5.3 拆除注意事项5.3.1 严格遵守操作规程,确保施工安全。
5.3.2 注意拆除过程中的振动和噪音,避免对周围环境造成影响。
5.3.3 及时清理拆除现场,防止高空坠落物伤人。
混凝土烟囱拆除工程方案
混凝土烟囱拆除工程方案一、项目概述本次工程是拆除一座高烟囱,烟囱高度约100米,直径约5米,为混凝土结构。
本次拆除工程需要具备丰富的拆除经验和技术,以确保工程的安全和高效完成。
二、工程前期准备1. 确定拆除方案在烟囱拆除之前,需要进行详细的勘察和研究,确定拆除方案。
考虑到烟囱高度较大,周围环境较为复杂,我们决定采用爆破拆除的方式,以确保工程的安全和高效进行。
2. 安全周边区域烟囱拆除周边区域需要进行安全封锁和警示,确保人员和车辆不会进入拆除区域。
同时,需要向周边居民和单位发出警示和通告,提醒他们注意安全。
3. 设立施工现场在烟囱拆除区域设立施工现场,包括办公室、仓库、休息室等必要设施,为工程的顺利进行提供便利条件。
4. 人员培训对参与拆除工程的员工进行专业的培训和教育,确保他们了解工程的重要性和安全要求,严格遵守操作规程和安全制度。
三、拆除工程的具体步骤1. 爆破准备在拆除区域设立专门的爆破区域,确定爆破参数和方案。
对爆破物品进行仔细检查和测试,确保其稳定性和可靠性。
2. 安置爆破物品在烟囱内部安置爆破物品,确保其位置和数量均匀分布,达到拆除效果。
3. 安全封锁在爆破区域周围进行安全封锁和警示,确保人员和车辆不会进入危险区域。
4. 爆破作业确认周边区域安全后,进行爆破作业。
在爆破前,需提前通知相关部门和居民,确保其避免危险。
5. 清理拆除物完成爆破后,对拆除物进行清理和处理,确保拆除区域干净整洁。
四、工程后期处理1. 安全检查拆除工程完成后,对拆除区域进行彻底的安全检查,确保不存在任何安全隐患。
2. 环境保护对拆除工程造成的环境损害进行修复和处理,确保环境能够恢复到正常状态。
3. 信息发布对拆除工程进行总结和发布,宣传工程的安全和高效,提升公司形象和信誉。
五、总结本次混凝土烟囱拆除工程,是一项复杂的工程,需要我们具备丰富的经验和专业的技术,才能确保工程的安全和高效进行。
我们将严格按照上述方案进行工程施工,确保工程能够圆满完成。
人工拆除烟囱施工方案
人工拆除烟囱施工方案1. 引言本文档旨在提供一种人工拆除烟囱的施工方案。
人工拆除烟囱是一个复杂的工程,需要合理安排工作流程,确保施工期间的安全和效率。
本文将介绍施工前的准备工作、拆除过程、安全措施以及后期清理工作。
2. 施工前准备工作在正式进行烟囱拆除之前,需要进行充分的准备工作以确保施工顺利进行。
以下是施工前准备的主要步骤:2.1 拆除方案设计在制定拆除方案时,需要根据烟囱的高度、材料和结构等因素进行评估,并确保施工期间的安全性。
设计拆除方案时应考虑使用什么工具、设备以及是否需要借助机械设备等。
2.2 施工准备材料和工具根据拆除方案,准备所需的材料和工具。
这可能包括但不限于:安全帽、安全绳索、护目镜、手套、扳手、螺丝刀等。
确保所有工具都能安全使用并处于可靠状态。
2.3 施工区域准备在施工区域周围设置警示标志,并确保区域内没有任何其他人员,以防止施工过程中发生意外伤害。
清理施工区域周围的杂物和障碍物,确保施工期间的顺利进行。
3. 拆除过程以下是人工拆除烟囱的一般工作流程:3.1 确定拆除顺序在拆除烟囱之前,需要先确定拆除的顺序。
通常情况下,从上往下逐层进行拆除是最安全和有效的方法。
3.2 拆除顶部结构首先,使用合适的工具和设备拆除烟囱的顶部结构,包括烟囱盖和附着的材料。
确保施工人员戴上安全帽、护目镜和手套等防护设备。
3.3 拆除内部结构接下来,逐层拆除烟囱的内部结构。
使用合适的工具拆卸砖块、水泥等材料,并确保及时清理掉拆除下来的材料。
3.4 拆除底部结构最后,拆除烟囱的底部结构。
使用合适的工具将基础部分分解,并确保将残留的材料逐一清理。
4. 安全措施在人工拆除烟囱过程中,必须采取适当的安全措施,以确保施工人员的健康和安全。
以下是一些主要的安全措施:•所有施工人员必须佩戴相应的个人防护设备,包括安全帽、护目镜和手套等。
•在拆除过程中,施工人员必须小心谨慎,避免烟囱倒塌造成伤害。
•如果需要借助机械设备进行拆除,必须由合格的操作人员进行操作。
烟囱拆除专业技术施工方案
烟囱拆除专业技术施工方案一、工程概况与准备本次工程涉及某工业区域的一座旧烟囱拆除工作,烟囱高度约为XX米,结构主要为钢筋混凝土。
考虑到烟囱的高度和结构特点,我们将采用爆破拆除与机械拆除相结合的方式进行施工。
在施工前,我们已完成了现场勘察、图纸会审、施工方案编制等准备工作,确保施工顺利进行。
二、施工方法与流程施工准备:搭建施工围挡、安装防护网、准备拆除所需的机械设备和爆破器材等。
烟囱切割:采用高空作业车或脚手架进行烟囱的顶部切割,为爆破作业创造条件。
爆破作业:在烟囱底部设置爆破点,确保爆破力量分布均匀,避免对周围环境造成影响。
烟囱倒塌:控制爆破力度,使烟囱按预定方向倒塌,确保施工区域安全。
清理现场:使用挖掘机、装载机等机械设备对倒塌后的烟囱进行清理,确保施工现场整洁。
三、安全防护与措施设置安全警示标志,严禁非施工人员进入施工区域。
配备专职安全员,对施工过程进行全程监控,确保施工安全。
对爆破作业人员进行专业培训,确保爆破作业安全可控。
在施工区域周围设置防护网,防止烟囱碎片飞溅。
四、废弃物处理方案拆除后的烟囱废弃物主要包括钢筋混凝土碎块、砖石等。
我们将对废弃物进行分类处理,可回收利用的建筑材料将进行回收再利用,无法回收利用的部分将按照相关规定进行妥善处理,确保不对环境造成污染。
五、工人培训与装备工人培训:所有参与施工的工人将接受专业培训,包括高处作业安全、爆破作业规程、机械设备操作等内容,确保工人具备相应的技能和安全意识。
工人装备:为工人提供符合标准的安全帽、安全带、防护眼镜、防护服等个人防护装备,确保工人在施工过程中的安全。
六、应急预案与处置制定应急预案:针对可能出现的突发情况,如爆破失控、机械故障等,我们将制定详细的应急预案,明确应对措施和责任人。
应急处置:一旦发生突发情况,立即启动应急预案,组织人员进行抢险救援,确保人员安全和减少财产损失。
七、进度控制与监测制定施工进度计划:根据施工方案和现场实际情况,制定合理的施工进度计划,明确各阶段的任务和时间节点。
钢筋混泥土烟囱人工拆除施工方案(专家论证已通过)
人工拆除钢筋混凝土烟囱施工、安全方案编制人:审批人:技术负责人:新疆胜世达建筑安装有限责任公司目录第一章工程概况及特点第二章编制依据、拆除特点及措施第三章施工组织管理体系第四章劳动力组织及安排、机械设备需用量计划第五章施工方案与技术、安全措施第六章安全通道搭设措施第七章拆除现场平面布置图第八章施工进度计划第一章工程概况及特点1.工程概况1.1工程名称:沙依巴克区城市环境综合整治烟囱治理工程1.2建设地点:乌鲁木齐市沙依巴克区1.3要求工期:2016年09月02日开工,2016年09月26日竣工。
1.4要求质量标准:合格2.工程拆除范围:拆除钢筋混凝土烟囱三座2.1本工程是对乌鲁木齐市沙依巴克区钢筋混凝土烟囱拆除。
2.2炉院街需要人工拆除80m钢筋混凝土烟囱一座、奇台路需要人工拆除83m钢筋混凝土烟囱一座、南昌路需要人工拆除100m钢筋混凝土烟囱一座,拆除烟囱自身所有金属外挂、金属构件,拆除至地面。
拆除完成后清运所拆除的垃圾。
3.建设地点特征3.1建设工程地点:炉院街(第三机床厂)供热站、奇台路(市热力总公司)供热站、南昌路(新疆通达热力有限公司)。
3.2周围环境特征:3.2.1炉院街(第三机床厂)供热站钢筋混凝土烟囱拆除:高度80m,位于炉院街热力站内,与热力站施工同在一区域,存在交叉施工现象,互相影响。
3.2.2奇台路(市热力总公司)供热站钢筋混凝土烟囱拆除:高度83m,贴近小区家属楼,通道比较窄,贴着烟囱有围墙和废弃设备,必须进行拆除清理,否则无法进行拆除施工。
3.2.3南昌路(新疆通达热力有限公司)钢筋混凝土烟囱拆除:高度100m,四周临近建筑物,南面堆放了生产机械设备,需要移动清理;北面临近汽车维修站,距离约4m,停放较多车辆,需要清理;东面紧邻居民住宅楼,距离约2.5m。
3.3施工工期短,任务重烟囱受环境限制,需采用人工自上而下进行拆除,砖砌烟囱工期定为20个工作日,钢筋混凝土烟囱工期定为60个工作日,从机械设备及人员调遣、四周围护到整个烟囱地面以上拆除建筑垃圾运清后为止,工期短,任务重。
人工拆除烟囱方案
人工拆除烟囱方案1. 引言本文档旨在介绍人工拆除烟囱的方案,详细说明步骤和注意事项,以指导施工人员进行安全有效的拆除工作。
2. 拆除方案概述拆除烟囱需要经过详细的计划和准备工作才能进行。
以下是拆除烟囱的基本步骤:1.确定拆除范围和目标。
2.制定拆除计划,包括步骤、时间和所需人力资源。
3.准备必要的工具和设备。
4.施工前现场检查和安全预防措施。
5.拆除烟囱。
6.清理施工现场并做必要的后续处理。
3. 确定拆除范围和目标在开始任何拆除工作之前,必须明确拆除的范围和目标。
确定需要拆除的烟囱是单独的还是与建筑物其他部分连接的,以便做出相应的施工计划。
4. 制定拆除计划拆除计划应包括以下内容:•详细的拆除步骤,包括所需时间和顺序。
•所需人力资源和分配。
•所需工具和设备清单。
•安全措施和应急预案。
拆除计划的制定是确保工作高效有序进行的关键,因此需要进行充分的考虑和沟通。
5. 准备工具和设备根据拆除计划准备必要的工具和设备,以确保施工人员能够按计划进行拆除工作。
以下是可能需要用到的工具和设备:•钢锯•钢锤•砂轮机•抽湿机•安全绳索和安全带•手动搬运工具(如手推车或起重设备)•清理工具(如扫帚和铁铲)确保工具和设备的数量和质量符合施工要求,必要时进行维修或更新。
6. 现场检查和安全预防措施在施工前对现场进行检查,确保安全措施的落实并采取必要的预防措施,以确保施工人员的安全。
以下是一些常见的安全预防措施:•确保施工区域的围栏和标志牌设置醒目,防止非工作人员入内。
•工作人员必须戴好安全帽和防护眼镜,穿戴防护服。
•在施工现场设置安全绳索和安全带,以提供额外的安全保障。
•确保所有工具和设备处于良好状态,并根据需要进行维修或更新。
•对危险区域进行标识和隔离,确保工人有足够安全的工作空间。
7. 拆除烟囱根据拆除计划中的步骤,按照正确的顺序进行拆除工作。
以下是一般的拆除步骤:1.清除烟囱周围的杂物和障碍物,确保工人的安全和施工的顺利进行。
旧烟囱拆除工程施工方案
一、工程概况本工程为某工厂旧烟囱拆除工程,烟囱位于工厂内,烟囱高约20米,直径约1.2米,采用钢筋混凝土结构。
拆除工程包括烟囱本体、烟囱基础以及周边附属设施。
为确保拆除工程顺利进行,特制定本施工方案。
二、施工准备1. 组织准备(1)成立拆除工程专项小组,负责施工方案的编制、组织实施及监督工作。
(2)组织施工人员进行技术交底,明确施工要求、安全注意事项及操作规程。
2. 材料准备(1)租赁或购买拆除工具,如电锤、切割机、风镐等。
(2)准备拆除作业所需的安全防护用品,如安全帽、安全带、防尘口罩等。
3. 施工现场准备(1)清理施工现场,确保施工区域无障碍物。
(2)设置安全警戒线,设立警示标志,确保施工区域安全。
(3)搭建临时设施,如施工平台、防护棚等。
三、施工步骤1. 确定拆除顺序(1)先拆除烟囱周边附属设施,如管道、电缆等。
(2)拆除烟囱本体。
(3)拆除烟囱基础。
2. 拆除烟囱周边附属设施(1)切断管道、电缆等,确保安全。
(2)采用切割机、风镐等工具进行拆除。
3. 拆除烟囱本体(1)从烟囱顶部开始,采用切割机将钢筋混凝土切割成小块。
(2)用风镐将切割下来的小块混凝土破碎。
(3)采用吊车将破碎后的混凝土吊离现场。
4. 拆除烟囱基础(1)先拆除烟囱基础周围的土方。
(2)采用切割机、风镐等工具将基础切割成小块。
(3)用吊车将破碎后的基础小块吊离现场。
四、安全措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
2. 拆除作业时,必须设置安全警戒线,设立警示标志。
3. 施工现场应配备消防设施,如灭火器、消防水等。
4. 作业人员应严格遵守操作规程,确保施工安全。
5. 施工期间,加强现场巡查,及时发现并处理安全隐患。
五、施工进度本工程计划施工工期为10天,具体进度安排如下:第1-3天:拆除烟囱周边附属设施。
第4-6天:拆除烟囱本体。
第7-8天:拆除烟囱基础。
第9-10天:清理施工现场,完成工程验收。
六、工程验收工程完成后,由拆除工程专项小组组织验收,确保拆除工程质量符合要求。
拆除烟囱专项施工方案
一、工程概况本项目为某工厂内烟囱拆除工程,烟囱高度为100米,直径为2米,材质为混凝土。
烟囱位于工厂内,四周环境复杂,需采用人工拆除的方式进行。
二、施工准备1. 技术人员必须详细熟悉烟囱结构,并对作业人员进行周密细致的安全技术交底,技术负责人要到现场指挥施工。
2. 拆除施工开始前,先将电线、管道等通往拆除烟囱的支线切断。
3. 拆除烟囱前,在四周围设置安全围栏,距烟囱筒壁15米范围内设置安全警戒区。
设警示标志,禁止非工作人员入内。
4. 准备拆除工具及设备,如电镐、手锤、风镐、爬梯、安全带、安全绳、保险绳等。
5. 制定详细的拆除方案,包括施工顺序、施工方法、安全措施等。
三、施工方法1. 拆除顺序:从烟囱顶部向下拆除,先拆除烟囱内衬,然后逐步拆除砼筒壁。
2. 拆除设备:采用自制内自落式操作平台,自落式内操作架采用483.5mm扣件式架管,落在烟囱内衬上。
四周与混凝土筒壁顶紧,以确保操作架的稳定。
3. 拆除步骤:a. 拆除烟囱内衬500mm;b. 采用电镐拆除砼筒壁,以10cm高为一个拆除层次;c. 在拆除过程中,确保操作人员安全带着力点,以保证施工安全。
4. 拆除废料处理:拆除下来的废料应堆放在指定区域,定期清理出场。
四、安全措施1. 施工人员必须穿戴安全帽、安全带、防尘口罩等个人防护用品。
2. 施工现场设置安全警示标志,禁止非工作人员入内。
3. 在拆除过程中,严禁酒后作业、疲劳作业。
4. 拆除过程中,必须保证操作人员与地面人员保持通讯畅通。
5. 严禁拆除与清渣同时进行。
6. 施工现场应配备消防器材,以备不时之需。
7. 拆除过程中,如发现异常情况,应立即停止施工,查明原因后,方可继续施工。
五、施工进度1. 施工准备:1天2. 拆除施工:10天3. 清理现场:2天总计:13天六、质量要求1. 拆除过程中,确保施工人员安全,无安全事故发生。
2. 拆除后的烟囱筒壁应平整、无裂缝、无破损。
3. 拆除后的现场应整洁、无废料堆积。
混凝土烟囱拆除施工的管理方案
混凝土烟囱拆除施工的管理方案混凝土烟囱拆除混凝土烟囱拆除施工的准备要到位,先组织技术人员对现场地形地貌进行踏勘,并进行相关工程的测量复核,以检查工程数量、设计图纸是否与实际相吻合。
根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。
施工机具配置本工程混凝土(钢筋)混凝土烟囱拆除量较少,作业面较分散,对设备的产能、机动性、精度等要求高。
为确保工程质量、满足工期要求,根据本标段的工程量及施工工期,合理配置施工机具。
混凝土烟囱拆除具体施工内容:一、施工工艺1施工顺序(1)本工程采用手动工具进行人工拆除建筑,施工程序应由上至下,分层拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除。
(2)施工中先切割“ 船曝池”上部电动葫芦轨道,确保下部管线操作安全。
(3)拆除框架结构建筑,必须按楼板、次梁、主梁、柱子的顺序进行施工。
拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。
(4)建筑的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。
2具体烟囱拆除方法(1)、首先拆除Ⅰ段“圆曝池”中管线与设备、Ⅱ段“船曝池”中的a段、b段下层管线、Ⅲ段管线。
利用气焊对管线进行切割,切割尺寸尽量保证能够人力运输的条件,确保管件的整体性。
此阶段施工中浸量先切割“船曝池”上部电动葫芦轨道,确保下部管线操作安全。
需要时间为:天。
(2)、Ⅰ段“圆曝池”中管线与设备拆除后,拆除其主体部分。
同时拆除Ⅱ段“船曝池”中的c段下层管线。
拆除“圆曝池”主体采用12m炮机1部(合金钢炮头1部)、12m长臂钩机2部,对“圆曝池”主体进行拆除,同时准备750铲一部、50铲一部、翻斗车(10轮)10部、异型设备运输平板车一部配合拆除施工,及时把现场拆除的费渣土清运出现场。
此阶段不拆除Ⅱ段“船曝池”中的a段的主体结构。
需要:天。
(3)、此阶段对Ⅱ段“船曝池”中a段主体进行拆除,采用12m炮机1部(合金钢炮头1部)、12m长臂钩机2部、标准臂长炮机一部。
烟囱人工拆除施工方案
烟囱人工拆除施工方案烟囱人工拆除施工方案一、前期准备工作1. 项目准备:确定拆除的烟囱类型、高度、材质、周围环境等,制定详细的施工方案。
2. 资源准备:准备好需要的工具、设备,包括起重机、拆除工具、安全设备等。
3. 环境准备:清理烟囱周围区域,确保拆除区域没有其他人员和障碍物。
二、拆除步骤1. 安全措施:确定拆除现场安全区域,设置警示标志,确保人员安全。
配备专职安全员进行现场监控和指导。
2. 加固支撑:对烟囱周围进行加固处理,根据实际需求采用钢管或木材构筑支撑框架,保证拆除过程中的稳定。
3. 备案备料:对烟囱拆除过程中产生的杂物和碎片进行及时清理,做好记录备案。
4. 拆除顶部:使用起重机将拆除工具送到烟囱顶部,进行烟囱拆除的准备工作。
5. 拆除中部:从烟囱的中部开始逐步进行分段拆除,根据烟囱的结构和高度,可以使用切割机、电钻、手动工具等进行拆除。
6. 拆除底部:拆除顶部和中部后,通过起重机将底部的烟囱进行慢慢地倾斜,然后将残留部分逐一拆除。
7. 清理现场:将拆除的烟囱碎片和杂物进行清理,确保拆除现场干净整洁。
8. 检查验收:在拆除完成后,对拆除后的场地进行检查和验收,确保拆除过程符合安全规范。
三、安全措施1. 严格执行安全操作规程,穿戴好安全帽、防护眼镜、防护手套等防护装备。
2. 制定详细的拆除方案,对拆除过程中可能存在的风险和隐患进行评估和预防。
3. 确保拆除现场的疏散通道畅通,设置标志牌和安全警示标志,指示人员逃生和疏散路线。
4. 设置安全防护网和围挡,防止拆除过程中的碎片、材料等掉落伤人。
5. 拆除现场应有专职安全员进行监督和指导,严禁未经允许的人员进入拆除现场。
6. 拆除过程中严禁吸烟和明火作业,保持现场环境干净整洁,减少火灾风险。
四、风险控制1. 在拆除过程中做好现场防风措施,避免风力对拆除作业的干扰。
2. 严禁在拆除过程中扔掷物品,确保物品不会造成伤害和事故。
3. 在拆除过程中要注意其他施工人员的工作,保持与周围施工场地的协调和沟通,避免交叉作业导致事故。
混凝土烟囱拆除施工方案
混凝土烟囱拆除施工方案施工方案:为了拆除混凝土烟囱,我们通过实地踏勘、研究和分析比较,结合以往经验,决定采用环形贴壁脚手架的方法,人工利用风镐将烟囱自上而下逐次解体,分块拆除自由落地。
首先拆除顶部8米内筒,然后安装内部拆除平台,拆除内筒以及钢平台,接着在烟囱外部安装直爬梯及顶部平台,安装卷扬机、固定顶部葫芦,搭设环形贴壁脚手架,移除避雷设施(废渣定时清运),然后将脚手架移至下一施工面,最后进行烟囱筒身人工拆除和验收。
施工流程:在拆除烟囱前,我们需要进行一系列施工准备工作,包括在施工人员出入口悬挂警示牌,并有醒目标志且有专人看守,清理烟囱底部的积灰及垃圾,搭设环形贴壁脚手架,准备所需的操作工具、材料,所有的现场管理人员、操作人员接受安全教育和安全技术交底等。
在搭设脚手架时,我们需要安装卷扬机、固定顶部葫芦,并进行环形贴壁脚手架的构造。
我们还需要在烟囱直爬梯护笼内顶部预埋件上系一根从Φ12的安全绳直至地面,作为施工人员攀爬时的安全绳,攀爬时作业人员用安全带防坠器与安全绳连接。
环形贴壁脚手架的搭设:我们采用一种用于拆除烟囱和水塔的环形贴壁脚手架,其构造详见由国家知识产权局颁发的“一种用于拆除烟囱和水塔的环形贴壁脚手架”实用新型专利说明。
在安装卷扬机时,我们需要选择一台机械式0.75T的电控卷扬机吊运脚手架安装的物料,并将卷扬机安装在地面平整、基础承载力强(基础承载能力大于8t/m²)、视野良好的开阔地带。
同时,我们需要将顶部第一层手拉葫芦固定,使用5只手拉葫芦(按烟囱顶口外直径及脚手架平台大小计算),通过自制Φ20圆钢“S”钢构与之相连后钩挂在烟囱顶口部位。
首先,高空作业人员需要攀爬到烟囱顶部平台上,背负着一只1吨的滑轮和软绳,并在爬梯顶部的预埋件上固定好小滑轮(Φ20圆钢“S”形钢钩钩挂在预埋件上,滑轮则挂在“S”形钢钩下)。
接着,他们需要将软绳穿过滑轮后放到地面,由地面人员通过软绳将已安装好的卷扬机钢丝绳牵拉到顶部,并将手拉葫芦及自制的“S”形钢钩吊运到烟囱顶部平台上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人工拆除钢筋混凝土烟囱施工、安全方案编制人:审批人:技术负责人:新疆胜世达建筑安装有限责任公司目录第一章工程概况及特点第二章编制依据、拆除特点及措施第三章施工组织管理体系第四章劳动力组织及安排、机械设备需用量计划第五章施工方案与技术、安全措施第六章安全通道搭设措施第七章拆除现场平面布置图第八章施工进度计划第一章工程概况及特点1.工程概况1.1工程名称:沙依巴克区城市环境综合整治烟囱治理工程1.2建设地点:乌鲁木齐市沙依巴克区1.3要求工期:2016年09月02日开工,2016年09月26日竣工。
1.4要求质量标准:合格2.工程拆除范围:拆除钢筋混凝土烟囱三座2.1本工程是对乌鲁木齐市沙依巴克区钢筋混凝土烟囱拆除。
2.2炉院街需要人工拆除80m钢筋混凝土烟囱一座、奇台路需要人工拆除83m钢筋混凝土烟囱一座、南昌路需要人工拆除100m钢筋混凝土烟囱一座,拆除烟囱自身所有金属外挂、金属构件,拆除至地面。
拆除完成后清运所拆除的垃圾。
3.建设地点特征3.1建设工程地点:炉院街(第三机床厂)供热站、奇台路(市热力总公司)供热站、南昌路(新疆通达热力有限公司)。
3.2周围环境特征:3.2.1炉院街(第三机床厂)供热站钢筋混凝土烟囱拆除:高度80m,位于炉院街热力站内,与热力站施工同在一区域,存在交叉施工现象,互相影响。
3.2.2奇台路(市热力总公司)供热站钢筋混凝土烟囱拆除:高度83m,贴近小区家属楼,通道比较窄,贴着烟囱有围墙和废弃设备,必须进行拆除清理,否则无法进行拆除施工。
3.2.3南昌路(新疆通达热力有限公司)钢筋混凝土烟囱拆除:高度100m,四周临近建筑物,南面堆放了生产机械设备,需要移动清理;北面临近汽车维修站,距离约4m,停放较多车辆,需要清理;东面紧邻居民住宅楼,距离约2.5m。
3.3施工工期短,任务重烟囱受环境限制,需采用人工自上而下进行拆除,砖砌烟囱工期定为20个工作日,钢筋混凝土烟囱工期定为60个工作日,从机械设备及人员调遣、四周围护到整个烟囱地面以上拆除建筑垃圾运清后为止,工期短,任务重。
第二章编制依据、拆除特点及措施2.1编制依据2.1.1业主提供的现场资料。
2.1.2现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。
2.1.3【2009】87号文《危险性较大分部分项工程安全管理办法》2.1.4住建部:《建筑机械使用安全技术规程》JGJ33-20122.1.5《建筑物、构筑物拆除技术规程》(DBJ08-70-98)2.1.6市建委、公安局《施工现场防火规定(试行)》2.1.7《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.1.8《建筑施工高处作业安全技术规范》JGJ80-91。
2.1.9《建筑施工安全检查标准》JGJ59-20112.1.10《施工现场临时用电安全技术规范》JGJ46-20052.1.11《钢管脚手架扣件标准》GB15832.1.12《中华人民共和国环境保护法》2.1.13《固体废物污染环境防治法》2.1.14《环境噪声污染防治法》2.2拆除特点及措施:2.2.1拆除烟囱高度达80—100米,筒身为砖砌结构、钢筋混凝土结构,结构坚固,采用人工自上而下进行拆除。
搭设80—100米环形贴壁可移动工作平台,人工拆除采用的工具主要为风镐。
用钢管搭设防护棚及安全通道,以确保行人、车辆及周边构筑物安全。
2.2.2拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用风镐对烟囱自上而下粉碎性拆除,高空扬尘较大。
2.2.3针对性措施:(1)在环形贴壁可移动平台的外侧悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。
采用水泵将水送至烟囱顶部,在顶部安装雾喷进行降尘。
(2)搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。
所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。
(3)5级风以上天气不施工包括搭拆脚手架。
第三章施工组织管理体系根据本工程的特点和施工情况,我单位成立以项目经理为工程总负责,技术负责人、安全负责人,以及各施工队设专职安全员负责工程施工管理体系。
从经理到班组,规定了各自的岗位和职责,明确责任和义务,以确保施工安全和质量。
3.1工程施工管理体系机构图如下:3.2项目管理组织机构及职责3.2.1项目经理:项目质量第一负责人,具体负责项目质量的指定与贯彻实施,进行组织设置和质量职能分配,领导和组织项目编制设计、安全计划、质量管理文件,对工程符合设计要求、施工规范、验评标准负责,确保在合同工期内按合同规定的数量和质量标准完成项目的全部工作。
3.2.2技术负责人:配合项目经理的工作,对现场技术要求负全责,监督特殊过程、施工重难点及新技术的应用实施。
按设计图纸、施工图、施工组织设计进行技术指导及监督工作。
3.2.3预算员:根据工程施工图纸,编制合理、科学的施工图预算、竣工结算,并按项目部要求按时上报每月的工程费用消耗情况及劳务支付情况。
3.2.4质检员:严格按照项目质量管理细则和质量评定标准,国家规范进行监督、检查,参加各自承建工程各工序质量的检查及质量等级核定,结合工程实际情况指定质量通病预防措施。
3.2.5材料员:对所有施工材料、原料进行检验,杜绝不合格品进场。
施工中,保证所需材料及时、准确、足量到位,备用材料的保管、库存登记。
3.2.6安全员:定期检查机械设备、施工脚手架、安全防护等,监督参加施工的所有人员是否进行安全操作,杜绝事故发生,及时发现并排除人员、机械可能造成事故隐患,保证整个工程的圆满完成。
3.2.7施工员:协助项目经理,负责所承担作业范围内的施工组织安排和施工管理工作。
进行现场技术交底,检查、督促施工班组按各级技术交底要求进行施工工作。
做好施工现场的安全生产,文明施工,负责对现场存在事故隐患和问题进行检验和整改落实。
3.2.8施工劳务班组:必须持证上岗,配合项目管理人员的派遣工作,认真坚守各自岗位职责。
作业前参加安全教育培训;各工种间不得串岗作业,机械操作时严格按照规范操作,不得违章作业。
第四章劳动力组织及安排、机械设备需用量计划4.1劳动力组织:根据本工程的施工内容和结构特点,在劳动力组织上依据工期及工作面的要求,分别按工程配置各专业施工队。
在劳动力组织上严格按分段要求,按时间和工序进入,保证每个分部分项工程及专业班组能够连续施工。
4.2劳动力需用计划表:4.3机械设备需用量计划4.3.1主要施工机具需用计划根据现场施工的实际情况,合理安排机械设备的投入使用保证现场的施工要求。
机械设备在使用过程中,要求严格按照操作步骤使用,不得违规操作。
4.3.2机械设备的维修与保养:机械设备维修保养的管理按《机械设备维修、保养办法》的内容进行。
小型机械设备由使用者负责维修保养;中型机械设备由公司专业技术人员负责维修保养,做好维修保养记录。
4.3.3机械设备需用量计划表如下:第五章施工方案与技术措施5.1施工顺序:施工脚手架搭设→安全防护设施搭设→人工拆除筒身垃圾清理→拆除全部施工脚手架。
5.2施工方法及措施:5.2.1搭设环形贴壁可移动平台,人工用风镐进行拆除;工作平台随施工面的降低同时降低,但工作平台必须始终保持高出施工面1米,可移动平台边搭设2m高的安全防护网,以防止拆除过程中渣块飞出脚手架防护层;5.2.2人工拆除中,渣块大小不超过150cm*150cm,拆除的垃圾扔向烟囱内部,将通风口作为出渣口,采用小挖掘机或人工出渣。
5.2.3施工人员立在工作平台上,一根安全带系在钢筋上,另一根系在钢丝绳上,在烟囱外侧加固一道Φ16钢丝绳,用于系挂安全带;用风镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体内部落下;5.2.4晚上不进行烟囱拆除作业,只进行地面清渣外运,利于白天继续拆除。
严禁拆除与清渣同时进行;5.2.5拆除时的防震措施:为避免拆除物的高空坠落引起的震动,影响生产设备的安全,应对相关设备做好防震保护,同时在烟囱内的拆除物坠落处,垫上减震物,如沙土、减震竹笆等。
另随坠落物的高度增高、减少拆除卸落块的重量和大小。
5.2.6拆除物的清运:5.2.6.1组织专门清运班组,专人负责清运工作;5.2.6.2为防止交叉作业引起安全事故,清运和拆除应分开进行,白班为拆除时间,拆除物在晚间进行清运、清除,严禁拆除与清渣同时进行。
5.2.6.3拆除物在烟囱底部设出渣口,采用小型挖掘机进行分渣。
5.2.6.4清运的垃圾应得到地方相关部门的排放批准,并排放到指定位置或与相关行业联系,进行废物再用处理。
5.2.7防尘措施:5.2.7.1拆除工程作业时,必须采取雾喷降尘措施。
进行雾化喷洒,防止扬尘;不得随意凌空抛撒;如遇六级以上大风,对易产生扬尘的施工,应停止作业。
5.3安全防护棚及通道搭设步骤:5.3.1采用扣件式钢管进行搭设,在搭设脚手架前,应做好以下准备工作:5.3.1.1材料准备(1)脚手架所有钢管均采用φ48×3.5的钢管,重量控制在每根25kg以内,便于操作。
(2)所用钢管应表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、断面等的偏差均应符合规范要求。
所用旧钢管表面锈蚀深度、弯曲变形程度应符合规范规定。
所有钢管均应涂刷色标。
(3)所用扣件应使用正规厂家产品,扣件使用前应进行检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
(4)竹笆脚手板宜采用毛竹制作,竹笆应完好无破损。
(5)所有构配件应按品种、规格分类,推放整齐、平稳,堆放场地不得有积水。
(6)所有进场钢管、扣件、脚手板必须进行检查验收,不合格产品不得使用于本工程。
5.3.1.2搭设前进行安全技术交底。
施工员应按施工方案有关脚手架搭设的要求,逐级向架设和使用人员进安全技术交底。
5.3.1.3搭设前清除地面杂物,平整搭设场地,并使排水畅通。
5.3.2搭设做法1、底座安放:(1)按脚手架平面布置图要求进行放线、定位。
(2)根据现场情况,立杆底座采用12号槽钢直接仰铺在地坪上。
(3)槽钢必须仰铺平稳,不得悬空。
(4)离地面20cm处,设置纵向横向扫地杆。
设置扫地杆的做法与大横杆及小横杆相同,以固定立杆底部,约束立杆移位及沉陷。
2、杆件搭设脚手架搭设顺序如下:设置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙杆→栏杆→剪刀撑→脚手笆→第二步纵向水平杆→第二步横向水平杆。
3、立杆搭设(1)立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件。
相邻立杆的对接扣件不得在同一高度,错开距离不宜小于500mm。
立杆全高范围内垂直度偏差不得大于75mm。
(2)开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
