石方爆破施工方案与技术措施

合集下载

土石方爆破专项施工方案

土石方爆破专项施工方案

土石方爆破专项施工方案一、背景介绍土石方爆破是土木工程施工中常见的作业方式之一,通过爆破作业可以快速、高效地实现地质体的破碎与拆除。

然而,土石方爆破作业存在一定的安全风险,需要严格遵守相关规范与操作程序,确保施工过程安全可靠。

二、施工准备1.安全防护:爆破作业前需划定安全警戒线,清除作业现场内的人员与车辆,并设置警告标志,确保作业现场无外来干扰。

2.土石方勘测:在进行土石方爆破前,必须进行详细的地质勘测与分析,了解爆破对象的岩性、裂隙情况等,为后续施工作业提供依据。

3.爆破方案设计:根据勘测结果,制定合理的爆破方案,确定爆破孔的布置方式、装药量及选用的起爆方式等,确保爆破效果符合设计要求。

三、爆破作业流程1.布置爆破孔:依照设计方案,采用钻孔机对爆破孔位进行布置,保障孔深、孔径符合要求。

2.装药装置:将爆破药品根据设计要求装入钻孔内,并按照设计方案的装药方式进行装置,确保装药稳固密实。

3.起爆作业:选用合适的起爆装置对各孔进行起爆,保持爆破孔的同时爆破,有效实现土石方的破碎与拆除。

四、安全措施1.严格执行安全操作规程,确保作业人员及周边人员安全。

2.加强现场管理,做好安全防护工作,保证人员、设备、车辆等安全。

3.保养检修相关设备,确保设备运行正常,减少意外风险。

4.定期进行安全教育培训,提升作业人员的安全意识与应急处理能力。

五、施工质量控制1.根据施工现场情况,随时检查与调整爆破方案,确保施工过程符合设计要求。

2.对爆破后的土石方进行检验与评估,保证破碎效果与拆除率达到设计标准。

六、施工总结土石方爆破作业是一项技术要求较高的工程施工活动,需要严格按照规范操作,确保安全可靠、高效完成施工任务。

在实际施工过程中,不断总结经验,提高施工质量与安全水平,才能更好地服务于土木工程建设。

以上就是本文对土石方爆破专项施工方案的介绍与分析,希望对相关从业人员有所帮助。

石方爆破专项施工方案

石方爆破专项施工方案

石方爆破专项施工方案一、背景介绍石方爆破是在城市建设、交通基础设施建设等领域中常见的施工方式,有效解决了石方开采难度大、效率低的问题。

为保障施工安全、高效完成工程任务,必须制定详细的专项施工方案。

二、施工前准备1.安全评估:在进行石方爆破前,必须进行全面的现场安全评估,确保施工不会对周边环境和人员造成危险。

2.资料准备:整理相关方面的资料,包括石方爆破设计方案、爆破设备清单、运输方案等。

3.人员培训:对参与石方爆破施工的人员进行必要的培训,掌握操作规程和应急处理知识。

三、施工流程1.布药:根据设计要求,在石方上布置炸药,并设置引爆装置。

2.安全警戒:施工前设置安全警戒线,确保人员在安全距离内。

3.疏散人员:在引爆前,疏散附近人员,确保无人员伤亡。

4.发爆:按照设计方案,通过引爆装置引爆炸药,完成石方爆破的过程。

5.安全检查:爆破完成后,对周边环境和设备进行安全检查,排除潜在安全隐患。

四、设备使用1.爆破设备:使用符合标准的爆破设备,确保设备的安全性和可靠性。

2.运输设备:保证炸药、引爆装置等物品的安全运输,防止发生意外。

五、施工安全措施1.严格执行安全规程,确保人员和设备的安全。

2.设立安全警戒区域,禁止未经授权人员接近施工现场。

3.定期开展安全检查,保障施工过程中的安全。

六、环保措施1.爆破后,对现场进行及时清理,防止环境污染。

2.减少粉尘和噪音的产生,减少对周边居民的影响。

七、总结石方爆破专项施工方案是保障工程顺利进行、保障安全和环保的重要措施。

在施工过程中,需严格执行各项措施,确保施工的顺利进行,同时保证环境保护和安全。

石方爆破拆除施工方案

石方爆破拆除施工方案

石方爆破拆除施工方案
在进行石方爆破拆除施工时,需要谨慎制定详细的方案,确保施工过程安全高效。

本文将从设计方案、安全措施、施工流程等方面进行详细介绍。

设计方案
1.勘察设计在进行石方爆破拆除前,必须对工程现场进行详细的勘察
设计,包括石方的性质、周围环境等因素进行综合分析,确定爆破参数。

2.爆破参数确定爆破参数包括爆破孔的布置、孔深、孔径、装药量等,
根据石方的硬度和结构合理确定爆破参数,确保爆破效果。

3.爆破序列制定合理的爆破序列,确保石方能够按照设计要求倒塌,
减少次生破坏。

安全措施
1.安全区域在爆破拆除施工现场周围设置安全区域,禁止非工作人员
进入,确保施工安全。

2.警示标志标明爆破区域的警示标志,提醒周围行人和车辆注意安全
距离。

3.人员防护工作人员必须佩戴符合规定的安全防护用具,如头盔、护
目镜等,确保人身安全。

施工流程
1.孔钻凿破按照爆破设计方案,在石方上钻孔、凿破孔洞,布置好爆
破孔位。

2.装药引爆将爆破孔中装药,按照设计的爆破序列引爆,确保爆破效
果。

3.倒塌清理石方在爆破后倒塌,清理碎片、杂物,确保施工现场安全
整洁。

总结
在石方爆破拆除施工中,设计合理的方案、严格执行安全措施、按照流程进行
施工是确保施工安全高效的关键。

在施工过程中,工作人员应当密切配合,保持沟通,确保施工顺利进行。

只有高度重视安全、严格执行方案,才能有效完成石方爆破拆除工作。

石方爆破专项施工方案(1)

石方爆破专项施工方案(1)

石方爆破专项施工方案(1)一、前言石方爆破是在工程施工中常见的一种方式,通过引爆炸药或其他爆破器材来破坏岩石或土石体,以实现开挖、拆除等工程目的。

本文将就石方爆破专项施工方案进行详细介绍,包括前期准备、施工方案、安全措施等内容。

二、前期准备在进行石方爆破施工前,需要做好充分的前期准备工作。

具体步骤如下: - 现场勘查:对爆破区域进行仔细的勘查,了解地质情况、周边环境等。

- 方案设计:根据勘查结果,制定合理的爆破方案,确定爆破孔位、孔径等参数。

- 爆破计算:进行爆破参数计算,确定爆破药量、起爆顺序等。

- 安全考虑:制定安全预案,明确人员防护、爆破区域隔离等措施。

三、施工方案3.1 爆破孔的布置•根据设计要求,在岩体上布置钻孔,孔距、孔深等参数根据具体情况确定。

•孔的布置应该均匀分布,保证爆破效果均匀。

3.2 爆破药的装填•将合适量的爆破药装入爆破孔内,保证药量准确。

•采取密封措施,防止药物外泄。

3.3 起爆控制•严格按照爆破设计要求进行起爆,控制起爆时间和顺序。

•采取遥控起爆方式,保证人员安全。

四、安全措施爆破施工是一项危险作业,为了保证人员生命安全和财产安全,需要做好以下安全措施: - 爆破区域限制:对爆破区域进行隔离,确保周边人员不受伤害。

- 人员防护:所有参与爆破工作的人员必须穿戴符合要求的安全装备。

- 安全疏散:制定疏散预案,确保人员在爆破时能够及时撤离。

五、总结石方爆破是一项常见的工程施工方式,在进行施工前需要做好详细的前期准备工作,制定科学合理的施工方案和严格的安全措施以确保施工过程安全有序进行。

只有做好全面的准备工作,才能高效完成爆破任务。

以上就是石方爆破专项施工方案的介绍,希望能为相关施工人员提供一些帮助。

石方施工专项方案爆破及挖机破碎

石方施工专项方案爆破及挖机破碎

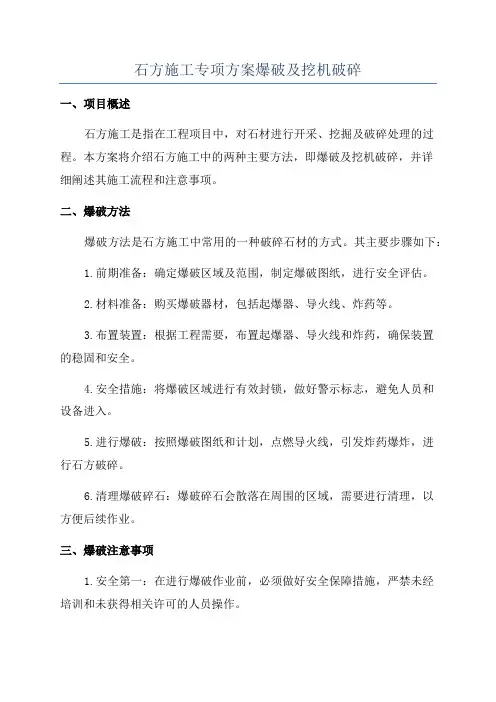

石方施工专项方案爆破及挖机破碎一、项目概述石方施工是指在工程项目中,对石材进行开采、挖掘及破碎处理的过程。

本方案将介绍石方施工中的两种主要方法,即爆破及挖机破碎,并详细阐述其施工流程和注意事项。

二、爆破方法爆破方法是石方施工中常用的一种破碎石材的方式。

其主要步骤如下:1.前期准备:确定爆破区域及范围,制定爆破图纸,进行安全评估。

2.材料准备:购买爆破器材,包括起爆器、导火线、炸药等。

3.布置装置:根据工程需要,布置起爆器、导火线和炸药,确保装置的稳固和安全。

4.安全措施:将爆破区域进行有效封锁,做好警示标志,避免人员和设备进入。

5.进行爆破:按照爆破图纸和计划,点燃导火线,引发炸药爆炸,进行石方破碎。

6.清理爆破碎石:爆破碎石会散落在周围的区域,需要进行清理,以方便后续作业。

三、爆破注意事项1.安全第一:在进行爆破作业前,必须做好安全保障措施,严禁未经培训和未获得相关许可的人员操作。

2.做好防护:进行爆破作业时,人员必须穿戴防护设备,如安全帽、防护眼镜、防护手套等。

3.合理布置:爆破装置需要合理安排,保证爆破后的碎石能够均匀分布,减少石块飞溅的风险。

4.控制爆破范围:爆破区域必须与周围环境相互独立,控制爆破范围,避免对周围建筑物和设备造成破坏。

5.引线安全:导火线必须远离火源和其他易燃材料,确保引爆时不会引起意外事故。

四、挖机破碎方法挖机破碎是石方施工中另一种常用的破碎石材方式。

其主要步骤如下:1.挖掘开坡:使用挖掘机对石方进行开挖,形成开坡,为后续破碎作业做准备。

2.破碎作业:使用挖掘机的打击装置(如液压锤)对石方进行破碎,将大块石材破碎成适当的尺寸。

3.清理碎石:挖掘机破碎后,需要对碎石进行清理,便于后续作业和施工进行。

五、挖机破碎注意事项1.挖机选择:选择适合破碎作业的挖掘机,确保其具备足够的破碎能力和稳定性。

2.操作熟练:挖掘机操作人员必须熟练掌握挖掘机的操作技巧,确保作业安全和效率。

3.安全距离:挖掘机进行破碎作业时,周围人员和设备必须保持安全距离,避免受到破碎石材的飞溅。

石方爆破施工方案(含孤石)

石方爆破施工方案(含孤石)

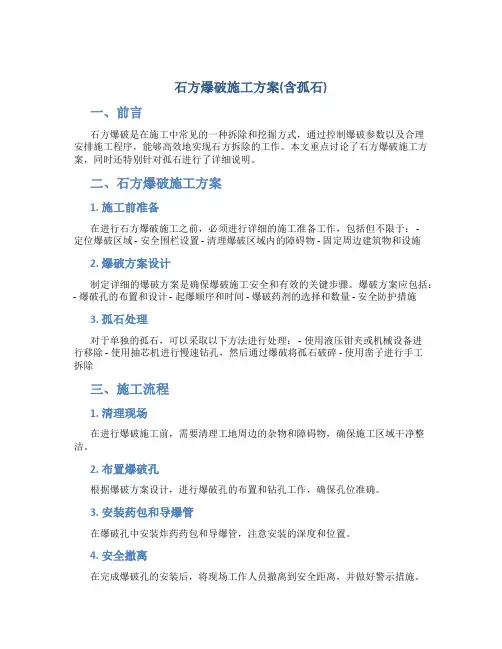

石方爆破施工方案(含孤石)一、前言石方爆破是在施工中常见的一种拆除和挖掘方式,通过控制爆破参数以及合理安排施工程序,能够高效地实现石方拆除的工作。

本文重点讨论了石方爆破施工方案,同时还特别针对孤石进行了详细说明。

二、石方爆破施工方案1. 施工前准备在进行石方爆破施工之前,必须进行详细的施工准备工作,包括但不限于: -定位爆破区域 - 安全围栏设置 - 清理爆破区域内的障碍物 - 固定周边建筑物和设施2. 爆破方案设计制定详细的爆破方案是确保爆破施工安全和有效的关键步骤。

爆破方案应包括:- 爆破孔的布置和设计 - 起爆顺序和时间 - 爆破药剂的选择和数量 - 安全防护措施3. 孤石处理对于单独的孤石,可以采取以下方法进行处理: - 使用液压钳夹或机械设备进行移除 - 使用抽芯机进行慢速钻孔,然后通过爆破将孤石破碎 - 使用凿子进行手工拆除三、施工流程1. 清理现场在进行爆破施工前,需要清理工地周边的杂物和障碍物,确保施工区域干净整洁。

2. 布置爆破孔根据爆破方案设计,进行爆破孔的布置和钻孔工作,确保孔位准确。

3. 安装药包和导爆管在爆破孔中安装炸药药包和导爆管,注意安装的深度和位置。

4. 安全撤离在完成爆破孔的安装后,将现场工作人员撤离到安全距离,并做好警示措施。

5. 爆破起爆按照爆破方案中规定的起爆顺序和时间,进行爆破操作。

6. 施工验收在爆破完成后,对施工现场进行检查验收,确保石方拆除和清理工作完成。

四、总结石方爆破施工是一项复杂的工作,需要严格按照相关规范和标准进行操作,确保施工安全和效率。

对于孤石的处理需要根据具体情况采取不同的方法,提高施工效率。

在实际施工中,应根据具体工地情况进行合理的方案设计和施工流程安排,以确保施工的顺利进行。

以上是关于石方爆破施工方案的介绍,希望能够为相关工作者提供一定的参考和指导。

土石方爆破安全专项施工方案

土石方爆破安全专项施工方案

土石方爆破安全专项施工方案土石方爆破是一种常用的施工方法,它可以在较短时间内实现大规模的土石方挖掘和爆破,提高施工效率。

然而,土石方爆破也存在一定的风险,需要合理安排施工方案,采取相应的安全措施,以确保施工人员和周围居民的安全。

下面是一份土石方爆破安全专项施工方案,详细介绍了施工的准备工作、爆破过程中的安全措施以及事故应急处理等内容。

一、施工前准备1.工程准备:(1)明确施工区域的范围和土石方的性质,确定是否需要进行爆破施工。

(2)评估施工区域周边的环境和人员状况,制定相应的施工方案和安全措施。

(3)选择合适的爆破器具和材料,确保其质量合格,并按照施工规范进行维护和保养。

2.技术准备:(1)指派专门负责土石方爆破工作的专业人员,具备相应的经验和技能。

(2)进行爆破设计,包括爆破参数的确定、爆破孔的布置和深度的决定等。

(3)编制详细的施工方案,包括爆破的时间、爆破孔的布置和安全区域的确定等。

二、施工过程中的安全措施1.施工现场的安全防护(1)设置安全警示标志和围挡,明确施工区域的范围,禁止无关人员进入施工区域。

(2)布置专用的施工作业台和人员通道,保障施工人员的安全。

(3)安排专人负责施工现场的安全管理,定期巡查监督,发现问题及时解决。

2.爆破器具和材料的安全使用(1)确保爆破器具和材料的质量合格,符合相关标准。

(2)严格按照施工方案进行器具和材料的选择和使用,杜绝任意更换或拆卸。

(3)在使用爆破器具和材料前,进行必要的检查和试验,确保其在施工过程中的安全性能。

3.爆破参数的合理确定(1)根据土石方的性质和施工要求,合理确定爆破参数,包括装药量、起爆序列和爆破孔的直径等。

(2)采取科学的计算方法和试验手段,确保爆破参数的准确性和合理性。

(3)严格按照施工方案和爆破设计要求进行爆破作业,不允许随意更改爆破参数。

4.事故应急处理(1)成立事故应急小组,明确各成员的职责和任务,制定详细的应急处理方案。

(2)配备必要的应急设备和器具,如消防设备、急救药品和通信工具等。

石方路基爆破开挖施工安全方案及措施

石方路基爆破开挖施工安全方案及措施

石方路基爆破开挖施工安全方案及措施石方路基爆破开挖施工是建设中常见的一种方法,它可以快速安全地进行路基开挖。

然而,由于石方路基爆破开挖施工涉及到爆破作业,所以安全风险也相对较高。

因此,在进行石方路基爆破开挖施工时,需要制定安全方案并采取相应的措施来确保施工的安全进行。

以下是石方路基爆破开挖施工的安全方案及措施:一、前期准备工作:1.安全方案制定:根据工程情况,制定详细的安全方案。

安全方案中应明确施工组织和人员分工、工期计划、爆破参数、安全防护措施等内容。

2.安全管理人员培训:对施工单位的安全管理人员进行培训,提高其安全意识和应急处理能力。

3.现场布置:合理布置施工现场,划定安全警示区域,设置安全标志牌。

确保施工人员的安全。

二、爆破参数设计:1.爆破设计:由专业人员进行合理的爆破参数设计,包括药量、起爆顺序和时间等。

2.运输和储存:运输和储存爆破药品时,按照规定的操作程序进行,避免摩擦、碰撞或其他不安全因素引起的事故。

三、现场施工安全措施:1.人员培训:对参与施工的人员进行必要的安全培训,提高其安全意识和操作技能,确保能熟练掌握相关安全操作规程。

2.个人防护装备:施工人员必须穿戴合格的个人防护装备,包括安全帽、防护眼镜、耳塞、防尘口罩、防护服等。

3.设备检查:确保爆破设备处于良好工作状态,无故障和漏洞,减少事故风险。

4.禁止吸烟与明火:在施工现场,禁止吸烟和使用明火,以防止引发火灾或引燃爆破药品。

5.爆破区域管控:设立爆破区域警示标志,划定安全警示区域,确保未经授权人员无法进入。

6.爆破通风:提供良好的通风设施,排除爆破过程中产生的有害气体,保护施工人员的身体健康。

7.爆破信号:明确爆破信号,确保爆破的正确性和协同性,防止误伤事故的发生。

四、事故应急处置:1.应急预案:制定完善的应急预案,包括事故处置流程、责任划分和通信联络等,以确保事故发生时能及时有效地进行处置。

2.应急设备:设立必要的应急设备,如急救箱、灭火器等,以应对各种应急情况。

石方静力爆破专项施工方案

石方静力爆破专项施工方案

石方静力爆破专项施工方案一、施工准备阶段:1.项目调研和设计:对拟爆破区域进行详细调查,确定岩石的性质、强度和结构特点,综合分析设计合理的爆破参数。

2.建立安全标准:根据相关法律法规和安全要求,制定石方静力爆破的安全操作标准,并明确参与施工的人员的安全责任。

3.检查相关设备:确保石方爆破所需的设备和工具处于良好状态,并进行必要的维修和保养。

4.安全防护设施:设置必要的安全防护设施,包括安全帽、护目镜、耳塞、防护鞋等,以确保施工人员的安全。

5.施工人员培训:对参与施工的人员进行专业培训,使其熟悉石方静力爆破的操作流程、安全规范和注意事项。

二、爆破参数设计:1.炸药选择:根据岩石的性质和强度,选择合适的炸药种类和强度,并确定炸药的用量。

2.孔位设计:根据爆破效果和施工要求,设计合理的孔位布置方案,包括孔的直径、深度和间距等参数。

3.次级孔设计:对于较大规模的拆除工程,可以设计次级孔以增强爆破效果,要注意次级孔的数量和角度。

4.防护措施:根据周边环境和施工条件,设立防护措施,如使用岩石网、防护板等,以减少爆破冲击对周围环境和设施的影响。

三、施工操作流程:1.建立安全区域:在施工现场周边设置安全区域,禁止无关人员进入,并设置警示标志。

2.定位和布孔:根据设计要求和工程需要,使用定位设备和钻孔机进行孔位定位和布孔。

3.清理孔口:确保孔口的清洁,以便装填炸药和安装引爆器。

4.装填炸药:根据设计要求,将炸药装填到每个孔中,并保持合适的压实度。

5.安装引爆器:根据设计要求,在每个孔中安装引爆器,并连接好导线。

6.引爆操作:施工现场人员撤离,由专业人员进行引爆操作,确保操作安全。

7.爆破效果评估:爆破后,对爆破效果进行评估,检查是否达到设计要求,如需要进一步爆破,可以调整爆破参数再次进行作业。

四、质量控制和安全监测:1.爆破效果检查:每次爆破后,进行现场检查,评估爆破效果是否达到设计要求。

2.安全监测:对爆破现场周围环境进行安全监测,包括振动、噪音和飞石等,确保施工不对周围环境和设施造成危害。

路基石方爆破专项施工方案

路基石方爆破专项施工方案

路基石方爆破专项施工方案一、项目背景概述路基石方爆破是土木工程中常见的施工作业之一,其目的在于通过对石方进行爆破作业,使其分解成合适大小的碎石,从而满足路基建设的需要。

目的本文旨在制定路基石方爆破专项施工方案,规范施工流程,确保施工安全、高效完成石方爆破工程。

二、施工准备1. 方案制定在进行爆破前,应根据实际地形、石方性质等因素,制定详细的爆破方案,包括爆破参数、爆破时间、爆破区域等内容。

2. 施工人员培训所有参与爆破作业的施工人员应经过专业培训,熟悉爆破操作流程,掌握安全防范知识。

3. 设备检查确保爆破设备完好,包括爆破药品、导爆管等装备,避免设备故障导致施工延误。

三、施工流程1. 地面清理在进行石方爆破前,需对爆破区域进行地面清理,清除杂物,确保爆破安全。

2. 钻孔定位根据爆破方案,在石方上进行钻孔定位,确定爆破点位,确保爆破效果。

3. 装药填充按照爆破方案规定的药量、药品种类,将药品填充至钻孔中,注意药品填充均匀。

4. 导爆管设置在药品填充完毕后,应设置导爆管,确保爆破药品能够同时引爆,提高爆破效果。

5. 安全疏散在进行爆破前,需对爆破区域进行安全疏散,确保周围无人员和车辆,避免意外发生。

6. 爆破操作经过以上准备工作后,可进行爆破操作,观测爆破效果,及时处理爆破后碎石,确保道路畅通。

四、施工安全1. 安全防范施工现场严禁吸烟、打火,提高施工人员的安全意识,确保爆破过程安全。

2. 废弃药品处理爆破后废弃的药品需按规定进行处理,避免对环境造成污染。

3. 爆破后处理在爆破完成后,需及时清理现场,排除碎石,确保施工安全。

五、总结通过本文的路基石方爆破专项施工方案,可以有效规范石方爆破作业流程,提升施工效率和安全性。

在实际施工中,应根据具体情况灵活调整,严格执行规定,确保施工顺利完成。

人工挖孔桩基井下石方爆破施工方案及安全技术措施

人工挖孔桩基井下石方爆破施工方案及安全技术措施

人工挖孔桩基井下石方爆破施工方案及安全技术措施一、施工方案挖孔桩基施工是一项重要的基础工程,而在一些特殊情况下,井下石方的存在可能会给挖孔施工带来困难。

为了解决这一问题,我们制定了人工挖孔桩基井下石方爆破施工方案。

1. 井下石方勘察在开始施工之前,必须对井下石方进行详细的勘察工作,确认石方的位置、性质、大小等信息,并绘制详细的图纸。

2. 爆破方案设计根据石方的具体情况,制定相应的爆破方案,确定爆破孔的位置、数量、深度等参数,并选择合适的爆破药物。

3. 安全埋雷在确定爆破方案后,需要在爆破区域周围埋设安全雷管,确保施工人员和设备的安全。

4. 爆破施工按照设计的爆破方案进行施工,确保爆破孔的准确位置和深度,避免发生意外。

二、安全技术措施在进行井下石方爆破施工时,必须严格遵守相关的安全技术措施,保障施工人员和设备的安全。

1. 安全防护施工人员必须佩戴符合规定的安全防护用品,包括安全帽、安全鞋、防护眼镜等,确保施工过程中的安全。

2. 施工现场管理在施工现场周围设置明显的安全警示标志,确保施工人员和周围人员的安全,严格控制施工现场的进出口。

3. 安全培训对参与爆破施工的施工人员进行必要的安全培训,提高他们的安全意识和应急处理能力。

4. 安全监控在施工过程中,设置安全监控装置,定期检查施工现场的安全状况,及时发现问题并采取措施处理。

结语人工挖孔桩基井下石方爆破施工是一项复杂的工程,而严格遵守施工方案和安全技术措施,则可以有效降低施工中的风险,确保施工的顺利进行。

希望通过我们的努力,能够为工程施工提供更安全、更高效的解决方案。

土石方爆破工程方案

土石方爆破工程方案

土石方爆破工程方案一、工程概述土石方爆破工程是指利用爆炸能量对工程中的土石方进行破碎和拆除的一种施工方法。

该方案旨在介绍土石方爆破工程的目的、方法和安全措施,确保施工过程安全高效。

二、工程目的1. 安全拆除土石方:通过爆破方式对土石方进行破碎和拆除,确保施工进度;2. 降低劳动强度:采用爆破方式可以减少人工拆除工作量,降低劳动强度;3. 提高施工效率:使用爆破方式可以快速拆除大型土石方,提高施工效率。

三、工程方法1. 爆破设计:由专业爆破工程师根据工程情况进行整体爆破设计,包括爆破规模、爆破顺序和爆破参数等;2. 前期准备:按照设计要求,对爆破区域进行清理,确保安全通道畅通;3. 炸药装填:在合适的位置设置炸药,并确保炸药装填稳固可靠;4. 引爆扫尾:对装填好炸药的地区进行引爆,以实现土石方的破碎和拆除。

四、安全措施1. 专业人员操作:由专业的爆破工程师和熟练的爆破工人进行操作,严格按照程序进行;2. 安全警示标识:在爆破区域周围设置明显的安全警示标识,以防止无关人员进入;3. 防护设施设置:在爆破区域周围设置防护设施,如围挡、声屏障等,确保爆破过程的安全;4. 合理疏散安排:在爆破前,组织人员合理疏散,确保施工现场的人员安全;5. 爆炸保障措施:在爆破过程中,采取相应的保障措施,如灭火器械、抢救设备等。

五、爆破效果评估1. 土石方破碎度:通过对爆破后的土石方进行破碎度评估,确保爆破效果符合设计要求;2. 安全性评估:对爆破工程的安全性进行评估,发现隐患及时进行整改和补救。

六、施工环境保护1. 噪音治理:在爆破施工中,采取有效的噪音控制措施,减少对周边环境和居民的影响;2. 空气及水质监测:对爆破过程中的空气和周边水质进行监测,确保环境质量达标;3. 工地清理:在爆破施工结束后,及时清理爆破残渣和垃圾,减少对环境的污染。

七、施工时间安排爆破工程的施工时间可根据工程规模和施工进度进行安排,确保爆破工作的高效进行。

桩基土石方爆破施工方案

桩基土石方爆破施工方案

桩基土石方爆破施工方案
一、前言
在工程施工中,桩基土石方爆破是一种常用的技术手段,能够有效地破碎硬质
土石方和岩石,为后续的土方开挖和桩基施工提供必要的条件。

本文将就桩基土石方爆破施工方案进行详细介绍。

二、施工准备
1.设计方案:在施工前,需要根据工程要求和地质情况制定爆破设计
方案,包括爆破的爆炸点、装药量、起爆顺序等。

2.安全排查:在进行爆破前,需要对现场进行安全排查,确保周围人
员和设施不会受到伤害。

3.装药准备:按照设计方案要求,准备好需要使用的爆炸药材料。

三、施工流程
1.设置爆破孔位:根据设计要求,在土石方表面设置好爆破孔位,保
证孔位的间距均匀。

2.钻孔:使用钻机对爆破孔位进行钻孔,孔深和孔径要符合设计要求。

3.装药起爆:将爆炸药放入孔内,按照设计方案的要求进行装药,确
保每个孔都装药完整。

4.起爆执行:在确保安全的情况下,按照设计方案的要求进行爆破起
爆。

四、注意事项
1.安全第一:在施工过程中,一定要严格遵守安全操作规程,保证施
工人员的安全。

2.环境保护:爆破施工可能会对周围环境造成一定影响,要注意环境
保护和污染防治。

3.合理利用资源:在爆破完成后,要合理利用破碎的土石方,避免资
源浪费。

五、总结
桩基土石方爆破施工是一项复杂的工程技术,需要严格遵循设计方案,并确保安全和环境保护。

只有在对施工细节严格把控的情况下,才能保证施工的顺利进行和工程质量的高效完成。

石方爆破施工方法

石方爆破施工方法

石方爆破施工方法摘要石方爆破是一种常用的工程施工方法,用于爆破岩石或石方以便实现土石方工程以及其他工程项目的建设。

本文将详细介绍石方爆破施工的方法、步骤和常见问题。

引言石方爆破是一种将岩石或石方破碎以便于清理和移除的施工方法。

它被广泛应用于各种规模的土石方工程、道路建设、基础设施建设以及其他地下工程项目中。

石方爆破施工方法的选择和操作对于工程的顺利进行具有至关重要的作用。

一、施工前的准备工作1.1 地质勘察地质勘察是确定岩石类型、岩性强度、断层和裂隙等地质特征的重要步骤。

它的结果将指导爆破方案的制定和具体施工过程中的安全措施。

1.2 激发爆破振动的限制根据相关法规和标准,需要确定炸药量、起爆点的位置以及相关的振动限制,以最大程度地减少对周边建筑物和环境的不良影响。

1.3 安全措施确保施工现场的安全是非常重要的。

施工前应对现场进行详细的安全评估,确保工作人员以及周围居民的人身安全。

二、石方爆破施工的基本步骤2.1 爆破设计根据地质勘察结果和工程要求,设计合适的爆破方案。

爆破方案将涉及炸药的选择、炸药的布置、起爆点的位置以及爆破的顺序等。

在设计过程中要注意控制破坏范围,确保对周围环境的影响最小化。

2.2 爆破设备的选择和布置根据爆破设计方案,选择合适的爆破设备。

爆破设备包括起爆器、导爆管、雷管等。

根据爆破设计,合理地布置爆破设备,确保爆破效果的最大化。

2.3 安全设施的设置在进行石方爆破施工时,必须设置符合安全要求的设施,如防护挡板、警示标识、遮挡网等。

这些设施将确保工作人员和周围环境的安全。

2.4 施工操作按照爆破设计方案进行施工操作。

这包括将炸药布置在岩石或石方内部的合适位置上、连接导爆管和雷管等操作。

2.5 立即启动爆破程序当施工操作完成后,立即启动爆破程序。

确保现场的人员全部撤离,并通过通知周围的居民和相关单位减少不必要的干扰。

三、常见问题及处理方法3.1 振动超限当爆破振动超过相关限制时,可能会对周围建筑物造成破坏。

公路工程石方爆破施工方案

公路工程石方爆破施工方案

公路工程石方爆破施工方案一、工程概况公路工程是国家基础设施建设的重要组成部分,对于加快交通运输的效率、缓解交通拥堵、促进地区经济发展具有重要意义。

石方爆破作为公路工程中常见的一种地质工程施工方法,其作用主要是对于需要清理、开垦的石方地形进行分割和炸碎,以便后续进行挖掘、填土等工程。

二、施工前准备1. 环境调查:环境调查是石方爆破施工前的的重要工作之一,施工单位需要了解施工区域的地质构造、地形地貌、周边环境等情况,以便合理制定爆破方案和采取相应的安全保障措施。

2. 安全技术交底:施工单位要对参与施工的工作人员进行安全技术交底,明确施工过程中应遵守的规范和安全操作要求,保证施工过程中的安全生产。

3. 爆破方案制定:根据环境调查的结果,施工单位应结合工程实际情况,制定详细的石方爆破方案,包括爆破设计、爆破参数选择、爆破孔位布置等。

4. 安全防护措施:施工单位应在施工现场设置明显的警示标志,对施工区域进行管控,确保施工现场的安全。

三、爆破方案设计1. 爆破参数选择:根据石方工程的具体情况,选定合适的爆破参数,包括爆破药剂选择、装药方式、爆破孔距等。

2. 孔位布置:根据地形地貌和石方的分布情况,合理布置爆破孔位,确保爆破效果。

3. 爆破设计:进行详细的爆破设计,包括爆破时间安排、爆破序列、爆破振动控制等。

四、施工过程1. 爆破孔位的布置:根据爆破方案设计,施工单位要对石方进行钻孔,并在孔位内装入爆破药剂。

2. 安全防护:在爆破施工现场设置明显的警示标志,进行管控,确保周边人员和车辆不进入施工现场。

3. 喷药装药:施工人员要进行爆破孔位的装药工作,确保装药的质量和可靠性。

4. 炸药起爆:在严格按照爆破设计要求设置好爆破保护区后,进行炸药起爆操作,确保爆破作业的质量和安全。

五、施工后处理1. 碎石清理:爆破作业完成后,施工人员要对爆破碎石进行清理,确保施工区域干净整洁。

2. 检测评估:进行爆破效果的检测和评估,确保爆破作业达到预期效果,并进行相关记录。

土石方爆破防护施工方案(改)

土石方爆破防护施工方案(改)

土石方爆破防护施工方案(改)一、前言土石方爆破在工程施工中是常见的作业方式,但由于爆破过程中会产生较大的震动和噪音,对周围环境和设施造成一定的影响。

因此,为保障施工安全,减少环境影响,需要制定合理的土石方爆破防护施工方案。

二、施工前准备在进行土石方爆破前,需进行细致的准备工作。

首先应全面评估工程地质条件及爆破地点周围环境情况,制定详细的爆破方案。

同时,需要对施工场地进行清理,确保周围建筑物和设施处于安全距离之外。

三、防护措施1.爆破区域封闭–在爆破区域周边设置围栏或警示线,禁止无关人员及车辆进入。

–爆破前应通知周边住户,确保人员及财产安全。

2.噪声控制–使用消音器等设备减少爆破噪音对周围环境的影响。

–合理安排爆破时间,尽量避免在夜间或早晨进行爆破作业。

3.震动控制–在爆破前后对周边建筑物及道路进行检测,确保不会受到过大的震动影响。

–如有必要,可设置振动监测点进行实时监测。

4.环境保护–爆破后及时清理爆破残渣,防止对周围环境造成污染。

–定期检查附近水源及土壤质量,确保环境受到保护。

四、事故应急处置在土石方爆破施工过程中,如发生意外事故,应制定详细的应急处置方案。

1.紧急通知 - 确保工地内所有人员迅速撤离到安全区域。

- 第一时间通知相关救援部门前往现场处理。

2.现场处理–确保救援人员具备必要的防护装备,避免次生事故发生。

–根据事故具体情况,有序展开救援和处理工作。

五、结语土石方爆破施工在工程建设中具有重要作用,但也面临一定的安全风险和环境影响问题。

制定科学合理的防护施工方案,是确保施工安全、环境友好的重要保障。

通过严格执行防护措施,可以有效减少事故发生的可能性,提高工程施工质量,实现可持续发展的目标。

石方爆破开挖施工方案

石方爆破开挖施工方案

石方爆破开挖施工方案一、施工前准备工作在进行石方爆破开挖前,需要进行详细的施工前准备工作,包括但不限于以下内容:1.地质勘察:对施工区域进行地质勘察,了解地质构造、岩性、节理情况等信息,为后续爆破设计提供依据。

2.爆破设计:根据地质勘察结果,委托专业机构进行爆破设计,确定爆破参数、爆破方式等,保证施工安全。

3.设备准备:准备好所需的爆破设备、工具及人员,确保施工设备完好,并进行必要的维护和检查。

4.安全防护:制定施工安全方案,确保施工人员严格按照安全规范操作,减少安全事故的发生。

二、爆破方案1. 爆破参数根据地质条件和工程要求,确定爆破参数包括爆破孔距、孔径、孔深、装药量等,保证爆破效果和施工安全。

2. 爆破方式常见的爆破方式包括平面爆破、台阶爆破、逐步爆破等,根据具体情况选择合适的爆破方式,控制爆破倒坡、飞石等危险情况的发生。

3. 爆破过程根据设计要求,合理布置爆破孔位,安全埋设炸药,设置延时雷管,保证爆破顺利进行,避免漏爆、早爆等情况发生。

三、开挖施工1. 挖土方式采用机械钻孔、爆破挖掘的方式进行石方的开挖,根据具体情况选择挖掘工艺,保证施工高效。

2. 施工措施在开挖过程中,采取降尘、降噪等措施,保护周边环境,减少施工对周边居民的影响。

3. 安全监测在施工过程中,加强对炸药、爆破过程等进行安全监测,确保施工安全顺利进行。

四、施工总结经过以上步骤的施工,完成石方爆破开挖工程,获得了理想的施工效果。

同时,对施工过程中的不足和问题进行总结,提出改进意见,为今后类似工程提供参考。

以上是关于石方爆破开挖施工方案的详细介绍,希望对您有所帮助。

石方爆破施工方案

石方爆破施工方案

石方爆破施工方案
目录
1. 石方爆破施工方案概述
1.1 爆破前的准备工作
1.1.1 地质勘察与评估
1.1.2 爆破区域的划定
1.2 爆破设计方案
1.2.1 设计参数的确定
1.2.2 安全措施的制定
1.3 施工过程
1.3.1 限制区域的设立
1.3.2 爆破物料的准备
1.4 爆破后的清理与检查
石方爆破施工方案概述
石方爆破是在岩石方面进行工程爆破的一种特殊施工方式,通常用于矿山开采、路基拓宽等工程中。

该施工方案需要提前进行周密的准备工作,制定详细的爆破设计方案,并严格按照要求进行施工,以确保施工过程安全高效。

爆破前的准备工作
在进行石方爆破施工之前,首先需要进行地质勘察与评估,了解爆破区域的地质情况和岩石性质,以确定合适的爆破方式。

同时还需要划定爆破区域,确保施工过程中的安全。

爆破设计方案
在确定了爆破区域之后,需要制定详细的爆破设计方案,包括确定爆破参数、设计爆破模式等内容。

同时还需要制定合理的安全措施,确保施工过程中不发生意外。

施工过程
在进行施工过程中,需要严格按照爆破设计方案的要求进行操作,并
设立限制区域,确保施工现场的安全。

同时还需要提前准备好爆破物料,以保证爆破效果。

爆破后的清理与检查
爆破完成后,需要及时进行清理工作,清除爆破物料和碎石,确保施工现场的整洁。

同时还需要对爆破效果进行检查,确保施工达到预期效果。

石方工程预裂爆破施工方案

石方工程预裂爆破施工方案

石方工程预裂爆破施工方案在石方工程中,预裂爆破是一种常用的施工技术,有效地提高了施工效率和质量。

本文将详细介绍石方工程预裂爆破施工方案的制定和实施。

一、施工准备1.1 了解爆破对象:在进行预裂爆破前,必须对待爆破的石方进行全面的勘察和了解,包括石方的性质、裂缝情况、坚固程度等信息。

只有充分了解爆破对象,才能有效地制定爆破方案。

1.2 制定爆破方案:根据石方的情况和工程要求,制定详细的爆破方案,包括爆破参数、爆破孔的布置、装药量的确定等内容。

同时,还需要考虑爆破后的岩石碎块处理方式等问题。

1.3 安全评估和控制:在制定爆破方案时,必须进行安全评估,确保施工过程中不会对周围环境和人员造成威胁。

同时,要严格控制爆破过程中的各项参数,确保施工安全。

二、施工实施2.1 爆破孔的布置:根据爆破方案,将爆破孔按照规定的间距和角度布置在石方上,确保爆破效果最大化。

2.2 装药与引爆:根据爆破方案,将合适的炸药装入爆破孔中,并按照程序引爆,确保爆破效果达到预期。

2.3 监控与处理:在爆破过程中,需要对爆破现场进行全程监控,确保施工安全。

爆破后,还需要对周围环境和人员造成的影响进行处理和清理。

2.4 效果评估:爆破结束后,需要对爆破效果进行评估,检查是否达到预期效果,并根据实际情况进行调整和改进。

三、注意事项3.1 安全第一:在预裂爆破施工过程中,安全永远是第一位的原则,必须严格遵守安全规定,确保人员和设备的安全。

3.2 环境保护:在进行预裂爆破施工时,必须注意环境保护,避免对周围环境造成污染和破坏。

3.3 结果评估:对爆破效果进行及时评估和调整,确保施工效果符合工程要求。

综上所述,预裂爆破是石方工程中一种重要的施工技术,通过合理的施工方案制定和严格的实施,可以有效提高施工效率和质量,实现工程的顺利进行。

土石方爆破工程文明施工措施

土石方爆破工程文明施工措施

土石方爆破工程文明施工措施随着城市建设的不断发展,土石方爆破工程在基础设施建设中发挥着重要作用。

然而,爆破作业面临着噪音、震动、粉尘等环境污染以及安全风险等问题。

为了保证施工质量、减少对环境和人员的影响,文明施工措施在土石方爆破工程中显得尤为重要。

一、施工前的准备工作在进行土石方爆破工程前,施工方必须进行充分的准备工作,以确保施工的文明性和安全性。

首先,对施工区域进行勘察,了解附近的交通路线,与当地交通管理部门进行沟通,制定合理的交通疏导方案,避免施工对周边交通造成不良影响。

同时,施工方要挖掘和研究施工区域的地质条件,预判爆破所带来的噪音、震动和粉尘等影响,在施工前采取相应措施压制这些不利因素。

二、噪音控制措施土石方爆破工程中最常见的问题之一就是噪音污染。

针对这一问题,施工方可以采取以下措施进行控制。

首先,在施工现场周围设置噪音屏障,减少噪音向周边居民和办公区域的传播。

其次,施工方可以选择噪音较小的爆破器材进行作业,尽量减少噪音的产生。

再次,工人应该佩戴耳塞或隔音头盔,降低对自身的噪音危害。

三、震动控制措施土石方爆破工程所引发的震动也是需要特别关注的问题。

为了减少对周边建筑物和地下管线的影响,施工方可以采取以下措施。

首先,在施工现场周围设置监测设备,实时监测和记录震动数据,及时调整爆破参数以减少震动峰值。

其次,合理选择适应地质条件的爆破器材和技术,减少震动的产生。

最后,加强施工人员的培训,提高他们对爆破操作的敏感性和准确性,降低震动危害的发生概率。

四、粉尘控制措施土石方爆破工程中产生的粉尘往往会对施工现场周边的环境和人员造成严重的污染和危害。

为了有效控制粉尘的产生和扩散,施工方可以采取以下措施。

首先,对施工区域进行湿洒,保持施工区域湿润,减少粉尘的产生。

其次,在施工现场周围设置风向风速监测装置,根据监测结果调整施工方案,减少粉尘扩散的可能性。

此外,施工人员应该佩戴防尘口罩和防护眼镜,保护个人安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石方爆破施工方案与技术措施
1.爆破施工技术要求
(1)爆破效果要求松动,严控震动、冲击波、飞石。

(2)爆破尽量减少超爆和欠爆,爆破块度满足填方技术要求。

(3)爆破应确保工程施工现场内建(构)筑物不受破环性危害。

(4)在保留边坡的位置爆破,需保证边坡岩石的完整性,2.爆破方案确定依据
(1)《招标文件》上的有关工程技术、经济、安全、进度要求。

(2)《岩土工程地质勘察报告》和《地形图》及现场勘察的实际情况。

(3)《中华人民共和国民爆物品管理条例》和GB6722-86《爆破安全规程》、《大爆破安全规程》。

(4)《土石方开挖验收标准》(土建部分)和我公司的施
工技术及人员、机械装备现状。

3.爆破方案的确定
(1)各种爆破方式的特点
浅孔爆破:这种爆破需要的机械小型,布置灵活,爆破效率低,不能满足高强度的开挖要求。

但不管您使用哪种爆破方式,浅孔爆破都是不可缺少,因为至少要它来修边、清底、开挖深度浅的爆破和二次破碎。

扩壶爆破:这种爆破需要的机械小型,布置灵活,爆破效率比浅孔高,成本经浅孔低,虽不能满足高强度的开挖要求,但在小工作面上、进度要求不太紧工作面采用是比较经济。

深孔爆破:这种爆破方式生产效率高,爆破块度小,能连续稳定高效地保证生产能力,特别有利于施工进度控制。

但它施工机械装备要求比较高,同对它要求有较宽、较平工作平台才能发挥其效率的特点。

(2)爆破方案确定
该工程地势开阔,坡度平缓,开挖高度不是很高,特别
适合于采用深孔爆破为主,浅孔爆破为辅的爆破施工方式。

但这种爆破方式对爆破钻孔机械投入及施工面的要求比较
高,考虑到国内施工方式现状,采取一定数量的硐室爆破和
扩壶爆破是比较现实的。

另外该工程的开挖量大,进度要求
紧,工程量比较集中造成局部施工面狭窄,而采用硐室爆破
和扩壶爆破恰好能高效率地解决这个问题。

所以我公司初步
拟定总体上采取深孔爆破为主,浅孔爆破、扩壶爆破、硐室
爆破为辅的爆破方案。

(3)采用此多种爆破方式的方案还有以下原因:该工程的场地很大,各工作面有其独自的特点,灵活采
用多种爆破方式进行是该工程本身技术的要求,也是施工方
经济利益的要求。

从分区看,施工场地比较狭窄,对施工机械的布置有很
大的限制,采用深孔爆破的同时采用一些不需要多少人工、
机械的硐室爆破是必要的。

从总体安排看,各大工作面既要求深孔爆破保证持续稳
定的生产能力,以要求硐室爆破为其制造施工高峰的机会,
这种高峰的间歇交错就可相互支援,提高挖运机械的利用率,所以说采用多种爆破方式的方案也是施工总体安排和施工进度控制的需要。

该工程岩石为中风化强风化砂岩、泥岩,采用硐室爆破和扩壶爆破不会产生较大的大块率,二次解炮不会影响装运工作;另这种岩石性质对硐室爆破平硐开挖和扩壶都是很容易的。

因此从地质条件上看是适合使用硐室爆破和扩壶爆破的。

(4)爆破钻孔方式及机械选择
该工程的岩石为砂岩、泥岩和页岩,针对砂岩可采用现在工程中常用的风动钻孔设备,施工效率很高;而对泥岩钻孔,采用小型风动钻孔设备不能吹灰,施工效率很低,可用煤电钻(螺旋钻杆)或水磨钻进行造孔,不仅效率高而且成本低廉。

根据工程岩石的性质和我公司需要采用爆破方式,选用爆破钻孔方式及机械设备的选择具体如下:
浅孔松动爆破和扩壶爆破:
砂岩-2~3m3/min空压机,Y18~7655的凿岩机;
泥岩-7.5kw 的煤电钻或水磨钻。

深孔爆破:各种类型的潜孔钻。

硐室爆破:2m3/min空压机,Y18的凿岩机。

(5)起爆方法
本工程采用电力起爆法进行起爆。

起爆网络采用毫秒微差大串联电力起爆网络,相邻排孔起爆时间间隔为50~100毫秒。

起爆器材主要是起爆器和测量仪器。

起爆器由电雷管、电线和电源组成,测量仪器则采用JQ41欧姆表。

各种起爆器材必须符合使用要求。

同一电爆网络中必须用同厂、同批、同牌号的电雷管。

4.爆破环境复查
详细调查与复查各石方爆破段空中、地面、地下构筑物类型、结构、完成程度及其距开挖界距离。

重要地段施工前,实测与地质、地形有关的爆破震动参数。

施工中发现问题时及时处理并提出修改意见。

5.爆破施工工艺
(1)开凿台阶作业面
先清除地表杂物和覆盖土层,施作小爆破形成台阶作业面。

(2)布孔
根据设计要求放出开挖轮廓线,各炮孔位,予以编号并插木牌逐孔写明孔深、孔径、倾斜角方向及大小。

此时,可同时施工防护用的直立式排架。

(3)钻孔
钻孔是爆破质量好坏的重要一环,严格按照爆破设计的位置、方向、角度进行钻孔,先慢后快。

钻孔过程中,必须仔细操作,严防卡钻、超钻、漏钻和错钻;装药前必须检查孔位、深度、倾角是否符合设计要求,孔内有无堵塞、孔壁是否有掉块以及孔内有无积水。

如发现孔位和深度不符合设计要求时,及时处理,进行补孔或透孔,严禁少打眼,多装药。

孔口周围的碎石、杂物清除干净,对于孔口岩石破碎不稳固段,应进行维护,避免孔口形成喇叭状。

钻孔结束后应
封盖孔口或设立标志。

(4)装药
按设计的炸药品种、规格及数量进行装药,不得欠装、超装,而影响爆破效果。

并按设计安装起爆装置。

预裂炮眼为空气柱间隔装药,主炮眼药卷集中装在底部。

(5)炮孔堵塞
预裂炮孔堵塞长度一般为口部1m左右,主炮眼药卷上部孔眼全部填塞,堵塞材料采用粘土。

(6)爆破网路敷设
网路敷设前应检验起爆器材的质量、数量、段别并编号、分类,严格按设计敷设网路。

网路敷设严格遵守《爆破安全规程》中有关起爆方法的规定,网路经检查确认完好,具有安全起爆条件时方可起爆。

起爆点设在安全地带。

(7)安全警戒
从开始装药,即设置安全警戒,防止非作业人员进入现场。

网路连接后,工作人员逐渐撤离,警戒员、防护人员在指定地点就位,实行区段临时封闭,防止人、车等进入施爆区。

(8)起爆
在网路检测无误,防护工程检查无误,各方警戒正常情况下,在规定时间,指挥员即可命令起爆。

(9)安全检查
爆破完成后,间隔规定时间后经安全检查无误,即可撤除警戒。

(10)总结分析
爆破后应对爆破效果进行全面检查,综合评定各项技术指标量是否合理,进一步确认已暴露岩石结构,产状、地质构造、判断岩石物理力学性质,综合分析岩石耗药量作好爆破记录。

6.爆破参数
(1)浅孔爆破设计
钻眼采用风动凿岩机,孔径35mm,乳胶炸药,爆破采用非电毫秒起爆。

台阶高度取H=1.5m。

布孔方式采用梅花形布孔方式为主,根据需要也采取单孔、单排布孔方式。

爆破参数:
爆破参数表详见附图表5。

1)、爆破参数的选定
炮孔(炮孔布置详见附图表6):
炮孔直径d:钻眼采用风动凿岩机,孔径35mm。

炮孔长度L:1.5m。

炮孔间距:a0:a0=(1.4~2.0)w
式中:w为最大抵抗线,w=(0.5-0.9)H=0.75-1.35m, w 取1m,所以炮孔间距为1.4-2m,可取为1.4m。

炮孔排距b0:b0=(0.8~1.2) w=0.8-1.2m,取b0=1.0m。

装药:q=kw3e, 根据岩石坚固性系数,查得k=
0.64kg/m3 ,w=1m, 2号岩石炸药的换算系数e =0.88,所以
q=0.56kg。

堵塞:堵塞长度不得小于0.8w,即0.8m,孔口用大块炮泥堵塞,炸药与孔口之间留空气柱。

传播方式:采用导爆索连接孔内各药卷,在用同段非电毫秒雷管传爆,以确保各药包同时起爆。

爆破网络设计。
