汽包吊装安全措施范例
汽包吊装措施
锅炉汽包吊装
措施
锅炉安装施工中,汽包的吊装属于大件吊装之一,因此各项准备工作要认真仔细,严格按操作规程进行操作,所使用的工、机具一定要认真检查,要符合使用要求,不可有磨损、变形、卡死、缺油等异常现象。
该汽包重17927kg,长8950mm,直径1500mm(外径),就位中心高度29950mm,由于现场使用的70T汽车吊不能满足吊装要求,(顶板梁靠吊杆不能吊到汽包重心)现场采取用卷扬机、滑轮组与70T吊车抬吊的方法吊装汽包。
即,70T吊车把汽包由钢架左开口吊放至安装位置正下方后,吊车站在钢梁南侧,吊钩由顶板梁L-2、L-6二横梁中间落下,抬吊汽包的南端吊重约9T,北端用一套20T4轮滑车组抬吊。
但由于东顶板梁距离汽包只有450mm,滑子行程高度不能满足就位高度的要求。
因此要在L-2、L-6梁上(北端)焊制一个马鞍橙,在马鞍橙上系挂20T滑车组来抬高吊装高度,(马鞍橙焊制见附图)滑车用Φ18mm 6*37+1的钢丝绳绕成四、四走八的滑车组,绳由地脚滑子转向引入5T卷扬机,20T滑车承受重力约Q=9T跑绳,拉力P=0.15Q=0.15*9=1.35。
无论是钢丝绳、卷扬机还是滑车组都能满足吊车要求。
在起吊的过程中,可能会两端的起升速度不一致,可让速度快的一端,间断停止,尽量保持汽包水平。
汽包下面严禁站人。
吊装要有专人指挥,要求信号鲜明、准确。
吊装前所有吊杆、吊耳都要穿销子,有不合适的要修整。
吊装到位后,穿销子时,所有的高空作业人员都要佩带安全带。
汽包找正严格按规范要求进行。
河南省安装集团有限责任公司1999年3月。

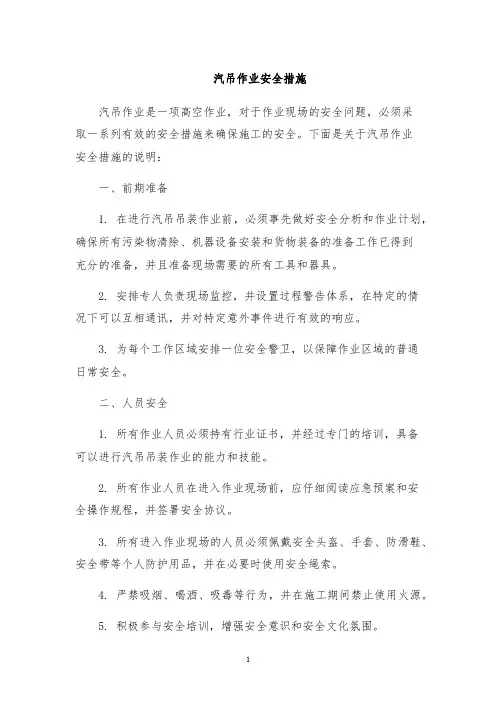

汽吊作业安全措施
汽吊作业安全措施汽吊作业是一项高空作业,对于作业现场的安全问题,必须采取一系列有效的安全措施来确保施工的安全。
下面是关于汽吊作业安全措施的说明:一、前期准备1. 在进行汽吊吊装作业前,必须事先做好安全分析和作业计划,确保所有污染物清除、机器设备安装和货物装备的准备工作已得到充分的准备,并且准备现场需要的所有工具和器具。
2. 安排专人负责现场监控,并设置过程警告体系,在特定的情况下可以互相通讯,并对特定意外事件进行有效的响应。
3. 为每个工作区域安排一位安全警卫,以保障作业区域的普通日常安全。
二、人员安全1. 所有作业人员必须持有行业证书,并经过专门的培训,具备可以进行汽吊吊装作业的能力和技能。
2. 所有作业人员在进入作业现场前,应仔细阅读应急预案和安全操作规程,并签署安全协议。
3. 所有进入作业现场的人员必须佩戴安全头盔、手套、防滑鞋、安全带等个人防护用品,并在必要时使用安全绳索。
4. 严禁吸烟、喝酒、吸毒等行为,并在施工期间禁止使用火源。
5. 积极参与安全培训,增强安全意识和安全文化氛围。
三、现场管理1. 不得在工作区域内停放不必要的机械设备和人员,确保汽吊的自由移动和作业通道的畅通。
2. 对现场各种木质或构件不规范堆载问题进行整改,避免对吊装安全产生不安全隐患。
3. 对危险点、盲区进行标记和隔离。
4. 加强照明设备的设置,避免夜间作业招致不良后果。
5. 得到施工发掘证的夜间作业时段必须遵循市、区交通管理局的车流量要求。
四、机械设备操作1. 重视设备维修保养,保证车辆驾驶状态正常,各种保护装置完好。
2. 在安全工作前,必须确定汽吊设备载荷的安全配重和最大吊重。
3. 在汽吊起重过程中,必须配合现场作业人员进行联动作业,并保持通讯畅通,保持吊装器及作业区域的清洁,防止油渍等杂物滑动对工作产生影响。
4. 在操作汽吊起重过程中,必须保持起重设备的平稳,以避免货物因抖动或摆动而导致事故的发生。
5. 在起重过程中,必须注意时效,不得超过承重能力,避免荷载过大而导致设备因故障而导致事故。
汽吊作业安全措施实用版
YF-ED-J2304可按资料类型定义编号汽吊作业安全措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日汽吊作业安全措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
根据工程施工情况,需要汽吊进行吊装作业。
垂直提升在3.5米高度以下用50型装载机,提升高度在3.5米以上用25T汽吊。
一、汽吊作业技术要求汽吊司机应遵守运输车辆司机的一般安全要求,行驶时防止障碍物刮坏吊装机构及小驾驶室,吊车在进入工地时应根据工地的实际情况进行安全停放。
使用支腿时,应在支腿底板下铺以垫木将机身顶起,并保持水平,起吊时汽车驾驶室内不许有人,禁止将重物吊越汽车驾驶室,汽车吊装工作完毕后,收支腿、回转吊杆不得同时进行,应先回转吊杆至行走位置再收支腿,汽车吊行驶时,应将起重臂放在支架上,吊钩挂在保险杠的挂钩上,并将钢丝绳拉紧。
在使用吊车垂直提升时,护坡正面搭设安全网。
二、安全技术要求1. 吊车司机必须了解所操作机械的构造和性能,熟悉操作规程、保养方法和安全要求知识。
2. 操作中要听从指挥人员的信号,当信号不明或不清时,或可能引起事故时,应暂停操作,不得肓目开车或起吊。
3. 吊车工作场所应有足够的空间,要注意周围及上空有无障碍物。
4. 使用吊车前必须详细检查吊车的吊杆、各部销子、螺栓、钢丝绳接头有无松动、脱落现象。

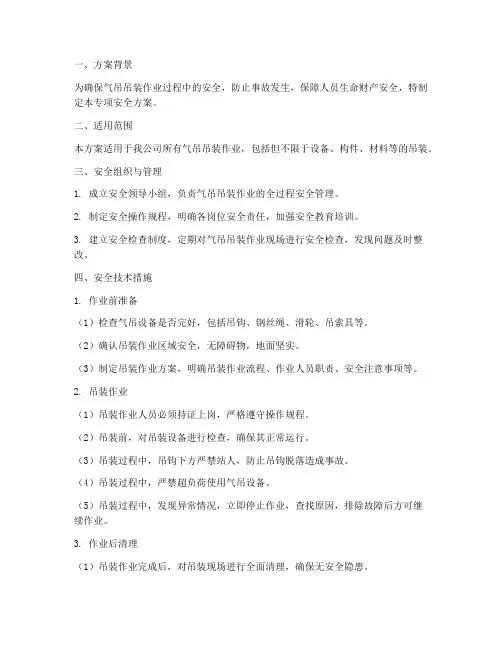

气吊吊装专项安全方案
一、方案背景为确保气吊吊装作业过程中的安全,防止事故发生,保障人员生命财产安全,特制定本专项安全方案。
二、适用范围本方案适用于我公司所有气吊吊装作业,包括但不限于设备、构件、材料等的吊装。
三、安全组织与管理1. 成立安全领导小组,负责气吊吊装作业的全过程安全管理。
2. 制定安全操作规程,明确各岗位安全责任,加强安全教育培训。
3. 建立安全检查制度,定期对气吊吊装作业现场进行安全检查,发现问题及时整改。
四、安全技术措施1. 作业前准备(1)检查气吊设备是否完好,包括吊钩、钢丝绳、滑轮、吊索具等。
(2)确认吊装作业区域安全,无障碍物,地面坚实。
(3)制定吊装作业方案,明确吊装作业流程、作业人员职责、安全注意事项等。
2. 吊装作业(1)吊装作业人员必须持证上岗,严格遵守操作规程。
(2)吊装前,对吊装设备进行检查,确保其正常运行。
(3)吊装过程中,吊钩下方严禁站人,防止吊钩脱落造成事故。
(4)吊装过程中,严禁超负荷使用气吊设备。
(5)吊装过程中,发现异常情况,立即停止作业,查找原因,排除故障后方可继续作业。
3. 作业后清理(1)吊装作业完成后,对吊装现场进行全面清理,确保无安全隐患。
(2)将吊装设备归位,进行保养和维护。
五、安全教育培训1. 对所有参与气吊吊装作业人员进行安全教育培训,使其掌握安全操作规程和应急处置措施。
2. 定期组织安全知识考试,检验培训效果。
六、应急处理1. 制定应急预案,明确事故报告、救援、善后处理等流程。
2. 设立应急小组,负责事故应急处置工作。
3. 加强应急演练,提高应急处置能力。
七、监督检查1. 安全领导小组定期对气吊吊装作业进行监督检查,发现问题及时整改。
2. 对违反安全规定的行为,严肃处理。
八、附则1. 本方案自发布之日起实施。
2. 本方案由安全领导小组负责解释。
3. 本方案如有未尽事宜,可根据实际情况予以补充和完善。
汽包吊装安全措施
风险评估:对汽包吊装 过程进行风险评估,识
别潜在的安全隐患
演练:组织相关人员进 行应急预案的演练,提
高应急处理能力
安全培训:对参与汽包 吊装的人员进行安全培 训,提高安全意识和自
我保护能力
汽包运输和吊装过程中的安全措施
合理规划运输路线和吊装方案
01
运输路线:选择 最短、最安全的 路线,避免经过 人口密集区、交 通繁忙区等
定期检查和维护:定期对吊装设备 进行检查和维护,确保设备安全可
靠
04
05
加强现场管理:加强现场管理,确 保吊装工作按照规定进行,避免事 故的发生
如发生事故,应立即启动应急预案,进行救援和处理
立即停止作业,确保人 员安全
报告事故情况,启动应 急预案
组织救援队伍,进行现 场救援
调查事故原因,制定整 改措施
02
吊装方案:根据 汽包重量、尺寸、 形状等因素,选 择合适的吊装设 备、吊具和吊装 方法
03
安全措施:制定 详细的安全操作 规程,包括吊装 前检查、吊装过 程中注意事项、 吊装后检查等
04
应急预案:制定 应急预案,包括 紧急情况下的处 置措施、人员疏 散方案等
对吊装过程进行全程监控和指挥
设立专门的监 控和指挥中心, 配备专业的监 控和指挥人员
如遇恶劣天气或其它不利因素,应立即停止吊装作业
01
02
03
04
汽包吊装事故的预防和处理
对吊装人员进行安全教育和培训,提高安全意识
01
02
03
04
培训内容:吊 装安全知识、 操作规程、应 急处理等
培训方式:理 论授课、实际 操作、案例分 析等
培训频率:定 期培训、新员 工培训、专项 培训等

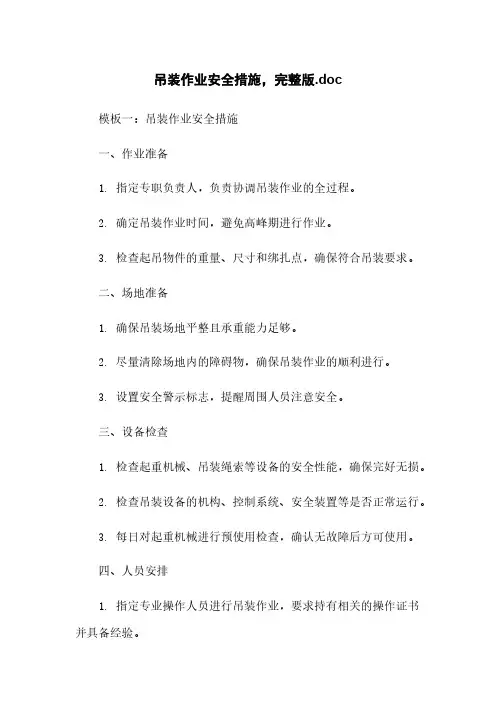

吊装作业安全措施,完整版.doc
吊装作业安全措施,完整版.doc模板一:吊装作业安全措施一、作业准备1. 指定专职负责人,负责协调吊装作业的全过程。
2. 确定吊装作业时间,避免高峰期进行作业。
3. 检查起吊物件的重量、尺寸和绑扎点,确保符合吊装要求。
二、场地准备1. 确保吊装场地平整且承重能力足够。
2. 尽量清除场地内的障碍物,确保吊装作业的顺利进行。
3. 设置安全警示标志,提醒周围人员注意安全。
三、设备检查1. 检查起重机械、吊装绳索等设备的安全性能,确保完好无损。
2. 检查吊装设备的机构、控制系统、安全装置等是否正常运行。
3. 每日对起重机械进行预使用检查,确认无故障后方可使用。
四、人员安排1. 指定专业操作人员进行吊装作业,要求持有相关的操作证书并具备经验。
2. 分配人员负责监督周围环境,确保无人员靠近作业区域。
3. 对参与吊装作业的人员进行安全技术培训,熟悉各项安全措施。
五、安全控制1. 制定详细的吊装方案,包括起吊物件的位置、角度、高度等信息。
2. 在吊装作业前,进行安全会议,明确工作责任,排除潜在危险。
3. 严格遵守操作规程,禁止超载、歪吊、高速下降等不安全行为。
六、应急预案1. 制定吊装事故应急预案,明确各项应急措施和责任分工。
2. 配备必要的急救设备,进行实操训练,提高事故应急处置的能力。
3. 定期进行事故案例分析和演练,总结经验,不断优化应急预案。
附件:吊装作业安全检查表、吊装作业方案模板、各类吊装设备操作手册法律名词及注释:1. 《安全生产法》:中华人民共和国安全生产领域的最高法律。
2. 《吊装作业安全管理规定》:中国政府发布的用于指导吊装作业安全管理的法规。
模板二:吊装作业安全措施(简洁版)一、作业准备- 指定专职负责人。
- 确定吊装作业时间。
- 检查起吊物件的重量、尺寸和绑扎点。
二、场地准备- 确保场地平整且承重能力足够。
- 清除场地内的障碍物。
- 设置安全警示标志。
三、设备检查- 检查起重机械、吊装绳索等设备的安全性能。
汽车吊装安全措施
事故原因分析及其教训总结
原因一
操作不当。部分汽车吊驾驶员在操作过程中未严 格按照操作规程进行,导致事故发生。
原因三
现场指挥不当。现场指挥人员对吊装作业的安全 要求不够重视,对作业现场的安全隐患未及时发 现和排除。
原因二
机械故障。部分汽车吊由于保养不当或使用年限 过长,导致机械部件磨损、老化,易发生故障。
汽车吊装安全措施
汇报人: 日期:
目录
• 吊装前安全准备 • 吊装作业安全操作 • 人员安全要求 • 汽车吊装设备安全 • 安全监管与事故预防 • 相关案例与事故分析
01
吊装前安全准备
明确吊装任务和要求
01
确保所有参与吊装的工作人员都 明确了解任务的目的、要求和计 划。
02
与相关人员沟通,确保各方对任 务的理解一致,避免误解或混淆 。
汽车吊装设备故障排除方法
故障诊断
当汽车吊装设备出现故障时,应 首先对故障进行诊断,分析故障 产生的原因,确定故障排除方案
。
紧急处理
在故障排除前,应采取紧急措施, 防止故障扩大,造成更大的损失。
送修
对于一些复杂的故障,需要专业人 员进行维修处理,应将设备送修, 并配合维修人员进行故障排除。
05
安全监管与事故预防
作状态。
06
相关案例与事故分析
相关案例介绍与分析
案例一
某建筑工地,汽车吊在吊装过程中,由于操作不当,导致吊装钢 丝绳断裂,吊钩脱落,砸伤现场工作人员。
案例二
某桥梁建设现场,汽车吊在吊装预制梁时,由于机械故障导致吊装 失败,造成现场人员伤亡。
案例三
某高速公路施工路段,汽车吊吊装钢箱梁时,由于现场指挥不当, 导致吊装钢箱梁与高压线接触,造成现场人员触电伤亡。
汽包吊装安全措施
汽包吊装安全措施汽包吊装是在工业生产中广泛应用的一种技术手段,它可以用于吊装大型设备、管道、建筑物等大型物体,使之达到快速、安全、高效的运输作用。
但是汽包吊装在操作过程中涉及到很多危险因素,这就需要加强吊装操作人员的安全意识,遵守相关法规,采取必要的安全措施,确保吊装作业的安全顺利进行。
一、预先制定安全计划在进行吊装作业之前,吊装公司要依据实际情况进行综合安全评估,并制定相应的安全计划。
包括人员安排、吊装标志、安全防范、应急预案等方面,必须在计划中详细予以说明。
吊装计划必须经过安全专家的审查和批准后才能实施。
二、车辆、挂具安全在进行吊装作业时,必须保证车辆本身的稳定性,车辆驾驶员应在吊装前对车辆进行检查和维护;挂具也必须符合相关标准,不能超载和过期使用。
在使用挂具和吊起物体时,必须保证重量平衡,避免物体滑落或翻倒。
三、检查吊装现场安全在实施吊装作业之前,需要进行现场检查,并明确吊装点、吊装高度和周围环境等情况,确认划定出合理的工作区域范围,确保人员和设备的安全。
根据吊装现场的不同情况,可以设置阻挡物和红色警戒标志等措施,避免非工作人员进入施工区域。
四、进行安全培训为了确保吊装作业的安全,吊装公司需要对员工进行安全培训,人员必须经过相应的技能培训和考试,拥有相关证书和技术资格。
此外,还需要给员工传达工作指南和操作流程,增强他们的危机处置能力和安全风险的识别能力。
五、采取必要的安全措施在吊装过程中,需要统一指挥和协作,根据不同情况及时采取安全措施。
例如,在吊装高桥时,可以加装辅助钢丝绳,防止主绳断裂后桥面坠落;在吊装过程中,可以配备高度计等设备,实时监测吊装物体的重心位置和运行轨迹,及时调整操作策略,以免发生意外事故。
六、强化安全管理吊装公司需要建立完善和严格的安全管理制度,对各项操作进行监管。
在吊装过程中,必须严格遵守操作规程,操作人员不能滥用权力,以免扰乱吊装现场秩序或破坏公共安全。
吊装公司在吊装作业结束后,还需及时对现场进行清理和恢复,确保吊装现场不留任何安全隐患。
汽包吊装安全措施
汽包吊装安全措施汽包是一种用于贮存液态物质的设备。
在运输或使用过程中,需要使用吊车将汽包吊装到目的地。
由于汽包的重量较大,吊装过程中存在一定的安全风险。
为了保障工作人员的生命安全和财产安全,了解和遵守汽包吊装安全措施是非常重要的。
汽包吊装前的准备工作环境检查在进行吊装操作之前,需要对运输场地进行全面检查。
首先要确定场地是否平整、无障碍物和无危险品。
其次,需要评估吊运所需的最小离地高度和离地面的夹角,以便确定使用合适的吊车进行吊装。
汽包检查必须在吊装之前对汽包进行全面检查,并检查以下内容:•保温效果•附件状况(如阀门、出口、压力表等)•壳体磕碰、腐蚀和漏气情况•迎风面、下侧和油位的状况如果在检查中发现汽包存在任何问题,必须立即采取措施进行修理,以确保在吊装和运输过程中不存在安全隐患。
吊车准备在开始吊装前,需要确认吊车的承重量、液压系统的工作状况和吊具的状态是否正常。
如果存在问题,必须及时解决,以确保吊车的稳定性。
汽包吊装时的安全措施掌握操作规程必须按照规程操作,确保吊装的稳定性和安全性。
操作规程应包括:•汽包吊装的限制和注意事项•各种吊装设备的使用说明•吊装的计算和安排各项内容必须被严格遵循,以确保吊装的顺利进行。
吊装角度的选择在选择汽包的吊装角度时,必须考虑下列问题:•汽包的重量分布状况,以便选择合适的吊装点•吊装绳索的位置,以避免对汽包及其附件造成损害•汽包的重心位置和吊车的平衡状态吊装点的选择吊装点的选择应符合下列要求:•吊装点必须足够强固,能够承受汽包的重量•吊装点必须适合吊装绳索或钢丝绳套索•吊装绳索或钢丝绳套索必须能够平稳地接近汽包•吊装点的分布必须均匀,以确保汽包的稳定吊装过程的监测在汽包吊装过程中,需要分配工作人员进行监测。
监测人员需要随时观察汽包的吊装状况和吊车的工作状况,并注意下列事项:•若发现汽包出现任何异常状况,应立刻停止吊装•监测吊装过程中,应定期检查吊具的状态•在汽包移动和安置时,需要使用板材或者垫块将汽包隔离,避免撞击和磕碰操作者必须通过培训和考核对于所有参与汽包吊装的工作人员,必须进行安全培训和考核。
汽包吊装安全措施
汽包吊装安全措施在汽车生产和运输过程中,汽车的吊装运输是很常见的。
而在吊装过程中,汽车的任何一部分都不得不承受着巨大的重量和压力,而汽车的气袋也不例外。
如果在吊装过程中不慎损坏或破裂了气袋,将会给人们造成无法想象的危害。
为了确保在吊装汽车时,气袋安全无虞,我们需要采取一些必要的安全措施,下面就一起来看看。
检查气袋在进行汽车吊装操作之前,首先需要检查气袋的情况。
检查气袋的方法很简单,只需要检查气袋表面是否有明显的破损、刮痕或裂纹即可。
如果发现气袋存在问题,应该及时更换,以避免被危险所伤。
吊装位置在安装气袋吊装吊环的时候,应该把它固定在汽车的桥梁上。
如果将其固定在汽车的轮胎上,这将会很危险,因为如果在吊装过程中,汽车轮胎滑动或者气袋受到损坏,将可能导致汽车不稳定,甚至造成气袋破裂而导致严重事故的发生。
吊装设备选用在吊装过程中,需要选择适合吊装汽车的设备。
如果使用不合适的设备吊装汽车,将会给汽车和人员带来很大的危险。
选择吊装设备时应当根据吊装汽车的重量和尺寸,选择适合的吊装重量和吊装高度。
吊装操作在吊装过程中,操作人员必须时刻保持警惕,并确保吊装操作安全可靠。
在吊装之前,应该对吊装设备进行测试,以确保吊装装置工作正常。
在吊装过程中,吊装设备必须始终处于稳定状态,并保持垂直吊装,禁止歪斜。
总结以上就是汽包吊装中必须要注意的安全措施。
在进行气袋吊装操作之前,必须仔细检查气袋的情况,并准确的选择吊装位置和吊装设备。
同时,在实施吊装过程中,必须时刻保持警惕,仔细操作,确保吊装操作安全可靠。
遵循这些措施,可以保障汽车在吊装过程中的安全,也可以避免事故的发生。
汽包吊装安全措施示范文本
汽包吊装安全措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月汽包吊装安全措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
聊城中华电厂一期工程#1锅炉为英国三井巴布科克公司(MBEL)制造的2027t/h亚临界一次中间再热单炉膛自然循环平衡通风“W”火焰燃烧无烟煤固态排渣汽包炉。
汽包起吊重量182t,通过布置在汽包正上方的两组151t滑车组,用固定在电除尘基础上的两个15t卷扬机自零米水平起吊。
为保证安全、顺利、优质地完成汽包吊装工作,特制定以下安全措施:1.所有参加施工人员均经体验合格,并具有登高证,特殊工种应具有特种作业证;高处作业时必须随时进行自我保护,严防高处坠落。
2.汽包吊装,必须具备必备条件。
3.吊装用的吊具必须经检修合格,并具有签证;4.汽包吊装前应明确汽包方向;5.严禁在汽包上引弧、点焊;6.设双路电源,以保证卷扬机的运行可靠;7.卷扬机、滑车、钢丝绳等布置好后,注意保护,严禁电、气焊损坏;8.起吊过程中卷扬机要排好绳,准备若干圆钢、弧形板,以备排绳不畅时,应急使用;9.准备适当的撬棍,以防卷扬机制动失灵时进行手动制动;专人监护卷扬机抱闸。
10.防止钢架等磨钢丝绳,有棱角处应加衬瓦或方木,严禁磨起吊绳,并防高处落物。
汽包吊装措施样本
一、工程概述:XXX新建工程锅炉为北京B&W公司按美国B&W的RBC系列锅炉技术标准, 结合本工程燃用的煤质特性和自然条件, 进行性能结构优化设计的亚临界压力、一次再热、单炉膛平衡通风、自然循环、单锅筒锅炉。
汽包外形尺寸: Φ2145×185×27800, 锅筒中心标高65.42 m。
汽包中心距K1轴线5975mm, 两吊耳相距14585mm, K1板梁顶标高73.4m, 翼缘板宽400mm, K2板梁顶标高73.8m, K1、 K2两板梁标高相差400mm, K1、 K2列柱中心间距9.5m。
汽包布置于锅炉上前方, 锅炉钢架B2-B4柱之间, B2-B4柱间距37m, 因为锅筒长度没有超过B2-B4两柱间距的跨度, 因此吊装时锅筒整体水平向上位移直至就位。
汽包自身重约242447Kg, 内部装置为18214Kg, 吊挂装置重约8134Kg, 汽包起吊重量268795kg。
二、编制依据:1、《火电施工质量及评定标准》锅炉篇2、《电力建设施工及验收技术规范》锅炉机组篇3、《电力建设安全工作规程》火力发电厂部分4、北京巴布科克﹒威尔科克斯有限公司提供的《锅筒》安装图纸。
5、北京巴布科克﹒威尔科克斯有限公司提供的《锅筒内部装置》安装图纸。
6、施工组织总设计及专业设计7、有关会议纪要、信函三、需用工机具:1、200t滑车组2套, 配套销轴两个2、15t卷扬机2台, 含绳量≥1600m;3、固定滑车梁4件定滑轮承重梁2件固定15t卷扬机梁4件垫高梁2件4、5t倒链4个 10t单轮滑车4个( 排绳) 5t倒链8个向炉前牵引汽包用5、5t卷扬机1台向下拉200t滑车组用6、Φ26~Φ36.5钢丝绳6对7、16个”小坦克”( 60t/个承载)8、卡环: 20t 4个, 16t 10个, 8t 10个, 2t 6个9、LR1400履带吊工况为70米主臂+56米副臂加超起, 布置在炉后, 其行走中心线距K6柱13米, 左右方向行走, 吊装15t卷扬机、固定滑车梁、定滑轮支架等。
汽车吊装安全措施
操作失误及应对措施
总结词
严谨操作,规范执行
详细描述
汽车吊装设备的操作需要专业培训和实践经验。操作员必须经过严格的培训和考核,熟练掌握设备的 性能、操作规程和安全规范。在操作过程中,要保持头脑清醒,严谨操作,避免因操作失误导致的事 故。同时,应定期进行模拟演练和技能考核,提高操作员的应急处理能力和安全意识。
避免在不稳定状态下进行吊装
避免在危险环境下进行吊装
在进行吊装作业时,必须确保设备处于稳 定状态,避免在倾斜、震动、旋转等不稳 定状态下进行吊装,防止发生危险。
避免超负荷吊装
在进行吊装作业时,必须避免在危险的环 境下进行,如潮湿、高温、易燃易爆等环 境下,防止发生意外事故。
避免剧烈震动和冲击
在进行吊装作业时,必须根据吊具的承载 能力进行吊装,避免超负荷吊装导致设备 损坏或发生危险。
人员应急预案
应制定汽车吊装事故应急预案,明确应急响应流程和职责分工。
操作人员应熟知应急预案的内容,并定期进行演练,确保在紧急情况下能够迅速采取措施,保障人员安 全。
在吊装作业过程中如发生事故,应立即停机并采取必要的应急措施,防止事故扩大。同时应立即报告上 级主管部门和相关人员,启动相应的应急预案。
应急处理
教育员工在紧急情况下如何正确处理,如如 何报告事故、如何自救等。
安全意识培养
01
02
03
加强宣传教育
通过各种途径宣传安全意 识,如悬挂标语、举办宣 传栏等。
定期组织安全活动
如安全知识竞赛、安全演 练等,提高员工的安全意 识和技能。
严格管理
对违反安全规定的员工进 行严肃处理,强化员工的 安全意识。
在进行吊装作业时,必须避免剧烈震动和 冲击,防止对设备和操作人员造成伤害。
汽吊作业安全措施正式版
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.汽吊作业安全措施正式版汽吊作业安全措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
根据工程施工情况,需要汽吊进行吊装作业。
垂直提升在3.5米高度以下用50型装载机,提升高度在3.5米以上用25T 汽吊。
一、汽吊作业技术要求汽吊司机应遵守运输车辆司机的一般安全要求,行驶时防止障碍物刮坏吊装机构及小驾驶室,吊车在进入工地时应根据工地的实际情况进行安全停放。
使用支腿时,应在支腿底板下铺以垫木将机身顶起,并保持水平,起吊时汽车驾驶室内不许有人,禁止将重物吊越汽车驾驶室,汽车吊装工作完毕后,收支腿、回转吊杆不得同时进行,应先回转吊杆至行走位置再收支腿,汽车吊行驶时,应将起重臂放在支架上,吊钩挂在保险杠的挂钩上,并将钢丝绳拉紧。
在使用吊车垂直提升时,护坡正面搭设安全网。
二、安全技术要求1. 吊车司机必须了解所操作机械的构造和性能,熟悉操作规程、保养方法和安全要求知识。
2. 操作中要听从指挥人员的信号,当信号不明或不清时,或可能引起事故时,应暂停操作,不得肓目开车或起吊。
3. 吊车工作场所应有足够的空间,要注意周围及上空有无障碍物。
4. 使用吊车前必须详细检查吊车的吊杆、各部销子、螺栓、钢丝绳接头有无松动、脱落现象。
如发现缺陷,应修好后再进行工作。
5. 严禁吊车超负荷吊装运行。
汽车吊装安全应急预案
一、编制目的为加强汽车吊装作业的安全管理,预防和减少吊装作业过程中可能发生的各类事故,保障作业人员的人身安全和财产安全,特制定本预案。
二、适用范围本预案适用于本单位所有汽车吊装作业,包括但不限于建筑、桥梁、港口、码头等领域的吊装作业。
三、编制依据1. 《中华人民共和国安全生产法》2. 《起重机械安全监察规定》3. 《汽车吊安全操作规程》4. 《起重吊装安全技术规范》四、危险性分析及预防措施1. 危险性分析(1)吊装作业过程中,由于吊装设备、吊装人员、吊装环境等因素的不确定性,可能引发吊装事故。
(2)吊装过程中,吊装物可能发生坠落、倾斜、倾覆等事故。
(3)吊装作业现场存在高空坠落、触电、物体打击等安全隐患。
2. 预防措施(1)严格执行吊装作业方案,确保吊装作业符合安全技术规范。
(2)加强吊装设备检查、维护和保养,确保设备性能良好。
(3)吊装作业人员必须持证上岗,熟练掌握吊装操作技能。
(4)吊装作业现场设置安全警示标志,划定安全警戒区域。
(5)吊装作业前,对吊装物进行称重,确保吊装物重量不超过吊装设备的额定载荷。
(6)吊装过程中,加强现场指挥和监护,确保吊装作业安全有序。
五、应急响应1. 事故报告(1)发生吊装事故后,立即停止吊装作业,立即报告事故情况。
(2)事故报告内容包括:事故发生时间、地点、原因、人员伤亡情况、财产损失情况等。
2. 事故处理(1)根据事故情况,采取相应的救援措施,迅速控制事故发展。
(2)对受伤人员进行现场急救,并迅速送往医院治疗。
(3)对事故现场进行保护,防止事故扩大。
3. 事故调查(1)成立事故调查组,对事故原因进行调查分析。
(2)根据调查结果,提出整改措施,防止类似事故再次发生。
六、应急演练1. 定期组织应急演练,提高应急处置能力。
2. 演练内容包括:吊装事故应急响应、事故救援、事故调查等。
3. 演练结束后,对演练过程进行总结,不断完善应急预案。
七、附则1. 本预案由安全生产管理部门负责解释。
汽包划线、吊装找正安全措施
(5)脚手管(2米)12根(3米)16根(6米)8根
5.2实施方案:
(1)安全绳拉设:汽包前后两侧各一根15米,汽包顶部一根15米,汽包吊挂梁各一根10米。
(2)安全网铺设:烟汽包左右方向拉设12米,自汽包后部向炉前方向拉设2米,余2米,待汽包基本就位时拉至炉前平台。
(3)钢爬梯绑扎在炉前两端下降管座处,便于上下汽包。
(4)脚手板铺平汽包顶部3块平行共12块,汽包下部两端下降管处各铺5块,汽包与炉前平台连接在两端下降管处各铺2块。
(5)2米脚手管汽包上下各6根,6米脚手管汽包3米脚手管夹持与汽包两侧各6根,汽包下部两端下降管处汽包中心向下1.5米处各2根。
6.主要安全纪律及注意事项
主要危险点预测
安全技术方案及防范措施
责任人
1.设备损伤
2起重吊索具的保管使用
3.防挤伤、电焊灼伤
4.工器具损坏及伤害
5.防高空坠落
6.防高空落物
1.1设备组合摆放时下方必须垫实,放置平稳,必要时加以支撑。
1.2倒运过程中,一定要捆吊。
1.3设备吊运须选用适宜的吊索具不可超负荷使用,钢丝绳夹角不可过大,棱角位必须加包角,以免造成设备脱落或永久性变形。
3.3该施工项目需要人员工种如下:
起重工:5人
架工:5人
安装工:6人
4.所用机械、工器具、起重索具的安全要求:
4.1机械:汽包转动及吊装均由DBQ4000塔吊单独完成,要求负荷试验真实有效。
4.2工器具:大榔头安装牢固并系防坠绳;水平管(25米)要求玻璃管干净,管口平齐,打磨光滑;20吨(包括2吨、1吨)手拉葫芦必须做过拉力试验;其他小型工器具须装入工具袋中。
5.1按本措施搭设安全设施,正确使用劳保用品。
汽车吊装安全生产措施
汽车吊装安全生产措施1、安全生产责任制安全生产,人人有责。
各级、各部门人员应各负其责、各司其职,密切配合,全面贯彻“管生产必须管安全”的原则,共同实现安全管理目标。
2、安全生产制度1)安全教育制度(1)新工程开工前组织施工人员进行一次安全工作规程、安全施工管理规定及本企业安全规章制度的学习和考试,考试合格后方可上岗工作。
(2)对新入场人员必须进行“三级安全教育”,经考试合格后方可安排工作。
(3)对从事电气、焊接、起重、场内机动车辆驾驶、机械操作工等特种作业工种,必须持有经有关部门颁发的上岗证后方可上岗。
(4)对违章作业人员,由质安部门重新进行安全学习并经考试合格后方可上岗工作。
(5)安全教育的主要内容:1)安全思想教育:国家有关安全生产方针、政策、法规;本企业有关规章制度;本企业的施工特点、安全施工情况;本企业事故典型案例等。
2)安全知识教育:本工种安全操作规程;机电设备;防火、防爆、防尘等安全基本知识;个人劳动保护用品的正确使用知识。
3)安全技能教育:熟悉本工种、本岗位专业安全技术知识。
2.安全检查制度(1)项目必须制定日常安全检查制度及项目每周定期检查制度。
(2)安全检查使用“安全检查评分表”予以评分,并及时总结上报。
(3)施工班组定期组织安全检查活动,认真做好班前班后的安全自检,发现问题及时解决。
(4)对检查中发现的隐患应立即整改,不能立即整改的要建立登记、整改、检查、销项制度,要制定整改计划,定人、定时、定措施进行整改。
在隐患没有消除前,必须采取可靠的防护措施,如有危及人身和设备紧急险情,应立即停止施工,进行整改,并同时上报上级主管部门。
3.安全工作例会制度(1)项目每两周召开一次安全工作例会,检查了解各班组施工项目和各工种、工序作业的安全生产情况,针对存在的问题提出具体整改措施。
(2)班组坚持每周一次安全活动日,在布置任务的同时,布置检查安全工作。
(3)项目质安部根据现场情况,不定期召开安全工作碰头会,随时了解掌握现场的安全生产动态,及时协调解决安全管理业务的具体问题,总结布置日常性安全工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整体解决方案系列
汽包吊装安全措施(标准、完整、实用、可修改)
编号:FS-QG-35890汽包吊装安全措施
Model of Safety Measures for Drum Hoisting
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
聊城中华电厂一期工程#1锅炉为英国三井巴布科克公司(MBEL)制造的2027t/h亚临界一次中间再热单炉膛自然循环平衡通风“W”火焰燃烧无烟煤固态排渣汽包炉。
汽包起吊重量182t,通过布置在汽包正上方的两组151t滑车组,用固定在电除尘基础上的两个15t卷扬机自零米水平起吊。
为保证安全、顺利、优质地完成汽包吊装工作,特制定以下安全措施:
1.所有参加施工人员均经体验合格,并具有登高证,特殊工种应具有特种作业证;高处作业时必须随时进行自我保护,严防高处坠落。
2.汽包吊装,必须具备必备条件。
3.吊装用的吊具必须经检修合格,并具有签证;
4.汽包吊装前应明确汽包方向;
5.严禁在汽包上引弧、点焊;
6.设双路电源,以保证卷扬机的运行可靠;
7.卷扬机、滑车、钢丝绳等布置好后,注意保护,严禁电、气焊损坏;
8.起吊过程中卷扬机要排好绳,准备若干圆钢、弧形板,以备排绳不畅时,应急使用;
9.准备适当的撬棍,以防卷扬机制动失灵时进行手动制动;专人监护卷扬机抱闸。
10.防止钢架等磨钢丝绳,有棱角处应加衬瓦或方木,严禁磨起吊绳,并防高处落物。
11.正式起吊前应进行试吊,一切正常后方可正式起吊;
12.卷扬机、转向滑车等应固定牢固;
13.向卷扬机上缠绳索时应带载缠绕;
14.汽包就位时,行走梁上须拉设水平安全绳,以利安全带的悬挂。
15.风力在六级以上时,严禁进行吊装作业;
16.吊装人员应按组织机构图严格分工,专人指挥,各环节均专人监护,分工明确、细致,职责分明。
卷扬机应进行
编号,以防混淆。
17.汽包吊装前应停止锅炉上一切与汽包吊装无关的作业;
18.汽包吊装前应办理安全施工作业票;
19.吊装前所有参加施工人员均应进行施工交底,并熟悉现场。
20.未尽事宜,按《安规》有关规定。
