现浇砼路肩施工方案
完整word版混凝土路肩施工方案
混凝土硬路肩施工方案一、工程概况1、项目名称:2、建设地点:3 、适用范围:4、工期安排:二、施工工序:准备工作7 测量放样7 混凝土路肩模板安装7混凝土拌和7 浇筑混凝土7 拆模7养生1、准备工作原材料:路肩砼采用水泥为叙永县徐强水泥,P.0 32.5 级水泥,使用麻城石厂生产的砂,白沙石厂生产的碎石,其质量规格符合设计要求。
施工配合比:我项目部已具备C20混凝土配合比设计,并上报监理工程师,经批复同意使用。
2、施工放样施工前放好施工边线,按10 米一点放线,弯道上按 5 米一点放样。
施工人员按每10 米段拉线,保证路肩变现顺直、圆滑。
3、现浇路肩模板安装模板组装要严格按照路肩设计图尺寸拼装成整体,模板在现场拼装时,要控制好相邻版面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性和精确度。
模板应采用钢板材料制成,所有模板均不应翘曲,并应有足够强度来承受混凝土压力,而不发生变形,所有模板应处理干净,并涂上经批准的脱模剂,严格按要求尺寸立模,然后浇筑混凝土。
4、混凝土拌和所用砂石料及水泥均按规范规定频率随机进行检验,各种材料用料严格按照监理工程师批复的设计配合比选用,用磅秤准确称量,保证材料用量的精度满足规范要求,并根据规范频率及时取样制备试件。
混凝土应按试验确定的配合比进行拌和及浇筑。
按图纸要求的厚度,浇筑在模块内的混凝土宜用捣动器振捣或监理工程师认可的其他地方捣固。
模板应留待混凝土固结后才拆除,拆模时应保证棱角不受损坏,混凝土按规定刮平成形,然后用木抹子将其抹饰平整,经监理工程师允许可采用其他抹面方法,但不允许粉饰。
5、浇筑混凝土路肩模具混凝土借助面均匀涂刷脱模剂,所用模具表面光洁整齐,外形几何尺寸规格。
人工用漏斗将拌和好的混凝土装入安放好的模具内,并略有富裕,采用插入式振捣棒振捣,以混凝土表面出现乳状水泥浆及无气泡冒出控制振捣时间,做到既不漏振,也不过振,振捣过程中随时添加混凝土使试模内常满。
C25砼路肩施工方案
C25砼路肩施工方案一、项目背景道路是城市的重要基础设施,而路肩则是路面的重要组成部分。
路肩对于道路的交通安全和通行效率具有重要的影响。
为了提高道路的安全性和通行能力,需要对路肩进行施工和维护。
本文主要介绍C25砼路肩的施工方案和工艺流程,以保证路肩的质量和使用寿命。
二、施工前准备工作1.施工前需要对工作场地进行清理,确保没有杂物和障碍物,以便施工顺利进行。
2.需要对现场进行勘测和测量,了解路肩的长宽高等参数,以便制定合理的施工方案。
3.了解施工地点的地质和水文条件,做好地质勘查和水文检测。
4.准备好施工所需的材料和设备,包括C25砼、钢筋、模板、水泥、砂浆等。
三、施工过程1.模板安装:根据路肩的设计尺寸,制作相应尺寸的模板,并安装在施工现场上。
2.基础处理:清理路肩的基础,移除杂物和泥土等,确保基础平整。
3.钢筋布置:根据设计方案的要求,进行钢筋的布置。
通常在路肩的边缘以及进出口等重点部位设置钢筋。
4.砼浇筑:将C25砼倒入模板中,利用振动器进行浇筑和压实,确保砼的密实性和均匀性。
5.养护:砼浇筑完成后,进行养护保养。
使用覆盖物覆盖砼表面,并在覆盖物上加水湿润,防止砼过早干燥和开裂。
6.拆模和修整:砼养护后,进行模板的拆除和路肩的修整。
修整时注意保持路肩的平整和边缘的规整。
7.防水处理:根据需要,对路肩进行防水处理,提高路肩的防水性能。
四、质量控制1.施工过程中,要定期检查材料和设备的质量,并进行合格评定。
2.对砼浇筑前的模板进行检查,确保模板的结构牢固和尺寸准确。
3.在砼浇筑过程中,要控制好浇筑速度和振动力度,保证砼的密实性和均匀性。
4.对砼养护过程进行监测,及时调整养护措施,以确保砼的养护效果和质量。
5.对施工过程中发现的问题及时处理,确保路肩的质量和使用寿命。
五、安全措施1.施工现场要设立明显的安全警示标志,并配备专人进行安全巡查,确保施工期间的安全。
2.施工时要做好人员防护措施,包括戴好安全帽、穿好工作服和安全鞋等。
土路肩施工方案
土路肩施工方案
路肩进行硬化处理,全线路肩采用IOCnlC25混凝土(掺卵石)+15Cm石灰土(12%),混凝土表面卵石覆盖率不小于50%,将现状道路两侧路缘石进行更换,原石材质采用C30混凝土,尺寸为15*15*50cm
1、施工工艺流程
准备工作一测量放样f混凝土路肩模板安装一混凝土拌和运输一浇筑混凝土一拆模一养生
2、准备工作
平整场地,清理现场。
3、施工放样
基层施工完毕的路段,及时浇筑路肩。
施工人员按每10米段拉线,保证路肩线性顺直、圆滑。
4、现浇路肩模板安装
模板组装要严格按照路肩设计图尺寸拼装,模板在现场拼装时,要控制好相邻版面之间拼缝,以防漏浆。
5、浇筑混凝土
采用插入式振捣棒振捣,以混凝土表面出现乳状水泥浆及无气泡冒出控制振捣时间,做到既不漏振,也不过振,振捣过程中随时添加混凝土使试模内常满。
振捣结束后,人工用刮刀将顶面刮平。
6、镶嵌鹅卵石
在混凝土初凝前镶嵌鹅卵石,保证覆盖率不小于50虬7、养生
洒水养生7天,养生期间专人看护,禁止行人及车辆碾压。
水泥砼路肩施工方案

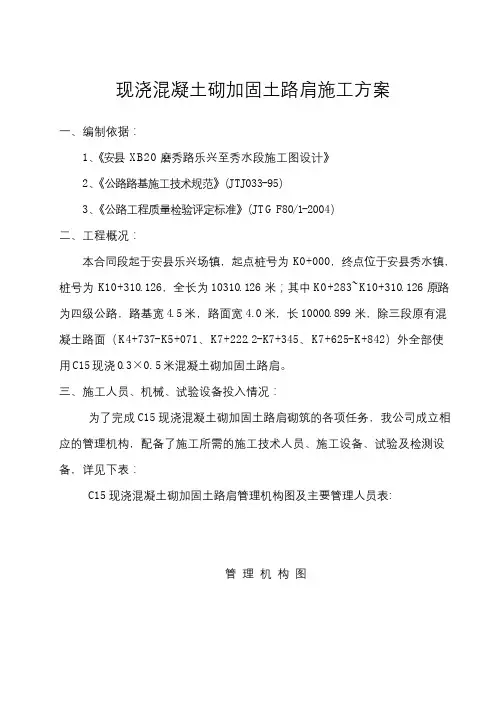

现浇混凝土砌加固土路肩施工方案一、编制依据:1、《安县X B20 磨秀路乐兴至秀水段施工图设计》2、《公路路基施工技术规范》(JTJ033-95)3、《公路工程质量检验评定标准》(JT G F80/1-2004)二、工程概况:本合同段起于安县乐兴场镇,起点桩号为K0+000,终点位于安县秀水镇,桩号为K10+310.126,全长为10310.126 米;其中K0+283~K10+310.126 原路为四级公路,路基宽4.5米,路面宽4.0米,长10000.899米,除三段原有混凝土路面(K4+737-K5+071、K7+222.2-K7+345、K7+625-K+842)外全部使用C15现浇0.3×0.5米混凝土砌加固土路肩。
三、施工人员、机械、试验设备投入情况:为了完成C15现浇混凝土砌加固土路肩砌筑的各项任务,我公司成立相应的管理机构,配备了施工所需的施工技术人员、施工设备、试验及检测设备,详见下表:C15现浇混凝土砌加固土路肩管理机构图及主要管理人员表:管理机构图项目副经理:郑大喜技术负责人:晏光恒测量工程师:陈永全 质检工程师:易达容运 输 班 碾 压 班 挖 掘 班主要施工、试验管理人员一览表姓 名候红军 郑大喜 晏光恒 陈永全 易达容 付正斌 蒋禄秋 肖建奎 易兰英 钟历财 蒋建明 夏时建 张金宣 唐中平 杨 雷 姜大成 郑 飞工程师2 3 工程师4 5 质检员施工员实验员资料员材料员安全员管理员管理员管理员管理员管理员管理员管理员 6 7 8 9 10 11 12 13 14 15 16 1718管理员邓代兵3.2投入C15现浇混凝土砌加固土路肩砌筑施工的机具设备:C15现浇混凝土砌加固土路肩砌筑铺设主要采用挖掘机清平,自卸车装运,摊铺机摊铺,振动式压路机碾压,平地机修整填筑表面,夯实机夯实压路机无法碾压的路基边角区域。
所需机械设备见下表:施工机械设备机械名称规格型号状况备注12 3 3 4 5自卸汽车混凝土拌合机插入式振捣器混凝土运输车3504台良好2辆良好3.3测量、检测仪器设备的配备:测量、检测仪器设备表仪器名称规格型号数量状况含棱镜、脚架、棱镜架等12含脚架、塔尺等水准仪索佳C32Ⅱ1套合格四、施工计划起讫时间:我公司决定于2010年09月10日正式对该路段进行砌筑,施工时间为32天,于2010年10月12日砌筑完毕。
混凝土路肩施工方案
混凝土路肩施工方案混凝土路肩施工方案为了增强道路的稳定性和承载能力,提高行车安全性,需要对某条道路进行施工,建设混凝土路肩。
本文将介绍这一工程的施工方案。
1. 工程背景和目标该道路连接城市,是一条重要的主干道,交通流量大,车辆经过频繁。
然而,由于道路边缘坡度较大,道路肩土质松软,雨季时易发生坍塌,长期以来存在安全隐患。
本次施工的目标是建设一条稳固、坚实的混凝土路肩,以提升道路的安全性和使用寿命。
2. 施工方案步骤(1)路肩设计:根据道路的使用情况和设计标准,确定路肩的宽度和高度,并进行总体布局设计。
(2)清理工作:对道路边缘进行清理,除去所有杂物,确保施工空间整洁。
(3)浇筑基础层:首先,需要在路肩区域开挖基坑,然后铺设一层厚度为10-15厘米的碎石作为基础层。
碎石应经过振实处理,确保地基的承载力。
(4)设置边界线:在碎石基础层上,使用材质坚固的道路边沿砖或箱涵板设置边界线,以确保混凝土浇筑时的均匀性和规范性。
(5)预留接缝:依据设计要求,在混凝土路肩部分预留伸缩接缝,以防止温度变化引起的裂缝。
(6)混凝土浇筑:在上述步骤完成后,进行混凝土浇筑作业。
混凝土应分层浇筑,每层厚度不超过15厘米。
同时,在浇筑过程中要使用振动器进行振实处理,以确保混凝土的密实度。
(7)养护:经过浇筑的混凝土需要进行养护,以确保其强度和稳定性。
养护期间要避免大车辆或重物经过,同时要进行适当的浇水养护。
3. 施工要点与安全措施(1)施工过程中,应遵守相关安全规定,施工人员需佩戴安全帽、安全鞋等个人防护装备。
同时,施工现场应设置警示标志,确保道路通行车辆和行人的安全。
(2)混凝土浇筑时,应保证混凝土的质量,避免出现空鼓和渗水等问题。
(3)为了保证施工的顺利进行,要合理安排施工时间、路面封闭时间和交通疏导,尽量减少对行车的影响,并做好与城市交通管理部门的沟通和协调。
综上所述,混凝土路肩施工方案包括路肩设计、清理工作、浇筑基础层、设置边界线、预留接缝、混凝土浇筑和养护等步骤。
水泥砼路肩施工方案
水泥砼路肩施工方案
概述
水泥砼路肩在道路建设中起着重要的辅助作用,对道路的安全和使用寿命具有重要影响。
本文将介绍水泥砼路肩的施工方案,包括施工前准备、材料准备、施工工艺等内容,以确保施工质量和安全。
施工前准备
在进行水泥砼路肩施工之前,需要进行充分的准备工作。
包括但不限于以下几方面:
•清理施工区域,确保道路周围没有杂物和障碍物;
•对施工区域进行勘察,了解地面情况和坡度,为后续施工做好准备;
•确保施工人员具备相关技能和证书,做好安全培训工作;
•准备好必要的施工设备和工具,包括搅拌机、摊铺机等。
材料准备
水泥砼路肩的主要材料包括水泥、砂子、碎石等。
在进行施工之前,需要对这些材料进行充分的准备工作,以确保施工过程中的顺利进行。
施工工艺
第一步:基础处理
首先,需要对施工区域进行基础处理。
包括清理地面、挖掘路肩槽、建立挡土墙等工作。
第二步:混凝土浇筑
在基础处理完成之后,开始进行混凝土的浇筑工作。
根据需要的路肩尺寸和要求,将事先准备好的混凝土倒入路肩槽中,然后通过摊铺机进行整平和压实。
第三步:养护
混凝土浇筑完成后,需要进行养护工作。
主要包括保持路肩表面湿润、遮阳等工作,以确保混凝土的强度和耐久性。
结语
水泥砼路肩的施工是一项需要严谨的工程,只有在充分准备和严格执行下,才能确保施工质量和安全。
希望本文所介绍的施工方案能对相关人员有所帮助,提高施工效率和质量。
现浇混凝土路肩施工方案
现浇混凝土路肩施工方案第一篇范本:现浇混凝土路肩施工方案【1】施工单位:___________ 连系电.化:___________【2】施工地点:___________【3】施工时间:___________【4】项目概述:本项目旨在进行现浇混凝土路肩施工,以提升道路的承载能力和使用寿命。
具体工作内容包括:路肩清理、路肩基础处理、混凝土浇筑等。
【5】施工步骤:5.1 路肩清理5.1.1 清除路肩上的杂物、碎石等障碍物;5.1.2 利用喷水清洗路肩表面,确保表面干净无尘;5.2 路肩基础处理5.2.1 根据设计要求,进行路肩基础开挖;5.2.2 清除开挖区域内的松土及杂物;5.2.3 按照设计要求,进行路肩基础填压;5.3 混凝土浇筑5.3.1 搭设模板,确保符合设计要求;5.3.2 进行混凝土验收,确保混凝土质量合格;5.3.3 进行混凝土浇筑,确保浇筑均匀;【6】安全措施:6.1 施工现场设置明显的安全警示标志;6.2 施工人员严格按照操作规程进行操作;6.3 使用安全防护设备,如安全帽、工作服、安全鞋等;6.4 定期检查施工设备的安全状况,确保正常运行。
【7】质量验收:7.1 混凝土强度检测,达到设计要求;7.2 路肩平整度检测,符合相关标准;7.3 施工记录整理和归档。
【8】附件:本所涉及附件如下:附件1:设计图纸附件2:施工设备清单附件3:质量检测记录【9】法律名词及注释:本所涉及的法律名词及注释如下:1. 混凝土:指通过水化反应形成结晶的水泥石。
第二篇范本:现浇混凝土路肩施工方案【1】施工单位:___________ 连系电.化:___________【2】施工地点:___________【3】施工时间:___________【4】项目概述:本项目旨在进行现浇混凝土路肩施工,以提升道路的承载能力和使用寿命。
具体工作内容包括:路肩清理、土工布铺设、混凝土浇筑等。
【5】施工步骤:5.1 路肩清理5.1.1 清除路肩上的杂物、碎石等障碍物;5.1.2 利用喷水清洗路肩表面,确保表面干净无尘;5.2 土工布铺设5.2.1 根据设计要求,进行路肩基础开挖;5.2.2 清除开挖区域内的松土及杂物;5.2.3 铺设土工布,固定布料边缘;5.3 混凝土浇筑5.3.1 搭设模板,确保符合设计要求;5.3.2 进行混凝土验收,确保混凝土质量合格;5.3.3 进行混凝土浇筑,确保浇筑均匀;【6】安全措施:6.1 施工现场设置明显的安全警示标志;6.2 施工人员严格按照操作规程进行操作;6.3 使用安全防护设备,如安全帽、工作服、安全鞋等;6.4 定期检查施工设备的安全状况,确保正常运行。
现浇砼路肩施工方案
S333蒙馆路冠县杨寺地至十里铺大修工程监表1 分项工程开工申请批复单承包单位:沈阳市政集团有限公司合同号:一监理单位:山东三山公路工程监理咨询有限公司编号:S333蒙馆路冠县杨寺地至十里铺大修工程第一合同段现浇砼路肩施工方案沈阳市政集团有限公司S333蒙馆路冠县杨寺地至十里铺大修工程第一合同段项目经理部2017年11月8日现浇砼路肩施工方案一、工程概况S333蒙馆线冠县杨寺地至十里铺段大修工程一合同,采用一级公路建设标准,设计速度80km/h,双向四车道,起点冠县杨(K302+576),终点为十里铺(K309+608.5)长7.033km。
现浇路肩长度13603m,砼采用C25砼。
二、原材料进场及检验1、砂石料:采用济南市平阴县生产的碎石,泰安市东平县生产的中粗砂,各种集料进场时试验室均按照规范规定的频率进行了自检及送检工作,各项指标均能满足规范要求。
2、水泥:采用山水集团生产的山水牌42.5水泥,每批水泥进场时试验室均按规范规定频率进行自检和送检工作,经检测合格的水泥方可用于路缘石施工中。
3、水:采用洁净的饮用水。
4、配合比设计:混凝土配合比已上报,并得到监理工程师审批。
三、人员、机械配备1、人员配备技术负责人:谢胜志施工负责人:孙留清质检负责人:李新明道路工程师:李庆海试验负责人:曹海涛安全负责人:隋守昌另配备技术工人20人。
2、机械器具配备混凝土拌和设备1套、挖掘机1台、装载机2台、混凝土运输车3辆、滑模摊铺机1台、发电机1台、切缝机1台、平板夯2台、小型压路机1台、小型运输车15辆。
四、施工时间安排2017年11月9日—2017年11月20日五、施工方法施工工序为:施工放样→摊铺作业面准备→滑模摊铺机就位→浇筑混凝土→养生→切缝。
1、施工放样采用GPS放出道路中线,用白灰线标示出路肩填筑宽度,确保路肩的平面位置准确,并做到线型正确、顺适、美观。
2、摊铺作业面准备根据放样位置对沥青面层划线切边,经常复核路面宽度和中线偏位情况。
混凝土硬化路肩施工技术方案
混凝土硬化路肩施工技术方案一、设计要求1. 路肩硬化层厚度一般应为150mm,最小不应小于100mm。
路肩边沟应保证排水畅通。
2.路肩硬化层应采用C25以上的水泥混凝土,强度等级应根据实际道路使用情况和设计要求确定。
3.路肩硬化层应与道路基层紧密结合,不得出现开裂、剥离等问题。
4.路肩硬化层表面应平整、光滑,不得出现凹凸不平、波浪状等现象。
二、材料选择1.水泥:选择品牌知名、质量可靠的普通硅酸盐水泥,强度等级应符合设计要求。
2.骨料:选用质量好、颗粒均匀、石粉含量低的天然骨料,骨料应满足道路工程规范中的相关要求。
3.砂子:选用细度模数适中、砂质细腻的天然砂子,砂子要符合道路工程规范中的相关要求。
4.水:选择符合要求的清洁自然水源,水质要符合道路工程规范中的相关要求。
三、施工工序1.准备工作:确定路肩硬化层的限位及坡度,清理基层杂物,清理好施工区域,确保施工现场整洁。
2.基层处理:将路肩宽度进行标线,在基层两侧开挖边沟,保证排水畅通。
3.基层湿润:在基层上进行湿润处理,以确保混凝土与基层之间的粘结良好。
4.浇注混凝土:按照设计要求逐段进行浇注混凝土,浇注过程中需控制好混凝土的流动性和坍落度,确保浇注均匀。
5.养护:混凝土浇注完毕后,及时进行养护,包括及时覆盖湿布、喷水养护等措施,以确保混凝土的强度和稳定性。
四、质量控制1.施工过程中,应进行混凝土材料的抽检,确保材料质量符合要求。
2.施工过程中,应严格控制混凝土的配合比,以确保混凝土的强度和稳定性。
3.施工过程中,应定期进行工程质量的检验,包括混凝土抗压强度、厚度、坡度等指标的检测,以确保施工质量符合要求。
4.施工完工后,应进行验收,确保施工质量达到设计要求。
总结:混凝土硬化路肩施工技术方案包括设计要求、材料选择、施工工序、质量控制等方面。
在施工过程中,应注意把握好材料的选择、浇注混凝土的控制,以及施工质量的监控。
只有通过科学合理的施工方案和严格的质量控制,才能保证混凝土硬化路肩的质量和使用寿命。
现浇砼路肩施工方案
现浇砼路肩施工方案路肩,作为道路的边缘部分,承担着车辆行驶过程中的荷载和冲击。
优质的路肩不仅能增加道路使用寿命,还能提升行车的舒适度和安全性。
在道路施工过程中,现浇砼路肩作为一种重要的施工方式,被广泛应用。
本文将探讨现浇砼路肩的施工方案及注意事项。
1. 材料准备现浇砼路肩施工所需材料主要包括水泥、砂子、碎石、水等。
需要提前准备好各类原材料,并确保其质量符合相关标准,以确保施工质量。
2. 设计方案在施工前需根据现场情况进行合理的设计方案制定,包括路肩的高度、宽度、坡度等参数的确定。
设计方案的合理性对于后期施工的顺利进行至关重要。
3. 施工准备在正式施工之前,需要进行现场勘察、清理,确保施工现场的平整和清洁。
同时,准备好施工所需的机械设备和人工人员,做好施工区域的交通管控工作。
4. 施工过程4.1 下料与摊铺首先,将混凝土配制均匀,然后进行下料、摊铺。
在摊铺的过程中,需要注意控制混凝土的坡度和厚度,确保路肩的平整和稳固。
4.2 搅拌与浇筑搅拌好的混凝土被运送至施工现场,进行浇筑。
在浇筑过程中,需要注意保持混凝土的均匀性和密实性,避免出现空洞和裂缝。
4.3 养护与收尾浇筑完成后,需要对路肩进行适当的养护,以确保混凝土的强度和耐久性。
待混凝土充分凝固后,对路肩进行收尾工作,修整边缘,确保路肩的美观和功能完备。
5. 施工注意事项•施工过程中需要严格控制混凝土的配比和搅拌时间,确保混凝土的质量;•现浇砼路肩施工应尽量避免在高温或大风天气下进行,以免影响混凝土均匀性和凝固时间;•施工现场应保持通风良好,避免尘土污染和兵器积压等现象;通过合理的现浇砼路肩施工方案的制定和严格的施工质量管控,可以确保道路使用寿命和行车安全,为道路交通建设提供坚实的保障。
现浇砼路肩施工方案
S333蒙馆路冠县杨寺地至十里铺大修工程监表1 分项工程开工申请批复单承包单位:沈阳市政集团有限公司合同号:监理单位:山东三山公路工程监理咨询有限公司编号:S333蒙馆路冠县杨寺地至十里铺大修工程第一合同段现浇砼路肩施工方案沈阳市政集团有限公司S333蒙馆路冠县杨寺地至十里铺大修工程第一合同段项目经理部2017 年11 月8 日现浇砼路肩施工方案、工程概况S333 蒙馆线冠县杨寺地至十里铺段大修工程一合同,采用一级公路建设标准,设计速度80km/h,双向四车道,起点冠县杨(K302+576, 终点为十里铺(K309+608.5)长7.033km。
现浇路肩长度13603m砼采用C25砼。
二、原材料进场及检验1 、砂石料:采用济南市平阴县生产的碎石,泰安市东平县生产的中粗砂,各种集料进场时试验室均按照规范规定的频率进行了自检及送检工作,各项指标均能满足规范要求。
2、水泥:采用山水集团生产的山水牌42.5 水泥,每批水泥进场时试验室均按规范规定频率进行自检和送检工作,经检测合格的水泥方可用于路缘石施工中。
3、水:采用洁净的饮用水。
4 、配合比设计:混凝土配合比已上报,并得到监理工程师审批。
三、人员、机械配备1、人员配备技术负责人:谢胜志施工负责人:孙留清质检负责人:李新明道路工程师:李庆海试验负责人:曹海涛安全负责人:隋守昌另配备技术工人20 人2、机械器具配备混凝土拌和设备1套、挖掘机1台、装载机2台、混凝土运输车 3 辆、滑模摊铺机 1 台、发电机 1 台、切缝机 1 台、平板夯 2 台、小型压路机 1 台、小型运输车15辆。
四、施工时间安排2017年11月9日—2017年11月20日五、施工方法施工工序为:施工放样T摊铺作业面准备T滑模摊铺机就位T浇筑混凝土T养生T切缝。
1、施工放样采用GPS放出道路中线,用白灰线标示出路肩填筑宽度,确保路肩的平面位置准确,并做到线型正确、顺适、美观。
2、摊铺作业面准备根据放样位置对沥青面层划线切边,经常复核路面宽度和中线偏位情况。
混凝土路肩施工方案
混凝土路肩施工方案混凝土浇筑前,应先将模板内侧涂刷脱模剂,然后将混凝土运输至施工现场,在混凝土浇筑前,应先进行充分的搅拌和振捣,以保证混凝土质量。
混凝土浇筑时应均匀、连续、不断缝,避免出现空鼓、裂缝等缺陷。
浇筑完毕后,应及时进行养护,覆盖养生毯,并进行定期浇水、保持湿润,以确保混凝土的强度和耐久性。
四、施工注意事项在施工过程中,应注意安全,严格遵守施工规范和操作规程,避免发生安全事故。
同时,在施工前应认真检查机具和设备的工作状态,保证施工顺利进行。
在施工过程中,应及时清理施工现场,保持环境整洁。
在施工结束后,应及时进行验收,确保施工质量符合设计要求。
在路肩浇筑中,有两种方法可选:人工浇筑和机械卸料。
无论采用哪种方法,都需要考虑混凝土的沉降问题,虚高应该控制在设计高度的10%左右。
在浇筑变形缝时,应该同时浇筑两侧的混凝土。
振捣过程中,应该使用插入式振捣棒,并在混凝土表面出现乳状水泥浆和无气泡冒出时停止振捣。
振捣棒应与模板保持5-10cm距离,并检查模板是否下沉、变形或松动。
振捣结束后,应使用1米铝合金尺刮平,多余的混凝土应铲除。
混凝土提浆后,应进行表面压光,消除表面痕迹,并使用三米尺检查平整度。
所有路肩都应该外观良好,没有露石、蜂窝、麻面、裂缝、脱皮、啃边、掉角、漏浆现象。
在混凝土浇筑期间,应在自卸车卸料口处下铺设薄膜或竹胶板,防止混凝土滴落在已完成的路面上,并注意天气变化,遇雨时应及时覆盖保护已浇筑的混凝土。
在混凝土终凝后8-10小时,可以拆除模具。
在拆模过程中,应避免强行撬、砸混凝土,以免造成边角损坏和模具变形。
拆除后的模具应该仔细清理、检验和刷油,并及时矫正变形的模具,以备下次使用。
在抹饰平整后,需要进入养生期,养生期至少七天,采用养生毯覆盖混凝土表面,并始终保持混凝土表面湿润。
在路肩检测中,需要检查压实度、平整度、横坡和宽度等项目,以确保符合规定值或允许偏差。
在施工期间,所有员工都应该穿反光背心戴安全帽,并利用反光锥水码对施工范围进行封闭,同时在沿线布设交通警示标志,并安排专人负责指挥交通。
混凝土硬化路肩施工方案
混凝土硬化路肩施工方案第一篇:混凝土硬化路肩施工方案一、施工前准备1.1 施工前的检查与准备1.1.1 确定施工路段车流情况与施工时间段1.1.2 检查施工区域路面情况和设计要求1.1.3 准备施工所需的设备和材料1.1.4 确定施工过程中的安全措施1.2 工程设备和材料准备1.2.1 合理选择施工所需的设备和机械1.2.2 采购符合标准的混凝土材料1.2.3 购买适合于路肩施工的道路标线材料二、施工流程2.1 施工区域的清理2.1.1 清理施工区域内的垃圾和杂物2.1.2 清理施工区域内的植物和树木2.2 硬化路肩的准备2.2.1 根据设计要求进行路肩的挖掘和整平2.2.2 确定路肩的宽度和厚度2.2.3 进行路肩的土壤密实处理2.3 混凝土的浇筑2.3.1 根据设计要求调配适宜的混凝土配合比2.3.2 进行混凝土的浇筑和均匀压实2.3.3 保持混凝土的湿润2.4 进行道路标线的划线2.4.1 使用符合标准的道路标线材料2.4.2 根据设计要求进行道路标线的划线2.4.3 确保道路标线的质量和精度三、施工注意事项3.1 施工过程中的安全措施3.1.1 设置明显的警示标志和防护设施3.1.2 按照规定的操作程序进行施工作业3.1.3 做好材料运输和设备操作的安全措施3.2 施工过程中的质量控制3.2.1 严格按照设计要求进行施工作业3.2.2 进行混凝土的质量检测和验收3.2.3 确保道路标线的质量和精度符合要求4.1 施工区域的清理4.1.1 清理施工区域内的杂物和残留材料4.1.2 清理施工过程中产生的垃圾和废弃物4.2 施工总结和验收4.2.1 对施工过程中的问题和不足进行总结4.2.2 进行施工工程的验收并出具相应报告四、附件本所涉及附件如下:- 路肩施工区域平面图- 混凝土配合比表- 道路标线划线图五、法律名词及注释本所涉及的法律名词及注释如下:- 国家交通安全法:指中华人民共和国国家交通安全法第二篇:混凝土硬化路肩施工方案一、施工前准备1.1 施工前的检查与准备1.1.1 调查施工路段的交通情况和施工时间段1.1.2 观察施工区域的路面状况和设计要求1.1.3 准备施工所需的设备和材料清单1.1.4 制定施工过程中的安全措施计划1.2 工程设备和材料准备1.2.1 选购适合的施工设备和机械1.2.2 采购符合标准的混凝土原材料1.2.3 订购符合要求的道路标线材料二、施工流程2.1 施工区域的清理2.1.1 清除施工区域内的垃圾和杂物2.1.2 整理施工区域内的植物和树木2.2 路肩的准备工作2.2.1 按照设计要求进行路肩的挖掘和整平2.2.2 确定路肩的宽度和厚度2.2.3 进行路肩土壤的扎实处理2.3 进行混凝土的浇筑2.3.1 调配合适的混凝土配合比2.3.2 进行混凝土的浇筑和均匀压实2.3.3 保持混凝土的湿润状态2.4 进行道路标线的划线2.4.1 使用标准的道路标线材料2.4.2 按照设计要求进行道路标线的划线2.4.3 确保道路标线的质量和精度三、施工注意事项3.1 施工过程中的安全措施3.1.1 设置明显的施工警示标志和防护设施3.1.2 按照规定的操作程序进行施工作业3.1.3 保证材料运输和设备操作安全3.2 施工过程中的质量控制3.2.1 严格按照设计要求进行施工作业3.2.2 进行混凝土的质量检测和验收3.2.3 确保道路标线的质量和精度达标4.1 施工区域的清理4.1.1 清除施工区域内的垃圾和废弃材料4.1.2 整理施工过程中产生的杂物和残留物4.2 施工总结和验收4.2.1 对施工过程中的问题和不足进行总结4.2.2 完成施工工程的验收并出具相应报告附件:1. 路肩施工区域平面图2. 混凝土配合比表3. 道路标线划线图法律名词及注释:1. 国家交通安全法:指中华人民共和国国家交通安全法。
硬路肩施工方案
硬路肩施工方案一、工程概况国道309改建工程硬路肩采用两种设计方案:一种为30#水泥混凝土现浇路肩,宽50cm,厚4cm,底部铺17cm浆砌片石(滨博高速公路以东采用)。
一种为预制路肩板,厚8cm,宽50cm,长75cm。
硬路肩铺筑时,底基层铺2cm厚的水泥砂浆,设置示警桩、百米桩处要预留位置,进行现浇(滨博高速公路以西采用)。
二、施工方案(一)现浇30#水泥混凝土硬路肩1、施工放样总则:保持线型圆滑、平顺、视线舒适,保证沥青路面宽度不小于设计宽度。
(1)直线段:放样时应先由甲方技术员对路面中线进行恢复,并复测无误,再用经纬仪进行两侧放线,由中桩点量出29.47m。
用红色油漆画圈并在中心镶嵌小钢钉。
用经纬仪取直,保证线型的直顺。
(2)曲线段:放样时应先由甲方技术员对路面路线进行恢复,并复测无误,由于曲线段内外弧线长度不等,应用经纬仪立于中桩点拔90°角,测出内外切点后,用经纬仪对每个曲线段进行测设,放样顺序及固定量测方法同直线段。
2、割缝割缝前由割缝人员沿路边缘已固定好的钢钉外量5cm挂线或弹墨线,并目测其直顺度。
切割应由熟练的操作人员用割缝机进行割边。
以使割出的沥青边缘顺滑。
3、开凿二灰碎石由于水泥混凝土路肩厚4cm,底层垫17cm浆砌片石,沥青割缝完毕后,应用人工使用铁锤钢钎凿除二灰碎石至灰土表面,并清理干净,清理过程中将路肩范围内的覆盖土一起清理干净,并用车运走,以方便浆砌片石的砌筑。
4、浆砌片石的砌筑砌筑前应先对基底进行洒水湿润,砌筑时应使砂浆饱满,同时应对砌筑好的板及时洒水养生,以确保砂浆成型。
5、浇筑混凝土浇筑前应先对浆砌片石顶洒水湿润,浇筑时安排民工及时抹平提浆,使其表面平整光滑,且与沥青面层高度相平,在硬路肩斜坡上应用技术较好的技工对斜坡统一处理,使其一致圆滑。
路肩在浇筑过程中应严格控制其平整度和坡度,使其顺畅。
6、养生覆盖草苫并安排专人及时洒水养生,根据天气情况,控制洒水遍数,始终保持路肩表面湿润,养生期不小于7天,养生过程中,避免车辆行驶到硬路肩上,防止硬路肩移位或破坏。
混凝土硬路肩施工方案
混凝土硬路肩施工方案混凝土硬路肩施工方案一、施工准备工作1.组织人员,确定施工队伍,分工合理,确保施工正常进行。
2.对施工现场进行勘测,确定硬路肩施工范围和路肩的坡度和高度。
3.清理施工区域的杂物和障碍物,保持施工区域的整洁。
4.准备所需材料和设备,包括混凝土、水泥、砂石等,确保施工材料和设备的充足。
二、施工工序1.路肩基础处理:清理施工区域,确保路肩基础平整,并进行必要的夯实处理。
2.制作模板:根据路肩的形状和大小,制作适量的模板。
模板应坚固、平整,并与路面有良好的接触。
3.布置钢筋:根据设计要求,在路肩基础上铺设钢筋网格,并进行必要的连接和固定。
4.浇筑混凝土:使用搅拌车将预先配制好的混凝土运输到施工现场,将混凝土均匀地倒入模板中,并使用振动器进行震实处理,确保混凝土的密实度和平整度。
5.养护:混凝土浇筑完后,进行养护工作,主要包括覆盖保湿布,保持施工区域湿润,防止混凝土表面龟裂,直至混凝土达到设计强度。
三、施工安全1.施工现场应设置警示标志,提醒行人和驾驶员注意施工区域。
2.施工人员应戴好安全帽,穿戴好安全鞋,保护好自己的安全。
3.施工过程中严禁使用明火,确保施工区域的安全。
4.施工工具和设备应进行定期检查和维护,确保施工顺利进行。
5.在施工现场设置排水设施,及时清理施工区域的积水,防止滑倒和交通事故的发生。
四、环境保护1.施工期间应采取措施控制粉尘的扬尘量,使用湿布覆盖,避免对空气质量和周围环境的污染。
2.施工过程中产生的废弃物和杂物应进行分类处理和及时清理,确保施工区域的整洁。
3.对施工过程中可能对周围环境产生的噪音进行控制,避免对周围居民的影响。
总之,混凝土硬路肩施工工序繁多,需要合理的组织施工队伍和充足的材料和设备。
施工过程中需要注意安全和环境保护,确保施工质量和周围环境的安全。
同时,加强施工验收,确保施工符合设计要求和规范。
(完整版)水泥砼路肩施工方案
现浇混凝土砌加固土路肩施工方案一、编制依据:1、《安县XB20 磨秀路乐兴至秀水段施工图设计》2、《公路路基施工技术规范》 ( JTJ033-95)3、《公路工程质量检验评定标准》 (JTG F80/1-2004)二、工程概况:本合同段起于安县乐兴场镇,起点桩号为K0+000 ,终点位于安县秀水镇,桩号为K10+310.126,全长为10310.126米;其中K0+283~K10+310.126 原路为四级公路,路基宽 4.5 米,路面宽 4.0米,长10000.899米,除三段原有混凝土路面( K4+737-K5+071、K7+222.2-K7+345、K7+625-K+842 )外全部使用C15现浇0.3× 0.5 米混凝土砌加固土路肩。
三、施工人员、机械、试验设备投入情况:为了完成C15现浇混凝土砌加固土路肩砌筑的各项任务,我公司成立相应的管理机构,配备了施工所需的施工技术人员、施工设备、试验及检测设备,详见下表:C15现浇混凝土砌加固土路肩管理机构图及主要管理人员表:管理机构图主要施工、试验管理人员一览表3.2 投入C15现浇混凝土砌加固土路肩砌筑施工的机具设备:C15 现浇混凝土砌加固土路肩砌筑铺设主要采用挖掘机清平,自卸车装运,摊铺机摊铺,振动式压路机碾压,平地机修整填筑表面,夯实机夯实压路机无法碾压的路基边角区域。
所需机械设备见下表:施工机械设备3.3 测量、检测仪器设备的配备:测量、检测仪器设备表四、施工计划起讫时间:我公司决定于2010年09月10日正式对该路段进行砌筑,施工时间为32 天,于2010年10月12日砌筑完毕。
五、主要施工工艺:1)、施工方案本合同段路肩设计为C15 混凝土硬化路肩加固,长度18706 米,混凝土工程总方量约2805.9 立方米,路肩几何断面为矩形,尺寸为30CMХ50CM。
模板采用木模板,内模垂直度、光洁度必须满足要求。
混凝土必须采用350 型拌合机拌合,50 型振动棒人工振捣,其混凝土配合比见试验室报告。
混凝土路肩施工方案
混凝土路肩施工方案1. 引言混凝土路肩是指路面与边沟、排水沟之间的斜坡部分,用于增加路面宽度、提升交通安全,同时具备排水和稳定路面的功能。
本文档将介绍混凝土路肩的施工方案,包括施工准备、工艺流程、施工要点等内容。
2. 施工准备在进行混凝土路肩施工前,需要进行以下准备工作:2.1 设计和方案确认确认混凝土路肩的设计和方案,包括路肩的形状、尺寸和倾斜度等参数。
同时需要参考相关规范和标准。
2.2 原材料采购根据设计要求,采购混凝土、砂石、水泥和钢筋等材料。
确保材料的质量和数量满足施工需要。
2.3 设备准备准备好施工所需的设备和工具,包括混凝土搅拌机、振捣器、抹光机等。
确保设备的正常运转和安全性。
2.4 施工人员组织和培训组织施工人员,并进行必要的培训,确保施工人员熟悉施工要求和安全操作规程。
2.5 施工现场准备清理施工现场并进行必要的平整和排水处理。
确保施工现场无障碍和安全。
3. 工艺流程混凝土路肩的施工工艺流程一般包括以下步骤:3.1 路基处理在路肩施工前,需要对路基进行处理。
清除杂物,平整路基,确保路基的稳定和排水。
根据设计要求,进行路肩基础处理。
通常采用碎石或砂石垫层,确保路肩基础的稳定和排水。
3.3 基础浇筑在完成路肩基础处理后,进行混凝土基础的浇筑。
根据设计要求,采用适当的混凝土配合比和施工工艺。
3.4 路肩模板安装在混凝土基础表面安装固定路肩模板,确保路肩形状和尺寸的一致性。
3.5 混凝土浇筑将准备好的混凝土倒入路肩模板内,使用振捣器进行浇筑和压实,确保混凝土的均匀性和密实度。
3.6 抹光和养护待混凝土稍干后,使用抹光机进行路肩表面的抹平和光洁处理。
同时进行养护,使用喷水或覆盖塑料薄膜等方式进行保湿。
3.7 路肩护栏安装在混凝土路肩完成养护后,安装路肩护栏,确保交通安全和行车分离。
4. 施工要点在混凝土路肩的施工过程中,需要注意以下要点:4.1 材料质量确保所采购的混凝土、砂石、水泥和钢筋等材料的质量符合相关标准和规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
S333蒙馆路冠县杨寺地至十里铺大修工程
监表1 分项工程开工申请批复单
承包单位:沈阳市政集团有限公司合同号:一
S333蒙馆路冠县杨寺地至十里铺大修工程
第一合同段
现浇砼路肩
施工方案
沈阳市政集团有限公司
S333蒙馆路冠县杨寺地至十里铺大修工程第一合同段项目经理部
2017年11月8日
现浇砼路肩施工方案
一、工程概况
S333蒙馆线冠县杨寺地至十里铺段大修工程一合同,采用一级公路建设标准,设计速度80km/h,双向四车道,起点冠县杨(K302+576),终点为十里铺(K309+)长。
现浇路肩长度13603m,砼采用C25砼。
二、原材料进场及检验
1、砂石料:采用济南市平阴县生产的碎石,泰安市东平县生产的中粗砂,各种集料进场时试验室均按照规范规定的频率进行了自检及送检工作,各项指标均能满足规范要求。
2、水泥:采用山水集团生产的山水牌水泥,每批水泥进场时试验室均按规范规定频率进行自检和送检工作,经检测合格的水泥方可用于路缘石施工中。
3、水:采用洁净的饮用水。
4、配合比设计:混凝土配合比已上报,并得到监理工程师审批。
三、人员、机械配备
1、人员配备
技术负责人:谢胜志施工负责人:孙留清
质检负责人:李新明道路工程师:李庆海
试验负责人:曹海涛安全负责人:隋守昌
另配备技术工人20人。
2、机械器具配备
混凝土拌和设备1套、挖掘机1台、装载机2台、混凝土运输车3辆、滑模摊铺机1台、发电机1台、切缝机1台、平板夯2台、小型压路机1台、小型运输车15辆。
四、施工时间安排
2017年11月9日—2017年11月20日
五、施工方法
施工工序为:施工放样→摊铺作业面准备→滑模摊铺机就位→浇筑混凝土→养生→切缝。
1、施工放样
采用GPS放出道路中线,用白灰线标示出路肩填筑宽度,确保路肩的平面位置准确,并做到线型正确、顺适、美观。
2、摊铺作业面准备
根据放样位置对沥青面层划线切边,经常复核路面宽度和中线偏位情况。
路面切边要拉线校核,切割时严禁污染路面,并及时清扫干净。
对于水稳碎石上基层顶部、边部的松散石料,必须清扫干净,呈现密实的接触面。
3、滑模机就位
施工前应将水稳碎石洒水湿润,防止水份从混凝土中流失造成底部松散,将滑模机移至施工现场,精确放置到位。
为保证路面洁净,在滑模摊铺机行走范围内,铺设彩条布防止污染。
4、浇筑混凝土
砼的配合比是保证砼质量的重要环节之一,应按批准的配合比拌
制,并做到配料准确。
砼拌和数量按工程当时需要的数量控制,已初凝的砼不得使用,且不得用加水或其他办法变更砼的稠度。
施工中保证混凝土拌和均匀,颜色一致,没有离析和泌水现象。
将搅拌机拌好的混凝土采用砼运输车运到施工现场,在车上向滑模机料仓里送料,同时启动滑模机,通过滑模机挤推混凝土使向前运行。
浇筑后的砼纹理、形状和密实度务必一致。
5、养生
浇筑后及时用塑料薄膜覆盖养生,必要时覆盖土工布并洒水养生,确保在养生期间内以保证混凝土处于湿润状态为宜。
6、切缝
在混凝土具有一定强度之后用切割机进行切缝处理,切割间距、缝深和缝宽均按设计要求进行控制。
六、质量标准
1、外观要求线条直顺,砼路肩与路面结合良好。
2、砼路肩施工对路面无污染,排水畅通,无阻水现象。
3、砼路肩实测项目见下表:
七、质量保证措施
为保证工程质量,我项目部将严格按照《公路工程质量检验评定标准》(JTG F80/1-2004)、设计图纸、施工合同、业主招标文件及本公司的质量体系程序文件来指导施工,严格控制施工过程中的每一道工序。
1、施工前组织技术人员和施工管理人员,仔细阅读设计文件,了解设计意图,明确施工技术重点、难点、编制符合实际情况并切合实际的详细施工方案。
并做好各级技术交底工作,切实做到内业指导外业。
2、施工过程中严格执行自检、互检、专职检查的三检制度,内部质检人员行使否决权。
3、对原材料料首先进行试验,试验得监理工程师的认可后方可使用,不合格的原材料坚决不许进场。
4、施工各种数据必须符合规范和经监理工程师批准方可实施。
5、在项目部范围内实行质量负责制,责任到人,制定严格的质量奖罚条例。
6、在全体员工中树立起“质量第一”的观念,建立、健全各级质量检查制度,把各个环节的质量岗位职责落实到各部门、人员中去。
八、安全保证措施
为了贯彻“安全第一、预防为主,综合治理”的方针,维护企业的利益,保障企业安全生产,项目部制定了如下安全保证措施:
1、成立安全领导小组,设立专职安全员,在全体员工中进行安
全宣传及安全技术交底,提高每个人的安全生产意识。
2、前场施工配备足够数量的安全巡视员,巡视周围提醒施工人员注意安全,并配合安全员做好安全工作。
3、机械设备移位、电器检修时必须断电操作,严禁带电作业,并挂上警示牌。
移位时必须有专人指挥,照看电缆,防止电缆压坏损伤。
4、施工危险地段设相应的醒目标志和标语,严禁非作业人员进入施工危险地段。
5、车辆出入口由专人指挥,避免施工路段交通事故的发生。
6、项目部要求所有操作人员都要持证上岗,牢固树立安全意识,严格遵守机械操作规程或交通驾驶规则,同时在拌和现场及施工路段设置施工标志牌,在车辆进出口设置标志牌、反光板,必要时派专人指挥,防止机械伤害事故、意外交通事故及其它意外事故的发生。
九、环境保护
1、施工机械产生的废油、废水,采取有效措施加以处理,不超标排放,造成河流和水源污染。
2、施工中损坏的水利渠道、道路、排水沟要及时恢复或加以接引。
十、文明施工
1、加强文明施工宣传力度,对全体施工人员进行文明施工,遵纪守法教育,创造团结、进取、友爱的共事环境。
2、现场布置:根据场地实际情况合理进行布置,设施设备按现
场布置平面图设置存放,并随工程进展的不同阶段进行场地布置和调整。
3、消除施工污染:场地废物,砂石弃方处理,按监理工程师指定地点处理,尽量减少对周围绿化影响和施工,噪音、施工废水、生活污水不得污染水源。
4、工程建筑材料运输中必要时采用棚布遮盖,所经过的施工场地道路坚持经常洒,以防尘土飞扬,做到文明施工。
十一、施工时应注意的问题
1、提高施工人员的施工技术水平,加强管理人员的质量意识。
2、正式施工前,需再进行技术交底工作和组织有关技术人员进行图纸学习,确保各项施工工作按设计和规范的要求进行。
3、施工前进行安全技术交底,操作手严格按照安全技术要求规范操作。
4、合理确定施工路段的长度,安排足够数量的安全员,并按要求布设齐全的安全、警示、警告标志,夜间应以红灯示警。
交通繁忙的路口,并有专人指挥。
5、加强安全管理工作,配合工人应身穿反光衣,机械及运输车由专人进行指挥,所有“三无”和“带病”的机械及车辆一律不得进入施工现场。
6、施工现场最少配备2名以上的现场安全员负责安全管理工作。
7、场地内各类运输车辆安排专人指挥并疏导,以预防交通堵塞和交通事故的发生。
8、加强对施工尘埃的监控和管理,在施工期间,对施工通道、施工场地洒水降尘。
9、合理安排施工时间,避免因施工打扰附近居民的正常休息。
10、机械设备应加强保养,防止漏油造成污染。
