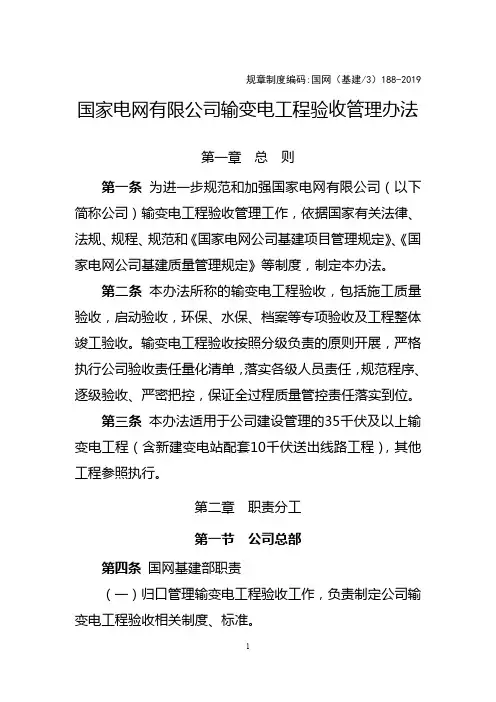

规章制度编码:国网(基建/3)188-2019 国家电网有限公司输变电工程验收管理办法第一章总则第一条为进一步规范和加强国家电网有限公司(以下简称公司)输变电工程验收管理工作,依据国家有关法律、法规、规程、规范和《国家电网公司基建项目管理规定》、《国家电网公司基建质量管理规定》等制度,制定本办法。

第二条本办法所称的输变电工程验收,包括施工质量验收,启动验收,环保、水保、档案等专项验收及工程整体竣工验收。

输变电工程验收按照分级负责的原则开展,严格执行公司验收责任量化清单,落实各级人员责任,规范程序、逐级验收、严密把控,保证全过程质量管控责任落实到位。

第三条本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站配套10千伏送出线路工程),其他工程参照执行。

第二章职责分工第一节公司总部第四条国网基建部职责(一)归口管理输变电工程验收工作,负责制定公司输变电工程验收相关制度、标准。

(二)负责监督、检查、指导、考核输变电工程验收管理工作。

(三)负责与国网设备部共同组织常规跨区域、跨省输变电工程启动验收工作。

(四)受国家主管部门委托组织开展常规跨区域、跨省输变电工程整体竣工验收工作。

(五)负责协调公司总部层面工程验收工作中的重大问题。

第五条国网特高压部职责(一)负责监督、检查、指导、考核直接管理项目的验收管理工作。

(二)负责与国网设备部共同组织直接管理项目的启动验收工作。

(三)受国家主管部门委托组织开展直接管理项目的整体竣工验收工作。

第六条国网设备部职责(一)负责监督、检查、指导、考核各级运检单位参加基建工程验收。

(二)负责与国网基建部门共同组织公司总部直接管理基建工程的启动验收。

(三)参与公司总部直接管理基建工程的整体竣工验收。

第七条国网办公厅职责(一)归口管理公司电网建设项目档案验收工作。

(二)组织公司系统重大建设项目档案验收工作。

(三)参与公司总部直接管理基建工程的启动验收、整体竣工验收。

第八条国网科技部职责(一)归口管理公司电网建设项目环保、水保验收工作。

电力建设施工质量验收及评定规程1

电力建设施工质量验收及评定规程1

电力建设施工质量验收及评定规程1 电力建设施工质量验收及评定规程(一)电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210。

1,2005前言DL/T 5210《电力建设施工质量验收及评定规程》分九个部分:——第一部分:土建工程-—第二部分:锅炉——第三部分:汽轮机——第四部分:热工仪表及控制装置-—第五部分:管道——第六部分:水处理及制氢装置——第七部分:焊接——第八部分:加工配制--DL/T 5161。

17-2002电气装置安装工程质量检验及评定规程本部分是DL/T 5210的第一部分,是根据国家发展改革委员会《关于下达2004年行业标准项目计划的通知》(发改办工业[2004]872号)文的要求编制的. 本部分编制的主要依据是:现行国家有关工程质量的法律、法规、管理标准、技术标准、电力行业有关标准和相关行业标准,并参考了原电力工业部标准《火电施工质量检验用及评定标准第一篇土建工程篇》(建质[1994]114号)的内容。

本部分共10章及5个规范性附录和3个资料性附录,主要技术内容包括范围、规范性引用文件、总则、质量验收及评定范围、通用工程、热力系统土建工程、燃料供应系统土建工程、除灰渣系统土建工程、供水及水处理系统土建工程、电气系统土建工程。

solicited opinions and suggestions Article 265, including: four problems to 171。

Deepening special regulation, State line State modified, side check side modified, total solution highlight problem 19 a; to rectification spirit carried out party political life, in-depth carried out heart talk, serious carried out criticism and self-critical; put built chapter State business throughout activities always, full cleanup and established perfect a involved ”four wind" aspects of system provides, new 12 items, amendment perfect 15 items, abolition 3 items。

电力建设施工质量验收及评定规程 第1部分 土建工程

电力建设施工质量验收及评定规程 第1部分 土建工程

电力建设施工质量验收及评定规程第1部分土建工程电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005目录前言 (1)1 范围 (2)2 规范性引用文件 (2)3 总则 (3)4 质量验收及评定范围 (17)5 通用工程 (150)6热力系统土建工程 (470)7燃料供应系统土建工程 (530)8除灰渣系统土建工程 (541)9 供水及水处理系统土建工程 (574)10电气系统土建工程 (634)附录A (649)附录B (651)附录C (654)附录D (659)附录E (660)附录F (661)附录G (663)附录H (668)条文说明 (671)电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005前言DL/T 5210《电力建设施工质量验收及评定规程》分九个部分:——第一部分:土建工程——第二部分:锅炉——第三部分:汽轮机——第四部分:热工仪表及控制装置——第五部分:管道——第六部分:水处理及制氢装置——第七部分:焊接——第八部分:加工配制——DL/T 5161.17—2002电气装置安装工程质量检验及评定规程本部分是DL/T 5210的第一部分,是根据国家发展改革委员会《关于下达2004年行业标准项目计划的通知》(发改办工业[2004]872号)文的要求编制的。

本部分编制的主要依据是:现行国家有关工程质量的法律、法规、管理标准、技术标准、电力行业有关标准和相关行业标准,并参考了原电力工业部标准《火电施工质量检验用及评定标准第一篇土建工程篇》(建质[1994]114号)的内容。

本部分共10章及5个规范性附录和3个资料性附录,主要技术内容包括范围、规范性引用文件、总则、质量验收及评定范围、通用工程、热力系统土建工程、燃料供应系统土建工程、除灰渣系统土建工程、供水及水处理系统土建工程、电气系统土建工程。

自本部分实施之日起,原电力工业部标准《火电施工质量检验及评定标准第一篇土建工程篇》(建质[1994]114号)同时废止。

电力建设施工质量验收及评价规程

电力建设施工质量验收及评价规程

电力建设施工质量验收及评价规程一、总则二、质量验收机构1.电力建设单位应组建专门的质量验收机构,负责对电力工程建设施工质量进行验收和评价。

2.质量验收机构应由具备相应资质和经验的专业人员组成。

三、质量验收程序1.材料验收:电力建设单位应组织专业人员对电力工程施工所使用的主要材料进行验收,包括电缆、线材、绝缘子、变压器等。

具体验收标准可参照相关国家标准和行业规范。

2.设备验收:电力建设单位应组织专业人员对电力工程施工所使用的设备进行验收,包括发电机组、变电设备、电气设备等。

具体验收标准可参照相关国家标准和行业规范。

3.施工验收:电力建设单位应组织专业人员对电力工程施工过程进行验收,包括电缆敷设、设备安装、接地工程等。

具体验收标准可参照相关国家标准和行业规范。

4.完工验收:电力建设单位应组织专业人员对电力工程施工完工后进行验收,包括设备运行试验、系统调试、工程竣工验收等。

具体验收标准可参照相关国家标准和行业规范。

四、质量评价方法1.技术评价:通过对电力工程建设施工过程的技术要求和操作规程的评价,评估电力工程的施工技术水平和操作质量。

2.设备评价:对电力工程所使用的设备进行评价,包括设备的质量、性能和可靠性等方面的评估。

3.效果评价:对电力工程建设完工后的运行效果进行评价,包括供电能力、电力质量、设备稳定性等方面的评估。

4.安全评价:对电力工程施工过程中的安全性进行评价,包括施工安全措施、现场管理、事故防范等方面的评估。

五、质量评价报告1.电力建设单位应根据质量验收和评价结果编制质量评价报告,详细介绍电力工程施工的质量情况和评价结果,并提出相应的改进措施和建议。

2.质量评价报告应由质量验收机构编制,并向电力建设单位和相关管理部门提交。

六、质量责任追究1.对于电力工程施工质量不符合要求的,电力建设单位应根据相关法律法规和合同约定,追究施工单位的责任,并采取相应的补救措施。

2.对于多次连续发生质量问题的施工单位,电力建设单位有权终止与其合作,并追求法律责任。

电力建设工程施工及验收规范

电力建设工程施工及验收规范
DL/T5161.17—2002《电气装置安装工程质量检验及评定规程第17部分:电气照明装置施工质量检验》
3.3.1.1.39
100kV及以上送变电工程及竣工验收规程
(83)水电基字第4号
DL/T782-2001
《110kV及以上送变电工程启动及竣工验收规程》
1.1.40
火力发电厂基本建设工程启动及竣工验收规程(1996版)
《电力建设施工技术规范第9部分:水工结构工程》
3.3.1.1.3
电力建设施工及验收技术规范(锅炉机组篇)
DL/T5047-95
DL5190.2—2012
《电力建设施工技术规范第2部分:锅炉机组》
3.3.1.1.4
电力建设施工及验收技术规范(汽轮机机组篇)
DL/T5011-92
DL5190.3—2012
3.3.1.2.21
关于修改《(锅炉压力容器安全监察暂行条例)实施细则》个别条文的通知
劳锅字(1992)1号
3.3.1.2.22
蒸汽锅炉安全技术监察规程
劳部发(1996)276号
质检办特函〔2006〕144号《关于锅炉压力容器安全监察工作有关问题的意见》
3.3.1.2.23
压力容器安全技术监察规程
劳锅字(1990)8号
电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范
GBJ148-90
GB50148-2010
《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》
3.3.1.1.24
电气装置安装工程母线装置施工及验收规范
GBJ149-90
GB50149-2010
《电气装置安装工程母线装置施工及验收规范》
DL438-2009

电力局受电工程竣工验收管理办法

电力局受电工程竣工验收管理办法

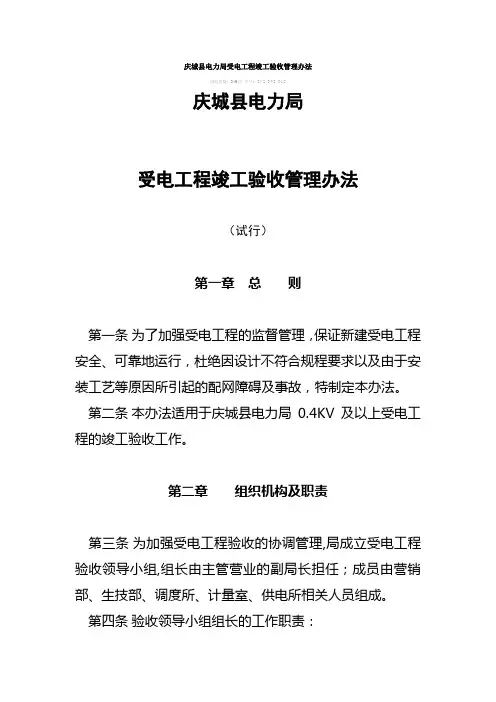

庆城县电力局受电工程竣工验收管理办法浏览次数: 346次字号: [大] [中] [小]庆城县电力局受电工程竣工验收管理办法(试行)第一章总则第一条为了加强受电工程的监督管理,保证新建受电工程安全、可靠地运行,杜绝因设计不符合规程要求以及由于安装工艺等原因所引起的配网障碍及事故,特制定本办法。

第二条本办法适用于庆城县电力局0.4KV及以上受电工程的竣工验收工作。

第二章组织机构及职责第三条为加强受电工程验收的协调管理,局成立受电工程验收领导小组,组长由主管营业的副局长担任;成员由营销部、生技部、调度所、计量室、供电所相关人员组成。

第四条验收领导小组组长的工作职责:1、负责审核审查验收组制定的验收方案;2、协调验收中的问题及事宜;3、根据验收结果,决定工程是否投入运行,并签署验收报告。

第五条营销部是受电工程验收归口管理部门,其主要职责是:1、组织相关人员开展中间检查及竣工验收工作;2、审查受电工程的施工是否符合经审查批准后设计图纸要求;3、检查进网作业电工配置及客户各项规章制度落实情况;4、检查供电部门与客户的产权及维护管理分界点是否明确,与供电方案批复是否一致;5、签订供用电合同。

第六条生技部是生产技术、安全生产监督管理的主管部门,其工作职责是:1、审查受电工程系统接入方案是否符合电网安全规程要求;2、审查继电保护装置设置是否符合《电力装置的继电保护和自动装置设计规范》(GB50062-92);3、审查高压设备一、二次接线图及平面布置图;4、审查用电负荷组成、性质及保安负荷;5、检查一、二次接线是否正确,标志是否齐全,交跨距离是否满足规程中必要的安全距离;6、检查隔离开关、跌落保险的操作机构、传动装置、辅助安装牢固、动作灵活可靠;位置指示正确;7、检查电气设备外观清洁,无渗漏油,设备编号正确醒目;8、检查电缆工程,检查电缆标志桩设置;9、检查自备电源与主网电源的隔离措施;10、协助营销部完成配电装置图纸和有关资料的前期审查工作。

电力建设工程施工质量验收及评定标准

电力建设工程施工质量验收及评定标准

电力建设工程施工质量验收及评定标准下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!电力建设工程施工质量验收及评定标准一、引言电力建设工程是国民经济发展的重要组成部分,其施工质量直接关系到能源供应的稳定和国家经济的可持续发展。

电力客户受电工程中间检查和竣工检验管理办法

电力客户受电工程中间检查和竣工检验管理办法

电力客户受电工程中间检查和竣工检验管理办法电力安装工程承包合同附件六:电力客户受电工程中间检查及竣工验收规范第一章总则为规范业扩报装管理工作,提高电力客户受电工程质量,保证电网安全稳定运行,根据《电力供应与使用条例》、《供电监管办法》、《用电检查管理办法》、《供电营业规则》、《内蒙古电力公司业扩报装管理办法》等法律法规、行政规章的规定,特制定本规范。

第二章专业术语定义第一条客户受电工程是指客户为满足其用电需求而实施的接受与分配电能电气装置的新建或改建工程,是位于产权分界点客户侧的电气设施建设工程的总称。

第二条供电方案是指电力供应的具体实施方式。

供电方案应包括客户基本息、供电电压等级、供电回路、供电电源位置、出线方式、供电线路敷设方式及路径、用电受电方式、受电设备容量、用电负荷计算、调度通方式、电能计量方式、电价执行标准、功率因数要求、保安电源配置方式等,还包括系统短路容量、系统接地方式、保护装置要求及对谐波的限制等内容。

第三条接地是指将电力系统或建筑物电气装置、设施过电压保护装置用接地线与接地体连接,称为接地。

第四条接地电阻是指接地体或自然接地的对地电阻和接地线电阻的总和,称为接地装置的接地电阻。

接地电阻的数值等于接地装置对地电压与通过接地体流入地中电流的比值。

第五条中间检查指供电企业以有关的法律法规、技术规范、技术标准以及经供电企业审核同意的的设计文件为依据,根据客户提供的隐蔽工程施工记录及其它工程记录、技术资料,组织电力生产技术人员对客户受电工程的隐蔽工程进行全面检查。

第六条竣工验收是指供电企业以有关的法律法规、技术规范、技术标准以及经供电企业审核同意的设计文件为依据,根据客户提供的竣工验收报告和技术资料,组织电力生产技术人员对客户受电工程的电气装置施工质量及其生产准备进行全面检查。

第三章基本要求页脚内容电力工程合同第七条中间检查和竣工验收应由客户向供电企业提出申请,并递交相关的申请材料。

供电企业应通过有效方式提醒客户进行申请。

电力工程验收实施方案

电力工程验收实施方案

电力工程验收实施方案一、项目概况随着社会经济的发展,电力工程的建设和改造已经成为各个行业的重要组成部分。

为了确保电力工程的安全性、可靠性和稳定性,电力工程的验收工作显得尤为重要。

本实施方案旨在提出一套科学、合理、有效的电力工程验收实施方案,以确保工程质量。

二、电力工程验收的目的与意义1. 目的电力工程验收的主要目的是为了检验电力工程的建设和改造是否符合设计要求、技术标准和规范要求,确保电力工程能够安全可靠地投入使用。

2. 意义电力工程验收的实施对于提升电力设施的可靠性、减少故障率、延长使用寿命、提高经济效益具有重要意义。

同时,也可以规范工程建设行为,促进电力行业的健康发展。

三、电力工程验收的内容和标准1. 内容(1)电力工程验收的内容应包括电力设备、电力线路、变电站、发电厂等各个环节的验收。

(2)验收内容应具体到各个设备的性能指标、安全指标、环境指标等。

2. 标准电力工程验收的标准主要包括国家标准、行业标准和企业标准等。

在执行验收过程中应严格按照相关标准的要求进行验收,确保工程的质量和安全性。

四、电力工程验收的流程和程序1. 流程(1)立项阶段a. 提出验收申请b. 成立验收组织(2)准备阶段a. 验收组织成员组织结构及职责划分b. 制定验收计划(3)实施阶段a. 抽样检验b. 防火防爆检查(4)总结阶段a. 编制验收报告b. 提出验收结论2. 程序(1)验收组织的组建(2)验收计划的编制(3)科学、合理的样本抽取(4)验收过程中的实际监督(5)验收报告的编制(6)确立验收结论五、电力工程验收的方法和技术1. 方法(1)抽样检验法(2)比对法(3)现场抽样法(4)实地测试法2. 技术(1)使用现代化的检测设备和仪器(2)采用先进的测试技术和方法(3)进行可重复性测试,确保测试结果的准确性和可信度六、电力工程验收的要求1. 要求(1)验收组织应公平、公正、公开地进行验收工作。

(2)验收组织应具有独立性,不受其他利益相关方的干扰。

电力建设工程施工及验收规范

电力建设工程施工及验收规范

电力建设工程施工及验收规范电力建设工程施工及验收规范一、工程概述1.1 工程背景1.2 工程目标1.3 工程范围1.4 工程要求二、项目管理2.1 项目组织2.1.1 项目组织架构2.1.2 项目经理职责2.1.3 项目团队职责与分工2.2 项目计划2.2.1 工期计划2.2.2 资源计划2.2.3 风险管理计划2.3 质量管理2.3.1 质量方针与目标2.3.2 质量体系文件2.3.3 质量控制措施三、施工准备3.1 施工人员组织3.1.1 人员配备3.1.2 岗位职责3.1.3 培训与考核3.2 施工材料采购3.2.1 材料清单3.2.2 供应商选择与评估3.2.3 材料验收标准3.3 施工设备准备3.3.1 设备调配3.3.2 设备维护保养3.3.3 设备管理制度四、施工过程4.1 施工方案4.1.1 施工工序计划4.1.2 施工方法与技术4.1.3 安全防护措施4.2 施工组织4.2.1 施工队伍协调4.2.2 施工现场管理4.2.3 施工质量控制4.3 施工进度控制4.3.1 施工进度监测4.3.2 纠偏与调整措施4.3.3 变更管理4.4 安全管理4.4.1 安全生产管理4.4.2 防火与防爆措施4.4.3 施工现场卫生五、施工质量控制5.1 质量控制要求5.1.1 施工质量监督5.1.2 工程质量验收标准5.1.3 施工质量评估5.2 质量检验与测试5.2.1 材料质量检验5.2.2 施工质量检验5.2.3 设备性能测试5.3 整改措施与跟踪5.3.1 缺陷整改5.3.2 质量问题分析5.3.3 整改效果评估六、工程验收6.1 施工完成验收6.1.1 工程竣工条件6.1.2 工程验收标准6.1.3 验收准备工作6.2 工程竣工文件6.2.1 工程竣工报告6.2.2 完工图纸与技术资料6.2.3 工程归档附件:1、工程施工合同2、工程进度计划表3、工程材料清单4、设备采购合同5、施工现场平面图6、工程质量验收标准文件7、工程竣工报告模板8、完工图纸与技术资料目录法律名词及注释:1、合同法:国家关于合同签订、履行和解除等方面的法律法规。

电网工程竣工验收方案

电网工程竣工验收方案

电网工程竣工验收方案一、概述随着社会和经济的不断发展,电力作为国民经济的重要支撑,其重要性和必要性日益凸显。

电网工程是保障电力通畅、稳定运行的基础,是支持国家经济社会发展的重要保障。

因此,电网工程的建设和验收工作显得尤为重要。

本方案旨在对电网工程的竣工验收进行详细规划和安排,保障电网工程的质量和安全。

二、竣工验收的目的和意义1. 目的电网工程竣工验收的主要目的是评估已建成电网设施的质量和性能,验收设施符合相关标准要求,保证其安全、可靠、高效运行,为用户提供优质的供电服务。

2. 意义电网工程竣工验收的意义在于保障电力设施的质量和可靠性,确保供电质量,提高电网运行效率,保障用户的用电需求,促进经济社会的稳定发展。

三、竣工验收的基本原则1. 独立性原则:竣工验收工作应由具备相应资质和独立性的专业机构进行,保证验收结果的客观性和公正性。

2. 全面性原则:竣工验收应对电网工程各个方面进行全面评估,包括设备的质量、技术性能、安全性能等。

3. 公开透明原则:竣工验收的过程和结果应进行公开和透明,接受社会监督,确保验收的公正公开。

4. 法定标准原则:竣工验收应依据国家和行业相关标准进行评估,保证验收工作的科学性和规范性。

5. 客观性原则:竣工验收的结果应基于客观事实和数据,避免主观因素的干扰,保证验收工作的真实性和可靠性。

四、竣工验收的程序和内容1. 竣工验收程序(1)验收组织根据电网工程的具体情况,组织验收工作的专业技术人员和相应资质的单位,确保验收工作的专业性和独立性。

(2)验收准备对待验收的电网工程进行全面、系统、深入的调查研究,了解工程的设计、施工、设备等各个方面的情况,为验收工作做好准备。

(3)验收过程根据预定的验收计划,对电网工程的设备、材料、质量、技术参数等进行详细检查和评估,确保电网工程的质量和性能符合要求。

(4)验收报告由验收组织编制竣工验收报告,对验收结果进行概括和分析,提出相应的建议和意见。

电力建设施工质量验收规程

电力建设施工质量验收规程

电力建设施工质量验收规程
一、总则
1. 为了保证电力建设施的质量,根据有关法律、法规及国家规定,制定本规程。

2. 本规程适用于新建、改建、变压器及其它供电施工质量验收。

二、电能质量验收程序
1. 电能质量的验收主要包括设计质量、施工质量、安装质量和操作质量四个部分,根据工程的实际工况,由专业人员负责监定、审核和抽查。

2. 电力施工的质量验收应按照《国家统一电力施工质量检验管理办法》进行。

三、抽查内容
1. 施工质量抽查内容主要包括了:施工安全管理情况、施工质量管理情况、施工过程及施工质量抽查及质量分级等情况。

四、质量验收标准
2. 安装质量验收标准:安装进度管理、安装完整度、安装质量总体综合评价、安装现场抽查及质量分级等情况。

五、施工质量验收评定
施工质量验收评定,根据评定和检验检查结果,结合实际工程施工情况,综合评定施工质量等级。

六、验收文件
施工质量验收过程中,需要准备相关验收文件,包括工程验收报告、施工任务书、交底资料、验收报记录等文件。

电力建设施工质量验收及评定规程-第1部分:土建工程

电力建设施工质量验收及评定规程-第1部分:土建工程

电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005目录前言 (1)1 范围 (2)2 规范性引用文件 (2)3 总则 (3)4 质量验收及评定范围 (15)5 通用工程 (139)6热力系统土建工程 (423)7燃料供应系统土建工程 (477)8除灰渣系统土建工程 (487)9 供水及水处理系统土建工程 (515)10电气系统土建工程 (570)附录A (582)附录B (584)附录C (586)附录D (590)附录E (592)附录F (593)附录G (595)附录H (599)条文说明 (602)电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005前言DL/T 5210《电力建设施工质量验收及评定规程》分九个部分:——第一部分:土建工程——第二部分:锅炉——第三部分:汽轮机——第四部分:热工仪表及控制装置——第五部分:管道——第六部分:水处理及制氢装置——第七部分:焊接——第八部分:加工配制——DL/T 5161.17—2002电气装置安装工程质量检验及评定规程本部分是DL/T 5210的第一部分,是根据国家发展改革委员会《关于下达2004年行业标准项目计划的通知》(发改办工业[2004]872号)文的要求编制的。

本部分编制的主要依据是:现行国家有关工程质量的法律、法规、管理标准、技术标准、电力行业有关标准和相关行业标准,并参考了原电力工业部标准《火电施工质量检验用及评定标准第一篇土建工程篇》(建质[1994]114号)的内容。

本部分共10章及5个规范性附录和3个资料性附录,主要技术内容包括范围、规范性引用文件、总则、质量验收及评定范围、通用工程、热力系统土建工程、燃料供应系统土建工程、除灰渣系统土建工程、供水及水处理系统土建工程、电气系统土建工程。

自本部分实施之日起,原电力工业部标准《火电施工质量检验及评定标准第一篇土建工程篇》(建质[1994]114号)同时废止。

电力工程竣工验收组织办法

电力工程竣工验收组织办法

电力工程竣工验收组织办法
竣工验收是在施工单位提出工程项目竣工验收申请报告(工程项目竣工验收申请报告见附表)后,由监理单位和建设单位分别确认竣工验收具备的条件,然后由建设单位组织监理、设计、运行等单位进行竣工验收;竣工验收后,由验收组确定结论,并及时提出竣工验收报告,以便准备投产运行。

竣工验收按以下程序组织实施:
1、施工单位的“三检”工作完成;
2、施工单位整理完备工程所有竣工验收所要求的工程资料;
3、由施工单位提前7天提出书面的工程项目竣工验收申请报告,并签证齐全;
4、由监理单位确认竣工验收是否具备条件,并办理完所有应由监理工程师签证;
5、由建设单位确认竣工验收具备的条件,并办理完所有应由建设单位的签证;
6、由建设单位成立竣工验收组,组织监理、设计、运行等单位进行竣工验收;验收组应先组织召开竣工验收预备会,分为若干现场检查小组和资料核查小组,最后根据有关规程规范检查情况汇总,组织召开竣工验收总结会,提出竣工验收整改清单,并确定竣工验收的结论,出具竣工验收报告。

(工程项目竣工验收报告格式见附表)。

工程项目竣工验收申请报告
备注:本表一式四份,业主、建设、监理各一份,施工单位各一份。

工程项目竣工验收报告格式
备注:本报告一式六份,业主、建设、监理、设计、运行、施工单位各执一份。

dlt5210.1-2021电力建设施工质量验收规程

dlt5210.1-2021电力建设施工质量验收规程

dlt5210.1-2021电力建设施工质量验收规程DL/T 5210.1-2021是中国电力行业的一个标准,全称为《电力建设施工质量验收规程 第1部分:土建工程》。

该规程主要针对电力建设中的土建工程部分,提供了施工质量验收的标准和要求。

它是由国家能源局主管,电力行业火电建设标准化技术委员会归口上报的行业标准。

这个规程代替了之前的DL/T 5210.1—2012版本,反映了最新的技术和管理要求。

具体来说,DL/T 5210.1-2021规程涵盖了土建工程的各个方面,包括但不限于工程质量检验、施工过程中的各项控制点、以及最终的验收标准等。

它是电力工程建设中不可或缺的一部分,确保了工程建设的质量符合国家标准和行业要求。

对于从事电力工程建设和管理的专业人员来说,熟悉并遵守这一规程是非常重要的,因为它直接关系到工程质量和安全。

同时,这也有助于提升整个行业的专业水平和工程质量。

某公司建设工程验收管理办法

某公司建设工程验收管理办法

某供电分公司电力建设工程验收管理办法1总则1.1为加强某供电分公司(以下简称市公司)电力建设工程验收管理,规范建设单位(业主项目部)、勘察、设计、监理、施工、调试及运行等各单位(以下简称参建单位)的验收管理行为,明确验收管理责任,依据国家有关法律法规和集团公司相关规定,结合公司实际,制定本办法。

1.2 未经阶段(中间)验收的工程项目,不得进行后续施工。

未经启动(竣工)验收的工程项目,禁止启动投运。

1.3 35kV-110kV送变电建设工程的启动验收采用分级负责的办法,110kV送变电建设工程由集团公司组织验收,35kV 送变电建设工程由某供电分公司组织验收,验收方案报集团公司审批。

1.4 本办法适用于某供电分公司(以下简称市公司)及各县分公司(以下简称县公司)的电力建设工程(新建、改建、扩建及大修电力工程项目建设)的验收及投运的全过程管理。

2规范性引用文件2.1《建设工程质量管理条例》(国务院令第279号)2.2《电力建设工程质量监督规定》电建质监[2005]52号2.3《110 千伏及以上送变电工程启动及竣工验收规程》(DL/T 782-2001)2.4《电气装置安装工程高压电气施工及验收规范》(GBJ147-1990)2.5《电气装置安装工程35kV及以下架空电力线路施工及验收规范》(GB50173-92)2.6集团公司《电网工程管理(暂行)办法》2.7集团公司《35-110kV送变电工程启动及竣工验收管理规定》。

3术语和定义3.1自验:是指工程项目分项、分部、单位、单项等工程完工后,由施工班组、项目部以及施工单位总部对工程施工质量所进行的检验活动。

3.2初验:是指工程项目分项、分部、单位、单项等工程完工后,监理单位收到施工单位初检申请后,组织设计、施工等单位进行的检验。

3.3阶段(中间)验收:是指工程进行后续施工前,业主单位组织设计、施工、监理、运行等参建单位对工程关键环节进行的验收。

3.4启动(竣工)验收:是指工程全面完成后,由启动验收委员会组织的对工程是否具备启动条件作出确认的验收。

新建电厂工程质量管理检查和验收管理标准

新建电厂工程质量管理检查和验收管理标准

工程质量检查和验收管理制度(试行)Q/xxxx-GC09-2023第一章总则第一条为保证电厂2×350MW机组新建工程在设计、施工过程中严格遵守各级质量检查与验收的有关规程、规范和标准, 特制定本标准, 以保证将电厂工程建成一流精品工程的目的。

第二条本制度规定了电厂2×350MW机组新建工程质量检查和验收的管理内容、规定、检查和考核。

第三条本制度合用于电厂2×350MW机组新建工程。

第二章管理内容与规定第四条工程总体目的: 实现机组达标投产、创建国优工程, 把电厂建成技术先进、安全可靠、高效环保、具有市场竞争力的现代化一流电厂。

第五条质量管理目的:(一)、不发生重大质量事故, 控制一般质量事故;(二)、工程质量管理指标:A.实现监检率100%;B.受检焊口一次合格率100%;C.消除质量通病;D.单位工程综合优良率:土建≥95 %, 安装工程优良率100%;E、实现五个一次成功: 即锅炉本体水压、厂用电受电、汽机扣盖、锅炉点火、汽机冲转和并网发电一次成功;F、一次通过168小时试运转, 试运转期间连续平均负荷率≥95%, 重要仪表投入率100%, 热控自动投入率≥98%, 电气自动投入率100%, 保护投入率100%;G、汽轮发电机组振动:轴径振动(双振幅)不大于0.075mm, 轴承座振动(双振幅)不大于0.025mm;机组THA工况的保证净热耗不高于设计值KJ/KW.h;H、实现168小时试运转完毕之时, 即为达标投产进入商业运营之日。

第六条切实执行国家和原电力部颁发的有关工程建设质量管理、质量控制的方针、政策和法规。

第七条严格按照国家和部颁的技术规程、规范、标准、设计单位与制造厂提供的施工图纸、经各方签字审批后的设计变更文献、技术说明书和标准、协议和经业主与施工单位双方确认的质量规定检查和验收。

第八条认真执行原电力部颁发的《电力建设消除施工质量通病守则》、《火电工程重点项目质量监督检查典型大纲》与《火电工程质监站质量监督检查大纲》、《火电机组移交生产达标考核评估方法》以及《火电机组达标投产考核标准(2023年版)》。

电力工程质量验收标准

电力工程质量验收标准

电力工程质量验收标准电力工程是国民经济的重要组成部分,其建设质量直接关系到国家经济发展和人民生活水平。

为了确保电力工程建设的质量,提高工程验收的标准和质量,制定了电力工程质量验收标准。

一、工程设计阶段。

在电力工程建设的设计阶段,应严格按照国家相关标准和规范进行设计,确保设计方案合理、安全、经济。

设计方案应满足工程建设的技术要求和功能需求,同时考虑到环境保护和资源节约。

二、材料和设备采购。

电力工程建设所使用的材料和设备应符合国家相关标准,具有合格的质量证明和检测报告。

采购过程应严格按照合同规定进行,确保材料和设备的质量和数量符合设计要求。

三、施工过程管理。

电力工程建设的施工过程应严格按照设计方案和施工图纸进行,确保工程质量和安全。

施工单位应具备相应的施工资质和技术能力,施工过程中应加强现场管理,确保施工质量和安全。

四、工程验收。

电力工程建设完成后,应进行全面的工程验收。

验收内容包括工程质量、安全、环保等方面。

验收应按照相关标准和规范进行,确保工程质量符合设计要求。

五、运行维护。

电力工程建设完成后,应进行运行维护工作。

运行维护工作应按照相关规定进行,确保工程设施的正常运行和安全。

六、质量监督。

电力工程建设过程中,应加强质量监督工作,确保工程质量和安全。

监督部门应加强对电力工程建设的监督检查,及时发现和解决工程建设中存在的质量问题。

七、质量管理体系。

电力工程建设单位应建立健全的质量管理体系,确保工程质量和安全。

质量管理体系应包括质量管理责任制、质量管理文件、质量管理程序等内容,确保工程建设的质量和安全。

总之,电力工程质量验收标准是电力工程建设的重要保障,只有严格按照标准进行验收,才能确保工程质量和安全。

希望各相关单位和人员严格遵守相关标准和规范,共同努力,为电力工程建设质量提供保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电力工程建设验收管理办法1、总则1、1为了做好电力建设工程(指新建、改建、扩建及大修电力工程项目建设,下同)的验收管理工作,确保工程的安全优质投产,特制定本办法。

1、2为了提高工程验收质量,调动参加验收人员的工作责任心与积极主动性,本办法贯彻责任终身追究与闭环式管理的指导思想,即每一项工作都有人负责、有人落实、有人检查;每一项验收工作都要履行签字手续,验收人员对验收质量负责。

1、3工程项目的验收工作包括阶段性验收与竣工验收两部分。

1、3、1阶段性验收就是指工程竣工前为了控制工程质量而对各个关键性工艺环节进行的验收。

包括产品在制造过程中的监造;出厂试验的监督;各项隐蔽工程掩盖前的验收;继电保护及自动化装置安装过程中的跟踪验收;部分设备安装前的解体检查;分步带电设备验收;以及其她需要验收的工艺环节。

1、3、2竣工验收就是指所有工程项目安装调试完毕后进行的验收。

1、4为保证工程验收的有效性,尽量减少人员差异对验收效果产生的影响,参加验收的各有关单位应依照事先批准的验收细则开展各阶段验收工作。

验收细则由各单位起草,经公司技术主管部门(生技科或调度所)批准后执行。

各验收责任单位应及时补充、修改、完善该细则,以逐步推进工程验收工作的标准化与规范化。

1、5现已批准执行的设备验收细则见附件2。

2、基建工程验收基建工程就是指由基建科进行工程管理的新建、改建与扩建的输变电工程。

2、1阶段性验收2、1、1监造设备订货后,生技科应根据所订设备的重要程度、工艺的复杂程度通知基建科该设备就是否需要监造。

110kV及以上电压等级的变压器必须到生产厂家进行出厂试验的监督与最后组装前的吊罩检查,监造技术人员由生技科、修试工区、施工单位的专业人员组成。

其它设备也要逐步加强质量监督,加大到厂监造力度。

监造人员应提前根据设备订货技术协议整理好监造大纲,监造过程中要详细记录,对发现的任何影响产品质量的问题都要指出,并要求制造厂家改正。

监造结束后,参加监造技术人员要写出监造报告,签字后作为验收报告的一部分暂交生技科保存,工程总体验收投运后交办公室存档。

2、1、2隐蔽工程验收隐蔽工程就是指工程竣工后不易或无法检查的各类施工项目。

变电工程的隐蔽工程主要有变电站接地网的敷设等。

输电工程的隐蔽工程主要包括重要杆塔的基础制作、接地装置的安装等。

基建科应根据工程进度在隐蔽工程掩埋之前通知生技科,生技科组织修试工区或输电工区人员进行验收。

验收人员验收后应写出验收报告,对验收中发现的问题应逐条列出,并规定好整改期限。

基建科应组织施工单位进行消缺,并在消缺完毕后通知生产技术人员再次验收,不允许有缺陷遗留。

复验合格后,验收人员要写出隐蔽工程验收报告,签字后作为验收报告的一部分暂交生技科保存,待工程总体验收投运后交档案室存档。

2、1、3跟踪验收对于继电保护及自动化装置的安装调试、输电工程的基础掩埋夯实等输变电工程,由于验收过程复杂或需要监督部分工序,要进行跟踪验收。

基建科应将有关施工图纸提前交给跟踪验收人员,以便在跟踪中使用。

生技科组织修试工区、运行工区、输电工区等有关单位派遣有关技术人员到安装现场,对各个关键环节进行跟踪验收。

验收工作应按照验收细则开展,验收中发现的任何问题,施工单位均应积极解决,验收合格后各单位验收人员应编写跟踪验收报告,签字后作为验收报告的一部分暂交生技科保存,待工程总体验收投运后交办公室存档。

2、1、4设备的解体检查一些重要设备在安装前应进行解体检查,如110kV及以上主变压器等。

基建科应按照工程进度情况通知生技科,由生技科组织有关人员到场监督。

检查监督人员由生技科、安监科与修试工区人员组成。

2、1、5单项验收(部分带电设备验收)单项验收就是指:工程中新安装设备需要部分带电的设备。

生技科组织或有关单位派遣有关技术人员到安装现场,对设备进行验收(35kV及以下开关单元,可直接委派业主单位验收)。

验收工作应按照验收细则开展,验收中发现的任何问题,施工单位均应积极解决,验收合格后各单位验收人员应编写跟踪验收报告,签字后作为验收报告的一部分暂交生技科保存,待工程总体验收投运后交办公室存档。

所验带电的设备按运行设备管理。

2、2竣工验收2、2、1竣工验收条件工程建设结束后,施工单位应先进行自检,合格后由基建科向生产部门提出验收申请。

竣工验收前,基建科应组织整理如下资料,并在竣工验收之日前一个星期交与验收单位人员审阅,以做验收准备。

各工程项目均应准备:施工单位自检报告、监理单位监理报告、工程竣工验收申请。

其她如下:a、变电工程项目:工程一次部分竣工图纸2份,工程二次部分竣工图纸、安装调试记录、设备的交接试验报告、继电保护调整试验报告、自动装置调整试验报告、通信装置调整试验报告、电气指示仪表、温度表、压力表、电能表校验调整报告各3份,设备出厂资料及其清单,设计变更通知单,隐蔽工程验收记录各1份;b、送电工程项目工程竣工图,设计变更通知单,原材料与器材出厂质量合格证明与试验记录,代用材料清单,工程试验报告与记录,未按设计施工的各项明细表与附图,施工缺陷处理明细表及附图,征地协议,交叉跨越协议等各一份。

原始施工记录:包括隐蔽工程验收检查记录,杆塔偏斜与桡曲,架线弧垂,导线及避雷线的接头与修补位置及数量,引流线弧垂及对杆塔各部的电气间隙,线路对跨越物的距离及对建筑物的接近距离,接地电阻测量及未按设计施工的实际情况简图。

2、2、2验收工程的竣工验收工作在工程验收启动委员会的统一指挥下进行。

验收启动委员会的人员组成由生技科起草,公司有关领导审定。

工程验收前,应先召开验收准备会,会议由生技科组织,验收启动委员会主任主持,宣布验收启动委员会人员组成,明确验收现场总指挥与各单位人员责任分工,划分验收小组及其组成,确定竣工验收时间。

参加验收的人员应包括生技科、安监科、调度所、保卫科、修试工区、运行工区、输电工区、用电处、档案室、基建科、监理公司、物业公司等部门的人员。

验收小组一般分一次组、二次组、综合自动化组、直流五防组、土建组、计量组、仪表组、站用电组、运行准备组、消防保卫组、线路组、通讯远动组、资料组等。

验收人员均应按照验收细则进行验收,验收结果应有详细记录,各个参与验收人员要在自己负责的验收项目上写明验收情况并签字。

验收结束后应召开验收总结会。

会议由生技科组织,参加验收的单位到会,验收启动委员会主任主持,会议内容为:各验收组汇报验收情况,提出存在的问题;领导把工程存在的问题综合考虑、统一协调,确定解决方案,落实责任单位与解决期限(一般在投入运行以前)。

会后由生技科写出会议纪要,以便复验时监督执行。

2、2、3复验施工单位应在初次验收总结会后按初次验收会议纪要要求进行消缺,消缺完毕后,可向验收启动委员会提请复验。

原参加验收的各小组人员对照初次验收时发现的问题,逐一进行复验,并在验收细则上详细记录复验结果。

验收记录作为验收报告的一部分存档保留。

复验结果由各小组长汇报验收总指挥,经领导同意后,视为验收通过。

最后由生技科写出验收纪要。

2、3设备带电试验运行2、3、1工程启动工程通过竣工验收后,按照有关程序或有关规定进入启动试运行阶段。

参加投运的单位有:生技科、安监科、基建科、调度所、设备接收单位(验收单位)、工程施工单位。

工程的投运方案由调度所编制,110kV新建站、220kV设备经公司主管生产副经理或总工批准后执行;110kV增容工程,可经验收启动委员会主任批准后执行。

投运中的检测由工程施工单位实施,设备接收单位验收。

2、3、2 主要设备投运规定主变压器应经五次空载全电压冲击合闸试验,第一次带电时间不少于10分钟,每次冲击间隔不少于5分钟。

电容器设备应经三次冲击合闸试验,第一次带电时间不少于10分钟,每次冲击间隔不少于5分钟。

输电线路应经三次冲击合闸试验,每次冲击间隔不少于5分钟。

所有输变电工程在试运行24小时正常之后,移交生产。

2、4竣工图移交施工单位应在工程投产一个月内将竣工图移交基建科。

2、5未同时投运设备的再验收若有因故未与主体工程同时投运的设备,通过验收后间隔三个月以上时间需要投运时应进行再验收,验收所发现缺陷的消缺责任单位为运行检修维护单位。

3、大修、技改工程验收大修技改工程指使用生产资金进行的大修、改造输变配电工程,工程管理部门为生技科。

大修技改工程的施工单位一般有主业单位、中兴集团与外来施工队三种。

大修技改工程中110kV及以上输变电工程、直流五防设备工程、外包工程、10kV配网工程由生技科组织验收,参加验收人员来自生技科、安监科及运行维护单位;继电保护及自动化装置、通讯设备工程由调度所组织验收,参加验收人员来自安监科及运行维护单位;35kV及以下输变电工程由运行维护单位自行验收,将验收结果及时汇报生技科。

3、1主业单位施工的工程验收3、1、1阶段性验收施工单位应及时将工程进度报告生技科或调度所,以便专业管理人员在关键工艺环节到现场进行验收。

设备及工程用备件到货后施工单位应认真检查产品质量,发现问题及时与物资部门联系解决,严禁不良设备进入电网。

施工单位应认真细致地记录检修过程,汇总成检修记录留存。

3、1、2竣工验收竣工前施工单位应将检修试验记录、施工图等资料整理完毕交组织验收单位,上述工程资料应满足变电工程在办公室、修试工区、运行工区、调度所(二次部分)各一份;输电工程在办公室、输电工区各一份;配电工程在办公室、用电处配电各一份。

各项工程不得有遗留缺陷。

3、2其她单位施工的工程验收中兴集团与外来施工队伍进行施工的工程项目,其责任单位仍为主业单位。

3、2、1阶段性验收各项工程施工过程中,主业单位必须有技术人员到现场监督,遇到不符合技术要求的情况要及时制止,施工单位要进行整改。

施工单位应及时将工程进度报生技科及验收组织单位,以便有关人员到现场验收。

阶段性验收工作结束后,验收人员应写出验收报告,签字留存,待竣工验收时一并交组织验收单位。

3、2、2竣工验收施工单位在工程竣工后,向生技科提出验收申请。

并将检修记录、施工图等资料整理完毕交组织验收单位,数量要求同3、1、2。

3、3竣工资料移交由于大修技改工程一般要求及时投运,所以工程的大修报告、试验报告、竣工图可在工程结束后两周内整理交组织验收单位,数量要求同3、1、2。

4、工程质量保证4、1基建工程基建工程原则上不应带缺陷投运,若确实工期紧急,对不影响运行的基建工程遗留问题,可以报经验收启动委员会认可后在工程投运后及时处理最长不得超过一年,基建科应督促施工单位消缺。

工程投运后出现的各类一般设备缺陷由检修维护单位消除,但应通知基建科,以便其根据工程合同条款扣减施工费用;如有确需施工单位进行消除的严重缺陷,由基建科协调。

有遗留缺陷在工程投产后的最晚第十一个月,由原验收委员会持原验收会议纪要,组织有关单位至工程现场,核实原纪要的落实解决情况,没有落实到位的,用最后一个月完成。
