土石方工程(预算)详解
八、挖沟槽
(一)外墙沟槽,按外墙中心线长度计算; 内墙沟槽,按图示基础(含垫层)底面之间净长度计算;
第一章
土石方工程
第一节 定额说明
一、本章包括单独土石方、人工土石方、机械土石方、平整、 清理及回填等内容。 二、单独土石方定额项目,适用于自然地坪与设计室外 地坪之间,且挖方或填方工程量大于5000m3的土石方工程。 本章其他定额项目,适用于设计室外地坪以下的土石方(基础 土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3 的土石方工程。单独土石方定额项目不能满足需要时,可以 借用其他土石方定额项目,但应乘以系数0.9。
二、自然地坪与设计室外地坪之间的土石 方,依据设计土方平衡竖向布置图,以立方米 计算。
三、基础土石方、沟槽、地坑的划分
(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下 同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于3倍短边的 为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石方。
土方体积换算系数表
虚方 1.00 1.20 1.30 1.50 松填 0.83 1.00 1.08 1.25 天然密实 0.77 0.92 1.00 1.15
表1-2
夯填 0.67 0.80 0.87 1.00
[例]某工程外购黄土用于室内回填,已知室内 回填土工程量300m3,试求买土的数量。 解:室内回填土按夯填考虑,工程量=300m3 套定额: 1-4-11 买土体积按虚方计算, 买土数量= 300×1.50 =450 m3
6 2 坑 3 8 土方
1
4 槽
四、基础土石方开挖深度,自设计室外地坪计算至基 础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度 应包括岩石的允许超挖深度)。 五、基础施工所需的工作面,按下表计算,几种材料 取最大值。
土石方工程预算
土石方工程预算来源:王立法的日志基本知识内容介绍:1.按照土石方的坚硬和开挖难易程度分类:一、二类土(亦称普通土),三类土(亦称坚土),四类土(亦称砂砾坚土)……2.按照开挖方式分为:人工土石方、机械土石方3.按照施工过程分为:平整场地、开挖土方(槽、坑、土方、山坡切土)、石方工程、土石方运输、土方回填、打夯、碾压等4.开挖深度区分5.干湿土的区分6.运土方法和距离7.土方施工措施(放坡与支挡土板)工程量计算规则一、计算土石方工程量前,应确定下列各项资料:1、土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》对照后确定(见表1-1)2、地下水位标高及排(降)水方法;3、土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4、岩石开凿、爆破方法、石渣清运方法及运距;5、其他有关资料。
二、土石方工程量计算一般规则:1.土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按表A1-2所列数值换算。
土方体积折算表表A1-2虚方体积天然密实度体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.002、挖土一律以设计室外地坪标高为准计算。
三、平整场地及辗压工程量,按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h或=)300mm四、挖掘沟槽、基坑土方工程量,按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
土石方成本预算
土石方成本预算在建筑工程领域,土石方工程是一种重要的基础性工程。
它涉及到挖掘、运输、装载、填筑等多个环节,而这些环节的成本预算是整个工程项目成本预算的重要组成部分。
本文将详细介绍土石方成本预算的编制方法、影响因素以及降低成本的措施。
一、土石方成本预算的编制方法土石方成本预算的编制方法主要包括工程量计算和单价计算两个步骤。
1、工程量计算工程量计算是编制土石方成本预算的第一步。
它主要是根据施工图纸和工程量清单,对需要挖掘、运输、装载、填筑的土石方数量进行详细计算。
在计算过程中,需要考虑到工程地质条件、施工环境、施工工艺等因素对工程量的影响。
2、单价计算单价计算是编制土石方成本预算的第二步。
它主要是根据市场价格和工程实际情况,对挖掘、运输、装载、填筑等环节的单价进行详细计算。
在计算过程中,需要考虑到机械设备型号、耗油量、维修费用等因素对单价的影响。
二、土石方成本预算的影响因素土石方成本预算受到多种因素的影响,其中主要包括以下几个方面:1、工程地质条件工程地质条件是影响土石方成本预算的重要因素之一。
不同的地质条件会对挖掘、运输、装载、填筑等环节的难度和成本产生不同的影响。
例如,在软土地基地区,需要采用特殊的施工工艺和设备,这会增加施工成本。
2、施工环境施工环境也是影响土石方成本预算的重要因素之一。
不同的施工环境会对挖掘、运输、装载、填筑等环节的效率和质量产生不同的影响。
例如,在城市地区施工,需要考虑到噪音、扬尘等因素对周边居民的影响,这会增加施工成本。
3、施工工艺施工工艺也是影响土石方成本预算的重要因素之一。
不同的施工工艺会对挖掘、运输、装载、填筑等环节的时间和成本产生不同的影响。
例如,采用机械挖掘和人工挖掘相比,机械挖掘效率更高,成本更低。
三、降低土石方成本的措施为了降低土石方成本,可以采取以下措施:1、优化施工方案优化施工方案是降低土石方成本的重要措施之一。
通过对施工方案进行详细分析和比较,选择最优的施工方案,从而提高施工效率和质量,降低施工成本。

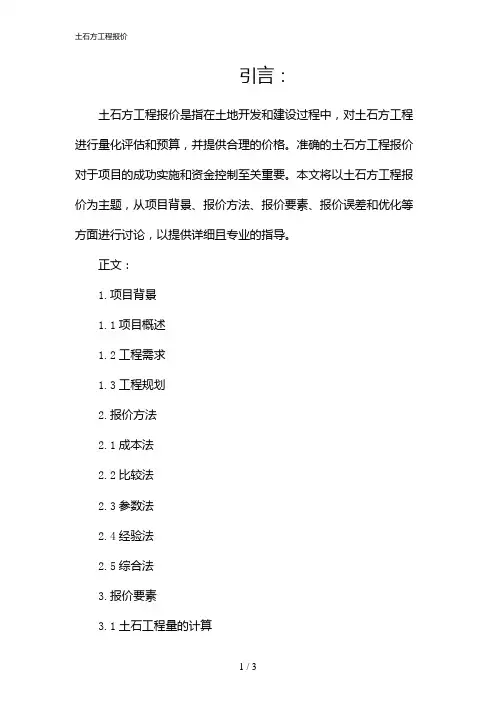

土石方工程报价(2024)
引言:土石方工程报价是指在土地开发和建设过程中,对土石方工程进行量化评估和预算,并提供合理的价格。
准确的土石方工程报价对于项目的成功实施和资金控制至关重要。
本文将以土石方工程报价为主题,从项目背景、报价方法、报价要素、报价误差和优化等方面进行讨论,以提供详细且专业的指导。
正文:1.项目背景1.1项目概述1.2工程需求1.3工程规划2.报价方法2.1成本法2.2比较法2.3参数法2.4经验法2.5综合法3.报价要素3.1土石工程量的计算3.2工程材料的选择与计量3.3人工与机械设备的计量和费用3.4暂估费用的考虑3.5风险和利润的考虑4.报价误差4.1量误差4.2难度误差4.3进度误差4.4材料价格误差4.5利润误差5.优化5.1优化土石方开挖方案5.2优化土石方填筑方案5.3优化材料和设备选择5.4优化施工过程5.5优化项目管理总结:土石方工程报价是一个复杂而重要的过程,需要综合考虑各种因素,并使用合适的方法进行准确的估算。
本文详细介绍了土石方工程报价的背景、报价方法、报价要素、报价误差和优化等方面的内容,旨在帮助读者更好地理解土石方工程报价过程,并提供专业的指导。
准确的土石方工程报价不仅有助于项目的成功实施,还可以帮助控制成本,提高效益。
在实际操作中,需要综合考虑各种因素和风险,并定期进行报价的更新和调整,以确保报价的准确性和可靠性。
通过不断的实践和经验积累,可以不断提高土石方工程报价的准确性和精确度,为项目的可持续发展提供有力支持。

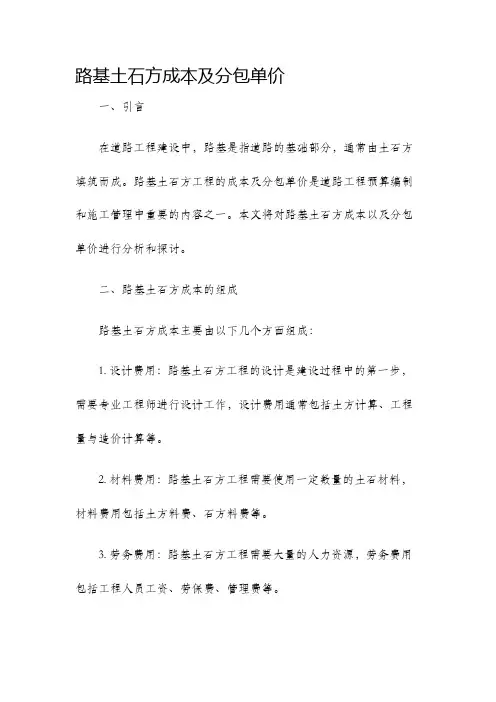

路基土石方成本及分包单价
路基土石方成本及分包单价一、引言在道路工程建设中,路基是指道路的基础部分,通常由土石方填筑而成。
路基土石方工程的成本及分包单价是道路工程预算编制和施工管理中重要的内容之一。
本文将对路基土石方成本以及分包单价进行分析和探讨。
二、路基土石方成本的组成路基土石方成本主要由以下几个方面组成:1. 设计费用:路基土石方工程的设计是建设过程中的第一步,需要专业工程师进行设计工作,设计费用通常包括土方计算、工程量与造价计算等。
2. 材料费用:路基土石方工程需要使用一定数量的土石材料,材料费用包括土方料费、石方料费等。
3. 劳务费用:路基土石方工程需要大量的人力资源,劳务费用包括工程人员工资、劳保费、管理费等。
4. 机械费用:路基土石方工程需要使用各种机械设备进行施工,机械费用包括机械租赁费、机械维护费等。
5. 管理费用:路基土石方工程的建设过程需要进行施工管理,管理费用包括施工管理人员工资、差旅费等。
6. 其他费用:路基土石方工程还可能产生其他费用,如水电费、取样费等。
综上所述,路基土石方成本的组成较为复杂,需要对各个方面进行综合考虑。
三、路基土石方分包单价的确定路基土石方工程的分包单价是指将工程按照不同的单位工程进行划分,然后按照各个单位工程的工程量和难易程度确定单价。
主要有以下几个步骤:1. 工程量计算:需要根据实际情况测量工程的不同部分的工程量,包括土方工程量和石方工程量等。
2. 单位工程划分:将整个路基土石方工程按照不同的工程部分进行划分,常见的单位工程包括路堤、挡土墙、边坡等。
3. 单价确定:根据单位工程的工程量和难易程度,结合市场行情和工程规模确定各个单位工程的分包单价。
4. 总价计算:将各个单位工程的工程量乘以对应的分包单价,得到各个单位工程的总价,然后相加得到整个路基土石方工程的分包总价。
四、影响路基土石方成本及分包单价的因素路基土石方成本及分包单价受到多个因素的影响,包括但不限于以下几个方面:1. 土石方的质量和种类:不同的土石方质量和种类对成本和单价有直接影响。
土石方项目预算

土石方项目预算土石方项目预算是土木工程中至关重要的一部分,它涉及到项目的资金规划和分配,确保项目的顺利进行。
本文将探讨土石方项目预算的基本概念、编制过程、关键要素以及预算的重要性。
通过详细介绍这些方面,读者将更好地理解土石方项目预算的作用以及如何有效地进行预算管理。
**1. 土石方项目预算的基本概念**土石方项目预算是指在土木工程项目中,根据工程设计和规划,对土石方工程所需的各项费用进行合理估算和分配的过程。
它包括了项目的成本估算、资源分配、资金管理等方面。
土石方项目预算通常在项目启动阶段制定,并在整个项目周期中进行调整和监控。
**2. 土石方项目预算的编制过程**土石方项目预算的编制过程包括以下关键步骤:**2.1 项目范围定义:** 首先,需要明确定义项目的范围,包括土石方工程的具体要求和规格。
这一步骤对于后续的预算编制至关重要。
**2.2 资源估算:** 在项目范围明确后,需要对项目所需的各种资源进行估算,包括人力、设备、材料等。
这些资源的数量和成本估算将成为预算的基础。
**2.3 成本估算:** 基于资源估算,进行项目成本估算,包括直接成本和间接成本。
直接成本包括劳动力成本、材料成本、设备租赁费用等,而间接成本包括项目管理、监测和质量控制等费用。
**2.4 风险分析:** 预算编制过程中,需要考虑潜在的风险因素,如天气条件、地质条件等,对这些风险因素进行分析和风险管理,以确保预算的准确性。
**2.5 预算编制:** 基于前面的步骤,制定土石方项目的预算计划,将各项成本进行详细的列示,包括每个阶段的成本,总成本和每个成本项目的细节。
**3. 土石方项目预算的关键要素**在土石方项目预算中,有一些关键要素需要特别关注:**3.1 项目时间表:** 土石方项目的时间表对预算编制至关重要,因为时间表将决定资源的使用和分配。
**3.2 资源成本:** 各种资源的成本估算需要准确,因为它们是项目预算的主要组成部分。
土石方工程成本预算表模板
土石方工程成本预算表模板土石方工程成本预算表模板【引言】土石方工程是建筑工程中不可或缺的一项重要工作,涉及到土地整理、地基工程和填方、挖方等工作。
在进行土石方工程时,一个精确的成本预算表是至关重要的。
它不仅可以帮助我们掌握项目的成本情况,还可以对项目造价进行精准控制。
在本篇文章中,我们将介绍一个土石方工程成本预算表模板,以帮助您在项目中有效进行成本估算和控制。
【正文】1. 模板概述:这个土石方工程成本预算表模板是基于实际项目经验和行业规范设计的。
它旨在提供一个全面的预算表格,包含了土石方工程各个方面的成本内容,从而帮助您制定合理的项目预算计划。
该模板的结构清晰,并配有详细的说明和填写要求,使您更轻松地应用和理解。
2. 填写要求:在使用该模板之前,您需要收集以下信息:- 土石方工程的具体范围和工作内容;- 相关材料和人工费用;- 土石方工程所需的机械设备和工具费用;- 项目所在地的地形和土质情况等。
根据这些信息,您可以按照模板中的指示填写每个部分的具体成本。
您也可以根据实际情况自定义和调整模板中的项目和分类。
3. 成本项目示例:在这里,我们将列举一些常见的土石方工程成本项目示例,以帮助您更好地理解和使用该模板:- 土方开挖费用:包括土方开挖的机械设备、人力费用和相关安全设施的成本;- 土方填筑费用:包括填筑土方的机械设备、人力费用和填充材料的成本;- 土壤与岩石处理费用:包括土壤和岩石的处理、清理和回填的成本;- 土建材料费用:包括水泥、砂石、砖块等土建材料的费用;- 计量与监理费用:包括对土石方工程进行测量、验收和监理的专业人员费用。
4. 总结与回顾:土石方工程成本预算表模板可以帮助您系统地估算土石方工程的成本,并更好地控制项目的投资。
在使用该模板时,您应该根据具体项目的情况进行适当的调整和定制。
通过对预算表格的填写,您还可以更好地了解土石方工程成本的结构和细节。
【观点与理解】在土石方工程中,成本的预算和控制是非常重要的,它直接关系到项目的利润和成败。
工厂车间土建项目工程成本预算造价报告
1.墙柱梁面 2.白色涂料两遍
m2
措施项目
27 其它施工措施工项目 结构模板安装
m2
13.400
350.00
473.000
42.00
72.000
90.00
15975.000 110.00
6.180 3,850.00 30.600 3,850.00 19.600 3,850.00
755.000
7.00
6.00
95,850.00
26.00
415,350.00
2,979,266.00 536,267.88
3,515,533.88
砂浆勾缝
7.浅褐色外墙砖
1.铺贴陶瓷块料踢脚线水泥砂浆
24
600X130釉面砖踢脚 线
2.预拌砂浆(干拌)1:2水泥砂 浆 3.底层抹灰各种墙面15mm
m2
4.预拌砂浆(干拌)1:1:6水泥
第十四章 油漆、涂料
、裱糊工程
25 内墙满刮腻子
1.墙柱梁面 2.2厚面层耐水腻子分遍刮平抹光
m2
26 内墙面喷刷涂料
工 程 名 称: 车 间 土 建 项 目 工 程
序号
项目名称
第一章 土石方工程
分部分项工程计价表
项目特征
计量 单位
工程数备注
1 平整场地
2 挖沟槽土方 3 挖桩间基坑土方
4 回填方 5 余方弃置
第三章 桩基工程
1.建筑场地挖填高度在±30cm以内
的土方挖填、找平
m2
2.土壤类别:自行视察现场考虑
m2
4.石粉石渣层垫层200厚
1.室内地面
2.200厚C30普通商品混凝土20石,
专用抹平机压实抹平(面层撒金刚 砂5kg/平方米)
土石方回填预算及报价表
土石方回填预算及报价表摘要:1.土石方回填的概念与意义2.土石方回填的预算要点3.土石方回填的报价表4.土石方回填预算与报价的注意事项正文:一、土石方回填的概念与意义土石方回填是指在某些结构物的基础工程中(或是换填不适合材料中),先是进行基础开挖,待基础完成后,然后再用适合于填筑的土石材料来分层进行重新填筑。
这种方法可以提高地基的承载能力,确保建筑物的稳定性和安全性。
因此,土石方回填在基础工程中具有重要的意义。
二、土石方回填的预算要点在进行土石方回填预算时,需要考虑以下几个方面:1.回填材料的种类和数量:回填材料包括土、石、砂等,不同材料的价格和用量会影响预算结果。
2.回填区域的尺寸和形状:回填区域的大小、形状和深度等因素会影响回填材料的用量,从而影响预算。
3.回填工程的施工方法和技术要求:不同的施工方法和技术要求会对回填工程的难度和耗时产生影响,进而影响预算。
4.设备和人力成本:进行土石方回填需要使用相应的设备,如挖掘机、推土机等,以及支付施工人员的工资,这些成本也需要计入预算。
三、土石方回填的报价表土石方回填的报价表应包括以下内容:1.回填材料的种类和单价:列出回填材料种类和单价,以便计算总价。
2.回填材料的数量:根据回填区域的尺寸和形状,计算出所需的回填材料数量。
3.施工费用:包括设备租赁费、人工工资等。
4.其他费用:如运输费、场地清理费等。
四、土石方回填预算与报价的注意事项在进行土石方回填预算与报价时,需要注意以下几点:1.确保回填材料质量:选用适合的回填材料,并确保其质量,以保证地基的承载能力和建筑物的稳定性。
2.合理计算回填材料用量:根据回填区域的实际情况,合理计算回填材料的用量,避免浪费和成本过高。
3.考虑施工周期和施工条件:在预算和报价中,要充分考虑施工周期和施工条件,以便合理安排施工资源和时间。
土石方成本预算
土石方成本预算土石方成本预算1. 引言土石方施工是建造工程中重要的基础工程之一,成本预算对项目的顺利进行至关重要。
本旨在提供一份详尽的土石方成本预算范本,以供参考使用。
2. 项目概况在开始进行土石方成本预算之前,需要对项目进行详细的概况说明。
包括项目名称、建设地点、项目规模、工期要求等。
此外,还需要包括土石方工程的具体要求和技术指标,以便后续成本预算的准确性。
3. 土石方工程量计算这一章节将详细说明土石方工程量计算的方法和步骤。
常用的计算方式包括等高线法、测区法和单行道法。
需要根据实际情况选择适合的计算方法,并将计算结果列出。
此外,还需要根据地质勘探报告和设计要求,对土石方工程的不同类型和性质进行分类,以便后续的成本预算。
4. 成本项目划分根据土石方工程的特点和要求,将成本项目进行详细划分。
常见的成本项目包括人工费用、机械费用、材料费用、运输费用、管理费用等。
对每一个成本项目进行详细的说明,包括计算方法、计算公式和相关参数。
5. 成本计算和预算编制在这一章节中,将按照成本项目划分的结果,对每一个成本项目进行具体的计算和预算编制。
以人工费用为例,需要列出人工工资、工时、工作强度等因素进行计算,并编制详细的费用表。
对其他成本项目也需要进行类似的计算和预算编制,确保整个土石方成本预算的准确性和完整性。
6. 风险和变动因素考虑在进行土石方成本预算时,需要考虑到一些风险和变动因素。
常见的风险包括市场价格波动、货币汇率变动和不可预见的工程问题等。
需要对这些风险进行评估,并在成本预算中进行合理的考虑和计算。
7. 结果分析和总结对完成的土石方成本预算进行详细的结果分析和总结。
分析每个成本项目的比重和影响因素,并针对可能存在的问题和风险进行评估和建议。
8. 附件本所涉及的附件如下:- 地质勘探报告- 工程设计图纸- 成本项目清单- 风险评估报告- 其他相关资料9. 法律名词及注释本所涉及的法律名词及注释如下:- 土石方工程:指用于开挖、填筑和平整地基的工程。
土石方成本预算
0.20
1.51
0.80
0.75
10
22
100
3500200源自3.561.685.2
备注 (每方消耗系数)
0.018 0.025
0.2 0.12 0.2 0.3
挖土方(1KM运 距)
(元/m3)
7.8
挖石方(1KM运距) (元/m3)
13.0
22
F
平均每天工作量 (m3)
2000
G
操作手工资 (元/月)
3500
H
推土机租赁 (元/月)
18000
I
油耗(元/月)
29700
计算式I=B×C×D×E 18×7.5×10×22=29700元/月
J
成本单价 (元/m3)
1.2
计算式J=((G+H+I)÷E)÷F (3500+18000+29700)÷22÷2000=1.2元/m3
土石方成本预算
1、挖搅机成本分析
编号
名称
数量
计算式
A 挖搅机品牌、型号 卡特320C
B
油耗 (升/小时)
27
C
柴油价格 (元/升)
7.5
D
平均每天工作 (小时)
10
E
平均每月工作 (天)
22
F
平均每天工作量 (m3)
1000
G
操作手工资 (元/月)
5000
H
挖搅机租赁 (元/月)
28000
I
油耗(元/月)
备注
编号
名称
4、自卸车运输成本分析(第一个1KM)
数量
计算式
备注
A 自卸车品牌、型号 20T以内
土石方回填预算及报价清单
土石方回填预算及报价清单土石方回填预算及报价清单1. 概述土石方回填是建筑工程中常见的施工工序之一,用于填充建筑物基础周围的土石方空隙,以提供稳定的地基支撑和均匀的地基承载能力。
土石方回填工程的预算及报价清单是为了对回填工程所需的土石方材料、人工和设备等成本进行全面评估和管理。
2. 准备工作在编制土石方回填预算和报价清单之前,我们需要获取以下信息:a) 工程规模:了解回填的面积、高度和数量,以确定所需的土石方体积;b) 土石方材料:了解地基土的类型和特性,以确定适合的土石方种类及用量;c) 施工环境:了解施工现场的条件和限制,以确定所需的人工和设备资源。
3. 土石方材料预算根据工程规模和地基土的特性,我们需要计算回填所需的土石方材料。
确定基础的平均宽度、高度和长度,在这基础上计算回填所需的土方量。
回填土方量 = 基础宽度× 基础高度× 基础长度。
根据地基土类型和工程要求,选择合适的土石方种类和密实度,进而计算所需的土方材料的体积和重量。
4. 人工成本预算回填工程需要合适的人工资源,包括:a) 挖土工:负责挖掘回填区域的土方;b) 运输工:负责将挖掘的土方运输到回填区域;c) 夹持机械操作员:负责夹持机械的操作和控制;d) 打夯工:负责对回填土进行夯实。
根据施工环境和时间要求,确定所需的人工工时和人员数量。
在计算人工成本时,需要考虑每个工种的工资、福利和其他额外费用。
5. 设备成本预算回填工程通常需要一些设备,以提高施工效率和质量,例如:a) 挖掘机:用于挖掘土方;b) 运输车辆:用于将土方从挖掘区域运输到回填区域;c) 夹持机械:用于夹持和移动土方;d) 打夯机:用于夯实回填土。
根据工程规模和时间进度,确定所需设备的种类和数量。
在计算设备成本时,需要考虑设备的租赁费、运输费、人员费用和维护费用等。
6. 其他费用预算除了土石方材料、人工和设备成本之外,还需要考虑其他一些费用,包括:a) 运输费:将土方从挖掘区域运输到回填区域的运输费用;b) 堆放费:在施工过程中,可能需要租用场地进行土方的暂时堆放,需要计算堆放费用;c) 管理费:回填工程的管理费用,包括工程管理人员的工资和办公费用等。
土石方工程成本分析
土石方工程成本分析介绍:土石方工程是指土方与石方的移动、填筑及其开挖施工工作,是基础工程建设中不可或缺的一环。
土石方工程成本分析对于工程项目的预算和管理具有重要意义。
本文将对土石方工程成本进行详细分析,包括成本构成、影响因素以及成本控制策略等方面,以帮助项目经理和决策者更好地理解和管理土石方工程的成本。
一、土石方工程成本构成1.人力成本:人力成本是土石方工程成本的重要组成部分。
包括施工人员工资、社会保险、福利待遇等方面的费用。
施工人员的数量、工种和工作效率都会对人力成本产生影响。
2.设备成本:土石方工程需要使用各种设备进行开挖、填筑和移动等操作,设备的购置、租赁和维护都需要费用支出。
设备的种类和使用情况会对设备成本产生影响。
土石方工程中使用的材料包括水泥、砂石、石料等。
这些材料的价格不稳定,会对材料成本产生影响。
此外,材料的质量标准和供应渠道也会对成本产生一定的影响。
4.管理费用:土石方工程需要进行项目管理和施工组织,包括办公设备、项目管理人员工资和培训等方面的费用。
管理费用的合理控制对于控制成本非常重要。
二、土石方工程成本影响因素1.工程规模:土石方工程的规模大小会直接影响成本。
规模较大的工程通常需要投入更多的人力和设备资源,从而增加了成本。
2.地质条件:地质条件对土石方工程成本有重要的影响。
不同地质条件下的土石方工程所需的人力、设备和材料等资源会有所不同,对成本产生影响。
施工技术会对土石方工程成本产生一定的影响。
合理的施工技术和施工方法可以提高施工效率,减少成本。
4.环境要求:土石方工程的环境要求也会对成本产生一定的影响。
例如,某些地区对土方填筑和挖掘需要进行环境保护措施,这会增加工程成本。
三、土石方工程成本控制策略1.合理的规划和设计:在土石方工程项目开始之前,进行充分的规划和设计是非常重要的。
合理的设计可以减少不必要的施工量,从而降低成本。
2.科学的施工组织:科学的施工组织可以提高工作效率,减少施工时间和成本。
土石方工程的成本控制实战
土石方工程的成本控制实战限价条件下,“降本增效”成为检验房企综合经营管理能力的重要体现。
在工程项目开展的初期,必须要进行土方管控,这样才能保证整个项目的投资预算准确,并且为项目的资金投入和分配做到事前的统筹。
然而,在现在的政策环境和当地垄断环境(多人划片区垄断,多个地头蛇)下,土石方工程成本管理工作颇有点棘手。
下面结合一个大型项目的实践和实战,剖析新形势下土方成本管理要点与难点,全文分为以下六个部分:投资决策阶段土方调研、土方成本的前期策划、土方价格因素的调研、招标或者直接委托、过程实施要点及难点、土方工程监察审计关。
一、投拓阶段的土方踏勘投资决策阶段,进行土石方踏勘的目的是:相对准确预估土石方成本,施工难度及施工工期,提前做好风险提示,为投自己决策提供参考依据。
1、投资决策阶段需要对土方工程进行以下四个方面的调研:施工难度、地质地貌、市场调研、土方平衡;A、施工难度:石方爆破,周边道路,雨季施工对总体施工难度要有预判;在现在住宅依然讲究高周转的情况下,除拆迁情况外,土石方工程的施工难度及工期是影响提前开盘与现金流回正的一大重要因素。
案例呈现:某些地块存在山体石方,需要爆破,一旦需要爆破,则需要到公安机关办理相关手续。
而且如果加上周边道路不便,地块周边有非拆迁的居民,但是会被爆破所影响的话,那么此时的土石方的施工难度将会变大,施工工期将会拉长。
以上此种情况,土石方工程将会大大影响项目预售时间,使得项目现金流回正时间变晚,从而导致财务成本增加。
此时,踏勘小组应针对此项工程作出风险提示;B、地质地貌:土方,淤泥,石方或者土质类型;不同的地质地貌,对土石方的成本预估影响较大。
如果是石方,则有可能会增加石方爆破的成本,如果是淤泥,则外运单价较高或者需要进行换填。
所以:踏勘表中,应清晰的体现地块现场的地质地貌;C、市场调研:富余还是稀缺,垄断化还是市场化,土源或弃土点距离、周边项目单价水平;此项市场调研,目的是要能相对准确的预估土方综合单价:周边土方是富裕还是稀缺:如果周边土方的富余与稀缺与地块项目情况刚好相反,则对土方成本大大有利,如果情况刚好相同,则相应会增加成本;区域土方是垄断化还是市场化:市场化,定单位采用招标,垄断,定单位采用直接委托;摸排这个情况,可以有助于快速开盘。
浅析土石方及地基处理工程的成本造价控制
浅析土石方及地基处理工程的成本造价控制摘要:土石方及地基处理工程是建筑工程施工中的隐蔽工程,具有工程量大、工期长、影响面广等特点,施工条件复杂,受地质、水文、气候及环境等条件的影响较大,不确定因素较多,是工程造价控制的重点和难点。
本文拟从土石方及地基处理工程的施工特点、影响造价的因素、造价控制要点等方面对土石方及地基处理工程造价的控制做出分析并提出一些解决问题的思路。
关键词:土石方;地基处理;造价控制Analysis on cost control of earthwork and foundation treatmentengineeringGu kefen(ShenZhen Special Economic Zone RealEstate&Properties(Group)Co.Ltd,ShenZhen 518000,China)Abstract: earthwork and foundation treatment engineering is a hidden engineering in the construction of building engineering, which has the characteristics of large amount of work, long construction period and wide influence. The construction conditions are complex, greatly affected by geological, hydrological, climatic and environmental conditions, and there are many uncertain factors, whichis the key and difficult point of engineering cost control. This paper intends to analyze the cost control of earthwork and foundation treatment engineering from the construction characteristics, factors affecting the cost, key points of cost control and other aspects, and puts forward some ideas to solve the problems.Key words: earthwork; Foundation treatment; Cost control0引言:本文结合作者在项目实施过程中造价控制的工作实际,思考工程造价产生争议的原因,在实践中,因项目原始地勘资料与现场实际情况不符,确定土方类型时未考虑石方因素,实际施工中石方比例增加,施工难度加大,导致费用增加;地勘报告中未反映地下填埋垃圾和既有建筑物钢筋混凝土基础,增加了垃圾清运受纳费用和地基基础消除费用;基坑土石方挖至设计标高后持力层未能满足地基承载力要求需进行砼换填等,地下情况的不确定性增加了工程签证变更的发生,是土石方和地基处理工程造价控制的重点和难点。
土石方回填预算及报价表
土石方回填预算及报价表土石方回填预算及报价表编制指南一、回填工程量1. 根据工程图纸和工程实际情况,确定需要回填的土石方数量和回填区域。
2. 对回填区域进行现场测量,确保测量数据的准确性和可靠性。
3. 根据测量结果,编制回填工程量清单,包括需要回填的土石方数量、回填区域和深度等信息。
二、回填材料费1. 根据回填工程量清单,确定回填所需的材料种类和数量。
2. 结合市场价格和供应商信息,编制回填材料的费用清单,包括材料单价、运输费用等。
3. 确保材料的质量符合工程要求,并严格按照材料清单进行采购和使用。
三、回填运输费1. 根据回填工程量清单,确定需要运输的土石方数量和运输距离。
2. 根据市场价格和运输公司的报价,编制回填运输的费用清单。
3. 确保运输费用的合理性和经济性,避免不必要的浪费和损失。
四、回填处理费1. 根据回填区域的特性和工程要求,确定需要进行特殊处理的土石方数量和类型。
2. 根据处理方式和技术要求,编制回填处理费用清单,包括处理单价、人工费用等。
3. 确保处理费用的必要性和合理性,保证回填质量符合工程要求。
五、回填人工费1. 根据回填工程量清单和施工计划,确定需要投入的人工数量和种类。
2. 根据市场价格和人工费用的报价,编制回填人工费用的清单。
3. 确保人工费用的合理性和经济性,保证施工质量和进度。
六、税金1. 根据国家和地区的税收政策,计算回填工程的税金金额。
2. 将税金金额加入总报价中,确保报价的完整性和准确性。
七、其他费用1. 考虑其他可能产生的费用,如工程保险费、管理费等。
2. 编制其他费用的清单,并将其加入总报价中。
3. 确保其他费用的必要性和合理性,避免不必要的浪费和损失。
八、总报价1. 将上述各项费用汇总,计算出总报价金额。
2. 根据工程实际情况和市场行情,对总报价进行合理的调整和优化。
土石方工程施工预算
土石方工程施工预算一、土石方工程施工预算的概念土石方工程施工预算是指土石方工程施工项目在合同约定的范围内,按照施工图设计要求、施工标准和合同约定,在工程建设施工过程中所需的预算费用。
施工预算根据工程的不同特点和具体情况,包括了工程项目的建筑材料、劳动力、机械设备、施工工艺、工程管理、土石方开挖等各项费用。
二、土石方工程施工预算的编制依据1、施工图设计要求:根据工程施工图纸和设计要求,编制相应的工程预算清单,包括工程建筑材料、机械设备、劳动力、施工工艺等。
2、施工标准和规范:根据国家相关的建筑工程施工标准和规范,编制合理的施工预算范围和费用标准。
3、合同约定:根据土石方工程施工合同内容,编制合理的预算费用,包括土石方开挖、运输、填方、拆除等费用。
4、工程管理和监理要求:根据工程管理和监理要求,编制合理的工程管理和监理费用,并纳入施工预算。
三、土石方工程施工预算的编制要点1、项目范围明确:根据土石方工程施工合同约定的范围和要求,确定土石方工程的具体范围,在此基础上编制施工预算。
2、工程数量计量:根据工程建设的实际需求,编制工程数量计量清单,包括土石方开挖、填方、运输等具体的工程量。
3、费用定额预算:根据土石方工程的工程数量计量和相关的费用定额标准,编制费用定额预算清单。
4、费用合理调整:根据土石方工程的具体情况和实际发生的费用情况,对费用定额进行合理的调整和预测。
5、施工方案论证:对于土石方工程的施工方案和工艺,进行合理的论证,确定合理的施工方案和工艺,并对其费用进行预算。
6、工程造价计算:根据土石方工程预算编制的各项费用,计算工程的总造价,并进行合理调整和核算,最终确定土石方工程的总造价。
四、土石方工程施工预算的作用1、合理分配资源:土石方工程施工预算可以根据工程的实际需要,合理分配建筑材料、劳动力、机械设备等资源,保证工程施工的顺利进行。
2、控制施工成本:土石方工程施工预算可以对工程的各项费用进行合理预测和控制,确保工程的施工成本在可控范围内。
土石方成本预算范文
土石方成本预算范文土石方成本预算是指在土方开挖与回填工程中所需要耗费的费用。
土石方工程是施工项目中重要的一部分,它涉及到工程的地基处理、道路建设、建筑物的地基处理等。
土石方工程的成本预算包括了施工过程中土方开挖与回填的工时费用、机械设备费用、人工费用、材料费用等。
下面将详细介绍土石方成本预算的主要内容。
一、工时费用土石方工程中的工时费用是指工人在土方开挖与回填工程中所需的工作时间费用。
施工单位通常会根据工程的规模、难易程度和人工工时费用等因素来确定工时费用。
在土石方工程中,施工单位需要根据工程的规模和难易程度来合理安排工人的数量和工作时间。
同时,还需要根据工程的工期来合理控制工时费用。
二、机械设备费用土石方工程中的机械设备费用是指施工单位购买或租赁的机械设备的费用。
根据土方开挖与回填工程的规模和要求,施工单位需要选择合适的机械设备来完成工程,如挖掘机、平地机、装载机等。
同时,还需要考虑机械设备的使用寿命和维修保养费用等因素,以确定机械设备的费用预算。
三、人工费用土石方工程中的人工费用是指施工单位为工人支付的工资和福利费用。
人工费用是土石方成本预算中的重要组成部分,它直接影响到工程的成本和进度。
施工单位需要根据工人的数量、工作时间和技能水平等因素来计算人工费用。
同时,还需要考虑到工人的保险费用和福利费用等因素,以确保人工费用的准确预算。
四、材料费用土石方工程中的材料费用是指施工单位购买的土方开挖与回填工程所需要的材料的费用。
土石方工程中常用的材料包括土石、砂石、水泥、砂浆等。
施工单位需要根据工程的需求和细化设计来确定材料的种类和用量,并根据市场行情来估算材料的费用。
五、其他费用土石方工程中的其他费用包括施工单位的管理费用、运输费用、临时设施费用等。
这些费用是土石方成本预算中容易忽视但不容忽视的因素,它们对工程的成本和进度具有重要影响。
施工单位需要根据工程的实际情况来预算这些费用,并合理安排和控制,以确保工程的顺利进行。
土石方工程方案价格评估
土石方工程方案价格评估一、项目背景土石方工程是土建工程的重要组成部分,是工程建设中常见的一种基础工程,广泛应用于房屋建筑、道路建设、水利工程、矿山开发等领域。
土石方工程的价格评估是指对土石方工程所需费用进行合理估算,为工程的实施提供经济合理的价格预算和控制。
土石方工程的价格评估不仅关系到工程投资的合理性,也关系到工程建设的质量、进度和效益。
因此,土石方工程的价格评估对于工程建设具有重要的意义。
二、土石方工程方案价格评估的目的和意义1. 目的(1)为土石方工程的实施提供经济合理的价格预算和控制。
(2)为土石方工程的投资决策和风险评估提供依据。
(3)为土石方工程的施工组织、管理和实施提供支持。
2. 意义(1)合理的价格评估可以为工程的投资决策和风险评估提供依据,减少工程建设的投资风险。
(2)合理的价格评估可以为土石方工程的施工进度和质量控制提供支持,确保工程的顺利实施。
(3)合理的价格评估可以帮助工程建设单位合理控制成本,提高工程的经济效益。
三、土石方工程方案价格评估的主要内容和方法土石方工程的价格评估主要包括如下内容:土石方工程量的测算、土石方工程价格的估算、土石方工程成本的控制等。
土石方工程方案价格评估的主要方法包括:土石方工程量的测算方法、土石方工程价格的估算方法、土石方工程成本的控制方法等。
下面将对这些内容和方法进行详细的介绍。
1. 土石方工程量的测算土石方工程的量是土石方工程价格评估的基础。
土石方工程量的测算是指对土石方工程所需的土石料的数量进行测算和计算,包括填方量、挖方量、运输量等。
土石方工程量的测算可以采用实地测量和工程数量清单计算等方法。
实地测量是指在工程现场对土石方工程进行实地调查和测量,根据实地调查和测量结果进行土石方工程量的测算。
工程数量清单计算是指根据土石方工程的施工图纸和设计说明,利用工程数量清单计算方法对土石方工程量进行估算。
土石方工程量的测算需要充分考虑地质条件、施工工艺、施工进度等因素,确保测算结果的准确和可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
22
F
平均每天工作量 (m3)
2000
G
操作手工资 (元/月)
3500
H
推土机租赁 (元/月)
18000
I
油耗(元/月)
29700
计算式I=B×C×D×E 18×7.5×10×22=29700元/月
J
成本单价 (元/m3)
1.2
计算式J=((G+H+I)÷E)÷F (3500+18000+29700)÷22÷2000=1.2元/m3
0.20
1.51
0.80
0.75
10
22
100
3500
200
3.56
1.68
5.2
备注 (每方消耗系数)
0.018 0.025
0.2 0.12 0.2 0.3
挖土方(1KM运 距)
(元/m3)
7.8
挖石方(1KM运距) (元/m3)
13.0
0.5
计算式J=((G+H+I)÷E)÷F (3000+15000+36300)÷22÷5000=0.5元/m3
备注 备注
土石方成本预算
3、推土机成本分析
编号
名称
数量
计算式
A 推土机品牌、型号 D160
B
油耗 (升/小时)
18
C
柴油价格 (元/升)
7.5
D
平均每天工作 (小时)
10
E
平均每月工作 (天)
22
C
柴油价格 (元/升)
7.5
D
平均每天工作 (小时)
10
E
平均每月工作 (天)
22
F
平均每天工作量 (m3)
5000
G
操作手工资 (元/月)
3000
H
压路机租赁 (元/月)
15000
I油耗(元/月)源自36300计算式I=B×C×D×E 22×7.5×10×22=36300元/月
J
成本单价 (元/m3)
土石方成本预算
1、挖搅机成本分析
编号
名称
数量
计算式
A 挖搅机品牌、型号 卡特320C
B
油耗 (升/小时)
27
C
柴油价格 (元/升)
7.5
D
平均每天工作 (小时)
10
E
平均每月工作 (天)
22
F
平均每天工作量 (m3)
1000
G
操作手工资 (元/月)
5000
H
挖搅机租赁 (元/月)
28000
I
油耗(元/月)
备注
编号
名称
4、自卸车运输成本分析(第一个1KM)
数量
计算式
备注
A 自卸车品牌、型号 20T以内
后八轮每车约19m3
B
油耗 (升/小时)
10
1公里之内31次往来
C
柴油价格 (元/升)
7.5
D
平均每天工作 (小时)
10
E
平均每月工作 (天)
22
F
平均每天工作量 (m3)
570 计算式:19×30=570
G
操作手工资 (元/月)
3500
H
自卸车租赁 (元/月)
12000
I
油耗(元/月)
16500
计算式I=B×C×D×E 10×7.5×10×22=16500元/月
J
成本单价 (元/m3)
2.6
计算式J=((G+H+I)÷E)÷F (3500+12000+16500)÷22÷570=2.6元/m3
每增运1KM加0.5元
44550
计算式I=B×C×D×E 27×7.5×10×22=44550元/月
J
成本单价 (元/m3)
3.5
计算式J=((G+H+I)÷E)÷F (5000+28000+44550)÷22÷1000=3.5元/m3
编号
名称
数量
2、压路机成本分析 计算式
A 压路机品牌、型号 20T
B
油耗 (升/小时)
编号
名称
A
钻杆
B
钻头
C
电费
D
销铵炸药
E
导火线
F
普通雷管
G
平均每天工作 (小时)
H
平均每月工作 (天)
I
平均每天工作量 (m3)
J
操作手工资 (元/月)
K
空压机租赁 (元/月)
L
材料 (元/m3)
M
人工费 (元/m3)
N
成本单价 (元/m3)
土石方成本预算
5、人工开炸石方成本分析
数量
计算式
0.10
0.20
