钢筋翻样方法及实例

合集下载

钢筋翻样与算量案例分析

钢筋翻样与算量案例分析

钢筋翻样与算量案例分析案例一某现浇混凝土梁板式楼盖,梁宽300mm,板混凝土等级为C25,板平法施工平面注写方式如图1.4-16所示:环境类别为一类,锚固长度取34d,板内钢筋全部采用HPB300级钢筋,板中未标注的分布筋为8@250,板的最小保护层厚度取15mm,梁的最小保护层厚度取20mm。

要求:计算楼板钢筋量并确定其直接工程费。

(提示:不考虑马凳筋的设置,非贯通筋①和②钢筋锚入梁中的规则按图1.4-17所示板端部支座为梁的锚固构造,按充分利用钢筋抗拉强度计算;楼板中的第一根钢筋距离梁边缘取1/2的板钢筋间距;楼板下部HPB300级钢筋需要在钢筋端部做180°弯钩,一个弯钩的长度是6.25d。

钢筋列表和钢筋汇总表中总重量单位是kg四舍五入取整数,总重量单位是t保留小数点后面3位数字。

预算书直接工程费保留小数点后2位数字。

)图1.4-16 楼板钢筋集中标注图1.4-17板端部支座为梁的锚固构造【分析】LB1的集中标注内容:板厚150mm,底部贯通钢筋X向和Y向钢筋均为10,间距110mm。

下部钢筋伸入支座长度取值为max(0.5bb,5d)=150 mm;板支座原位标注内容:①和②为板支座上部负弯矩钢筋,①钢筋:10,间距100mm,自梁中线向板内延伸长度为1800mm ;②钢筋:12,间距120mm,自梁中线向板内延伸长度为1800mm。

①和②钢筋锚入支座的规则按图1.4-17所示;已知条件中说明,板中未标注的分布筋为8@250,因此,与板上部负弯矩钢筋垂直的分布钢筋8,间距250mm。

分布筋与非贯通钢筋搭接长度是150 mm。

【解】1.计算锚固长度钢筋直径d=10锚固长度lab=34d=340mm>梁宽=300mm钢筋直径d=12锚固长度lab=34d=408mm >梁宽=300mm因此板上部①号和②号钢筋不能直锚到梁中,需要弯折15d锚入梁中。

按图示要求伸入到梁内的水平段钢筋长度≧0.6lab即可。

钢筋翻样方法及实例

钢筋翻样方法及实例

钢筋翻样方法及实例
钢筋翻样方法是指将钢筋在施工过程中反面放置或旋转,以保证钢筋表面的氧化层均匀分布,提高钢筋与混凝土的粘结力和抗锈蚀能力。

下面给出两种钢筋翻样的实例:
1. 线式钢筋翻样法:
a. 首先,将钢筋从堆放区域取出;
b. 按照需要进行钢筋的盘根排列,保持钢筋之间有一定的间隙;
c. 将钢筋放入具备反面放置条件的场地上,确保钢筋相对平整且不交叉;
d. 定期观察钢筋表面氧化层的分布情况,根据需要进行翻样操作。

翻样时,可以使用起重设备或人力将钢筋翻转,确保每根钢筋的表面都能均匀暴露在空气中。

2. 斜型钢筋翻样法:
a. 钢筋从堆放区域取出后,根据需要对钢筋进行盘根排列;
b. 将钢筋放入具备一定坡度的场地上,并确保钢筋相对平整不交叉;
c. 钢筋表面的氧化层会随着时间的推移逐渐均匀分布在钢筋表面。

在使用时,将钢筋从场地取出,使原来朝上的一面朝下放置,并确保钢筋相对平整。

需要注意的是,在进行钢筋翻样时,必须小心操作,避免钢筋的损坏或交叉错乱,以确保钢筋的质量和使用效果。

全套钢筋翻样(翻样技术)

全套钢筋翻样(翻样技术)

受力筋:指布置在梁或板的下部.承受拉力的那部分钢筋及抗剪切的起弯筋。

吊筋等.怎么样区分板的受力筋跟分布筋?以板的开间、进深跨度区分:如果是单项板,那么平行于短跨方向的钢筋是受力筋,平行于长跨方向的钢筋是架立筋。

如果是双向板,那么长跨、短跨方向的钢筋全部是受力筋。

以钢筋直径上来区分:钢筋的直径大的为受力筋,直径小的钢筋为分布筋;以布置上来区分:正弯矩筋布置在下的钢筋为受力筋,在之上垂直分布的钢筋为分布筋,负弯矩筋(如悬挑板)相反,在下的钢筋为分布筋,在之上的钢筋为受力筋。

分布筋: 出现在板中,布置在受力钢筋的上部,与受力钢筋垂直。

作用是固定受力钢筋的位置并将板上的荷载分散到受力钢筋上,同时也能防止因混凝土的收缩和温度变化等原因,在垂直于受力钢筋方向产生的裂缝。

属于构造钢筋。

(满足构造要求,对不易计算和没有考虑进去的各种因素,所设置的钢筋为构造钢筋。

)图中布置在下的钢筋为受力筋,在之上垂直分布的钢筋为分布筋箍筋: 用来满足斜截面抗剪强度,并联结受拉主钢筋和受压区混凝土使其共同工作,此外,用来固定主钢筋的位置而使梁内各种钢筋构成钢筋骨架的钢筋。

是梁和柱抵抗剪力配置的环形(当然有圆形的和矩形的)钢筋,是口字形的,将上部和下部的钢筋固定起来,同时抵抗剪力。

架立筋:是梁上部的钢筋,只起一个结构作用,没实质意义,但在梁的两端则上部的架立筋抵抗负弯距,不能缺少。

(架立钢筋设置在梁的受压区外边缘两侧,用来固定箍筋和形成钢筋骨架。

如受压区配有纵向受压钢筋时,则可不再配置架立钢筋.架立钢筋的直径与梁的跨度有关.)贯通筋是指贯穿于构件(如梁)整个长度的钢筋,中间既不弯起也不中断,当钢筋过长时可以搭接或焊接,但不改变直径。

架立筋和贯通筋有什么区别?在钢筋布置上,架立钢筋是布置本跨的1/3.也就是说,本跨梁存在左右支座钢筋.通长钢筋是全长布置,架立筋从字面是就可以知道起架立作用,如一根梁只须布抗拉筋和抗剪箍筋,而受压区混凝土强度已足够,无须配筋,那在做钢筋骨架的时候,梁的上部就没有纵向筋,箍筋的上角点就无法固定,因此一般用两根14或16的筋分布在上面的两角,这就是架立筋,从计算上没有受什么力,但实际上也受压。

梁钢筋翻样与算量案例(精)

梁钢筋翻样与算量案例(精)

;梁钢筋工程量计算实例案例一:单跨楼层框架梁钢筋计算【已知条件】KL5采用的混凝土强度等级为C30,所在环境类别为一级,抗震等级为一级,两侧柱截面尺寸分别为600×600和500×500。

如图5.27示。

【要求】计算该KL5中的所有钢筋。

图5.27 KL5平法标注内容【解析】KL5有一跨,上部只有一排,是4根直径是16mm 的贯通钢筋,在左右两端支座锚固。

下部也只有4根直径是16mm 的钢筋伸入端支座锚固。

箍筋为双肢箍,加密区间距为100mm ,非加密区间距为150mm ,加密区间为max(2h b ,500mm)。

【计算过程】 1.计算净跨mm l n 515030025057001=--=2.锚固长度mm d 16= mm l aE 5401615.143.130014.0=⨯⨯⨯= 右端支座54057030600>=-=-c h c 因此,右支座处钢筋采用直锚左端支座54047030500<=-=-c h c 因此,左支座处钢筋采用弯锚,弯折长度mm d 240161515=⨯=3.纵筋长度计算,如图5.28示4.箍筋计算()mm d d 2.959.175,9.11m ax =+单根箍筋长度()mm 4.165422.95466266=⨯++=③ 一级抗震等级,箍筋加密区范围为: ()mm h b 1000500,2max =箍筋根根数4211502000515021100501000=⎪⎭⎫ ⎝⎛--+⨯⎪⎭⎫⎝⎛+-= 5.框架梁钢筋翻样图图5.28 KL5钢筋翻样图6.钢筋列表7.钢筋材料汇总表案例二:两跨楼层框架梁钢筋计算实例【已知条件】如图5.29示,KL1采用混凝土等级C30,环境类别一类,抗震等级一级,柱截面尺寸600×600。

【要求】计算该KL1中的所有钢筋。

图5.29 KL1平法标注内容【解析】由已知可知:框架梁混凝土保护层厚度为25mm,柱的保护层度为30mm。

钢筋翻样方法及实例(精)

钢筋翻样方法及实例(精)

钢筋翻样方法及实例钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。

各种钢筋下料长度计算如下:直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值上述钢筋需要搭接的话,还应增加钢筋搭接长度。

1.弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。

钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。

弯曲调整值,根据理论推算并结合实践经验,列于表9-23。

图9-46 钢筋弯曲时的量度方法钢筋弯曲调整值表9-23钢筋弯曲角度30°45°60°90°135°钢筋弯曲调整值0.35d 0.5d 0.85d 2d 2.5d注:d为钢筋直径。

2.弯钩增加长度钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。

半圆弯钩是最常用的一种弯钩。

直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。

斜弯钩只用在直径较小的钢筋中。

图9-47 钢筋弯钩计算简图(a)半圆弯钩;(b)直弯钩;(c)斜弯钩光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。

半圆弯钩增加长度参考表(用机械弯)表9-24钢筋直径(mm)≤68~10 12~18 20~28 32~36 一个弯钩长度(mm)40 6d 5.5d 5d 4.5d3.弯起钢筋斜长弯起钢筋斜长计算简图,见图9-48。

钢筋翻样方法及实例

钢筋翻样方法及实例

钢筋翻样方法及实例钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。

各种钢筋下料长度计算如下:直钢筋下料长度二构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度二直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度二箍筋周长+箍筋调整值上述钢筋需要搭接的话,还应增加钢筋搭接长度。

1. 弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。

钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。

弯曲调整值,根据理论推算并结合实践经验,列于表9-23。

图9-46钢筋弯曲时的量度方法钢筋弯曲调整值表9-23注:d为钢筋直径。

2. 弯钩增加长度钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。

半圆弯钩是最常用的一种弯钩。

直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。

斜弯钩只用在直径较小的钢筋中。

图9-47钢筋弯钩计算简图(a)半圆弯钩;(b)直弯钩;(c)斜弯钩光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。

半圆弯钩增加长度参考表(用机械弯)表9-243. 弯起钢筋斜长弯起钢筋斜长计算简图,见图9-48。

弯起钢筋斜长系数见表9-25 图9-48弯起钢筋斜长计算简图(a)弯起角度30°;( b)弯起角度45°;( c)弯起角度60° 弯起钢筋斜长系数表9-25注:hO为弯起高度。

(完整word版)钢筋翻样基本方法

(完整word版)钢筋翻样基本方法

一套完整的钢筋抽样资料钢筋抽样基本方法一、梁(1)框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。

钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。

钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。

6、箍筋箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d+8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。

7、吊筋吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60° ≤800mm夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3;第二排为:Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。

梁——钢筋翻样教程

梁——钢筋翻样教程
梁——钢筋翻样教程
谁是谁的支座
基础(或者基础梁) 是柱子的支座 柱子是梁的支座 特点: 支座内箍筋连续通 过,基础板同理
2
谁是谁的支座
梁(或墙)是 板的支座
与梁平行的钢 筋不进入梁内
3

上部通筋长度=总净跨长+ 左支座锚固+右支座锚 固 +搭接长度* 搭接个数
4

上部边支座负筋(第一排) =1/3 净跨长+ 左支座锚固
总根数=加密 *2&锚入梁底
15
箍筋根数计算 一级抗震 加密区根数= ((2* 梁高-50 )/ 加密间距 +1
非=(净跨长 -左加 密区-右加密区) / 非加密间距 -1
总根数=加密 *2+ 非加密
13

箍筋长度计算同前
箍筋根数计算 二 - 四级抗震 加密区根数= ((1.5* 梁高-50 ) / 加密间距 +1
非=(净跨长 -左加 密区-右加密区) / 非加密间距 -1
8

抗纽腰筋=净跨 + 锚固长度 *2+ 弯勾*2 拉接筋长度同前 拉接筋根数一般按箍筋间距的 2倍计算
9

下部通筋长度=总净跨长+ 左支座锚固+右支座锚 固 +搭接长度* 搭接个数
10

边跨下部筋长度=本身净跨+ 左锚固+ 右锚固
11

中间跨下部筋长度= 本身净跨+左锚固+右锚固
12

箍筋长度计算同前
5

上部边支座负筋(第二排) =1/4 净跨长+ 左支座锚固
6

上部中间支座负筋(第一排) =1/3 净跨长(取大值) *2+ 支座宽 上部中间支座负筋(第二排) =1/4 净跨长(取大值) *2+ 支座宽

全套钢筋翻样(翻样技术)

全套钢筋翻样(翻样技术)

全套钢筋翻样(翻样技术)钢筋翻样是一种钢筋处理方法,通过将钢筋反转使得原本暴露在外的轻锈和酸蚀等痕迹被埋葬在混凝土内部,从而达到保护钢筋的目的。

这里介绍的是全套钢筋翻样,也是最常用的一种翻样技术。

前期准备在进行全套钢筋翻样前,我们需要做好以下几个准备工作:1. 准备好需要翻样的构件和钢筋我们需要清理构件表面的污物、灰尘等杂质,然后将需要翻样的钢筋进行清洗,确保表面干净。

2. 准备好清理钢筋表面的工具我们需要使用钢刷、水枪、清洗剂等工具来清洗钢筋表面,确保表面洁净。

3. 准备好翻样用的工具和材料翻样用的工具包括绳索、电动滑轮、铁丝、钢板等,材料包括木板、软木垫片、胶带等。

具体操作1. 钢筋绑扎将准备好的钢筋按照构件的图纸要求进行绑扎,确保钢筋布置垂直、平行,间距均匀。

2. 钢筋清洗采用钢刷、水枪等工具清洗钢筋表面,去除锈蚀、油污等杂质,保证钢筋表面干净。

3. 构建起重系统利用电动滑轮将绳子穿过构件上的预留孔,然后用固定绳索的方式构建起重系统,确保钢筋可以被吊装。

4. 钢板固定借助固定钢板固定绳索,确保绳索与构件表面的距离符合要求,同时还可以利用软木垫片调整绳索的位置和角度。

5. 起重翻转通过电动滑轮将绳索升高并借助钢板将钢筋翻转到需要处理的位置,确保钢筋的翻转速度和角度符合要求。

6. 填充混凝土将构件内部填充混凝土,确保钢筋处于混凝土内部,从而保护钢筋。

注意事项1.钢筋在翻转过程中需要小心,特别是当钢筋被吊装时,需要确保绳索等吊装设备的牢固程度。

2.在翻转过程中,需要避免钢筋表面受到损伤。

3.填充混凝土时,应注意混凝土的配合比和搅拌时间,以确保混凝土质量符合要求。

总结全套钢筋翻样是一种保护钢筋的重要方法,可以将钢筋表面的锈蚀和腐蚀等痕迹埋葬在混凝土内部,从而达到长期保护钢筋的目的。

在进行翻样操作时,需要做好充分准备,特别是钢筋绑扎和吊装等环节需要小心谨慎,避免发生不必要的安全事故。

实例讲解钢筋翻样思路及技巧

实例讲解钢筋翻样思路及技巧

实例讲解钢筋翻样思路及技巧说起钢筋翻样,我们不得不先提及一个名词钢筋混凝土。

钢筋混凝土源于法国:法国花匠蒙尼亚经常要移植温室中花盆中的花,一不小心就会把花盆打碎,他先用木盆代替,但木盆比瓦盆贵。

当时,水泥已得到了应用,蒙尼亚便用水泥来作花盆,虽然水泥花盆比瓦盆坚硬,但仍易碰裂。

花盆摔成了碎片,花根四周的土却仅仅包成一团。

噢!花木的根系纵横交错,把松软的泥土牢牢地连在了一起!他从这件事上得到启发,1868 年的一天,蒙尼亚终于想出一个好办法:在水泥花盆的外面缠上几道铁箍用以加固。

为了花盆美观,他又在那些铁箍外面涂上一层水泥,硬结后,发现这种花盆特别坚固,不易碎裂。

后来蒙尼亚又用铁丝作骨架,然后在铁丝骨架外面抹上水泥,硬结后就成了坚固的美观的花盆。

根据这种花盆的构造,便诞生了钢筋混凝土。

1872年,世界第一座钢筋混凝土结构的建筑在美国纽约落成,从此人类建筑史开始了一个崭新的纪元。

正是由于钢筋混凝土结构产生,建筑高度、建筑规模才得以不断加高、加大,为了满足建筑高度建筑规模上的要求,钢筋构造也逐渐趋于复杂,复杂的钢筋构造要求技术人员具备专业钢筋技能,钢筋翻样也逐渐被重视,慢慢兴起。

EXCEL翻样思路及技巧翻样前期准备1、认真阅读结构说明,获取与钢筋翻样有关信息(1)确定工程抗震等级工程的抗震等级直接影响钢筋的锚固及搭接长度,翻样前一定要弄清楚各个部位的抗震等级。

例:太原湖滨(2)确定工程设计遵循的标准、规范及规程。

工程设计遵循的标准、规范和规程也是钢筋翻样必须遵循的,翻样前期,收集设计说明里罗列的图集、规范,参看项目施工组织设计中编制依据(经整理过更详细些),重点学习与钢筋有关的图集和规范,为后期翻样做好准备。

(3)确定混凝土强度等级一般工程不同的构件类型、不同的层次所用的混凝土的强度等级都不相同,混凝土的级别直接影响钢筋的锚固和搭接长度,翻样前,在图纸说明上找出混凝土强度等级汇总表并打印出来,以便后期查阅。

钢筋翻样方法及实例

钢筋翻样方法及实例

钢筋翻样方法及实例
钢筋翻样是用来改变钢筋的横截面形状的一种埋设方式。

它的基本原理是,当钢筋的横截面被翻转时,其弯掣力特性和荷载–曲线特性和传统的直线形钢筋完全一样,但却可以节省施工和工程材料。

在施工过程中,先将钢筋按正常的挤压方式固定在结构上,然后使用翻转件将钢筋翻转,使横截面翻转成预定的形状。

翻转的时候可以使用翻转架、焊接架或车轮一起使用,以确保钢筋完全地翻转到指定位置。

安装完成后,将钢筋的截面形状根据实际使用的情况进行紧固。

下面举例说明钢筋翻样的实施方法:在建筑结构的墙壁上安装水平钢筋,这些钢筋安装方法为普通挤压,而水平翻转90度使钢筋变成穹形翻转,在这种情况下钢筋的翻转法兰可以用车轮安装,将钢筋固定在墙壁上,确保钢筋完美地翻转。

因为钢筋翻样可以减少钢筋安装和维修的施工量,降低施工成本,所以在现今的工程实践中受到了越来越多的重视和应用。

但是,由于钢筋的型号和规格各不相同,在实施钢筋翻样时要注意,确保施工时安全和质量要求的情况。

总的来说,钢筋翻样是一种新型的、高效的钢筋埋设方式,可以显著地减少施工量,同时保证施工和安装质量,在工程中均有很好的实用性和应用价值。

钢筋翻样8大方法

钢筋翻样8大方法

钢筋翻样8大方法导读钢筋翻样发展到现在,已经形成8种操作方法。

以下的前3种方法,是最原始最基本的翻样方法,其余方法则需要用电脑操作。

1、単筋法单筋法,又叫单筋录入法,是最基本最原始的抽筋方法之一,可以用文字,也可以用表格表示。

计算时,只要有结构图纸、一支笔、一张纸、一个计算器就可以。

单筋法的优点是简单、灵活、方便、快捷,适用于数量很少且构造简单的构件,如独立或条形基础、过梁、简支梁、小面积建筑物的圈梁、雨篷、阳台、单层排柱、构造柱、相同进深且又相等开间的板、直板式楼梯等等,这些构件数量少,构造单一,用手算轻而易举,没必要用到电脑。

如果在电脑上使用单筋录入法,在编程时,各种钢筋的形状、尺寸注写位置已经考虑周全,使用人员只需点击激活,为单根钢筋加上尺寸数字,之后下料长度和结算汇总便会自动完成。

单筋法依靠的是翻样基本功,包括平法基本功、识图算料其本功、钢筋施工专业基本功,这几样缺一不可,凡涉及到翻样的知识必须完全掌握,如各种参数系数、各种构件、各种配筋情况,全要了如指掌,方能胜任。

在8种翻样方法中,无论哪一种,都要在单筋法之上进行延伸。

2、放样法放样法既可以手算也可以用电脑操作,有放大样、放小样、放实样之分。

手算时在草稿纸上放小样,在平地或者木板上放实样,实际量取放样数值直接应用。

放样法只能应用在异形复杂的钢筋计算上,特别是斜边形、三角形或圆形的钢筋,还有缩尺配筋,为了核实手算结果的准确性,放实样是最佳选择。

放样法在电脑上操作,要比实地操作简单许多,但是必须会使用ca d软件。

另外,除了斜形和圆形之外,每当遇到钢筋搭接和焊接时,不管是手算还是电脑操作,都应当通过放样进行校核,这是唯一确保精准的最有效的方法。

3、表示法表示法,也叫平面表示法,这是在平法基础上,进行二次标注,让班组作业人员一看就懂就会绑扎的一种快速出图方法,手算和电脑操作都可行。

手算时,需要复印一份施工蓝图,手工算好钢筋数值,将钢筋各边长数字直接写在复印的图上,工人们就可以拿它干活了。

钢筋翻样方法及实例讲解

钢筋翻样方法及实例讲解

钢筋翻样方法及实例钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。

各种钢筋下料长度计算如下:直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值上述钢筋需要搭接的话,还应增加钢筋搭接长度。

1.弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧。

钢筋的量度方法是沿直线量外包尺寸(图9-46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。

弯曲调整值,根据理论推算并结合实践经验,列于表9-23。

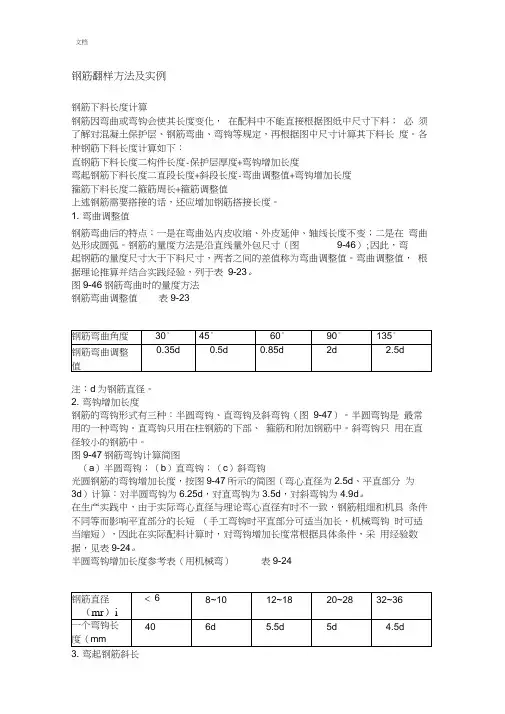

图9-46 钢筋弯曲时的量度方法钢筋弯曲调整值表9-23钢筋弯曲角度30°45°60°90°135°钢筋弯曲调整值0.35d 0.5d 0.85d 2d 2.5d注:d为钢筋直径。

2.弯钩增加长度钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。

半圆弯钩是最常用的一种弯钩。

直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。

斜弯钩只用在直径较小的钢筋中。

图9-47 钢筋弯钩计算简图(a)半圆弯钩;(b)直弯钩;(c)斜弯钩光圆钢筋的弯钩增加长度,按图9-47所示的简图(弯心直径为2.5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24。

半圆弯钩增加长度参考表(用机械弯)表9-24钢筋直径(mm)≤68~10 12~18 20~28 32~36 一个弯钩长度(mm)40 6d 5.5d 5d 4.5d3.弯起钢筋斜长弯起钢筋斜长计算简图,见图9-48。

钢筋翻样——条形基础篇,你学的来的钢筋翻样技巧

钢筋翻样——条形基础篇,你学的来的钢筋翻样技巧

钢筋翻样——条形基础篇,你学的来的钢筋翻样技巧本文需仔细阅读,时长因人而异。

今天给大家带来的是条形基础的钢筋翻样方法,在这篇文章里我们不考虑条形基础有基础梁的情况,基础梁的计算我们放在梁板式筏型基础里来讲。

条形基础分为坡形和阶形,两种形式的计算方法是一样的。

以下内容中涉及字母及含义如下:c :钢筋保护层厚度s :钢筋间距X :条形基础X向长度Y :条形基础Y向长度b:条形基础宽度以下计算实例条形基础宽度均相同。

这张图是条形基础配筋图,从上图我们可以看到条基底部钢筋为C14@150/A8 @250,“/”前边的是受力钢筋,后边的是分布钢筋,对于条形基础来说短向配置受力钢筋,长向配置分布钢筋,下边我们看一张工程施工图纸。

从这张图我们可以看出,条形基础形成一个闭合,这样条形基础就存在转角、十字交接和丁字交接,下边我们就分这三种情况分别进行计算演示。

注意:在计算时均取基础的净长。

1、转角处钢筋构造,我称它为L形参照16G101-3第77 页(a)图。

1)受力钢筋计算转角处的钢筋 X 向与 Y 向的短方向都为受力钢筋,所以 X 向与 Y 向的分布筋在转角处要断开并且与对应方向的受力钢筋搭接150mm。

我们以下边这张图为例,以X向钢筋进行演示,Y向钢筋计算相同。

受力钢筋长度=b-2c受力钢筋根数={X-2×min(75,s/2)/s}+12)分布钢筋计算绿的为分布筋;红色为受力筋计算分布筋时要注意的一点是分布钢筋与受力筋要搭接150mm,在计算受力筋长度时减去了两边保护层厚度,所以在计算分布筋长度时要注意加上保护成厚度和搭接长度150mm,如上图所示。

分布钢筋长度=X-2b+2c+2×150+2×6.25d这里的2×6.25d为一级钢末端为180°弯钩的长度,如果分布筋为三级钢则仅需计算平直段长度。

2、丁字交接基础底板参照16H101-3,第77页(b)图。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋翻样方法及实例钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中尺寸下料;必须了解对混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。

各种钢筋下料长度计算如下:直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值上述钢筋需要搭接的话,还应增加钢筋搭接长度。

1.弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收缩、外皮延伸、轴线长度不变;二是在弯曲处形成圆弧.钢筋的量度方法是沿直线量外包尺寸(图9—46);因此,弯起钢筋的量度尺寸大于下料尺寸,两者之间的差值称为弯曲调整值。

弯曲调整值,根据理论推算并结合实践经验,列于表9-23.图9—46 钢筋弯曲时的量度方法钢筋弯曲调整值表9—23注:d为钢筋直径。

2.弯钩增加长度钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩(图9-47)。

半圆弯钩是最常用的一种弯钩.直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中。

斜弯钩只用在直径较小的钢筋中.图9—47 钢筋弯钩计算简图(a)半圆弯钩;(b)直弯钩;(c)斜弯钩光圆钢筋的弯钩增加长度,按图9—47所示的简图(弯心直径为2。

5d、平直部分为3d)计算:对半圆弯钩为6.25d,对直弯钩为3。

5d,对斜弯钩为4。

9d。

在生产实践中,由于实际弯心直径与理论弯心直径有时不一致,钢筋粗细和机具条件不同等而影响平直部分的长短(手工弯钩时平直部分可适当加长,机械弯钩时可适当缩短),因此在实际配料计算时,对弯钩增加长度常根据具体条件,采用经验数据,见表9-24.半圆弯钩增加长度参考表(用机械弯)表9—243.弯起钢筋斜长弯起钢筋斜长计算简图,见图9—48。

弯起钢筋斜长系数见表9—25。

图9—48 弯起钢筋斜长计算简图(a)弯起角度30°;(b)弯起角度45°;(c)弯起角度60°弯起钢筋斜长系数表9—25注:h0为弯起高度。

4.箍筋调整值箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸确定见图9-49与表9—26。

图9—49 箍筋量度方法(a)量外包尺寸;(b)量内皮尺寸箍筋调整值表9-269—3—1-2 钢筋长度计算中的特殊问题1.变截面构件箍筋根据比例原理,每根箍筋的长短差数△,可按下式计算(图9—50):(9-7)式中lc——箍筋的最大高度;ld——箍筋的最小高度;n——箍筋个数,等于s/a+1;s-—最长箍筋和最短箍筋之间的总距离;a-—箍筋间距。

图9—50 变截面构件箍筋2.圆形构件钢筋在平面为圆形的构件中,配筋形式有二:按弦长布置,按圆形布置。

(1)按弦长布置先根据下式算出钢筋所在处弦长,再减去两端保护层厚度,得出钢筋长度。

当配筋为单数间距时(图9-51a):(9—8)当配筋为双数间距时(图9—51b):(9—9)式中li——第i根(从圆心向两边计数)钢筋所在的弦长;a——钢筋间距;n-—钢筋根数,等于D/a-1(D——圆直径);i——从圆心向两边计数的序号数.图9-51 圆形构件钢筋(按弦长布置)(a)单数间距;(b)双数间距(2)按圆形布置一般可用比例方法先求出每根钢筋的圆直径,再乘圆周率算得钢筋长度(图9—52).图9-52 圆形构件钢筋(按圆形布置)3.曲线构件钢筋(1)曲线钢筋长度,根据曲线形状不同,可分别采用下列方法计算。

圆曲线钢筋的长度,可用圆心角θ与圆半径R直接算出或通过弦长l与矢高h 查表得出(《建筑施工手册(第四版)》1中“施工常用数据”)。

抛物线钢筋的长度L可按下式计算(图9-53)。

(9—10)式中l——抛物线的水平投影长度;h—-抛物线的矢高。

图9—53 抛物线钢筋长度其他曲线状钢筋的长度,可用渐近法计算,即分段按直线计,然后总加。

图9—54所示的曲线构件,设曲线方程式y=f(x),沿水平方向分段,每段长度为l(一般取为0.5m),求已知x值时的相应y值,然后计算每段长度,例如,第三段长度为。

图9—54 曲线钢筋长度(2)曲线构件箍筋高度,可根据已知曲线方程式求解.其法是先根据箍筋的间距确定x值,代入曲线方程式求y值,然后计算该处的梁高h=H-y,再扣除上下保护层厚度,即得箍筋高度。

对一些外形比较复杂的构件,用数学方法计算钢筋长度有困难时,也可用放足尺(1:1)或放小样(1:5)办法求钢筋长度。

9-3-1-3 配料计算的注意事项1.在设计图纸中,钢筋配置的细节问题没有注明时,一般可按构造要求处理。

2.配料计算时,要考虑钢筋的形状和尺寸在满足设计要求的前提下要有利于加工安装.3.配料时,还要考虑施工需要的附加钢筋。

例如,后张预应力构件预留孔道定位用的钢筋井字架,基础双层钢筋网中保证上层钢筋网位置用的钢筋撑脚,墙板双层钢筋网中固定钢筋间距用的钢筋撑铁,柱钢筋骨架增加四面斜筋撑等.9-3—1-4 配料计算实例已知某教学楼钢筋混凝土框架梁KL1的截面尺寸与配筋见图9—55,共计5根.混凝土强度等级为C25.求各种钢筋下料长度.图9—55 钢筋混凝土框架梁KLl平法施工图[解] 1.绘制钢筋翻样图根据本手册9-2“配筋构造”的有关规定,得出:(1)纵向受力钢筋端头的混凝土保护层为25mm;(2)框架梁纵向受力钢筋Φ25的锚固长度为35×25=875mm,伸入柱内的长度可达500-25=475mm,需要向上(下)弯400mm;(3)悬臂梁负弯矩钢筋应有两根伸至梁端包住边梁后斜向上伸至梁顶部;(4)吊筋底部宽度为次梁宽+2×50mm,按45°向上弯至梁顶部,再水平延伸20d=20×18=360mm。

对照KL1框架梁尺寸与上述构造要求,绘制单根钢筋翻样图(图9-56),并将各种钢筋编号。

图9-56 KL1框架梁钢筋翻样图2.计算钢筋下料长度计算钢筋下料长度时,应根据单根钢筋翻样图尺寸,并考虑各项调整值。

①号受力钢筋下料长度为:(7800-2×25)+2×400-2×2×25=8450mm②号受力钢筋下料长度为:(9650-2×25)+400+350+200+500-3×2×25-0.5×25=10888mm⑥号吊筋下料长度为:350+2(1060+360)-4×0。

5×25=3140mm⑨号箍筋下料长度为:2(770+270)+70=2150mm⑩号箍筋下料长度,由于梁高变化,因此要先按公式(9-7)算出箍筋高差△.箍筋根数n=(1850-100)/200+1=10,箍筋高差△=(570-370)/(10-1)=22mm每个箍筋下料长度计算结果列于表9—27。

钢筋配料单表9—27构件名称:KL1梁,5根9-3—1-5 配料单与料牌钢筋配料计算完毕,填写配料单,详见表9-27。

列入加工计划的配料单,将每一编号的钢筋制作一块料牌,作为钢筋加工的依据与钢筋安装的标志。

钢筋配料单和料牌,应严格校核,必须准确无误,以免返工浪费.9-3-2 钢筋代换当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

9-3—2-1 代换原则当施工中遇有钢筋的品种或规格与设计要求不符时,可参照以下原则进行钢筋代换:1.等强度代换:当构件受强度控制时,钢筋可按强度相等原则进行代换.2.等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等原则进行代换。

3.当构件受裂缝宽度或挠度控制时,代换后应进行裂缝宽度或挠度验算。

9-3—2-2 等强代换方法1.计算法(9-11)式中n2——代换钢筋根数;n1——原设计钢筋根数;d2——代换钢筋直径;d1——原设计钢筋直径;fy2—-代换钢筋抗拉强度设计值(表9—28);fy1——原设计钢筋抗拉强度设计值。

上式有两种特例:(1)设计强度相同、直径不同的钢筋代换:(9—12)(2)直径相同、强度设计值不同的钢筋代换:(9-13)钢筋强度设计值(N/mm2)表9-28项次钢筋种类符号抗拉强度设计值fy 抗压强度设计值fy'1 热轧钢筋HPB235 φ210 210HRB335 Φ300 300HRB400 360 360RRB400 360 3602 冷轧带肋钢筋LL550 360 360LL650 430 380LL800 530 3809-3—2-3 构件截面的有效高度影响钢筋代换后,有时由于受力钢筋直径加大或根数增多而需要增加排数,则构件截面的有效高度h0减小,截面强度降低。

通常对这种影响可凭经验适当增加钢筋面积,然后再作截面强度复核。

对矩形截面的受弯构件,可根据弯矩相等,按下式复核截面强度。

(9—14)式中N1—-原设计的钢筋拉力,等于As1fy1(As1——原设计钢筋的截面面积,fy1-—原设计钢筋的抗拉强度设计值);N2——代换钢筋拉力,同上;h01—-原设计钢筋的合力点至构件截面受压边缘的距离;h02——代换钢筋的合力点至构件截面受压边缘的距离;fc——混凝土的抗压强度设计值,对C20混凝土为9。

6N/mm2,对C25混凝土为11。

9N/mm2,对C30混凝土为14.3N/mm2;b——构件截面宽度。

9—3—2-4 代换注意事项钢筋代换时,必须充分了解设计意图和代换材料性能,并严格遵守现行混凝土结构设计规范的各项规定;凡重要结构中的钢筋代换,应征得设计单位同意。

1.对某些重要构件,如吊车梁、薄腹梁、彬架下弦等,不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。

2.钢筋代换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等.3.同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力差不应过大(如同品种钢筋的直径差值一般不大于5mm),以免构件受力不匀。

4.梁的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度. 5.偏心受压构件(如框架柱、有吊车厂房柱、桁架上弦等)或偏心受拉构件作钢筋代换时,不取整个截面配筋量计算,应按受力面(受压或受拉)分别代换。

6.当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代替强度等级高的钢筋,则可不作裂缝宽度验算.9-3-2—5 钢筋代换实例[例1]今有一块6m宽的现浇混凝土楼板,原设计的底部纵向受力钢筋采用HPB235级φ12钢筋@120mm,共计50根。

现拟改用HRB335级Φ12钢筋,求所需Φ12钢筋根数及其间距。

[解]本题属于直径相同、强度等级不同的钢筋代换,采用公式(9-13)计算: n2=50×210/300=35根,间距=120×50/35=171。

4取170mm[例2] 今有一根400mm宽的现浇混凝土梁,原设计的底部纵向受力钢筋采用HRB335级Φ22钢筋,共计9根,分二排布置,底排为7根,上排为2根.现拟改用HRB400级25钢筋,求所需25钢筋根数及其布置。

相关文档
最新文档
