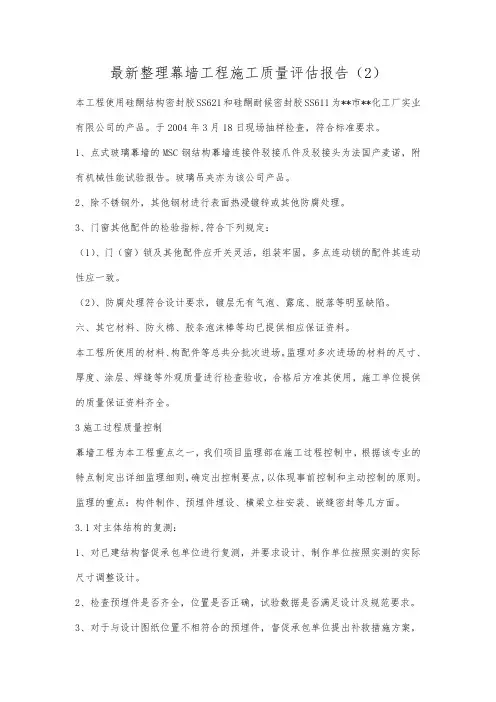

大丰市新丰中学幕墙工程竣工验收质量评估报告

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大丰市新丰中学幕墙工程竣工验收质量评估报告

一、工程概述

二、 1.1 幕墙工程概况

三、大丰市新丰中学幕墙工程,主体建筑6 层,幕墙高度分别为7.38米、6.48米、6.70米、5.35米、6.55 米。主要的幕墙类型及面积如下:

四、隐框玻璃幕墙1292 ㎡。

五、幕墙工程开工时间:2011年1 月13 日,完工时间为2011 年6月20 日。

六、 1.2 施工及验收标准

七、 1.2.1 幕墙设计图纸、计算书和设计变更;

八、 1.2.2 现行国家施工验收规范、设计规范、检验评定标准、技术规范、有关规定:

九、 1.2.2.1《建筑工程施工质量验收统一标准》GB50300—2001;

十、 1.2.2.2《玻璃幕墙工程技术规范》JGJ102—96;

十一、 1.2.2.3《玻璃幕墙工程质量检验标准》JGJ/T139—2001;

十二、 1.2.2.4《钢结构工程施工质量验收规范》GB50205—2001;

十三、 1.2.2.5《建筑钢结构焊接规程》JCJ81-91

十四、 1.2.2.6《建筑装饰装修工程质量验收规范》GB50210—2001。

十五、 1.2.2.7《建筑设计防火规范》GBJ16-87(2007年)十六、 1.2.2.8《建筑物防雷设计规范》GB50057

十七、 1.2.3、业主与承包商签订的合同文件

十八、 1.2.4、省市建筑安装施工质量技术资料统一用表。

十九、 1.3 参建各方:

二十、建设单位:大丰市新丰中学

二十一、幕墙设计单位:南通鸿盛装饰工程有限公司

二十二、质监单位:大丰市质量安全监督站

监理单位:江苏创盛项目管理有限公司

施工单位:南通鸿盛装饰工程有限公司

二、原材料、构配件质量的控制

本项目幕墙工程的材料、构配件主要包括支承钢结构构件和隐框式玻璃幕墙的驳接装置、玻璃、铝板幕墙骨架及面板、密封材料。

2 .1 材料进场前的控制:审查批准,材料、附件供应和加工厂商资格、确认材料、附件供应和加工厂商与承包商签订的供货合同。

2. 2 材料使用前的现场检验

(一)、铝合金型材

本工程使用的铝型材为广东新合铝业有限公司的产品,对进场的产品进行如下的检查:

1、进行壁厚、膜厚、硬度和表面质量的检验。

2、主要受力杆的截面的铝合金型材壁厚实测值均大于3mm。

3、铝合金型材壁厚,均符合设计要求。

4、检查铝合金全材料的出厂合格证、化学成分检测报告、力学性能检测报告,均齐全符合要求。

5、在2011 年1 月13 日对进场的铝合金材料进行现场抽查检验,合格后同意使用。

(二)、钢材

1、本工程使用的钢板为上海宝钢宝山钢铁股份有限公司的产品。在现场对产品进行抽查检验,合格后同意使用。对进场的材料进行了以下检查:

2、钢板的表面无有裂纹、气泡、结疤、泛锈、夹杂和折叠。

(三)、玻璃

1、厚度、边长、外观质量、应力和边缘处理情况的检验。

2、检验玻璃厚度,用游标卡尺测量被检玻璃每边的中点,测量结果取平均值。

3、玻璃边长的检验,在玻璃安装或组装以前,用钢卷尺沿玻璃周边测量,取最大偏差值。基本符合设计要求。

(四)、硅酮结构胶及密封材料

硅酮结构胶及密封材料的检验,施工单位给以提供下列资料:

1)结构硅酮胶剥离试验记录。

2)每批硅酮结构胶的质量保证书和产品合格证。

3)硅酮结构胶、密封胶与实际工程用基材的相容性检验报告。

4)密封材料及衬垫材料的产品合格证。

其他密封材料及衬垫材料的检验指标,符合下列规定:

1)采用有弹性、耐老化的密封材料;橡胶密封条无硬化龟裂现象。

2)衬垫材料与硅酮结构胶、密封胶应相容。

3)双面胶带的粘结性能符合设计要求。

(五)、五金件及其他配件

1、钢材表面防腐处理其膜厚大于40um。

该工程使用的玻璃为6LOW-e+12A+6钢化中空玻璃,现场抽查检验

2、玻璃外观质量的检验指标,凡是表面有划痕长度大于100mm 的,退场。

3、本工程使用硅酮结构胶SJS4200 和硅酮耐候密封胶SJS3200 为广州新展有机硅有限公司的产品。于2011年1月13 日现场抽样检查,符合标准要求。

(六)、其它材料、防火棉、胶条泡沫棒等均已提供相应保

证资料。

本工程所使用的材料、构配件监理对进场的材料的尺寸、厚度、涂层、焊缝等外观质量进行检查验收,合格后方准其使用,施工单位提供的质量保证资料齐全。

三、施工过程质量控制

幕墙工程我们项目监理部在施工过程控制中,根据该专业的特点制定出详细监理细则,确定出控制要点,以体现事前控制和主动控制的原则。

监理的重点:构件制作、预埋件埋设、横梁立柱安装、嵌缝密封等几方面。

3.1 对主体结构的复测:

1、对已建结构督促承包单位进行复测,并要求设计、制作单位按照实测的实际尺寸调整设计。

2、检查预埋件是否齐全,位置是否正确,试验数据是否满足设计及规范要求。

3、对于与设计图纸位置不相符合的预埋件,督促承包单位提出补救措施方案,经设计确认后,监督实施。

4、对后置埋件,监理现场旁站见证,进行拉拔强度检测,全部合格。

3.2 施工工艺的监控

3.2.1 隐框幕墙

(1)立柱和横梁的安装

立柱为竖向构件,是幕墙安装施工的关键之一,它的质量影响整个幕墙的安装质量。立柱一层楼为一整根,接头留空隙,采用套筒法连接,可消除建筑的挠度及温度变形的影响,经检查,按设计和规范要求设置。立柱先连接零件,连接件再与预埋件焊接。安装时注重连接的可靠性,焊接处焊缝基本饱满并作防腐措施,转接件和立柱接触处已加绝缘片,连接螺栓旋紧无松动,加弹簧垫圈。立柱对接芯柱的长度基本大于二倍的截面高度。

横梁的两端连接件及弹性橡胶垫安装在立柱的预定位置,安装牢固,接缝严密。相邻两根横梁的水平标高符合规范要求。

(2)玻璃板块的安装

在安装前,经过监理检查玻璃和四边的铝框清理干净,方允许进行下一工序的施工,以确保嵌缝耐候胶可靠粘结。

玻璃的镀膜面均朝室内的方向。下部均有定位垫块,长度不小于100mm。设两个金属支托,不凸出到玻璃的外面。

(3)耐候胶嵌缝

注胶之前,充分清洁板材间缝隙,加以干燥。为避免污染玻璃和铝板,在缝两侧贴保护胶纸。注胶后将缝表面抹平撕掉胶纸。(4)玻璃幕墙的收边、接口

水平部位的压顶、端部队收口、伸缩缝的处理、两种不同材料的交接处理等不仅关系到装饰效果,而且对使用功能也有较大的影响。如:水密性、抗风压、防火、抗震等,是控制幕
