砌体工程冬季施工方案

合集下载

砌体工程冬季施工措施方案

砌体工程冬季施工措施方案

砌体工程冬季施工措施方案
一、采暖保温
1. 为保持施工现场的温度,采取增加临时供热设施的方法,可以采用电热棒、石油炉等暖气设备进行加热。

2. 对于暖气设备,需定期检查设备的运行情况,及时发现并处理设备故障,确保施工现场的温度稳定。

3. 施工现场周边的围墙可适当增加保温材料进行保温,防止寒冷空气的侵入。

二、材料保温
1. 石灰浆:可在施工现场设置专门的保温库房,将石灰浆存放在保温材料内,保持石灰浆的温度。

2. 砖块:在施工前放置的砖块可使用防水布进行包裹,防止砖块在雨雪天气中潮湿凝冻。

3. 粘结料:对于粘结料也需进行保温处理,可以采用加热设备或者存放在保温库房内保持温暖。

三、施工排水
1. 在施工现场合理设置排水设施,对于施工现场周边积水情况,可采取地势高低的方法,将积水通过排水渠或者排水管道进行疏通。

2. 对于雨雪天气造成的水雪混合物,需要及时清理并进行排水处理,防止冻结。

四、施工安全
1. 冰雪天气下,对施工现场的通道和操作台阶进行防滑处理,例如在通道上铺设防滑垫、铺设防滑地砖等方法。

2. 在石灰浆搅拌过程中,需注意搅拌容器的平稳稳固,防止滑动导致意外伤害。

3. 加强施工人员的安全意识培训,提醒施工人员要注意保暖,穿戴防寒保护装备,避免因寒冷天气导致的感冒和健康问题。

综上所述,冬季施工的砌体工程需要在采暖保温、材料保温、施工排水、施工安全等方面都做出详细考虑和合理安排。

只有制定科学、合理的冬季施工措施方案,确保施工效果和施工质量,同时保障施工人员的安全和健康,才能顺利完成冬季砌体工程的施工任务。

版教师公寓项目砌体工程冬季施工方案

版教师公寓项目砌体工程冬季施工方案

版教师公寓项目砌体工程冬季施工方案冬季是一个气温较低的季节,对于砌体工程的施工来说,施工条件相对较差。

在砌体工程冬季施工方案中,需要充分考虑气温、湿度、降雪等因素,确保施工质量和施工进度。

以下是一个针对版教师公寓项目的砌体工程冬季施工方案。

1.施工前准备在冬季施工前,项目经理需要进行详细的施工方案制定和施工组织设计。

确定主要的施工工序和方法,并将其详细记录,以便施工人员参考。

2.砌体材料使用选用适合冬季施工的砌体材料,如特殊防冻型砂浆和抗冻砌筑砖。

这些材料可以在低温下仍然保持良好的工作性能,保证砌体的强度和耐久性。

3.临时加热设备在冬季施工时,需要提供充足的临时加热设备,以确保施工现场和材料的温度符合要求。

施工现场的温度应当在5°C以上,以保证砌体材料的稳定和施工质量。

4.积雪清理在冬季施工中,积雪是一个常见的问题。

如果发现施工现场有积雪,需要及时清理,以免对施工产生不良影响。

清理积雪时,要注意避免对已经砌筑的墙体和材料造成损害。

5.防风保温措施冬季风大,会导致墙体上的砂浆迅速失去水分,并影响砌体的强度和稳定性。

为了保证砌体的施工质量,需要采取相应的防风保温措施,如在墙体表面覆盖保温材料,并确保材料的牢固性和密封性。

6.施工工序安排在施工过程中,要合理安排砌体工序的顺序。

通常情况下,先砌筑外承重墙体,再进行内隔墙的砌筑。

这样可以尽量减小外墙面临的冷空气和湿度的影响,保证施工质量。

7.监测和检查在施工过程中,要严格进行监测和检查,确保施工符合设计要求和相关规范。

特别要注意施工现场的温度和湿度的变化,以及材料的质量和施工接缝的牢固性等。

总结:冬季砌体工程施工需要合理安排工序,选用适合冬季施工的砌体材料,并提供充足的临时加热设备。

同时,加强监测和检查,确保施工质量和进度。

通过以上措施的合理组合和严格执行,可以有效解决冬季施工中的一些难题,保证砌体工程的质量和安全。

冬季砌体工程施工

冬季砌体工程施工

冬季砌体工程施工冬季砌体工程施工面临着严寒、冰雪等不利因素,对施工质量和安全带来一定的影响。

为确保冬季砌体工程施工的顺利进行,本文从施工准备、施工工艺、施工注意事项等方面进行详细阐述。

一、施工准备1. 材料准备:选用符合设计要求和冬季施工要求的砌体材料,如抗冻混凝土、抗冻砂浆等。

同时,确保材料供应充足,满足施工需求。

2. 施工机具:检查施工机具是否完好,特别是保温措施是否到位,如电热毯、加热器等。

3. 施工队伍:对施工人员进行冬季施工培训,提高他们的防寒保暖意识和安全防护能力。

4. 施工现场:做好施工现场的防寒保暖措施,如搭建保温棚、供暖设备等。

二、施工工艺1. 砌体施工:采用符合冬季施工要求的砌筑砂浆,确保砂浆温度满足施工要求。

砌体施工过程中,注意墙体间的连接,确保墙体稳定。

2. 混凝土施工:冬季混凝土施工应选用抗冻混凝土,并按照设计要求进行浇筑。

浇筑过程中,采取加热保温措施,确保混凝土温度达到设计要求。

3. 钢筋施工:冬季钢筋施工应严格按照设计要求进行,确保钢筋连接牢固,防止钢筋冷脆。

4. 防水施工:冬季防水施工应选用适合低温环境的防水材料,确保防水层质量。

三、施工注意事项1. 防寒保暖:施工人员应穿戴保暖防滑鞋、手套等防护用品,施工现场应设置供暖设备,确保施工温度满足要求。

2. 安全防护:加强施工现场的安全巡查,特别是高空作业、用电安全等方面,防止安全事故发生。

3. 施工质量:冬季砌体工程施工中,严格把控施工质量,确保墙体稳定、连接牢固。

4. 施工进度:合理调整施工计划,确保冬季施工进度不受影响。

5. 成品保护:施工完成后,对砌体工程成品进行有效保护,防止因低温造成的质量问题。

总之,冬季砌体工程施工需做好充分的准备工作,严格按照施工工艺进行施工,并注意施工过程中的安全防护和质量控制。

只有这样,才能确保冬季砌体工程施工的顺利进行,提高工程质量。

砌体工程冬季施工方案

砌体工程冬季施工方案

砌体工程冬季施工方案一、背景介绍砌体工程是建筑施工中常见的一种工程,通常用于建筑的墙体、隔墙、墙柱等部位。

而冬季施工由于天气寒冷,气温低,降水量较大等原因,对砌体工程的施工提出了一定的挑战。

因此,合理安排和组织冬季砌体工程施工,保证工程质量和施工安全,提高施工效率,是非常重要的。

二、冬季施工的影响因素1. 温度影响:冬季气温低,砌体材料易受到冷冻影响,导致砌缝中的水膨胀引起裂缝,甚至材料强度下降。

2. 降水量影响:冬季降水量较大,容易导致砌体材料受潮,影响质量。

3. 日照时间影响:冬季日照时间短,光线不足,对砌体施工操作的能见度和施工安全均会产生影响。

4. 施工成本影响:冬季施工需要增加保温措施、加热设备等,会增加施工成本。

三、冬季砌体工程施工方案及措施1. 选择合适的砌体材料冬季施工时要选择适应低温环境的砌体材料,如采用抗震、保温、保温材料,以保证建筑的结构强度和保温性能。

同时还要选用具有较高抗冻性和吸水率低的砂浆和砌块,以保证施工质量。

2. 采取保温设施冬季施工时,要对施工现场进行保温处理,如采取搭建临时棚架,加盖保温毛毡或保温材料等,保证施工现场的温度适宜;同时要提前做好积雪清除、排水等工作,预防因天气寒冷和降水量大导致施工现场积雪和水浸问题。

3. 加强监测和保护冬季施工条件恶劣,容易导致施工质量下降。

因此,要加强对施工现场的监测和保护,及时发现和解决存在的质量问题和安全隐患,确保砌体工程施工质量和安全。

4. 合理安排施工工艺冬季施工时,由于气温低、材料易凝固,需要合理安排施工工艺和施工步骤,如加强预热、选用合适的砂浆配方、加快施工速度等,以提高施工效率和保证质量。

5. 增加照明设备冬季日照时间短,光线不足,对施工操作的能见度和施工安全均会带来影响。

因此,要增加照明设备,如采用LED灯、露天式露天照明设备等,保证施工现场的光线充足。

6. 做好施工卫生冬季施工条件恶劣,易造成施工现场环境脏乱差,影响工人的施工效率和施工质量。

2024年砌体工程冬季施工方案

2024年砌体工程冬季施工方案

2024年砌体工程冬季施工方案____年砌体工程冬季施工方案一、项目概况:本次砌体工程位于城市建设工地,总面积为3000平方米,属于大型项目,预计施工周期为3个月。

施工过程包括基础施工、砌墙、抹灰等多个环节。

二、冬季施工特点:冬季施工与其他季节相比,面临的主要问题是低温、降雪和湿度较大。

这些问题可能会对砌体工程的施工速度和质量产生一定的影响。

针对这些问题,需要提出具体的解决方案。

三、施工前准备:1. 清理现场:根据当前天气状况,提前清理现场,确保施工区域没有杂物和积雪。

2. 安全设施:设置必要的安全设施,如警示标志、安全楼梯等,确保施工现场的安全。

3. 火源准备:根据室外天气情况,准备好必要的取暖和干燥设备,提供工人必要的热源。

四、基础施工:1. 水泥搅拌:在低温情况下,水泥的凝固时间较长,可能会延长施工周期。

为了加快水泥的凝固时间,可以在水泥中添加特殊的添加剂。

同时,在施工前,将水泥放置在室内进行采暖,这样可以保持水泥的温度,提高凝固速度。

2. 混凝土浇筑:将混凝土的水泥用量增加,控制水灰比,提高混凝土的强度和耐寒性。

另外,在混凝土浇筑后覆盖保温材料,避免混凝土受寒冷天气的影响。

五、砌墙施工:1. 砌筑材料选择:冬季砌墙施工可以选择一些具有抗冻性能好的砌筑材料。

优选使用丙烯酸酯纤维增强砂浆,此类砂浆具有较好的抗冻性能,使墙体的抗冻性能得到提高。

2. 保温措施:在砌墙过程中,可以在墙体表面铺设保温材料,如塑料膜或保温棉,防止冷气侵入墙体,减少温度损失。

另外,在砌墙后尽快对墙体进行保温措施,如加盖塑料薄膜,以防止其在初始阶段受到冷冻和受潮的影响。

3. 施工速度控制:由于冬季天气寒冷,为了保证砌筑质量,施工速度应适度控制。

适当增加工人数量,并根据实际施工进度进行合理的安排,提高施工效率。

六、抹灰施工:1. 选择合适的抹灰材料:冬季抹灰使用的砂浆应具有良好的抗冻性能和可操作性。

可以选用聚合物改性砂浆,增强其粘结力和抗冻性能。

砌体工程冬季施工方案

砌体工程冬季施工方案

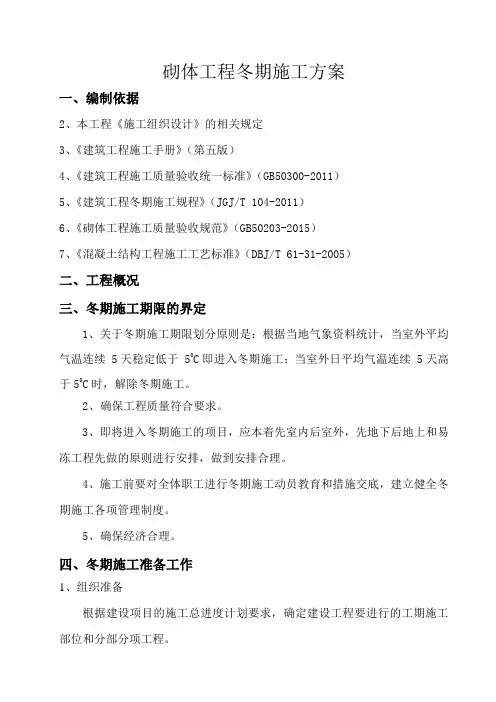

砌体工程冬期施工方案一、编制依据2、本工程《施工组织设计》的相关规定3、《建筑工程施工手册》(第五版)4、《建筑工程施工质量验收统一标准》(GB50300-2011)5、《建筑工程冬期施工规程》(JGJ/T 104-2011)6、《砌体工程施工质量验收规范》(GB50203-2015)7、《混凝土结构工程施工工艺标准》(DBJ/T 61-31-2005)二、工程概况三、冬期施工期限的界定1、关于冬期施工期限划分原则是:根据当地气象资料统计,当室外平均气温连续 5天稳定低于 50C即进入冬期施工;当室外日平均气温连续 5天高于50C时,解除冬期施工。

2、确保工程质量符合要求。

3、即将进入冬期施工的项目,应本着先室内后室外,先地下后地上和易冻工程先做的原则进行安排,做到安排合理。

4、施工前要对全体职工进行冬期施工动员教育和措施交底,建立健全冬期施工各项管理制度。

5、确保经济合理。

四、冬期施工准备工作1、组织准备根据建设项目的施工总进度计划要求,确定建设工程要进行的工期施工部位和分部分项工程。

设立室外气温观测点,安排好冬期测温人员,在进入规定冬期施工前15d 开始进行大气测温,掌握日气温状况,及时收集气象预报情况,防止寒流突然袭击。

2、人员准备①保温保湿工作小组组长:组员:②测温小组组长:组员:测温分两组进行:白天组:马夜间组:数据处理:③消防保卫组:组长:组员:3、现场准备冬期施工前认真查看现场总平面布置图、临水平面布置图(临时排水沟、临水管线等)、临电平面布置图及相关资料,并根据现场临时地上、地下管线,做出相应的保温措施。

为防止大雪封路,保证施工道路畅通,现场已配备一定的道路清扫器具,随时进行道路的清运工作。

搭设加热用的搅拌暖棚,敷设保温管道,对各种加热的材料、设备要检查其安全可靠性。

4、资源准备设置百叶箱、温度计等测温设备,监控每天气温以指导冬期施工。

保温材料:根据冬期施工的部位和分部分项工程,选择适当的保温材料,如塑料布、棉毯、保温管、煤炭等。

砌砖工程冬期施工要求(3篇)

砌砖工程冬期施工要求(3篇)

第1篇在我国北方地区,冬季寒冷,气温常常低于5℃,对砌砖工程造成了极大的影响。

为了保证工程质量,确保工程进度,砌砖工程在冬季施工时需遵循以下要求:一、施工准备1. 人员准备:冬季施工时,施工人员应具备一定的冬季施工经验,熟悉相关规范和操作要求。

2. 材料准备:砌筑材料应选择质量合格的砖、砌块等,并提前做好防冻处理。

砂浆应选用普通硅酸盐水泥,不得使用无水泥拌制的砂浆。

3. 工具准备:冬季施工需准备保温、防冻、加热等工具,如保温毯、加热器等。

4. 施工场地准备:施工场地应平整、排水良好,避免积水结冰。

二、施工技术要求1. 砌筑材料:砌筑前,应清除砖、砌块表面的污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。

2. 砂浆:砂浆宜优先采用普通硅酸盐水泥拌制。

拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。

当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。

冬期砌筑砂浆的稠度,宜比常温施工时适当增加。

3. 砌筑顺序:砌筑时,应先砌底层,然后自下而上、自外向内逐层砌筑。

每层砌体应错缝搭接,搭接长度不小于砖长的1/3。

4. 砌筑工艺:采用铺浆法砌筑时,铺浆长度不得超过500mm;施工期间气温超过30℃时,铺浆长度不得超过750mm。

5. 保温措施:砌筑过程中,应采取保温措施,如铺设保温毯、使用加热器等,以保证砂浆和砌体在负温条件下养护。

6. 防冻措施:冬季施工期间,应做好防冻措施,如使用防冻剂、覆盖保温材料等,防止砂浆和砌体冻裂。

7. 施工环境:冬季施工期间,应确保施工环境温度适宜,避免因温度过低影响施工质量。

三、质量检查与验收1. 施工过程中,应加强质量检查,确保砌体尺寸、砂浆强度、垂直度等符合规范要求。

2. 施工完成后,应进行验收,确保砌体质量符合设计要求。

总之,砌砖工程冬期施工是一项技术性较强的工作,需严格按照规范和操作要求进行。

只有做好施工准备、施工技术和质量检查,才能确保冬季砌砖工程顺利进行。

砌体工程冬季施工方案

砌体工程冬季施工方案

砌体工程冬季施工方案
冬季砌筑砂浆,采取掺外加剂和水加热法。

(1)砖(空心砌块)在砌筑前清除表面冰霜积雪和浮灰,水泥采用不低于32.5级的普通硅酸盐水泥,使用前未遭冰结。

(2)砌块在砌筑前,应清除表面污物、冰雪等,遭水浸后的冻结的砖或砌块不得使用。

冬季砌筑砂浆的稠度,宜比常温施工时适当增加。

(3)砌筑砂浆搅拌时,水的温度不得超过80℃,搅拌时间比常温增加1/2倍。

(4)砌筑砂浆掺外加防冻剂的数量由土建试验室确定,专人负责严格按配比进行计量。

(5)当气温低于-15℃时,提高一级砂浆标号,送砂浆小车采取保温措施,以保证一定的砌筑温度使砂浆上墙后不致立即冻结。

(6)每班砌筑后,砖(空心砌块)上不准铺灰,并用草帘等保温材料覆盖,以防止砌体砂浆受冻,继续施工前,先扫净砖面后再施工。

(7)冬季进行室内抹灰,需在室内生火,并及时将门窗安装好,必要时,用草帘将窗洞封堵,以便增加室内温度。

(8)室内砂浆涂抹时,砂浆的温度不能低于5℃。

(9)气温低于5℃时,抹灰砂浆掺防冻剂,其掺量由实验室确定。

(10)与墙面涂刷涂料,砌筑砂浆和抹灰砂浆中,均不准掺入含氯盐的防冻剂。

(11)搅拌所用的砂子不能含有冰块和直径大于10mm的浆块,砂浆随拌随用,严禁使用受冻砂浆,在砌筑时不准随意向砂浆内加热水。

(12)冬季砌筑工程要加强质量控制。

在施工现场留置的砂浆试块,除按常温规定要求外,尚应增设不少于两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:SM-ZD-45757 砌体工程冬季施工方案Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
砌体工程冬季施工方案
简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

1、砖砌体工程冬期采用掺无氯盐防冻剂砂浆法。

2、对材料的要求:
(1)砖在砌筑前应将表面积灰、积雪清扫干净;
(2)水泥采用普通硅酸盐水泥,使用时不能冻结;
(3)石灰膏应经融化并重新拌合后方可使用;受冻而脱水风化的石灰膏不可使用。

3、冬期砌筑砂浆的稠度,宜比常温施工适当增加,可通过加石灰膏的办法来解决。

稠度控制在8~13cm。

4、砂浆在使用时的温度不低于5℃。

5、为了拌和热砂浆,配备专用加热水箱,水的温度控制在90℃左右,先将水、砂先行搅拌,再加水泥。

6、水的温度应经常检查,每小时不少于1次,温度计停留在水内时间不少于1分钟。

7、冬期搅拌砂浆的时间应适当延长,一般要比常温期
增加2分钟。

8、减少砂浆在搅拌、运输、储存过程中的温度损失采用措施:
(1)砂浆的搅拌应在保温棚内进行,环境温度不低于+5℃;冬期施工砂浆要随拌随运,不可储存和二次倒运。

(2)把缩短砂浆运输距离作为设置搅拌站主要依据,当用手推车输送砂浆时,车体应采取保温措施。

车体采用双层钢板,中间采用木锯沫填实。

(3)砂浆必须随拌随用,砂浆的储存时间不宜超过15分钟。

(4)运输车应及时清理,每日下班后用热水清理,以免冻结。

9、严格使用已遭冻结的砂浆。

10、砌砖采用'三一砌砖法',即一铲灰、一块砖、一挤揉。

11、砌砖前必须立匹数杆水平和垂直灰缝的平均厚度不可大于10mm,施工时要经常检查灰缝的厚度和均匀性。

12、每天收工前,砌体表面不铺砂浆,用草帘将砌体表面加以覆盖。

第二天上班时,应先将砖表面的霜雪扫净,然
后再继续砌筑。

13、砂浆中的防冻剂掺量参照实验报告及厂家材料说明。

14、防冻剂的掺法:防冻剂应先溶解于水,然后投入搅拌。

15、当日最低气温≤-15℃时,砂浆强度应按常温施工时提高一级。

16、普通砖在正温度条件下砌筑时,砖应适当浇水湿润,可用喷壶随浇随砌。

在负温度下砌筑时砖不浇水,但砖表面的灰砂、冰雪必须清除。

这里填写您的企业名字
Name of an enterprise。
