设备基础施工方案编制:审核:目录1编制依据 (1)2 工程概况 (1)3施工方法.................................. 错误!未定义书签。

4施工要点 (5)5工程质量要求 (6)5—1土方工程质量要求 (6)5-2模板工程质量要求 (8)5—3混凝土工程质量要求 (9)5—4管道工程质量要求 (11)5-5预埋螺栓质量要求 (11)6工程施工安全 (11)设备基础施工方案1编制依据主要依据施工图纸、建筑标准图籍,施工验收规范和规程、合同及甲方要求。

2 工程概况1、本工程为*******设备基础施工.2、该设备基础施工主要有四个内容:(1)、C25距型素混凝土基础预埋地脚螺栓。

(2)、从原有配电箱给设备配电。

(3)、在厂房原有的压缩空气管道基础上给设备配压缩空气管道。

3、图中±0。

000同厂房地面,设备定位需由使用单位在现场认定后方可进行施工,基础外型尺寸较小施工相对简单.4、基地应坐在老土层上,否则仔细夯实,夯实系数大于0。

94。

基础地基承载力特征值不得小于160Kpa,混凝土强度等级:C25混凝土。

螺栓孔浇灌采用C30微膨胀混凝土.5、基础定位需经使用单位在现场确定后方可进行施工。

3施工方法1、混凝土施工:(1)施工工序:破除原有地面→土方开挖至设计标高→混凝土垫层→侧模→安装埋件及预埋管道→隐蔽验收→浇筑设备基础→土方回填→地面恢复→竣工验收(2)施工机械的选择:砼由商砼站提供泵车。

(3)基础侧壁,采用有撑支模的方法.浇捣混凝土时操作人员将插入式振动器放入振捣,分层浇捣.侧壁拆模后,应将外露的对拉螺栓头割去。

(4)基础顶面水平度误差不得大于10mm,基础表面不得有裂痕。

(5)基础施工时配合管道电气预埋穿线管。

(6)防止变形裂缝的产生,施工时可采取以下措施:a.应采用32.5级普通硅酸盐水泥,并尽量减小水灰比,使水灰比≤0.55。

b.混凝土的浇筑和振捣。

基础工程施工规定(3篇)

基础工程施工规定(3篇)

第1篇一、总则1. 基础工程施工应遵循国家标准、行业规范和施工图纸的要求,确保工程质量和安全。

2. 施工单位应具备相应的资质和安全生产许可证,并严格按照施工方案进行施工。

3. 施工单位应建立健全安全生产责任制,加强施工现场管理,确保施工安全。

二、施工准备1. 施工单位应按照设计要求,对施工现场进行勘察,了解地质、水文、气象等条件。

2. 施工单位应根据勘察结果,编制施工组织设计,明确施工方案、施工顺序、施工工艺、施工质量要求等。

3. 施工单位应做好施工人员、材料、设备、施工工艺等方面的准备工作。

三、施工工艺1. 土方开挖:根据设计要求,按照施工组织设计进行土方开挖,确保开挖深度、宽度、边坡坡度等符合规范要求。

2. 基础垫层:垫层材料应符合设计要求,施工过程中应保证垫层平整、密实。

3. 砖基础砌筑:砖应提前1~2天浇水湿润,烧结普通砖含水率宜为10%~15%,灰砂砖、粉煤灰砖含水率宜为5%~8%。

采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30℃时,铺浆长度不得超过500mm。

4. 钢筋工程:钢筋应按照设计要求进行加工、绑扎,确保钢筋间距、直径、锚固长度等符合规范要求。

5. 混凝土工程:混凝土应按照设计要求进行配合比设计,确保混凝土强度、耐久性等指标符合规范要求。

6. 预制构件安装:预制构件应按照设计要求进行安装,确保构件位置、标高、垂直度等符合规范要求。

四、施工质量控制1. 施工单位应建立健全质量保证体系,对施工过程进行全程监控。

2. 施工单位应按照施工规范、设计要求对原材料、半成品、成品进行检验。

3. 施工单位应定期对施工质量进行检查,发现问题及时整改。

五、施工安全1. 施工单位应加强施工现场安全管理,确保施工人员生命财产安全。

2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

3. 施工单位应按照施工规范、设计要求采取安全防护措施,防止事故发生。

六、施工验收1. 施工单位应按照施工规范、设计要求对施工质量进行验收。

设备基础预埋螺栓预埋件固定方案完整版

设备基础预埋螺栓预埋件固定方案完整版

设备基础预埋螺栓预埋件固定方案HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】设备基础预埋件、预埋螺栓位置保障措施本工程项目内容主要有:中核混凝土江苏有限公司南京江宁混凝土搅拌站及其办公和生活设施;含:骨料仓、搅拌机设备基础、搅拌站水池、宿舍楼、办公楼、化验楼、综合用房、搅拌站热水锅炉、食堂、及零星工程组成。

其中:骨料仓为10格(11*22*10M)储备用,骨料仓棚为110×60米,钢柱下部采用混凝土柱上预埋螺栓连接形式;基础主要采用梯形独立基础和条形基础的型式;跨度大、柱距大,形状规则××9米,骨料仓和搅拌机设备基础采用地脚螺栓及预埋件等方式。

为保障设备基础预埋件、预埋螺栓的标高的准确度、水平度和垂直度,根据基础预埋件、预埋螺栓具体情况,采用预留杯口、二次灌浆和固定预埋螺栓(件)的方式来保障预埋件、预埋螺栓的位置准确性。

一、二次灌浆:1、钢柱基础采用预留杯口、二次灌浆埋置螺栓(件)(1)钢柱基础杯口尺寸的允许偏差主要控制:杯口深度±5mm,位移:10mm。

在浇筑柱基础混凝土前,根据螺栓的埋置位置及长度,做杯口模板,杯口模板可做成定型整体模板,见图1整体式杯芯模板图。

在杯口内侧设置预埋铁件,与固定螺栓的角钢焊接。

预埋铁件采用一100 x 100×6,锚爪为φ6钢筋,长度为80mm。

图1 整体式杯芯基础模板平面图(2)轴线控制。

所有现浇混凝土杯口基础完工后,在杯口面弹出柱基轴线的十字控制线,在杯口内侧面弹出地脚螺栓中心控制线。

在杯口的内侧测出一0.150标高的控制线,用墨线弹出。

基础全部施工完后,通过测量检查,允许偏差满足规范要求。

2 钢架固定螺栓(1)钢结构柱子安装的允许偏差主要控制柱脚底座中心线对轴线的偏移为4mm(施工质量验收规范要求5mm)。

基础支撑面、地脚螺栓位置的允许偏差主要控制支撑面标高±3mm。

设备基础及预埋件技术要求

设备基础及预埋件技术要求

设备基础及预埋件技术要求设备基础和预埋件技术在建筑中扮演着重要的角色。

在建设过程中,前期对设备基础和预埋件技术的规划和设计是至关重要的。

设备基础技术要求设备基础技术是保障建筑物稳定和安全的重要组成部分,其要求如下:基础类型选择选择适合的基础类型,包括地基、承台、地脚螺栓等。

在选择时,需要考虑建筑物所处的地质情况、土质情况、建筑物重量等因素。

基础设计合理的基础设计是确保建筑稳定的前提。

对于基础设计,需要从多个角度出发考虑,包括荷载、受力分析、变位、变形控制等。

同时,还应该考虑地震、风压等自然因素对建筑物的影响,为基础设计增添多一层保障。

基础材料选择基础材料的选择应该基于建筑物的负荷和所处环境等因素。

常见的基础材料有水泥、混凝土、钢筋等,可以适当的根据需要进行混合。

基础建造要求在进行基础建造过程中,需要确保基础的质量和稳定性。

要在压实、填筑和回填等各个环节中做好普通的技术要求。

正确的施工方式,更是实现建筑安全的重要方法。

预埋件技术要求预埋件技术是保障建筑物功能的重要组成部分。

预埋件要求如下:基础准备在预埋件安装之前,需要对基础和管道等进行准备工作。

预埋件的布置和管道也有很大关系,因此需要合理规划和设置。

选定预埋件预埋件要求稳定、防腐、可靠、经济等多个方面的需求。

因此,选取和设计适合的预埋件时,需要考虑建筑物和预埋件的适配性和相互作用。

预埋件安装预埋件的安装需要保证正确运用,插入深度也要合理控制。

安装时,需要遵循预埋件的标准和规范,确保预埋件正确安装,不影响建筑物的建造流程。

预埋件连接预埋件连接是确保建筑物功能的重要安全环节。

连接前,需要进行严格的检验和确认,在安装前,使用专门连接工具按照相关标准和规范进行连接。

结论以上是设备基础及预埋件技术的要求。

在建筑的各个方面,均需要合理的规划和安装。

实际的应用中,还需要时刻关注新技术的不断发展,学习和吸取相关新的知识和信息。

这样才能确保建筑物的安全和稳定性,让使用者更安心。

设备基础混凝土浇筑施工方案

设备基础混凝土浇筑施工方案

X X X X X 基础混凝土施工方案批准:审核:编制:X X X X X 限公司xxxx年xx月xx日目录1、编制依据--------------------------------------32、工程概况及特点--------------------------------33、施工部署--------------------------------------34、具体施工方法---------------------------------45、质量保证措施----------------------------------66、安全环保措施----------------------------------77、大体积砼温度控制计算及控制措施----------------88、安全保证措施----------------------------------149、现场文明施工管理------------------------------1510、应急救援措施---------------------------------1511、附图-----------------------------------------1812、附表-----------------------------------------181、编制依据本工程施工图纸及合同《建筑地基基础工程施工质量验收规范》GB50202—2002《建筑防腐工程施工及验收规范》GB50212—91《建筑工程施工质量验收统一标准》GB50300—2001《建筑施工安全检查标准》JGJ59—99《建筑施工高处作业安全技术规程》JGJ80—91《建筑机械使用安全技术规程》JGJ33—2001《施工现场临时用电安全技术规范》JGJ46—88《混凝土结构工程施工及验收规范》GB50204-922.工程概况及特点2.1工程概况本工程属于设备基础土建工程,分为热粗轧机基础及地下室、热精轧机基础及地下室、剪力基础辊道、轧辊磨床等,粗轧机和精轧机主轧机部分基础是一个整体,主要包含主轧机牌坊、换辊、主电机等部分基础,主轧机基础内部有大量电缆和管道通道,有部分通道顶部混凝土厚度较厚,通道顶部混凝土内埋设有螺栓,都为大体积混凝土,主轧机基础顶部预埋有大量螺栓,粗轧机立辊处还埋设有两根实芯方钢;粗轧机及精轧机地下室部分深度较深,乳液地下室净空为8.25米,且顶板厚度为250mm,最大梁截面为600*1000;其中-6.0米以上垫层采用C15混凝土,-6.0米以下垫层采用C20混凝土,设备基础及地下室-6.0米以上采用C30普通混凝土,标高在-6.0米以下采用C30防水混凝土,抗渗等级为P8;为保证基础混凝土的质量,采用大型搅拌站拌制的商品混凝土。

设备基础及预埋件技术要求

设备基础及预埋件技术要求

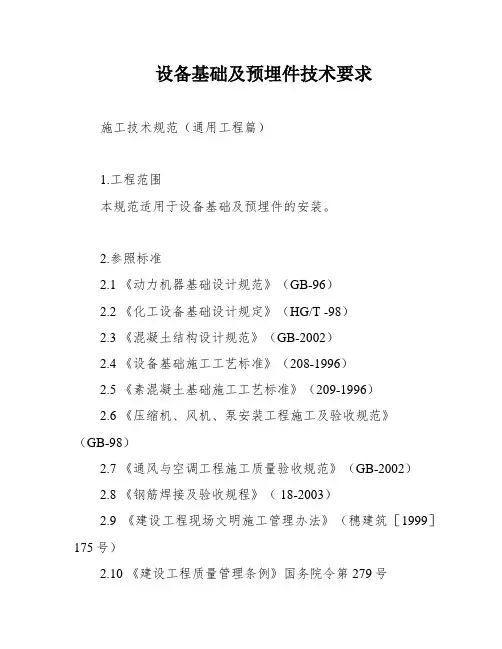

设备基础及预埋件技术要求施工技术规范(通用工程篇)1.工程范围本规范适用于设备基础及预埋件的安装。

2.参照标准2.1 《动力机器基础设计规范》(GB-96)2.2 《化工设备基础设计规定》(HG/T -98)2.3 《混凝土结构设计规范》(GB-2002)2.4 《设备基础施工工艺标准》(208-1996)2.5 《素混凝土基础施工工艺标准》(209-1996)2.6 《压缩机、风机、泵安装工程施工及验收规范》(GB-98)2.7 《通风与空调工程施工质量验收规范》(GB-2002)2.8 《钢筋焊接及验收规程》( 18-2003)2.9 《建设工程现场文明施工管理办法》(穗建筑[1999]175号)2.10 《建设工程质量管理条例》国务院令第279号2.11 《房屋建筑工程质量保修办法》建设部第80号3.设计要求设备基础及预埋件的设计应符合相关标准及规范要求,满足设备的使用要求和安全要求。

设计方案应经过专业人员审核批准,并应编制相应的设计文件。

4.材料要求4.1 混凝土强度等级应符合设计要求。

混凝土原材料应符合相关标准的规定,应有质量合格证明,并应按要求进行检验。

4.2 钢筋应符合设计要求和相关标准的规定,应有质量合格证明,并应按要求进行检验。

4.3 预埋件应符合设计要求和相关标准的规定,应有质量合格证明,并应按要求进行检验。

5.材料送审所有材料应提前送审,经专业人员审核批准后方可使用。

6.施工&安装要求6.1 施工前应进行现场勘测,确认地基情况和设计要求是否符合实际情况,如有差异应及时处理。

6.2 施工人员应熟悉施工工艺和安全要求,应按照设计文件和施工工艺要求进行施工。

6.3 施工现场应保持干净整洁,材料堆放应符合要求,严禁乱堆乱放。

6.4 安装前应检查设备基础及预埋件的位置和尺寸是否符合设计要求,如有偏差应及时处理。

6.5 安装过程中应注意保护设备基础及预埋件,防止损坏。

6.6 安装完毕后应进行验收,验收合格后方可投入使用。

预埋件加工合同(2篇)

预埋件加工合同(2篇)

预埋件加工合同甲方(委托方):乙方(受托方):根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚信的原则基础上,就甲方委托乙方进行预埋件加工事宜,经充分协商,达成以下合同条款:第一条合同概述1.1 甲方委托乙方进行预埋件加工,包括但不限于图纸设计、材料采购、加工制造、质量检测等。

1.2 乙方同意接受甲方的委托,为甲方提供预埋件加工服务。

第二条加工内容和要求2.1 乙方应按照甲方提供的图纸和技术要求,进行预埋件的加工制造。

2.2 乙方应确保加工质量,满足甲方的使用要求。

第三条材料和设备3.1 甲方应提供加工所需的材料,并负责材料质量的验收。

3.2 乙方应提供加工所需的设备和技术支持。

第四条加工时间和交付4.1 乙方应按照甲方的要求,按时完成预埋件的加工制造。

4.2 乙方应在加工完成后,将成品交付给甲方。

第五条质量保证5.1 乙方应对加工的预埋件质量负责,确保其符合甲方的要求。

5.2 乙方应提供相应的质量检测报告,证明预埋件的质量。

第六条价格和支付方式6.1 双方确认,本合同加工费用为人民币(大写):____元整(小写):¥_____元。

6.2 乙方应按照约定的时间和方式提供加工费用。

第七条违约责任7.1 双方违反本合同的,应承担相应的违约责任。

7.2 乙方未按时完成加工或加工质量不符合要求的,甲方有权解除合同,并要求乙方支付相应的违约金。

第八条争议解决8.1 双方在履行合同过程中发生的争议,应首先通过友好协商解决;协商不成的,可以向有管辖权的人民法院提起诉讼。

第九条其他9.1 本合同一式两份,甲乙双方各执一份,具有同等法律效力。

9.2 本合同的修改和补充,应由甲乙双方协商一致,并以书面形式签订。

甲方(委托方):___________乙方(受托方):___________签订日期:____年__月__日预埋件加工合同(二)甲方(委托方):乙方(加工方):根据《中华人民共和国合同法》及有关法律法规的规定,甲乙双方在平等、自愿、公平、诚信的原则基础上,就甲方委托乙方进行预埋件加工事宜,经充分协商,达成以下合同条款:第一条加工内容1.1 甲方委托乙方加工的预埋件。

设备基础施工方案

设备基础施工方案

1.1工程概况:2号厂房4号硫化机设备基础工程的要求:1.新增主电缆一根。

采用小猫国标电缆,电缆参数如下:ZRYJV(4*95+50),电缆长度57米。

200*100*1.5镀锌桥架7m。

从2号厂房箱式配电箱引出,经桥架上行到水平桥架,东行,下行进入搬迁落地控制箱。

2.迁移配电箱一台。

连接到上下控制柜。

3.按图施工设备基础,待设备安装完后,再制作钢盖板,两遍灰防锈底漆,两遍蓝色面漆。

待设备拆除搬迁后,基砂回填现有设备基坑。

与地面平齐。

设备基础施工1.1.1 施工程序:1.1.2 土方工程(1)设备基础施工遵循先深后浅原则,设备基础采取机械挖土,挖出土方均运至建设单位指定地点堆放。

(2)土方开挖采用反铲挖掘机,表面留200mm左右改为人工清理基底。

(3)土方开挖过程中要严格控制基底标高,严禁超挖。

开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工。

(4)基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理。

(5)基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物。

(6)回填土应分层铺设,每层虚铺厚度200~250mm,使用机械夯实,分层取样检验,合格后方可继续摊铺上层回填土方。

1.1.3 模板工程(1)基础采用木模板,木模板表面应刨光,模板表面均应涂刷隔离剂,以利拆模和保证结构表面平整。

结构特殊的部位应采用木模配制,必要时可采取放样制作,以保证模板制作准确。

(2)设备基础预留孔模板采用2.5cm厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除。

(3)安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板。

支模采取先支内模板,绑完钢筋后再支设外模板。

内模支设好后应根据设备基础中心线校核模板的椭圆度并固定牢固。

1.1.4 钢筋工程(1)钢筋集中下料加工,现场人工绑扎。

其制作绑扎必须符合设计图纸和施工规范的要求。

(2)环形钢筋接头采用单面搭接焊,接头长度不少于10d,接头区段内接头面积不大于50%。

基础预埋工程施工方案

基础预埋工程施工方案

基础预埋工程施工方案一、工程概况预埋工程是指在建筑物或构筑物的基础中预设一些管线、电气、机械等设备并留出预留孔和预埋件。

这些预埋工作是建筑施工中的重要环节,直接关系到建筑物后期的功能和使用。

本方案主要围绕基础预埋工程的施工流程、材料、设备以及质量控制等方面进行详细阐述。

二、施工准备1. 制定施工计划:施工前应制定详细的施工计划,明确预埋物的种类、规格、数量和位置,并合理安排施工进度。

2. 材料准备:根据施工计划,准备好所需的预埋管道、预埋线盒、电气设备等各种材料,并进行验收。

3. 设备准备:准备好所需的施工机械设备,如挖掘机、起重机、混凝土搅拌站等。

4. 人员安排:合理安排施工人员,确保施工队伍的数量充足且技术过硬。

三、施工流程1. 地面标志:按照设计图纸和施工计划,在地面进行标志,确定预埋物的位置和数量。

2. 挖掘基坑:使用挖掘机等设备对基础进行挖掘,确保挖掘深度和平整度符合要求。

3. 钢筋预留:根据设计要求,在基坑内安装预留的钢筋,在预埋位置周围设置好预埋件,确保预埋件的位置准确。

4. 模板安装:在基坑内设置预留模板,以便将来浇筑混凝土时,形成预留孔。

5. 浇筑混凝土:进行混凝土浇筑,确保混凝土质量和配合比符合要求。

6. 面板铺设:将预埋面板放置在预留孔内,确保面板的平整和固定。

四、材料选用1. 预埋管道:预埋管道应选择耐腐蚀、耐高温、耐压力等性能好的管道材料,如HDPE管、不锈钢管等。

2. 预埋线盒:预埋线盒应选择防水、防腐蚀的材料,以保证预埋电缆和线路的安全使用。

3. 电气设备:选择品质可靠的电气设备,确保设备的寿命和稳定性。

五、设备使用1. 挖掘机:挖掘机是基础预埋工程中必不可少的机械设备,用于基坑的挖掘和土方的搬运。

2. 砼搅拌站:用于混凝土的搅拌和浇筑,确保混凝土的质量和浇筑的速度。

3. 起重机:用于搬运和安装重型预埋件和设备,确保施工作业的安全和顺利进行。

六、质量控制1. 材料验收:对所采购的预埋管道、预埋线盒、电气设备等材料,进行严格的检验,确保符合设计和施工要求。

厂房设备基础H型钢预埋件施工工法

厂房设备基础H型钢预埋件施工工法

厂房设备基础H型钢预埋件施工工法一、前言在建设厂房项目中,厂房设备基础的建设是非常重要的一环。

而H型钢预埋件施工工法是厂房设备基础建设中的重要工艺之一,本文将对该工法进行详细的介绍。

二、工法特点H型钢预埋件施工工法是将钢筋和其他预埋件预先安装在H型钢内部,再将其埋入混凝土中,使其在混凝土固化后成为一体的结构,从而达到增强基础强度、提高承载能力、缩短工期和降低成本的目的。

其主要特点有以下几点:1、预制安装:在混凝土浇筑之前,将所有的H型钢、钢筋和其他预埋件(管道、电缆等)预先安装在模板内,通过精确的加工和模板定位来保证施工精度。

2、简化施工过程:由于预埋件已事先安装好,施工过程中可以省去浇筑混凝土后再加装预埋件的环节,因此有望缩短工期。

3、提高施工品质:采用H型钢预埋件施工工法,可以保证其精度以及施工质量与稳定性,可以减少验收不合格率。

4、提高承载能力:H型钢预埋件施工工法使得基础得以更好的加固和增强,从而可以大大提高承载能力和稳定性。

5、节省施工成本:由于施工过程中无需进行二次加工,节省了部分人力物力支出。

同时,其提高的基础加固性能也可以降低后期维护成本。

三、适应范围H型钢预埋件施工工法适用于各种基础工程中,特别是在建设重型厂房中,效果更好。

由于采用全预制和现场直接安装的方式,因此在施工过程中,可以满足对工期较为苛刻、具有高度自动化要求和大规模性工程等多种需求。

四、工艺原理H型钢预埋件施工工法的核心原理是:将H 型钢、钢筋、管道等预埋件预先制作并布置于模板内。

模板内置在基础沉降标高处,通过调节模板支撑高度使得各个预埋件的位置达到设计要求。

待各个预埋件的安装到位后,再将混凝土沿模板内倒入,待混凝土凝固后,即可完成工程。

五、施工工艺1、工艺准备:确定施工范围,准确测量标高,按图纸要求搭建模板。

2、预埋件布置:安装模板后,根据设计要求将预制的H 型钢、钢筋预埋件、管道预埋件等预埋件分别安装到已经预留好孔位的模板上,固定预埋件以达到预想位置。

设备基础验收及处理施工作业指导书

设备基础验收及处理施工作业指导书

设备基础验收及处理施工说明
1.适用范围
适用于支承设备、混凝土基础和设备部件预埋件的验收和处理。

2.机器和工具:
2.1测量仪器:钢卷尺、弹簧称、经纬仪、水准仪、铁水平、长直尺。

2.2辅助设备:钢丝0.1-1mm,尼龙线、线坠、墨斗。

2.3工具:榔头、錾子、大铲、铁锹。

3.成品保护
3.1应采取措施防止杂物和污垢进入地脚螺栓孔。

3.2施工中防止基础表面受到油污污染,影响二次灌浆与基础表面的结合。

3.3对预埋螺栓采取有效保护措施,防止碰坏螺纹。

3.安全环境保护措施
3.1环境保护措施
3.1.1设备地脚螺栓孔二次灌浆时,应注意对设备表面、成品地面或墙面的保护,防止污染。

3.1.2做好地基处理现场的日常清洁工作。

3.2安全措施
3.2.1基础孔应覆盖,防止踏空。

3.2.2高空基础作业应设置安全网,系好安全带。

3.2.3基坑周围应设置防护栅栏,防止人员坠落。

设备基础施工方案

设备基础施工方案

设备基础施工方案1范围本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。

2施工准备2.1材料及主要机具:2.1.1水泥:宜用强度等级32.5~42.5的矿渣硅酸盐水泥或普通硅酸盐水泥。

2.1.2砂:中、粗砂,含泥量不大于5%。

2.1.3石子:卵石或碎石,粒径0.5~3.2cm,含泥量不大于2%。

2.1.4水:应用自来水或不含有害物质的洁净水。

2.1.5外加剂、掺合料:其品种及掺量。

应根据需要,通过试验确定2.1.6主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。

2.2作业条件:2.2.1基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。

2.2.2安装的模板已经过检查,符合设计要求,并办完预检手续。

2.2.3在槽帮上、墙面或模板上做好混凝土上平的标记。

较大型基础或阶梯型基础,应设水平桩或弹上线。

2.2.4埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。

2.2.5由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。

同时准备好混凝土试模。

3操作工艺3.1工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护3.2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。

对于干燥土应用水润湿,表面不得存有积水。

清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。

3.3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。

严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。

3.4混凝土的浇筑:3.4.1混凝土的下料口距离所浇筑的混凝土的表面高度不宜超过2m,如自由倾落超过2m时,应采用串桶或溜槽。

3.4.2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。

设备基础总体施工方案

设备基础总体施工方案

一、工程概况1.1、工程概况某机械加工车间,由某公司投资建设,设计单位为某设计研究院,施工单位为某建设有限公司。

建设规模:建筑面积约21877.6平方米,工程总造价1819万元。

1.2、工期要求设备基础总工期及主要节点要求:工期70日历天。

预计2008年1月05日开工到2008年3月15完工。

1.3、质量要求符合国家现行的质量验收标准,确保工程合格率100%,并评为优良工程。

1.4、工程特点⑴工程量大:设备基础,总混凝土量约45323m,总钢筋约315吨,总模板约70562m。

⑵精度要求高:该设备基础共有螺栓孔约1545个,预埋件约634个。

而且设备基础外型复杂,变截面较多,所以在施工时误差要控制到最小施工难度较大。

⑶质量要求高:符合国家现行的质量验收标准,确保工程合格率100%,并评为优良工程。

⑷工期紧张:设备基础总工程量较大,工序繁杂,交叉作业较多,而且工期较短。

⑸施工地质条件差:本工程地处沿海,地面以下约1m左右的吹填砂,吹填砂下面为10m左右的淤泥,而且多数设备基础底面均在淤泥层。

1.5、重点、难点分析及对策⑴工程量较大:由于设备基础工程量较大工期较短,而且设备基础施工处于关键线路上,如果设备基础施工出现工期滞后则直接影响总工期。

对策:为了使设备基础顺利施工不影响总体工期,应及时提供公用设备、工艺设备和施工所需材料,避免因材料供应不及而造成的窝工。

在材料供应合理的情况下尽量采取平行施工加强管理,以加快施工进度。

⑵精度控制:本工程精度控制主要在以下两个个方面:螺栓孔定位、各部位标高。

对策:由于精度要求较高,测量则成为关键的步骤,在测量设备和人员配置上采用精度较高的测量仪器和较熟练的施测人员。

每个定位点和标高要多次复核,多人检查。

在安装螺栓孔模板时保证安置正确,要做好自检、互检、专检,以确保定位正确,标高正确。

⑶质量要求质量目标为符合国家现行质量验收标准,通过质检验收并评为合格。

由于本工程施工工序复杂,交叉作业较多,一旦出现质量问题将对工程的总体施工质量和进度产生重大影响,所以必须提高质量意识,严格要求,精心施工。

主体施工标准合同

主体施工标准合同

编号:建筑施工合同(栋)广州市建筑施工合同发包方(甲方):承包方(乙方):甲方现将栋商住楼工程发包给乙方施工。

依照《中华人民共和国合同法》、《中华人民共和国建筑法》、《建筑安装工程承包合同条例》及其他有关法律、行政法规,遵照平等、自愿、公平和诚实信用的原则,签定本合同。

第一条工程项目(一)工程名称:栋商住楼工程(二)工程地点:广州市路(三)工程内容:栋层的商住楼,建筑面积约_ 平方米。

(四)承包范围:按照甲方提供的施工图纸,以及甲方提供的装修标准附表规定的内容进行施工。

具体包括:1、土建工程:(1)土石方工程(包括土方外运、余泥排放证)(2)基础支护挡土措施(3)基础工程(不包括工程桩)(4)地下室建筑工程(5)地下室结构工程(包括设备基础、电梯井预埋件等)(6)±0.00以上建筑工程(包括首层大堂装饰)(7)±0.00以上结构工程(包括设备基础、电梯井预埋件等)2、给、排水工程(1)水泵房管道及设备(包括变频设备等)(2)室内给排水管道及卫生洁具(包括生活用水泵、潜污泵、化粪池等)(3)室外排水接入小区排水系统(4)消防栓系统,喷淋系统(包括防火卷帘门、消防栓、消防箱、消防泵、喷淋泵及消防稳压设备等)3、电气工程(1)低压配电柜后的全部内容(包括动力配电系统、照明及防雷系统、电梯电缆及桥架等)(2)不包括电梯、发电机房设备4、人防专用设备:按图纸内多种设备,防爆地漏,防火门。

5、地下室通风系统:按图施工。

6、弱电部分:仅做室内弱电线管预埋。

分部分项工程每次修改(已施工的)变更造价不超过一万元,不做调整(包括保修期内变更)。

大堂装修材料不超过250元/平方米,不做调整。

上述两项若超过规定的造价,补超过部分价差。

工程竣工验收备案完成后,一个月内办理结算。

(五)承包方式:采用包工包料,以大包干形式。

(六)承包价格:按甲方工程范围及附表装修标准施工。

按每平方米建筑面积1150.00元造价包干形式承包,另粗装修部分则按每户建筑面积扣除230.00元计算(即按920元/m2造价包干承包),地下室按标准装修计算。

设备基础施工

设备基础施工

设备基础施工施工程序:土方工程(1)设备基础施工遵循先深后浅原则,直径较大的设备基础采取机械挖土,小型设备基础采用人工开挖,挖出土方均运至建设单位指定地点堆放。

(2)土方开挖采用反铲挖掘机,表面留200mm左右改为人工清理基底;根据现场土质情况基坑两侧放坡,留500mm宽工作面。

(3)土方开挖过程中要严格控制基底标高,严禁超挖。

开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工。

(4)基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理。

(5)基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物。

(6)回填土应分层铺设,每层虚铺厚度200~250mm,使用机械夯实,分层取样检验,合格后方可继续摊铺上层回填土方。

模板工程(1)基础采用木模板,木模板表面应刨光,模板表面均应涂刷隔离剂,以利拆模和保证结构表面平整。

结构特殊的部位应采用木模配制,必要时可采取放样制作,以保证模板制作准确,支撑结构采用Φ48×3.5脚手钢管。

(2)设备基础预留孔模板采用2.5cm厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除。

(3)圆形设备基础采用100-150mm宽定型组合钢模板拼装,支撑使用Ф48×3.5钢管支撑系统。

(4)安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板。

支模采取先支内模板,绑完钢筋后再支设外模板。

内模支设好后应根据设备基础中心线校核模板的椭圆度并固定牢固。

钢筋工程(1)钢筋进场应有出厂质量合格证及复试报告。

钢筋集中下料加工,现场人工绑扎。

其制作绑扎必须符合设计图纸和施工规范的要求。

(2)环形钢筋接头采用单面搭接焊,接头长度不少于10d,接头区段内接头面积不大于50%。

钢筋焊接由持有相应焊接资格的电焊工进行焊接。

(3)钢筋在使用前表面应清除干净,钢筋表面应洁净,无损伤、油渍和铁锈,带有颗粒状及片状老锈的钢筋不得使用。

(4)绑扎的钢筋规格、数量、位置及搭接、锚固长度必须符合设计要求和施工规范的规定,浇筑砼前固定好保护层垫块。

设备基础施工方案

设备基础施工方案

设备基础施工方案一、编制依据现行国家有关规范、标准、规程:(1)《地基与基础工程施工及验收规范》(GBJ202-83)(2)《混凝土结构工程验收规范》(GB50204-2001)(3)《混凝土强度检验评定标准》(GB107-87)(4)11G101-1~3二、承重柱预留孔根据施工图纸及甲方要求,1条大线3条小线承重柱上共有48个预留孔,每个预留孔长1500,上部尺寸200×200,下部尺寸200×300。

考虑到预留孔上小下大,深度又达1500以上,拆模相当困难。

施工时考虑采用钢筋笼及箍筋(如下图),四周外围及底部采用密目钢丝网。

钢筋笼固定时上、下均采用4根平均长1000mm的14将钢筋笼焊接固定牢固,砼柱模板对拉螺栓定位时应考虑到避让预留孔的位置。

箍筋有碍时,移动箍筋避让。

必须割断时,应适当增加Φ8钢筋进行搭接。

固定钢筋笼时,先在承重柱下端弹出二个方向的中心线,用来控制钢筋笼下口位置,再通过垂线来固定钢筋笼上口位置。

所有预埋件安装后,为确保正确无误,应仔细复核工艺图中各个参数尺寸。

砼浇筑时会有很少量的水泥浆进入孔内,故制作时钢筋笼加长200,以确保预留孔深度满足1500。

另一方面,承重柱预埋孔钢筋笼内均安装一只尺寸为1840×170×170㎜的木盒,长度方向二端不封闭,其余各面均封闭,防止钢丝网变形影响预留孔大小。

同时,准备好长勺,必要时取出渗入的水泥浆,以保证预留孔尺寸满足使用要求。

三、筏板基础涂装车间及冲压车间有较大面积筏板基础。

其中,涂装车间设备基础中磷化池、JC14~16、JC18、JC20、JC25~28、JC30~35、JC38、JC43、JC44、烟囱和冲压车间1#大线及2~4#小线等均为筏板基础。

筏板厚度一般为250~350,JC43、JC44厚度为500,冲压1#~4#线筏板板厚为600。

JC32筏板面积1097㎡,JC43、JC44筏板面积分别为203㎡和119㎡,冲压1#~4#线筏板面积为1125.6㎡。

设备安装协议书

设备安装协议书

设备安装协议书设备安装协议书七篇设备安装协议书篇1甲方:乙方:1、合同总则:甲、乙双方根据《中华人民共和国合同法》及相关规定、本着友好、平等协商的原则。

甲方委托乙方为该项目提供设备、安装施工任务制定本合同条款,以明确合同双方的权利和责任。

甲方权利和义务1. 甲方提出施工具体要求。

2. 在工程施工中,甲方应积极配合,为乙方顺利完成施工任务给予支持和方便。

指定专人配合乙方工程范围的工作,协调工作。

在合同项目的执行期间,为了项目的顺利实施,甲方应当向乙方提供一切便利条件,包括乙方项目经理要求甲方提供项目实施必要的支持。

3. 在施工过程中,如甲方需要增加材料设备或工作量,甲乙双方现场办理工程洽商。

4. 按本合同规定及时付款。

乙方责任1. 乙方应选派优秀的技术人员及施工人员进行项目的实施,按照合同中有关条款明确的设计、按质、保量、及时、完成项目。

2. 合同内容,以及乙方在谈判、签署及履行本合同过程中知悉的任何有关甲方的信息和甲方用户信息。

3. 保设备质量和施工质量。

无特殊情况,应确保按期竣工。

4. 遵守现场管路规定,安全、文明施工,如因乙方人员违反操作规程或有关规定,出现设备或人身安全事故,责任自负。

2、合同总金额及支付条款1.本工程合同金额为:¥大写:(人民币) 。

2.付款方式1)本合同自签定当日,甲方支付乙方合同总额的%,即:。

乙方收到本期款后,将马上部署派布线系统材料及施工工具进场,施工人员进场开始进行布线管路施工和穿线。

2)设备工程全部完工,甲乙双方共同验收合格后三日内,甲方向乙方支付合同总额的 %,即:大写:(人民币) 。

3)乙方收到甲方款后,全部设备和材料正式移交甲方使用。

4)付款以汇款、支票或现金方式均可。

乙方在收到每笔合同款后3日内向甲方开局正式发票。

3、供货及设备验收(货)1.交货地点:甲方所在地:2.工期为:天。

3.乙方将根据工程实施计划进度,将工程所需设备及时运送到位(不可抗力除外)。

风机基础施工合同模板

风机基础施工合同模板

风机基础施工合同模板甲方(以下简称“业主”):乙方(以下简称“承包商”):根据《中华人民共和国合同法》等相关法律法规,双方遵循平等、自愿、公平和诚信的原则,经甲乙双方协商一致,就甲方的风机基础工程施工事宜,达成如下合同:一、工程概况1.1 工程名称:XX风力发电项目风机基础工程1.2 工程地点:XX省XX市XX县1.3 工程质量:符合国家标准和行业规范二、工程内容与承包范围2.1 甲方提供风机基础部分图纸所有内容,不包括施工图中所有设备预埋件(即锚栓组合件)。

2.2 乙方负责开挖土石方的爆破、清理、转运、修边、清底,达到浇筑的标准(包括钢筋标准焊接和钢筋绑扎),完成基础浇筑。

2.3 乙方负责风机基础工程的施工,包括但不局限于土方工程、混凝土工程、钢筋工程、模板工程、排水工程等。

2.4 乙方负责施工过程中的安全防护、环境保护和文明施工。

三、工程总价与支付3.1 工程总价为人民币XX元整(大写:人民币XX元整),上述价格包括但不限于人工费、材料费、设备费、施工机具使用费、管理费、利润等。

3.2 甲方分期支付工程款项,具体支付方式如下:(1)合同签订后7个工作日内,甲方支付乙方工程总价的30%;(2)工程进度达到50%时,甲方支付乙方工程总价的30%;(3)工程验收合格后,甲方支付乙方工程总价的20%;(4)剩余10%作为质保金,质保期结束后无质量问题,甲方一次性支付给乙方。

四、工期4.1 乙方接到甲方进场通知后7日内做好施工现场的准备工作。

4.2 施工期限:以工程指挥部通知书为准,工程期限为XX天(开工日期定为XX年XX月XX日,完工日期定为XX年XX月XX日)。

4.3 工期调整:甲方有权根据实际情况对本工程的各分项施工进度计划及施工顺序进行合理调整,以满足现场各专业工程施工的需求。

五、违约责任5.1 乙方未按合同约定完成工程,甲方有权解除合同,并要求乙方支付违约金,违约金为工程总价的10%。

5.2 甲方未按合同约定支付工程款项,乙方有权暂停施工,并要求甲方支付逾期付款违约金,违约金为应付款项的日利率万分之五。

安装单位与使用单位签订的安装

安装单位与使用单位签订的安装

安装单位与使用单位签订的安装(拆卸)合同使用单位:山东永胜建设集团隆鑫苑第二项目部(以下简称甲方)安拆单位:山东永胜建设集团有限公司(以下简称乙方)甲方需乙方安装一台施工升降机,为了加强建设工程安全管理,进一步执行国家安全生产方针、政策、法规,经双方约定,签订本合同。

一、甲方职责:1、负责设备基础预埋件及设备基础的制作,并对其安全可靠性负责,保证施工升降机的耐力及基础混凝土强度要求,若混凝土基础下沉、混凝土强度不够等质量缺陷造成的事故及损失由甲方承担。

2、负责准备专用的配电箱,无偿提供合格的设备电源,附墙等操作台。

3、提供满足施工升降机安装作业和日常所需的场地条件,排除障碍物,保证乙方安装时的场地、道路、照明等必要条件,配合乙方安拆作业并提供便利,负责施工现场的总体防护管理,履行承包方管理职责,保证安拆工作顺利进行。

二、乙方的工作:1、负责安装、调试、拆卸工作,以及作业过程顶升加节、附墙安装等工作,按照甲方要求,及时进行作业施工,确保甲方施工生产需要。

2、向甲方提供有关施工升降机安装的现场要求,基础制作图纸和技术要求,编制安拆方案、制定安全施工措施,并向甲方报送相关资料。

3、负责施工升降机的安装申报验收工作,安装、调试完毕后,由乙方依照有关规定及时申请法定检测机构进行检测,检测合格后交付甲方投入使用。

4、施工升降机安装、拆卸、加节等过程中,操作人员和指挥人员等发生的安全责任和经济责任由乙方自行承担。

5、由于乙方施工升降机安装、拆卸、加节中违章作业所发生的机械事故人员伤害由乙方承担一切责任,并负责赔偿和处理一切善后事宜。

6、施工升降机安装费元,加(拆)附墙每道元,升节(落节)每节元。

7、履行法律法规以及省市有关规定的其它职责。

三、本合同一式三份,甲乙双方各执一份,备案使用一份,经双方代表签字生效。

甲方代表(签字盖章):乙方代表(签字盖章):日期:年月日日期:年月日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxxxx有限公司设备基础预埋及制作安装合同二0一五年八月九日第一部分合同协议书xxxxxx有限公司(发包人名称,以下简称“发包人”)为实施“xxxxxx有限公司2#焙烧炉”工程中的“设备基础预埋、钢制烟道、喷淋沉降塔、楼面平台的制作及安装项目”(项目名称,下称“该项目”),已接受xxxxxx有限公司(承包人名称,以下简称“承包人”)对该项目施工的投标。

发包人和承包人共同达成如下协议。

1.本协议书与下列文件一起构成合同文件。

⑴中标通知书;⑵投标函及投标函附录;⑶专用合同条款;⑶通用合同条款;⑸技术标准和要求;⑹图纸;⑺已标价工程量清单;⑻其他合同文件。

上述文件互相补充和解释,如有不明或不一致之处,以合同约定次序在先者为准。

2.承包范围。

⑴联通烟道的制作及安装;⑵环形烟道的制作及安装(防腐要求:采用双面油漆防腐,350°高温沥青漆两道);⑶楼面平台的制作及安装(防腐要求:采用双面油漆防腐,两道底漆、两道面漆);⑷喷淋沉降塔的制作及安装(防腐要求:外表面采用油漆防腐,200°高温漆两道,内表面防腐由发包人自行实施);⑸循环水沟的制作及安装(防腐要求:外侧采用油漆防腐,200°高温漆两道,内侧防腐由发包人自行实施);⑹本合同承包范围为甲方提供电子版图纸内容,如最终施工蓝图与电子版图纸不符,则以双方确认的施工蓝图按实调整。

3.承包方式。

本项目采用单价包干承包方式,甲方提供主材(钢板、槽钢、角钢、螺丝、螺母),乙方提供全部辅材并负责制作及安装。

4.合同价格。

⑴联通烟道的制作及安装、环形烟道的制作及安装、喷淋沉降塔的制作及安装、循环水沟的制作及安装项目,其单价为 3000.00元/吨(含安全文明施工费、辅料费用、制作安装费用、抛光除锈及油漆防腐、税金、管理费、施工利润等,不含主材费用,承包方提供建安发票);⑵楼面平台的制作及安装项目,其单价为 2600.00元/吨(含安全文明施工费、辅料费用、制作安装费用、抛光除锈及油漆防腐、税金、管理费、施工利润等,不含主材费用,承包方提供建安发票);⑶合同总价约 100万元(钢材用量约350吨),最终合同金额以实际加工数量为准。

5.承包人项目经理: xxx 。

6.工程质量符合建筑工程施工质量验收统一标准(GB50300-2013) 的合格标准。

7.承包人承诺按合同约定承担工程的实施、完成及缺陷修复。

8.发包人承诺按合同约定的条件、时间和方式向承包人支付合同价款。

9.承包人应按照指示开工,工期为:2015年8月10日开工,2015年12月31日具备点火条件。

10.本协议书一式肆份,合同双方各执贰份。

11.合同未尽事宜,双方另行签订补充协议。

补充协议是合同的组成部分。

发包人:(盖单位公章)承包人:(盖单位公章)法定代表人:法定代表人:委托代理人:委托代理人:年月日年月日第三部分专用合同条款1. 一般约定1.1 词语定义1.1.2 合同当事人和人员1.1.2.2 发包人: xxxxxx有限公司1.1.2.3 承包人: xxxxxx有限公司1.1.2.6 监理人: /1.1.3 单位工程:详见施工设计图。

1.1.4 日期:开工日期:2015年8月10日。

竣工日期:至砌炉完工后30天完工(其中:砌炉完工后15天内具备点火条件)。

1.1.4.5 缺陷责任期:参照专用合同条款第19条执行。

1.4 合同文件的优先顺序合同文件的优先顺序:合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、工程预算书、其他合同书。

1.5 合同生效的条件合同生效的条件:经双方法定代表人或委托代理人签字盖章后本合同生效。

1.6 图纸和承包人文件1.6.1 发包人提供图纸的期限、数量:发包人在签订合同后开工前,提供给承包人用于施工的全套施工图纸一套,发包人提供的图纸有效期为质保期满后自动失效;承包人可以自费复制更多的份数用于施工及制作竣工资料。

1.6.2 承包人提供的文件范围:承包人应提供的文件内容由发包人确定。

承包人提供文件的期限、数量:在得到发包人书面通知后按照书面通知规定的内容及期限提供一式4份承包人文件。

监理人批复承包人提供文件的期限: /1.6.3 监理人签发图纸修改的期限: /1.7 联络1.7.2 联络送达的期限: 24小时内。

2 发包人义务2.3 提供施工场地发包人提供施工场地和有关资料的时间:(1)由发包方提供水电接口,承包方自行接至施工所需位置并负责承担相关费用。

(2)水准点与座标控制点交验:正式开工日前7天。

(3)图纸会审和设计交底时间:正式开工日后7天。

2.4 双方约定发包人应做的其他工作:无2.8 其他义务发包人向承包人提供支付担保的金额、方式和提交时间:无。

3. 监理人3.1 监理人的职责和权力3.1.1 须经发包人事先批准行使的权力:无。

4 承包人4.1 承包人的一般义务4.1.8 为他人提供方便承包人为他人提供条件的内容:承包人应为其它承包人的施工提供方便或协助。

承包人为他人提供条件可能发生费用的处理方法:发生时另行协商,协商未果前,应先行提供协助。

4.2 履约担保承包人向发包人提供履约担保的金额、方式和提交时间:无。

4.3分包4.3.2 分包的内容当事人约定某些非主体、非关键性工作分包给第三人:本工程不可分包。

详见附件四《拟分包项目情况表》4.11 不利物质条件4.11.1 不利物质条件的范围:无。

5 材料和工程设备5.1 承包人提供的材料和工程设备5.1.1 承包人负责采购、运输和保管的项目设备、材料:承包人负责采购、运输和保管的项目设备:施工用的所有机具设备;承包人负责采购、运输和保管的项目材料:除由发包人提供的主材(钢板、槽钢、角钢、螺丝、螺母)以外的所有辅助材料,由承包人采购的材料必须附产品合格证。

5.1.3 承包人报送监理人审批的时间:无。

5.2 发包人提供的材料和工程设备5.2.1 材料的名称:钢板、槽钢、角钢、螺丝、螺母。

材料的交货方式、地点和日期:详见《发包人材料设备采供清单》5.2.3 材料和工程设备的接收、运输与保管:无。

详见附件二《发包人供应材料设备一览表》6.施工设备和临时设施6.1 承包人提供的施工设备和临时设施:6.1.2 发包人承担修建临时设施费用的范围:无。

临时占地的申请:无。

临时占地相关费用:无。

6.2 发包人提供的施工设备和临时设施:无。

7. 交通运输7.1 道路通行权和场外设施取得道路通行权、修建场外设施权的办理人:发包人。

相关费用:由承包人承担。

8. 测量放线8.1 施工控制网8.1.1 发包人负责提供相关轴线及高程,进场3天内。

施工控制网的测设:承包人。

报发包人审批施工控制网资料的期限:发出开工通知后3天。

9. 施工安全、治安保卫和环境保护9.1 发包人的施工安全责任增加下列项:9.1.4 发包人应按照《重庆市建设工程安全生产监督管理办法》(渝建发[2008]177号)、《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发[2008]169号)等有关规定履行好发包人的施工安全责任。

9.2 承包人的施工安全责任增加下列项:9.2.8 承包人应按照《重庆市建设工程安全生产监督管理办法》(渝建发[2008]177号)等有关规定履行好承包人的施工安全责任。

9.2.9补充要求按重庆市人民政府令第289号文规定执行。

施工中,由于承包人的原因造成事故,由此产生的法律责任和事故责任及费用由承包人全部承担。

如因此给发包人或者第三方造成损失的,承包人还应承担相应的赔偿责任。

承包人在施工过程中,必须严格执行安全生产法的相关规定,制定切实可靠的技术措施。

接受发包人及主管机构安全管理部门的安全监督和管理,在施工中违反安全管理规定和操作规程、违章作业等,同意按照发包人的安全管理办法,接受发包人的违约处罚。

9.3 治安保卫9.3.1 现场治安管理机构或联防组织的组建:承包人。

9.3.2 施工场地治安管理计划和突发治安事件紧急预案的编制:承包人。

9.4 环境保护增加下列项:9.4.7 承包人应按照《房屋建筑和市政基础设施工程施工扬尘控制工作方案》(渝建发[2009]13号)、《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发[2008]169号)等相关规定履行好施工扬尘控制、文明施工等责任。

10. 进度计划10.1 合同进度计划承包人编制施工方案的内容:满足相关规范和合同约定要求承包人报送施工进度计划和施工方案的期限:图纸会审交底后十天。

监理人批复施工进度计划和施工方案的期限:收到后七天。

11. 开工和竣工11.4 异常恶劣的气候条件异常恶劣的气候条件的范围:超出10年一遇的最大降水(雪)量、最高(低)温度。

11.5 承包人的工期延误逾期竣工违约金的计算方法:本工程因承包人原因未按本协议约定日期通过单项验收,每延误一天承包人需向发包人支付惩罚性违约金为1000元/天,且放弃提出要求减少违约金标准的异议权利。

逾期竣工违约金的限额:无。

双方约定工期顺延的其他情况:(1)没有及时提供合格的基础工作面和施工作业场地;(2)甲方未按约定日期支付工程预付款、进度款;(3)因甲方原因造成工程量增加并经甲方同意造成延期;(4)每周停水停电累计超过8小时;(5)不可抗力。

11.6 工期提前提前竣工的奖励办法:无。

12. 暂停竣工12.1 承包人暂停施工的责任承包人承担暂停施工责任的其他情形:除发包人书面同意的暂停施工外,所有暂停施工的责任均由承包人承担。

13. 工程质量13.1 工程质量的要求13.1.1 工程质量验收按合同约定验收标准执行。

13.1.2 因承包人原因造成工程质量达不到合同约定验收标准,发包人有权要求承包人返工直至符合合同要求为止,由此造成的费用增加(或)工期延误损失由承包人承担。

13.1.3 发包人、监理人和承包人在工程建设中,应执行重庆市建筑工程相关地方标准。

13.2 承包人的质量检查承包人提交工程质量保证措施文件的期限:经发包人审批同意后才能实施,本项工作实施前三天。

15. 变更15.1 变更的范围和内容变更的范围和内容:1、设计变更(技术核定或工程变更)建议的提出:工程参建各方根据设计和现场施工具体情况,均可提出对工程有利的设计变更建议,并以书面形式送达发包人工程部,由发包人工程部研究后与参建各方和有关部门衔接。

2、设计变更(技术核定或工程变更)的出具和实施程序:⑴涉及工程的结构安全、局部做法的改变及因设计不完善或误差造成的变更,须由设计单位出具设计变更通知单。

⑵除第⑴条规定必须由设计单位出具设计变更书外的工程变更,技术变更核定(洽商)记录(含工程分项的增减),由发包人或承包人提出,经发包人的技术负责人、设计单位专业负责人和项目负责人签字确认。
