城市电力电缆线路设计技术规定
川电生技〔2007〕3号-关于印发《城市中低压电力电缆线路的设计和建设标准(试行)》的通知

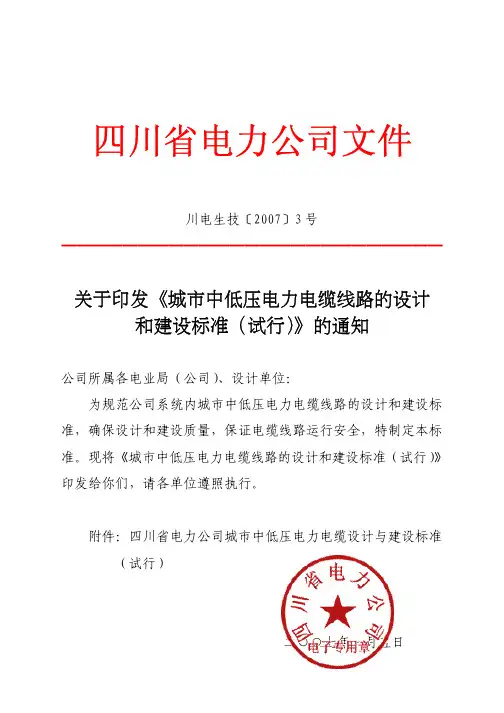

四川省电力公司文件川电生技〔2007〕3号━━━━━━━━━━━━━━━━━━━━━━━━━关于印发《城市中低压电力电缆线路的设计 和建设标准(试行)》的通知公司所属各电业局(公司)、设计单位:为规范公司系统内城市中低压电力电缆线路的设计和建设标准,确保设计和建设质量,保证电缆线路运行安全,特制定本标准。
现将《城市中低压电力电缆线路的设计和建设标准(试行)》印发给你们,请各单位遵照执行。
附件:四川省电力公司城市中低压电力电缆设计与建设标准(试行)二○○七年一月五日主题词:电缆 设计 建设 标准 通知四川省电力公司总经理工作部 2007年1月8日印附件:四川省电力公司城市中低压电力电缆设计与建设标准(试行)一、总则1、适用范围本标准适用于四川省电力公司所辖范围内城市中低压电力电缆线路新建和技术改造项目的设计和建设。
规定了电力电缆线路及其附属设施的主要设计技术原则和建设标准。
本标准适用于电压等级为380V/220V~35kV电缆线路。
2、引用标准GB50217-1994 电力工程电缆设计规范DL/T599-1996 城市中低压配电网改造技术导则GB50054-1995 低压配电设计规范DL/T620-1997 交流电气装置的过电压保护和绝缘配合 DL/T448-2000 电能计量装置技术管理规程GB50053-1994 10kV及以下变电所设计规范二、城市电缆线路建设改造项目的基本原则1、城市繁华地区、重要地段、主要道路、高层建筑区等以及市容环境有特殊要求的地段。
2、城市规划确须进行电缆改造的街道。
3、重点旅游风景区的地段。
4、电网结构或运行安全的需要。
5、技术安全综合比较采用电缆线路比较合适的其它情况。
三、电缆线路设计基本要求1、电缆线路路径的选择(1)避免电缆遭受机械性外力、过热、腐蚀等危害。
(2)满足安全要求条件下使电缆较短。
(3)便于敷设、维护。
(4)避开将要开挖施工的地段。
(5)在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。
GB_50217-2007电力工程电缆设计规范

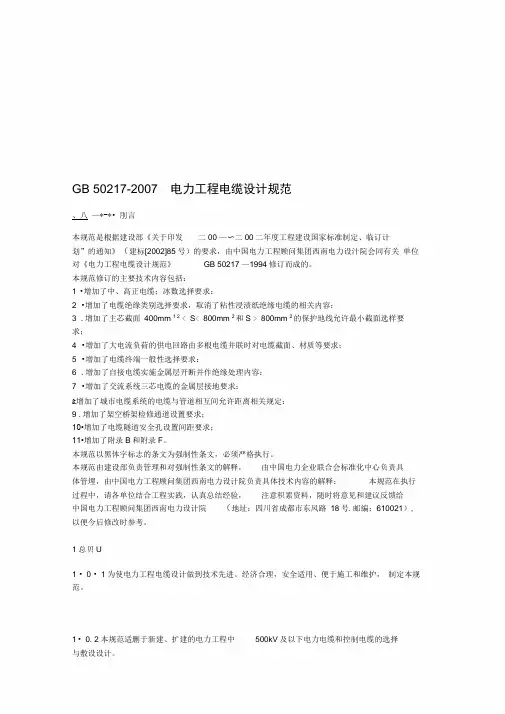

GB 50217-2007 电力工程电缆设计规范、八—*-*• 刖言本规范是根据建设部《关于印发二00 —〜二00二年度工程建设国家标准制定、临订计划”的通知》(建标[2002]85号)的要求,由中国电力工程顾问集团西南电力设汁院会同有关单位对《电力工程电缆设计规范》GB 50217 —1994修订而成的。
本规范修订的主要技术内容包括:1 •增加了中、高正电缆;冰数选择要求:2 •增加了电缆绝缘类别选择要求,取消了粘性浸渍纸绝缘电缆的相关内容:3 .增加了主芯截面400mm 1 2< S< 800mm 2和S > 800mm 2的保护地线允许最小截面选样要求;4 •增加了大电流负荷的供电回路由多根电缆并联时对电缆截面、材质等要求;5 •增加了电缆终端一般性选择要求:6 .增加了自接电缆实施金属层开断并作绝缘处理内容:7 •增加了交流系统三芯电缆的金属层接地要求:&增加了城市电缆系统的电缆与管道相互间允许距离相关规定:9 .增加了架空桥架检修通道设置要求;10•增加了电缆隧道安全孔设置间距要求;11•增加了附录B和附录F。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由建设部负责管理和对强制性条文的解释,由中国电力企业联合会标准化中心负责具体管埋,由中国电力工程顾问集团西南电力设计院负责具体技术内容的解释:本规范在执行过程中,请各单位结合工程实践,认真总结经验,注意积累资料,随时将意见和建议反馈给中国电力工程顾问集团西南电力设计院(地址:四川省成都市东风路18号.邮编:610021), 以便今后修改时参考。
1总贝U1 • 0 • 1为使电力工程电缆设计做到技术先进。
经济合理,安全适用、便于施工和维护,制定本规范。
1 • 0. 2本规范适删于新建、扩建的电力工程中500kV及以下电力电缆和控制电缆的选择与敷设设计。
1 . 0 • 3电力工程的电缆设计,除应符合本规范的规定外,尚应符合国家现行有关标准的规定。
GB50168-2006电缆线路施工及验收规范
中华人民共和国国家标准GB50168-2006电气装置安装工程电缆线路施工及验收规范2006-07-20发布2006-11-01施行中华人民共和国建设部目次1总则 (3)2术语 (3)3电缆及附件的运输与保管 (4)4电缆线路附属设施和构筑物的施工 (5)4.1电缆管的加工及敷设 (5)4.2电缆支架的配制与安装 (6)4.3电缆线路其它防护设施与构筑物的施工 (7)5电缆的敷设 (7)5.1一般规定 (7)5.2直埋电缆的敷设 (10)3电缆导管内电缆的敷设 (12)5.4电缆构筑物中电缆的敷设 (12)5.5桥梁上电缆的敷设 (13)5.6水底电缆的敷设 (13)5.7电缆的架空敷设 (14)6电缆附件的安装 (14)6.1一般规定和准备工作 (14)6.2安装要求 (16)7电缆线路防火阻燃设施的施工 (17)8工程交接验收 (18)附录A侧压力和牵引力的常用计算公式 (19)1总则1.0.1为保证电缆线路安装工作的施工质量,促进电缆线路施工技术水平的提高,确保电缆线路安全运行,制订本规范。
1.0.2本规范规定了电力电缆线路(以下称电缆线路)安装工程及附属设备和构筑物设施的施工及验收的技术要求。
1.0.3本规范适用于500kV及以下电力电缆、控制电缆线路安装工程的施工及验收。
1.0.4矿山、船舶、冶金、化工等有特殊要求的电缆线路的安装工程尚应符合专业规程的有关规定。
电缆线路的安装应按已批准的设计进行施工。
1.0.5采用的电缆及附件,均应符合国家现行技术标准的规定,并应有合格证件。
设备应有铭牌。
1.0.6施工中的安全技术措施,应符合本规范及现行有关安全技术标准及产品的技术文件的规定。
对重要的施工项目或工序,尚应事先制定安全技术措施。
1.0.7电缆及其附件安装用的钢制紧固件,除地脚螺栓外,应用热镀锌制品。
1.0.8对有抗干扰要求的电缆线路,应按设计要求采取抗干扰措施。
1.0.9电缆线路的施工及验收,除按本规范的规定执行外,尚应符合国家现行的有关标准规范的规定。
《城市电力规划规范》(50293-2014)
目次1总则 (1)2术语 (2)3基本规定 (4)4城市用电负荷 (5)4.1城市用电负荷分类 (5)4.2城市用电负荷预测 (5)4.3负荷预测指标 (6)5城市供电电源 (8)5.1城市供电电源种类和选择 (8)5.2电力平衡与电源布局 (8)5.3城市发电厂规划布局 (9)5.4城市电源变电站布局 (9)6城市电网 (11)6.1规划原则 (11)6.2电压等级和层次 (11)7城市供电设施 (13)7.1一般规定 (13)7.2城市变电站 (13)7.3开关站 (16)7.4环网单元 (16)7.5公用配电室 (16)7.6城市电力线路 (17)本规范用词说明 (20)引用标准名录 (21)Contents1General Provisions (1)2Terms (2)3Basic Requirements (4)4Urban Electricity Load (5)4.1Urban electricity Load Classification (5)4.2Urban electricity Load Forecast (5)4.3Load Forecast Index (6)5Urban Power Supply Sources (8)5.1Urban Power Supply Sources Type and Choice (8)5.2Power Balance and Power Source Layout (8)5.3Urban Power Plant Plan Layout Principle (9)5.4Urban Power Source Substation Layout Principle (9)6Urban Power Network (11)6.1Plan Principle (11)6.2Voltage Rank and Level (11)7Urban Power Supply Facility (13)7.1General Requirement (13)7.2Urban Substation (13)7.3Switching Station (16)7.4Ring Main Unit (16)7.5Public Distribution Room (16)7.6Urban Power Circuit (17)Explanation of Wording in This Code (20)List of Quoted Standards (21)1总则1.0.1为更好地贯彻执行国家城市规划、电力、能源的有关法规和方针政策,提高城市电力规划的科学性、合理性和经济性,确保规划编制质量,制定本规范。
城市电力电缆线路设计技术规定
城市电力电缆线路设计技术规定直埋敷设:把电缆放入开挖好的的壕沟内,沿线在电缆上下铺设一定厚度的沙土活细土后盖上预制钢筋混凝土保护板,最后回填土,夯实与地面齐平的敷设方式。
排管:按规划电缆根数开挖壕沟一次建成多孔通道的地下构筑物。
电缆沟:封闭式不通行、盖板可开启的电缆构筑物,盖板与地坪齐平或稍有上下。
电缆隧道:容纳电缆数量较多有供安装和巡视的通道全封闭型的电缆构筑物。
工作井:供工作人员安装接头或牵引电缆用的电缆构筑物。
金属护套或屏蔽层电压限制器:接在金属护套或屏蔽层或交叉互联的金属屏蔽层,用以限制在系统暂态过程中金属屏护套式蔽层电压的装置。
压力箱:用于适应充油电缆中油体积变化的贮油箱。
需油量:当电缆线路温度发生变化时,能确保电缆内的油压值在规定范围内持续运行所需的油量。
工作油压:能持续安全运行的油压值。
暂态油压:当电缆温度突然发生变化而出现的暂时性油压值。
蛇形敷设:把电缆敷设成蛇的形状,以吸收电缆线路热胀冷缩量。
伸缩弧:在电缆线路局部地段,把电缆敷设成圆弧形,如设在排管管道两端的工井处,则用来吸收来自排管中的热伸缩量,如设在大跨距的桥梁上,则用以吸收由于桥梁主体热伸缩引起的电缆伸缩量。
交叉互联:相邻单元段电缆的金属护套或屏蔽层交叉连接,使每个金属护套或屏蔽层的连续回路依次包围三相导体一种特殊互联方式。
包络经:品字形排列3 根电缆的外接圆内径。
《城市配电网技术导则》
— 1 —公司各单位、总部各部门:根据《国家电网公司技术标准管理办法》规定,《城市配电网技术导则》已经通过审查,现批准为国家电网公司技术标准并予以印发,自印发之日起实施。
附件:Q/GDW 370-2009《城市配电网技术导则》二〇〇九年十一月二日国家电网公司文件国家电网科〔2009〕1194号关于印发《城市配电网技术导则》的通知— 2 —主题词:科技配电技术标准通知国家电网公司办公厅2009年11月2日印发1ICS 29.240备案号:CEC 131?2009国家电网公司企业标准Q / GDW 370 2009城市配电网技术导则Technical guide for urban distribution network2009-11-02发布 2009-11-02实施国家电网公司发布Q /G D WQ / GDW 370—2009I目次前言 (II)1 适用范围 (1)2 规范性引用文件 (1)3 术语和定义 (2)4 总则 (2)5 一般技术原则 (3)6 35kV配电网 (6)7 20、10kV配电网 (7)8 低压配电网 (9)9 配电网继电保护和自动装置、配电自动化及信息化 (9)10 用户接入 (10)11 20kV配电网建设 (11)附录 A 35kV电网典型接线图············································································· (12)附录 B 20、10kV架空网典型接线图 (13)附录 C 20、10kV电缆网典型接线图 (14)附录 D 电缆典型敷设方式图 (16)编制说明 (19)Q / GDW 370—2009II前言《城市配电网技术导则》是国家电网公司所属各区域电网公司、省(区、市)公司进行城市配电网规划、设计、建设、改造和运行的指导性文件和技术依据。
城市电力规划要求规范_GB50293
第3.2.2.1条编制城市电力总体规划纲要,内容宜包括:
(1)预测城市规划目标年的用电负荷水平;
(2)确定城市电源、电网布局方案和规划原则;
(3)绘制市域和市区(或市中心区)电力总体规划布局示意图。编写城市总体规划纲要中的电力专项规划要点。
(3)布置分区规划内高压配电网或高、中压配电网;
(4)确定分区规划高、中压电力线路的路径,敷设方式及高压线走廊(或地下电缆通)宽度;
(5)绘制电力分区规划图。编写电力分区规划说明书。
第3.2.4条应在电力分区规划或电力总体规划的基础上,编制城市详细规划阶段中的电力规划,其编制内容宜符合下列要求:
第3.2.4.1条编制电力控制性详细规划,内容宜包括:
也可分为以下四类:第一产业用电,第二产业用电,第三产业用电,城乡居民生活用电。
第4.1.2条城市建设用地用电负荷分类,应符合表4.1.2规定。
城市建设用地用电负荷分类和代码麦
表4.1.2
大类
小类
适应范围
居住用地
用电
(Rd)
一类居住(Rd1)
以低层住宅为主的用地用电
二类居住(Rd2)
以多、中、高层住宅为主的用地用电
(1)估算详细规划区用电负荷;
(2)确定详细规划区供电电源点的数量、容量及位置、用地面积(或建筑面积);
(3)布置详细规划区的中、低压配电网及其开关站、10KV公用配电所的容量、数量、结构型式及位置、用地面积(或建筑面积);
(4)确定详细规划区的中、低压配电线路的路径、敷设方式及线路导线截面;
(5)投资估算;
第3.2.1.2条城市详细规划阶段中的电力规划(以下简称城市电力详细规划阶段)需调研、收集以下资料:城市各类建筑单位建筑面积负荷指标(归算至10KV电源侧处)的现状资料或地方现行采用的标准或经验数据;详细规划范围内的人口、土地面积、各类建筑用地面积,容积率(或建筑面积)及大型工业企业或公共建筑群的用地面积,容积率(或建筑面积)现状及规划资料;工业企业生产规模、主要产品产量、产值等现状及规划资料;详细规划区道路网、各类设施分布的现状及规划资料;详细规划图等。
电缆线路技术规范
电缆线路技术规范(一)电缆选择6.3.1 电力电缆型号的选择,应根据环境条件、敷设方式、用电设备的特殊要求等因素来确定,一般按下列原则考虑:一、在一般环境和场所内宜采用铅芯电缆,但在振动剧烈和特等建筑物以及有特殊要求的场所,应采用铜芯电缆。
二、埋地敷设的电缆,一般采用有外护层的铠装电缆。
在无机械损伤可能的场所,也可采用塑料护套电缆或带外护层的铅(铝)包电缆。
三、在可能发生位移的土壤中(如沼泽地、流砂、大型建筑物附近)埋地敷设电缆时,应采用钢丝铠装电缆或采取措施(如预留电缆长度,用板桩或排桩加固土壤等),消除位移作用在电缆上的应力。
四、在有化学腐蚀或杂散电流腐蚀的土壤中,应尽量不采用埋地敷设电缆。
如果必须埋地时,应采用防腐型电缆或采取防止杂散电流腐蚀电缆的措施。
五、敷设在管内或排管内的电缆,一般采用塑料护套电缆,也可采用裸铠装电缆。
六、在电缆沟或电缆隧道内敷设的电缆,不应采用有易燃和延燃的外护层。
一般采用裸铠装电缆、塑料护套电缆或裸铅(铝)包电缆。
七、当电缆敷设在较大高差的场所时,宜采用塑料绝缘电缆、不滴流电缆或干绝缘电缆。
八、三相四线制线路中使用的电力电缆,不应选用三芯电缆另加一根单芯电缆作为工作零线的方式。
6.3.2 电缆截面的选择,一般按电缆长期允许载流量和允许电压损失来确定,并考虑环境温度的变化、多根电缆的并列以及土壤热阻率等的影响,分别根据敷设的条件进行校正。
当选出的电缆截面介于标准截面之间时,一般按上限选择。
电缆在空气和土壤中多根并列敷设时载流量的校正系数、环境温度变化时电缆载流量的鹇正系数,参见附表6-3所列数值。
6.3.3 电缆线路一般应进行短路条件下的热稳定校验。
但在下列情况下允许不作校验:一、用熔断器作为短路保护的电缆线路。
二、馈电给非重要用电场所,电压在10千伏及以下,容量为1250千伏安及以下变压器的电缆,当电缆损坏时不致造成严重后果者。
6.3.4 在电缆沟或电缆隧道内敷设的电缆,当确定其空气计算温度时,除采用规定的昼夜平均温度外,尚要根据电缆发热、散热和通风效果来确定。
详解电力电缆线路常见敷设方式及其要求
详解电⼒电缆线路常见敷设⽅式及其要求⼩筱寄语电友你好和往期内容有重复希望⼤家谅解,其中穿插以前内容。
汇总来⾃各⽅电友总结!感谢!不喜勿喷底部找⼩筱⽂章底部找⼩筱⽂章电⼒交流2群 490903491电⼒电缆线路的敷设⽅式及其要求1. 电⼒电缆线路的敷设⽅式(1)直接埋设在地下,这是最通⾏和最经济的敷设⽅法。
(2)敷设在电缆沟内,⽤于多条电缆的敷设。
电缆沟虽然当时投资⽐直埋较⼤,但其便于进⾏温度监视和采取通风降温措施,改善其散热条件。
另外,电缆沟还具有便于电缆检修、新设、更换以及有利于防⽌外⼒损伤和故障测寻、修复等优点。
(3)安装在电缆隧道内,当在发电⼚或变电站出线电缆很多或并列敷设条数较多(如20~40条以上时)的地区敷设电缆时,应考虑建造电缆隧道。
建造电缆隧道虽然建设时投资⼤、⼯期长、建筑材料耗费多,⽽且带来通风、防⽕、防漏⽔等⼤量问题,但是它具有以下优点:1)⼤量地减少了电缆线路所占道路断⾯(⾛廊)。
2)减少对电缆的外⼒破坏和机械损伤。
3)消除因⼟壤中有害物质引起的保护层化学腐蚀。
4)检修或更换电缆迅速⽅便。
5)随时可以增放新电缆,⽽且不必掘开路⾯。
(4)敷设在电缆排管内,当较多电缆通过市区街道时,直埋对电缆压⼒⼤,⼜不适宜建造电缆沟和隧道,可建造电缆排管,造价低于隧道,但⼜具有许多隧道的优点,还不必考虑防⽕问题。
(5)敷设在电缆托架上,是⼚区内电缆安装的新形式,⼚区内(尤其是发电⼚或化⼯⼚内)管线很多,建筑电缆沟已很困难,⼜常常因为热管道的跑汽、跑⽔⽽损伤电缆,因⽽在⼚区内采取电缆托架架空安装来代替电缆沟。
(6)架空安装,由于近年塑料电缆的发展,电缆的重量减轻,把电缆吊挂在吊线上(或固定在杆塔上)的⽅式逐渐得到应⽤。
架空电缆和埋在地下的电缆相⽐,易受外界的影响,不够美观,但建设费⽤较低。
2. 电⼒电缆线路敷设的安全技术要求(1)电缆直接敷设在地下的安全技术要求1)电缆的埋设深度不应⼩于0.7m,通过农⽥时埋设深度不⼩于1.2m。
城市电力电缆线路设计技术规定
城市电力电缆线路设计技术规定城市电力电缆线路设计技术规定一、总体要求1. 城市电力电缆线路设计应满足城市电力供应的需要,确保供电质量和可靠性。
2. 设计应遵循国家相关标准和规范,并考虑城市规划、土地利用和环境保护等因素。
3. 设计应考虑线路的可操作性和可维护性,方便维护人员进行检修和维修工作。
4. 设计应密切配合城市其他基础设施的建设和维护工作,确保电力线路与其他设施的协调发展。
二、线路选址与布置1. 线路选址应遵循合理布局的原则,考虑供电范围、居民需求、交通设施等因素。
2. 线路布置应尽量减少对城市交通和居民生活的影响,避免穿越人口密集区和敏感环境区。
3. 线路布置应充分考虑地下设施和地形地貌的特点,避免与其他设施发生冲突。
三、电缆选择与敷设1. 电缆选用应符合城市供电要求,考虑负荷容量、绝缘强度、电缆长度等因素。
2. 电缆敷设应遵循规范要求,确保电缆安全可靠,并考虑未来的扩建需求。
3. 电缆敷设应尽量采用地下敷设方式,避免对城市道路和景观的破坏。
四、保护措施与安全防范1. 线路保护措施应符合国家标准和规范,确保电力线路安全可靠。
2. 对于敷设在地下的电缆,应采取合适的防护措施,避免机械损坏和外界干扰。
3. 设计应考虑自然灾害如地震、洪水等对电缆线路的影响,采取相应的安全防范措施。
五、接地与中性点处理1. 设计应合理确定电缆线路的中性点和接地装置,确保电力系统的安全运行。
2. 中性点和接地装置应符合国家标准和规范,确保电力线路的接地效果和防雷性能。
六、线路标识与管理1. 设计应对电缆线路进行标识,包括线路名称、电压等级、敷设方式等内容。
2. 设计应制定适当的电缆线路管理措施,确保电缆线路的安全运行和维护管理工作的顺利进行。
七、环境保护与美化1. 设计应充分考虑环境保护和美化要求,采取合适的措施减少电缆线路对环境的影响。
2. 设计应合理选择材料和颜色,使电缆线路与周围环境协调一致。
综上所述,城市电力电缆线路的设计应根据城市电力供应需求和相关要求,合理选址布置,选择适用的电缆和敷设方式,采取保护措施和安全防范措施,进行线路标识和管理,并兼顾环境保护和美化要求。
10kV电缆线路典型设计技术原则(国网)
10kV电缆线路典型设计技术原则(国⽹)1、主要设计规程、规范本次阐述的10kV 电缆线路指交流额定电压 10kV 电⼒电缆线路,包括电缆本体、附件与相关的建(构)筑物、排⽔、消防和⽕灾报警系统等。
10kV 电缆线路敷设设计⼀般分直埋、排管、电缆沟、电缆隧道四种⽅式。
10kV 电缆线路设计中常⽤的规程规范如下:GB 29415 耐⽕电缆槽盒GB 50003 砌体结构设计规范GB 50009 建筑结构荷载规范GB 50010 混凝⼟结构设计规范GB 50016 建筑设计防⽕规范GB 50034 建筑照明设计标准GB 50065 交流电⽓装置的接地设计规范GB 2952 电缆外护层GB 3048 电线电缆电性能试验⽅法GB 6995 电线电缆识别标志GB 11032 交流⽆间隙⾦属氧化物避雷器GB 12666 电线电缆燃烧试验⽅法GB 12706 额定电压 1kV(Um=1.2kV)到 35kV(Um=40.5kV)挤包绝缘电⼒电缆及附件GB/T 18380 电缆和光缆在⽕焰条件下的燃烧试验DL/T 401 ⾼压电缆选⽤导则GB 50116 ⽕灾⾃动报警系统设计规范GB 50168 电⽓装置安装⼯程电缆⼯程施⼯及验收规范GB 50217 电⼒⼯程电缆设计规范GB 50229 ⽕⼒发电⼚与变电所设计防⽕规范GB 50330 建筑边坡⼯程技术规范GB/T 11836 混凝⼟和钢筋混凝⼟排⽔管GB/T 50064 交流电⽓装置的过电压保护和绝缘配合DLGJ 154 电缆防⽕措施设计和施⼯与验收标准DL/T 1253 电⼒电缆线路运⾏规程DL/T 5221 城市电⼒电缆线路设计技术规定Q/GDW 1738 国家电⽹公司配电⽹规划设计技术导则CJJ 37 城市道路⼯程设计规范JGJ 118 冻⼟地区建筑地基基础设计规范JC/T 640 顶进施⼯法⽤钢筋混凝⼟排⽔管DL/T 802.1 电⼒电缆⽤导管技术条件第 1 部分:总则DL/T 802.2 电⼒电缆⽤导管技术条件第 2 部分:玻璃纤维增强塑料电缆导管DL/T 802.3 电⼒电缆⽤导管技术条件第 3 部分:氯化聚氯⼄烯及硬聚氯⼄烯塑料电缆导管DL/T 802.4 电⼒电缆⽤导管技术条件第 4 部分:氯化聚氯⼄烯及硬聚氯⼄烯塑料双壁波纹电缆导管DL/T 802.5 电⼒电缆⽤导管技术条件第 5 部分:纤维⽔泥电缆导管DL/T 802.6 电⼒电缆⽤导管技术条件第 6 部分:承插式混凝⼟预制电缆导管DL/T 802.7 电⼒电缆⽤导管技术条件第 7 部分:⾮开挖⽤改性聚丙烯塑料电缆导管DL/T 5222 导体和电器选择技术规定JB/T 10181电缆载流量计算IEC 60502 Power cables with extruded insulation and their accessories for rated voltages from 1 kV (Um = 1,2 kV) up to 30 kV (Um = 36 kV)(额定电压1kV 到30kV 挤包固体绝缘电⼒电缆及附件)IEC 60754-1、2-2011 Test on gases evolved during combustion of materials from cables (电缆燃烧时释出的⽓体的试验)IEC 60287-2006 Electric cables -- Calculation of thecurrent rating(电缆额定电流的计算)IEC 61034-1、2 (BS EN61034-2-2005) Measurement of smoke density of cables burning under defined conditions(电缆在特定条件下燃烧的烟密度试验⽅法)2、电缆电⽓设计原则2.1 电缆路径选择(1)电缆线路应与城镇总体规划相结合,应与各种管线和其他市政设施统⼀安排,且应征得规划部门认可。
城市电力网规划设计导则(word版)
城市电力网规划设计导则(word版)城市电力网规划设计导则(试行)第一章总则第二章规划的编制要求第三章负荷预测第四章规划设计的技术原则第五章供电设施第六章调度、通信及自动化第七章特种用户的供电技术要求第一章总则第1条本导则是根据原电力工业部和原城市建设总局于1981年联合颁发的“关于城市电力网规划设计的若干原则”(试行)而进一步提出的一些具体规定,是编制与审查城市电力网(以下简称城网)规划的指导性文件,适用于我国大、中城市,小城市可参考执行。
第2条城网是城市范围内为城市供电的各级电压电网的总称。
城网既是电力系统的主要负荷中心,又是城市现代化建设的一项重要基础设施。
因此搞好城网规划从而加强城网的改造和建设是一项重要的工作。
第3条城网规划是城市总体规划的重要组成部分,也是电力系统规划的重要组成部分。
城网规划应由当地供电部门、城市规划管理部门共同负责,结合规划与城市的各项发展规划、电力系统规划进行。
城市总体规划应充分考虑城网的需要,城网规划与城市的各项发展规划应相紧密配合,同步实施。
城网规划还必须根据城市发展各阶段的负荷预测和电力平衡对电力系统有关部分提出具体的供电需求,以保证两者之间的衔接。
第4条城网应着重研究电网的整体,而不是设备元件的简单组合。
城网规划的编制应从实际出发,实事求是地调查分析现有城网状况,根据需要与可能,从改造与加强现有城网入手,研究负荷增长规律,做到新建与改造相结合,逐步扩大城网的供电能力,有步骤地加强城网的结构布局,做到远近结合,技术经济合理,分期实施。
城网规划的建设项目应按城市规划的需求,节约土地,实行综合开发,统一建设。
第5条本导则设想在2000年的规划实现后,各地城网将达到以下水平:1.城网具有充足的综合供电能力,可满足城市各类用电需要。
2.根据电力先行的方针,城网建设速度应略高于城市用电增长的速度。
送、变、配电容量之间,有功与无功容量之间的比例协调。
3.城网供电可靠性符合安全供电准则的要求,达到本导则规定的供电可用率指标。
GB50217电力工程电缆设计规范
GB 50217-2007电力工程电缆设计规范前言本规范是根据建设部《关于印发“二OO一~二OO二年度工程建设国家标准制定、临订计划”的通知》(建标[2002]85号)的要求,由中国电力工程顾问集团西南电力设汁院会同有关单位对《电力工程电缆设计规范》GB 50217—1994修订而成的。
本规范修订的主要技术内容包括:1.增加了中、高正电缆;冰数选择要求:2.增加了电缆绝缘类别选择要求,取消了粘性浸渍纸绝缘电缆的相关内容:3.增加了主芯截面400mm2<S≤800mm2和S>800mm2的保护地线允许最小截面选样要求;4.增加了大电流负荷的供电回路由多根电缆并联时对电缆截面、材质等要求;5.增加了电缆终端一般性选择要求:6.增加了自接电缆实施金属层开断并作绝缘处理内容:7.增加了交流系统三芯电缆的金属层接地要求:8.增加了城市电缆系统的电缆与管道相互间允许距离相关规定:9.增加了架空桥架检修通道设置要求;10.增加了电缆隧道安全孔设置间距要求;11.增加了附录B和附录F。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由建设部负责管理和对强制性条文的解释,由中国电力企业联合会标准化中心负责具体管埋,由中国电力工程顾问集团西南电力设计院负责具体技术内容的解释:本规范在执行过程中,请各单位结合工程实践,认真总结经验,注意积累资料,随时将意见和建议反馈给中国电力工程顾问集团西南电力设计院(地址:四川省成都市东风路18号.邮编:610021),以便今后修改时参考。
1 总则1.0.1 为使电力工程电缆设计做到技术先进。
经济合理,安全适用、便于施工和维护,制定本规范。
1.0. 2 本规范适删于新建、扩建的电力工程中500kV及以下电力电缆和控制电缆的选择与敷设设计。
1.0.3 电力工程的电缆设计,除应符合本规范的规定外,尚应符合国家现行有关标准的规定。
2 术语2. 0. 1 耐火性fire resistance在规定试验条件下,试样在火焰中被燃烧而在一定时间内仍能保持正常运行的性能。
电力工程电缆设计规范
电力工程电缆设计规范(一)转载电力工程电缆设计规范(条文说明) (一)电力工程电缆设计规范(一)电力工程电缆设计规范(二)国家标准 2008—10-08 14:16 阅读272 评论0字号:大大中中小小电力工程电缆设计规范(二)2008—07-23 15:42中华人民共和国国家标准电力工程电缆设计规范Code for design of cables of electric workGB 50217-94主编部门:中华人民共和国电力工业部批准部门:中华人民共和国建设部施行日期:1995年7月1日5 电缆敷设5。
1 一般规定5.1。
1 电缆的路径选择,应符合下列规定:(1)避免电缆遭受机械性外力、过热、腐蚀等危害。
(2)满足安全要求条件下使电缆较短。
(3)便于敷设、维护。
(4)避开将要挖掘施工的地方。
(5)充油电缆线路通过起伏地形时,使供油装置较合理配置。
5。
1。
2 电缆在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求.电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。
对自容式铅包充油电缆,允许弯曲半径可按电缆外径的20倍计.5.1.3 电缆群敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1)应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列.当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。
在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。
(2)支架层数受通道空间限制时,35kV及以下的相邻电压级电力电缆,可排列于同一层支架,1kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。
(3)同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。
5。
1.4 同一层支架上电缆排列配置方式,应符合下列规定:(1)控制和信号电缆可紧靠或多层迭置。
城市电力工程规划规范
城市电力规划规范GB50293-1999第1章总则第1.0.1条为使城市规划中的电力规划(以下简称城市电力规划)编制工作更好地贯彻执行国家城市规划、电力能源的有关法规和方针政策,提高城市电力规划的科学性、经济性和合理性,确保规划编制质量,制定本规范。
第1.0.2条本规范适用于设市城市的城市电力规划编制工作。
第1.0.3条城市电力规划的编制内容,应符合现行《城市规划编制办法》的有关规定。
第1.0.4条应根据所在城市的性质、规模、国民经济、社会发展、地区动力资源的分布、能源结构和电力供应现状等条件,按照社会主义市场经济的规律和城市可持续发展的方针,因地制宜地编制城市电力规划。
第1.0.5条布置、预留城市规划区内发电厂、变电所、开关站和电力线路等电力设施的地上、地下空间位置和用地时,应贯彻合理用地、节约用地的原则。
第1.0.6条城市电力规划的编制,除应符合本规范的规定外,尚应符合国家现行的有关标准、规范的规定。
第2章术语第2.0.1条城市用电负荷urban customrs' load为城市提供电能来源的发电厂和接受市域外电力系统电能的电源变电所总称。
第2.0.2条城市供电电源urban power supply sources为城市提供电能来源的发电厂和接受市域外电力系统电能的电源变电所总称。
第2.0.3条城市发电厂urban power plant在市域范围内规划建设的各类发电厂。
第2.0.4条城市主力发电厂urban main forces power plant能提供城网基本负荷电能的发电厂。
第2.0.5条城市电网(简称城网)urban electric power network为城市送电和配电的各级电压电力网的总称。
第2.0.6条城市变电所urban substation城网中起变换电压,并起集中电力和分配电力作用的供电设施。
第2.0.7条开关站(开闭所)switching station城网中起接受电力并分配电力作用的配电设施。
城市电力电缆线路设计技术规定(
City Power Cable Line Design Technical Regulations IntroductionThe City Power Cable Line Design Technical Regulations aim to provide standards and guidelines for the design of electric cable line systems in urban areas. These regulations are essential for ensuring the safe and efficient distribution of electricity to meet the growing demands of urban populations. This document outlines the key aspects that need to be considered in the design of city power cable lines.I. Cable Types and Specifications1.Overhead Lines:–Overhead lines are commonly used in urban areas for distributing power from substations to transformers.–These lines consist of conductors, insulators, and supporting structures.–Conductors should be made of suitable materials such as copper or aluminum.–Insulators should be selected based on their electrical and mechanical properties.–Supporting structures should be designed to withstand the maximum expected loads and environmental conditions.2.Underground Cables:–Underground cables are typically used for distributing power within urban areas, especially in densely populated regions.–These cables should have insulation that provides adequate protection against mechanical, electrical, and environmental stresses.–The specifications of underground cables should be based on the voltage, current carrying capacity, and installation conditions.II. Cable Routing and Protection1.Route Selection:–The selection of cable routes should consider factors such as building layouts, road networks, existing utilities, and future expansionplans.–The route should minimize cable lengths, reduceenvironmental impact, and provide easy access for maintenance andrepairs.2.Cable Protection:–Overhead lines should be protected from falling objects, vandalism, and environmental hazards.–Underground cables should be protected from mechanical damage, moisture, and corrosive substances.–Suitable methods of protection include enclosures, casings, conduits, and insulation.III. Cable Sizing and Ampacity Calculation1.Cable Sizing:–The size of the cable should be determined based on the expected maximum load, voltage drop limits, and thermal conditions.–The conductor size should be selected to ensure the maximum power transfer and minimize losses.2.Ampacity Calculation:–The ampacity of the cable determines the maximum current it can safely carry.–Ampacity calculations should consider factors such as conductor material, insulation type, installation conditions, and ambienttemperature.–The use of conservative derating factors is recommended to ensure the cable’s long-term reliability.IV. Cable Jointing and Termination1.Jointing:–Cable jointing is required when cables are connected or when repairing damaged sections.–Jointing should be done using approved methods and materials to ensure electrical continuity and mechanical strength.2.Termination:–Cable termination is required for connecting cables to equipment or for transitioning between different cable types.–Suitable termination methods should be used to maintain electrical integrity and prevent power leakage.V. Testing and Commissioning1.Cable Testing:–Before commissioning, cables should be tested to ensure their electrical and mechanical integrity.–Common tests include insulation resistance, high voltage withstand, and continuity checks.missioning:–The commissioning process involves verifying the functionality and reliability of the installed cable system.–This includes testing the operation of protective devices, voltage regulation, and load balancing.ConclusionBy following the City Power Cable Line Design Technical Regulations, urban areas can ensure the safe and efficient distribution of electricity. These regulations cover the selection and sizing of cables, as well as considerations for routing, protection, jointing, termination, testing, and commissioning. Adhering to these guidelines will help to meet the growing power demand in cities and ensure the reliability of the power distribution network.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城市电力电缆线路设计技术规定直埋敷设:把电缆放入开挖好的的壕沟内,沿线在电缆上下铺设一定厚度的沙土活细土后盖上预制钢筋混凝土保护板,最后回填土,夯实与地面齐平的敷设方式。
排管:按规划电缆根数开挖壕沟一次建成多孔通道的地下构筑物。
电缆沟:封闭式不通行、盖板可开启的电缆构筑物,盖板与地坪齐平或稍有上下。
电缆隧道:容纳电缆数量较多有供安装和巡视的通道全封闭型的电缆构筑物。
工作井:供工作人员安装接头或牵引电缆用的电缆构筑物。
金属护套或屏蔽层电压限制器:接在金属护套或屏蔽层或交叉互联的金属屏蔽层,用以限制在系统暂态过程中金属屏护套式蔽层电压的装置。
压力箱:用于适应充油电缆中油体积变化的贮油箱。
需油量:当电缆线路温度发生变化时,能确保电缆内的油压值在规定范围内持续运行所需的油量。
工作油压:能持续安全运行的油压值。
暂态油压:当电缆温度突然发生变化而出现的暂时性油压值。
蛇形敷设:把电缆敷设成蛇的形状,以吸收电缆线路热胀冷缩量。
伸缩弧:在电缆线路局部地段,把电缆敷设成圆弧形,如设在排管管道两端的工井处,则用来吸收来自排管中的热伸缩量,如设在大跨距的桥梁上,则用以吸收由于桥梁主体热伸缩引起的电缆伸缩量。
交叉互联:相邻单元段电缆的金属护套或屏蔽层交叉连接,使每个金属护套或屏蔽层的连续回路依次包围三相导体一种特殊互联方式。
包络经:品字形排列3根电缆的外接圆内径。
