24米以上落地式钢管脚手架施工方案_secret

合集下载

完整版高度超过24米以上的落地式脚手架施工方案

完整版高度超过24米以上的落地式脚手架施工方案

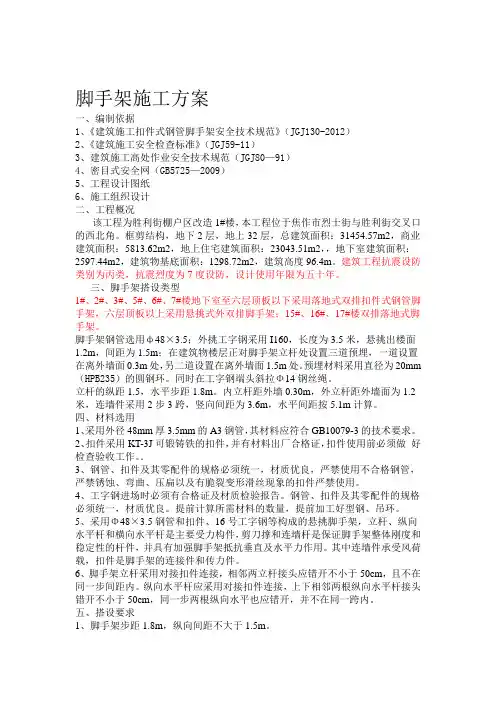

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。

脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm (HPB235)的圆钢环。

同时在工字钢端头斜拉Φ14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

.3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

(完整版)高度超过24米以上的落地式脚手架施工方案

(完整版)高度超过24米以上的落地式脚手架施工方案

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。

脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm (HPB235)的圆钢环。

同时在工字钢端头斜拉Φ14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

高度超过24米以上的落地式脚手架施工方案

高度超过24米以上的落地式脚手架施工方案

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。

脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm (HPB235)的圆钢环。

同时在工字钢端头斜拉Φ14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

24米以上落地式钢管脚手架施工方案

24米以上落地式钢管脚手架施工方案

.编制依据《建筑施工计算手册》;《建筑施工扣件式钢管脚手架安全技术交底规》(JGJ130-2011);《建筑施工高处作业安全技术规》(JGJ80-1991);《建筑施工安全检查标准》(JGJ59-2011)。

《钢管脚手架扣件》GB 15831的规定。

目录第一节工程概况 (3)第二节脚手架案选择 (3)第三节脚手架材料选择 (4)第四节脚手架工程危险源分析 (4)第五节脚手架搭设流程及要求 (5)第六节脚手架的劳动力安排 (10)第七节脚手架的检查和验收 (10)第八节脚手架拆除安全技术措施 (11)第九节监控案 (11)第十节应急预案 (13)第十一节脚手架计算书 (15)第十二节施工图平面图 (20)第一节工程概况一、参建单位业主单位:设计单位:监理单位:施工单位:勘察单位:二、工程简介工程名称:工程地点:建筑层数:9+2层结构类型:混合结构基础类型:采用阀板基础和桩基础两种类型建筑总高度:31.50m;标准层层高:3.00m ;总建筑面积:20664.06平米;搭设类型:钢管落地脚手架搭设高度:为33米搭设要求:双排双竖至底下3层立杆横距:0.9m立杆纵距:1.5m脚手架步距:1.8m脚手架用途:结构施工、装饰施工。

第二节脚手架案选择本工程考虑到施工工期、质量和安全要求,故在选择案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。

2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。

3、选用材料时,力求做到常见通用、可转利用,便于保养维修。

4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合《建筑施工安全检查标准》要求,要符合省文明标化工地的有关标准。

6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用:钢管落地脚手架。

第三节脚手架材料选择钢管落地脚手架l、钢管落地脚手架,选用外径48mm,壁厚3.50mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。

24米以上__落地式钢管脚手架施工方案设计_secret

24米以上__落地式钢管脚手架施工方案设计_secret

目录第一节工程概况 (3)第二节脚手架方案选择 (3)第三节脚手架材料选择 (4)第四节脚手架工程危险源分析 (4)第五节脚手架搭设流程及要求 (5)第六节脚手架的劳动力安排 (10)第七节脚手架的检查和验收 (10)第八节脚手架拆除安全技术措施 (11)第九节监控方案 (11)第十节应急预案 (13)第十一节脚手架计算书····················15-19编制依据《建筑施工计算手册》;《建筑施工扣件式钢管脚手架安全技术交底规》(JGJ130-2011);《建筑施工高处作业安全技术规》(JGJ80-1991);《建筑施工安全检查标准》(JGJ59-2011)。

《钢管脚手架扣件》GB 15831的规定。

第一节工程概况一、参建单位业主单位:市卫校设计单位:易博联城规划建筑设计监理单位:市工程建设监理公司施工单位:金建建设勘察单位:化工部地质工程勘察院二、工程简介工程名称:市卫校教职工公寓A座及地下车库工程地点:市新城区建筑层数:28结构类型:框支剪力墙结构基础类型:采用阀板基础建筑总高度:94.1m;标准层层高:3.00m ;总建筑面积:55159.7平方米;搭设类型:钢管落地脚手架搭设高度:为25米搭设要求:双排双竖至底下2层立杆横距:0.9m立杆纵距:1.5m脚手架步距:1.8m脚手架用途:结构施工第二节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。

2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。

3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合《建筑施工安全检查标准》要求,要符合省文明标化工地的有关标准。

24米及以上落地式钢管脚手架技术交底

24米及以上落地式钢管脚手架技术交底

24m及以上落地式钢管脚手架施工技术交底1、脚手架施工1.1脚手架双排脚手架立杆采用单立管,钢管长度分别有1.5m、2m、4m、6m等长度。

搭设尺寸为:立杆的横距×纵距×步距=1.05m*1.3m*1.5m。

计算的脚手架为双排脚手架搭设高度不小于H+1.2米=31.1米(H为该桥桥墩的高度最大值),立杆采用单立管;内排架距离墩柱外侧距离约为0.5米;采用钢管类型为Φ48.3×3。

基坑回填时,需进行夯实。

详细情况见下页图:1.1.1纵向水平杆的设置纵向水平杆设置在立杆内侧,纵向水平杆在横向水平杆上面,单根杆长度不应小于3跨;纵向水平杆接长采用对接扣件连接或搭接,两根相邻的纵向水平杆的接头不应设置在同步或同跨内,不同步或不同跨两个接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

当脚手板长度小于2m时,可采用两根横向水平杆支撑,但应在脚手板两端与横向水平杆可靠固定,严防倾翻。

脚手板的铺设应采用对接平铺或搭接铺设,对接平铺时接头处应设两根横向水平杆,脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mm。

作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支撑杆件上。

1.1.4立杆的设置每根立杆底部沿纵向设置木垫板,垫板宽度为20cm、厚度5cm。

脚手架设置纵、横向扫地杆,纵向扫地杆采用直角扣件固定在距钢管底端不大于200mm处的立杆上;横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

立杆接长除顶层顶步可采用搭接接头外,其他各层各步接头均采用对接扣件连接;当采用搭接接长时,搭接长度不应小于1m,并应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm;当采用对接接长时,立杆的对接扣件应交错布置,两根相邻的立杆接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。

脚手架工程施工方案

脚手架工程施工方案

脚手架工程施工方案根据现场实际施工情况,本工程采用落地式脚手架,双排双立管落地式脚手架搭设高度为24米,双排双立管落地式脚手架搭设在硬化水泥地面上,选用Φ48×2.75钢管,所有钢管、扣件及辅助材料均为符合标准规定:钢管有弯曲、压扁、打孔、锈蚀等缺陷的不得使用;扣件不得有裂纹、气孔、疏松、砂眼等缺陷,扣件应转动灵活、无锈蚀;脚手板不得有腐朽、缺片等。

1、落地式双排双立管脚手架搭设方法1.1基础脚手架基础在结构楼面上加木垫块,立杆基础上设置预制垫块。

每层的搭设高度不超过两个步距,每搭设一步脚手架后应按照JGJ130-2001的有关规定校正步距、纵距、横距及立杆的垂直度,底座垫板均应准确地放在定位线上。

1.2立管的搭设立杆纵距1.45 米,内立杆距建筑物外边0.30m,每根立杆设置垫板,立杆垂直偏差应小于1/500,在底座上200mm 处用直角扣件设置一横向扫地杆和纵向扫地杆,横向扫地杆固定在紧靠纵向扫地杆下方的立杆上,当立杆基础不在同一高度时,必须将高处的纵向扫地杆向外延长两跨至立杆固定,长度不小于2 米。

立杆用对接扣件连接对接扣件应交错布置,两根相邻立杆的接头不应设置在同一步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500mm;各接头中心至主节点的距离小于步距的1/3。

1.3水平杆的搭设该工程的外脚手架为结构外脚手架,根据规范要求水平杆步距采用1.80 米。

纵向水平杆设置在立杆的内侧,其长度不小于3 跨,纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同一步或同一跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近方节点距离不小于纵距的1/3。

主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除,主节点处两个直角扣件的中心距不应大于150mm,作业层上非主节点处的横向水平杆根据支承脚手板的需要间距设置,在纵距中间设置一根横向水平杆。

高度超过24米以上的落地式脚手架施工方案

高度超过24米以上的落地式脚手架施工方案

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。

脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm(HPB235)的圆钢环。

同时在工字钢端头斜拉Φ14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

4、工字钢进场时必须有合格证及材质检验报告。

高度超过24米以上的落地式脚手架施工方案

高度超过24米以上的落地式脚手架施工方案

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80- 91)4、密目式安全网(GB572—2009)5、工程设计图纸6施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2, 商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1# 2# 3# 5# 6# 7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬制式外双排脚手架;15# 16# 17戕双排落地式脚手架。

脚手架钢管选用巾48X 3;外挑工字钢采用1160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m 处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm(HPB235的圆钢环。

同时在工字钢端头斜拉①14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2 米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用夕卜径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3勺技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管, 严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

4、工字钢进场时必须有合格证及材质检验报告。

高度超过24米以上的落地式脚手架施工方案

高度超过24米以上的落地式脚手架施工方案

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。

框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。

建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。

三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。

脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。

预埋材料采用直径为20mm (HPB235)的圆钢环。

同时在工字钢端头斜拉Φ14钢丝绳。

立杆的纵距1.5,水平步距1.8m。

内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。

四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。

2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。

3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。

多高排架要做专项方案

多高排架要做专项方案

一、搭设高度超过24米的落地式钢管脚手架工程根据《建筑施工安全生产管理条例》,搭设高度24米及以上的落地式钢管脚手架工程,施工企业必须编制专项施工方案,并自行组织论证及审批通过后方可组织实施。

这意味着,在搭设高度超过24米的排架工程中,施工企业需针对施工方案进行详细论证,确保施工安全。

二、搭设高度超过50米的落地式钢管脚手架工程搭设高度50米及以上的落地式钢管脚手架工程,属于超过一定规模的危险性较大分部分项工程。

根据《危险性较大的分部分项工程安全管理规定》,施工企业必须编制专项施工方案,并组织进行专家论证通过后方可实施。

专家论证工作由建筑业协会组织。

三、模板支撑系统高度超过8米或跨度超过18米根据《建筑施工模板支撑系统安全施工规程》,水平混凝土构件模板支撑系统高度超过8米,或跨度超过18米,施工总荷载大于10kN/m²,或集中线荷载大于15kN/m的模板支撑系统,必须有专项方案和专家论证。

四、碗扣式脚手架无论搭设高度多少,碗扣式脚手架都应编制施工方案。

当支模高度超过5米时,应编制高支模专项方案。

五、满堂脚手架满堂脚手架超过5米时,需要做专项方案;超过8米时,则需要专家论证。

六、其他特殊情况1. 施工现场条件复杂,存在安全隐患的排架工程;2. 施工过程中需要采用新技术、新工艺、新材料、新设备的排架工程;3. 施工过程中可能发生自然灾害、事故等突发事件,对排架工程造成影响的工程。

总之,为确保建筑施工安全和工程质量,对于上述情况的排架工程,施工企业必须编制专项施工方案,并严格按照方案进行施工。

这有助于提高施工质量,降低安全事故发生的风险,保障人民群众的生命财产安全。

搭设高度 24m 及以上的落地式钢管脚手架工程注意事项

搭设高度 24m 及以上的落地式钢管脚手架工程注意事项

搭设高度24m及以上的落地式钢管脚手架工程注意事项搭设高度24m及以上的落地式钢管脚手架工程是一项高风险作业,需要特别注意以下几点:1.设计和方案:必须按照相关规范和标准进行设计,并制定详细的搭设和拆除方案。

方案需经相关部门审批,并严格按照方案进行施工。

2.材料选择:钢管和扣件等材料应符合相关质量标准,无严重锈蚀、弯曲或开裂等缺陷。

材料进场时需进行验收,合格后方可投入使用。

3.基础处理:脚手架搭设前,应按设计要求对基础进行处理,确保地面平整、坚实,满足承载力要求。

4.搭设顺序:应按照基础、竖立杆、横杆、斜杆、连墙件等顺序进行搭设,确保每一步的稳定性和安全性。

5.连接牢固:各杆件之间的连接必须牢固可靠,防止松动或滑脱。

应使用合格的扣件进行连接,并确保扣件拧紧。

6.安全网和防护措施:脚手架外侧应设置安全网,防止人员和物体坠落。

同时,应设置必要的安全防护措施,如斜道、防滑措施等。

7.严禁超载:脚手架严禁超载使用,不得随意堆放重物。

在使用过程中,应定期进行检查,确保无变形、下沉等现象。

8.管理和维护:脚手架搭设完毕后,应进行验收,合格后方可投入使用。

在使用过程中,应定期进行检查、维护和保养,确保其安全性和稳定性。

9.培训和持证上岗:搭设、拆除和使用脚手架的人员必须经过专业培训,并取得相关资格证书。

严禁无证人员进行脚手架作业。

10.其他注意事项:在搭设、拆除和使用过程中,应注意天气变化,避免恶劣天气影响作业安全;同时,应注意现场环境,避免与其他作业交叉进行。

总之,搭设高度24m及以上的落地式钢管脚手架工程需要特别注意安全问题。

在施工过程中,必须严格按照相关规范和标准进行操作,加强管理和维护,确保作业安全和质量可靠。

几米钢管要专项施工方案

几米钢管要专项施工方案

几米钢管要专项施工方案超过24米就要编制专项施工方案,具体如下:1、搭设高度24m及以上的落地式钢管脚手架工程;2、附着式整体和分片提升脚手架工程;3、悬挑式脚手架工程;4、吊篮脚手架工程;5、自制卸料平台、移动操作平台工程;6、新型及异型脚手架工程等,均属于危险性较大的分部分项工程范围。

施工单位应在施工前编制专项方案,专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。

具体扩展:脚手架搭设高度为25米属于编制专项施工方案。

1、施工单位应在脚手架施工前编制脚手架施工专项方案,专项方案应有针对性,能有效地指导施工,明确安全技术措施。

其主要内容应包括:(1)工程概况:工程项目的规模、相关单位的名称情况、计划开竣工日期等。

(2)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(3)计算书及相关图纸:应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,及剖面图、节点详图,并说明脚手架基础做法。

(4)施工计划:包括施工进度计划、材料与设备计划。

(5)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

(6)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

(7)劳动力计划:专职安全生产管理人员、特种作业人员等。

2、悬挑式脚手架专项施工方案中应对挑梁、钢索、吊环、压环、预埋件、焊缝及建筑结构的承载能力进行计算。

悬挑梁应作为悬臂结构计算,不得考虑钢丝绳对悬臂结构的受力。

同时应考虑压环破坏时钢丝绳作为受力构件进行验算。

3、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。

经审核合格的,由施工单位技术负责人审批签字。

实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人审批签字。

经施工单位审批合格后报监理单位,由项目总监理工程师审批签字。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编制依据《建筑施工计算手册》;《建筑施工扣件式钢管脚手架安全技术交底规范》(JGJ130-2011);《建筑施工高处作业安全技术规范》(JGJ80-1991);《建筑施工安全检查标准》(JGJ59-2011)。

《钢管脚手架扣件》GB 15831的规定。

目录第一节工程概况 (3)第二节脚手架方案选择 (3)第三节脚手架材料选择 (4)第四节脚手架工程危险源分析 (4)第五节脚手架搭设流程及要求 (5)第六节脚手架的劳动力安排 (10)第七节脚手架的检查和验收 (10)第八节脚手架拆除安全技术措施 (11)第九节监控方案 (11)第十节应急预案 (13)第十一节脚手架计算书 (15)第十二节施工图平面图 (20)第一节工程概况一、参建单位业主单位:设计单位:监理单位:施工单位:勘察单位:二、工程简介工程名称:工程地点:建筑层数: 9+2层结构类型:混合结构基础类型:采用阀板基础和桩基础两种类型建筑总高度:;标准层层高:;总建筑面积:平方米;搭设类型:钢管落地脚手架搭设高度:为33米搭设要求:双排双竖至底下3层立杆横距:立杆纵距:脚手架步距:脚手架用途:结构施工、装饰施工。

第二节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。

2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。

3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

收;5、综合以上几点,脚手架的搭设,还必须符合《建筑施工安全检查标准》要求,要符合省文明标化工地的有关标准。

6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用:钢管落地脚手架。

第三节脚手架材料选择钢管落地脚手架l、钢管落地脚手架,选用外径48mm,壁厚,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。

脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。

2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》GB 15831的规定,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。

如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。

3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。

脚手架立杆、横杆统一漆黄色,剪力撑、防护栏杆均漆黄、黑相间色。

4、竹架板采用符合有关要求。

5、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,×的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。

要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由当地有关建筑安全监督管理部门发放的准用证。

第四节脚手架工程危险源分析一、搭设高度大于24m钢管落地脚手架为二级重大危险源,需要特别注意的危险源如下:应设计脚手架的平、立面布置;纵、横向水平杆布置;立杆布置;连墙件布置;门洞处构件布置;剪刀撑和斜撑布置;斜道布置;脚手板和栏杆、护栏的要求;安全网布置;防电避雷措施。

对高度24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。

二、安全隐患(1)构架缺陷:构架缺少必须的结构构件,未按规定的数量和要求搭设连墙件等;(2)在使用的过程中任意拆除必不可少的杆件和连墙件等;(3)构件尺寸过大、承载力不足或设计安全不够与严重超载;(4)地基出现过大的不均匀沉降。

2.人员从脚手架上高出坠落(1)作业层未按规定设置围挡防护;(2)作业层未满铺脚手架或架面与墙之间的间隙过大;(3)脚手板和杆件因搁置不稳、扎接不牢或者发生断裂而坠落;3.不当操作事故(1)用力过猛,致使身体失稳;(2)在架体上拉车退着行走;(3)集中多人搬运或安装较重构件;(4)架面上的冰雪未清除,造成滑落。

4. 落物伤人(物体打击)(1)在搭设或拆除时,高空抛投构配件,砸伤工人或路过行人;(2)架体上物体堆放不牢或意外碰落,砸伤工人或路过行人;(3)架体倾倒、垂直坍塌或局部垮塌,砸伤工人或路过行人等。

5. 其他伤害(1)在不安全的天气条件(六级以上大风、雷雨和雪天)下继续施工;(2)在长期搁置以后未做检查的情况下重新投入使用;(3)脚手架的外侧边缘与外电架空线路的边线之间蔓延保持安全操作距离等。

三、危险源的控制1、对脚手架的构件材料的材质、使用的机械、工具、用具进行监控;2、对脚手架的构件和防护设施承载可靠和使用安全进行监控;3、对脚手架的搭设、使用和拆除进行监控,坚决制止乱搭、乱改和乱用的情况;4、加强安全管理与日常维护,对施工环境和施工条件进行监控。

第五节脚手架搭设流程及要求一、场地平整、夯实;材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。

定距定位。

根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。

二、在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增连墙件两步时,宜先立外排,后立内排。

其余按以下构造要求搭设。

2.1、主杆基础本工程脚手架地基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。

地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。

、立杆间距(1)脚手架立杆纵距,横距,步距;连墙杆间距竖直按楼层标高不超过,水平(即两步三跨);里立杆距建筑物。

(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。

(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。

(4)立杆的垂直偏差应控制在不大于架高的1/400。

、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm。

(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。

、剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置。

剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于3个旋转扣件固定。

剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。

2. 5、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,无探头板。

(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。

、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。

(2)选用18#铅丝张挂安全网,要求严密、平整。

(3)脚手架外侧必须设高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为和。

(4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设高的防护栏杆和30cm高踢脚杆。

、连墙件(1)脚手架连墙件数量的设置除应满足本规范的计算要求外,还应符合表的规定。

搭设方法高度竖向间距(h)水平间距(la)每根连墙件覆盖面积(m2)双排落地≤50m3h3la≤40双排悬挑>50m2h3la≤27单揸≤24m3h3la≤40注:h——步距;la——纵距。

(2)连墙件的布置应符合下列规定:a .应靠近主节点设置,偏离主节点的距离不应大于300mm;b. 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;c .应优先采用菱形布置,或采用方形、矩形布置;d.开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m。

e.连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。

f.连墙件必须采用可承受拉力和压力的构造。

对高度24m以上的双排脚手架,应采用刚性连墙件与建筑物连接。

g.当脚手架下部暂不能设连墙件时应采取防倾覆措施。

当搭设抛撑时,抛撑应采用通长杆件,并用旋转扣件固定在脚手架上,与地面的倾角应在45°~60°之间;连接点中心至主节点的距离不应大于300mm。

抛撑应在连墙件搭设后方可拆除。

、架体内封闭(1)脚手架的架体里立杆距墙体净距为200mm,如因结构设计的限制大于200mm的必须铺设站人片,站人片设置平整牢固。

(2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。

(3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。

剪刀撑跨越立杆的最多根数a. 剪刀撑斜杆的接长应采用搭接或对接,搭接应符合本规范第条第2 款的规定;b. 剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。

c. 高度在24m及以上的双排脚手架应在外侧立面连续设置剪刀撑;高度在24m以下的单、双排脚手架,均必须在外侧立面两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置d. 双排脚手架横向斜撑的设置应符合下列规定:○1横向斜撑应在同一节间,由底至顶层呈之字型连续布置,○2.高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。

门洞.1 单、双排脚手架门洞宜采用上升斜杆、平行弦杆桁架结构型式(图),斜杆与地面的倾角α应在45°~60°之间。

门洞桁架的型式宜按下列要求确定:1 当步距(h)小于纵距(la)时,应采用A型;2 当步距(h)大于纵距(la)时,应采用B型,并应符合下列规定:1)h=时,纵距不应大于;2)h=时,纵距不应大于。

.2 双排脚手架门洞桁架的构造应符合下列规定:双排脚手架门洞处的空间桁架,除下弦平面外,应在其余5个平面内的图示节间设置一根斜腹杆(图中1-1、2-2、3-3剖面);斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。

当斜腹杆在1跨内跨越2个步距时,宜在相交的纵向水平杆处,增设一根横向水平杆,将斜腹杆固定在其伸出端上;图门洞处上升斜杆、平行弦杆桁架1―防滑扣件;2―增设的横向水平杆;3―副立杆;4―主立杆三、安全通道防护、设置位置:由于本工程施工现场狭小,项目部结合现场的实际情况,对施工现场安全防护棚搭设进行全面布置,具体布置附后。

相关文档
最新文档
