机9-2-0电动葫芦安装、检修5204

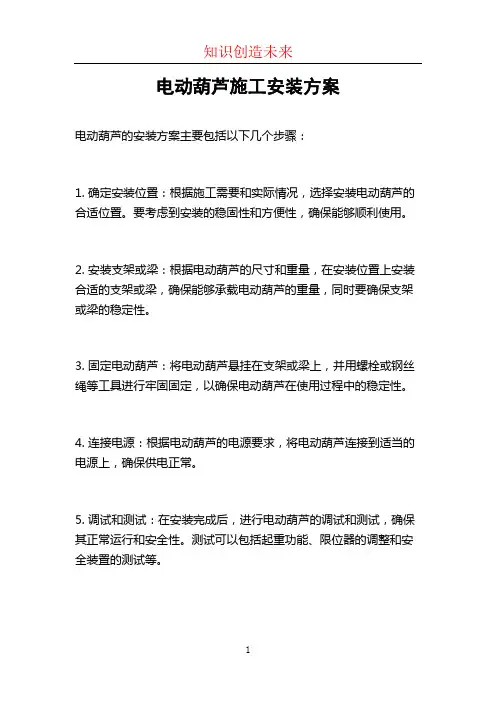

电动葫芦施工安装方案
电动葫芦施工安装方案
电动葫芦的安装方案主要包括以下几个步骤:
1. 确定安装位置:根据施工需要和实际情况,选择安装电动葫芦的合适位置。
要考虑到安装的稳固性和方便性,确保能够顺利使用。
2. 安装支架或梁:根据电动葫芦的尺寸和重量,在安装位置上安装合适的支架或梁,确保能够承载电动葫芦的重量,同时要确保支架或梁的稳定性。
3. 固定电动葫芦:将电动葫芦悬挂在支架或梁上,并用螺栓或钢丝绳等工具进行牢固固定,以确保电动葫芦在使用过程中的稳定性。
4. 连接电源:根据电动葫芦的电源要求,将电动葫芦连接到适当的电源上,确保供电正常。
5. 调试和测试:在安装完成后,进行电动葫芦的调试和测试,确保其正常运行和安全性。
测试可以包括起重功能、限位器的调整和安全装置的测试等。
6. 安装警示标识:在电动葫芦周围安装合适的警示标识,提醒施工人员和其他人员注意安全,避免意外事故的发生。
需要注意的是,在安装电动葫芦的过程中,一定要遵循相关的安装操作规程,并且由专业人员进行安装。
同时要做好安全防护工作,确保安装过程中不会发生危险。
2024年电动葫芦门式起重机安装工艺(3篇)

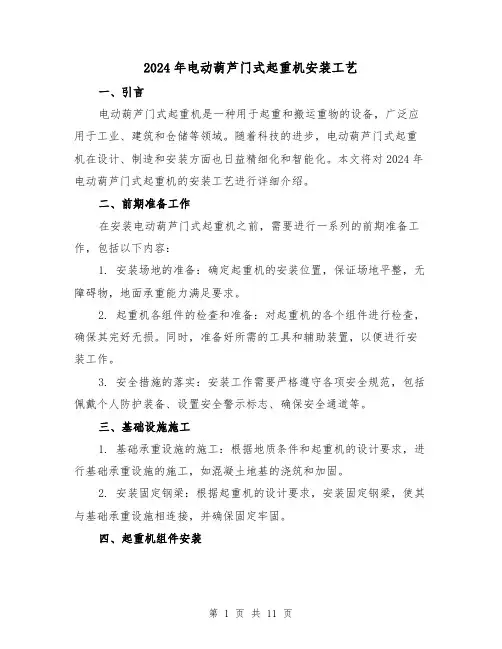

2024年电动葫芦门式起重机安装工艺一、引言电动葫芦门式起重机是一种用于起重和搬运重物的设备,广泛应用于工业、建筑和仓储等领域。
随着科技的进步,电动葫芦门式起重机在设计、制造和安装方面也日益精细化和智能化。
本文将对2024年电动葫芦门式起重机的安装工艺进行详细介绍。
二、前期准备工作在安装电动葫芦门式起重机之前,需要进行一系列的前期准备工作,包括以下内容:1. 安装场地的准备:确定起重机的安装位置,保证场地平整,无障碍物,地面承重能力满足要求。
2. 起重机各组件的检查和准备:对起重机的各个组件进行检查,确保其完好无损。
同时,准备好所需的工具和辅助装置,以便进行安装工作。
3. 安全措施的落实:安装工作需要严格遵守各项安全规范,包括佩戴个人防护装备、设置安全警示标志、确保安全通道等。
三、基础设施施工1. 基础承重设施的施工:根据地质条件和起重机的设计要求,进行基础承重设施的施工,如混凝土地基的浇筑和加固。
2. 安装固定钢梁:根据起重机的设计要求,安装固定钢梁,使其与基础承重设施相连接,并确保固定牢固。
四、起重机组件安装1. 台车、大车和小车的安装:根据起重机的设计图纸,将台车、大车和小车等组件按照要求进行安装,包括固定连接、调整轨道位置和安装轮道挡板等。
2. 电动葫芦的安装:将电动葫芦按照规范安装在起重机的大车上,并连接电源和控制线路,进行电器和机械分别的调试和测试。
3. 钢丝绳的安装:根据起重机的设计要求和使用场景,安装适当类型和规格的钢丝绳,并进行张力调整和固定。
4. 安全保护装置的安装:安装起重机的各种安全保护装置,包括限位器、过载保护器、停电保护装置等,确保起重机的安全使用。
五、系统联调和试运行1. 电气系统联调:将起重机的电气系统连通,进行各个控制回路的联调和测试,确保起重机的各项功能正常。
2. 机械系统联调:对起重机的机械系统进行联调和测试,包括各个运动部件的协调运行、系统的稳定性和平衡性等。
电动葫芦维护检修规程
电动葫芦维护检修规程电动葫芦作为一种非常常见的起重工具,对于吊装工程起到了紧要的作用,但在使用的过程中,正确的维护检修也是特别关键的。
本文将结合电动葫芦的特点和日常使用情况,介绍一些电动葫芦正确的维护检修规程。
一、安全检查1.日常工作前,检查电动葫芦和起重链条有无松动、变形、损坏等情况,特别是起重链条的强度是否符合工作需求、是否因工作过度使用而过度磨损,以及起重链条与吊钩、夹具等连接处是否紧固固定。
2.特别是对于电动葫芦的电源电线和插头进行检查,检查连接端是否松动、显现断裂、腐蚀等现象,是否紧固、合适的插头与配线是否正确相配。
3.在使用电动葫芦的过程中,适时检查作业现场四周是否有杂物或拦阻物,如有的话要适时清理及移开。
二、日常维护1.日常工作中,电动葫芦润滑油应定期检查和更换,保持润滑的充分。
2.当电动葫芦长时间使用后,我们需要做一个清洗维护工作,依据电动葫芦的各个部位情况定期进行清洗、检修和调整。
3.对于葫芦的内部零件,进行清洗和润滑维护,清除葫芦内部的杂物,保证葫芦内部滑动片的快捷性,避开因摩擦产生不良反应。
4.注意电动葫芦不要长时间处于潮湿的环境中,特别是在雨天作业时更要加强防护措施。
三、维护保养1.每年要对电动葫芦进行大型的维护和修理保养,检查葫芦的各部位是否损坏和磨损,同时对规定好的维护和修理清单进行操作。
2.在使用电动葫芦的过程中,特别是在高不冷不热重负荷的情况下,要适时停止工作,维护葫芦,予以充分而适时的冷却。
3.对于电动葫芦的电机部分进行检查、清洁和润滑维护,检查电源接线是否松动或接触不良等现象,维护散热系统等。
4.注意不要任意拆卸电动葫芦中的零件,一旦显现拆卸不正确或丢失零件的情况,需要适时找寻专业的技术人员进行维护和修理和调整。
以上就是电动葫芦的维护检修规程,在维护检修过程中,需要注意安全和操作规范,避开人员伤亡和设备损坏。
只要依照规程操作,能够保证电动葫芦的稳定性和使用寿命,并且对于吊装行业的进展和应用也有侧紧要的推动作用。
2024年电动葫芦的使用维护和安全注意事项(二篇)
2024年电动葫芦的使用维护和安全注意事项____年,电动葫芦已经成为许多领域中必不可少的工具之一。
它的使用不仅提高了工作效率,同时也降低了劳动强度。
然而,为了确保电动葫芦的正常运行和工作人员的安全,我们需要注意以下使用维护和安全事项。
以下是我为您准备的____字的详细内容:第一章:电动葫芦的基本原理和构造1.1 电动葫芦的基本原理1.2 电动葫芦的构造和组成部分1.3 电动葫芦的工作原理1.4 电动葫芦的常见故障和处理方法第二章:电动葫芦的使用维护2.1 使用前的准备工作2.1.1 检查电动葫芦的外观和吊钩的安装2.1.2 检查电动葫芦的电源及接地2.1.3 检查电动葫芦的控制系统2.2 使用时的注意事项2.2.1 合理安排吊重物的重量和吊车的起重量2.2.2 严禁超载使用电动葫芦2.2.3 注意电动葫芦的操作方法2.3 使用后的维护保养2.3.1 定期进行机械部件的检查和润滑2.3.2 定期检查电动葫芦的电器元件和电源线路2.3.3 做好防尘、防潮和防腐工作第三章:电动葫芦的安全注意事项3.1 选用合适的电动葫芦3.1.1 根据工作环境和需要选择合适的电动葫芦3.1.2 根据实际使用情况选择合适的额定起重量3.2 安全操作规程3.2.1 操作人员必须熟悉电动葫芦的使用方法和操作规程3.2.2 操作人员必须穿戴符合要求的个人防护装备3.2.3 操作人员必须按照规定的步骤进行操作3.2.4 禁止未经授权的人员操作电动葫芦3.3 预防事故的措施3.3.1 吊运过程中要避免人员靠近吊物3.3.2 高空作业时要采取安全防护措施3.3.3 确保吊物的牢固和稳定3.3.4 记录并及时处理电动葫芦的故障和异常情况3.4 应急救援措施3.4.1 在事故发生时要立即停止操作并通知相关人员3.4.2 采取适当的紧急救援措施3.4.3 进行事故原因分析和记录第四章:电动葫芦的维修与保养4.1 保养的重要性和目标4.2 电动葫芦的日常保养4.3 电动葫芦的定期维护4.4 电动葫芦的故障排除和维修4.4.1 故障排查的步骤和方法4.4.2 常见故障的处理方法4.4.3 维修后的测试和验证第五章:电动葫芦的未来发展趋势5.1 电动葫芦的新材料和新技术应用5.2 电动葫芦的智能化和自动化发展5.3 电动葫芦的节能环保和可持续发展结语以上便是____字关于____年电动葫芦的使用维护和安全注意事项的详细内容。
电动葫芦检修、安装 质量标准及检验方法
4.8.58电动葫芦检修、安装:1 适用范围: 适用于锅炉侧所有电动葫芦的安装。
2 质量标准及检验方法见表4.8.58。
表4.8.58 电动葫芦检修、安装4.8.59电动葫芦负荷试验:1 适用范围: 适用于锅炉侧所有电动葫芦的负荷试验。
2 质量标准及检验方法见表4.8.59。
表4.8.59电动葫芦负荷试验4.8.60轨道安装:1 适用范围: 适用于锅炉侧起重机械的轨道安装。
2 质量标准及检验方法见表4.8.60。
表4.8.60轨道安装4.8.61起重机桥架拼装安装:1 适用范围: 适用于锅炉侧桥式起重机桥架拼装安装。
2 质量标准及检验方法见表4.8.61。
表4.8.61 起重机桥架拼装安装4.8.62传动机械检修安装:1 适用范围: 适用于锅炉侧起重机械传动机械的检修安装。
2 质量标准及检验方法见表4.8.62。
表4.8.62 传动机械检修安装4.8.63起重机空、静负荷试验:1 适用范围: 适用于锅炉侧起重机械的空、静负荷试验。
2 质量标准及检验方法见表4.8.63。
表4.8.63 起重机空、静负荷试验4.8.64起重机动负荷试验:1 适用范围: 适用于锅炉侧起重机械的动负荷试验。
2 质量标准及检验方法见表4.8.64。
表4.8.64 起重机动负荷试验4.8.65 起重机带电试运:1 适用范围: 适用于锅炉侧起重机械带电进行的试运。
2 质量标准及检验方法见表4.8.65。
表4.8.65 起重机带电试运4.8.66磨煤机安装分部工程强制性条文执行情况检查表:1 适用范围:适用于锅炉辅助机械安装中磨煤机分部工程强制性条文执行情况检查。
2 强制性条文执行情况应符合表4.8.66要求。
电葫芦安装方案
电葫芦安装方案1. 概述电葫芦是一种常用的起重设备,广泛应用于工业生产、仓储物流等领域。
本文将介绍电葫芦的安装方案,包括选址要求、安装步骤和注意事项。
2. 选址要求在选择电葫芦的安装位置时,需要考虑以下因素:•承重能力:选址地点要能够承受电葫芦的承重要求,包括货物的重量和起重高度。
•空间要求:选址地点应具备足够的空间容纳电葫芦和作业区域。
•结构安全:选址地点要考虑建筑物的结构安全性,确保地面和天花板能够承受安装电葫芦的重量。
3. 安装步骤步骤一:准备工作1.根据选址要求找到合适的安装位置,并进行测量和标记。
2.确保安装地点符合安全要求,没有障碍物和危险因素。
3.检查电葫芦和相关配件的完整性和质量。
步骤二:安装电葫芦1.将电葫芦固定在安装位置上。
使用螺栓和螺母将电葫芦和支架固定在地面或天花板上。
2.根据电葫芦的安装说明书连接电源线和控制线。
确保连接牢固且接线正确。
3.配置操纵按钮和控制器。
将操纵按钮和控制器固定在合适的位置上,并连接到电葫芦。
4.连接起重链条或钢丝绳。
根据电葫芦的类型和要求,连接起重链条或钢丝绳到负载钩上。
步骤三:测试和调试1.执行安全检查。
确保电葫芦和相关设备的安装牢固,电源线和控制线连接正确,并进行基本的功能测试。
2.进行负载测试。
根据电葫芦的额定工作负荷,测试起重链条或钢丝绳的承载能力。
3.进行运行测试。
测试电葫芦的正常运行、升起和降落等动作是否准确可靠。
4. 注意事项在安装过程中,需要注意以下事项:•遵循电葫芦的安装说明书,按照正确的步骤进行安装。
•确保安装地点符合安全规范,并且能够满足电葫芦的工作要求。
•确保所有连接和固定部件牢固可靠,以避免事故和设备损坏。
•定期维护和检查电葫芦,确保其正常运行和安全使用。
•在操作电葫芦时,必须遵守相关安全操作规程,确保人员和设备的安全。
5. 结论通过本文的介绍,我们了解了电葫芦的安装方案。
正确安装电葫芦对于保证起重作业的顺利进行和人员的安全至关重要。
电动葫芦安装方案
电动葫芦安装方案电动葫芦是一种常用的起重设备,它通过电动机驱动,可以轻松地完成货物的起升和搬运工作。
安装电动葫芦需要注意一系列的步骤和要点,下面我将从以下几个方面介绍电动葫芦的安装方案。
第一,安装前的准备在安装电动葫芦之前,首先要进行相关的准备工作。
首先,需要确认安装电动葫芦的位置,明确起重高度和起重量,并且确保设备能够正常运行的空间。
其次,要对安装地点进行检查,确保地面平坦,承重能力足够,并且没有其他杂物堆放。
最后,要对所需要的工具和材料进行准备,确保安装过程中能够顺利进行。
第二,安装电动葫芦主体安装电动葫芦的主体包括电动机、起重机构和控制系统等部分。
首先,需要将电动机安装在适当的位置,与起重机构相连。
确保电动机固定稳定,并且与起重机构的传动部分相匹配。
接下来,安装起重机构,包括吊钩、钢丝绳和滑轮等部分。
确保起重机构能够顺利运行,并且能够满足相关的起重要求。
最后,安装控制系统,并且与电动机和起重机构进行连接,确保能够远程或者本地进行控制。
第三,安装电动葫芦配件在安装电动葫芦的过程中,还需要安装一些附属的配件。
首先,需要安装电源线,并且与控制系统进行连接。
确保电动葫芦能够正常供电,并且能够根据需要进行操作。
其次,安装安全保护装置,如限位器、断电器等。
这些装置可以保障电动葫芦的安全运行,并且在超过额定载荷或者发生其他突发情况时进行报警或者停机处理。
最后,安装悬挂装置或者固定装置,确保电动葫芦能够牢固地悬挂或者固定在起吊物体上。
第四,调试和测试在安装完成后,需要进行电动葫芦的调试和测试工作。
首先,进行负载测试,即使无载荷条件下,运行各项操作,并观察是否有异常情况。
其次,进行运行测试,即在正常负载条件下对电动葫芦进行操作和运行,检查其性能是否符合相关要求。
最后,进行安全测试,即对安全装置进行测试,确保其能够正常工作,并且满足相关的安全要求。
综上所述,电动葫芦的安装方案主要包括准备工作、主体安装、配件安装和测试等步骤。
电动葫芦操作、维护、检修规程
电动葫芦操作、维护、检修规程一、操作(一)操作者要经技术监督部门进行岗位培训,持证上岗。
(二)电动葫芦操作人员应熟悉电动葫芦参数、结构,使用性能,安全规程等。
(三)对长期停止使用的电动葫芦,重新使用时,应按规程要求进行试车,认为无异常方可投入使用。
(四)葫芦开动前应认真检查设备的机械、电气、钢丝绳、吊钩、制动、限位器等是否完好可靠,检查钢丝绳无断丝、打结在卷筒上应正确缠绕。
(五)在正常使用前应保持手干燥,无物料,保持按钮干燥、灵活好用。
合上电源检查各按钮是否可靠控制所指的运动方向。
行走机构小车轮缘与工字钢边缘之间间隙应保证3~5毫米,在空载情况下,作重复升降与左右移动实验,确认其机械传动部分,电气部分和连接部分正常可靠。
(六)操作工每次吊重物时,不准用限位器作为断电停车手段,不准超载起吊,在吊离地面10cm应停车检查制动情况,确认完好后方可进行工作。
(七)起吊物体要捆扎牢固,吊重行走时,重物离地不要太高,严禁重物从人头上越过,工作间隙不得将重物悬在空中。
(八)电动葫芦钢丝绳在卷筒上要缠绕整齐,当吊钩放在最低位置,卷筒上的钢丝绳应不得少于三圈。
(九)使用悬挂电缆控制按钮,绝缘必须良好,滑动必须自如,并正确操作按钮和注意人站立位置。
使用遥控器操作时,严格按遥控器面板按钮指示正确操作,站立位置应保持离起吊物半径以外,并能观察到吊物的起吊情况。
(十)在起吊中,起吊重物必须作到垂直起升,不许斜拉重物,起吊物重量不清的不吊。
由于故障造成重物下滑时,必须采取紧急措施,向无人处下放重物,按维修上报流程处置。
(十一)在吊运工作完毕后,电动葫芦应停在指定位置,吊钩升起,并切断电源,填写好使用记录方可离开。
二、维护(一)日常维护1. 由车间各工序设备管理员按照点、巡检规定周期对设备进行检查维护,随时保持设备卫生清洁。
2. 电动葫芦钢丝绳的维护:检查钢丝绳的磨损、断丝、打结、折弯、松散等情况。
卷筒上的钢绳应用合成石墨钙基润滑脂充分润滑,根据使用情况每月至少一次。
电葫芦安装方案
电葫芦安装方案1. 引言电葫芦是一种常见的重型起重设备,广泛应用于工业生产和建筑行业。
本文档将提供电葫芦的安装方案,以确保设备能够稳定运行,并符合相关安全标准。
2. 安装环境准备在安装电葫芦之前,需要进行以下准备工作:•确定安装位置:选择合适且稳定的位置安装电葫芦,确保有足够的空间以及适当的上下行高度。
•检查支撑结构:确保支撑结构能够承受电葫芦的重量和运行负荷,并进行必要的加固和修复。
•检查电源供应:确保电葫芦的供电电压和频率与现场电源相匹配,并进行必要的电气线路连接。
3. 安装步骤步骤1:安装上横梁1.使用吊车或起重机将上横梁运输到安装位置。
2.将上横梁与支撑结构进行连接,确保连接牢固并符合安全标准。
3.进行上横梁的水平调整,以确保其平整度。
步骤2:安装电葫芦1.使用专业工具将电葫芦固定在上横梁上,确保固定牢固可靠。
2.连接电葫芦的电源线,按照电气连接图进行正确接线。
3.进行电葫芦的负荷测试,确保运行稳定且符合安全标准。
步骤3:安装控制器1.将控制器固定在控制器支架上,确保固定可靠且易于操作。
2.进行控制器与电葫芦的电气连接,按照电气连接图进行正确接线。
3.进行控制器的功能测试,确保各个按钮和开关的操作正常。
步骤4:调试和测试1.运行电葫芦,测试其提升、下降和停止等功能是否正常。
2.对电葫芦进行负荷测试,确保其能够承受额定负荷并且运行稳定。
3.进行安全测试,检查是否存在安全隐患,并采取必要的措施进行改进。
4. 安全注意事项在安装电葫芦的过程中,必须注意以下安全事项:•使用合适的起重设备进行安装,避免过度伸展和超负荷操作。
•严格按照安装步骤进行操作,避免错误组装和固定,以确保设备的正常运行。
•在安装过程中,戴好安全帽、防护手套等个人防护装备,并注意周围的安全环境,避免意外伤害发生。
5. 维护与保养安装完成后,定期维护和保养电葫芦是确保其正常运行的关键。
以下是一些维护和保养的建议:•检查电葫芦的固定件和连接处,确保其牢固可靠。
电动葫芦安装方案
以我给的标题写文档,最低1503字,要求以Markdown文本格式输出,不要带图片,标题为:电动葫芦安装方案# 电动葫芦安装方案## 1. 简介本文档提供了电动葫芦的安装方案。
电动葫芦是一种用电力驱动的起重设备,广泛应用于工厂、仓库等场所的货物提升和悬挂操作。
安装电动葫芦需要注意一些关键步骤和安全事项。
## 2. 准备工作在安装电动葫芦之前,需要进行一些准备工作。
具体步骤如下:1. 确定安装位置:根据需要使用电动葫芦的实际情况,选择一个合适的位置进行安装。
确保安装位置具有足够的空间和承重能力。
2. 检查电源:确保安装位置附近有稳定的电源供应,并进行必要的电源检查。
3. 完善保护措施:在安装位置周围设置相应的警示标志,确保安全区域不受干扰。
如果需要,在安装位置周围设置围栏或其他物理屏障。
## 3. 安装步骤安装电动葫芦需要按照以下步骤进行操作:1. 检查包装:在安装前,检查电动葫芦的包装是否完好,并检查是否有损坏或缺少零件。
2. 拆解葫芦主体:根据电动葫芦的具体型号和说明书,按照要求拆解葫芦主体。
3. 安装葫芦主体:根据安装位置和要求,将拆解的葫芦主体安装到安装位置上。
确保安装牢固,并根据需要进行固定。
4. 连接电源:将电动葫芦的电源线连接到附近的稳定电源插座。
5. 连接控制装置:根据电动葫芦的具体情况,连接相应的控制装置,如遥控器、开关等。
## 4. 安全事项在安装电动葫芦的过程中,需要注意一些安全事项:1. 人员安全:在安装过程中,确保工作区域内没有其他人员,以避免发生意外伤害。
2. 使用工具:安装过程中应使用适当的工具,并按照要求正确使用。
3. 承重能力:在选择安装位置时,要确保安装位置具有足够的承重能力,以支撑电动葫芦的重量。
4. 固定葫芦主体:安装葫芦主体时,要确保固定牢固,以避免葫芦主体松动或下坠。
5. 电源安全:连接电源时,确保电源线符合安全标准,并正确接地,以防止漏电或其他电源问题。
电动葫芦检修作业指导书
电动葫芦检修作业指导书一、介绍电动葫芦是一种常用的起重设备,广泛应用于电力、建筑、仓储、制造等领域。
为了确保电动葫芦的正常运行和安全性,定期的检修是非常重要的。
本作业指导书旨在提供一些基本的检修指导,以确保电动葫芦的安全和可靠性。
二、检查前的准备在进行电动葫芦的检修前,需要进行一些准备工作,以确保操作的安全和高效。
1. 确保电动葫芦断电并停止运行。
在进行检修前,务必切断电源,并确认葫芦已经停止运行。
2. 准备所需工具和材料。
根据检修计划,准备好所需的工具和材料,包括扳手、螺丝刀、润滑油等。
3. 个人防护措施。
在进行任何检修工作前,务必佩戴好安全帽、防护手套、耳塞等个人防护装备,以确保人身安全。
三、检修步骤首先对电动葫芦的外观进行检查,确保没有明显的损坏或变形。
特别注意检查葫芦的钢丝绳是否有断裂、变形或吊钩是否损坏,以及电动葫芦的控制器和开关是否正常。
2. 润滑部件检查接下来,对电动葫芦的润滑部件进行检查,并进行必要的润滑。
注意检查齿轮、链条、轴承等部件的润滑情况,确保润滑油的充足度和质量。
3. 电气系统检查对电动葫芦的电气系统进行检查,包括电源线路、限位开关和控制器等。
确保电源线路没有磨损或损坏,限位开关是否正常,控制器是否响应灵敏。
4. 升降机构检查对电动葫芦的升降机构进行检查,包括升降机构的电动机、制动器和减速器等。
确保电动机运行正常,制动器可靠,减速器无异常声响。
最后,进行负载测试,确保电动葫芦能够正常承载和升降负载。
按照设定的负载进行测试,并观察电动葫芦的运行情况,确保其运行平稳。
四、检修记录和汇报在完成电动葫芦的检修后,需要记录检修的时间、内容和结果,并及时向相关人员进行汇报。
这些记录和汇报可以作为后续维修和保养的参考。
五、安全注意事项在进行电动葫芦的检修过程中,需要注意以下安全事项:1. 确保电动葫芦已断电并停止运行,才能进行检修。
2. 佩戴好个人防护装备,如安全帽、防护手套等。
3. 使用正确的工具和材料,避免使用过大或过小的工具。
电动葫芦安装方法
电动葫芦安装方法一、施工准备1、施工前,应按设计及土建公司提供的轨道梁基础资料,对各部尺寸进行复测,做好中间交接验收工作。
2、轨道及电动葫芦的安装均系高空作业,作业面狭窄,故采用拉紧的钢丝绳沿轨道全长做临时安全拉绳,备作防护及拴挂安全带用。
3、施工前,应对电动葫芦轨道及所有配料做全面检查,确认符合设计要求及国家现行规范规定后方可施工。
二、施工步骤施工准备→基础测量放线→电动葫芦吊装就位→设备组对→设备精平→调试→润滑→试运转→交工。
三、施工方法1、电动葫芦及轨道运输(1)电动葫芦及轨道水平运输均采用相应吨位的吊车配合拖车运至每一跨。
轨道再用人工分散摆放于梁下。
(2)电动葫芦分体用25t吊车吊装就位。
单梁则采用卷扬机吊装至梁上。
2、轨道安装及车档的制作安装(1)电动葫芦轨道的安装须在轨道梁安装经检查验收符合规定后进行。
如有超差,应予调整,以避免累积误差而不能满足对电动葫芦轨道跨距和水平度误差的要求。
(2)每跨两平行轨道的接头位置应互相错开,其距离不小于600mm,同时不应等于电动葫芦前后车轮的轮距。
(3)施工混凝土垫层时,要将轨道梁顶面清理干净,并洒水润湿后方可浇捣混凝土。
混凝土采用机械搅拌,施工时应有效振捣并加强养护。
(4)轨道精确调整后,应全面复查各部位各螺栓的坚固情况。
(5)车档制作前,应先测定轨道梁上联结车档的螺栓的实际位置,以便相应调整车档上螺栓孔位置。
(6)轨道上的车档应在吊装起重机前装妥。
同一跨度内两条平行轨道上的车档与电动葫芦缓冲器的接触面应在同一平面,否则,应用橡胶板进行调整,使两者到定位轴线的距离偏差≤4mm。
(7)轨道端头与车档之间应根据温度留出轨道自由膨胀的间隙。
3、电动葫芦安装(1)电动葫芦采用分体起吊,梁上组对的方法进行安装。
(2)安装电动葫芦前,轨道应严格平行且处于同一水平面上。
(3)安装前,要根据装箱单清点电动葫芦部件,并经观感检查。
检查结果记录存档。
(4)安装施工前,应组织有关人员认真研究图纸,根据技术要求,消除由于运输和保管不当而产生的变形和缺陷。
电动葫芦施工安装方案
电动葫芦施工安装方案电动葫芦是一种用于物体起重和悬吊的设备,它可以提高施工效率,并减少人力劳动的强度。
在施工安装电动葫芦时,需要考虑多方面的因素,比如环境、安全、操作等。
以下是一个电动葫芦施工安装方案的详细步骤:一、前期准备1.根据施工需要,选择适当的电动葫芦型号和额定起重量。
根据需求确定起重高度和起重范围。
2.购买所需的电动葫芦设备和其他配件,确保其质量符合标准,并有相关的产品证书和合格证明。
4.根据实际施工现场,制定施工方案,并进行必要的测量和规划。
二、施工现场准备1.清理施工现场,确保施工区域整洁。
清除地面上的障碍物,确保电动葫芦的正常运行和安全操作。
2.安装好电源插座,并确保供应电源稳定和可靠。
3.安装吊点,根据实际情况选择合适的吊点位置。
吊点应该是结实和稳定的,能够承受工作时的重量和压力。
三、电动葫芦安装1.根据电动葫芦的安装步骤,依次安装吊钩、电机和控制箱等部件。
确保每个部件安装牢固、紧固,并且接口连接正确。
2.进行电源线路的连接,确保电动葫芦和电源插座之间的电气连接合理、可靠,并符合相关安全规范。
3.进行设备的调试和试运行,检查电动葫芦的各项功能是否正常,如提升、下降、行走等。
同时还需要测试紧急停机开关和限位开关的有效性。
4.将电动葫芦安装在预先准备的吊点上,并进行固定。
确保电动葫芦在工作过程中保持水平和稳定。
四、安全措施1.施工前,必须进行安全培训和操作规范的讲解,确保每个施工人员理解和掌握相关的安全知识。
2.在施工现场设置警示标志,提醒人员注意安全,并指示禁止入内的区域。
3.每位施工人员必须佩戴符合标准的安全帽、安全鞋等个人防护设备。
4.在电动葫芦上设置紧急停机开关和限位开关,确保在紧急情况下能够及时停机和避免超重。
5.严禁超载使用电动葫芦,避免因超荷而引发事故。
五、施工结束1.施工结束后,进行设备的检查和维护。
清理电动葫芦表面的灰尘和污垢,确保设备干净。
2.做好施工记录,包括施工过程中的问题和解决办法等。
电动葫芦的安装方法
电动葫芦的安装方法电动葫芦是一种常见的起重设备,广泛应用于工业、建筑、物流等领域。
正确的安装是保证电动葫芦正常运行和使用寿命的关键。
本文将从以下几个方面介绍电动葫芦的安装方法。
一、选址安装电动葫芦时,首先要选好安装位置。
要考虑以下几个因素: 1. 电源和控制器的位置电动葫芦需要接通电源和控制器,因此要选在方便接通电源和控制器的位置。
2. 安全因素安装位置要远离易燃、易爆和有毒物质,避免安装在强风、地震等灾害易发地区。
3. 轻重物的运输距离要根据需要运输的轻重物的距离和高度,确定电动葫芦的安装高度和位置。
二、安装底座安装底座是安装电动葫芦的第一步。
底座要选用钢板或厚实的混凝土,承载能力要足够强。
底座的大小要根据电动葫芦的大小和重量来确定。
底座中心要和电动葫芦的中心对齐,底座和地面要水平。
三、安装电动葫芦1. 固定电动葫芦将电动葫芦放在底座上,用螺栓固定在底座上。
固定时要注意螺栓的材质和规格,要符合电动葫芦的要求。
2. 连接电源和控制器将电动葫芦的电源和控制器连接好。
连接时要注意电源的电压和频率,控制器的功能和参数。
3. 安装吊钩安装吊钩时要先检查吊钩的质量和外观是否符合要求。
然后将吊钩固定在电动葫芦上,注意吊钩和电动葫芦的连接方式和承重能力。
四、调试和测试安装完成后,要进行调试和测试。
调试时要检查电动葫芦的运行是否平稳,控制器是否正常工作,吊钩是否牢固。
测试时要进行负载测试和安全测试,检查电动葫芦的承重能力和安全性能是否符合要求。
五、注意事项1. 安装前要仔细阅读电动葫芦的安装说明书,了解安装要求和注意事项。
2. 安装时要注意安全,穿戴好安全装备,遵守安全操作规程。
3. 安装后要定期检查电动葫芦的运行状态和安全性能,发现问题及时处理。
以上就是电动葫芦的安装方法。
正确的安装可以保证电动葫芦的正常运行和使用寿命,同时也可以保障工作人员的安全。
希望本文对大家有所帮助。
电葫芦安全检修规程
电葫芦安全检修规程电葫芦是一种常用的起重设备,广泛应用于工业和建筑领域。
为了确保电葫芦的安全运行,定期的检修是非常重要的。
以下是电葫芦安全检修的规程,详细说明了检修的步骤和注意事项。
一、检修前准备1. 查阅电葫芦的使用说明书,了解电葫芦的结构、性能和操作规范。
2. 检查电葫芦的周围环境,确保工作场所干燥、通风良好,并清除可能的障碍物。
3. 检查配电系统,确保电源电压和频率与电葫芦要求一致,并检查接地设施的可靠性。
4. 检查电葫芦的工作台面、设备控制柄和操作按钮,确保其完好无损。
5. 准备好所需的工具和备件,如扳手、扳手包、测试仪器、绝缘胶带等。
二、检修步骤1. 对电葫芦进行外观检查,检查是否有明显的变形、裂纹或破损,特别是关键部件如悬挂轮、链条等。
2. 检查电葫芦的电源线和控制线路,确保电缆外皮完好无损,插头和插座连接可靠。
3. 检查电葫芦的各个传动部件,如减速机、电动机、制动器等,确保其工作正常,无异常噪音和过热现象。
4. 对电葫芦的操纵机构进行检查,包括操纵手柄、行走按钮等,确保其灵活可靠。
5. 检查电葫芦的安全保护装置,如限位器、过载保护装置等,确保其敏感性和可靠性。
6. 检查各个接触点和端子的紧固情况,并清除积尘和腐蚀。
7. 对电葫芦进行必要的润滑和添加润滑油,如轴承、链条等。
8. 对电葫芦的起重系统进行检查,确保起重机构和吊钩的安全使用。
三、注意事项1. 在检修过程中,严禁随意触碰电葫芦的电源线和控制线路,以免触电。
2. 检修时应注意正确使用工具,严禁敲击电葫芦的外壳和设备部件。
3. 在检修期间,应遵守必要的个人防护措施,如戴安全帽、防护眼镜和手套等。
4. 检修过程中发现异常情况应立即停止操作,并寻求专业人士的帮助解决问题。
5. 检修后,应对电葫芦进行功能测试,确保其能正常运行。
6. 定期记录电葫芦的检修情况和维护记录,便于日后追溯和参考。
总结:电葫芦是一种安全操作的起重设备,但在长时间使用后,还是需要定期检修和维护。
电动葫芦操作维护检修规程
三胺车间CD1电动葫芦操作、维护、检修规程三胺车间电动葫芦设备操作、维护、检修规程1、内容及范围1.1 内容:本标准规定了三胺车间电动葫芦的“三大规程”,即操作、维护及检修规程。
1.2 范围:2、三胺车间电动葫芦的“三大规程”通则2.1 设备操作、维护与检修人员必须严格执行设备操作规程、维护规程与检修规程。
2.2 要严格执行交接班制度,交接班时,交班人必须向接班人详细介绍上班设备的运行动态(设备运转的异常情况,原有设备缺陷的变化与发展,运转部分温度的变化,故障及处理情况等。
)。
2.3 要严格执行机械设备检修停送电申请书制度。
送电必须持有送电牌,处理设备故障或检修设备必须持有设备检修交出、竣工证明书。
严禁无牌送电、开动设备与检修设备。
2.4 严禁超负荷使用设备。
不得超过规程中规定的额定负荷(压力、温度、电流、电压、转速与其它额定值)操作。
2.5 开机前必须对设备的转动部位、安全保护装置、设备润滑情况及电器等进行认真检查,确认一切正常后方可开车。
2.6 设备运转过程中,要定时、定人、定点对关键设备进行检查,发现异常情况要酌情处理,重大紧急情况要紧急停机。
2.7 在生产过程中,对发现的设备问题,当班操作人员要坚持按规程规定,及时对故障进行排除,并向调度汇报。
遇有特殊情况,对发生的设备问题不能及时处理时,要及时请示车间领导。
2.8 应急情况操作,为了防止烧毁电机与其他电器设备,操作人员要密切注视设备运行情况,发生以下特殊情况时必须执行紧急事故操作:2.9 操作台上操作人员与下面工作人员要密切配合,台上工作人员必须听从台下工作人员的指挥,并保证台下工作人员的安全,台下工作人员检查、处理、调整设备时必须与操作人员联系。
2.10 任何人不得随意拆掉安全保护装置,未经主管部门批准,不得从未开动的设备上拆卸零部件作为检修备件,不得对设备随意割、焊及改动设备结构。
2.11 设备操作人员与维护人员要认真执行“润滑五定”,按照“润滑五定表”规定的要求进行加油,保证设备润滑良好。
2023年电动葫芦安装方案
2023年电动葫芦安装方案一、引言电动葫芦是一种使用电力驱动的起重机械,广泛应用于工厂、仓库、港口等场所。
相比传统的手动葫芦,电动葫芦具有起重效率高、安全可靠、操作简便等优点。
随着科技的不断发展,2023年的电动葫芦将继续升级和改进,以满足用户对起重设备的更高要求。
本文将对2023年电动葫芦的安装方案进行详细介绍。
二、安装位置选择根据使用场所的具体情况,选择合适的安装位置对于电动葫芦的使用效果至关重要。
2023年的电动葫芦安装方案建议考虑以下几个因素:1. 空间要求:电动葫芦的安装位置需考虑到其起重高度和跨度。
确保在使用过程中能够自由升降和行走,避免出现任何限制因素。
2. 工作环境:电动葫芦的安装位置应尽量避开高温、潮湿、腐蚀等恶劣环境,以免对设备造成不利影响。
同时,应考虑周围环境对于葫芦工作的影响,如有振动、噪音等。
3. 离散度和频繁程度:根据起重物体的离散度和使用频繁程度,选择适当的安装位置。
如起重物体较为离散且使用频繁,可考虑在多个位置安装电动葫芦。
4. 安全性:确保安装位置的结构稳固可靠,能够承受电动葫芦的重量和力矩。
避免在易倾覆、易坍塌、易受撞击等位置上安装葫芦。
三、安装步骤在选择好安装位置后,按照以下步骤进行电动葫芦的安装:1. 安装架设:根据实际需要,选用合适的浇铸混凝土地基或钢架结构作为电动葫芦的安装基础。
2. 固定:将电动葫芦的主体部分固定在安装位置上,确保其稳固可靠。
3. 安装控制箱:根据设备的电气连接要求,将控制箱安装在合适的位置上。
确保电源、开关等设备与电动葫芦的连接正确无误。
4. 调整:根据实际需要,对电动葫芦的行走速度、起重速度等参数进行调整,以满足用户的要求。
5. 接地:将电动葫芦的接地线连接到接地装置上,确保设备安全可靠。
6. 检查:完成安装后,对电动葫芦的各个部分进行检查,确保其安装正确无误。
包括检查各个部件的紧固情况、润滑情况等。
四、安装注意事项在进行电动葫芦的安装过程中,需要注意以下几点:1. 安全第一:在安装过程中,保证施工人员的安全是最重要的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
序
检验指标
性
质
单Байду номын сангаас
位
质量标准
质量检验记录
单项
评定
合格
优良
电动葫芦检修
制动环
无破损,无油脂
制动轮轴向串动
主要
mm
1.5~3
减速箱
齿轮无损伤,油质
符合制造厂规定
钢丝绳
无断丝及硬弯
滑轮及吊钩
无裂纹及其他
损伤,转动灵活
钢丝绳在卷筒上固定
压板将绳压
紧,螺栓牢固
钢丝绳在外壳上固定
mm
绳头伸出楔盒下部长度≥50,塞块楔紧
检验“主要”指标____个,合格____个,合格率________%,
优良____个,优良率________%;
检验“一般”指标____个,合格____个,合格率________%,
优良____个,优良率________%。
质量等级
监理单位:施工承包商:工地:班组:
GHZN:年月日填
注:☆L为测量位置的车轮弦长。
空负荷时吊钩
升降及小车行走
平稳,无摩擦及撞击
静负荷试验
制动器
主要
可靠
钢丝绳
无松脱
吊钩
无变形
工
序
检验指标
性
质
单
位
质量标准
质量检验记录
单项
评定
合格
优良
负荷试验
动负荷试验
吊钩升降
及小车行走
主要
平稳,无摩擦和撞击
制动后吊物
下滑距离
主要
mm
≤50
计量器具
本栏空白
分段工程质量评定
本分段工程共检验____个指标。其中:
导绳器
无松动,钢丝绳无卡涩
行走减速齿轮
齿轮无损伤,相对位置符合制造厂要求
行走轮
表面无损伤,转动灵活
电动葫芦安装
阻进器安装
限制电动葫芦不滑出轨道,不碰障碍物
工字钢下翼侧缘
与行走轮缘间隙
mm
2~4
限位器调整
吊钩在最低位
置时卷筒上
钢丝绳保留量
主要
圈
≥3
吊钩在最高位
置时滑轮与
卷筒外壳距离
mm
≥600
负荷试验
