桥梁灌注桩基施工标准化实施细则

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁灌注桩基施工标准化实施细则

一、施工前准备工作

1、控制网复测,施工前应完成测量放样工作, 并经监理工程师检验合格。

2、做好配合比等试验工作(配合比必须经总监办批复,外加剂

必须采用本项目规定的品牌)。

3、准备好护筒,长度满足施工规范要求。

4、导管试拼并编号,做水密承压试验。

5、进行钢筋机械连接工艺试验(必须经总监办中心实验室平行

检测),以及首节钢筋笼制作,复核加强箍直径。

6、灌注桩应由专业队伍进行施工,人员、设备满足施工需要(现场配备备用发电机);按照设计资料提供的地质剖面图, 选用适当的成孔方式以及钻机和钻头。

7、应熟悉和分析施工现场的地质、水文相关资料、施工现场环境, 排查施工区域内的地下管线、地下构筑物、危险建筑等的分布情况。

8、钻孔桩开钻前应对施工现场进行整平, 放出首批桩位,对现场进行平整时,宜以施工中用到的最大机械为参考, 应满足钻机就位、吊放钢筋笼以及混凝土运输的要求。对钻机坐落处进行平整和加固, 并应对主要机具的安装、配套设备的就位及水电供应等各项准备工作进行检查。施工地点应比四周原地面稍高, 便于排浆和保持现场清洁。

9、泥浆制备材料(如膨润土等)已进场,钻孔前应完成泥浆循环系统的设置, 拌制的泥浆应经检验且符合规范的要求。如有条件宜配备泥浆处理器。

10、旋挖钻机宜用于平地、地基强度较高位置的钻孔,且施工地点附近应没有高压线;当用于支架平台上钻孔时,应对支架平台进行专门设计。

11、浅水区域的灌注桩在征得河道、水务等部门的同意后, 可采用筑岛法施工。较深水域的灌注桩施工应搭设操作平台, 平台宜采用

钢管桩搭设, 横梁可采用型钢或桁架等。钢管桩可采用锤击、振动等方式沉入, 并应保证其承载力和稳定性;横梁可采用焊接或栓接等方

式与桩连接。平台应高于施工期间最高水位1m左右, 并应保证其具有足够的强度、刚度和稳定性。对汛期水流冲击力较大的河段, 应采取措施增强平台的抗冲击力, 如打斜桩、增大桩的直径或加强横向联结支撑等。

12、对于溶洞地区, 应详细掌握溶洞出现的桩号、范围的大小, 针对每个桩位地质资料, 结合设计提出施工方案;钻机支撑点应远离桩位, 且钻机应用“八”字缆风绳拴拉;应配备处理施工故障的备用

机具设备,并应根据溶洞发育情况,备足袋装黏土、片石、袋装水泥

等应急材料;在合适位置设置大泥浆池备足泥浆和泥浆泵, 确保溶

洞钻穿时迅速补浆, 防止塌孔。

13、对工程地质、水文地质或技术条件特殊复杂的钻孔灌注桩, 宜在施工前进行工艺试桩, 获得相应的工艺参数后再正式施工。

二、施工流程

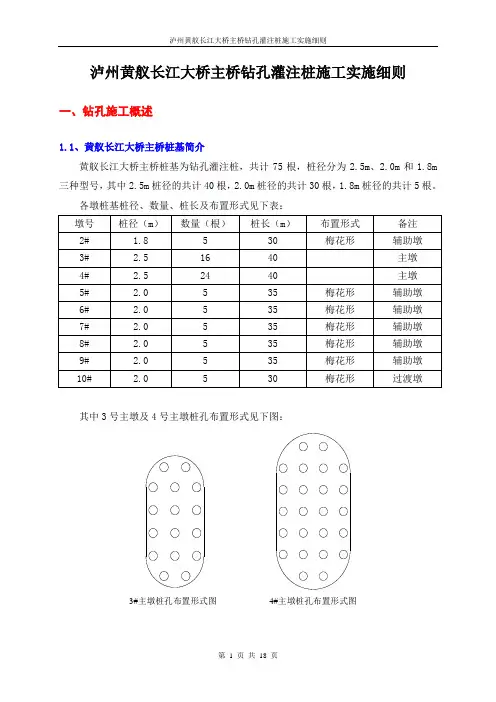

施工流程见图

检查孔内泥浆性能指标和孔底沉淀厚

三、灌注桩施工

1、护筒设置

(1)施工场地或工作平台的选择和设置, 应充分考虑施工期间当地的水文情况。陆上或浅水区筑岛处的护筒, 其内径应大于桩径至少200mm护, 筒的埋置深度宜为2~4m,在水中或特殊情况下应根据设计要求或桩位的水文、地质情况经过计算确定。

(2)陆上钻孔桩可直接放出桩中心, 依据桩中心在四周施放护桩后再埋设护筒;需搭设水上平台的钻孔桩应先对护筒导向架进行精确放样。

(3)钢护筒在普通作业场合及中小孔径的条件下, 宜采用厚度不小于6mm厚的钢板卷制;在深水、复杂地质及大孔径等条件下, 应采用厚度不小于10mm的钢板卷制。必要时, 可在护筒上下端和接头外侧焊加劲肋, 增加其刚度。

(4)对于大型溶洞、半填充的溶洞、溶洞上方覆盖层为淤泥或较厚的粉细砂层, 为防止泥浆流失, 造成孔壁坍塌,采取护筒跟进的方法。钢护筒就位后,应采用灌混凝土、碎石、块状黏土,注浆等方法, 封堵护筒脚、护筒之间、护筒与孔壁之间的空隙。

2、钻机就位,做好护桩,钻孔过程中要定期复核桩位(每台班不少于2 次),防止偏位。

3、泥浆的循环和净化处理

(1)对深水桩的泥浆循环和净化,宜在岸上设泥浆池, 制造或沉淀净化泥浆,必要时应配备泥浆船, 用于储存、循环、沉淀泥浆。

(2)对旱地桩的泥浆循环和净化, 其制浆池和沉淀池的大小宜视桩径、桩长及钻机型号而定, 且应有一定富余。

(3)泥浆池要按标准化要求设置围蔽,循环池和沉淀池必须分

开。施工过程中应及时清理泥浆池中的沉淀

4、钻机种类及适用范围, 见表一

成孔方式(钻机种类)及适用范围表

5、成孔施工应符合下列规定:

(1)反循环回旋钻

①接长钻杆时, 法兰接头之间应垫3~5mm厚的橡胶圈, 拧紧螺栓, 防止漏气、漏水;钻头距孔底约200~300mm注, 入泥浆,启动钻机时, 应慢速开始钻进。

②在硬土层中钻进时, 宜采用低挡转速, 自由进尺;在高液限黏土、含砂低液限黏土中钻进时, 宜采用中挡转速, 自由进尺;在砂类土或含少量卵石中钻进时, 宜采用中、低挡转速, 并控制进尺;在进入岩层后,必要时应根据地质情况增加配重, 增强钻头的稳定和钻进速度。

③长桩施工时, 应根据不同土层、不同的钻孔深度采用不同的钻压、转速、配重、进尺速度及泥浆指标。

(2)冲击钻

①开钻时应先在孔内灌注泥浆, 如孔内有水,可直接投入黏土, 以小冲程反复冲击造浆。

②开孔及整个钻进过程中, 应始终保持孔内水位高出地下水位

1.5 ~

2.0m, 并应低于护筒顶面0.3m,掏渣后应及时补浆。

③钻孔中按要求留取渣样,间隔不大于2 m,岩层发生变化时必须留样(现场必须有留样盒及留样袋) 。

④冲击钻钻头直径应不小于设计桩径, 宜采用重锤低击的施工

艺,并定期检查冲锤直径,保证桩径。在淤泥层和黏土层冲击时, 应采用中冲程(1.0 ~2.0m) 冲击;在砂层冲击时, 应添加小片石和黏土采用小冲程(0.5 ~1.0m)反复冲击, 以加强护壁;在漂石和硬岩层时应更换重锤中冲程(1.0 ~2.0m)冲击,如表面不平整, 应先投入黏土、小片石将表面垫平,再冲击钻进,防止斜孔、坍孔;在石质地层中冲击时, 如果从孔口浮出的石子钻渣粒径在5~8mm表, 明泥浆浓度合适, 如果浮出的钻渣粒径小又少, 表明泥浆浓度不够, 应从制浆池抽取合格泥浆进入循环。

⑤冲击钻进时, 操作手应随进尺快慢及时放主钢丝绳, 严禁

打空锤。一般情况下在松软土层每次可松绳50~80mm在, 密实坚硬土层每次可松绳30~50mm。施工中宜在钢丝绳上作长度标志, 准

确控制钻头的冲程。

⑥施工溶岩桩时,当钻机钻至洞顶0.5 ~1.0m时, 应加大泥

浆相对密度及稠度, 并缩小冲程, 逐渐将洞顶击穿, 以防止卡钻。在击穿洞顶之前, 应有专人观测护筒内泥浆面的变化, 一旦泥浆下降,应迅速补浆。

⑦对于大型溶洞或多层溶洞, 为防止其与相邻孔串孔或成孔后孔型有葫芦状, 宜灌注低强度等级混凝土进行充填或注浆(水泥浆、水泥砂浆、加速凝剂水泥浆) 预处理,冲击成孔应在预处理达到一定强度后(一般需10 天左右)进行。

⑧冲击成孔时,为防止冲击振动使临邻孔孔壁坍塌或影响邻孔已灌混凝土的凝固,应待邻孔砼灌注完毕,并达到2.5MPa抗压强度后,才能开钻,以免影响领桩混凝土质量。

(3)旋挖钻

①开钻前应先造浆,控制泥浆性能指标,钻孔时应向孔内注入泥浆。在开孔及整个钻进过程中,应始终保持孔内水位高出地下水位1.5 ~2.0m,并低于护筒顶面0.3m。在不同土层钻进时泥浆相对密度应相应调整。

②若施工地质条件稳定,可采用干挖法进行钻孔。

③钻孔作业时应先慢后快,开始每次进尺宜为400~500mm,
