02冬期施工方案
冬期施工方案

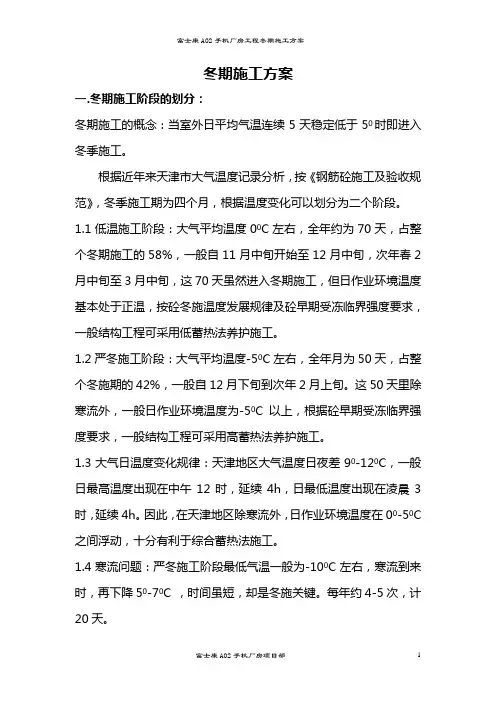

冬期施工方案一.冬期施工阶段的划分:冬期施工的概念:当室外日平均气温连续5天稳定低于50时即进入冬季施工。
根据近年来天津市大气温度记录分析,按《钢筋砼施工及验收规范》,冬季施工期为四个月,根据温度变化可以划分为二个阶段。
1.1低温施工阶段:大气平均温度00C左右,全年约为70天,占整个冬期施工的58%,一般自11月中旬开始至12月中旬,次年春2月中旬至3月中旬,这70天虽然进入冬期施工,但日作业环境温度基本处于正温,按砼冬施温度发展规律及砼早期受冻临界强度要求,一般结构工程可采用低蓄热法养护施工。
1.2严冬施工阶段:大气平均温度-50C左右,全年月为50天,占整个冬施期的42%,一般自12月下旬到次年2月上旬。
这50天里除寒流外,一般日作业环境温度为-50C以上,根据砼早期受冻临界强度要求,一般结构工程可采用高蓄热法养护施工。
1.3大气日温度变化规律:天津地区大气温度日夜差90-120C,一般日最高温度出现在中午12时,延续4h,日最低温度出现在凌晨3时,延续4h。
因此,在天津地区除寒流外,日作业环境温度在00-50C之间浮动,十分有利于综合蓄热法施工。
1.4寒流问题:严冬施工阶段最低气温一般为-100C左右,寒流到来时,再下降50-70C ,时间虽短,却是冬施关键。
每年约4-5次,计20天。
二.本工程冬期施工的内容本工程涉及的冬期施工:(1)主体结构工程在12月中旬基本完毕,砼结构工程处于低温施工阶段。
(2)砌筑工程。
质量控制点的确定:a砼入模温度的测定控制b砼塌落度的现场测定控制c砼的测温及受冻临界强度的计算d砼的覆盖保温养护三.冬期施工技术措施3.1钢筋砼工程:3.1.1钢筋工程:在负温下,加强钢筋的检验工作,钢筋在运输和加工过程中应防止撞击和刻痕。
钢筋冷拉一般可进行(控制温度-200)。
负温下成型过程中的闪光对焊宜采用预热闪光焊和闪光-预热-闪光焊工艺。
钢筋端面比较平整时,宜采用预热闪光焊,端面不平整时,宜采用闪光-预热-闪光焊。
冬期施工安全措施方案

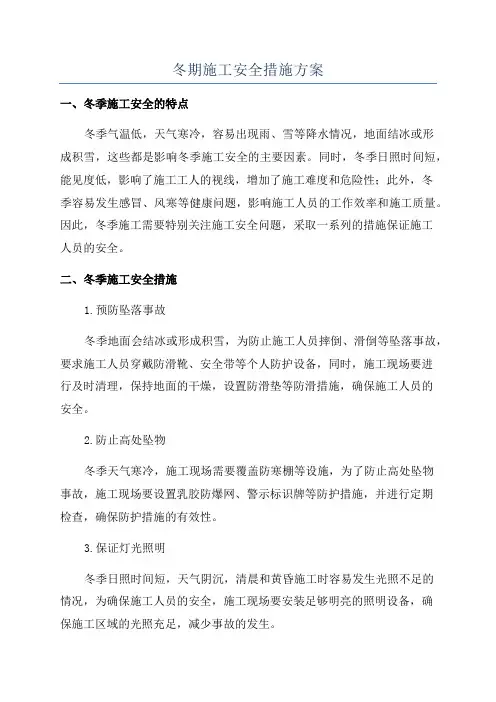

冬期施工安全措施方案一、冬季施工安全的特点冬季气温低,天气寒冷,容易出现雨、雪等降水情况,地面结冰或形成积雪,这些都是影响冬季施工安全的主要因素。
同时,冬季日照时间短,能见度低,影响了施工工人的视线,增加了施工难度和危险性;此外,冬季容易发生感冒、风寒等健康问题,影响施工人员的工作效率和施工质量。
因此,冬季施工需要特别关注施工安全问题,采取一系列的措施保证施工人员的安全。
二、冬季施工安全措施1.预防坠落事故冬季地面会结冰或形成积雪,为防止施工人员摔倒、滑倒等坠落事故,要求施工人员穿戴防滑靴、安全带等个人防护设备,同时,施工现场要进行及时清理,保持地面的干燥,设置防滑垫等防滑措施,确保施工人员的安全。
2.防止高处坠物冬季天气寒冷,施工现场需要覆盖防寒棚等设施,为了防止高处坠物事故,施工现场要设置乳胶防爆网、警示标识牌等防护措施,并进行定期检查,确保防护措施的有效性。
3.保证灯光照明冬季日照时间短,天气阴沉,清晨和黄昏施工时容易发生光照不足的情况,为确保施工人员的安全,施工现场要安装足够明亮的照明设备,确保施工区域的光照充足,减少事故的发生。
4.加强机械设备的维护冬季气温低,机械设备容易发生故障,为了保证施工的连续性和安全性,要对机械设备进行定期维护和保养,保证设备的正常运转;同时,要加强机械设备的保温措施,防止设备出现冻结等问题。
5.合理安排工作时间冬季气温低,工人容易感冒、风寒等,为了保护工人的健康,可以适当调整工作时间,避免在寒冷的早晨或黄昏时段施工,避免工人长时间暴露在寒冷的环境中,减少健康问题的发生。
6.加强施工现场的风险评估和管控冬季施工安全风险较大,施工单位要加强风险评估工作,及时发现和解决施工现场的安全隐患,制定科学的施工方案,合理安排施工人员的工作,确保施工安全。
7.提供适宜的工作保护用品冬季气温低,施工现场要为工人提供适宜的保护用品,如防寒服、保暖手套、耳套等,为工人提供充足的体温保护,减少因寒冷引起的健康问题。
冬期施工方案文案
冬期施工方案文案一、工程概述本次施工的工程位于[具体地点],主要包含[具体建设内容]。
鉴于冬期施工的特殊性,特制定本方案以确保工程质量和施工进度。
二、冬期施工特点与难点低温对材料性能的影响,可能导致材料脆性增加,易断裂。
冻土和冻胀现象可能对基础施工带来困难。
低温环境下,工人操作难度增加,可能影响施工质量。
冬期施工期间可能遭遇风雪、低温等恶劣天气,对施工安全构成威胁。
三、冬期施工准备对施工现场进行清理,确保无积水、无杂物,做好排水措施。
准备足够的保温材料,如保温毯、保温板等,用于保护混凝土等易受低温影响的材料。
准备应急设备和物资,如发电机、防滑链、除雪剂等,以应对恶劣天气和突发情况。
四、冬期施工措施混凝土施工:采用早强型混凝土,并适当提高水泥用量和掺加防冻剂。
混凝土浇筑后,及时覆盖保温材料,防止混凝土受冻。
钢筋施工:钢筋焊接时应采取预热措施,确保焊接质量。
钢筋安装后,应及时进行保护,防止锈蚀。
土方施工:避免在冻土期进行大规模土方开挖,如必须开挖,应采用机械挖掘,并及时进行回填。
机械设备管理:对机械设备进行冬期维护,确保设备在低温环境下正常运行。
对于易冻部位,应采取保温措施。
安全管理:加强施工现场的安全管理,确保施工人员遵守安全规定。
在风雪天气下,应停止室外作业,确保人员安全。
五、冬期施工质量保证措施严格执行冬期施工的各项规定和标准,确保施工质量。
对施工过程中的关键环节和关键部位进行重点监控,确保施工质量符合设计要求。
对施工完成后的工程进行质量检查和验收,确保工程质量合格。
六、冬期施工应急预案在遇到风雪、低温等恶劣天气时,及时启动应急预案,确保人员和设备安全。
对于因冬期施工引起的质量问题,应及时采取措施进行处理,确保工程质量和安全。
七、结语本方案旨在为冬期施工提供全面的指导,确保施工质量和安全。
我们将严格执行本方案,确保工程按时、按质完成。
建筑工程冬期施工方案
建筑工程冬期施工方案1. 引言在冬季进行建筑工程施工时,由于气温低、天气寒冷,会给施工带来一系列的挑战和困难。
本文将就建筑工程冬期施工方案进行探讨,包括冬季施工特点、安全防护、保温措施和进度控制等相关内容。
2. 冬季施工特点冬季施工与夏季施工相比,存在以下几个特点:2.1 气温低冬季气温低,导致物料难以流动和施工速度减缓。
2.2 极端天气冬季容易受到寒冷、雪、冰、强风等极端天气的影响,给施工带来不确定性。
2.3 日照时间短冬季白天时间短,对施工效率造成限制。
2.4 施工工人健康问题冬季低温容易导致施工工人受寒、生病等健康问题,影响施工进度。
3. 安全防护措施为保障施工人员的安全,需要采取以下措施:3.1 安全培训在冬季施工前,对施工人员进行安全培训,增强他们的安全意识,掌握应对低温天气的相关知识。
3.2 摆放防滑垫在施工现场,要设置防滑垫,防止施工人员因地面结冰而滑倒。
3.3 穿戴防护装备要求施工人员穿戴防寒服、保温帽、手套、防滑鞋等装备,以保护其身体免受低温伤害。
3.4 加强施工现场照明由于冬季日照时间短,需要增加施工现场的照明设备,确保施工人员的视野不受限制。
4. 保温措施为了确保建筑材料的施工品质和施工进程的稳定,需要进行相应的保温措施。
4.1 保温材料在冬季施工中,应使用保温材料对建筑材料进行保温。
常用的保温材料包括保温棉、保温板、保温膜等。
4.2 加热设备在施工现场设置加热设备,保持施工环境的温度适宜,避免材料在低温下结冰或凝固。
4.3 保温覆盖对暂时未使用的建筑材料进行保温覆盖,防止冷空气和水分侵入,影响施工质量。
5. 进度控制冬季施工进度的控制对于工程的顺利进行至关重要。
5.1 合理计划施工进度在制定冬季施工方案时,要根据冬季气候特点合理安排施工进度,预留出额外时间应对不可预见的天气变化。
5.2 定期监测天气变化在冬季施工期间,要定期监测天气变化,及时做出调整,避免恶劣天气对施工造成不利影响。
冬期施工方案定稿
冬期施工方案定稿在冬季施工中,由于恶劣的天气条件和低温环境的限制,需要针对性地制定施工方案,以确保工程质量和进度。
下面将从施工前准备、施工过程控制和安全管理等方面进行论述,确保冬季施工的顺利进行。
一、施工前准备1.调研分析在冬季施工前,需要对项目周边环境和气候条件进行充分的调研分析,了解冬季的天气特点和泥土、混凝土等材料的冻融性能,为后续施工提供依据。
2.人员配备针对冬季施工需求,合理安排人员配备,确保有足够的技术工人和施工管理人员,以应对可能出现的异常情况。
3.设备准备维护和检查施工设备,确保设备的正常运转和保养工作,特别是对于容易受低温影响的设备,要做好预热和保温工作。
二、施工过程控制1.作业时间在冬季施工中,要合理安排作业时间,避免在气温过低时进行施工作业,尤其是对于露天作业或水泥浇筑等工序,避免出现冻融裂缝等问题。
2.保温措施对于混凝土凝固过程需要采取保温措施,可以采用地膜、保温毯等方式,确保混凝土凝固过程温度稳定,保证混凝土强度。
3.排水防冻加强对施工现场排水系统的维护和疏通,确保施工现场的排水通畅,避免积水结冰影响施工。
三、安全管理1.防寒保暖对施工人员提供保暖工具,确保他们在寒冷的环境下能够正常工作,避免受寒引发健康问题。
2.冰雪清除针对施工现场出现的积雪和冰,及时清除,确保施工区域的安全,避免地面滑倒和交通事故发生。
3.应急措施制定应急预案,明确冬季施工突发事件的处置流程和相关责任人,确保施工现场的安全和工程的正常进行。
结语通过以上措施的合理安排和有效实施,可以有效化解冬季施工所面临的困难和挑战,确保工程的质量和进度。
同时,在冬季施工过程中,要加强与监理单位和相关部门的沟通和协调,共同应对冬季施工的一系列挑战,最大限度地实现工程目标。
冬期施工方案34523
冬期施工方案34523冬季是施工的一个特殊时段,在低温和恶劣天气条件下进行施工,需要特别的注意和策划。
为了保证施工的顺利进行和质量的保证,我们制定了以下的冬期施工方案。
一、施工范围和内容:本次施工的范围为建筑工地内的主体结构施工,包括混凝土浇筑、钢筋绑扎、脚手架搭设、模板安装等工作。
施工内容为建筑工程的主体施工工序,包括地基处理、基础施工、柱、梁、板的施工等。
二、施工时间安排:根据气象部门的预测,本地区的冬季气温在零下5度到零下10度之间,并较少降雪。
根据这一情况,我们计划在冬季的11月至来年的2月进行施工。
具体施工时间为每天上午8点至下午5点,工期为3个月。
三、施工设备和材料准备:1.施工设备:挖掘机、混凝土搅拌车、吊车、升降机、脚手架等。
2.施工材料:水泥、砂浆、钢筋、木模板、安全绳等。
四、施工安全防护:1.冬季施工中,由于气温低,容易导致人员感冒或冻伤。
所以我们要做好员工的保暖工作,提供足够的保暖衣物和防寒措施,定期检查员工身体状况,并加强员工的保护意识。
2.施工现场要加强安全管理,设置明显的警示标识,配置专人负责安全工作,严禁无关人员进入施工区域。
3.在冬季施工中,要加强使用防滑措施,确保施工现场没有积雪或冰面。
以防止工人滑倒和意外发生。
4.高空作业时,必须使用安全绳和安全带,保证工人的安全。
五、施工质量保证:1.混凝土浇筑时,合理控制水灰比,保证混凝土的强度和密实性。
2.钢筋绑扎要严格按照设计要求进行,保证钢筋的正确位置和数量。
3.模板安装要牢固可靠,严禁出现漏浆、渗漏和变形等情况。
4.施工过程中,严格按照规范操作,确保施工质量符合工程标准。
六、施工效率提升:1.合理安排施工工序,避免冷天施工。
将容易受冷天影响的工序,如混凝土浇筑等,安排在气温较高的时段进行。
2.加强现场管理,做好材料和设备的调配工作,减少等待时间和不必要的浪费。
3.合理利用现代施工技术和设备,如升降机、脚手架等,提高施工效率。
冬季冬期施工方案
冬季冬期施工方案在冬季季节,恶劣的天气条件给施工活动带来了很大挑战,如何有效应对冬季施工工作成为了施工管理者和施工人员所面临的重要问题。
本文将从保障工人安全、合理选择施工时间、保障施工质量等方面,探讨冬季冬期施工方案。
保障工人安全提升施工工人防寒保暖意识冬季施工条件恶劣,零下温度和风雪天气会对施工工人的健康带来威胁。
在冬季施工中,应加强对施工工人的安全教育,提升他们的防寒保暖意识,确保他们能正确佩戴防寒保暖装备。
合理安排工人的作息时间在冬季施工中,尽量避免在寒冷天气条件下过长时间的连续作业,可以采取轮班作业的方式,让工人有时间恢复体力,避免长时间暴露在恶劣天气中。
合理选择施工时间避免在极端天气条件下施工在极端恶劣的天气条件下施工,不仅影响施工质量,还会增加施工工人的安全风险。
因此,在冬季施工中,尽量避开恶劣天气,选择气候较为稳定的时段进行施工。
充分利用白天光照时间冬季白天短,光照时间有限,应合理规划施工进度,充分利用白天的光照时间进行施工,提高施工效率。
保障施工质量防止水泥凝固不良冬季气温低,水泥易受低温影响凝固不良。
在冬季施工中,应注意水泥保温,提前采取保温措施,确保水泥正常凝固。
合理选择施工材料在冬季施工中,应注意选择适合低温环境的施工材料,确保施工质量。
同时,应注意施工现场的排水情况,避免积水对施工造成影响。
通过以上方案的提出与实施,可以有效应对冬季冬期施工中面临的挑战,保障施工工人的安全,提高施工效率,确保施工质量。
同时,也为冬季施工管理提供了一定的借鉴与参考。
冬期施工方案-定稿
冬期施工方案-定稿
在冬季施工中,由于气温低、天气变化多端的特点,施工过程中会面临许多挑战。
为了确保施工质量和安全,制定科学合理的冬期施工方案至关重要。
本文将从施工准备、作业流程、安全防护等方面进行详细介绍,为冬季施工提供指导。
一、施工准备
1.选材
选择适合冬季施工的耐寒材料,如抗低温水泥、防冻混凝土等,以确保施工质量。
2.机械设备检查
提前对施工所需的机械设备进行检查和维护,确保其在低温环境下正常运行。
二、作业流程
1.排水
在冬季施工过程中,要特别关注排水系统,防止冰冻影响施工进度和质量。
2.保温措施
在冬季施工时,应采取保温措施,确保材料和结构在低温下的正常施工。
三、安全防护
1.加强安全培训
在冬季施工前,要对工人进行安全培训,提高他们的安全意识和防范能力。
2.加强监控
在冬季施工中,要加强安全监控,及时发现和处理安全隐患,确保施工安全。
四、施工质量检查
1.定期检查
在冬季施工过程中,要定期对施工质量进行检查,确保施工进度和质量。
2.整改措施
发现问题要及时制定整改措施,确保施工质量达到标准要求。
五、总结
在冬季施工中,科学合理的施工方案是保证施工质量和安全的重要保障。
通过施工准备、作业流程、安全防护等措施的全面落实,可以有效应对冬季施工中的各种挑战,确保施工顺利进行。
希望本文提供的冬期施工方案能为相关施工单位提供参考和指导。
冬期工程施工方案
冬期工程施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括土方工程、砌筑工程、道路工程、桥梁工程等。
工程总面积约为XXX平方米,预计工期为XXX个月。
由于工程所在地区冬季气温较低,为确保工程质量和进度,特制定本冬期工程施工方案。
二、冬期施工期限根据当地多年气象资料统计,当室外日平均温度连续5天稳定低于5℃即进入冬期施工。
根据预测,本工程预计于XXX年XX月XX日开始进入冬期施工,持续时间为XXX天,至XXX年XX月XX日结束。
三、冬期施工组织与管理1. 成立冬期施工领导小组,负责对冬期施工进行全面协调和管理。
组长由项目经理担任,组员包括技术负责人、施工负责人、安全员等。
2. 制定冬期施工专项方案,明确施工内容、施工顺序、施工工艺及质量要求等。
3. 加强冬期施工人员培训,提高施工人员对低温施工的认识和技能。
4. 做好冬期施工材料和设备的检查和维护,确保施工正常进行。
5. 加强施工现场安全管理,预防安全事故的发生。
四、冬期施工技术措施1. 土方工程(1)施工前做好准备工作,连续施工,运输道路和施工现场采取防滑和防水措施。
(2)机械挖掘冻土选用挖掘机开挖,开挖完的基坑应采取防止基坑底部受冻的措施(采用麻袋覆盖土)。
(3)冬期填方施工应在填方前清除基底上的冰雪和保温材料,填方边坡的表层100cm以内,不得采用含有冻土块的土填筑。
2. 砌筑工程(1)冬期施工所用材料应符合规定,清除表面污物、冰雪等。
(2)砌筑过程中注意保温,避免砌体受冻。
3. 道路工程(1)施工前清除道路积雪和冰块,确保施工安全。
(2)采用符合冬季施工要求的沥青混凝土进行施工。
(3)加强道路排水设施施工,预防冬季积水。
4. 桥梁工程(1)施工前检查桥梁结构,确保结构安全。
(2)采用符合冬季施工要求的材料和工艺,确保桥梁工程质量。
五、冬期施工质量控制1. 严格把控原材料质量,确保原材料符合冬季施工要求。
2. 加强施工过程控制,确保施工质量。
冬期施工方案
冬期施工方案冬季是施工工地面临的挑战之一,由于低温、冻雨、雪等不良天气条件,对施工安全和质量都提出了更高要求。
为了保证施工进度和质量,制定合理的冬期施工方案是非常必要的。
以下是一个关于冬季施工方案的简单示例,仅供参考。
一、施工前的准备工作:1. 清理工地和周边区域的积雪和冰块,确保施工现场的安全。
2. 定期检查和维护设备,确保其正常运行。
对于易受低温影响的机械设备,应注意保温措施。
3. 确定合适的保温材料和防寒用具,供工人使用。
4. 调整施工进度和计划,充分考虑冬季恶劣天气的不确定性。
二、施工时的注意事项:1. 保持工地的通风和采暖设备的正常运行,确保施工区域的温度适宜。
对于特别寒冷的天气,可以考虑使用加热设备和临时暖棚等。
2. 针对低温环境下的施工材料特点,合理调整工艺和配方,避免材料冻裂等问题。
3. 加强施工现场和材料堆放区的保温措施,使用保温棚、保温板等材料对暴露的材料进行保温处理。
4. 提高施工人员的防寒措施,配备工作服、手套、帽子等保暖用具,以及热饮和热食等。
5. 严格落实安全措施,加强对滑倒、摔伤等事故的防范和培训。
三、冬季施工期间的质量控制:1. 增加材料的强度和粘合能力的测试,以确保质量。
2. 对冷缝、接缝等易受低温影响的部位进行特殊处理,如增加缝隙密封剂的使用等。
3. 加强对水泥混凝土浇筑的控制,特别是温度和保湿控制。
4. 加强对施工过程中可能出现的施工质量问题进行监控和整改,及时解决。
以上仅是一个简单的冬季施工方案示例,根据实际情况,冬季施工方案需要根据具体项目和施工环境的特点进行调整和完善。
在制定冬季施工方案时,施工单位需要充分考虑安全性、质量性和进度性等多方面因素,确保冬季施工顺利进行。
主体工程冬期施工方案
主体工程冬期施工方案
一、背景
主体工程包括建筑、桥梁、道路等基础设施工程,其施工季节受到气候条件的影响。
冬季施工面临天气寒冷、降水频繁等挑战,因此需要制定科学合理的施工方案,确保工程进度和质量。
二、冬期施工特点
1.气候条件恶劣:冬季气温低,降雪、降雨频繁,施工条件恶劣。
2.施工周期短:冬季日照时间短,施工周期相对较短。
3.保障施工质量:冬季施工条件限制,需要特别注意施工质量。
三、施工准备工作
1.预研方案:对冬季施工的适宜性进行评估,制定科学有效的施工方
案。
2.准备设备:确保施工所需机械设备能够适应冬季低温条件。
3.安全防护:加强施工场地的安全防护,保障施工人员的安全。
四、施工方案
1.采取保温措施:加盖顶棚、使用保温材料等措施,提高施工场地的
温度,有利于施工进度的稳定。
2.科学调整施工计划:合理安排施工时间,根据天气变化灵活调整计
划,确保施工质量。
3.控制水泥凝固时间:在冬季施工时应控制水泥凝固时间,避免其受
低温影响而凝固不完全。
五、施工质量控制
1.加强监测:加强对施工过程的监测,发现问题及时处理,确保施工
质量。
2.质量验收:在施工结束后进行严格的质量验收,确保施工质量符合
要求。
六、总结与展望
冬季施工是主体工程施工的重要阶段,需要制定合理的施工方案才能保证工程质量和进度。
未来,我们将继续研究改进冬季施工方案,提高施工效率和质量,为基础设施建设做出更大贡献。
以上为主体工程冬季施工方案,希望能对未来的施工工作有所启发和帮助。
冬期施工方案---
冬期施工方案
一、背景
冬季是施工中常见的难点之一,低温、降雪等恶劣天气条件都会影响施工进度
和质量。
因此,制定科学合理的冬期施工方案对于保障工程顺利进行具有重要意义。
二、施工准备
1.保障施工人员安全:提供必要的保暖设备和安全装备,加强施工人
员的安全教育和培训。
2.设备保养:对施工用的机械设备进行充分检查和保养,确保正常运
转。
3.材料准备:提前储备足够的施工材料,避免受到天气影响而导致施
工中断。
三、施工方案
1.合理安排施工时间:尽量选择气温较高的时段进行施工,避免在寒
冷时段施工。
2.采取保温措施:对施工现场进行保温处理,保障施工环境温度达到
适宜施工的水平。
3.加强管理:加强对施工进度和质量的监控,及时调整方案以应对可
能出现的问题。
4.注意工艺细节:对于易受低温影响的施工工艺,要特别注意细节,
严格遵守操作规程,确保施工质量。
四、安全保障
1.预防脚气等疾病:加强施工人员的个人卫生保护措施,预防脚气等
因低温引发的疾病。
2.防止结冰滑倒:及时清除施工现场积雪,铺设防滑材料,防止施工
人员因结冰滑倒而导致的安全事故。
五、总结与展望
冬期施工是一个充满挑战的工作,但通过科学合理的施工方案和严格的管理措施,可以有效降低施工风险,保障工程的顺利进行。
在未来的工作中,我们将进一步探索冬期施工技朧,不断提升施工效率和质量,为工程的顺利完成贡献出更多的力量。
冬期施工方案(砌筑抹灰专项)
冬期施工方案(砌筑抹灰专项)在施工行业中,冬季是一个具有挑战性的季节,特别是对于砌筑和抹灰等专项工作而言。
在寒冷的气温条件下,施工材料的凝固时间延长,环境湿度和温度对施工质量产生较大影响。
因此,制定有效的冬期施工方案对于保证施工进度和质量至关重要。
一、施工准备1.1 施工材料准备在寒冷的冬季,应提前准备好质量合格的施工材料,确保材料在存放过程中不受潮、不受冻。
检查材料的保温性能,提前预热施工材料,以保证在施工中的适用性和粘附性。
1.2 施工设备检查检查施工设备的运行状态,确保设备处于良好的工作状态,防止设备在低温环境下出现故障影响施工进度。
二、施工工艺2.1 控制施工环境在冬季施工中,应尽可能减小环境温度和湿度对施工质量的影响。
采取防风防雨措施,保温施工场地,避免材料和构件受到外界环境的影响。
2.2 施工方法调整根据气温和湿度的变化,灵活调整施工工艺和方法。
避免在极端低温或高湿度环境下进行砌筑和抹灰工作,以免影响施工质量。
三、施工质量控制3.1 质量检查在冬季施工中,加强对施工过程和成果的质量检查,及时发现和处理施工中存在的质量问题,确保施工质量达到设计要求。
3.2 防止冻结在施工过程中,注意材料和构件的保温工作,防止材料和构件受到冻结影响。
采取有效措施保障施工现场的温度符合施工要求。
四、安全生产4.1 安全防护加强冬季施工安全管理,注意施工现场的防滑、防寒等安全措施,做好施工人员的安全防护工作,确保施工现场的安全生产。
4.2 交底教育对施工人员进行冬季施工安全知识的交底教育,增强施工人员的安全意识和应急处理能力,减少施工安全事故发生的可能。
结语冬期施工方案对于砌筑和抹灰专项工作来说至关重要,只有做好充分的准备和施工工艺调整,才能确保施工质量和安全生产。
在冬季的施工中,我们需要关注施工材料的质量和保温情况,灵活调整施工方法,加强施工质量和安全管理,以确保工程顺利进行。
愿以上建议能为冬季施工提供有效的指导,保障施工项目的顺利完成。
冬期施工方案及技术措施
冬期施工方案及技术措施
在冬季施工中,由于天气寒冷,降雨较多等因素的影响,施工难度增加,施工周期延长,工程质量易受影响。
为了保证施工进度和工程质量,必须采取科学合理的方案和技术措施。
一、冬季施工方案
1.施工计划调整
针对冬季天气变化多端的特点,施工计划应进行细致的调整,合理安排施工工艺和工序,确保施工进度。
2.材料储存管理
提前做好材料的储存工作,保证材料不受潮、冻等影响,提供施工所需的各类材料。
3.施工人员防寒保暖
组织施工队伍做好防寒保暖措施,确保施工作业人员在恶劣环境下的安全和舒适。
二、冬季施工技术措施
1.保温措施
对于需要混凝土浇筑的部位,应采取加热设备或保温措施,保证混凝土在凝固过程中的温度,避免冻裂产生。
2.道路防滑
在冬季施工中应加强对施工现场道路的防滑措施,避免因地面结冰导致施工人员摔倒伤害。
3.冰雪清除
如果遇到雪后结冰的情况,需及时清除施工现场积雪及结冰,确保施工作业的平稳进行。
4.设备保养
在冷冻天气下,施工设备易受损坏,需加强设备保养工作,定期检查设备运转情况,确保设备正常运行。
结语
在冬季施工中,合理的施工方案和科学的技术措施是保障施工进度和工程质量的重要保证。
只有充分考虑到冬季环境的影响,采取相应的措施,才能有效应对冬期施工中的各种挑战。
愿我们在冬季施工中不畏严寒,攻坚克难,顺利完成各项工程任务!。
冬期施工方案内容
冬期施工方案内容一、施工计划:1.施工时间:根据该项目特点和实施条件,决定在冬季进行施工,施工时间为XX年XX月XX日至XX年XX月XX日。
2.项目目标:按照建设单位要求,全面完成XX工程建设任务。
3.施工内容:详细列出该项目的各项施工内容和工序,并根据工期要求合理调整施工顺序。
二、施工措施:1.施工方法:根据该项目特点和实施要求,选择适当的施工方法,例如拆除、基础施工、结构施工、装饰施工等。
2.材料准备:根据施工计划和工艺要求,提前制定材料采购计划,并确保材料的质量、数量和及时供应。
3.施工设备:根据施工工艺和工序要求,确定所需施工设备和机具,并保证设备的正常运转和安全使用。
4.施工队伍:组织合适的施工队伍,包括工程师、技术人员、施工人员等,并进行必要的技术培训和安全教育。
三、安全保障措施:1.施工风险评估:综合考虑施工过程中可能出现的各种危险和风险,制定风险评估表,并采取相应的预防措施。
2.防寒保暖:为施工人员提供保暖设施,例如帐篷、取暖设备等,确保施工人员的安全和健康。
3.道路交通安全:设置施工交通指示牌、施工警示标志等,保障施工区域的道路交通安全,防止交通事故的发生。
4.施工现场管理:严格遵守施工现场管理规定,加强施工现场巡查和整理,保持施工现场的整洁和有序。
5.施工材料安全:严格按照施工规范和质量要求选择和使用施工材料,确保施工质量和安全。
四、环境保护措施:1.噪音和扬尘控制:采取相应的措施,控制施工过程中产生的噪音和扬尘污染,保护周围环境和居民的生活质量。
2.废弃物处理:设立废弃物暂存区域,分类收集和妥善处理施工废弃物,保护环境和垃圾分类。
以上就是一个冬期施工方案的基本内容,其中包括施工计划、施工措施、安全保障措施和环境保护措施等。
根据实际需求和项目特点,可以对具体内容进行调整和完善,以确保工程质量和施工安全。
工程冬期施工方案
工程冬期施工方案一、冬期施工特点分析与制定策略进行冬季工程施工首先需要对冬季施工的特点进行分析,以制定相应的策略。
1.天气寒冷:冬季天气寒冷,气温低,会对施工材料及设备产生不利影响。
策略:在施工前提前做好材料和设备的保温工作,避免因低温而引起的物料凝固、设备故障等问题的发生。
2.昼夜温差大:冬季昼夜温差较大,施工作业中易形成冷热交错的环境。
策略:合理安排施工作业时间,避免在温差较大的早晚时段进行施工,以减少施工过程中的不适。
3.土壤硬化:寒冷的环境会导致土壤硬化,影响施工的进行。
策略:使用保温材料对土壤进行保温处理,提前做好土壤的预热工作,使其达到合适的施工条件。
4.设备保养:冬季施工中设备容易受到冻结和腐蚀的影响,需要加强设备保养工作。
策略:及时对设备进行维护保养,加强设备的保温措施,定期检查设备的运行情况,确保设备能正常工作。
二、冬季施工方案针对冬季工程施工的特点和策略制定下面的冬季施工方案。
1.施工准备工作1.1.提前采购所需材料,并进行保温处理,确保材料的正常使用。
1.2.将施工现场进行保温隔离,防止冷空气对施工人员和设备的影响。
1.3.对施工人员进行保温培训,提醒他们注意保暖措施。
2.施工方案2.1.合理安排施工作业时间,避免在温差较大的时间段进行施工。
2.2.提前规划施工进度,避免施工因天气原因导致的延误。
2.3.使用保温材料对土壤进行保温处理,保证土壤能够适应施工需要。
2.4.加强设备保养工作,定期检查设备的运行情况,确保设备正常使用。
3.安全措施3.1.建立施工现场安全管理体系,加强对施工人员的安全教育。
3.2.对施工现场进行防寒防滑处理,确保施工操作的安全。
3.3.加强施工现场的通风与采光工作,确保施工环境的舒适性。
3.4.定期进行危险源辨识与评估,及时采取相应的安全防护措施。
4.施工质量控制4.1.加强对材料的检验,确保其质量符合规定标准。
4.2.采取适当的施工工艺,防止施工过程中出现冷热交错的现象。
冬期施工专项方案
冬期施工专项方案一、前言随着气候的变化和建筑工程的日益发展,冬季施工已成为现代建筑工程不可避免的一部分。
冬季施工由于气温低、日照时间短、降水较少等原因,会对施工进度和质量产生一定的挑战。
因此,制定一套科学合理的冬期施工专项方案对于保障工程进度和质量至关重要。
二、施工准备在冬季施工之前,需要对施工现场进行全面的准备工作。
首先,要对施工现场进行细致的勘测,了解现场的地形、气候特点等情况;其次,要对施工材料进行充分准备,确保材料的质量和数量充足;最后,要做好施工人员的培训工作,提高施工人员的整体素质和专业技能。
三、施工方案3.1 温控措施冬季施工最关键的问题之一就是保障施工现场的温度控制。
为此,可以采取在施工现场搭建临时棚屋、使用加热设备等方法来保持施工现场的温度在合适的范围内,确保施工质量和安全。
3.2 防寒保暖在冬季施工中,施工人员的防寒保暖措施十分重要。
要求施工人员着厚实的工作服、手套和鞋子,保持身体的保暖,同时要合理安排工作时间,避免长时间暴露在寒冷的环境中。
3.3 施工进度冬季施工由于气温等因素的限制,施工进度可能会受到一定影响。
因此,在制定冬期施工方案时,要合理安排施工进度,提前做好计划和准备,确保施工进度的顺利进行。
四、安全管理冬季施工由于天气等因素的限制,施工安全风险较大。
因此,在冬期施工中,安全管理显得尤为重要。
要加强对施工现场的安全巡查,及时发现和排除安全隐患;同时,要加强施工人员的安全培训,提高他们的安全意识和应急处理能力。
五、质量管理在冬季施工中,由于气温、湿度等因素的限制,施工质量可能会受到影响。
因此,要加强对施工过程的质量监控和检验,确保施工质量符合标准要求。
同时,要加强对施工材料的选用和管理,提高施工质量的可靠性和稳定性。
六、总结冬季施工虽然面临一定的挑战,但只要我们采取科学合理的措施和有效的管理,就能够顺利完成工程任务,并确保施工质量和进度。
希望通过本文介绍的冬期施工专项方案,可以为冬季施工提供参考和指导,从而更好地应对各种挑战,保障工程顺利完成。
冬期施工方案(公司)
冬期施工方案(公司)
第一部分:背景介绍
冬季是施工业中一个具有挑战性的时段,极端的低温和恶劣的天气条件给施工带来了诸多困难。
本文旨在探讨在冬季施工过程中如何制定有效的方案,确保工程进度和质量。
第二部分:冬季施工条件
在冬季,气温普遍较低,降雪和冰冻天气频繁出现。
这些气候条件对施工过程造成阻碍,例如凝固混凝土、沥青施工难度增加等。
第三部分:冬期施工方案
1. 施工组织
在冬季施工中,合理的施工组织关系到工程的顺利进行。
应根据天气预报合理调整工程进度,避免在极端恶劣天气条件下施工。
### 2. 施工材料选用耐寒、耐冻性能好的施工材料,如混凝土添加剂、保温材料等,确保施工质量和安全。
### 3. 设备保养保养施工设备,定期检查设备运行状态,保证设备在低温环境下正常运转。
### 4. 保障施工人员为施工人员提供保暖装备,保障施工人员的安全和健康,确保施工进度不受影响。
第四部分:冬期施工的挑战
冬季施工面临着许多挑战,如低温对混凝土和沥青的影响、设备容易出现故障等问题,因此需要制定合理的施工方案来应对这些挑战。
第五部分:结语
冬季施工方案对工程的顺利进行至关重要,只有合理制定方案,科学施工,才能确保工程质量和进度。
希望通过本文的介绍,能够对冬期施工方案有更深入的了解,为公司的施工工作提供参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冬期施工方案1.编制依据1.1 施工图纸:表14-11.2 主要规范、规程:表14-21.3 施工组织设计表14-32.工程概括表14-4续表3.施工部署根据现场场地及施层施工及基础施工,基槽开挖及边坡护壁于11月上旬结束,下一步(冬施)将进行垫层施工及基础施工。
3.1 施工准备.3.1.1 冬季施工时间:日平均气温连续5天低于5℃或11月15 日,为冬施开始日期;日平均气温连续5天高于5℃或3月15日,为冬施工结束日期。
现场应于11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期。
3.1.2 根据目前的施工情况,熟悉装我各部位施工方法,合理安排施工进度,保证把各种费用降到最低点3.1.3 通过计算并结合工程特点,根据初冬(11月15日~12月15日)和严冬(12月15日~次年2月底以大气温度不低于-10℃为标准)各时期的气温,选用合理的添加剂和保温措施。
3.2 现场准备3.2.1 根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。
3.2.2 对各种加热的设备、保温材料仔细检查其安全可靠性。
3.2.3 工地临时供水管道做好保温防冻工作。
3.3 组织措施3.3.1 组织有关人员学习各施工方案,并向具体操作人员交底。
3.3.2 进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识明确职责,专人负责。
3.3.3 安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温百叶箱。
4.冬期施工技术措施4.1 钎探施工4.1.1 基土在冬季施工时,为防止基土受冻基底预留20cm土待基槽验收完毕后由人工清理,其上满铺一层阻燃草纤被保温。
4.1.2 基土钎探时,每打几个孔后及时恢复覆盖保温材料,不得大面积掀盖,以免基土受冻。
4.1.3 人工清理预留土层与垫层混凝土浇筑分区流水进行,不得将几土长时间暴露,预留土清理后混凝土浇筑前同样覆盖一层阻燃草纤被保温。
4.2 垫层及底板施工4.2.1 钢筋工程:(1)钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。
(2)钢筋接头及浇筑混凝土前将钢筋上的冰雪冻块清理干净。
(3)对浇筑完混凝土面的预留钢筋上的混凝土及时清理干净。
(4)钢筋负温焊接,采用电弧焊焊接方法。
当环境温度低于一20℃时不得施焊。
(5)雪天或施工现场风速超过5. 4m/s(3级风)焊接时,采用遮蔽措施,焊接后冷却的接头不要碰到冰雪。
4.2.2 模板工程:模板保温措施:反梁、墙、柱模板采用挂阻燃草纤被保温,顶板随混凝土浇筑随铺一层塑料薄膜,上加阻燃草纤被菠盖保温。
混凝土达到设计强度30%后方可拆除保温,混凝土内部温度与表面温度、表面温度与外部温度养护温度之差在15℃以内为安全;如温差超过15℃时,加强保温措施,即加强塑料薄膜和草纤被的覆盖厚度,提高表面和外部的温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15℃时,即可拆除保温。
柱、墙模板在混凝土温度降至59C,强度达设计强度时即可拆除,梁、板模板待混凝土强度达100%方可拆除模板及支撑,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却。
4.2.3 混凝土工程:冬施期间结构部分全部采用商品混凝土,混凝土在冬施过程中采用综合蓄热法,为保证冬施工程质量,对混凝土加热、搅拌、运输、浇筑及养护作如下要求:(1)冬施用于搅拌混凝土的砂、石、水泥均应保持正温。
采用P·O32.5以上普通硅酸盐水泥,用暖棚存放,并不得直接接触80℃以上的热水。
水泥不得直接加热。
(2)拌制混凝土采用加热水的方法,水温不大于8090,若达不到热工计算的要求,则采用骨料加热法,骨料的加热温度不得超过500C,具体温度值由热工计算确定。
(3)骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质,含泥量术得超过规定值,掺含钾、钠离子早强型防冻剂时混凝土中不得混有活性骨料。
m混凝土水泥用量不少于300kg,由骨料带人的水分及外加(4)严格控制水灰比,不得大于0.6,每3剂溶液中的水分均应从拌和水中扣除。
(5)外加剂采用无盐类防冻剂,大体积混凝土加用引气剂或引气减水剂,配置防冻剂溶液要有专人负责,严格控制防冻剂等外加剂掺量。
外加剂必须使用符合设计规范规定,并经公司中心试验室的同意,并符合《混凝土外加剂应用技术规范》(GB50119-2003)的规定,方准使用。
(6)混凝土拌制前,应用热水冲洗搅拌机,混凝土搅拌时间取常温搅拌时间的1.5倍,混凝土的运距要尽量缩短,同时要做好混凝土罐车及泵管的保温工作。
(7)要求混凝土出搅拌机的温度不低于10℃,人模温度不低于5℃。
(8)在混凝土浇筑之前,要及时清除钢筋及模板上的冰雪冻块和污垢,对于脚手架,作业平台上的冻块及时清除,以防滑倒坠落。
(9)混凝土要充分搅拌后再卸车,每盘搅拌时间不少于180s,不要任意加水。
若发生离析时在浇筑前应进行二次搅拌。
(10)浇筑竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防混凝土局部受冻,竖向混凝土施工时除采用直接在模板外阻燃草纤被保温外,利用外脚手架安全网加棚布挡风,防止冷风直接贯击施工混凝土接触面。
(11)墙体混凝土的浇筑要连续施工,间隔时间不超过2h,不留或少留施工缝。
(12)平面混凝土浇筑前,地下结构采用将整个地下室内封闭,地上结构利用外脚手架安全网加棚布挡风适当封闭,必要时从封闭室内采取电暖气或其他措施加温,保证板底不受冻。
(13)梁板同时浇筑,浇筑方法采用从一端开始向另一端采用“赶浆法”,浇筑。
混凝土振捣密实后抹平,在混凝土表面温度降至2℃之前覆盖一层塑料薄膜,两层阻燃草纤被,保温72h。
(14)严格控制板面上料时间及荷载。
(15)混凝土养护:墙柱拆模后立即用塑料布覆盖,外挂阻燃草纤被保温,顶板混凝土浇筑初凝后铺一层塑料薄膜,上加阻燃草纤被覆盖保温。
(16)混凝土试件留置:应按规定留置龄期为28d标养试件和相应数量同条件养护试件。
冬施混凝土应增加两组试件:一组测抗冻临界强度,约3一7d,应与测温结合起来,在结构温度降到抗冻剂规定温度前试压,判断是否超过抗冻强度4MPa;如达不到4MPa,继续降温,则有可能冻坏,应增加保温、加热养护等措施,使受冻面强度超过4MPa。
另一组冬施转常温强度,冬施转常温后再养护28d,即次年4月12日试压所得到的混凝土强度。
4.2.4 大体积混凝土:(1)骨料不得含有机杂质,粗骨料含泥量3﹪,细骨料含泥量≤1﹪,砂率控制在35%左右,不宜过大否则对混凝土抗裂不利,粒径选择中砂(mx =2.3~3)。
(2)掺入UEA10%左右(取代水泥)拌制成补偿收缩混凝土,掺人普通减水剂以减缓水化热。
(3)基础底板厚度超过1 .2m采取分层浇筑方法,分层厚度0.6~0. 8m。
(4)为了增强分层浇筑层间的结合采取下层混凝土表面钢筋插铁加强法。
(5)混凝土养护采用岩棉及塑料薄膜覆盖,养护时间为14d。
4.2.5 大体积混凝土质量预控:(1) 加强测温管理:1)做好中心温度及表面温度记录并控制好中心及表面温差情况,一般控制在15~20℃之间。
2) 作好大气温度记录随时观察大气温度对混凝土中心及表面温度影响。
(2) 推行X.-Rs-Rm管理:推行X.-Rs-Rm管理易于控制工序质量以及混凝土温度变化。
质量管理始于管理图,它是在生产过程中分析和控制工序质量的主要工具,冬期施工中混凝土质量控制是主要关键,影响混凝土质量的主要项目是:1) 混凝土坍落度控制得不好,混凝土强度离散性大,由于加水量控制不准,混凝土强度波动值班内盘间离差可达到:ι=3MPa以上。
2) 冬施中混凝土搅拌温度控制得不好,影响混凝土早期受冻临界强度,对综合蓄热法施工不利。
3) 为了把影响混凝土质量主要因素控制好,对以上两项工序应处于管理状态,建议推行中位数极差X.-Rs-Rm管理图或移动极差X.-Rs管理图进行控制,通过它确保产品质量的一致性及稳定性。
下面作一管理图(详见图14-1、表14-5、表14-6)实例:①X.管理图(平均值)CL=X..=17.5oCUCL=X..+2.66Rs.=17.5+2.66·1.81=22.3oC(平均值上侧管理界限)LCL=X..-2.66Rs.=17.5-2.66·1.81=12.7oC(平均值下侧管理界限)②管理图(日平均值变动范围)CL=Rs=1.81oCUCL=3.2Rs.=591oC(日平均值上侧管理界限)③Rm管理图(各日变动范围)CL=Rm.=4.91oCUCL=2.2Rm.=10.8oC(上侧管理界限)X.=X1.+X2.+•••Xn/n.;Rs=Rs2+Rs3十•••Rsn/n-1;图14-1图中X.-平均值;Rs-日变动截围;Rm=Rml+Rm2+…+Rmn/nRm-各日变动范围;CL-X.管理图的管理线;UCL-X.管理图的上侧管理线;LCL-X.管理图的下侧管理线;CL-Rs 管理图的管理线;UCL-RM管理图的上侧管理线;关于混凝土坍落度管理X.-RS-Rm管理图同上例方法相似,可利用表14-6求出;通过以上X.-Rs-Rm管理图,可以看出所有点都是在控制线以内,说明工序质量是稳定的。
一般要求至少25点以上连续管理界限内,才算工序处于管理状态。
因为用少量数据作管理图,容易产生错误的判断。
表14-5混凝土温度值管理图数据质量特性搅拌温度时间自×年×月×日工程名称测定单位℃至沁×年×月×日执行人月日1测定值∑X.RsRmn=3(X..-X.)2)..(XX 摘要1X2X3X1.312018165418- 40.5 421719155117140.5 631821155418160.2 741413194615362.5 851715185017230.5 96212016571925 1.5 107171921571904 1.5 128201413471637 1.5 1392118165518250.5 14101315225017170.5 1511141419471615 1.5 1612212218612043 2.52102059表14-6 混凝土坍落度值X.-Rs-Rm管理图正式进入冬施前,基础土方开挖即已完成。
因此在冬期施工时间,主要是进行基工,土方方面只做基础肥槽土方的回填。
对其冬期施工质量的保证作如下要求:4.3.1 填方前清除基底上的冰雪和斑纹材料,填方边坡表层1m以内,不得采用含有冻土块的土填筑.4.3.2 回填用土应过50mm筛空,做到随筛、随拌、随夯、随盖,当气温低于-10℃时,不宜回填作业。
