施工办公区、生活区平面布置及做法

合集下载

施工现场平面布置及工地管理

施工现场平面布置及工地管理

施工现场平面布置及工地管理3.1 施工平面布置1、办公区和生活区布置由围墙分开,办公区和生活区布置在施工场地外侧,便于车辆进出。

2、施工区平面布置应尽量减少二次搬运,减少运输距离,水、电布置应合理的敷设到各施工点,临时建筑应尽量利用围墙,降低成本。

3、生活区布置应体现人性化原则,注重提高职工的生活质量。

本工程临时设施布置如附表五所示。

工程临时用地表如附表六所示。

3.2 工地使用权与出入权工程施工承包合同签订后,为合法获取工地使用权和出入权,将由项目经理负责组织,项目经理部综合部具体实施,以业主提供的承包商使用土地的范围(相关批复文件,设计资料)为依据,办理下述手续。

工地使用权和出入权表工程开工前,由项目部负责组织实施,在施工所在地、以县(市)级为单位,由县(市)级政府部门主持,土地、林业、公安等部门以及村级领导参加,召开施工现场会,明确工程建设目的和意义,以及各方应尽的义务等。

3.3 工地管理方案与制度3.3.1 工地管理方案加强施工平面管理,严格按照本《施工组织设计》总体施工平面布置图和各工序专项施工方案布置图要求组织施工,施工前应圈定作业范围,并设置施工范围警戒,现场醒目处设置公告栏:◆工程规模、业主单位、发包单位、监理单位、设计单位、施工单位◆现场施工组织及主要负责人名单◆安全生产、文明施工目标◆安全及文明施工提示牌◆项目管理制度加强质量、安全环保及文明施工的管理,达到绿色施工。

办理一切施工所需手续,接受地方监督站、文物管理部门的监控管理。

规范场容:施工现场实行定置管理,按照各工序施工方案要求,结合现场施工条件,合理布置和使用施工场地,施工材料、设备、工器具等要按现场施工布置图划定的区域放置。

要求摆设整齐,并按品种、规格分类挂牌标识;加强各级管理及施工人员的思想和素质教育,抓好文明施工建设,保证“工完料尽场地清”,搞好与群众的关系。

3.3.2 工地管理制度●严格执行地方安全、治安、消防及交通管理法规和要求,办理劳务人员的暂住手续,制定现场防火、防盗等管理制度;●争取取得地方政府和项目法人的最大支持,开工前召开地方工作会议,听取各方的建议和意见,制定出切实可行的管理办法;●施工过程中要严格执行地方文物管理规定,施工时发现具有价值的文物应保护好现场,及时通知项目法人、监理工程师及当地文物管理部门进行处理;●参加施工的全体施工人员必须遵守工地安全保卫及出入管理制度、工地环境卫生制度、工地消防管理制度、工地作息及工作规范制度、材料和机具设备管理制度、施工岗位责任制度等,规范作业行为。

施工现场临时设施布置

施工现场临时设施布置

施工现场临时设施布置一、办公区和生活区(一)办公区1、办公区整体效果(1)办公用房的施工安装、拆卸或拆除应编制施工方案,并应由专业人员施工、专业技术人员现场监督。

(2)办公用房层数不应超过两层。

(3)办公区的通道、楼梯处应设置应急疏散、逃生指示标识和应急照明灯。

(4)办公用房主要采用双层结构的箱式组合房(集装箱式组合房),单个厢式组合房外尺寸为6.4m*3.05m*2.7m。

室内净高不应低于2.5米,人均使用面积不宜小于4㎡。

(5)办公用房基础可采用模块式混凝土等可周转基础,可重复使用,节约成本、环保。

(6)办公楼外延集装箱立柱、顶板、底板涂刷灰色,其他部位为白色办公楼内部墙面为白色,顶棚白色加装LED灯管照明,深灰色门及踢脚线。

(7)如现场有条件也可利用原有建筑物作为办公楼使用。

2、办公区总平面图(单排)卫生间、淋浴室1F食堂1F 办公用房2F停车场办公区停车场入口通往施工区通往办公区4M4M8M4M办公区总平面图单排示例注:办公区各门须设有门禁,车辆须先进入办公区停车场才可通过门禁进入办公区,从办公区通过门禁才可进入施工区。

4M4M3、办公区总平面图(双排)(1)办公用房所采用的原材料、构配件和设备等,其品种、规格、性能等应满足设计要求并符合国家现行标准的规定,不得使用已被国家淘汰的产品。

(2)办公用房应根据当地气候条件,采取低抗风、雪、雨、雷电等自然灾害的措施。

(3)施工现场宜采用集中供暖,严禁使用炉火或明火取暖。

(4)办公用房与食堂、卫生间、淋浴室等间距不得小于4m,建筑物距正门间距不得小于8m。

(5)除特殊需要外,办公区用地以节地、节材、减少投入为设计原则,不求大、不求洋。

(6)根据施工现场实际情况,办公区可以设置停车场的,小型车辆停车场均设置在办公区域一侧,进入办公区、生活区、施工区均须要通过门禁系统,不可直接将停车场设置在办公区内部。

如不具备办公区一侧设置停车场的条件,停车场设置的位置也应满足从停车场进入办公区、生活区、施工区须通过门禁系统的条件。

施工办公区及生活区标准化方案

施工办公区及生活区标准化方案

施工办公区及生活区标准化方案1、办公区1.1办公区总体布设办公区房屋采用拼装式活动板房,搭建不宜超过2层,并能满足安全、卫生、保温、通风、绿化等要求。

办公区的醒目位置悬挂标语宣传横幅,主要反映安全生产、文明施工、环境保护、科学管理和展示西成铁路、施工单位形象和企业文化的宣传标语。

制作标准详见《标准化管理形象手册》。

办公区地面硬化,有条件的在中心部位设置三面旗帜,分别悬挂国旗、企业及安全标志等旗帜。

办公区每栋房屋配备4kg干粉灭火器1只,挂于墙上1.5m高处。

1.2办公室项目部实行集体办公,办公室面积不小于120m2,净空高度控制在2.6m以上。

配备自动化、信息化办公设施,满足施工信息收集、整理、传送、文件资料归档等需要。

各部门挂部门职责、部门负责人职责、三标方针、目标牌、图表。

尺寸大小为0.6m×0.8m。

1.3会议室会议室面积不少于40m2,按满足40~60人座配置桌椅。

会议室整体布设要协调通一、美观大方。

在室内醒目位置,镶嵌红色“高标准建设西成铁路,高质量打造精品工程”等字样。

并合理设置七图一表,即:七图:组织机构框架图、施工平面图(包含线路平、纵断面图)、工程形象进度图、文明工地建设图、职业健康安全保证体系图、安全、质量、环保保证体系、创优规划框架图。

一表:晴雨表,张贴在项目部会议室。

以上图、表和镶嵌字样设置标准:高度统一,大小根据会议室定。

2、生活区2.1生活区总体布设生活区房屋采用拼装式活动板房,搭建不宜超过2层,并能满足安全、卫生保温、通风、绿化等要求。

生活区分为公共生活区、住宿生活区、饮食生活区等区域,在醒目位置张挂区域标识牌、卫生责任区公示牌、卫生管理制度,开展定期不定期的检查,经常保持卫生清洁。

上述标识牌、公示牌、制度牌设置标准:尺寸大小为0.6m×0.8m。

生活区应具备卫生急救、饮水等条件。

生活污水设沉淀池集中排放,尺寸大小自定。

2.2活动室娱乐活动室房间净空高度应控制在2.6m以上,选用阻燃建筑材料,地面硬化,门窗齐全,墙面抹灰刷白,室内具备娱乐条件,设施良好。

施工现场布置参考

施工现场布置参考

施工现场平面布置参考1、划分施工区域、办公区、生活区设置隔离围墙、相互独立,但交通方面。

如果因场条件限制,进入办公区须经过施工区时,必须设安全防护通道。

2、确定施工主干道和分支施工道路主干道一般5~6m宽,由施工场地大门至主施工场地,分支施工道路3~4m宽,应沿拟建单位工程周边环通。

3、确定办公区的临时设施布置根据各方管理人员岗位设置和人员配备,计划好办公室的搭设数置和平面布置位置,配套供水、供电、卫生、排污等设施。

4、确定生活区临时设施布置根据总劳动力动态计划,设计生活区的宿舍、食堂、浴室、厕所、洗衣水池等设施,配套供水、供电、卫生、排污等设施。

5、确定施工区主要临时设施布置考虑材料库、工具房、机修间、配电间、钢筋加工间、安装管道加工间等的临时设施布置。

6、确定主要施工场地施工用的场地要尽量靠近工程施工现场,钢筋加工场、安装管道加工场等要考虑材料加工时半成品或成品的堆放,要考虑运输车辆的进出方便。

7、确定主要材料堆场尽量靠近加工车间或施工用料现场,要考虑运输车辆的进出方便。

8、确定大型设备的布置位置塔吊、施工电梯等布置要考虑安装位置便于材料运输,便于设备的安装与拆除,避免相互干扰,避免周边的影响。

9、确定临时用电主配电间和配电箱的布置施工临时用电至少三配电,考虑缩短供电经路架设总路程,可以在适当位置布置分配电间,配电间下设两级配电箱和三级配电箱。

大型设备用电要单独设立供电线路。

两级配电箱和三级配电箱要尽量靠近用电现场。

10、确定供水线路和供水点的布置(包括高层建的消防用水)施工区的用水点每个单工程四周要均匀布置,高层建筑要有专用高压水泵将水送对施工用水楼层,沿建筑物的高度设置D100的消防供水管,每层配消防箱。

11、确定排水和排污系统的布置现场的雨水排放要有组织,用水紧缺地区,要考虑雨水、污水回收利用,设计雨水、污水沉淀回收再利用设备和沉淀后的排放系统。

12、绘图要按比例布置各种临时设施、施工设备和材料堆场;13、三个区域既要有明显隔离,连通三个区域的道路又要安全、方便。

施工现场平面布置

施工现场平面布置

施工现场平面布置第一节、现场布置原则及依据第一小节、现场布置原则本工程施工平面布置原则确定如下:施工总平面布置根据工程进展情况,分阶段调整平面布置。

采用组装式彩板房作为现场施工管理人员办公室,提高装配速度,尽快投入使用。

合理布置起重设备、施工垂直运输机械,规划好施工道路和场地,减少场内二次搬运,降低运输费用。

现场布置符合卫生、安全、防火和环境保护等要求。

第二小节、现场布置依据现场已完成围挡、用地红线、水源、电源位置,以及现场勘察成果。

设计图纸总平面图、结构图、建筑平面、立面图;总进度计划;安全文明施工及环境保护要求。

第二节、施工现场平面布置第一小节、办公生活布置第一条、大门及围挡本工程大门及围挡施工将按照甲方要求施工,沿规划红线布置施工,使施工现场形成封闭施工区域。

第二条、施工道路基础施工期间我们将在基坑外边线与用地红线之间设置一条环形施工道路,主体施工时,我们将在地下室顶板上沿着用地红线内部设置一条环形施工道路,施工道路处地下室顶板加固方法详见专项方案:施工道路及加工区区域地下室顶板加固方案。

所有行人道全部用混凝土浇筑路面,使工程现场整体干净美观,满足现场文明施工,办公区采用混凝土浇筑路面。

第三条、办公区业主和监理单位:为发包方现场办公提供两间单间和一间封样间,满足6人办公需要。

同时,为该工程的监理单位现场办公提供不少于两个单间用房,为相应房间配置相关办公用具,满足不少于6人办公需要。

每间房间均配备冷暖空调、配备相应的办公桌椅、电源。

办公室6间内统一配备办公桌椅,会议室内配备拼装式长型会议桌。

资料办公司配电脑、打印机、复印机等设施。

办公室、会议室安装空调、电源插座等,会议室门前进行绿化。

办公区生活设施:现场办公区域内布置一间卫生间,内设卫生间器具,并安排专人进行日常打扫。

第四条、工人生活区工人生活区采取双层彩板房设置于办公区南侧,生活区由宿舍、食堂、厕所、浴室组成。

工人宿舍采用组装式板房。

主要设施有职工宿舍、职工食堂、职工浴室、职工娱乐室、医务室等。

施工平面布置

施工平面布置

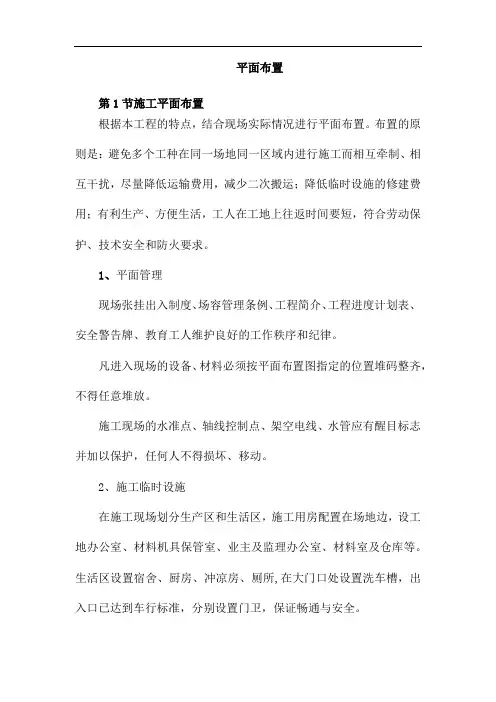

平面布置第1节施工平面布置根据本工程的特点,结合现场实际情况进行平面布置。

布置的原则是:避免多个工种在同一场地同一区域内进行施工而相互牵制、相互干扰,尽量降低运输费用,减少二次搬运;降低临时设施的修建费用;有利生产、方便生活,工人在工地上往返时间要短,符合劳动保护、技术安全和防火要求。

1、平面管理现场张挂出入制度、场容管理条例、工程简介、工程进度计划表、安全警告牌、教育工人维护良好的工作秩序和纪律。

凡进入现场的设备、材料必须按平面布置图指定的位置堆码整齐,不得任意堆放。

施工现场的水准点、轴线控制点、架空电线、水管应有醒目标志并加以保护,任何人不得损坏、移动。

2、施工临时设施在施工现场划分生产区和生活区,施工用房配置在场地边,设工地办公室、材料机具保管室、业主及监理办公室、材料室及仓库等。

生活区设置宿舍、厨房、冲凉房、厕所,在大门口处设置洗车槽,出入口已达到车行标准,分别设置门卫,保证畅通与安全。

3、施工用水根据甲方提供的用水接驳点引入,能保证正常生产、生活用水。

4、施工用电业主提供的施工用电负荷可满足施工要求,为确保安全用电,供电线路引入总开关,并设配电室,由专人统一管理。

第2节临设的设定与要求1、施工现场办公区、生活区与作业区分开设置,保持安全距离。

施工现场设置的办公室、宿舍、厨房、厕所、浴室等临时设施应当采用混凝土硬底、砖砌墙体、轻钢屋架、压型钢板盖顶的临时房屋和活动板房。

单层临时设施的檐口高度不宜低于2.8米,并符合消防安全要求。

禁止使用竹料、木材、油毡、石棉瓦等易燃和对人体有害的材料搭建临时设施。

临时设施应避开易发生危险的山坡和低洼地等地段。

2、办公用地(1)办公区设双层板房。

(2)承包人应该有一间不小于60㎡的工作会议室。

(3)承包人的办公室必须配备固定电话,接通宽带网,配备电脑,能够实现信息的网上交换。

(4)各类办公设施应设置明显标识。

3、生活用房、宿舍、办公室做法3.1宿舍、办公室均采用双层板房。

施工现场平面布置图

施工现场平面布置图

第一章施工现场平面布置图一、施工总平面图二、临时用地表三、布置要求1、现场平面布置要求按工程实施的需要,本工程现场布置分为三个阶段:土方开挖和基础施工阶段、室外工程阶段。

室外工程施工时,除园林和外网单位外各分包材料、设备不再占用室外场地。

办公室移入楼内。

2、施工用地狭小,只能占用本标段范围内的临时用地,承担进场后的场地规划布置、现场临时道路、临时围墙和出入口、临建、临水、临电等临时设施的建设,施工过程中的拆移调整和最后的全部拆除恢复工作。

现场不设置供居住区。

3、做到5个100%:即工地渣土100%覆盖、工地路面100%硬化、出工地车辆100%冲洗车轮、拆除房屋的工地100%洒水压尘、裸露的空地100%绿化或覆盖4、保证满足公共部位的安全和照明,通道照明符合要求,现场(包括各楼层各工作面)排水及时效,保证设备调试和运行的电量、水量储备和提供的接驳点不超过40米,保证提供的临时消防水满足相关要求和足够的水头压力。

5、临电的方案设计从布置上至少满足现场封闭环路,楼内竖向至少满足主体每栋号内隔层布置分配箱,容量设计要满足工程整体需要即满足各独立分包对容量的要求,并在变电站内、各电梯机房处提供临时用电,每处容量不小于50KW并设分配箱。

6、临水的方案设计从布置上至少满足现场封闭环路和相应接驳点,楼内竖向至少满足每栋号内均有一趟竖向消防水并每层设临水接驳口隔层设消防专用接驳口,并配备相应消防器材,容量设计要满足工程整体需要和有关临时消防设施的专项要求。

7、应至少在每四层设置一个配电箱和一个临时水源。

8、工地办公室布置:施工总平面图(基础阶段、主体阶段、装修阶段);施工进度计划网络图;工程施工形象进度图;质量、安全消防、文明施工管理网络图;消防器材布置图。

9、全体现场施工人员应统一佩带工作牌。

10、用钢管脚手架,脚手架走道外侧需设置踢脚板,高度不小于180mm,油漆颜色为红白或黄黑相间色(250mm相间),散水采用硬地坪,外设排水沟。

施工现场平面布置

施工现场平面布置

施工现场平面布置一、项目部布置项目经理部采用单层彩板房结构,占地面积约3000m2,主要设置项目各领导办公室、各科室办公室、会议室、驻地监理办公室以及业主代表办公室等。

同时在办公区后面设置食堂、宿舍、卫生间、淋浴室、洗漱间等生活设施用房。

在项目部大门两侧设置五牌一图以及宣传栏。

项目部驻地办公室,占地面积800m2,主要设置项目值班办公室、小会议室、休息室、值班宿舍、警卫室、厕所及浴室。

在项目部及民工生活区按规定配足、配齐合格有效的消防器材,保证生活及办公区的安全防护。

二、现场施工区建设根据现场场地划分,为方便施工,分别设置钢木材料加工区、存放区以及周转材存放区,各类加工区、存放区布置以方便进出装卸、方便施工为原则,尽量减少二次倒运。

同时根据施工情况独立设置危险品存放库房,将危险的物品与其它材料分离放置。

加工区及存放区内按规定要求配足、配齐合格有效的消防器材,保证施工现场安全。

三、施工用水、用电布设本工程计划在项目部附近设置1台400kVA变压器,为防止突然断电对施工造成影响,设2台120kVA发电机,提供应急用电。

从变压器引出的线路分别通向项目办公区、民工住宿以及现场加工区等用电区域。

施工现场配备多盏高压钠灯作为夜间施工的照明,保证夜间施工。

同时根据现场电路布置,设置多个配电箱,线路敷设及配电箱使用均严格按照天津市相关规定要求进行操作。

根据现场提供的供水源,以确保日常生活办公用水、节约资源为前提,合理布置用水管路。

从供水点接Φ150mm供水管作施工用水,并沿工程结构布置,贯通施工区域,同时用Φ60mm支管从主管路引至各用水点。

并在各用水区域设置独立控制阀门,确保各供水支点使用方便、维修操作便捷。

四、排水设施布设根据项目建设规模,在项目办公区前设置砖砌排水沟,并在转角处设置收水井,主要用来排泄雨水。

生活区废水通过排水沟排入三级沉淀池内经沉淀处理后再排放。

施工现场作业区和生活区

施工现场作业区和生活区

施工现场作业区和生活区一、施工区1、车辆冲洗台:在出入口处车辆冲洗平台,台四周设排水暗沟,沟宽200,上盖由Φ28钢筋加工成的铁篦,铁篦涂刷兰色防锈漆。

台侧设沉砂池。

池的尺寸为500×500×600。

土方开挖及回填土阶段,运输土方车辆出工地前,轮胎、车身须冲洗干净。

为了杜绝运输泥浆、散体、流体、物料撒漏而污染市政道路,门口设专人检查自卸车装土量,若有超载,则要求车辆卸掉多余土方后方可出工地。

2、场地硬地化的作法:场内临时设计的地面,主要施工路面,通道等要实现硬地化,要求道路坚实,平整畅通,地面无积水、泥浆,硬地化具体要求如下:(1)场内主要车道:基层土要平整、压实,上面铺100MM厚石粉渣,并碾压结实,面层做C15砼150MM厚,道路宽5M,表面拉毛,每6M切3MM宽分隔缝。

(2)其它地面统一作法:地面经平整、找坡、压实后,作C15细石砼100MM,成型后的地面采用1%排水坡,全部坡向围墙排水沟。

为防止地面开裂,还需进行切缝分格,分格大小为6M×6M。

3、粉尘控制:施工现场严禁焚烧建筑垃圾、生活垃圾、废料、有毒、有害和有恶臭的物质;装卸有粉尘的材料,应撒水湿润和在仓库内进行。

本工程采用预拌砼,能有效减少粉尘。

4、材料、成品、半成品堆放,严格按施工平面布置图指定的位置存放,做到分类别、挂牌标记,整齐划一,界线分明,不得混杂。

堆放的物品不得占用市政道路及公共设施;如确需临时占用的,应得先申请,并经建设行政主管部门批准,且将批准号标志挂在现场。

5、特殊物品的存放:对贵重物品及易燃易爆和有毒物品,必须做好防雨、防潮、防晒、防火、防爆、防损坏的措施;专人专库专管,并加设明显标志,有严格的领退料手续。

6、材料库:各种物品归类存放,标记清楚,有严格的收发材料清单。

7、施工机具管理:施工机具要及时清理、维护,定期保养完好。

8、剩料的处理:施工后的剩余的料具,包装容器、废料等及时回收,堆放整齐,及时清退或回收利用。

施工现场平面布置

施工现场平面布置

施工现场平面布置一、施工现场布置原则1、施工现场总平面布置:生活区与施工区分开,临时设施不影响正式工程施工,符合劳动保护、技术安全和防火要求。

2、尽量减少空间,使平面布置紧凑合理。

3、合理组织运输,保证运输方便通畅。

4、施工区域的划分和场地确定,符合施工流程需要,尽量减少专业工程和各工种之间的干扰。

5、各种生产及辅助设施便于工人的生产流程。

6、满足安全防火、劳动保护的要求。

二、施工现场布置1、工人宿舍本工程施工人员不安排在现场住宿,在场外自行解决。

2、临时用水施工用水从甲方指定的位置水源处接驳,在水源处放置一个大桶接水,防治水溢出进入施工区域。

水源下方拖布池的地漏要做好保护,不得往里面到杂物和垃圾等,防止地漏堵塞。

在施工区域A、B、C 三个翼各放置1-2 个大桶用于储水,确保施工用水。

不得使用房间内水源以保证安全及施工正常。

3、临时用电施工用电需从甲方指定的临时电源接驳到楼层内施工二级配电箱,再用三级配电箱引至各房间内。

所有施工临时线路必须挂起,照明采用36V 安全电压,派出两名专职电工进行临电维护。

不得使用房间内电源以保证安全及施工正常。

4、消防设施施工现场每个翼走道各放置两组灭火器,每组两个,容易着火的地方放置两组灭火器,每组四个,共计二十个。

现场再放置两个消防桶和部分细砂,以备灭火。

5、现场办公室及库房布置根据工程情况,在楼内每层设置现场办公室,施工区域内设置临时材料堆放点,材料库房设置在甲方制定的位置,易燃、易爆材料单独存放。

施工过程中,可在施工区域客房内设置分包单位的临时办公室,但以不干扰施工为前提。

六、垃圾的清运施工中产生的垃圾白天先堆放在施工区域内的临时垃圾堆放点,进行装袋、密封,夜间通过施工人员自行带走,再运输到医院指定的垃圾堆放点。

边运送垃圾边派专人对医院通道进行清扫,防治垃圾遗洒污染服务区域。

垃圾堆放点每天进行清扫,由专车每天把倾倒的垃圾运走、消纳。

七、施工现场交通组织本工程施工区域位于正在正常营业的医院当中,施工中为了不干扰医院的正常运营,医院是人口流通最多的地方,交通组织非常重要。

施工现场平面布置图及临时设施方案

施工现场平面布置图及临时设施方案

施工现场平面布置图及临时设施方案根据《施工总平面图》规划生产和办公临时用地,办公区、生活区在现场附近搭设。

1、施工区平面布置1。

1泵站、附属用房基础结构施工阶段的平面布置1。

1。

1垂直运输机械的布置大型材料设备包括钢筋、模板、混凝土、钢管、土方等,主要通过汽车吊车和混凝土泵车完成。

1。

1.2钢筋加工堆放场地本工程钢筋采用现场加工,钢筋加工场地详见《施工总平面图》。

1.2泵站、附属用房主体结构施工阶断的平面布置1。

2。

1垂直运输机械的布置大型材料设备包括钢筋、模板、混凝土等,主要通过汽车吊车和混凝土泵车完成,位置见《施工总平面图》。

1。

3装饰装修施工阶段的平面布置1.3。

1垂直运输机械的布置装修阶段垂直运输主要是装修材料的运输。

本工程装修材料的运输用汽车吊车。

1。

3。

2装修材料堆放场区装修阶段在原钢筋堆放场设置装修材料堆放场区.1。

3。

3周转材料堆放场地尽量减少二次搬运,同基础施工阶段1。

3.4砂石、砌体堆放场区砂石、砌体堆放场区利用主体施工阶段辅助生产设施区。

1。

3。

5砂浆搅拌机本工程砂浆采用现场搅拌,现场布置相应数量的砂浆搅拌机。

2、现场办公、生活区设施布置现场搭设,详见《施工总平面图》。

3、现场道路布置详见《施工总平面图》。

4、施工现场临时设施情况:详见附表.5、施工临时用水设计5.1经计算并根据设计规范,结合现场实际情况,施工用水、临时消防给水采用统一供水管道,给水管道采用DN75焊接钢管。

给水干管由已有市政管道引出,位置见《施工总平面图》。

临建区布置消火栓,间距50M。

消火栓采用DN65,枪口φ19,长25M麻质水龙带。

管道材料及连接方式:全部管道采用焊接钢管焊接,局部需经常拆卸的管件采用丝接或法兰连接。

5.2排水系统5.2.1排水明沟设置沿临建区四周设置300×300MM(B×H)排水明沟,将水流汇集至附近积水坑内,积水坑规划30M3,再由集水坑通过离心泵抽到附近道路雨水管到内.5.3临时用水系统的维护与管理5。

施工现场平面布置

施工现场平面布置

施工现场平面布置1 施工现场平面布置总体原则图1-1 施工现场平面布置总原则2 施工现场平面布置图在满足施工生产需要的前提下,充分考虑市容和环境保护,临时建筑和其他设施布置经济、合理、安全、实用,生产与生活设施尽量分离,与周边环境协调,做到文明、美观、大方。

严格遵照施工现场平面布置的有关规定的占地面积以及占地时间的要求,严格遵守XX市关于施工场地布置和文明施工的有关规定。

图2-1施工总平面3 临时设施建设3.1 项目部建设1、项目部选址项目部选址由项目经理负责在进场前组织相关人员按照安全和管理的要求进行调查,确定选址方案后,报业主备案。

表3.1-1 项目部选址要求序号选址要求具体内容1安全要求避开取土、弃土场地。

避开高压线路及高大树木,与通信线路保持一定距离。

项目办公生活区采用封闭式管理,设置独立院落,并有围墙和大门。

出入口设置专职保卫人员,制订专门的管理制度。

办公用房、生活用房及机具停放场地适当分开,场地及主要道路应硬化处理并适当绿化;消防、安全设施必须齐全到位。

项目部要完善消防措施,配备必要的消防器材,每个功能区都必须配备足够数量的灭火器。

2管理要求靠近现场,方便管理,不受施工干扰。

交通便利,尽量靠近公路,缩短引入线。

通信畅通,邮路便捷,满足建设单位办公自动化要求。

2、项目部硬件设施标准项目部建设首先满足XX市“平安工地”标准化建设指导意见中文明施工规程的相关要求,规范用房及场地建设。

项目部驻地除了要有便利的交通条件、通电、通水、通电话外,还应实图3.1-1办公区效果示意图现宽带接入,网速满足网上办公、计量要求。

办公、生活用房应坚固、实用、美观、隔热通风,符合招投标文件及施工管理需要。

办公用房面积和办公家具应尽可能满足办公规范化的要求。

项目部办公区、生活区及车辆、机具停放区等设置科学合理,区内场地及主要道路做硬化处理,排水设施完善,庭院适当绿化,环境优美整洁。

项目部公共场所设置功能分区平面示意图及指路导向牌。

办公区、生活区、施工区合理规划布置

办公区、生活区、施工区合理规划布置

办公区、生活区、施工区合理规划布置
施工现场周边环境绿化
施工现场周边环境绿化
施工现场周边环境绿化
办公区绿化
施工现场大门
五牌一图
垃圾分类
生活区
农民工业余学校
生活区场地绿化
生活区水池、晾衣架
职工餐厅
生活区停车棚
施工外立面
施工样板区
施工现场内场部分绿化施工现场内场部分绿化施工现场内场部分绿化场地及道路硬化
现场安全教育大讲台
安全教育
安全教育宣传
安全教育宣传
现场吸烟室、茶水室
现场消防
现场安全通道
现场安全通道
柱子阳角防护、构造柱预留筋防护
临边洞口防护
临边洞口、楼梯防护
槽钢悬挑层防护
地下室顶板预留洞防护
平面洞口防护
拆模过程防护
配电箱防雨棚
配电箱标识
配电箱接线规范
施工现场消防设施
施工现场消防设施
现场材料分区堆放
材料标识牌
土方平衡
土方平衡
扬尘防治措施
扬尘防治措施
扬尘防治措施
滨湖中心3#楼绿色施工亮点
污水排放系统。

工程施工办公区设置要求

工程施工办公区设置要求

工程施工办公区设置要求一、布局1. 办公区位置:办公区应设置在离现场施工区不远的位置,方便施工人员的便捷出入,同时也有利于施工管理和监督。

2. 办公区面积:根据施工规模和工程难度合理确定办公区面积,保证工程管理人员和相关工作人员的工作空间充足。

3. 办公区布局:办公区布局要合理,应包括办公室、会议室、文件室、休息区等功能区域,便于工作者的日常工作和沟通交流。

4. 办公区通道:要保证通道的畅通,方便工作人员的出入和物品的搬运,保证工作效率和安全性。

二、设施设备1. 办公桌椅:为保证员工的工作效率和舒适度,办公桌椅应选择舒适度好、性价比高的产品,确保员工长时间工作也不会感到疲累。

2. 办公电脑及网络:办公室必须配备电脑、打印机、传真机等办公设备,保证工作的高效进行。

同时需要建立完善的网络系统,确保信息的快速传输和共享。

3. 通讯设备:为保证施工人员的沟通畅通,办公区还应设置固定电话、移动电话和对讲机等通讯设备,便于工作人员随时联系。

4. 办公用品:除了基本的办公设备,办公区还需要配备一定数量的文具、文件夹、碎纸机等办公用品,方便员工的日常工作。

5. 会议设备:会议是施工管理的一个重要环节,办公区需配备投影仪、白板等会议设备,方便开展会议和培训活动。

三、环境1. 空气质量:办公区的空气质量必须保持良好,要定期通风和清洁办公区,确保员工的健康。

2. 光照条件:办公区要保证足够的自然光照,避免出现光照不足或者过于刺眼的情况,影响员工的工作效率。

3. 温度和湿度:办公区的温度和湿度要保持在舒适范围内,避免出现过热或者过冷的情况,确保员工的工作舒适度。

4. 噪音控制:施工现场通常会有一定的噪音,因此办公区要有良好的隔音设施,避免噪音对员工的干扰。

综上所述,科学合理的设置工程施工办公区对于提高施工管理效率、保障工程质量、保证员工身心健康都具有非常重要的作用。

只有在办公区设置得当,办公设施设备齐全,办公环境舒适优美的情况下,施工单位才能更好地进行施工管理和监督,确保工程的顺利进行。

办公区及生活区临建施工方案(样板)

办公区及生活区临建施工方案(样板)

办公区及生活区临建施工方案(样板)
一、背景
在现代社会发展中,办公区和生活区的临建施工方案至关重要。

针对办公区和生活区临建施工需求,我们制定了以下基本方案,旨在提高建设效率、确保施工质量、保障施工安全,满足现代化建设的需求。

二、总体方案设计
1. 布局规划
•根据区域特点和功能需求,合理布局办公区和生活区的建筑结构和空间利用。

•采用合理的结构设计,确保建筑物稳定、安全。

2. 施工工艺
•针对办公区和生活区不同功能的需求,制定相应施工方案,保证施工质量。

•采用先进的施工工艺和设备,提高施工效率。

3. 施工周期
•制定合理的施工进度计划,确保按时完成建设任务。

•合理安排施工程序,避免工期延误。

三、具体方案实施
1. 办公区施工方案
•办公区建筑结构以实用性、舒适性为主要设计理念。

•采用环保材料和装修,营造健康、舒适的办公环境。

2. 生活区施工方案
•生活区建筑结构设计注重安全、便利性。

•设施完善,配套设备齐全,满足居民日常生活需求。

3. 施工安全
•严格执行施工现场安全管理规定,确保施工作业安全。

•做好施工现场环境整治,保障工人身体健康。

四、成果展望
我们将按照以上方案设计进行办公区和生活区的临建施工,致力于提供高质量、高效率的建设服务。

通过我们的努力,办公区和生活区将成为现代化、安全、舒适的建筑空间,为社会发展提供良好的办公和生活环境。

以上为办公区及生活区临建施工方案(样板)的基本内容,具体实施细节根据实
际情况酌情调整,并与业主充分沟通,确保施工顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

偃师云星
(钱隆首府)办公区图纸
一、无门楼式大门做法:
1、材质:大门为薄铁板,金属管焊制。

2、规格:大门为两开门,总宽度为4米,高度2米,每扇门为2米×2米。

3、色彩:大门正腰1米处铁板为白色,上下0.5米为蓝色。

4、文字组合:门的正腰为白色,宽度1米,上面用书写的“偃师云星”。

5、门柱:截面尺寸为1*1米,高度为3米,角钢焊制,外包喷绘布,从地面起2米高为蓝色,以上为白色。

二、小区围墙做法:
PVC围挡:高2.5米,立柱间距3米;
三、旗杆、旗台做法:
1、旗台:长2.5米,宽宽:上口:0.75米,下口:1.2米,高:0.8米,旗杆边距:0.55米。

外贴红色瓷砖。

旗座正面刻有“金利建设”字样,标识和文字都是金色。

2、旗杆:用不锈钢制成,共三根,中间旗杆高度9米,两边高8米。

四、花池、宣传栏做法:
花池:灰砂砖砌筑,长4米,宽1.5米,高0.25米。

1:2.5水
泥水泥砂浆抹面,外涂黄黑相间油漆。

宣传栏:架体采用不锈钢材料,规格为::76*1.2不锈钢管;40*2不锈钢方管;
五、餐厅、厨房、淋浴、卫生间做法:
餐厅、厨房、淋浴、卫生间采用防滑地砖;
餐厅、厨房布置根据现场实际情况而定;
卫生间:墙角处加一个地漏;男厕四个蹲位,四个小便器;女厕内两个蹲位,一个淋浴隔间。

参照下图:。
