放坡系数及土方放坡计算公式最新
放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。
放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高) 棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/ 3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3 =角锥体体积。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数m:如图所示是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:1挖土深度在lm以内,不考虑放坡;2挖土深度在~,按1:放坡;3挖土深度在~,按1:放坡;4挖土深度在~,按1:1放坡;5挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡;注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除;因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始;在挖土方、槽、坑时 ,如遇不同土壤类别 ,应根据地质勘测资料分别计算;边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土一二类开挖深度大于米开始放坡K=,坚土三四类开挖深度大于米开始放坡K=;土类混合土质时,开挖深度大于米开始放坡,然后按照不同土质加权计算放坡系数K;建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算;放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩;放坡是施工中较常用的一种措施; 当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡;1放坡起点; 放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度;放坡起点应根据土质情况确定;综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2;2放坡系数; 将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来表示; 故称K为坡度系数; 综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用 ;例5―1 已知开挖深度H=,槽底宽度A=,土质为三类土,采用人工开挖;试确定上口开挖宽度是多少解查表5―2知,三类土放坡起点深度h=,人工挖土的坡度系数k=;由于开挖深度H大于放坡起点深度h,故采取放坡开挖;每边边坡宽度: B=K×H=×=m 故,上口开宽度为: A′=A+2B=+2×=m例5―2 已知某基坑开挖深度H=10m;其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m;采用正铲挖土机在坑底开挖,试确定其坡度系数;解对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”; 一、二类土坡度系数k1=三类土坡度系数k2=四类土坡度系数k3=故综合坡度系数:2.工作面根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面;基础工程施工时所需要增设的工作面,应根据已批准的施工组织设计确定;但在编制预算时,则应按下列规定计算:①砖基础每边增加工作面20cm;②浆砌毛石、条石基础每边增加工作面15cm;③混凝土基础或垫层需支模板时,每边增加工作面30cm;④基础垂直面做防水层时,每边增加工作面80cm防水层面;3.有关说明1当开挖深度超过放坡起点深度时,可以采用放坡开挖,也可以采用支挡土板开挖或采取其它的支护措施;编制预算时应根据已批准的施工组织设计规定选定,如果施工组织设计无规定,则均应按放坡开挖编制预算;2综合基价内所列的放坡起点、坡度系数、工作面,仅作为编制预算时计算土方工程量使用;实际施工中,应根据具体的土质情况和挖土深度,按照安全操作规程和施工组织设计的要求放坡和设置工作面,以保证施工安全和操作要求;实际施工中无论是否放坡,无论放坡系数多少,均按综合基价内的放坡系数计算工程量,不得调整;综合基价与实际工作面差异所发生的土方量差,亦不允许调整;3当预算内计算了放坡工程量后,实际施工中由于边坡坡度不足所造成的边坡塌方,其经济损失应由承包商承担,工程合同工期也不得顺延;发生的边坡小面积支挡土板,也不得套用支挡土板综合基价,其费用由承包商承担;4当开挖深度超过放坡起点深度、而实际施工中某边土壁又无法采用放坡施工如:与原有建筑物或道路相临一侧的开挖、稳定性较差的杂填土层的开挖等,确需采用支挡土板开挖时,必须有相应的已批准的施工组织设计,方可按支挡土板开挖编制预算;否则,不论实际是否需要采用支挡土板开挖,均按放坡开挖编制预算,支挡土板所用工料不得列入工程预算;5计算支挡土板开挖的挖土工程量时,按图示槽、坑底宽度尺寸每边各加工作面10cm计算;这10cm为支挡土板所占宽度;6已批准的施工组织设计采用护坡桩或其他方法支护时,不得再按放坡或支挡土板开挖编制预算;但打护坡桩或其他支护应另列项目计算;计算公式体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V= S上+√S上S下+S下h/3球缺体积公式=πh2 3R-h÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l l为侧棱长,h为高棱台体积:V=〔S1+S2+开根号S1S2〕/3h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式1挖方形或长方形地坑放坡工程量计算:计算公式:V:B1+2C+KH×B2+2C+KH×H+1/3K2H3式中:V=挖土方体积立方米;H=地坑深虔度米;B1=基础长度米B2==基础宽度米C=工作面宽度米K=坡度系数1/3K2H3=角锥体体积;2挖圆形地坑放坡算式:V=1/3πHR12+R22+RlR2式中:V一挖土体积立方米H~地坑深度米R1一坑底半径米R2一坑上口半径,R2=R1十KH米K一坡度系数土方放坡计算公式土石方工程一、人工平整场地:S=S底+2L外+16二、挖沟槽:1. 垫层底部放坡:V=La+2c+kHH2. 垫层表面放坡V=L{a+2c+KH1H1+a+2cH2}三、挖基坑放坡方形: V= a+2c+KH b+2c+KHH+1/3K2H3圆形: V=∏/3hR2+Rr+r2放坡系数承台计算公式1. AB+ab+A+aB+bh2/6+ABh11.基坑土方量计算挖基坑多用于需全部大开挖的满堂基础、独立基础、设备基础等土方工程;1 四面放坡基坑土方量计算基坑土方量的计算可近似地按棱柱体即上下底为两个平行的平面,所有的顶点都在两个平行平面上的多面体体积公式计算;V=1÷6HA1+4A0+A2 1式中V——四面放坡基坑土方量体积m3;H——基坑深度m;A1、A2——基坑上、下底面积m2;A0——基坑中截面1÷2H处面积m2;2圆形放坡基坑土方量计算圆形放坡基坑土方量按下式计算;V=1÷3πH R21+R1R2+R22 2式中 V ——圆形放坡基坑土方量体积m3;R1、R2——圆形基坑上、下底半径m;π——;H——基坑深度m;2.基槽土方量计算多用于建筑物的条形基础、渠道、管沟等土方工程量;基槽土方量计算,可沿其长度方向分段进行计算,各段土方量之和,即为总土方量;如该段内基槽横截面形状、尺寸不变时,其土方量即为该段横截面面积乘以该段基槽长度,一般两边放坡按下式计算V=HB+mHL 3式中V——两边放坡基槽该段土方量体积m3;H——基槽深度m;B——基槽槽底宽度m;L——该段基槽长度m;m——坡度系数,m= C/H,当m=0,则表示基槽垂直开挖不放坡;C——基槽一边坡底宽m;如该段内横截面的形状、尺寸有变化时,也可近似地用棱柱体的体积公式按下式计算;Vi=1÷6LiAi1+4Aoi+Ai24式中Vi——基槽该段土方量体积m3;Li——该段基槽长度m;Ai1、Ai2——该段基槽两端横截面面积m2;Aoi——该段基槽中截面1/2Li面积m2;。
建筑工程放坡系数及土方放坡计算公式
建筑工程放坡系数及土方放坡计算公式Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在~,按1:放坡;(3)挖土深度在~,按1:放坡;(4)挖土深度在~,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于米开始放坡(K=,坚土(三四类)开挖深度大于米开始放坡(K=。
土类混合土质时,开挖深度大于米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据20xx年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
土方放坡开挖计算公式
土方放坡开挖计算公式土方放坡开挖,这可是工程施工里的一个重要环节。
要搞清楚怎么计算,咱得先明白为啥要放坡。
你想想,要是直直地往下挖,那土壁很容易塌下来,多危险呐!所以放坡就是为了让土壁有个稳定的角度,保证施工安全。
那这计算公式是咋来的呢?其实就是根据一些几何原理和土的性质得出来的。
先说最简单的,对于一个梯形的放坡基坑,假设上口宽度为 A,下口宽度为 B,深度为 H,放坡系数为 K(放坡系数就是高度和水平长度的比值),那它的体积 V 就可以这样算:V = (A + B) × H × 0.5 × L这里的 L 是基坑的长度。
我给您说个我自己经历的事儿。
有一回我在一个工地,当时负责计算土方量。
那个基坑又大又深,我一开始没太在意放坡的问题,就按照简单的长方体体积去算了。
结果呢,等到实际施工的时候,土壁开始出现裂缝,吓得大家赶紧停工。
后来我重新仔细测量,用放坡开挖计算公式重新算,才发现之前的误差太大了。
这可给我好好上了一课,让我知道了放坡计算的重要性。
再复杂一点,如果基坑是矩形的,而且四个边的放坡系数不一样,那计算起来就得分别计算每一部分的体积,然后加起来。
比如说,长边的放坡系数是 K1,短边的放坡系数是 K2,那长边的体积 V1 和短边的体积 V2 就分别是:V1 = (A + K1 × H) × H × L1V2 = (B + K2 × H) × H × L2然后把 V1 和 V2 加起来就是总的土方体积。
还有一种情况,如果基坑底部不是规则的形状,比如说有个凸起或者凹陷,那计算的时候就得把底部的形状单独考虑进去,分成几个部分分别计算。
总之,土方放坡开挖的计算公式虽然看起来有点复杂,但只要您搞清楚了每个参数的含义,多做几道题练习练习,就一定能掌握。
可别像我之前那样,因为粗心大意出了岔子。
在实际工程中,准确计算土方放坡开挖量不仅能保证施工安全,还能帮助我们合理安排工程进度和预算。
常用的土方放坡公式
序号放坡公式
1 1、挖地坑放坡V=H(a+KH)(b+KH)+1/3K2·H3
2 其中:a.b=坑底长、宽,含工作面,K=放坡系数,H=深度,H=地坑深度
3 2、挖沟槽放坡V=(a+2c+KH)HL
4 其中:a=基底宽,C=工作面,K=放坡系数,H=深度,L=槽底长度
5 棱台体积=1/3H{S1+S2+(S1·S2)(开方)}其中:H=高,S1=小面积S2=大面积
6 棱台侧面积=1/2(P1+P2)L+A1+A2 其中:L=棱台斜边高P1、P2=两端截面周长A1、A2=顶面积和底面积
7 圆台体积=(3.14·H)/3(R2+r2+R·r) 其中:H=高,S1=小面积S2=大面积
8 圆台侧面积=(3.14·L)/4(R+r)+3.14(R2+r2) 其中:L=圆台斜边高R=大圆半径r=小圆半径
9 圆面积=3.14*R2 R=半径
10 圆周长=2*3.14*R
11 圆锥侧面积=3.14*R*L 其中:L=斜高
12 圆锥体积=1/3·S·H=1/3*3.14*R2*H 其中:S=底面积H=高
13 球楔表面积=3.14*r/2(4h+d) 其中:r=半径h=高d=球楔底宽
14 球楔体积=3.14*h2(r-h/3) 其中:r=半径h=高
土方放坡系数表
土壤类别放坡起点人工挖土机械挖土
m 在坑内作业在坑上作业
一二类 1.2 1:0.5 1:0.33 1:0.75
三类土 1.5 1:0.33 1:0.25 1:0.67
四类土 2 1:0.25 1:0.1 1:0.33。
土石方放坡常用计算公式
土石方工程一、人工平整场地:S=S底+2*L外+16二、挖沟槽:1.垫层底部放坡:V=L*(a+2c+kH)*H2.垫层表面放坡V=L*{(a+2c+KH1)H1+(a+2c)H2}v=(垫层宽度+工作面的宽度+放坡系数乘以深度)乘以管沟长度*管沟深度放坡系数=一二类土是0.5 三类土是0.33 四类土是0.25三、挖基坑(放坡)方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3圆形: V=∏/3*h*(R2+Rr+r2)V坑=(a+2c+kh)*(b+2c+kh)*h+1/3k*k*h*h*h其中,a、b为边长,c为工作面,k为放坡系数,h为挖深,不放坡时K按0计算就可以了。
V槽=(a+2c+kh)*h*L其中,a为基础底宽,c为工作面,k为放坡系数,h为挖深,L为基槽长度,不放坡时K按0计算就可以了放坡系数§5.3房屋建筑工程预算的列项计量一、基础及主体工程的列项与计量编制房屋建筑工程预算,通常是把单位工程分解为分部分项工程,按照建筑工程预算定额的口径,首先列出预算分项子目,然后根据定额所规定的工程量计算规则和施工图纸,计算分项工程量。
建筑安装工程量是以物理计量单位或自然计量单位所表示的各个分部分项工程的数量,物理计量单位以公制量度,如长度以米(m),面积以平方米(m2),体积以立方米(m3),重量以吨(T)或公斤(kg)等计量。
自然计量单位以台、套、组、个等计量。
在计算工程量时,必须熟悉施工图纸上标注的各部位的尺寸和设备明细表列明的各种设备的数量,熟悉建筑工程所在地区的预算定额及其各分部分项工程子目的名称,了解工程量计算时所包含的工序内容和计量单位。
一、基础及主体工程的列项与计量(一)土石方工程的列项与计量1.土石方工程的主要项目土石方工程包括土方和石方的开挖、运输和弃置(或回填)等。
根据开挖规模的大小,一般规定,一幢房屋(或一座构筑物)内全部土石方挖方量超过5000立方米,以及不属于房屋建筑范围内的单项土石方工程,都视作大型土石方工程,单独编制工程预算。
放坡系数及土方放坡计算公式-放坡土方量计算公式
放坡系数及土方放坡计算公式-放坡土方量计算公式
放坡系数是指在土方工程中,为防止坡面倾斜过陡、发生塌方、滑坡等危险,必须按照一定的坡度设计放坡的斜率与坡高之比的系数。
一般来说,放坡系数越大,说明坡面越平缓,坡面稳定性越好。
土方放坡计算公式如下:
土方放坡计算公式:V= h × (l + m) × K
其中,V为土方放坡量,单位为m³;h为坡高或填高,单位为m;l为坡长或填长,单位为m;m为坡顶或填顶的宽度,单
位为m;K为放坡系数。
当然,实际的土方放坡计算还要结合具体的地质条件、工程要求、施工方法等因素进行综合考虑,并采用科学严谨的方法进行设计和计算,以确保土方工程的安全稳定。
建筑工程放坡系数及土方放坡计算公式
放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
(2)放坡系数。
将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H 与边坡宽度B之比来表示。
故称K为坡度系数。
综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。
试确定上口开挖宽度是多少[解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k=0.33。
由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。
每边边坡宽度: B=K×H=0.33×2.2=0.73(m)故,上口开宽度为: A′=A+2B=2.0+2×0.73=3.46(m)例5―2 已知某基坑开挖深度H=10m。
其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。
采用正铲挖土机在坑底开挖,试确定其坡度系数。
[解] 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。
一、二类土坡度系数k1=0.33 三类土坡度系数k2=0.25 四类土坡度系数k3=0.10 故综合坡度系数:2.工作面根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。
放坡系数及土方放坡计算公式最新
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高) 棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。
(2)挖圆形地坑放坡算式:V=1/3πH(R12+R22+RlR2)式中:V一挖土体积(立方米)H~地坑深度(米)R1一坑底半径(米)R2一坑上口半径,R2=R1十KH(米)K一坡度系数土方放坡计算公式土石方工程一、人工平整场地:S=S底+2*L外+16二、挖沟槽:1.垫层底部放坡:V=L*(a+2c+kH)*H2. 垫层表面放坡V=L*{(a+2c+KH1)H1+(a+2c)H2}三、挖基坑(放坡)方形: V=( a+2c+KH)*( b+2c+KH)*H+1/3*K2H3圆形: V=∏/3*h*(R2+Rr+r2)放坡系数承台计算公式1. 【AB+ab+(A+a)(B+b)】*h2/6+ABh11.基坑土方量计算挖基坑多用于需全部大开挖的满堂基础、独立基础、设备基础等土方工程。
放坡挖土方量计算公式
放坡挖土方量计算公式放坡挖土方量的计算公式是土方工程中的一个重要部分,它主要用于计算在挖土方过程中,由于需要形成边坡(即放坡)而增加的土方量。
放坡系数的确定与土壤类别、开挖深度等因素有关。
以下是一个详细的解释和计算公式:一、放坡系数的确定放坡系数(m)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h。
在建筑中,放坡应该从垫层的上表面开始计算。
根据土壤类别和开挖深度的不同,放坡系数的具体数值也会有所差异。
例如,对于普通土(一、二类土),开挖深度大于1.2米时开始放坡,放坡系数一般为0.5;对于坚土(三、四类土),开挖深度大于1.7米时开始放坡,放坡系数一般为0.3。
混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数。
二、放坡挖土方量计算公式放坡挖土方量的计算公式因挖土方形状的不同而有所差异。
以下是几种常见形状的放坡挖土方量计算公式:1. 挖方形或长方形地坑放坡计算公式:V = (B1 + 2C + KH) × (B2 + 2C + KH) × H + 1/3K^2H^3其中:- V:挖土方体积(立方米)- H:地坑深度(米)- B1、B2:基础长度和宽度(米)- C:工作面宽度(米,根据实际情况确定)- K:放坡系数- 1/3K^2H^3:角锥体体积(考虑放坡后形成的)2. 挖圆形地坑放坡计算公式:V = 1/3πH(R1^2 + R2^2 + R1R2)其中:- V:挖土体积(立方米)- H:地坑深度(米)- R1:坑底半径(米)- R2:坑上口半径(米),R2 = R1 + KH- K:放坡系数三、注意事项1. 在计算土方量时,应确保所有参数的准确性,包括开挖深度、基础尺寸、放坡系数等。
2. 根据实际情况选择合适的计算公式,并考虑放坡后形成的边坡体积。
3. 在计算过程中,应注意单位的统一,确保计算结果的准确性。
总之,放坡挖土方量的计算公式是土方工程中的重要工具,它能够帮助工程师准确地计算出土方量,为施工提供有力的支持。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
(2)放坡系数。
将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H 与边坡宽度B之比来表示。
故称K为坡度系数。
综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。
试确定上口开挖宽度是多少[解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k=0.33。
由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。
每边边坡宽度: B=K×H=0.33×2.2=0.73(m)故,上口开宽度为: A′=A+2B=2.0+2×0.73=3.46(m)例5―2 已知某基坑开挖深度H=10m。
其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。
采用正铲挖土机在坑底开挖,试确定其坡度系数。
[解] 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。
一、二类土坡度系数k1=0.33 三类土坡度系数k2=0.25 四类土坡度系数k3=0.10 故综合坡度系数:2.工作面根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
(2)放坡系数。
将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H 与边坡宽度B之比来表示。
故称K为坡度系数。
综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
建筑工程放坡系数及土方放坡计算公式
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上概况开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡发生的重复工程量不予扣除。
因土质欠好,基础处理采取挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇分歧土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定注:1.沟槽、基坑中土壤类别分歧时,分别按其土壤类别、放坡比例以分歧土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才干放坡,放坡高度应自垫层下概况至设计室外地坪标高计算。
放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采纳一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较经常使用的一种措施。
当土方开挖深度超出一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
(2)放坡系数。
将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来暗示。
故称K为坡度系数。
综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采取人工开挖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

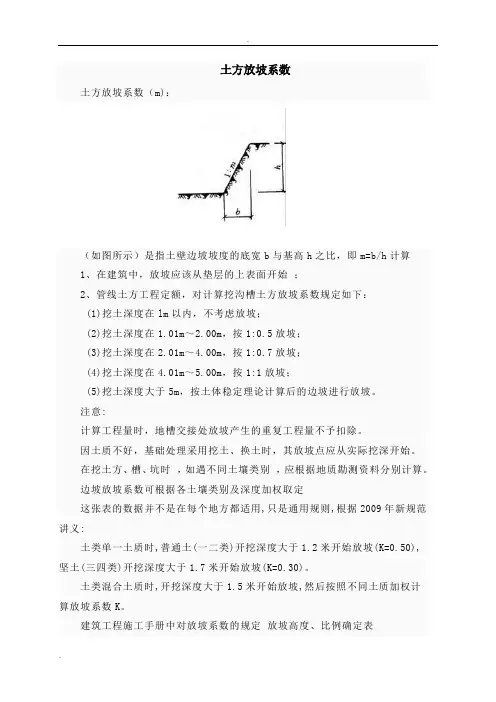

土方放坡系数
土方放坡系数(m):
(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算
1、在建筑中,放坡应该从垫层的上表面开始;
2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:
(1)挖土深度在lm以内,不考虑放坡;
⑵挖土深度在 1.01m〜2.00m,按1:0.5放坡;
⑶挖土深度在 2.01m〜4.00m,按1:0.7放坡;
⑷挖土深度在 4.01m〜5.00m,按1:1放坡;
(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡
注意: 计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定
这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:
土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K 0
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表
土壤类别放坡深度规定
(m)
咼于宽之比
人工
挖土
机械挖土
坑内
作业
坑上
作业
' 、_ 二
超过1.20
1 : 1 : 1:
类土0.5 0.33 0.75
1 : 1 : 1 :
三类土超过1.50
0.33 0.25 0.67
1: 1 : 1: 1四类土超过2.00
0.25
0.10
0.33
注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同
土壤厚度分别计算;
2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时
才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式
圆柱体:体积=底面积X高
长方体:体积=长乂宽X高
正方体:体积=棱长X棱长X棱长.
锥体:底面面积X高七
台体:V=[ S上+\(S上S下)+S下]h/3
球缺体积公式=n h2(3R-h)七
球体积公式:V = 4冗R3/3
棱柱体积公式:V = S底面xh = S直截面X|(l为侧棱长,h为高)棱台体积:V=〔 S1 + S2 +开根号(S1*S2 )〕/3*h
注:V:体积;S1 :上表面积;S2 :下表面积;h :高
挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:
V:(B1+2C+KH)X (B2+2C+KH)X H+1/ 3K2H3
式中:
V=挖土方体积(立方米);
H=地坑深虔度米);
B仁基础长度(米)
B2==基础宽度(米)
C= 工作面宽度(米)
«=坡度系数
1/3K 2 H3 =角锥体体积。
(2)挖圆形地坑放坡
算式:
V=1/3 n H(R1 2+R22+RIR2)
式中:V 一挖土体积(立方米)
H〜地坑深度(米)
R1 一坑底半径(米)
R2 一坑上口半径,R2=R1十KH(米)
K 一坡度系数
土方放坡计算公式
土石方工程一、人工平整场地:
S=S 底+2*L 外+16
二、挖沟槽:
1. 垫层底部放坡:
V=L*(a+2c+kH)*H
2. 垫层表面放坡
V=L*{(a+2c+KH 1)H1 +(a+2c)H 2}
三、挖基坑(放坡)
方形:V=( a+2c+KH)*( b+2c+KH)*H+1/3*K 2H3
圆形:v= n/3*h*(R 2+Rr+r2)
放坡系数
承台计算公式
1. 【AB+ab+(A+a)(B+b)】*h2/6+ABh1
1.基坑土方量计算
挖基坑多用于需全部大开挖的满堂基础、独立基础、设备基础等土方工程。
(1) 四面放坡基坑土方量计算
基坑土方量的计算可近似地按棱柱体 (即上下底为两个平行的平面,所有的顶点
都在两个平行平面上的多面体 )体积公式计算。
V=(1 W)H(A1+4A0+A2)⑴
式中V——四面放坡基坑土方量(体积)(m3);
H ——基坑深度 (m);
A1、A2――基坑上、下底面积(m2);
A0 ――基坑中截面((1吃)H处)面积(m2)。
(2)圆形放坡基坑土方量计算
圆形放坡基坑土方量按下式计算。
V=(1 七)TT H (R21+R1R2+R22) (2)
式中V ――圆形放坡基坑土方量(体积)(m3);
R1、R2 ――圆形基坑上、下底半径(m);
n——3.14;
H ――基坑深度(m)。
2. 基槽土方量计算
多用于建筑物的条形基础、渠道、管沟等土方工程量。
基槽土方量计算,可沿其长度方向分段进行计算,各段土方量之和,即为总土方量。
如该段内基槽横截面形状、尺寸不变时,其土方量即为该段横截面面积乘以该
段基槽长度,一般两边放坡按下式计算
V=H(B+mH)L (3)
式中V——两边放坡基槽该段土方量(体积)(m3);
H ――基槽深度(m);
B ――基槽槽底宽度(m);
L――该段基槽长度(m);
m ――坡度系数,m= C/H,当m=0,则表示基槽垂直开挖不放坡;
C --- 基槽一边坡底宽(m)。
如该段内横截面的形状、尺寸有变化时,也可近似地用棱柱体的体积公式按下式计算。
Vi=(1 W)Li(Ai1+4Aoi+Ai2)(4)
式中Vi——基槽该段土方量(体积)(m3);
Li ――该段基槽长度(m);
Ail、Ai2――该段基槽两端横截面面积(m2);
Aoi ――该段基槽中截面(1/2Li)面积(m2)。
