冬季施工特点及规定
冬季施工特点及要求

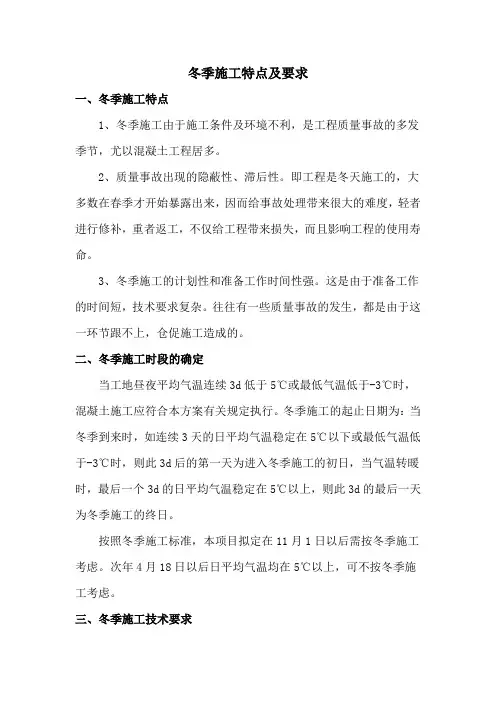

冬季施工特点及要求一、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者返工,不仅给工程带来损失,而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
二、冬季施工时段的确定当工地昼夜平均气温连续3d低于5℃或最低气温低于-3℃时,混凝土施工应符合本方案有关规定执行。
冬季施工的起止日期为:当冬季到来时,如连续3天的日平均气温稳定在5℃以下或最低气温低于-3℃时,则此3d后的第一天为进入冬季施工的初日,当气温转暖时,最后一个3d的日平均气温稳定在5℃以上,则此3d的最后一天为冬季施工的终日。
按照冬季施工标准,本项目拟定在11月1日以后需按冬季施工考虑。
次年4月18日以后日平均气温均在5℃以上,可不按冬季施工考虑。
三、冬季施工技术要求1、严格执行相应的规范要求,确保混凝土出机温度不低于10℃,入模温度不低于5℃。
主要措施应以加热拌和用水为主,辅以骨料、减水剂、引气剂保温,砂仓要设温度计,温度不能低于5℃,拌和用水加热温度不宜高于80℃,并适当延长搅拌时间(搅拌时间180s左右),确保拌和物性能满足要求。
2、对相关设施和混凝土原材料应提前采取防雪、防冻等措施,必须保证骨料清洁,不得混有冰雪、冻块及易被冻裂的矿物质。
加强料仓、输水管、传送带、罐车、泵车的保温措施,尽量减少过程中热量散失。
3、混凝土在浇筑前应清除模板、钢筋上的积雪和污垢。
4、钢材在运输和加工过程中,应注意防止刻痕和碰伤,以避免缺陷的存在产生应力集中而导致钢筋脆断。
钢筋应离地200mm以上堆放,应用彩条布对钢筋材料加以覆盖,以防雨、雪、灰尘等,在冰雪天气及时清理积雪。
工程施工冬季
工程施工冬季一、冬季施工的特点和难点1. 低温和湿度:冬季气温低,日照时间短,容易出现结冰和道路湿滑等安全隐患,施工人员的工作环境极其恶劣。
2. 施工材料的保温和冷却:冬季施工中,混凝土、水泥等建筑材料容易受到低温影响,导致施工质量下降,需要采取保温措施。
3. 设备运转问题:冬季工程机械设备的运转问题是施工单位最头疼的事情之一,在严寒的冬季环境中,设备运转不稳定,需要进行保养和维护。
4. 施工进度的控制:由于冬季施工条件的限制,施工单位需要合理规划施工进度,确保工程质量和进度。
二、冬季施工的注意事项1. 做好施工机具和设备的保暖工作冬季施工机具和设备容易受到低温影响,影响正常运转。
施工单位需要根据机具和设备的不同特点,采取一些保暖措施,确保设备的顺利运行。
比如,在设备上加装保温层,使用冬季机油,定期检查和维护设备等。
2. 合理选择建筑材料冬季施工期间,施工单位需要合理选择建筑材料,确保其质量和稳定性。
对于容易受低温影响的材料,需要采取保温措施,比如使用保温隔热材料等。
3. 加强施工质量管理冬季气温低,施工质量容易受到影响。
施工单位需要加强质量管理,做好施工前期研究和方案制定,严格执行施工规范,及时发现和排除质量问题。
4. 加强现场安全防护冬季施工中,施工现场的安全隐患增加。
施工单位需要加强现场安全防护工作,确保施工人员的安全。
比如加强设备维护保养、防滑措施,规范作业程序,定期进行安全检查等。
5. 做好施工进度管理冬季施工条件的不利因素较多,施工单位需要科学合理地制定施工进度计划,预测和解决工程进度中可能遇到的困难和问题,确保工程质量和进度。
三、冬季施工中常见问题及解决方法1. 气温低影响施工速度在气温较低的情况下,施工速度较慢,给工程进度带来了压力。
解决方法:加强施工组织协调,调配更多的人手和设备,提高施工效率。
2. 施工材料保温问题冬季施工中,施工材料容易受到低温影响,影响施工质量。
解决方法:采取保温措施,如加热混凝土、覆盖保温材料等。
关于冬季施工措施的要求
为了我公司在建造工程冬期施工中认真贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全合用,确保质量,特下发本冬期施工要点。
0 总则1、本通知合用于我公司承建的工业与民用房屋和普通构筑物的冬期施工。
2、本通知冬期施工期限划分原则是,当室外日平均气温连续5d 稳定低于5℃即进入冬期施工,当室外日平均气温连续5d,高于5℃时解除冬期施工。
3、凡进行冬期施工的工程项目应复核施工图纸,对有不能适应冬期施工要求的问题应及时与设计单位研究解决。
4 、进行冬期施工的工程,除遵守本通知外尚应遵守国家有关标准,规范的规定。
一、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故浮现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,于是给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
二、冬施规定:砖石砌体工程:在估计10 天内的平均气温低于5℃,即进入冬季施工阶段。
砼工程:室外日平均气温连续5d 稳定低于5℃或者最低气温降低于0℃或者0℃以下时,砼施工进入冬季施工。
抹灰工程:当环境最低气温低于+5℃时即按冬季施工的有关规定执行。
(日平均气温是1d 内2、8、14 和20 时等4 次室外气温观测结果的平均值,这是在地面以上1.5m 处,并远离热源的地方测得的)进入十一月份后,各单位随时注意收听当地的气象预报,开始每天测温,并做好气温蓦地下降的防冻准备工作。
三、气温特点:根据本地区的气温特点,平均气温低于5℃的起止时间为每年的11 月15 日至翌年的3 月15 日,总计128 天。
但根据历年气温的变化规律,冬季施工又可分为普通低温阶段和极低温阶段。
普通低温阶段的时间是:每年的11 月15 日至12 月中旬和翌年的2 月中旬至3 月15 日,大约70 ̄80 天,占整个冬施时间的60%摆布,白日的工作环境基本处于正温.极低温阶段的时间是:每年的12 月下旬至翌年的2 月中旬,特殊是1 月份属于本地区气温的最冷月,日最低气温大约在-10℃ 摆布。
冬季工程施工有以下特点
冬季工程施工有以下特点一、冬季施工的优势和特点1.气温低:冬季气温低,有利于混凝土的养护和强度的提高。
另外,由于气温低,水泥的水化速度减慢,有利于混凝土的均匀硬化,可以防止过早裂缝的产生。
2.降水少:冬季一般降水量较少,有利于土方工程的施工和土壤的固结。
3.施工时段长:由于冬季白天时间短,能够延长施工时间。
4.材料存储方便:冬季气温低,有利于一些易燃易爆材料的存储。
如:煤,石油,液化气等。
5.安全生产:冬季没有雷电,不会受雷电的威胁,有利于安全生产。
二、冬季施工面临的挑战1.气温低:冬季气温低,会影响施工作业的进行,会使水泥、混凝土等材料的凝固时间延长,增加浇筑、养护成本,还会增加抗裂难度。
2.冰雪天气:冰雪天气对工程的影响十分巨大,施工进度难以保障,严重时可能导致施工停滞,造成经济损失。
3.短暂的自然光照:冬季白天时间短,施工时间有限,影响施工效率。
4.设备保养:冬季设备容易受到气温的影响,需要进行更多的保养和维护。
5.施工人员保暖:低温环境会增加施工人员的体力消耗,需要加强劳动保护,保障施工人员的健康。
6.道路交通保障:冰雪天气会影响道路交通保障,延误施工材料的运输。
7.管理难度:冬季施工管理难度较大,需要增加施工监理人员的管理力度。
三、冬季施工的应对措施1.合理安排施工计划:针对冬季的特点,合理安排施工进度和施工顺序,根据气温情况调整施工计划。
2.选择合适的施工方法和工艺:针对冬季气温低的情况,选择合适的施工方法和工艺,如采用加热设备、保温措施等,以提高施工效率并确保工程质量。
3.加强安全管理:加强对施工现场的安全管理,确保施工人员的安全生产。
4.保障材料供应:要及时采取保温措施,确保材料的安全储存和使用。
5.加强设备保养和维护:针对低温环境,加强设备的保养和维护工作,确保施工设备的正常运转。
6.保障施工人员的劳动保护:为施工人员提供必要的防寒保暖用品,加强管理,确保施工人员的身体健康。
7.加强与物流公司的合作,确保施工材料的及时供应。
混凝土工程冬季施工措施
混凝土工程冬季施工措施冬季施工的起止日期为:当冬季到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日。
一、冬季施工特点1.冬季施工由于施工条件及环境不利,•是工程质量的多发季节。
2.质量出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3.冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
二、冬施规定:砖砌体工程:在预计10天内的平均气温低于5℃,即进入冬季施工阶段。
砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
三、气温特点:根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。
•一般低温阶段的时间是:每年的11月15日至12月中旬和翌年的2月中旬至3月15日,大约77天,占整个冬施时间的60%左右,•白天的工作环境基本处于正温。
极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于地区气温的最冷月,日最低气温大约在-10°C•左右,在此期间拌合料所用的水、砂子必须加热,•并掺砼防冻剂进行施工,砼浇筑后用塑料膜及草袋覆盖保温。
四、冬季施工措施1、冬季条件下灌注的砼在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。
在充水冻融条件下使用的砼,开始受冻时的强度不低于设计标号的70%。
2、冬季施工的砼配制、拌合、运输:①为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不低于P.O32.5。
在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。
冬季工程施工特点
冬季工程施工特点冬季施工由于气候条件恶劣,具有很多特殊性,因此在施工过程中需要特别注意。
本文将从以下几个方面介绍冬季工程施工特点。
一、施工条件不利1. 低温影响:冬季气温较低,尤其是在北方地区,气温可降至零下几十度。
低温对施工人员的工作积极性、施工设备的运行效率以及建筑材料的性能都会产生不利影响。
2. 冰雪灾害:冬季容易出现雪、冰等自然灾害,对施工现场的安全带来隐患。
同时,冰雪融化后易导致施工现场泥泞不堪,影响施工进度。
3. 空气污染:冬季雾霾等空气污染现象较为严重,对施工现场的空气质量产生影响,可能导致施工人员身体健康问题。
二、工程质量问题多发1. 混凝土工程:冬季混凝土强度增长缓慢,凝结时间延长,模板拆除时间受限,影响工程进度。
此外,低温易导致混凝土冻害,影响工程质量。
2. 钢结构工程:低温会使钢结构材料的焊接性能下降,容易出现焊接质量问题。
同时,钢结构在低温环境下易产生腐蚀,影响工程寿命。
3. 装饰工程:冬季施工容易出现抹灰、刮腻子、贴瓷砖等作业面受冻,导致空鼓、裂缝等质量问题。
三、施工安全问题突出1. 人员安全:冬季天气寒冷,施工人员易感冒、受冻,影响身体健康。
同时,低温环境下,施工人员可能出现反应迟钝、操作不当等现象,增加安全事故风险。
2. 设备安全:低温对施工设备的影响较大,可能导致设备启动困难、性能下降等问题。
此外,冰雪天气易导致设备滑移、倾覆等安全事故。
3. 火灾风险:冬季干燥,施工现场易出现火灾事故。
同时,施工现场的临时用电、取暖设备等易成为火灾隐患。
四、施工组织与管理要求较高1. 施工方案:针对冬季施工特点,需要制定合理的施工方案,确保工程质量、安全及进度。
2. 保温措施:针对不同建筑材料和工程部位,采取有效的保温措施,防止冻害发生。
3. 人员培训:加强施工人员的安全培训和技能培训,提高施工人员的综合素质。
4. 应急预案:针对冬季施工可能出现的问题,制定应急预案,确保施工现场的快速响应和处理能力。
冬季施工要求
冬季施工要求
一、冬季施工特点
冬季施工是指气温在5℃以下的施工过程。
由于冬季气温较低,水分蒸发较慢,材料易受冻,因此冬季施工有其独特的特点和难点。
为了确保工程质量,必须采取一系列针对性的措施。
二、冬季施工前的准备工作
1. 冬季施工前应全面检查工程材料,确保其满足冬季施工要求,特别是水泥、砂石等主要材料,应存放在干燥的地方,避免受潮。
2. 冬季施工前应对施工机械进行全面检查和保养,确保其正常运行,防止因机械故障影响工程进度。
3. 冬季施工前应编制详细的施工方案,并报请监理、建设单位审批。
三、冬季施工质量控制措施
1. 混凝土浇筑:冬季施工时,混凝土浇筑前应清除模板和钢筋上的冰雪和污垢,确保混凝土的浇筑质量。
浇筑完毕后,应及时覆盖保温材料,防止混凝土受冻。
2. 砂浆制备:砂浆应随拌随用,不得使用受冻砂浆。
砂浆的存放时间不应超过2小时,以免影响砂浆质量。
3. 钢筋焊接:钢筋焊接时应采取防风、防寒措施,防止因焊接时产生的热量迅速散失影响焊接质量。
4. 保温保湿:冬季施工时应做好保温保湿工作,确保各工序施工质量。
保温保湿可采用覆盖草袋、塑料薄膜等措施。
5. 成品保护:冬季施工时,已完成的部位应及时覆盖保护,防止因受冻造成质量隐患。
四、冬季施工安全措施
1. 冬季施工时应加强现场安全管理,防止因冰雪造成人员滑倒等安全事故。
2. 高处作业时,应采取防滑措施,如穿防滑鞋、系安全带等。
冬季施工项目管理制度
冬季施工项目管理制度一、前言随着现代社会建设的不断发展,各类工程项目有了更高的施工要求和标准。
而冬季施工作为一种特殊的施工环境,给项目管理带来了很多挑战和困难。
因此,建立一套科学有效的冬季施工项目管理制度对于保障工程质量、提高工作效率至关重要。
二、冬季施工项目特点1.温度低:冬季气温较低,会影响混凝土的凝固速度、沥青及涂料的固化速度等。
2.天气不稳定:冬季的天气变化较快,可能会出现大风、降雪、降温等恶劣情况,影响施工进度。
3.道路结冰:冬季道路容易结冰,对施工车辆和工人的安全构成威胁。
4.日照时间短:冬季日照时间较短,施工时间有限,需要加大施工强度。
三、冬季施工项目管理制度1.项目策划阶段:(1)根据气候条件和施工特点,合理安排施工计划,尽量减少冬季施工期间的工程量。
(2)建立冬季施工项目组织架构,明确责任分工和管理权限。
2.安全管理:(1)员工安全培训:提供冬季安全培训,加强对于低温、结冰等天气条件下的安全意识。
(2)安全设施:为工地提供防寒保暖设备、防滑鞋、紧急救援设备等,确保工人安全。
3.质量管理:(1)保温措施:对于需要保温施工的工程,应提前制定保温计划,确保施工质量。
(2)冻融质量检测:对于混凝土、沥青等易受温度影响的材料,应定期进行冻融试验,确保工程质量。
4.进度管理:(1)加大施工强度:冬季施工时间短,需加大施工强度,科学合理安排施工进度。
(2)防范天气影响:对于天气不稳定的情况,制定应急预案,保证施工进度不受影响。
5.材料管理:(1)冬季一般混凝土低温养护:在施工现场设置专门的保温设备,对混凝土进行低温养护,确保施工质量。
(2)沥青贮存和使用:对于沥青等易受温度影响的材料,要注意贮存温度和施工温度要求。
6.设备管理:(1)加热设备保养:积极保养作业车辆、机械设备,确保设备正常工作。
(2)加热设备调试:根据气温情况,提前对施工设备进行加热设备的调试,保证设备正常工作。
7.环境保护:(1)规范作业:避免冬季施工造成环境污染,加强施工垃圾清理工作。
冬期施工安全上特点
冬期施工安全上特点
冬季施工安全问题主要包括以下几个特点:
1. 气温低:冬季工地的气温通常较低,特别是在寒冷地区,可能会出现严寒、零下温度的情况。
低温会对工人的身体健康产生不利影响,容易引发冻伤、感冒等问题。
2. 雪冰天气:冬季经常出现降雪和结冰的天气,这给工人的工作环境和安全带来了很大挑战。
积雪和冰冻地面增加了施工现场的湿滑程度,容易导致滑倒和摔伤。
3. 日照时间短:冬季白天的时间较短,日照时间少,影响了工人的能见度和施工效率。
在光线不足的情况下,工人在操作机械和进行高空作业时可能会出现误操作和事故。
4. 风力大:冬季气温低,风力一般较大。
大风天气容易造成高空作业的风险增大,比如吊装物料时吊车不稳定,容易发生倾覆事故。
综上所述,冬季施工安全工作要注意处理低温冻伤、防滑保暖、提高工作效率、防止高空风险等特点。
对工人加强安全防护培训,合理安排工作时间以适应日照时间短的情况,加强施工现场的安全巡视等都是必要的措施。
冬季施工特点及要求
冬季施工特点及要求冬季施工是指在气温较低、天气条件较差的季节进行的建筑施工。
由于气温低,湿度大,天气不稳定等特点,冬季施工面临着一系列的特点和要求。
首先,冬季施工的气温较低,这会对施工材料的性能和施工操作产生影响。
例如,在低温环境下,混凝土的凝结时间会延长,其强度发展较慢。
此外,高温混凝土膨胀收缩系数会增大,可能导致混凝土表面开裂。
因此,在冬季施工中,需要加强对施工材料的控制,选用特殊的混凝土掺合料、加热水泥和砂浆,以保证施工质量。
其次,冬季施工的湿度较高,这会给施工带来一定的困难。
湿度过大会影响水泥的凝结和干燥速度,导致施工质量下降。
因此,冬季施工需要加强对施工现场的排水和防水工作,保持施工现场的干燥。
此外,冬季施工的天气不稳定,经常出现强降雪、大风等恶劣天气。
这就对施工进度和安全提出了更高的要求。
在施工期间,需要加强对天气情况的监测,合理安排施工进度,减少对天气的依赖。
同时,要加强对施工现场的临时围护和防寒保温措施,保障施工人员的工作和生活环境。
另外,冬季施工还需要注意对设备和施工机具的保养。
由于气温低,设备容易出现故障和损坏。
因此,在冬季施工中,需要定期对设备和施工机具进行保养和维修,确保施工的顺利进行。
对于冬季施工,还有一些特殊要求。
首先,需要合理安排施工班次和工作时间,避免施工过程中的温度过低,影响施工质量和安全。
其次,需要加强对施工现场的排风和通风工作,以保障施工现场的空气质量和工作环境。
此外,为了保证施工人员的健康和安全,还需要加强对施工人员的防寒保暖工作,提供适当的工作服装和设备。
总之,冬季施工面临气温低、湿度大、天气不稳定等特点,需要加强对施工材料的控制、施工现场的排水和防水工作、施工进度和安全的监控、设备和施工机具的维护,以及施工人员的防寒保暖工作等,以保证施工质量和施工安全。
土石方工程冬期施工的规定
土石方工程冬期施工的规定
冬季施工的规定因地区和具体情况而异,下面是一些常见的土石方工程冬季施工规定:
1. 温度限制:通常情况下,土方工程的冬季施工最低气温限制在0℃以上,零下温度下雨、雪天和地面结冰时通常会停工。
2. 温度保护:在低温环境下施工时,需要采取保温措施,如覆盖保温材料或使用加热设备来保持施工区域的温度。
3. 排水措施:冬季施工时雨雪量较大,需要做好排水工作,避免积水对施工的影响。
4. 防冻保护:在土方开挖和填筑过程中,需要采取防冻措施,如加热设备、覆盖保温材料等,防止土壤冻结影响施工质量。
5. 供电和供水:冬季施工需要保证供电和供水设备正常运行,以满足施工需要。
6. 安全措施:冬季施工时需要加强安全管理,特别是在天气恶劣或地面结冰的情况下,要做好防滑和防范措施,确保施工人员和设备的安全。
以上是一些常见的土石方工程冬季施工规定,具体规定还需要根据实际情况及当地法规进行确定。
如果你有具体的项目需求,建议向当地相关部门或施工方咨询和了解更详细的规定。
第 1 页共 1 页。
冬季建筑工程施工规范
冬季建筑工程施工规范一、冬季建筑工程施工的特点1.气温低:冬季气温较低,特别是北方地区更是寒冷,这对于施工作业带来了一定的困难。
2.天气恶劣:冬季容易出现恶劣天气,如大风、雨雪、冰冻等,对施工影响较大。
3.日照时间短:冬季日照时间短,施工时间减少,需要合理安排工作时间。
4.材料保障难度大:冬季采购和保管材料较为困难,对于材料保障提出了更高的要求。
5.施工安全隐患增加:冬季环境条件恶劣,施工安全隐患增加,需要加强安全管理。
6.施工进度受限:受冬季环境影响,施工进度受到一定限制,需要合理安排计划。
二、冬季建筑工程施工规范1.保证施工人员安全在冬季施工中,首要保障是施工人员的安全。
特别是在架设高空作业平台、电焊等高风险环节,要加强安全防护,保证施工人员的生命安全。
同时,要对施工人员加强防寒保暖措施,提供必要的保暖用具。
2.加强材料保障冬季气温低,需要特别注意材料的保温和冻结问题。
对于水泥、砂浆等易受气温影响的材料,要进行保温处理,避免出现冻结或结冰的现象。
同时,需要加强材料保管和储存工作,保证材料质量。
3.合理安排施工时间由于冬季日照时间短,需要合理安排施工时间,尽量利用白天充足的光照时间进行施工作业。
对于夜间施工,要加强照明设施,确保施工质量和安全。
4.加强施工机械保养冬季气温低,对施工机械设备提出了更高的要求。
需要加强机械设备的保养和维护工作,防止因低温天气导致机械设备出现故障或损坏。
5.加强环境保护措施冬季施工过程中,要加强环境保护措施,防止因施工活动对周边环境造成污染。
特别是对于雪、冰等污染物的处理,要加强清理工作,保护周边环境。
6.加强管理和监督冬季施工中,需要加强施工现场管理和监督工作,确保施工质量和安全。
特别是对于施工人员的安全教育和施工作业的监督,要加强管理力度,防止发生安全事故。
三、冬季建筑工程施工的注意事项1.注意保暖冬季施工时要注意保暖,加强防寒措施。
对于一些室外作业的施工人员,要提供保暖服装和用具,同时要加强施工现场的供暖设施。
冬季施工一般规定及标准
冬季施工一般规定及标准一、一般规定:1、混凝土浇筑尽量调整到白天施工。
2、对洞外工程,应使用适宜的脱模剂,合理控制拆模时间,以免粘模。
混凝土浇筑完毕后宜立即使用不易吸潮的保温材料进行覆盖保温处理,收仓面覆盖一层塑料布、一层土工布。
气温在负温时不得进行洒水。
3、混凝土生产要保证有足够搅拌时间,拌合好的混凝土宜及时运到浇筑地点,以减少运输过程中砼热量损失。
大方量的混凝土施工或者多工作点浇筑混凝土时,为满足施工要求,两台拌合机必须要同时工作。
4、在施工过程中,控制并及时调节好混凝土的出机温度,尽量减少波动,保持浇筑温度均匀。
为提高混凝土拌和物的温度,宜将拌和用水加热至不低于20℃,以保证混凝土的入模温度不低于10℃。
试验室值班人员做好入模温度记录。
5、混凝土浇筑完毕后,外露表面及时保温养护。
6、在低温季节进行喷射混凝土施工时,应遵守下列规定:①喷射混凝土作业区的气温不应低于5℃②在结冰的层面上不得进行喷射混凝土施工。
③混凝土强度未达到6Mpa前不得受冻。
④混合料应提前运进洞内。
7、对混凝土运输车采取一定的保温措施。
二、原材料冬季施工根据气候情况,做好不同施工砼及掺外加剂的试配试验工作,分别提出-10℃、-20℃、-30℃时的施工配合比,根据不同环境温度,选择配合比进行施工,保证混凝土的质量。
1、提早准备冬季施工用原材料,尤其要提早备足砼用砂,最好用干料,以防冬季购砂困难或临时进砂因含水过大而结成冰块,无法使用。
并采用各项保温措施,确保地材的保质保量供应。
2、为了保证冬施砼温度,应对水、砂、石分别加热,优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。
3、拌制砼、砂浆所用的骨料应清洁,不得含有冰、雪、冻块及其它易裂物质,各种材料的含碱量应符合要求。
4、冬季用外加剂(早强剂、防冻剂)要及早与生产厂家联系,安排试验,确保冬季施工外加剂的数量和质量,要有出厂合格证及产品说明书,并且经过复试和实际考察合格后才能使用。
冬季施工措施
冬季施工措施一、冬季施工特点冬季施工施工条件及环境恶劣,是工程质量事故的多发季节,尤以混凝土工程居多。
质量事故的出现有隐蔽性、滞后性。
即冬天干的活,大多数质量问题在春季才开始暴露,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。
冬季施工所要求的计划性和准备工作时间性强。
由于准备工作的时间短,技术要求复杂。
盲目施工会导致一些质量事故,这主要是冬季施工的准备工作不上、仓促施工造成的。
认识到冬季施工的特点,进入冬季施工后,随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的防冻准备工作。
根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。
一般低温阶段的时间是:每年的11月12日至12月中旬和翌年的2月中旬至3月18日,大约70—80天,占整个冬施时间的60%左右,白天的工作环境基本处于正温。
极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于气温的最冷月,日最低气温大约在-10°C左右。
二、施工管理与准备1、现场成立以项目经理为第一责任人的冬季施工领导机构,负责安排、管理、落实、检查各项冬施工作,部署及全面安排冬施工作。
项目经理部成立冬施管理小组,负责对各自施工项目的冬施管理工作,编制各施工项目的冬季施工方案并组织实施。
2、在进入冬施前,现场必须遵照设计要求及施工的有关规定,做好冬施的材料和技术准备工作,确保冬施的顺利进行。
3、凡进行冬期施工的施工项目,要复核施工图纸,对不宜冬期施工的工艺,及时与设计单位研究解决。
4、加强冬施信息反馈,认真研究每年的冬季气候特点,详细记录日、旬、月的气象情况,对施工中发现的问题及时解决。
5、做好施工人员的冬季施工培训工作,组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备、土方护坡防护等项工作。
三、施工措施1、片石砌块应干净,表面无冰霜附着;砂中不得含有冰块等冻结团块;2、在砌筑前,要清除砌块表面污物冰雪等,不得使用遭水浸和受冻后的砌块,砌块不应浇水冲洗;3、采用普通硅酸盐水泥拌制砂浆;拌合砌筑砂浆时掺用砂浆外加剂,外加剂的品种和数量根据试验确定;砂浆稠度要求40~60mm,搅拌的时间适当延长0.5~1倍;砂浆随拌随用,不可存积或二次倒运,并在15min之内用完;4、砌筑时砂浆温度应高于5℃;5、要保证砌体的灰缝内砂浆饱满,严格控制灰缝,灰缝不宜过宽;6、每天砌筑高度不宜超过1.2m,及时在砌体表面用草帘被覆盖保温,砌体表面不得留有砂浆;7、设置水泥砂浆压顶的应严格控制压顶厚度,经光面抹平后,先铺设一层塑料薄膜然后用草帘被苫盖;8、砌体按前十年气象资料,本工程的施工工期内将无冬期施工,如有特殊情况,进入冬期施工,冬期施工时应进行测温检查,检查室外气温及砂浆温度,每昼夜定时检查不少于3次,并将检查结果记入施工记录。
冬季施工技术方案
冬季施工技术方案冬季施工是在寒冷的气候条件下进行工程施工的一种特殊形式。
在冬季施工过程中,由于天气严寒、日照时间短等因素的影响,往往会给施工带来一定的困难。
因此,制定科学合理的冬季施工技术方案对于确保工程质量、提高施工效率具有重要意义。
1. 冬季施工的特点冬季施工与其他季节的施工相比,具有以下几个显著特点: - 低温影响:冬季气温较低,会对施工材料的性能和施工工艺产生影响。
- 日照时间短:冬季白天短,施工时间有限,需要合理安排工作进度。
- 结冰雪:冬季可能出现结冰雪等恶劣天气条件,对施工安全构成威胁。
- 热处理需求:需要采取保温措施,以确保施工质量和工程安全。
2. 冬季施工技术方案2.1 施工材料选择在冬季施工中,应根据气温和湿度等条件选择适合的材料。
例如,在混凝土施工中,应选择耐冻融的混凝土材料,以防止在低温条件下出现冻裂现象。
2.2 施工工艺控制在冬季施工过程中,应采取加快施工进度的措施,如增加施工人手、延长施工时间等,以确保工程按时完工。
同时,要注意施工过程中的保温措施,避免由于低温导致的施工质量问题。
2.3 施工安全保障冬季施工安全是施工工作的首要任务。
在冬季施工中,应加强施工现场的安全管理,保证施工人员的安全。
同时,在遇到恶劣天气条件时,应停止施工,以确保施工安全。
3. 冬季施工的风险防控在冬季施工中,由于气温和天气等因素的限制,存在一定的施工风险。
为确保施工质量和工程安全,需要采取以下防控措施: - 加强监测:及时监测气温变化等因素,制定相应的应对措施。
- 保温措施:对施工材料和设备采取保温措施,以确保施工品质。
- 积极预防:提前进行风险评估,及时发现潜在风险并加以预防和控制。
4. 结语冬季施工是一项具有挑战性的工作,但通过科学合理的技术方案和严格的风险防控,可以确保工程施工的顺利进行。
希望在未来的冬季施工中,各相关单位能够加强管理,提高施工效率,确保工程质量和施工安全。
冬季施工特点及规定
冬季施工特点及规定摘要:冬季施工在工程建设中具有一定的特点,同时也需要遵守一些特定的规定。
本文将介绍冬季施工的特点以及冬季施工的相关规定,以帮助工程施工方更好地进行冬季施工。
1. 冬季施工的特点1.1 温度低:冬天气温低,特别是在北方地区,气温往往会达到冰点以下。
低温给施工工作带来了很大的困难,包括施工材料的面临冻结问题、工作人员的作业环境问题等。
1.2 天气恶劣:冬季常常伴随着恶劣的天气条件,如大风、降雪、结冰等。
这些天气条件会对施工工作造成很大的干扰及影响,需要采取相应的措施应对。
1.3 光照时间短:冬季的白天时间相对较短,这对工程施工来说意味着更少的工作时间,需要合理安排施工进度,提高工作效率。
2. 冬季施工的规定2.1 设计要求:在冬季施工中,需要根据当地气候条件合理设计工程方案。
对于室外工程,需要考虑保温材料的选择和保温层的厚度;对于室内工程,需要考虑供暖设备的选择和布局。
2.2 施工材料:在冬季施工中,施工材料的选择至关重要。
需要选择能够在低温环境下工作的材料,并注意保护好已经购买的材料,防止材料冻结受损。
2.3 人员安全:冬季施工中,人员的安全是至关重要的。
施工人员需要穿戴保暖的工作服装,合理安排工作时间,避免在恶劣天气条件下作业。
2.4 道路通行:冬季施工中,道路的交通是一个重要的问题。
需要及时清理冰雪,保证道路通畅,同时在必要的情况下采取交通管制措施,确保施工人员和交通参与者的安全。
2.5 防火措施:冬季干燥的天气容易引发火灾,特别是在施工现场。
施工方需要加强施工现场的防火措施,并严格遵守各项规定,确保施工过程中安全可控。
2.6 资金管理:冬季施工通常需要增加一些额外的费用,如供暖费用、保温材料的费用等。
施工方需要合理预算、控制费用,确保工程的经济可行性。
结论:冬季施工具有温度低、天气恶劣、光照时间短等特点,需要遵守一系列规定。
施工方在冬季施工前应根据当地的气候条件制定合理的施工方案,选择适合低温环境的施工材料,并加强人员安全和防火工作。
3.简述混凝土冬季施工的原则及施工特点。
混凝土是建筑工程中广泛应用的一种材料,而冬季施工对于混凝土的施工来说是一个较为严峻的挑战。
冬季天气寒冷,气温低会对混凝土施工产生一系列影响,因此需要采取一定的原则和措斀。
本文将从混凝土冬季施工的原则和施工特点进行较为详细的探讨。
1. 原则混凝土冬季施工需要遵循一系列原则,以确保施工质量和安全。
主要原则如下:(1)保温措施在冬季施工中,混凝土的温度管理至关重要。
混凝土在凝固过程中需要释放热量,而在寒冷的冬季气温下,这些热量容易散失,导致混凝土凝固速度减慢甚至失去活性。
因此需要采取保温措施,常见的有在模板周围设置保温层、使用保温棚等方式。
(2)控制水泥用量冬季施工中,由于气温低,水泥的水化反应速度会减慢,因此需要适当减少水泥用量,控制水灰比,以保证混凝土的早强和早期强度发展。
(3)采用防冻剂在特殊寒冷的地区,还可以考虑在混凝土中加入防冻剂,以降低混凝土的凝固温度和提高抗冻性能。
2. 特点冬季混凝土施工与夏季施工相比,有其特殊的施工特点和难点。
(1)温度控制冬季气温低,控制混凝土的温度是冬季施工的首要问题。
需使用温度探测仪实施监测,及时调整混凝土配合比和施工工艺,保证混凝土的凝固和强度发展。
(2)施工时机选择冬季施工需要选择气温适宜的时段进行,通常在气温比较高的白天进行,避免夜间施工。
(3)施工保护施工现场需要加强保护措施,保证混凝土的施工质量。
防风、遮阳、加热等措施都需要考虑到位。
(4)注意安全冬季天气条件复杂,道路容易结冰,施工现场易发生滑倒、跌倒等意外,需要加强安全防护,确保施工人员安全。
冬季混凝土施工具有原则性和特点性,对建筑工程来说是一项重要的挑战。
只有认真遵循施工原则,充分了解施工特点,及时采取有效措斀,才能保证冬季混凝土施工的顺利进行和质量安全。
(5)使用加热设备在冬季寒冷的气候条件下,为了确保混凝土的凝固过程不受低温影响,可以考虑使用加热设备。
这些设备可以提供必要的热量,保持混凝土的温度在适宜的范围内,有利于混凝土的凝固和早强发展。
冬季施工特点及规定
冬季施工特点及规定
一、引言
在建筑行业中,冬季的施工往往会面临一系列特殊的挑战。
冷
空气、低温、降雪等因素对施工工程的进行产生一定的影响。
本文
将重点探讨冬季施工的特点及规定,以便合理应对这些挑战,确保
建筑项目的顺利完成。
二、特点
1.低温影响
冬季气温低,对混凝土、沥青和其他施工材料的凝固和固化过
程产生直接影响。
低温可能导致水分的结冰,使混凝土的凝结速度
减慢。
此外,低温还会增加沥青施工的难度,使得它难以均匀铺设。
2.降雪
冬季降雪是冬季施工的主要挑战之一。
降雪会对建筑材料和设
备的存放和保护提出更高的要求。
同时,积雪也会给施工现场的清
理和施工进度带来阻碍。
3.工作效率降低
由于低温和恶劣的气候条件,冬季施工的工作效率比夏季施工要低。
冷空气和寒风会影响工人的工作状态和健康状况,导致工作效率下降。
三、规定
为了保证冬季施工的安全和质量,相关部门制定了一系列规定和措施。
1.施工条件要求
在进行冬季施工前,必须对施工地点进行评估。
施工地点的天气条件、地下水位、土壤温度等都是考虑的因素。
如果冬季施工条件不满足施工要求,可以采取加热、覆盖等措施来改善。
2.施工材料要求
施工材料在冬季施工中需要符合相关的规范和标准。
对于混凝土、沥青等材料,要求生产商提供符合低温施工的材料,以确保施工质量。
3.作业人员保护。
混凝土冬期施工一般规定(三篇)
混凝土冬期施工一般规定冬季施工是指在气温较低的季节进行的建筑施工。
对于混凝土冬季施工,一般有以下规定:1. 温度控制:混凝土在施工过程中需要保持一定的温度,一般要求混凝土的温度不低于5℃,否则会影响混凝土的凝固和强度发展。
在低温天气下,需要采取加热措施,如在混凝土中添加温度控制剂、使用蒸汽、加热地面等方法保持混凝土的温度。
2. 施工时间控制:冬季气温较低,施工时间受到限制。
一般要求混凝土浇筑在气温低于5℃的情况下尽量避免,如果必须在低温条件下施工,则需要选择气温较高的时段,如中午或下午,以提高混凝土的凝固和强度发展。
3. 施工保护:在混凝土浇筑后,需要采取保护措施防止冻害。
常见的保护方法包括覆盖保温膜、加盖保温棚等,以防止混凝土遭受冷空气的直接侵袭。
4. 施工材料选择:在冬季施工中,需要选用适合低温环境下使用的混凝土材料和添加剂,以确保混凝土的性能和施工质量。
使用抗冻混凝土或添加抗冻剂可以在低温条件下提高混凝土的抗冻性能。
5. 监测和测试:在冬季施工过程中,需要进行温度监测和强度测试,以确保混凝土的凝固和强度发展符合要求。
温度监测可以通过埋置温度传感器或使用红外测温仪等方法进行。
这些规定可以根据具体的地区和施工项目进行调整,重要的是要确保混凝土在冬季施工中能够达到设计要求和质量标准。
混凝土冬期施工一般规定(二)在冬季进行混凝土施工时,应遵循以下一般规定:1. 温度控制:混凝土施工时,环境温度应保持在5℃以上,施工材料的温度应在10℃以上。
如果温度过低,可能会对混凝土的强度和养护效果产生负面影响。
2. 防冻措施:在低温环境下施工,需要采取防冻措施保护新浇筑的混凝土。
常见的防冻措施包括使用加热混凝土原料、加热拌合水、使用保温材料覆盖和加热养护等。
3. 加速凝结:可采用一些特殊的混凝土掺合料或加速剂,来加速混凝土的凝结和强度发展,以便在较短时间内完成施工。
4. 养护措施:施工后的混凝土需要进行养护,以确保混凝土达到设计强度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冬季施工特点
1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
冬施规定:
砌体工程:在预计10天内的平均气温低于5℃,即进入冬季施工阶段。
砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
进入十一月份后,各单位都要随时注意收听当地的气象预报,•开始每天测温,并做好气温突然下降的防冻准备工作。
混凝土的拌和温度T0为:
T0=[0.9(mceTce+msaTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+c1( wsamsaTsa+wgmgTg)-c2(wsamsa+wgmg)]/[4.2mw+0.9(mce+msa +mg)
式中:T0---混凝土拌和温度
mw ---水用量
mce---水泥用量
msa---沙子用量
mg---石用量Tw---水温度
Tce---水泥温度
Tsa---砂温度
Tg---石温度
ωsa---砂含水率
ωg---石含水率
C1----水的比热容,砂取4.2
C2----冰的溶解热,石取335
将有关数据代入公式得T0=10.42℃。
