大型机械设备进出场及安拆费

合集下载

大型机械进出场及安拆

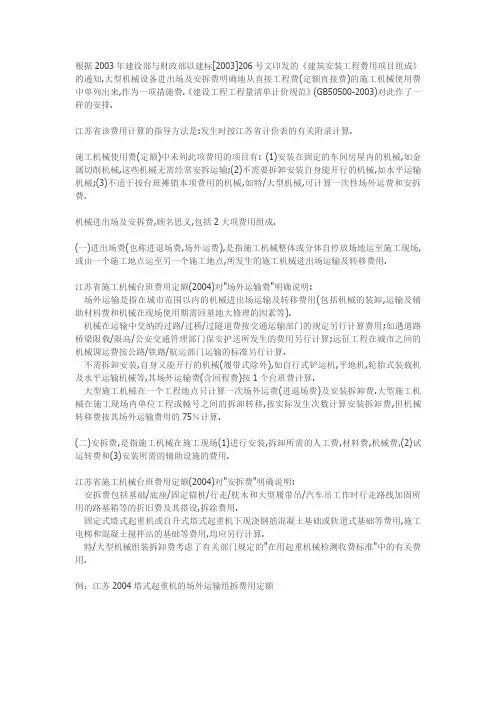

大型机械进出场及安拆

根据2003年建设部与财政部以建标[2003]206号文印发的《建筑安装工程费用项目组成》的通知,大型机械设备进出场及安拆费明确地从直接工程费(定额直接费)的施工机械使用费中单列出来,作为一项措施费.《建设工程工程量清单计价规范》(GB50500-2003)对此作了一样的安排.江苏省该费用计算的指导方法是:发生时按江苏省计价表的有关附录计算.施工机械使用费(定额)中未列此项费用的项目有: (1)安装在固定的车间房屋内的机械,如金属切削机械,这些机械无需经常安拆运输;(2)不需要拆卸安装自身能开行的机械,如水平运输机械;(3)不适于按台班摊销本项费用的机械,如特/大型机械,可计算一次性场外运费和安拆费.机械进出场及安拆费,顾名思义,包括2大项费用组成.(一)进出场费(也称进退场费,场外运费),是指施工机械整体或分体自停放场地运至施工现场,或由一个施工地点运至另一个施工地点,所发生的施工机械进出场运输及转移费用.江苏省施工机械台班费用定额(2004)对"场外运输费"明确说明:场外运输是指在城市范围以内的机械进出场运输及转移费用(包括机械的装卸,运输及辅助材料费和机械在现场使用期需回基地大修理的因素等).机械在运输中交纳的过路/过桥/过隧道费按交通运输部门的规定另行计算费用;如遇道路桥梁限载/限高/公安交通管理部门保安护送所发生的费用另行计算;远征工程在城市之间的机械调运费按公路/铁路/航运部门运输的标准另行计算.不需拆卸安装,自身又能开行的机械(履带式除外),如自行式铲运机,平地机,轮胎式装载机及水平运输机械等,其场外运输费(含回程费)按1个台班费计算.大型施工机械在一个工程地点只计算一次场外运费(进退场费)及安装拆卸费.大型施工机械在施工现场内单位工程或幢号之间的拆卸转移,按实际发生次数计算安装拆卸费,但机械转移费按其场外运输费用的75%计算.(二)安拆费,是指施工机械在施工现场(1)进行安装,拆卸所需的人工费,材料费,机械费,(2)试运转费和(3)安装所需的辅助设施的费用.江苏省施工机械台班费用定额(2004)对"安拆费"明确说明:安拆费包括基础/底座/固定锚桩/行走/枕木和大型履带吊/汽车吊工作时行走路线加固所用的路基箱等的折旧费及其搭设,拆除费用.固定式塔式起重机或自升式塔式起重机下现浇钢筋混凝土基础或轨道式基础等费用,施工电梯和混凝土搅拌站的基础等费用,均应另行计算.特/大型机械组装拆卸费考虑了有关部门规定的"在用起重机械检测收费标准"中的有关费用.例:江苏2004塔式起重机的场外运输组拆费用定额对于一般施工机械,在施工机械使用费的7项(台班费)构成中是包括安拆费及场外运费的,基本计算方法是:分别按不同机械/型号/重量/外形/体积/安拆和运输方法,通过测算其工料,机械的耗用量后综合计算取定.除地下工程机械外,一般均按年平均4次运输,运距平均25km以内考虑.其计算公式为:台班安拆费=机械一次安拆费×年平均安拆次数÷年工作台班+辅助设施摊销费辅助设施摊销费=辅助设施一次费用×(1-残值率)÷辅助设施耐用台班台班场外运费=(一次运输及装卸费+辅助材料一次摊销费+一次架线费)×年平均场外运输次数÷年工作台班附:全国统一施工机械台班费用编制规则(2001)5 施工机械台班单价的费用计算5.4 安拆费及场外运费5.4.1 安拆费及场外运费根据施工机械不同分为计入台班单价、单独计算和不计算三种类型。

119831_大型机械进出场、安拆、铺轨及停滞费

119831_大型机械进出场、安拆、铺轨及停滞费

附录3 大型机械进出场、安拆、铺轨及停滞说明一、施工机械场外运输费用1.施工机械场外运输费用是指施工机械整体或分体自停放场地运至施工现场和竣工后运回停放地点的来回一次性包干费用。

包括:人工费、材料费、机械费(含本机使用费)、架线费、回程费。

2.场外运输费用运距为25km以内,运距超过25km时,按交通部门有关规定,由甲、乙双方商定。

3.单位工程之间机械转移,运距在500m以内,按相应机械场外运输费乘以系数0.8;运距在500m以外仍执行本费用。

4.自行式机械即本机有行走机构的机械,其场外运输费按该机种正常行驶速度耗用的台班数及其相应的台班单价计算。

拖行和运载机械也按上述规定执行。

5.自行式机械在行驶途中发生的一次性养路费或公路通行费除载货汽车、自卸汽车、平板拖车、长材运输车、油罐车、洒水车其台班单价中巳含税费不另计入外,其他自行式机械可计入场外运输费用中。

二、型施工机械安装拆卸费用1.工机械安装拆卸费用是指特、大型机械在施工现场进行安装、拆卸所需的人工、材料、机械等费用之和的一次性包干费用。

2.安拆费中巳包括了机械安装完毕后本机试运转费用。

3.不需安装、拆卸的机械,不计算安拆费。

4.自升式塔式起重机安拆费是以塔高45m确定的;如塔高超过45m时,每增高10m其安拆费增加20%。

三、机械固定式基础浇筑及轨道安装、拆卸费用1.式起重机等基础及轨道安装、拆卸费,是指每浇筑、拆除一座固定基础或安、拆一米轨道(双轨)所需的一次性包干费用(含路基铺拆)。

包括:人工费、材料费、机械费。

2.塔式起重机轨道以直线型为准,如为弧线型时,其弧型部分按本费用相应项目乘以系数1.15。

3.固定式基础,不包括打桩,发生时按相应定额项目计算。

4.本费用不包括钢轨和枕木之间需增加其他型钢或钢板的塔式起重机轨道。

5.塔式起重机轨道铺、拆费用按起重力矩20kNm~60kNm和80kNm~80kNm以上划分;使用时可根据实际发生的塔式起重机规格,套用相应项目。

第十三章 常用大型机械安拆和场外运输费用表

第十三章 常用大型机械安拆和场外运输费用表

第十三章常用大型机械安拆和场外运输费用表说明一、轨道铺拆费用表1.轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15计算。

3.本定额不包括:轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、自升塔式起重机固定式基础,施工电梯和混凝土搅拌站的基础等。

应按《建筑定额》中有关规定计算。

二、特、大型机械每安装、拆卸一次费用表1.安拆费中已包括机械安装完毕后的试运转费用。

2.自升式塔式起重机的安拆费是以塔高45m确定的,如塔高超过45m时,每增高10m,安拆费增加20%,其增高部分的折旧费按相应定额子目折旧费的5%计算,并入台班基价中。

三、特、大型机械场外运输费用表1.本表费用已包括机械的回程费用。

2.凡利用自身行走装置转移的大型机械场外运输费用按下列规定计算:履带式行走装置者:2km以内按0.5台班,5km以内按1台班计算;轮胎式行走装置者:5km以内按0.5台班,10km以内按1台班,25km以内按2个台班计算;汽车式行走装置者:10km以内按0.5台班,25km以内按1台班计算。

3.本表除列运距25km以内的机械进出场费用外,还列有运距25km以外50km以内每增加1km的进出场费用每增加1km费用,按运输机械的平均车速求出。

运输车辆平均车速按下表计算载重汽车重车(载)30km/h平板拖车组重车15km/h 空车(载)40km/h空车25km/h平板拖车组往返=0.0111+0.0067=0.0178台班(2)超过50km以上,每增加1km的费用计算,是指运距50km以上而发生的费用,则每增加1km的费用按定额中机械进(退)场费每增加1km费用乘1.2系数。

1.2系数是根据劳动定额规定作业时间调车距离的步距测算而得。

平板拖车组每增加1km的台班计算表:表(一)车辆名称车速(km/h)作业时间(h)调车步距(h)纯运输、装卸时间(h)50km内70km内90km内50km内70km内90km内平板拖车组重车15空车257 1.50 2.00 2.50 5.50 5.00 4.50表(二)车辆装载情况单趟往返50km内70km内90km内50km内70km内90km内重车空车0.01210.00730.01330.0080.01480.00890.0194 0.0213 0.0237表中往返数字与25km以内往返数字相比:4.大型机械场外运输费、安装拆卸费用中未包括:(1)有公安、交通部门的保安护送费用;(2)路桥(涵)限载发生的加固和通行损失费用;(3)道路临时拓宽和必须占用道路的费用;(4)水运及铁路运输费用;(5)过路、过桥、过渡等费用。

如大型机械设备进出场费及安拆费、室内空气污染测试费等

如大型机械设备进出场费及安拆费、室内空气污染测试费等

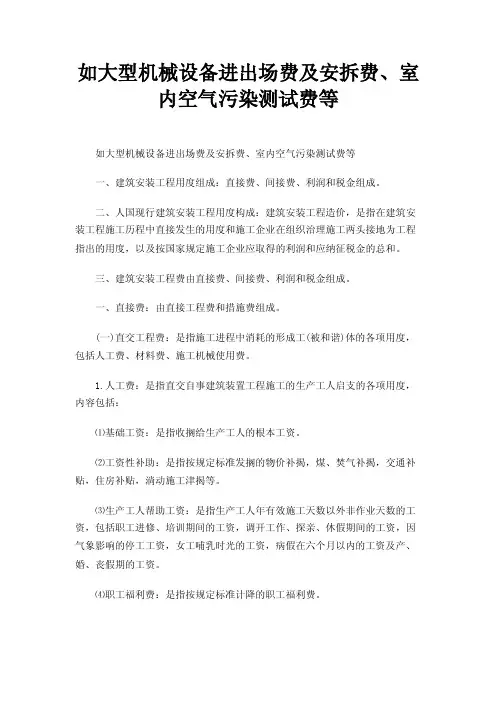

如大型机械设备进出场费及安拆费、室内空气污染测试费等如大型机械设备进出场费及安拆费、室内空气污染测试费等一、建筑安装工程用度组成:直接费、间接费、利润和税金组成。

二、人国现行建筑安装工程用度构成:建筑安装工程造价,是指在建筑安装工程施工历程中直接发生的用度和施工企业在组织治理施工两头接地为工程指出的用度,以及按国家规定施工企业应取得的利润和应纳征税金的总和。

三、建筑安装工程费由直接费、间接费、利润和税金组成。

一、直接费:由直接工程费和措施费组成。

(一)直交工程费:是指施工进程中消耗的形成工(被和谐)体的各项用度,包括人工费、材料费、施工机械使用费。

1.人工费:是指直交自事建筑装置工程施工的生产工人启支的各项用度,内容包括:⑴基础工资:是指收搁给生产工人的根本工资。

⑵工资性补助:是指按规定标准发搁的物价补揭,煤、焚气补揭,交通补贴,住房补贴,淌动施工津揭等。

⑶生产工人帮助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工进修、培训期间的工资,调开工作、探亲、休假期间的工资,因气象影响的停工工资,女工哺乳时光的工资,病假在六个月以内的工资及产、婚、丧假期的工资。

⑷职工福利费:是指按规定标准计降的职工福利费。

⑸生产农己逸动掩护费:是指按规定标准收搁的休息维护用品的购买省及修缮费,徒工服装补助,防暑落温费,正在有碍身材安康环境中施工的保健用度等。

2.材料费:是指施工历程中消耗的形成工程实体的本材料、帮助材料、构配件、零件、半废品的用度。

内容包括:⑴资料本价(或供给价钱)。

⑶运输损消耗:是指材料在运输装卸过程中不可防止的损耗。

⑷采购及保管费:是指为组织采购、供给和保管材料过程中所需要的各项用度。

包括:采购费、仓储费、工地保管费、仓储损耗。

⑸检验试验费:是指对于建筑材料、构件和建筑安装物进行普通审定、检讨所发生的用度,包括自设试验室进行实验所耗用的材料和化教药品等用度。

不包括新构造、新材料的试验费和建设单位对具有出厂及格证实的材料进行检验,对于构件做损坏性试验及其他特别请求检验试验的用度。

(二)大型机械一次安拆费

(二)大型机械一次安拆费

(二)大型机械一次安拆费大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。

(三)大型机械进出场费1.大型机械进场费定额是按25km以内编制的,进场或返回全程在25km以内者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算。

2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费。

3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行。

4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。

5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。

6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。

(二)大型机械一次安拆费,大型机械进场费均以“台·次”计算。

三、脚手架工程(一)一般说明:1.本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。

2.本定额是按扣件式钢管脚手架(其中包括:提升架、单双排架)进行编制的,若实际采用木制、竹制时,按相应定额项目乘以下表系数:(二)综合脚手架1.凡能够按“建筑面积计算规则”计算建筑面积的建筑工程均按综合脚手架定额项目计算脚手架摊销费。

2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。

满堂基础(独立柱基或设备基础投影面积超过20m2以上)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。

3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。

4.檐口高度在50m以上的综合脚手架中,外墙脚手架是按提升架综合的,实际施工不同时,不做调整。

(三)单项脚手架说明1.凡不能按“建筑面积计算规则”计算建筑面积的建筑工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。

大型机械设备进出场及安拆费中大型机械设备标准

大型机械设备进出场及安拆费中大型机械设备标准

大型机械设备进出场及安拆费中大型机械设备标准1. 引言1.1 概述大型机械设备在现代工业中扮演着至关重要的角色,其进出场与安拆过程不仅需要高度的专业知识和技术,还需要考虑到相关费用因素。

在本篇文章中,我们将探讨大型机械设备进出场及安拆费用的相关标准和分析方法。

1.2 文章结构本文将按照以下顺序进行论述:首先,在第二部分中,我们将详细分析大型机械设备进出场的各种方式,并介绍相关费用计算方法。

然后,在第三部分中,我们将深入探讨大型机械设备安装过程中所产生的费用,并解析安装成本构成要素。

接下来,在第四部分中,我们将讨论大型机械设备拆卸过程中的费用情况,并提供常见问题解决方案。

最后,在第五部分中,我们对本文进行总结,展望未来的研究方向并致以感谢。

1.3 目的通过撰写本文,旨在提供一个系统性的理解大型机械设备进出场及安拆费用的标准和分析方法。

此外,我们希望为相关领域的进一步研究提供一些有价值的探讨和建议。

通过深入分析,读者将能够更好地了解大型机械设备进出场与安拆过程中所涉及的费用,并在实际工作中做出更明智的决策。

以上是文章"1. 引言"部分的详细内容。

2. 大型机械设备进出场费用分析:2.1 进出场方式:大型机械设备的进出场方式主要包括以下几种:道路运输、铁路运输、水路运输和空中运输。

道路运输是最常见的方式,可以通过公路将大型机械设备从生产地点运送到工程现场。

铁路运输则常用于较远距离的长途转移,有时需要组装低平板车或使用专用铁路车辆进行装载和卸载。

水路运输又可分为内河和海洋两种,内河水域可以利用船舶或驳船来进行机械设备的运输,而海洋则需要使用大型货轮完成长途跨海的任务。

空中运输虽然成本较高,但在紧急情况下或无法使用其他方式时仍具有一定重要性。

2.2 相关费用计算方法:大型机械设备进出场费用主要由以下几个方面构成:人力费用、物流费用、装卸费用和保险费用。

人力费用涵盖了监督员、操作员以及装卸工等人员的工资支出,其计算通常基于所需工作时间和人数,并根据当地市场行情进行调整。

大型机械进出场及安拆费

大型机械进出场及安拆费

大型机械进出场、安拆费及场外运输一、说明1、本节定额,编制时,对机械种类不同、但其人工、材料、机械消耗量完全相同的子目,进行了合并。

2、塔式起重机基础及拆除,指塔式起重机混凝土基础的搅拌、浇筑、养护及拆除,以及塔式起重机轨道式基础的铺设。

3、大型机械安装、拆卸,指大型施工机械在施工现场进行安装、拆卸所需的人工,材料、机械、试运转,以及安装所需的辅助设施的折旧、搭设及拆除。

4、大型机械场外运输,指大型施工机械整体或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以内的装卸、运输(包括回程)、辅助材料以及架线等工作内容。

轮胎式不计算。

5、本节定额的项目名称,未列明大型机械规格、能力等特点的,均涵盖各种规格、能力、构造和工作方式的同种机械。

例如:5t、10t、15t、20t四种不同能力的履带式起重机,其场外运输均执行10-5-19履带式起重机子目。

6、定额未列子目的大型机械,不计算安装、拆卸及场外运输。

7、大型机械安装、拆卸及场外运输,编制标底时,按下列规定执行:(1)塔式起重机混凝土基础,建筑物首层(不含地下室)建筑面积600m2以内,计1座;超过600m2,每增加400m2以内,增加1座。

每座基础,按10m3混凝土计算。

(2)大型机械安装、拆卸及场外运输,按标底机械汇总表中的大型机械,每个单位工程至少计1台次;工程规模较大时,按大型机械工作能力、工程量、招标文件规定的工期等具体因素确定。

8、大型机械场外运输超过25km时,一般工业与民用建筑工程,不另计取。

二、工程量计算及定额应用[例10-20]某宿舍楼工程用塔式起重机(6t)一台,塔式起重机混凝土基础体积为16m3,计算工程量,确定定额项目。

解:①塔式起重机混凝土基础工程量=16.00m3塔式起重机混凝土基础套10-5-1定额基价=1686.24元/10m3②塔式起重机(6t)安装拆卸工程量=1台次塔式起重机(6t)安装拆卸套10-5-20定额基价=4991.83元/台次③塔式起重机(6t)场外运输工程量=1台次塔式起重机(6t)场外运输套10-5-20-1定额基价=7173.69元/台次大型机械安拆及场外运输说明一、塔式起重机基础及轨道铺拆费中轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15 计算。

06大型机械设备进出场及安拆费

06大型机械设备进出场及安拆费
工作联系单
工程名称
瑞昌市棚户区(城中村)改造盛世家园安置区二标段
日期
2013年10月12日
致:瑞昌市大唐新区管理委员会
九江市建设监理有限公司
事由:盛世家园二标段大型机械设备进出场及安拆费
内容:
盛世家园二标段招标清单中无“大型机械设备进出场及安拆”项目,按照现行工程量清单计价规范、2004年《江西省建筑工程消耗量定额及统一基价表》、经审批的施工组织设计方案及现场实际施工情况,应计取此项费用。具体情况如下:
1.“场外运输静力压桩机120t以内25km以内”1台次;
2.“静力压桩机120t以内安拆费”1台次;
3.“场外运输柴油打桩机5t以内25km以内”5台次;
4.“柴油式打桩机安拆费”5台次;
5.“场外运输自升式塔式起重机25km以内”2台次;
6.“自升式塔式起重机安拆费”2台次;
上述问题请各单位核实并给予答复。
施工单位:江西省临川安石建筑工程有限公司
项目经理:

(通用部分计算规则及计算说明)---四川省建设工程工程量清单计价定额

(通用部分计算规则及计算说明)---四川省建设工程工程量清单计价定额

T。

A 通用项目说明一、大型机械设备进出场及安拆(一)塔式起重机基础及施工电梯基础。

1.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15.2.固定式基础如需打桩时,其打桩费用按“A.建筑工程”桩基分部相应定额项目计算. 3.本定额不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道和混凝土搅拌站的基础、不带配重的自升式起重机、固定式基础、施工电梯基础等。

(二)大型机械一次安拆费.大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。

(三)大型机械进、出场费。

1.大型机械进场费定额是按≤25km编制的,进场或返回全程≤25km者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算.2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费.3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行.4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。

5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。

6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。

二、施工排水、降水(一)小孔径深井降水指孔径≤300mm、井管≤150mm的降水。

(二)大孔径深井降水指孔径>300mm,井管(井笼)>150mm的降水.(三)轻型井点降水系指在被降水建筑物基坑的四周设置许多较细井点管(支管),打入地下蓄水层内,井点管的上端与总管相连接,利用抽水设备将地下水位降低至地坑底以下.(四)轻型井点每天降水费用是24小时的降水费用.(五)成井用泥浆沉淀池、泥浆沟的挖砌以及泥浆运输费按“A.建筑工程"相应定额项目另行计算.(六)排水用沉砂池、砖砌排水沟、混凝土排水管,按“A。

A12大型机械进出场、安拆、铺轨及停滞费用说明

A12大型机械进出场、安拆、铺轨及停滞费用说明

A.12 大型机械进出场、安拆、铺轨及停滞费用说明一、大型施工机械场外运输费用1、施工机械场外运输费用是指施工机械整体或分体自停放场地运至施工现场和竣工后运回停放地点的来回一次性包干费用。

包括:人工费、材料费、机械费(含本机使用费)、架线费、回程费。

2、场外运输费用运距为25km以内,运距超过25km时,按交通部门有关规定,由甲、乙双方商定.3、单位工程之间机械转移,运距在500m以内,按相应机械场外运输费乘以系数0.8;运距在500m以外仍执行本费用。

4、自行式机械即本机有行走机构的机械,其场外运输费按该机种正常行驶速度耗用的台班数及其相应的台班单价计算。

拖行和运载机械也按上述规定执行。

5、自行式机械在行驶途中发生的一次性养路费或公路通行费除载货汽车、自卸汽车、平板拖车、长材运输车、油罐车、洒水车其台班单价中巳含税费不另计入外,其他自行式机械可计入场外运输费用中。

二、大型施工机械安装拆卸费用1、施工机械安装拆卸费用是指特、大型机械在施工现场进行安装、拆卸所需的人工、材料、机械等费用之和的一次性包干费用。

2、安拆费中巳包括了机械安装完毕后本机试运转费用。

3、不需安装、拆卸的机械,不计算安拆费。

4、自升式塔式起重机安拆费是以塔高45m确定的;如塔高超过45m时,每增高10m其安拆费增加20% 。

三、机械固定式基础浇筑及轨道安装、拆卸费用1、塔式起重机等基础及轨道安装、拆卸费,是指每浇筑、拆除一座固定基础或安、拆1m轨道(双轨)所需的一次性包干费用(含路基铺拆)。

包括:人工费、材料费、机械费。

2、塔式起重机轨道以直线型为准,如为弧线型时,其弧型部分按本费用相应项目乘以系数1.15 。

3、固定式基础,不包括打桩,发生时按相应定额项目计算。

4、本费用不包括钢轨和枕木之间需增加其他型钢或钢板的塔式起重机轨道。

5、塔式起重机轨道铺、拆费用按起重力矩20kNm~60kNm和80kNm~80kNm以上划分;使用时可根据实际发生的塔式起重机规格,套用相应项目。

第十三章 ,常用大型机械安拆和场外运输费用表

第十三章 ,常用大型机械安拆和场外运输费用表

第十三章常用大型机械安拆和场外运输费用表说明一、轨道铺拆费用表1.轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15计算。

3.本定额不包括:轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、自升塔式起重机固定式基础,施工电梯和混凝土搅拌站的基础等。

应按《建筑定额》中有关规定计算。

二、特、大型机械每安装、拆卸一次费用表1.安拆费中已包括机械安装完毕后的试运转费用。

2.自升式塔式起重机的安拆费是以塔高45m确定的,如塔高超过45m时,每增高10m,安拆费增加20%,其增高部分的折旧费按相应定额子目折旧费的5%计算,并入台班基价中。

三、特、大型机械场外运输费用表1.本表费用已包括机械的回程费用。

2.凡利用自身行走装置转移的大型机械场外运输费用按下列规定计算:履带式行走装置者:2km以内按0.5台班,5km以内按1台班计算;轮胎式行走装置者:5km以内按0.5台班,10km以内按1台班,25km以内按2个台班计算;汽车式行走装置者:10km以内按0.5台班,25km以内按1台班计算。

3.本表除列运距25km以内的机械进出场费用外,还列有运距25km以外50km以内每增加1km的进出场费用每增加1km费用,按运输机械的平均车速求出。

平板拖车组往返=0.0111+0.0067=0.0178台班(2)超过50km以上,每增加1km的费用计算,是指运距50km以上而发生的费用,则每增加1km的费用按定额中机械进(退)场费每增加1km费用乘1.2系数。

1.2系数是根据劳动定额规定作业时间调车距离的步距测算而得。

平板拖车组每增加1km的台班计算表:4.大型机械场外运输费、安装拆卸费用中未包括:(1)有公安、交通部门的保安护送费用;(2)路桥(涵)限载发生的加固和通行损失费用;(3)道路临时拓宽和必须占用道路的费用;(4)水运及铁路运输费用;(5)过路、过桥、过渡等费用。

以上5项未包括的费用发生时,按实签证,计入机械台班使用费。

大型机械进出场费审计要点全套

大型机械进出场费审计要点全套

大型机械进出场费审计要点全套1、[知识盲区]大型机械进出场费定义大型机械的进出场费用是指无法通过自身的设备,或者通过自身的设备对于公路会有所破坏(政府不允许),等施工机械或者施工设备,同时包括整体或者部分运输至施工现场的,运输、装卸、辅助材料及架线等费用。

2、[知识盲区]常见的大型机械进出场类型及机械(1)类型:土方工程机械、打桩工程机械、建筑物工程机械三大类。

按项计算,计入总价措施项目费中。

(2)常用的大型机械:履带式挖掘机、履带式推土机、履带式起重机、塔式起重机、强夯机、柴油打桩机、静力压桩机、施工电梯、混凝土搅拌站、潜水钻孔机、拖式铲运机、沥青摊铺机、深层搅拌桩机等。

3、[审计点]大型机械进出场费用组成(1)大型机械的进出场费用按照一次性包干考虑,包括回程费用定额。

未包括以下费用:1)机械非正常的解体和组装费;2)运输途中发生的桥梁、涵洞和道路的加固费用;3)机械进场后行驶的场地加固费。

(2)大型机械进出场费用运输运距是按多少考虑,不同地区定额规定不一样,参考贵州省定额为30km考虑,四川省定额为25km考虑。

地区一:大型施工机械设备进出场1.施工机械场外运输费用是指施工机械整体或分体自停放场地运至施工现场和竣工后运回停放地点的来回一次性包干费用。

2.场外运输费用运距按≤30km编制,超出该运距上限的场外运输费用,不适用本定额。

3.单位工程之间机械转移,运距≤500m,按相应机械场外运输费用定额项目乘以系数0. 80;运距>500m仍执行该定额项目。

4.自升式塔式起重机场外运输费用是以塔高45m编制的,塔高>45m且≤200m时,每增高10m,按相应定额项目增加10%,不足10m按10m计算。

地区二:大型机械设备进出场及安拆费等(一)大型机械设备进出场。

1.大型机械进场费定额是按≤25km编制的,进场或返回全程≤25km者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算。

清单计价含大型机械进出场

清单计价含大型机械进出场

精选陪伴,让岁月更温暖作文(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用范文,如工作资料、合同协议、条据文书、方案大全、职场资料、个人写作、教学资料、经典美文、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this store provides various types of practical sample essays for everyone, such as work materials, contracts and agreements, clauses, documents, plans, workplace materials, personal writing, teaching materials, classic American essays, essays, other essays, etc. Please pay attention to the different formats and writing methods of the model essay!精选陪伴,让岁月更温暖作文精选陪伴,让岁月更温暖作文5篇关怀不一定是啥英雄王座的大事儿,可能是一句话或一个姿势,例如雪里的守候……下面是本店铺为大家整理的精选陪伴,让岁月更温暖作文,希望能够帮助到大家!精选陪伴,让岁月更温暖作文(篇1)爱,是清晨爸爸为我泡好的一杯热腾腾的牛奶;爱,是放学后妈妈亲手为我做的精致小点心;爱,是每次回老家时爷爷奶奶张罗的一桌丰盛大餐……小时候的我很孤独,爸爸妈妈常常在外工作,每当看到其他小朋友,坐在爸爸的肩膀上骑大马,依偎在妈妈怀里撒娇,我就特别特别羡慕,多么希望爸爸妈妈也能陪在我的身边呀。

安措费2%计算基数

安措费2%计算基数

安措费2%计算基数措施费计算基数是人工费+机械费的和。

措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。

措施费费用内容:1、大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。

2、混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。

3、脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。

4、施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。

5、其它施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。

扩展资料:施工组织方面1.环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。

环境保护费=(分部分项工程量清单.定额人工费+单价措施项目清单.定额人工费)X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)2. 文明施工费:是指施工现场文明施工所需要的各项费用。

文明施工费=(分部分项工程量清单.定额人工费+单价措施项目清单.定额人工费)X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)3.安全施工费:是指施工现场安全施工所需要的各项费用。

安全施工费=(分部分项工程量清单.定额人工费+单价措施项目清单.定额人工费)X安全施工费费率安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大型机械设备进出场及安拆费
【提问】请问老师:措施费中的“大型机械设备进出场及安拆费”与施工机械使用费中的“安拆费及场外运费”,我觉得有可能重复,不知它们有何具体的区别。

谢谢!
【回答】学员您好:
大型机械的安拆费进入措施费,中小型机械的进入施工机械使用费。

具体大小型的分类以地方规定为准。

如有些地区界定大型机械为塔吊、打桩机、压桩机、施工电梯、潜水钻孔机、喷粉桩或深层搅拌钻机、砼搅拌站等,以上这些要计大型机械安拆费;履带式推土机、起重机、挖掘机,柴油打桩机、塔吊、压路机、砼搅拌站、压桩机、施工电梯、潜水钻孔机、喷粉桩或深层搅拌钻机、轮筋钻机等这些要计大型机械场外运输费。

这些费用要计入措施费。

其他机械属一般机械,其安拆及场外运输包括在直接工程费中,属于施工机械使用费。

【追问】老师:您好!
脚手架搭拆费=脚手架摊销量*脚手架价格+搭、拆、运输费搭、拆、运输费怎么计算?单位一次使用量指什么?脚手架的摊销费用怎么计算?脚手架搭拆费是摊销费用吗?
【回答】您的问题答复如下:
脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费搭、拆、运输费怎么计算?单位一次使用量指什么?脚手架的摊销费用怎么计算?脚手架搭拆费是摊销费用吗?
答:搭、拆、运费这在施工现场很灵活,比如运脚手架每吨多少钱、没车多少钱等。

摊销量计算公式:
脚手架摊销量=【单位一次使用量×(1-残值率)】/(耐用期/一次使用期)
脚手架费是这些搭拆、运费及脚手架的摊销(租赁)费。

★问题所属科目:监理工程师——建设工程投资控制。
