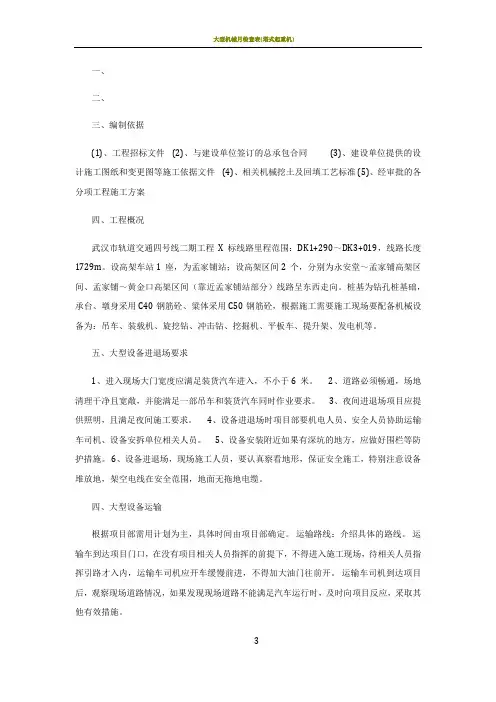

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

一、二、三、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同 (3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准 (5)、经审批的各分项工程施工方案四、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

五、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场及安拆施工专项方案精编版

大型机械设备进出场及安拆施工专项方案精编版

一、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同 (3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准 (5)、经审批的各分项工程施工方案二、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

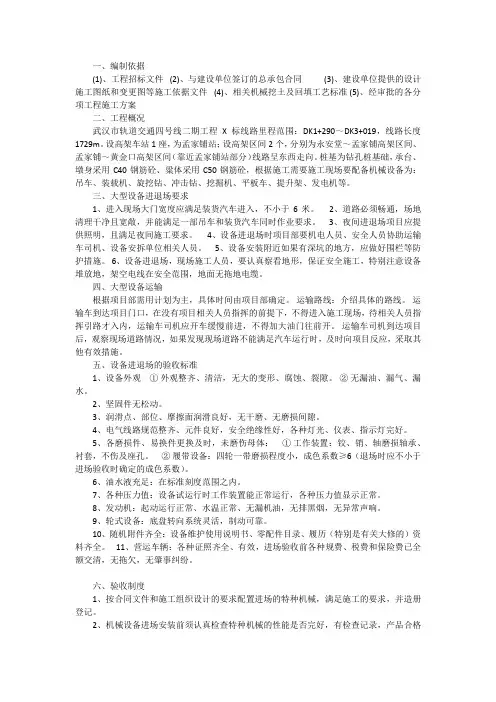

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

一、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同(3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案二、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

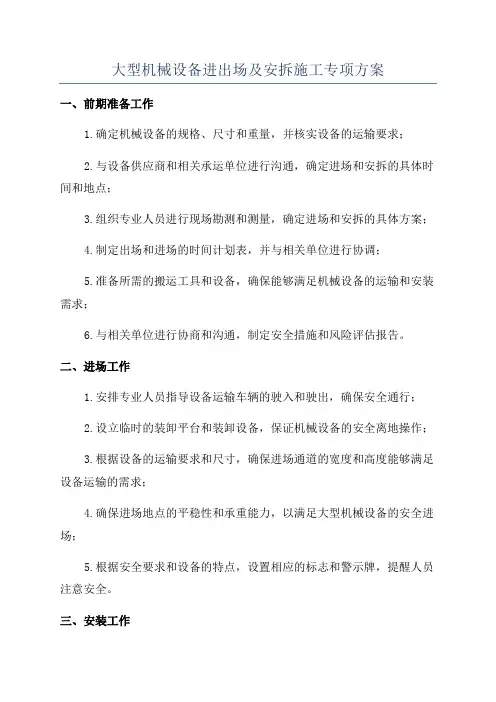

大型机械设备进出场及安拆施工专项方案一、前期准备工作1.确定机械设备的规格、尺寸和重量,并核实设备的运输要求;2.与设备供应商和相关承运单位进行沟通,确定进场和安拆的具体时间和地点;3.组织专业人员进行现场勘测和测量,确定进场和安拆的具体方案;4.制定出场和进场的时间计划表,并与相关单位进行协调;5.准备所需的搬运工具和设备,确保能够满足机械设备的运输和安装需求;6.与相关单位进行协商和沟通,制定安全措施和风险评估报告。

二、进场工作1.安排专业人员指导设备运输车辆的驶入和驶出,确保安全通行;2.设立临时的装卸平台和装卸设备,保证机械设备的安全离地操作;3.根据设备的运输要求和尺寸,确保进场通道的宽度和高度能够满足设备运输的需求;4.确保进场地点的平稳性和承重能力,以满足大型机械设备的安全进场;5.根据安全要求和设备的特点,设置相应的标志和警示牌,提醒人员注意安全。

三、安装工作1.根据设备的安装要求和设计图纸,组织专业人员进行设备的安装;2.确保设备的瞬态和稳态工作状态,进行相应的测试和调试;3.根据设备的尺寸和重量,确定安装设备的位置和高度,并进行必要的加固和支撑工作;4.进行设备的电气和机械连接,确保设备的正常运行和联动控制;5.进行设备的灌浆和固定,确保设备的稳定性和安全性;6.制定设备的操作规程和维护保养方案,确保设备的长期稳定运行。

四、安装验收1.根据设备的安装要求和技术规范,进行相关的检查和测试;2.对设备的各项功能和性能进行测试和验收;3.进行设备的运行试验和调试,验证设备的性能和稳定性;4.根据设备的安装规范和安全标准,进行相关的验收和检验;5.编写详细的安装验收报告和记录,确保安装工作的合格性。

五、安拆工作1.制定安拆工作方案和步骤,并进行相关的风险评估和安全措施制定;2.组织专业人员进行设备的拆卸和分解工作,确保安全和高效;3.进行设备部件的清洗和包装工作,保护设备的表面和内部零部件;4.根据设备的拆卸要求和技术规范,进行相应的标记和记录;5.确保设备的拆卸和包装工作的合格性和完整性,以便后续的运输和再安装。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

一、二、三、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同 (3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准 (5)、经审批的各分项工程施工方案四、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

五、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

一、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同(3)、建设单位提供的设计施工图纸和变更图等施工依据文件 (4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案二、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场方案(三篇)

大型机械设备进出场方案(三篇)

大型机械设备进出场方案一、安全保证措施1、安全管理规定:1.1进入施工现场的大型机械如挖掘机、搅拌机等,在进场前须将机械及驾驶人员各项手续交由我公司机械管理部门进行____,____合格备案后上报监理部门核查无误后方可进入施工现场。

①机械检定合格手续、机械使用说明书、机械养护记录及机械拆装记录。

②驾驶人员须将经专业培训,考试合格取得建设行政主管部门颁发的操作证或公安部门颁发的机动车驾驶执照。

③进场机械的各种安全防护装置及监测、指示、仪表、报警等自动报警、信号装置应完好齐全,有缺损时应及时修复。

安全防护装置不完整或已失效的机械不得使用。

④新机、经过大修或技术改造的机械,必须按出厂使用说明书的要求和现行国家标准《建筑机械技术试验规程》(jgj34)进行测试和试运转。

1.2机械进场____完毕进入施工现场后,施工负责人为机械作业提供道路、水电、机棚或停放场地等必备的条件,并消除对机械作业有妨碍或不安全因素。

夜间作业时设置充足的照明。

1.3机械进入作业地点后,现场管理人员向操作人员进行施下任务和安全技术措施交底。

操作人员熟悉作业环境和施工条件听从指挥,遵守现场安全规则。

1.4进入现场的机械必须按照出厂使用说明书规定的技术性能、承载能力和使用条件,正确操作合理使用,严禁超载作业或任意扩大使用范围。

1.5安全部门每日讲行巡查,巡查内容包括:大型机械设备进出场方案(二)一、大型机械管理措施1.1为保障机械设备在施工现场安全运行,首先是机械设备方确保以完好的机械设备提供给施工现场使用。

带“病”的机械设备及缺少安全装置或安全装置失效的机械设备不得进入施工现场。

1.2大型施工机械设备进入施工现场____位置与施工现场的布置图所示意的位置相符,不得靠近架空输电线,如限于现场条件必须在线路近旁作业时,采取安全保护措施后方可作业。

1.3大型施工机械设备的____、拆卸根据原有生产厂的规定,按机械设备施工____设计的技术方案和安全作业技术措施,由专业队伍的队(组)人员在队(组)长的负责统一指挥下进行,并有技术和安全人员监护。

大型建筑设备进出场及安拆施工专项方案

大型建筑设备进出场及安拆施工专项方案

大型建筑设备进出场及安拆施工专项方案
简介
本方案旨在确保大型建筑设备的安全进出场和安拆施工。

采取
有效措施,减少意外事故和损坏。

进出场管理
1. 申请进出场:在设备运输前,责任人应向施工组织提出进出
场申请,并提供相关证明文件。

2. 安全检查与导航:在设备进场前,进行安全检查,确保设备
符合使用标准。

同时,设置导航标志,指引设备进出场的最佳路径。

3. 交通管理:设立专门的交通引导员和标志,确保设备进出场
时的交通畅通,并保持与其它设备和车辆的安全距离。

4. 预防措施:在进出场道路附近设置警示标志,提醒行人与设
备保持距离。

安拆施工管理
1. 安全培训:施工组织应针对安拆施工人员进行安全培训和意
识教育,确保他们具备相关技能和知识。

2. 安全操作规程:制定详细的安拆作业规程,包括设备的组装、拆卸、固定等步骤。

严格遵守规程,防止人为疏忽导致事故发生。

3. 检查和维护:施工组织应定期检查设备的可靠性,确保其正
常工作。

如发现问题,及时进行维护和修理。

4. 意外应急处置:制定应急预案,确保在发生意外情况时能够
迅速响应和处置,保护人员和设备安全。

总结
本方案旨在通过管理大型建筑设备的进出场和安拆施工,降低
事故风险。

施工组织应严格执行管理措施,并配备专业人员进行监
督和培训。

只有确保设备运输和安装过程的安全可靠,才能保证工
程的顺利进行。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案大型机械月检查表(塔式起重机)一、编制依据本检查表的编制依据包括工程招标文件、与建设单位签订的总承包合同、建设单位提供的设计施工图纸和变更图等施工依据文件、相关机械挖土及回填工艺标准、经审批的各分项工程施工方案。

二、工程概况本工程是武汉市轨道交通四号线二期工程X标线路,里程范围为DK1+290~DK3+019,线路长度为1729米。

设有一个高架车站,即孟家铺站;设有两个高架区间,分别为永安堂~孟家铺高架区间和孟家铺~黄金口高架区间(靠近XXX铺站部分)。

线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼,粱体采用C50钢筋砼。

施工现场需要配备吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等机械设备。

三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时,项目部要配备机电人员和安全人员协助运输车司机和设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场时,现场施工人员要认真察看地形,保证安全施工。

特别注意设备堆放地、架空电线在安全范围内、地面无拖地电缆。

四、大型设备运输具体时间由项目部确定,根据项目部需用计划为主。

运输路线应详细介绍。

运输车到达项目门口时,在没有项目相关人员指挥的前提下,不得进入施工现场。

待相关人员指挥引路后,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,应观察现场道路情况。

如果发现现场道路不能满足汽车运行,应及时向项目反应,并采取其他有效措施。

五、设备进退场的验收标准1、设备外观:外观整齐、清洁,无大的变形、腐蚀、裂隙;无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案一、设备进出场施工方案1.施工前的准备工作1.1组织开工前的安全教育培训,确保施工人员了解安全规范和操作流程。

1.2安排专人负责设备进出场的组织和协调工作。

1.3对设备进行分类、编号并制定设备进出场登记表。

1.4将进出场路线进行清理和修整,确保设备运输通畅。

2.设备进场工作2.1根据设备的种类和规模,合理安排进场时间和顺序。

2.2引导施工人员按照要求做好设备解绑和固定工作。

2.3组织专人对设备进行检查,确保设备完好无损。

3.设备安装施工3.1根据设备安装图纸和规范要求,组织施工人员进行设备拆卸和安装工作。

3.2确保操作人员佩戴符合要求的安全防护用品。

3.3设备安装结束后,进行质量检测和验收,并填写相应的检测报告。

4.设备出场工作4.1登记设备出场时间,并通知相关部门做好接收准备工作。

4.2安排专人对设备进行分类、编号和清点,确保设备数量准确无误。

4.3组织设备的绑扎和固定,确保设备安全稳定地出场。

4.4进行设备出场的手续办理,包括签证、过磅、报关等。

5.施工后的清理工作5.1清理现场,清除垃圾和杂物,恢复施工前的整洁状态。

5.2整理设备和工具,妥善存放并做好账务核对工作。

5.3进行施工总结和评估,总结经验和教训,并提出改进措施。

二、设备安拆施工方案1.安拆前的准备工作1.1清理和平整安拆区域,确保操作空间宽敞。

1.2组织开工前的安全培训,确保施工人员了解安全规范和操作流程。

1.3对设备进行检查,确认设备可以安全拆卸。

2.设备拆卸工作2.1根据设备类型和结构特点,制定安拆方案。

2.2配备合适的工具和设备,确保安拆工作的顺利进行。

2.3按照安拆顺序,逐个拆卸设备的各个部件。

2.4进行合理的设备拆卸顺序和对应的安全措施,确保施工人员的安全。

3.设备安装施工3.1根据安拆计划,组织施工人员进行设备的组装和安装工作。

3.2确保操作人员佩戴符合要求的安全防护用品。

3.3在安装过程中,确保设备的准确定位和稳固固定。

大型机械设备进场及安拆施工方案.9.21精品资料

大型机械设备进场及安拆施工方案.9.21精品资料

武汉地铁四号线二期工程区间及车站土建施工第十标段大型机械设备进出场及安拆施工专项方案编制:复核:审核:审批:中铁四局集团有限公司武汉地铁四号线二期第十标项目部二0 一二年九月目录一、编制依据1............................................................................................................................................................................... .........................................................二、工程概况1............................................................................................................................................................................... .........................................................三、大型设备进退场要求1..............................................................................................................................................................................................四、大型设备运输2............................................................................................................................................................................... ........................................五、设备进退场的验收标准2............................................................................................................................................................................... .......六、验收制度3............................................................................................................................................................................... .........................................................七、急救措施4............................................................................................................................................................................... .........................................................八、卸车5 .................................................................................................................................................................................. ...................................................................... .一、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同(3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案二、工程概况武汉市轨道交通四号线二期工程十标线路里程范围:DK1+290~2 1 座,为孟家铺站;设高架区间DK3+019,线路长度1729m。

大型机械设备进出场及安拆施工专项方案

大型机械设备进出场及安拆施工专项方案

一、二、三、编制依据(1)、工程招标文件(2)、与建设单位签订的总承包合同(3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案四、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

五、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场及安拆施工专项方案之欧阳学文创作

大型机械设备进出场及安拆施工专项方案之欧阳学文创作

一、编制依据欧阳学文(1)、工程招标文件(2)、与建设单位签订的总承包合同 (3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准 (5)、经审批的各分项工程施工方案二、工程概况武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

三、大型设备进退场要求1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

大型机械设备进出场及安拆

大型机械设备进出场及安拆

大型机械设备进出场及安拆1.进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足-部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6. 设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆.四、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

5.各磨损件、易换件更换及时,未磨伤母体:①工作装置:铰、销、轴磨损轴承、衬套,不伤及座孔。

②履带设备:四轮- -带磨损程度小,成色系数≥6 (退场时应不小于进场验收时确定的成色系数)6.油水液充足:在标准刻度范围之内。

7、各种压力值:设备试运行时工作装置能正常运行,各种压力值显示正常。

8、发动机:起动运行正常、水温正常、无漏机油,无排黑烟,无异常声响。

十四、彩钢板施工围栏搭拆一、主要树种的迁移养护分析1、起球时要确保其根系的完整。

需根据规,结合现场实际、尽可能形成完整的泥球,泥球的高度不能小于泥球直径的2/3。

2、用草绳分层包裹。

第一-层从土球中下部向上环绕,在土球2/3高度时开始逐圈拉紧;第二层先为整个土球套上- -层麻袋片,然后按顺时针方向用草绳倾斜环绕,逐圈包扎整个土球;第三层用白麻绳按逆时针方向倾斜环绕包装整个土球并打腰箍。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据
(1)、工程招标文件(2)、与建设单位签订的总承包合同(3)、建设单位提供的设计施工图纸和变更图等施工依据文件(4)、相关机械挖土及回填工艺标准(5)、经审批的各分项工程施工方案
二、工程概况
武汉市轨道交通四号线二期工程X标线路里程范围:DK1+290~DK3+019,线路长度1729m。

设高架车站1座,为孟家铺站;设高架区间2个,分别为永安堂~孟家铺高架区间、孟家铺~黄金口高架区间(靠近孟家铺站部分)线路呈东西走向。

桩基为钻孔桩基础,承台、墩身采用C40钢筋砼、粱体采用C50钢筋砼,根据施工需要施工现场要配备机械设备为:吊车、装载机、旋挖钻、冲击钻、挖掘机、平板车、提升架、发电机等。

三、大型设备进退场要求
1、进入现场大门宽度应满足装货汽车进入,不小于6米。

2、道路必须畅通,场地清理干净且宽敞,并能满足一部吊车和装货汽车同时作业要求。

3、夜间进退场项目应提供照明,且满足夜间施工要求。

4、设备进退场时项目部要机电人员、安全人员协助运输车司机、设备安拆单位相关人员。

5、设备安装附近如果有深坑的地方,应做好围栏等防护措施。

6、设备进退场,现场施工人员,要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围,地面无拖地电缆。

四、大型设备运输
根据项目部需用计划为主,具体时间由项目部确定。

运输路线:介绍具体的路线。

运输车到达项目门口,在没有项目相关人员指挥的前提下,不得进入施工现场,待相关人员指挥引路才入内,运输车司机应开车缓慢前进,不得加大油门往前开。

运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。

五、设备进退场的验收标准
1、设备外观①外观整齐、清洁,无大的变形、腐蚀、裂隙。

②无漏油、漏气、漏水。

2、坚固件无松动。

3、润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。

4、电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。

5、各磨损件、易换件更换及时,未磨伤母体:①工作装置:铰、销、轴磨损轴承、衬套,不伤及座孔。

②履带设备:四轮一带磨损程度小,成色系数≥6(退场时应不小于进场验收时确定的成色系数)。

6、油水液充足:在标准刻度范围之内。

7、各种压力值:设备试运行时工作装置能正常运行,各种压力值显示正常。

8、发动机:起动运行正常、水温正常、无漏机油,无排黑烟,无异常声响。

9、轮式设备:底盘转向系统灵活,制动可靠。

10、随机附件齐全:设备维护使用说明书、零配件目录、履历(特别是有关大修的)资料齐全。

11、营运车辆:各种证照齐全、有效,进场验收前各种规费、税费和保险费已全额交清,无拖欠,无肇事纠纷。

六、验收制度
1、按合同文件和施工组织设计的要求配置进场的特种机械,满足施工的要求,并造册登记。

2、机械设备进场安装前须认真检查特种机械的性能是否完好,有检查记录,产品合格
证或法定检验检测合格证,不准将带病、残缺的机械投放到施工现场。

3、施工起重机械和整体提升式脚手架等自行式架设施进场后,按施工现场的平面布置定位,并由持证上岗的安装人员按规定进行安装,安装调试完毕,须组织有关单位进行验收,或者委托具有相应资质的检验检测机构进行验收,使用承租设备的,由承租、出租和安装单位共同验收,报监理核准,合格后方能使用。

4、完善检测、验收的签证登记手续,验收合格后,将有关手续报建设单位统一备案,建设单位每季度将本项目特种机械登记汇总表报市质监站。

5、特种机械须由持证上岗人员专职操作,实行“定人、定机、定岗”制,无证人员不得擅自启动、操作。

6、持证上岗人员必须坚守岗位,认真负责,严格按安全操作规范、规定、规程作业,并定期对特种机械进行检查、保养和维修,严禁机械带病转动。

认真做好台班记录和交、接班记录。

7、贯彻国家、上级部门关于设备使用、检修、维护、保养方面的安全规定和标准,做好主管业务范围内的安全工作。

8、贯彻落实安全奖惩办法,制定施工机械安全与经济挂钩的实施细则并督促执行。

9、对外来检修的有关人员,应做好安全教育工作和施工中的安全管理工作。

10、做好机动车辆的年检和驾驶员的年审工作。

11、做好交通安全管理和各类交通事故、设备事故的调查、处理、统计上报工作。

12、与外租设备签订租赁合同,签订租赁合同必须有安全责任条款。

13、参与危险源的辨识、评价、控制方案、事故应急预案的制订工作。

14、负责按计划保质保量及时供应安全技术措施项目所需设备材料。

15、向安装人员的劳保用品、防护器具的产品合格证和安检部门的安检报告或安检证,并将其与发票复印件一同交给安全生产领导组保管,做到采购安全劳保用品、防护器具样有记录。

七、急救措施
1、设置保健医药箱,内有医用酒精、医用砂布、棉球、红汞、创可贴等用品,项目配置急救单架一付;
2、保健医药箱内有急救包、止血带,遇轻伤流血,由我项目部经培训的急救员包轧处理;
3、小面积擦伤,可用2%的红汞液涂抹,不必包扎,暴露在空气中即可痊愈。

大面积擦伤,首先处理创面,一般用生理盐水冲洗创面,创面经过处理,再用凡士林纱布覆盖,用绷带包扎。

4、夏天预防中暑,备有仁丹、十滴水等防暑药品。

轻度中暑时,应迅速离开炎热环境,到阴凉通风处休息,同时可饮用浓茶或盐水。

中度中暑时,除采取上述措施外,可服用十滴水,成人服用四十滴。

5、遇到严重事故,立即组织相关人员进行抢救并报相关部门处理
八、卸车
1、卸车作业卸车(25T汽车吊卸车):运输车辆按项目部的要求提前到达工地,并做好卸车前的准备工作。

2、项目派一名机电人员和一名安全员在现场负责协助卸车人员,在卸车工作范围内,拉好警示带,其他非作业人员不得入内。

由汽车吊车长统一指挥,塔吊构件放置预定卸车位置,待汽车吊吊完后,运输车按预定线路开离现场。
