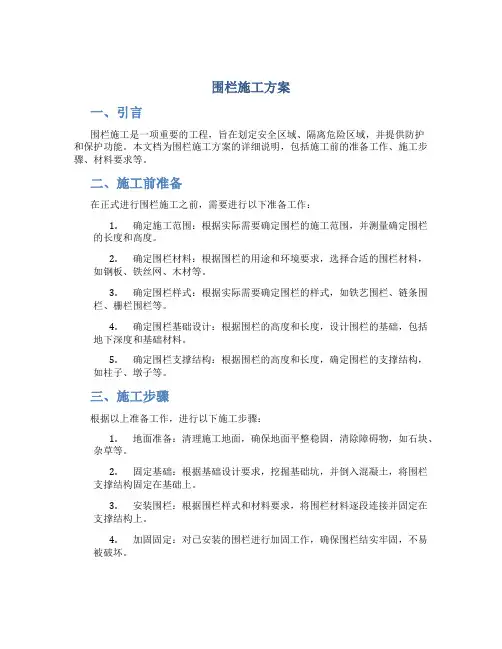

围栏施工说明

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

围栏施工说明

1.施工方法

1)基础采用混凝土预制块,基坑采用人工开挖,不能用人工开挖的岩石部分人工打眼扩坑。坑壁必须垂直。

2)基坑尺寸应满足基坑设计轮廊。安装混凝土基座前及时检验基坑尺寸,平面位置及地面平整度和密实度。

3)基底处理:基底土质松软应夯实。

1.2金属护栏网网片施工方法

在放样和定位工作完成的基础上,根据要求进行基础及立柱施工,而后进行网片安装施工。

按照规范要求进行网片加工,折弯,运至现场挂网安装。

2 施工顺序及工艺

2.1 施工顺序

1)基础工程

采用全路段分段施工,线路尽量设置成直线,同时要对不平整地形,尽量整成直线、水平或斜披,使围栏上下起伏不大。确定基坑位置,进行基坑开挖。

2)立柱工程

基坑经验收合格,放置基座。水平段,立杆必须与地面垂直;斜坡段必须与斜坡垂直。纵向必须铅锤在一个平面内。然后进行回填,用素土夯实。经检验合格,再进行下一道工序。

3)网片安装工程

立柱施工经检验合格后,再勾连网片。网片必须在一个平面内。网片勾连必须松紧适宜。

2.2 施工工艺

1)按图纸要求及实际地形、地物的情况进行施工放样,定出立柱中心线,进行必要的清场。

2)对于护栏网立柱的埋设应分段进行,先固定好第一根立柱然后把网片挂接到立柱上,拉线预埋紧接着挂接第二根立柱。接好后把第二根立柱固定。从纵向看,立柱的轴线应在一条直线上,不得出现参差不齐的现象;从高度看,柱顶应平顺,不得出现高低不平的情况。

3)当护栏如有需要断开处或在道路交叉口时,可适当调整立柱间距。

4)当立柱需要支撑时,承包人必须设置必要的临时拉索或支撑,以便把立柱固定于适当位置。

5) 安装护栏网时,应按设计规定的方式从立柱端部开始固定,网片与立柱连接应牢固,所有的网片及铁丝均应绷紧而不变形,其安装高度应符合图纸规定.护栏网安装完毕,立柱基地均进行最后压实处理。

6) 护栏网一般应顺着地形设置。必须时,需进行土工整平,以取得整齐的外观。在低洼地区,当地面纵剖面发生突变,无法保持规定的离地净高时,可使用较高的立柱,然后拉上多股带刺铁丝,带刺铁丝之间的垂直净空等于或小于150mm。所有立柱应按规定埋设,立柱一般每隔100m应在其两侧加斜撑,以保证其稳定性;护栏网在改变方向的地方,立柱应设三向斜撑。

3.验收办法:

施工完成后,甲、乙双方验收。用尺子丈量施工好的围栏长度。检查立杆数量。检查网片平整度。检查立杆稳定性。
