灯具安装技术交底一、工程概述本工程涵盖了多种类型的灯具安装,包括吊灯、壁灯、吸顶灯、射灯等,安装区域包括室内的客厅、卧室、厨房、卫生间以及室外的阳台、走廊等。

为确保灯具安装的质量和安全,特进行此次技术交底。

二、施工准备1、材料准备灯具:根据设计要求选择合适的灯具型号、规格和颜色,确保灯具外观无损伤、变形,配件齐全。

电线:选用符合国家标准的电线,如 BV 型电线,其规格应根据灯具功率和安装距离确定。

开关、插座:选择与灯具相匹配的开关和插座,确保其质量合格,操作灵活。

安装工具:准备好电钻、螺丝刀、钳子、扳手、绝缘胶带、水平尺等工具。

2、技术准备熟悉施工图纸,明确灯具的安装位置、数量和类型。

确定灯具的安装方式,如嵌入式、吊挂式、壁装式等。

了解电气线路的布置和连接方法,掌握相关的电气安全知识。

3、作业条件准备室内墙面、地面、天花板的装修工作已完成,且表面平整、干燥。

电气线路已敷设完毕,并经过绝缘测试合格。

室外灯具安装位置的基础已施工完毕,且强度达到要求。

三、灯具安装流程1、吊灯安装首先,根据设计图纸确定吊灯的安装位置,在天花板上钻孔,安装膨胀螺栓或吊钩。

将吊灯的底盘固定在膨胀螺栓或吊钩上,使用螺丝拧紧。

然后,将吊灯的灯体与底盘连接,注意线路的连接要牢固、正确,并用绝缘胶带包扎好。

最后,安装吊灯的灯罩,调整好吊灯的高度和角度。

2、壁灯安装在墙壁上确定壁灯的安装位置,标记出安装孔的位置。

使用电钻钻孔,插入塑料胀管。

将壁灯的底座用螺丝固定在墙壁上,连接好线路。

安装壁灯的灯罩,确保灯罩安装牢固。

3、吸顶灯安装拆除吸顶灯的面罩和灯管,将底盘放在安装位置上,用记号笔标记出安装孔的位置。

钻孔后,安装膨胀螺栓或塑料胀管,将底盘固定在天花板上。

连接好线路,将灯管和面罩安装回原位。

4、射灯安装根据设计要求,在天花板或墙壁上确定射灯的安装位置。

使用专用的射灯开孔器开孔。

将射灯的底座嵌入孔中,用螺丝固定。

连接线路,安装射灯灯泡。

灯具安装技术交底

灯具安装技术交底

灯具安装技术交底
引言
本文档旨在对灯具安装技术进行交底,以确保灯具的正确安装
和使用。

以下是关于灯具安装的一些重要事项。

安装前准备
在开始灯具安装前,请确保完成以下准备工作:
1. 安装位置:选择合适的位置安装灯具,确保能够提供足够的
光照。

2. 电源接线:核对电源接线是否符合电气安全标准,确保安全
可靠。

3. 工具准备:准备所需的工具,如螺丝刀、电钻等。

灯具安装步骤
按照以下步骤进行灯具安装:
1. 关闭电源:确保在安装前关闭电源,避免触电事故的发生。

2. 拆卸旧灯具(如有):如果需要更换灯具,先拆卸旧的灯具。

3. 安装灯座:将灯座固定在安装位置上,使用螺丝刀进行固定。

4. 连接电源线:将灯座的电源线与接线盒或电源线连接。

5. 安装灯具:将灯具安装到灯座上,并确保牢固稳定。

6. 接通电源:在完成安装后,再次核对电源是否关闭,然后接
通电源,测试灯具是否正常工作。

使用注意事项
在使用灯具过程中,请注意以下事项:
1. 定期清洁:定期清洁灯具,保持其良好的光照效果。

2. 避免潮湿环境:避免将灯具安装在潮湿的环境中,以确保安
全和寿命。

3. 注意电源:使用时注意保持电源的安全和稳定,避免电路过载。

结论
通过遵循以上指导,正确安装和使用灯具,可以确保灯具的正
常工作和寿命。

如有任何问题或疑问,请及时咨询相关专业人士。

专用灯具安装施工技术交底记录

专用灯具安装施工技术交底记录

专用灯具安装施工技术交底记录1. 背景介绍随着科技和工艺的不断发展,专用灯具在建筑、装饰和照明设计中得到广泛应用。

为了确保专用灯具的安全性和正常运行,施工人员需要掌握专用灯具安装施工技术。

本文档旨在介绍专用灯具的安装施工技术并记录交底内容。

2. 安全注意事项专用灯具的安装需要注意以下安全事项:•在安装前,请确保电源已切断,以避免触电风险。

•使用符合国家标准的电线和电缆,确保安全可靠。

•选择合适的灯具材质和防水等级,以适应不同的环境需求。

•熟悉灯具的安装说明和使用手册,按照要求进行安装。

•使用合适的工具和设备进行安装,并确保其正常工作和良好维护。

3. 安装步骤3.1 准备工作在进行专用灯具的安装之前,需要进行以下准备工作:1.测量安装位置的准确尺寸,并标注出固定点。

2.检查电源线路的接线情况,确保电源电压和频率的要求符合灯具的工作要求。

3.准备好所需的安装工具和辅助材料,如螺丝刀、电钻、螺栓、膨胀管等。

3.2 固定灯具1.根据安装位置的要求,在固定点处打孔。

2.将膨胀管插入孔内,并固定好膨胀管。

3.将灯具的固定支架与膨胀管相连。

4.通过调整固定支架的角度,使灯具在安装位置上达到预期效果。

5.使用螺栓或螺丝将灯具固定在支架上。

3.3 接线连接1.根据灯具的接线要求,对电源线路进行剥皮处理。

2.将电源线路的导线与灯具的导线进行连接。

3.使用绝缘胶带或绝缘套管进行绝缘处理。

4.使用绝缘带将接线口固定。

3.4 安装灯泡1.打开灯具的灯罩或灯蓬。

2.插入灯泡,并确认其与灯具的接触良好。

3.关闭灯罩或灯蓬。

3.5 调试和测试1.打开电源,开关灯具,确认其正常工作。

2.测试灯具的亮度和灯效,检查是否符合设计要求。

3.如有必要,调整灯具的光照角度和光源强度。

4. 安装注意事项在实施专用灯具的安装工作时,还需要注意以下事项:•确保所使用的灯具符合国家相关标准的要求。

•在安装时,遵循施工现场的安全规范,佩戴好安全防护装备。

灯具安装技术交底

灯具安装技术交底
交底内容:灯具、吊扇安装工程
(2)吊链日光灯安装:根据灯具的安装高度,将全部吊链编好,把吊链挂在灯箱挂钩上,并且在建筑物顶棚上安装好塑料(木)台,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管以保护导线,压入灯箱内的端子板(瓷接头)内。将灯具导线和灯头盒中甩出的电源线连接,并用粘塑料带和黑胶布分层包扎紧密。理顺接头扣于法兰盘(吊盒)的中心应与塑料(木)台的中心对正,用木螺丝将其拧牢固。将灯具的反光板用机螺丝固定在灯箱上,调整好灯脚,最后将灯管装好。
交底内容:灯具安装工程
一、材料要求
(一)、各型灯具:灯具的规格、型号符合设计要求和国家标准的规定。灯具内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆脱落等现象。所有灯具应有产品合格证。
二、机具要求
(一)、电锤、手枪钻、红铅笔、红外线、盒尺、万用表、兆欧表、手套等。
三、.作业条件
(一)、灯头盒口修正完毕,室内装修浆火及地面清理工作均已完毕。
严格执行安全技术交底。
四、操作工艺
灯具检查→组装灯具→安装灯具检查→通电试运行
(一)、灯具、吊扇检查:
1.灯具检查:
灯内配线检查:(1)灯内配线应符合设计要求及有关规定;(2)穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈、涮锡;(3)灯箱内的导线不应过于靠近热光源并应采取隔热措施;(4)使用螺灯口时,相线必须压在灯芯柱上;。
4.镜前灯安装
(1)安装高度距地2.15米,要求穿地线。
(2)每个灯位处分别做接线盒一个,由接线盒至灯具内做黄蜡管。
(四)通电试运行
1.灯具、配电箱安装完毕后,且各支干线路的绝缘电阻遥测合格后,可以进行通电试运行。
2.通电后要仔细检查灯具的控制是否灵活、准确;开关与灯具控制顺序是否对应;

灯具安装工程安全技术交底

灯具安装工程安全技术交底

灯具安装工程安全技术交底简介本文档旨在向参与灯具安装工程的工作人员进行安全技术交底,以确保工程顺利进行并避免意外发生。

在进行灯具安装过程中,必须遵守相关的安全规定和操作要求,以保护人身安全和财产安全。

安全要求1. 所有工作人员必须穿戴符合安全标准的个人防护装备,包括安全帽、防滑鞋和手套等。

2. 在进行高空灯具安装时,必须使用合适的防坠落设备,如安全带和安全网等。

3. 在进行电气连接时,必须确保断电并使用绝缘工具,以避免触电风险。

4. 在操作吊装设备时,必须严格按照操作规程进行操作,并确保灯具固定牢固。

5. 根据工程要求,合理安排施工进度,避免过度疲劳导致意外事故。

6. 防止灯具和其他材料堆放不当造成的滑倒或碰撞事故。

灯具安装步骤1. 在进行灯具安装工程前,必须进行现场勘察和评估,并制定详细的工作计划。

2. 根据工作计划,合理安排材料和工具的准备,确保施工过程顺利进行。

3. 在进行灯具安装前,必须对相关电气设备进行断电操作,并使用绝缘工具进行电气连接。

4. 根据灯具的安装位置和要求,采取合适的固定方法,确保灯具安装牢固可靠。

5. 完成灯具安装后,必须进行相关测试和验收,确保灯具正常工作且符合要求。

应急措施1. 在施工过程中,如遇恶劣天气或其他紧急情况,必须立即停止工作并撤离现场。

2. 工作人员必须熟悉灭火器的使用方法和位置,并确保灭火器正常可用。

3. 在紧急情况下,工作人员必须按照应急预案进行行动,并遵守现场指挥人员的安排。

以上是对灯具安装工程安全技术的交底内容,请所有参与工程的人员务必遵守并执行。

在施工过程中,如发现任何安全隐患或问题,请立即上报相关责任人。

祝工程顺利完成!。

灯具安装施工技术交底

灯具安装施工技术交底
2、灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于1.0mm2。
3、灯座:无机械损伤、变形、破裂等现象。吊管:钢管做灯具吊管时,钢管内径不小于IOmm,钢管壁厚不小于1.5mm,支架:艰据灯具的重量选用相应规格的镀锌材料做支架。
4、其他材料:吊盒、绝缘带、软塑料管、塑料胀管、螺栓、螺母、垫且保证钉牢固。步骤如下:
①在底座上有安装孔。
②托起底座到安装位置上。
③用笔或其它工具在墙作出螺丝口的位置。
④钻孔。
⑤底座牢固、平直。
(2)投光灯安装要求
a、灯具安装位应对准投射面,据现场调整灯具的投射角度。
b、根据幕墙的结构来选择固定支架的安装以及预留足够长度的灯具接线,包括电源及控制接线。
C、安装在同一水平面上的灯具应保持灯具在一条水平线上。成排灯具,先拉好灯位中心线、十字线定位,灯具横向水平线应与地面平行。
d、随灯具的管线要紧挨灯具平行敷设,颜色应尽量与建筑物外立面相协调,灯具外壳、安装支架、管线等喷涂与建筑本体色彩一致的防护涂层,防止破坏白天楼体效果。
e、结合设计方案以及现场实际情况,对建筑原有相关支架、相关出线孔及安装孔能利用尽量利用避免建筑二次破坏。对不能利用孔洞需采取防水封堵措施。
(五)安全措施
(1)>施工前,逐级进行安全教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。
(2)、高处作业中的安全标志、工具、仪表、电器设施和各种设备,必须施工前进行检查,确认完好,方投入使用。
(3)、攀登和悬空高处作业人员,经过专业的技术培训及专业考试合格,持证上岗。
(4)、施工中对高处作业的安全技术设施,发现有缺陷和隐患时,及时解决,危机人身安全时,停止作业。

灯具安装技术交底

灯具安装技术交底

灯具安装技术交底一、工程概述本工程为_____,涵盖了多种不同类型的灯具安装,包括吊灯、吸顶灯、壁灯、射灯等。

为确保灯具安装的质量和安全,特进行本次技术交底。

二、施工准备1、材料准备灯具:根据设计要求选择合适的灯具型号、规格、品牌等,确保灯具质量合格,外观无损坏、变形等缺陷。

配件:如灯座、灯罩、灯泡、灯头、螺丝、膨胀管等,应齐全且质量良好。

电线:根据灯具功率和安装位置,选择合适规格的电线,如 BV 线等,电线应具备良好的绝缘性能。

工具:如电钻、螺丝刀、钳子、扳手、卷尺、水平仪等,确保工具齐全且性能良好。

2、技术准备熟悉施工图纸和技术规范,明确灯具的安装位置、数量、型号等要求。

确定灯具的安装方式和固定方法,制定详细的施工方案。

对施工人员进行技术培训,使其掌握灯具安装的技术要点和操作规程。

3、现场准备清理施工现场,确保安装位置无杂物、灰尘等。

检查预留孔洞、预埋件等是否符合设计要求,如有偏差应及时处理。

接通施工电源,确保施工用电安全可靠。

三、灯具安装工艺流程1、吊灯安装确定安装位置:根据设计图纸,在天花板上确定吊灯的安装位置,并用记号笔做好标记。

打孔:使用电钻在标记处打孔,孔的深度和直径应根据膨胀管的规格确定。

安装膨胀管:将膨胀管敲入孔内,确保膨胀管牢固可靠。

安装吊钩:将吊钩用螺丝固定在膨胀管上,注意吊钩的方向应正确。

接线:将吊灯的电源线与预留的电线连接,连接处应使用绝缘胶布包扎牢固。

安装灯罩和灯泡:将灯罩安装在吊灯上,然后安装灯泡。

调试:接通电源,调试吊灯的高度、角度和亮度等,确保其符合设计要求。

2、吸顶灯安装确定安装位置:根据设计图纸,在天花板上确定吸顶灯的安装位置,并用记号笔做好标记。

打孔:使用电钻在标记处打孔,孔的数量和直径应根据吸顶灯的安装方式确定。

安装膨胀管或螺丝:如果是使用膨胀管固定,将膨胀管敲入孔内;如果是使用螺丝固定,直接将螺丝拧入孔内。

接线:将吸顶灯的电源线与预留的电线连接,连接处应使用绝缘胶布包扎牢固。

灯具安装技术交底(大全)

灯具安装技术交底(大全)

灯具安装技术交底(大全)灯具安装技术交底施工准备在灯具安装前,必须熟悉电气安装图纸,并根据设计安装图纸制定材料计划。

灯具的型号、规格和数量必须符合设计要求。

建筑和构筑物的土建工程质量必须符合现行的建筑工程施工质量验收规范中的有关规定。

在灯具安装前,建筑工程必须满足以下条件:①对灯具安装有妨碍的模板、脚手架必须拆除;②顶棚、地面等抹灰工作必须完成,地面清理工作应结束,房门可以关锁的情况下安装。

在结构施工中,必须配合土建已做好灯具安装所需预埋件的预埋工作。

安装灯具用的接线盒口必须已修好。

成排或对称及组成几何的灯具安装前必须进行测量画线。

已向安装灯具的操作人员做好技术交底。

材质要求各种灯具的型号、规格必须符合设计要求和国家标准的规定。

配件必须齐全,无机械损伤、变形、油漆剥落和灯罩破裂、灯箱歪翘等现象。

各种型号的灯具应有合格证。

在进场时必须做验收检查并做好记录。

灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于1.0mm。

灯座必须无机械损伤、变形、破裂等现象。

钢管做灯具吊管时,钢管内径不小于10mm,钢管壁厚不小于1.5mm。

固定花灯的吊钩,其圆钢直径不小于灯具吊挂销、钩的直径,不小于6mm,对于大型花灯、吊装花灯的固定及悬吊装置应按灯具重量的1.25倍做过载试验。

根据灯具的重量选用相应规格的镀锌材料做支架。

其他材料包括白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑料胀管、螺栓、螺母、垫圈等。

工器具必备工具包括卷尺、小线、线坠、水平尺、铅笔、记号笔和安全带。

手锤、剥线钳、扁口钳、尖嘴钳、丝锥、一字、十字改锥、活口扳手等手动工具。

电钻、电锤、工具袋、人字梯、角磨机等电动工具。

万用表、兆欧表等电气测试仪器。

电烙铁、焊锡、焊剂、锡锅、电工常用工具等。

灯具安装技术要求灯具安装的一般要求包括:灯具的型号、规格及安装形式、高度应符合设计要求,安装牢固,照明灯具外壳均应接地,灯具的相线应经开关控制。

灯具安装安全技术交底

灯具安装安全技术交底

灯具安装安全技术交底一、施工前的准备工作1、了解灯具安装的设计要求和施工图纸,明确灯具的型号、规格、安装位置和安装方式。

2、检查施工工具和设备是否完好,如电钻、螺丝刀、梯子、脚手架等,确保其性能可靠,无损坏和故障。

3、准备好所需的材料和配件,如灯具、灯泡、电线、接线盒、膨胀螺丝等,并检查其质量是否符合要求。

4、对施工现场进行清理和整顿,确保工作区域整洁、无障碍物,有良好的通风和照明条件。

二、个人防护用品的佩戴1、施工人员必须佩戴安全帽,以保护头部免受坠落物的伤害。

2、佩戴防护眼镜,防止灰尘、碎屑等进入眼睛。

3、穿戴合适的工作服和工作鞋,避免衣物被卷入机器或工具中,以及防止脚部受伤。

4、如果在高处作业,必须系好安全带,并将安全带固定在可靠的锚固点上。

三、用电安全1、在进行灯具安装前,必须先切断电源,并在电源开关处挂上“禁止合闸,有人工作”的警示牌。

2、检查电线的绝缘层是否完好,如有破损应及时更换。

3、接线时要确保线头连接牢固,避免接触不良导致发热甚至起火。

4、严禁私拉乱接电线,必须按照电气安装规范进行布线。

四、高处作业安全1、如果灯具安装位置较高,需要使用梯子或脚手架进行作业。

梯子必须放置稳固,与地面的夹角应在 60-70 度之间,并有专人扶持。

脚手架要搭建牢固,符合安全标准。

2、在高处作业时,不得向下抛掷工具和材料,应使用工具袋或绳索传递。

3、遇到恶劣天气(如大风、雷雨等),应停止高处作业。

五、灯具安装过程中的安全注意事项1、安装灯具时,要轻拿轻放,避免碰撞和损坏灯具。

2、对于较重的灯具,需要多人协作安装,确保安全。

3、安装嵌入式灯具时,要注意避免损坏天花板的结构和线路。

4、安装吊灯时,要检查吊钩的承重能力是否足够,确保吊灯安装牢固。

六、施工后的检查和清理1、灯具安装完成后,要进行通电测试,检查灯具是否正常工作,有无漏电、短路等现象。

2、清理施工现场的工具、材料和垃圾,做到工完场清。

3、拆除施工过程中设置的警示标志和防护设施。

专用灯具安全技术交底模板

专用灯具安全技术交底模板

一、交底目的为确保专用灯具安装、使用过程中的安全,防止事故发生,特制定本安全技术交底。

二、适用范围本交底适用于各类专用灯具的安装、调试、使用和维护工作。

三、交底内容1. 材料要求1.1 灯具:灯具应符合国家相关标准,具有合格证、检验报告和产品说明书。

1.2 导线:照明灯具使用的导线,其电压等级不低于交流500V,线径符合要求。

1.3 配件:所有配件齐全,无损坏、变形、锈蚀等现象。

2. 主要机具2.1 工具:卷尺、线坠、水平尺、安全带、红蓝铅笔、小白线、电工工具等。

2.2 专用工具:灯具安装工具、调试工具等。

3. 作业条件3.1 现场环境:施工现场应具备安全作业条件,地面平整,通风良好。

3.2 人员要求:作业人员应具备相应的技能和素质,熟悉灯具安装、调试和安全操作规程。

3.3 安全防护:作业人员应穿戴好安全帽、工作服、防护手套等个人防护用品。

4. 操作工艺4.1 安装前的准备4.1.1 检查灯具、导线、配件等材料是否符合要求。

4.1.2 确定灯具安装位置,做好标记。

4.1.3 检查电源线路,确保安全可靠。

4.2 灯具安装4.2.1 按照灯具安装要求,将灯具固定在支架上。

4.2.2 连接电源线路,确保连接牢固。

4.2.3 检查灯具安装是否牢固,确保无松动。

4.3 灯具调试4.3.1 通电检查灯具是否正常工作。

4.3.2 调整灯具亮度,确保符合要求。

4.3.3 检查灯具安装、接线是否安全可靠。

5. 安全注意事项5.1 严禁私拉乱接电源线路,确保电源线路安全可靠。

5.2 灯具安装、调试过程中,严禁触摸带电部位。

5.3 灯具使用过程中,严禁超过额定功率。

5.4 作业人员应定期检查灯具、导线、配件等,确保安全可靠。

四、交底人及接受交底人1. 交底人:[姓名]2. 接受交底人:[姓名]五、交底日期[年]年[月]月[日]日六、备注本安全技术交底模板仅供参考,具体操作应根据实际情况进行调整。

灯具安装工程技术交底

灯具安装工程技术交底

灯具安装工程技术交底一、工程概述本次灯具安装工程涵盖了室内和室外的各类灯具,包括吊灯、壁灯、吸顶灯、路灯等。

旨在为建筑提供充足、均匀且舒适的照明环境,满足不同区域的功能需求。

二、施工准备1、技术准备施工人员应熟悉施工图纸和相关技术规范,了解灯具的类型、规格、安装位置和安装方式。

2、材料准备(1)灯具:根据设计要求采购各类合格灯具,检查灯具的外观、结构完整性以及电气性能。

(2)安装配件:如螺丝、膨胀管、吊钩等,应确保其质量和规格符合安装要求。

(3)电线电缆:选用符合国家标准的电线电缆,其规格和型号应满足灯具的功率和布线要求。

3、工具准备(1)常用工具:如电钻、螺丝刀、钳子、扳手等。

(2)测量工具:卷尺、水平仪等。

(3)测试工具:绝缘电阻测试仪、万用表等。

三、施工流程1、灯具检查在安装前,对灯具进行详细检查,确保灯具无损坏、变形,电气部件完好,灯泡正常。

2、定位放线根据施工图纸,确定灯具的安装位置,并使用墨线或标线笔进行标记。

对于成排安装的灯具,应确保其位置整齐、水平和垂直。

3、灯具组装对于一些需要组装的灯具,如吊灯,应按照说明书进行组装,确保各部件安装牢固。

4、灯具安装(1)吸顶灯安装:先在天花板上打孔,然后安装膨胀管,将灯具底盘用螺丝固定在天花板上,最后安装灯罩和灯泡。

(2)吊灯安装:首先在天花板上安装吊钩,将吊灯的吊杆与吊钩连接牢固,然后进行灯具的组装和接线,最后安装灯泡和灯罩。

(3)壁灯安装:在墙壁上打孔,安装膨胀管或木楔,然后用螺丝将壁灯底座固定在墙上,接线并安装灯泡和灯罩。

(4)路灯安装:先挖好基础坑,浇筑混凝土基础,待基础凝固后,安装路灯杆,然后进行灯具的安装和接线。

5、接线(1)接线前,应切断电源,确保施工安全。

(2)电线的连接应牢固,接触良好,并用绝缘胶带进行包扎。

(3)灯具的相线应经开关控制,不得直接接入电源。

6、通电测试灯具安装完成后,进行通电测试,检查灯具是否正常发光,亮度是否均匀,有无闪烁、异响等异常情况。

专用灯具安装技术交底

专用灯具安装技术交底

专用灯具安装技术交底和组装:在安装之前,应对灯具进行检查和组装。

检查时应注意灯具的标称型号、防爆标志、防爆合格证号、外壳防护等级和温度组别是否符合要求。

组装时应注意各个部件的安装位置和紧固度,确保灯具的稳定性和安全性。

2)灯具安装:在安装灯具时,应注意安装位置和高度的要求。

安装高度应符合设计要求,防水胶圈应齐全。

吊钩的直径不得小于6mm,灯泡的功率应符合设计要求。

在安装过程中应注意防震、防潮和防撞击。

3)接线:接线前应检查导线的型号和电压等级是否符合使用场所的要求。

接线时应注意连接的牢固性和正确性,以及绝缘和防水措施的落实。

4)试运行:在接线完成后,应进行试运行,确保灯具的正常使用和安全性。

四、安全注意事项1)在搬运和存放灯具、材料时应注意防震、防潮和防撞击,不得随意抛扔、超高码放。

2)在施工过程中应注意安全,佩戴必要的安全防护用品,如纱线手套等。

3)在使用电器工具时应注意电源的安全性和接地保护的落实。

4)在施工现场应保持整洁,避免杂物和垃圾的堆放,确保施工环境的安全和卫生。

5)在施工中应遵守相关的安全规定和操作规程,确保施工的安全和质量。

以上为本次专用灯具安装交底的内容,施工单位应认真执行,确保工程的安全和质量。

1.根据灯具安装场所检查灯具是否符合要求。

行灯变压器应为双圈变压器,电源侧和负载侧应有熔断器保护。

水下灯和防水灯具的防水胶圈应完整有弹性。

手术台无影灯的镀膜反光罩应光滑无变形,镀膜层应均匀无损伤。

应急照明电源的蓄电装置是否正常,应无泄漏腐蚀现象。

各类灯具的电光源的规格型号应正确无误。

2.根据装箱单清点安装配件。

3.注意检查制造厂的有关技术文件是否齐全。

4.检查灯具外管是否正常,有无擦碰、变形、受潮,金属镀层是否剥落锈蚀等现象。

2) 组装灯具。

专用灯具一般由制造厂家完成整体组装,现场只需检查接线即可。

对于水下及防爆灯具,应注意检查密封防水胶圈安装是否平顺,固定螺栓旋紧力矩是否均匀一致。

3) 灯具安装及接线。

灯具安装技术交底

灯具安装技术交底
1.3其他材料:膨胀螺栓、木螺丝、螺栓、金属软管、焊锡、铜线鼻子、塑料胶布、黑胶布等。
2、主要机具:
合尺、剥线钳、活扳子、喷灯、锡锅、电钻、电锤、摇表、高凳、压线钳。
3、作业条件:
3.1在结构施工中做好预埋工作,装饰吊顶预留洞口,预下吊杆工作做完。
3.2导线已穿完,接头全部作好,室内装饰浆活及地面清理工作均已经束。
4、操作工艺:
4.1工艺流程:
检查灯具→安装灯具→通电试运行。
4.2灯具检查:
根据灯具的安装场所检查灯具是否符合要求,灯内配线应符合设计要求及有关规定。
4.3灯具安装
根据日光灯型号、规格、安装方法、安装位置确定灯具吊杆的位置。装修吊顶时,安装好吊杆,要求2×40W格栅灯吊杆不少于4根,吊杆直径使用3×20W格栅灯吊杆不少于4根,吊杆直径为φ6圆钢。吊顶顶板安装完,浆活刷完后,再安装灯具。首先找好灯位,用通扣螺杆将灯箱外壳与吊杆角钢挂件连接,四根吊杆安齐后,将灯箱调整平正,成排的灯具要挂线调整。灯箱安好后再连接导线。由灯位盒至灯箱间导线穿金属软管,两端加软管接头锁紧,加塑料护口,金属软管另一端与灯箱进线孔锁紧。加塑料护口,将灯头线压入灯箱内的端子板上。导线连接好后,再安好灯管,最后将反光板安好。
工程名称
日期
交底部位
灯具安装
页数
交底内容:
一、施工准备
、材料要求:
1.1灯具的型号、规格必须符合设计要求和国家标准的规定。灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象。所有灯具应有产品合格证及CCC认证。
1.2照明灯具使用的导线,其电压等级不应低于交流500V,其最小截面应符合要求。
6.2安装灯具不要碰坏墙面及门窗,使用高凳要注意保护地面。

灯具安装技术交底记录-secret

灯具安装技术交底记录-secret

灯具安装技术交底记录一、安装前准备工作在进行灯具安装前,需进行以下准备工作:1.检查灯具是否齐全,确认规格型号是否与设计图纸一致;2.检查安装位置是否符合设计和安装要求,确认有无阻碍物或电线等干扰因素;3.确认安装位置是否有足够的承重力,以避免因负重过大而导致松脱或跌落。

二、现场安装1.先在安装位置固定支架,并确认支架垂直度和水平度;2.将灯具的导线穿过灯杆管并连接到电源,注意导线接线口不得折断或松动;3.将灯具拧紧固定在支架上,不得用过大或过小的力度,防止灯具松脱或损坏;4.安装完成后,检查灯具部分是否牢固,是否有松动或摇晃现象。

三、电气安装1.在进行电气安装前,必须先关闭相关电源开关,以确保电气安全;2.根据灯具提供的接线方式图,正确连接导线到配电盘上相应的开关和插座上;3.接线完成后,再次检查所有接线是否牢固、正确、无短路、接触不良等情况;4.进行线路连接之前,必须进行线路检测。

包括导线老化、短路或断路等问题。

四、验收安装完成后,需要进行验收。

验收内容包括:1.灯具:确认材料品质、规格、功率、外观等是否符合要求;2.作业现场:检查安装位置是否正确、符合设计图纸要求,以及支架是否固定、电路是否正确、导线是否固定等;3.安全性:确认电路安全、灯具安装是否可靠、导线是否正常。

如果安装有问题,需及时整改。

五、安全注意事项1.安装过程中,必须做好安全手把手,以免发生任何安全事故;2.检查安装位置是否符合安装要求,是否有影响灯具功能和使用的因素;3.使用适当的工具或器材进行安装,防止失控、伤人或误伤的情况发生。

以上便是灯具安装技术交底的相关记录,希望对大家有所帮助。

灯具安装安全技术交底

灯具安装安全技术交底

灯具安装安全技术交底灯具安装是一个常见的家居维修和装饰工作。

为了确保安全,灯具安装需要严格遵守一定的技术要求和操作规范。

本文将对灯具安装的安全技术进行详细交底,以确保工作人员进行正确、安全的安装工作。

一、安全准备在进行灯具安装之前,必须进行充分的安全准备工作。

首先,需要确保施工区域的电源已经关闭,并且拔掉了电源插头。

其次,要检查工作区域的环境,消除任何可能导致危险的因素,例如湿滑的地面、不稳固的梯子等。

最后,需要佩戴适当的防护用品,如手套、护目镜等,以确保人身安全。

二、灯具选型在灯具安装之前,需要根据实际需求选择合适的灯具。

首先,要确保所选灯具符合施工区域的用电环境,如电源电压、电流要求等。

其次,要根据实际照明需求选择灯具的亮度、色温等参数。

最后,要确保所选灯具的品质可靠,具备必要的安全认证和国家标准合格证书。

三、安全操作1. 安装位置选择在进行灯具安装时,要根据照明需求和实际情况选择合适的安装位置。

首先,要确保灯具的安装位置不会影响正常的日常活动,如走廊、楼梯等必须保持良好的通行性。

其次,要注意灯具的安装高度,以确保光线能够有效覆盖施工区域。

2. 电源线处理在进行灯具安装时,必须正确处理电源线。

首先,要确保电源线的长度足够,但不过长,避免交叉绞在一起。

其次,要保证电源线的绝缘层完好无损,避免漏电和触电风险。

最后,要正确连接电源线和灯具的终端,确保电流能够正常通行。

3. 固定装置为了确保灯具的稳定性和安全性,需要使用适当的固定装置进行固定。

首先,要选择合适的固定装置,如螺丝、钉子等,并确保其质量可靠、安全结实。

其次,要根据灯具的安装位置和材质选择合适的固定装置,如吊顶、墙壁等。

最后,在固定装置之后,要检查灯具的稳定性,并进行适当的调整和改善。

四、安全测试在完成灯具安装之后,必须进行安全测试,以确保灯具能够正常工作并符合安全要求。

首先,要检查灯具的开关是否灵活,能够正常开启和关闭。

其次,要检查灯具的光线是否正常,亮度是否合适,避免过亮或过暗影响视觉。

灯具安装工程技术交底

灯具安装工程技术交底

灯具安装工程技术交底一、前期准备灯具安装前需要准备工具和材料,如螺丝刀、扳手、电钻、扎带、线管、电线、电池等。

在安装前,要依据建筑平面图和设计方案,确认灯具安装位置和孔位,并用专业工具进行测量和标注。

二、安全注意事项遵循安全操作程序,安装带电作业时需要采用绝缘绳或钢管,并注意防止灯具在安装过程中坠落,带电部分要明确表示。

在安装过程中尤其要注意通道畅通,不要与其他设施交叉,以免危险发生。

三、接线方法(1)直接式接线将灯座的两根电线直接连通,灯座的金属表面与电网的零线直接相连。

(2)间接式接线将灯座的电线分别与电网的相位线和零线相连,将电阻引到开关的线圈上,通过交换开关位置来工作。

常用于有多个电灯共用一条电线的情况。

四、灯具的安装(1)吸顶式灯具的安装先将灯座连接线接好,然后安装灯罩并用扎带或螺丝进行固定。

最后根据灯具的型号和重量安装固定托架,保证吸顶式灯具的牢固安装。

(2)吊灯的安装吊灯不仅需要按照吸顶式灯具的安装方法连接线,还要根据设计图纸和吊装方法进行具体操作。

在吊装时需要用钢丝、缆绳等牢固固定灯具,保证吊灯安装的强度和稳定性。

五、灯具的调试灯具安装完成后,需要进行调试。

首先要检查开关是否正常,其次需要检查灯具的亮度和颜色是否符合设计方案要求。

如果出现灯亮暗不均或不亮等问题,需要检测电路故障并重新调试。

六、文明施工文明施工是现代化工程建设的重要方向,为了保护环境和减少噪音,灯具安装时要尽量避免扰民。

在施工现场要注意垃圾收集、噪音控制和施工安全等方面,力争做到文明施工。

以上是灯具安装工程技术交底的基本内容,希望能为工程安装人员提供一定的指导和帮助。

灯具安装作业安全技术交底

灯具安装作业安全技术交底

灯具安装作业:安全技术交底灯具安装作业:安全技术交底之相关制度和职责,工程名称施工部位施工内容灯具安装作业交底项目安全技术交底交底时间年月日1.灯具安装有关的建筑和构筑物的土建工程质量应符合现行的建筑工程施工质量验收规范中的有关规定。

2.灯具安装...工程名称施工部位施工内容灯具安装作业交底项目安全技术交底交底时间年月日1.灯具安装有关的建筑和构筑物的土建工程质量应符合现行的建筑工程施工质量验收规范中的有关规定。

2.灯具安装前建筑工程应满足:(1)对灯具安装有妨碍的模板、脚手架必须拆除。

(2)顶棚、地面等抹灰工作必须完成,地面清理工作应结束,房门可以关锁的情况下安装。

3.在结构施工中配合土建己做好灯具安装所需预埋件的预埋工作。

4.安装灯具用的接线盒口已修好。

5.成排或对称及组成几何形状的灯具安装前应进行测量画线。

6.穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈、涮锡7. 灯箱内的导线不应过于靠近热光源,并采取隔热措施,灯具内配线应严禁外露;8. 使用螺纹灯日时,相线必须压在灯芯柱上9. 荧光灯接线按厂家提供的接线图正确接线。

10.特种灯具检查:(1)各种标志灯的指示方向正确无误;(2)应急灯必须灵敏可靠;(3)事故照明灯具应有特殊标志;(4)供局部照明的变压器必须是双圈的,一次应装有熔断器;携带式局部照明灯具用橡套导线11. 灯具固定应牢固可靠,每个灯具固定用的螺丝或螺栓不少于2个12. 当吊灯灯具重量大于3kg时,应采用预埋吊钩或螺栓固定。

当软线吊灯灯具重量大于0.5kg时,应增设吊链或用钢管来悬吊灯具。

13. 采用钢管做灯具的吊杆时,钢管内径一般不小于10mm,壁厚不小于15mm。

14.灯具应固定在专设的框架上,不应使吊顶龙骨承受灯其荷载15.高空作业,无防护设施时,必须系安全带并栓在牢固部位上。

16. 在吊顶房问工作时,现场严禁吸烟和用火。

顶棚内如有暗灯,灯位四周应加防火材料,防止起火交底人被交底人项目负责人执行情况安全员: 年月日注:本交底一式三份,交底人、被交底人、安全员各一份。

灯具安装作业安全技术交底

灯具安装作业安全技术交底

灯具安装作业安全技术交底一、引言灯具安装是一个常见且重要的作业,在日常生活和工作中无处不在。

然而,由于安装灯具涉及到电气和高处作业等方面的风险,因此在进行灯具安装作业之前,有必要了解和掌握一些安全技术,以确保作业的顺利进行和工作人员的安全。

本文将详细介绍灯具安装作业的安全技术要点,包括工作前的准备工作、安全用具的使用、电路检测以及作业完成后的安全措施等。

二、工作前的准备工作在进行灯具安装作业之前,首先需要进行一系列的准备工作,以保证作业的安全和顺利进行。

1.项目计划和安全分析在开始灯具安装作业之前,应该制定详细的项目计划,并进行安全分析。

在项目计划中要包括作业时间安排、所需的材料和工具准备等信息,安全分析需要评估作业中可能存在的风险和危险,制定相应的控制措施。

2.人员培训和授权安装灯具的作业人员需要接受相关的培训,并获得相应的授权证书。

培训内容应包括灯具安装的基本知识、电气安全操作规程、使用安全用具的方法等。

3.场地准备在进行灯具安装作业之前,需要对工作场地进行准备。

确保工作区域干净整洁,没有杂物阻碍操作的空间。

同时,需要确保作业区域通风良好,以减少工作人员因长时间操作而引起的疲劳和不适。

三、安全用具的使用在进行灯具安装作业过程中,使用适当的安全用具是非常重要的。

以下是一些常用的安全用具和使用方法:1.头盔和安全鞋安装灯具时,工作人员应配戴头盔和安全鞋以保护头部和脚部安全。

头盔能够防护头部受到物体的打击,安全鞋则能防止脚部受到撞击和刺伤。

2.防护手套和眼镜在进行电气连接和线路接触时,应佩戴绝缘防护手套和护目镜,以防止触电和眼部受伤。

3.梯子和登高设备如果灯具需要安装在较高的地方,使用梯子或其他登高设备时,务必确保设备的稳定性和可靠性。

在使用梯子时,要选择坚固的地面,并在梯子两侧使用支撑杆或稳固的支撑物进行固定。

四、电路检测在进行灯具安装作业之前,必须对电路进行检测,以确保电源断开并消除任何潜在的电击风险。

灯具安装安装技术交底

灯具安装安装技术交底

灯具安装安装技术交底灯具安装技术交底在咱们的日常生活和工作中,灯具那可是起着至关重要的作用。

想象一下,要是晚上家里或者办公室的灯都装不好,那得多糟心呀!所以,今儿个我就来给大家好好唠唠灯具安装的那些事儿。

前段时间我去朋友家做客,他家正在装修,正好赶上灯具安装这一环节。

我就站在旁边瞧着,这一瞧可发现了不少问题。

安装师傅先是把工具一股脑儿地堆在地上,找个螺丝都得翻半天,这就浪费了不少时间。

然后在安装吊灯的时候,也不先测量好高度和位置,结果装好了发现灯太低,人一抬手就能碰到,特别不方便。

这可给我朋友气坏了,直说这师傅不专业。

通过这件事儿,咱们就更能明白灯具安装技术交底的重要性啦。

首先呢,在安装灯具之前,一定要做好准备工作。

把需要用到的工具,像螺丝刀、电钻、钳子等等都准备齐全,并且摆放整齐,这样用的时候就能顺手拿到。

然后就是要仔细检查灯具的零部件是不是齐全,有没有损坏的地方。

要是发现有问题,得赶紧联系商家更换,可别等到装的时候才发现,那就麻烦啦。

接下来就是安装的步骤啦。

如果是安装吸顶灯,第一步要先确定安装的位置,一般是在房间的正中间。

然后用铅笔在天花板上标记好打孔的位置,用电钻打孔,注意孔的深度要合适,别打太深把天花板打穿了。

打好孔之后,把膨胀螺丝塞进去,再把灯具的底座固定好。

最后把灯管或者灯泡安装上去,接好电线,就大功告成啦。

要是安装吊灯,那就稍微复杂一点。

除了要确定好位置,还要考虑吊灯的高度和链子的长度。

一般来说,吊灯的底部距离地面应该在 22米到 25 米之间,这样既能保证照明效果,又不会让人觉得压抑。

安装的时候,要先把吊灯的主体部分组装好,然后把吊链或者吊杆固定在天花板上,调整好高度和水平度,再把灯具挂上去。

接电线的时候一定要小心,千万别把电线接错了,不然灯不亮不说,还可能会有安全隐患。

还有那种壁灯和台灯的安装,也有不少讲究。

壁灯安装的高度要根据使用的场景来确定,比如在卧室床头,一般距离地面 12 米到 15 米比较合适。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、质量标准及应达到的质量要求
4.1主控项目
(1)36V及以下疏散指示灯变压器安装必须符合下列规定:
行灯电压不大于36V,在特殊潮湿场所或导电良好的地面上及工作地点狭窄、行动不
便的场所行灯电压不大于12V;
(2)应急照明灯具安装应符合下列规定:
1)应急照明灯的电源除正常电源外,另有一路电源供电;或者是独立于正常电源的柴油
(3)灯具使用的导线其型号、电压等级应符合其使用场所的特殊要求,规格型号应符合规范规定。
(4)灯具的吊钩其圆钢直径不小于吊挂销钉的直径,且不得小于6mm。
(5)灯具所使用灯泡的功率应符合设计要求。
(6)其他辅材:防水胶膨胀螺栓、尼龙胀管、尼龙扎带、尼龙丝网、螺钉、安全压接帽、焊锡、尼龙胶带等均应符合相关质量要求,有产品合格证。
2.2.主要机具
(1)手电钻、电锤、压接帽专用压接钳、常用电工工具、大功率电烙铁。
(2)铅笔、卷尺、锯弓、锯条、扳手、纱线手套、人字梯。
(3)数字式万用表、500V兆欧表。
2.3.作业条件
(1)施工图纸及技术资料齐全。
(2)屋顶、楼板施工完毕,无渗漏。
(3)顶棚、墙面的抹灰、室内装饰涂刷及地面清理工作已完成。门窗齐全。
2)灯具的紧固螺栓无松动、锈蚀,密封垫圈完好。
五、容易出现的质量问题及保证质量的措施
5.1成排应急灯具的安装高度偏差超出允许范围。必须拉线,确定中心线后安装,在确定疏散指示灯具高度时,必须尺量。
5.2安全出口安装必须尺量,固定必须采用膨胀螺丝。
5.3带罩或双管日光灯以及单管无罩日光灯链长超过1米时,应使用铁吊链。
发电机组供电;或由蓄电池柜供电或选用自带电源型应急灯具;
2)应急照明在正常电源断电后,电源转换时间为:疏散照明≤15s,备用照明≤15s(金融商店交易≤1.5s);安全照明≤0.5S;
3)疏散照明由安全出口标志灯和疏散标志灯组成。安全出口标志灯距地高度不低于2m,
且安装在疏散出口和楼梯口里侧的上方;疏散标志灯安装在安全出口的顶部,楼梯间、疏散走道及其转角处应安装在lm以下的墙面上。不易安装的部位可安装在上部。疏散通道上的标志灯间距不大于20m(人防工程不大于l0m);
5.4导线接头应放在灯头盒内或器具内,塑料导线应改用护套线进行敷设。
山东省建设工程质量监督总站监制

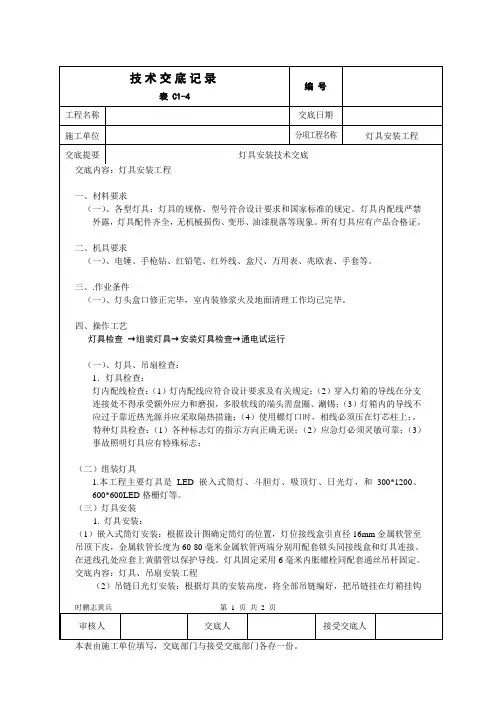

技术(安全)交底记录
鲁DQ-004-
工程名称
河东区民兵训练中心综合楼
施工单位
天元建设集团有限公司
分项工程名称
专用灯具安装
交底日期
2009年12月10日
交底内容:
六、成品保护
(1)灯具安装时应注意保持地面、墙面、顶棚整洁,不得污损。
烧。
山东省建设工程质量监督总站监制
(4专用灯具的吊件构架已安装完毕,牢固可靠。
(6)有可能损坏已安装灯具或灯具安装后不能再进行施工的装饰工作应全部结束。
(7)相关回路管线敷设到位、穿线检查完毕。
项目专业技术负责人:
交底人:
接受人:
山东省建设工程质量监督总站监制
技术(安全)交底记录
鲁DQ-004-
(2)组装灯具
专用灯具一般已由制造厂家完成整体组装,现场只需检查接线即可。对于水下及防爆灯
具应注意检查密封封防水胶圈安装是否平顺,固定螺栓旋紧力矩是否均匀一致。
(3)灯具安装及接线
1)根据设计要求,比照灯具底座画好安装孔的位置,打出膨胀螺栓孔,装入膨胀螺栓。
固定手术无影灯底座的螺栓应预先根据产品提供的尺寸预埋,其螺栓应与楼板结构主筋焊接。安装在专用吊件构架上的舞台灯具应根据灯具安装孔的尺寸制作卡具以固定灯具。在防爆灯具的安装位置应离开释敢源,且不在各种管道的泄压口及排放口上下方安装灯旦。温度大于60°C的灯具,当靠近可燃物时应采取隔热、散热等防火措施。当采用白炽灯,卤钨灯等光源时,不得直接安装在可燃装修材料或可燃物件上。
(2)其他工种作业时,应注意不得损伤已装好的灯具。
(3)灯具安装完毕后,可用原包装塑料袋罩盖灯具防尘。
(4)室内有条件的应关门上锁,以防损坏或丢失。
七、安全环保措施
(1)登高作业应注意安全,正确佩戴个人防护用品
(2)人字梯应有防滑链。
(3)严禁两人在同一梯子上作业。
(4)施工场地应做到工完料清,灯具外包装及保护用泡沫塑料收集后集中处理,严禁焚
4)疏散标志灯的设置,不影响正常通行,且不在其周围设置容易混同疏散标志灯的其他
标志牌等。
5)应急照明灯具、运行中温度大于60℃的灯具,当靠近可燃物时,采取隔热、散热等
防火措施。当采用白炽灯,卤钨灯等光源时,不直接安装在可燃装修材料或可燃物件上;
6)应急照明线路在每个防火分区有独立的应急照明回路,穿越不同防火分区的线路有防
2)固定灯具。对于重要灯具如羊犬台无影灯、大型舞台灯具等的固定螺栓应采用双螺母
锁固。分置式灯具变压器的安装位置应避开易燃物品,通风散热良好。
3)灯具接线:
a.多股芯线接头应搪锡,与接线端子连接应可靠牢固;
b.行灯变压器外壳、铁芯和低压侧的任意一端或中性点接地(PE)或接零(PEN)应可靠;
c.防水灯具电源进线应采用绝缘导管与灯具连接,严禁采用金属或有金属护层的导管,
电源线、绝缘导管与灯具连接处应密封良好,应涂抹防水密封胶以确保防水效果;
d.水下灯及防水灯具应进行等电位联结,连接应可靠;
e.防爆灯具开关与接线盒螺纹啮合扣数不少于5扣,并在螺纹上涂以电力复合脂;
f.灯具内接线完毕后应用尼龙扎带整理固定以避开有可能的热源等危险位置。
山东省建设工程质量监督总站监制
技术(安全)交底记录
鲁DQ-004-
工程名称
河东区民兵训练中心综合楼
施工单位
天元建设集团有限公司
分项工程名称
专用灯具安装
交底日期
2009年12月10日
交底内容:(4)通电试运行
灯具安装完毕后,经绝缘测试检查合格后,方允许通电试运行。如有问题可断开回路分
区测量直至找出故障点。通电后应细检查和巡视,检查灯具的控制是否灵活、准确;开关与灯具控制顺序是否对应,如发现问题应立即断电,查出原因并修复。
二、所用材料质量要求。
2.1.材料要求
(1)灯具、材料在搬运存放过程中应注意防震、防潮,不得随意抛扔、超高码放。应存
放在干燥通风,不受撞击的场所。
(2)注意核对灯具的标称型号等参数是否符合设计要求,特别是防爆灯具的防爆标志、
防爆合格证号、外壳防护等级和温度组别应与爆炸危险环境相适配。防水灯具的,防水胶圈。应齐全。各种灯具应有产品合格证和“CCC”认证标志。
火隔堵措施;
7)疏散照明线路采用耐火电线、电缆,穿管明敷或在非燃烧体内穿刚性导管暗敷,暗敷
保护层厚度不小于30mm。电线采用额定电压不低于750V的铜芯绝缘电线。
4.2一般项目
(1)应急照明灯具安装应符合下列规定:
1)疏散照明采用荧光灯或白炽灯;安全照明采用卤钨灯或采用瞬时可靠点燃的荧光灯;
2)安全出口标志灯和疏散标志灯装有玻璃或非燃材料的保护罩,面板亮度均匀为1:10(最低:最高),保护罩应完整、无裂纹。
工程名称
河东区民兵训练中心综合楼
施工单位
天元建设集团有限公司
分项工程名称
专用灯具安装
交底日期
2009年12月10日
交底内容:
三、施工工艺要求及操作规程要求
3.1工艺流程
灯具检查组装灯具灯具安装及接线通电试运行
3.2操作规程及工艺
(1)灯具检查
1)根据灯具的安装场所检查灯具是否符合要求:
a.行灯变压器应为双圈变压器,其电源侧和负荷侧有熔断器保护;
技术(安全)交底记录
鲁DQ-004-
工程名称
河东区民兵训练中心综合楼
施工单位
天元建设集团有限公司
分项工程名称
专用灯具安装
交底日期
2009年12月10日
交底内容:
一、设计要求及设计变更、图纸会审内容。
本工程专用灯具:应急照明灯具、疏散指示灯具和安全口灯具组成,安全出口灯安装高度为距门口上边缘100mm。疏散指示灯安装高度为距装饰地面500mm。。
b.水下灯及防水灯具其防水胶圈应完整有弹性;
c.手术台无影灯的镀膜反光罩应光洁无变形,镀膜层应均匀无损伤。
d.应急照明电源的蓄电装置是否正常,应无泄漏腐蚀现象;
e.各类灯具的电光源的规格型号应正确无误。
2)根据装箱单清点安装配件。
3)注意检查制造厂的有关技术文件是否齐全。
4)检查灯具外管是否正常,有无擦碰、变形、受潮;金属镀层剥落锈蚀等现象。
