灯具安装施工技术交底

灯具安装施工技术交底

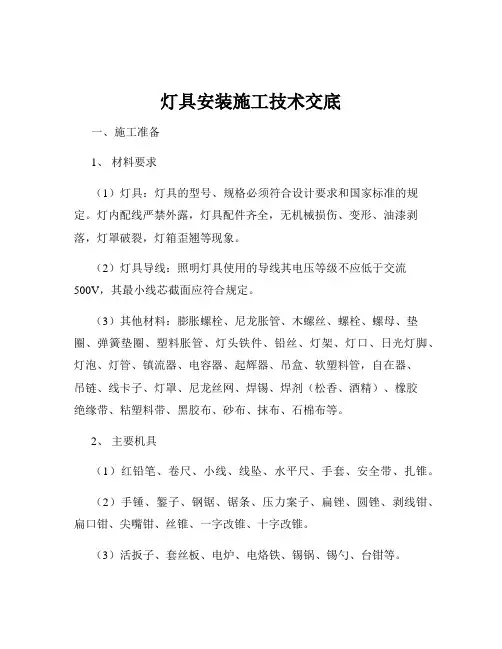

灯具安装施工技术交底一、施工准备1、材料要求(1)灯具:灯具的型号、规格必须符合设计要求和国家标准的规定。

灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。

(2)灯具导线:照明灯具使用的导线其电压等级不应低于交流500V,其最小线芯截面应符合规定。

(3)其他材料:膨胀螺栓、尼龙胀管、木螺丝、螺栓、螺母、垫圈、弹簧垫圈、塑料胀管、灯头铁件、铅丝、灯架、灯口、日光灯脚、灯泡、灯管、镇流器、电容器、起辉器、吊盒、软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂(松香、酒精)、橡胶绝缘带、粘塑料带、黑胶布、砂布、抹布、石棉布等。

2、主要机具(1)红铅笔、卷尺、小线、线坠、水平尺、手套、安全带、扎锥。

(2)手锤、錾子、钢锯、锯条、压力案子、扁锉、圆锉、剥线钳、扁口钳、尖嘴钳、丝锥、一字改锥、十字改锥。

(3)活扳子、套丝板、电炉、电烙铁、锡锅、锡勺、台钳等。

(4)台钻、电钻、射钉枪、兆欧表、万用表、工具袋、工具箱、高凳等。

3、作业条件(1)在结构施工中做好预埋工作,混凝土楼板应预埋螺栓,吊顶内应预下吊杆。

(2)盒子口修好,木台、木板油漆完。

(3)对灯具安装有影响的模板、脚手架已拆除。

(4)顶棚、墙面的抹灰工作、室内装饰浆活及地面清理工作均已结束。

二、操作工艺1、工艺流程检查灯具→组装灯具→安装灯具→通电试运行2、灯具检查(1)根据灯具的安装场所检查灯具是否符合要求:在易燃和易爆场所应采用防爆式灯具;有腐蚀性气体及特别潮湿的场所应采用封闭式灯具,灯具的各部件应做好防腐处理。

(2)户外灯具应采用有泄水孔的封闭式灯具。

(3)除敞开式外,其他各类灯具灯泡容量在 100W 及以上者均应采用瓷质灯头。

(4)灯内配线应符合设计要求及有关规定;穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈,涮锡。

(5)灯箱内的导线不应过于靠近热光源,并应采取隔热措施。

(6)各种标志灯的指示方向正确无误;应急灯必须灵敏可靠。

灯具安装技术交底

灯具安装技术交底

灯具安装技术交底一、工程概述本工程涵盖了多种类型的灯具安装,包括吊灯、壁灯、吸顶灯、射灯等,安装区域包括室内的客厅、卧室、厨房、卫生间以及室外的阳台、走廊等。

为确保灯具安装的质量和安全,特进行此次技术交底。

二、施工准备1、材料准备灯具:根据设计要求选择合适的灯具型号、规格和颜色,确保灯具外观无损伤、变形,配件齐全。

电线:选用符合国家标准的电线,如 BV 型电线,其规格应根据灯具功率和安装距离确定。

开关、插座:选择与灯具相匹配的开关和插座,确保其质量合格,操作灵活。

安装工具:准备好电钻、螺丝刀、钳子、扳手、绝缘胶带、水平尺等工具。

2、技术准备熟悉施工图纸,明确灯具的安装位置、数量和类型。

确定灯具的安装方式,如嵌入式、吊挂式、壁装式等。

了解电气线路的布置和连接方法,掌握相关的电气安全知识。

3、作业条件准备室内墙面、地面、天花板的装修工作已完成,且表面平整、干燥。

电气线路已敷设完毕,并经过绝缘测试合格。

室外灯具安装位置的基础已施工完毕,且强度达到要求。

三、灯具安装流程1、吊灯安装首先,根据设计图纸确定吊灯的安装位置,在天花板上钻孔,安装膨胀螺栓或吊钩。

将吊灯的底盘固定在膨胀螺栓或吊钩上,使用螺丝拧紧。

然后,将吊灯的灯体与底盘连接,注意线路的连接要牢固、正确,并用绝缘胶带包扎好。

最后,安装吊灯的灯罩,调整好吊灯的高度和角度。

2、壁灯安装在墙壁上确定壁灯的安装位置,标记出安装孔的位置。

使用电钻钻孔,插入塑料胀管。

将壁灯的底座用螺丝固定在墙壁上,连接好线路。

安装壁灯的灯罩,确保灯罩安装牢固。

3、吸顶灯安装拆除吸顶灯的面罩和灯管,将底盘放在安装位置上,用记号笔标记出安装孔的位置。

钻孔后,安装膨胀螺栓或塑料胀管,将底盘固定在天花板上。

连接好线路,将灯管和面罩安装回原位。

4、射灯安装根据设计要求,在天花板或墙壁上确定射灯的安装位置。

使用专用的射灯开孔器开孔。

将射灯的底座嵌入孔中,用螺丝固定。

连接线路,安装射灯灯泡。

灯具安装技术交底

灯具安装技术交底
三、施工操作要点:
1、设备区采用单管、双管荧光灯具,安装一般分为壁装、管吊和嵌入式安装三种方式;
2、壁装灯标高均为2.8m,在风道里面的壁装灯均采用三防灯;管吊灯安装标高均为2.8m,嵌入式荧光灯安装标高以装修吊顶为准;
3、设备区过道里面灯具,安装高度具体依据现场施工情况定;
4、厕所灯具为密闭吸顶灯,安装标高以装修的吊顶为准;
3、材料准备:
绝缘胶带、电线、压线鼻子、各类符合设计要求的灯具等;
4、作业条件
风、水、电专业设备安装完成,涉及交叉作业的弱电专业安装完成,有可能损坏已安装灯具或灯具安装后不能再进行施工的装饰工作应全部结束;
二、工艺流程
1、工艺流程
2、作业步骤
放线确定灯具的位置,然后进行灯具组装,安装灯具,接线,通电试亮;
19、疏散标志灯的设置,不影响正常通行,且不在其周围设置容易混同疏散标志灯的其他标志牌;
四、质量控制要点
1、检查灯具的型号、规格符合设计要求,附有相关产品合格证;
2、变电所高、低压盘及母线正上方不得安装灯具;事故照明灯应有特殊标志;
3、公共区灯具应密切结合装饰专业图纸,保证灯具安装完毕后,保持灯具水平一致、美观;
5、施工时应当注意对其他工种劳动成果的保护;
交底单位:
交底人:
审核人:
年月日
交底对象:
接受交底人:
年月日
11、灯具在搬运时,必须采取防震、防破碎、防变形和漆面金属层受损的措施,灯具应预组装好后再到现场安装;
12、当灯具距地面高度小于2.4m时,须安装接地线或采用低压供电36V,灯具的可接近裸露导体必须接地PE或接零PEN可靠,并应有检查灯具、组装灯具、安装灯具、通电试运行、验收、专用接地螺栓,且有标识;

灯具安装技术交底

灯具安装技术交底

灯具安装技术交底1. 灯具的安全性在灯具的安装过程中,安全性是最重要的问题。

因此,在进行灯具安装过程中,必须要确保以下几点:•防止电击:在安装灯具前,需要切断电源,避免出现电击的情况。

如果无法切断电源,则需要使用绝缘手套等防止电击的工具。

•防止烧毁:需要根据灯具规格选择合适的灯泡或LED灯,不要使用功率过大的灯泡或LED灯,避免出现烧毁的情况。

•防止松动:装配灯具时,需将所用材料紧固好,确保装配紧密,避免灯具松动或脱落的情况发生。

2. 灯具的安装工具在安装灯具时需要使用以下工具:•手电钻:在灯具安装时,需要在墙面或天花板上打孔,手电钻就是最常用的工具之一。

•手电钳:这种工具比较小巧,适用于灯座的钳紧。

•绝缘手套:这是为了确保安全性而使用的工具。

在针对特殊情况进行维修等操作时,最好佩戴此手套。

3. 灯具安装步骤接下来,我们将介绍灯具的具体安装步骤:1.确定安装位置:首先,需要确定安装的位置,按照灯具的规格确定孔位大小和位置,即灯座的位置。

2.打孔:使用手电钻在墙面或天花板上打好孔位。

3.固定线管:在墙面或天花板上,将线管用膨胀螺栓或其它仿制品固定好。

4.连接电线:根据连接灯具和线管的位置,把灯座和线管连接。

5.安装灯具:调整好灯座的位置和高度,将灯具固定上即可。

4. 灯具维护灯具在使用时,还需要进行周维护,以确保其正常工作。

常见的维护方式有:•定期清洁:使用清洁布,清洗杂物,以便保持灯具的清洁,并且让光线更加明亮。

•定期检查:定期检查灯座和电线是否处于良好的状态,是否有松动或老化现象,如有问题及时进行更换或修复。

•及时更换光源:若光源发生故障,及时更换。

5. 总结在灯具的安装中,安全是最重要的,一定要保持高度警惕,确保安全。

同时,正确使用工具和进行正确的安装步骤也是十分必要的。

平时的维护也非常重要,只有定期维护,才能保证灯具正常工作。

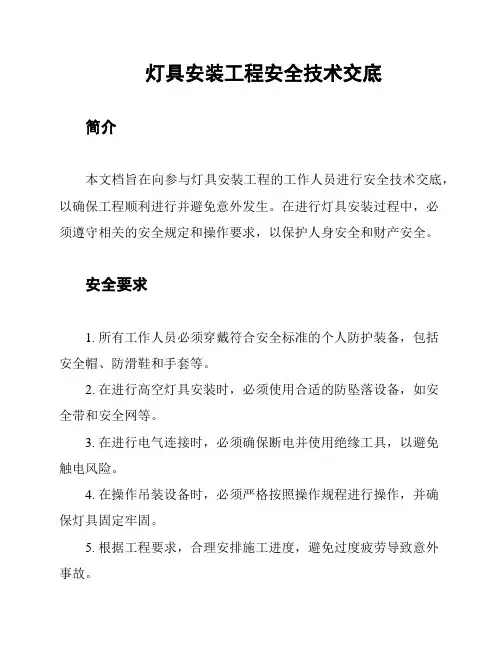

灯具安装工程安全技术交底

灯具安装工程安全技术交底

灯具安装工程安全技术交底简介本文档旨在向参与灯具安装工程的工作人员进行安全技术交底,以确保工程顺利进行并避免意外发生。

在进行灯具安装过程中,必须遵守相关的安全规定和操作要求,以保护人身安全和财产安全。

安全要求1. 所有工作人员必须穿戴符合安全标准的个人防护装备,包括安全帽、防滑鞋和手套等。

2. 在进行高空灯具安装时,必须使用合适的防坠落设备,如安全带和安全网等。

3. 在进行电气连接时,必须确保断电并使用绝缘工具,以避免触电风险。

4. 在操作吊装设备时,必须严格按照操作规程进行操作,并确保灯具固定牢固。

5. 根据工程要求,合理安排施工进度,避免过度疲劳导致意外事故。

6. 防止灯具和其他材料堆放不当造成的滑倒或碰撞事故。

灯具安装步骤1. 在进行灯具安装工程前,必须进行现场勘察和评估,并制定详细的工作计划。

2. 根据工作计划,合理安排材料和工具的准备,确保施工过程顺利进行。

3. 在进行灯具安装前,必须对相关电气设备进行断电操作,并使用绝缘工具进行电气连接。

4. 根据灯具的安装位置和要求,采取合适的固定方法,确保灯具安装牢固可靠。

5. 完成灯具安装后,必须进行相关测试和验收,确保灯具正常工作且符合要求。

应急措施1. 在施工过程中,如遇恶劣天气或其他紧急情况,必须立即停止工作并撤离现场。

2. 工作人员必须熟悉灭火器的使用方法和位置,并确保灭火器正常可用。

3. 在紧急情况下,工作人员必须按照应急预案进行行动,并遵守现场指挥人员的安排。

以上是对灯具安装工程安全技术的交底内容,请所有参与工程的人员务必遵守并执行。

在施工过程中,如发现任何安全隐患或问题,请立即上报相关责任人。

祝工程顺利完成!。

灯具安装施工技术交底

灯具安装施工技术交底
2、灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于1.0mm2。
3、灯座:无机械损伤、变形、破裂等现象。吊管:钢管做灯具吊管时,钢管内径不小于IOmm,钢管壁厚不小于1.5mm,支架:艰据灯具的重量选用相应规格的镀锌材料做支架。
4、其他材料:吊盒、绝缘带、软塑料管、塑料胀管、螺栓、螺母、垫且保证钉牢固。步骤如下:
①在底座上有安装孔。
②托起底座到安装位置上。
③用笔或其它工具在墙作出螺丝口的位置。
④钻孔。
⑤底座牢固、平直。
(2)投光灯安装要求
a、灯具安装位应对准投射面,据现场调整灯具的投射角度。
b、根据幕墙的结构来选择固定支架的安装以及预留足够长度的灯具接线,包括电源及控制接线。
C、安装在同一水平面上的灯具应保持灯具在一条水平线上。成排灯具,先拉好灯位中心线、十字线定位,灯具横向水平线应与地面平行。
d、随灯具的管线要紧挨灯具平行敷设,颜色应尽量与建筑物外立面相协调,灯具外壳、安装支架、管线等喷涂与建筑本体色彩一致的防护涂层,防止破坏白天楼体效果。
e、结合设计方案以及现场实际情况,对建筑原有相关支架、相关出线孔及安装孔能利用尽量利用避免建筑二次破坏。对不能利用孔洞需采取防水封堵措施。
(五)安全措施
(1)>施工前,逐级进行安全教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。
(2)、高处作业中的安全标志、工具、仪表、电器设施和各种设备,必须施工前进行检查,确认完好,方投入使用。
(3)、攀登和悬空高处作业人员,经过专业的技术培训及专业考试合格,持证上岗。
(4)、施工中对高处作业的安全技术设施,发现有缺陷和隐患时,及时解决,危机人身安全时,停止作业。

灯具安装技术交底(最新整理)

灯具安装技术交底(最新整理)
等固定方法,严禁使用木楔固定。 (2) 照明灯其在易燃结构、装饰部位及木器家具上安装时,灯其周围应采取防火
隔热措施,并选用冷光源的灯具。 (3) 安装在绝缘台上的电气照明装置,其导线的接头绝缘部分应伸出绝缘台的
表面。 (4) 电气照明装置的接线应牢固,电气接触应良好;需接地或接零的灯具非带电
金属部分应有明显标志的专用接地螺丝。 (5) 额定电压 220Ⅴ金属灯具的保护接地要求:
7、 壁灯妥装。用接线盒安装壁灯时,首先根据灯具的外形选择合适的塑料(木)台, 把灯具摆放在上面,四周留出的余量要对称,然后用电钻在木台上开出线孔和安 装孔,在灯具的底板上开安装孔,将灯具的灯头线从木台的出线孔中甩出,在接 线盒内接头,并包扎严密,将接头塞入盒内,之后把塑料(木)台对正接线盒,紧贴 墙面,用机螺丝将塑料(木)台直接固定在盒子耳朵上,调整塑料(木)台使其平整 不歪斜,最后配好灯泡、灯伞或灯罩。安装在室外的壁灯应打泄水孔,木台与墙 面之间应加胶垫。
(二) 材料要求 1、 灯具:各种灯具的型号、规格必须符合设计要求和国家标准的规定。配件齐全, 无机械损伤、变形、油漆剥落、灯罩破裂和灯箱歪翘等现象,各种型号的照明灯 具应有出厂合格证、“CCC”认证标志和认证证书复印件,进场时做验收检查井 做好记录。 2、 灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流 500V,引向每 个灯具的导线线芯最小不小于 1.Omm2。 3、 灯座:无机械损伤、变形、破裂等现象。 4、 塑料(木)台:塑料台应有足够的强度,受力后无弯翘变形等现象。木台应完整、 无劈裂,油漆完好无脱落。 5、 吊管:钢管做灯具吊管时,钢管内径不小于 10mm,钢管壁厚不小于 1.5mm。 6、 吊钩;固定花灯的吊钩,其圆钢直径不小于灯具吊挂销、钩的直径,不小于 6mm, 对于大型花灯、吊装花灯的固定及悬吊装置应按灯具重量的 2 倍做过载试验。 7、 瓷接头:应完好、无损,配件齐全。 8、 支架:艰据灯具的重量选用相应规格的镀锌材料做支架。 9、 其他材料:白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑料 胀管、木螺丝、螺栓、螺母、垫圈等。

灯具安装工程技术交底

灯具安装工程技术交底
(#)当钢管做灯杆时,钢管内径不应小于 !&**,钢管厚度不应小于 !"’**。 (,)固定灯具带电部件的绝缘材料以及提供防触电保护的绝缘材料,应耐燃烧和防 明火。
(’)当设计无要求时,灯具的安装高度和使用电压等级应符合下列规定: !一般敞开式灯具,灯头对地面距离不小于下列数值(采用安全电压时除外): -" 室外:(" " *(室外墙上安装) ." 厂房:("’*; /" 室内:(*; 0" 软吊线带升降器的灯具在吊线展开后:&"1*。 "危险性较大及特殊危险场所,当灯具距地面高度小于 (",* 时,使用额定电压为
(二)材质要求
’" 灯具:各种灯具的型号、规格必须符合设计要求和国家标准的规定。配件齐全, 无机械损伤、变形、油漆剥落、灯罩破裂和灯箱歪翘等现象,各种型号的灯具应有合格 证,进场时做验收检查并做好记录。
(" 灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流 $))*,引向 每个灯具的导线线芯最小不小于 ’" )++(。
!" 灯座:无机械损伤、变形、破裂等现象。 #" 塑料(木)台:塑料台应有足够的强度,受力后无弯翘变形等现象。木台应完 整。无劈裂,油漆完好无脱落。 $" 吊管:钢管做灯具吊管时,钢管内径不小于 ’)++,钢管壁厚不小于 ’"$++。 %" 吊钩:固定花灯的吊钩,其圆钢直径不小于灯具吊挂销、钩的直径,不小于 %++,对于大型花灯、吊装花灯的固定及悬吊装置应按灯具重量的 ( 倍做过载试验。 &" 瓷接头:应完好、无损,配件齐全。 ," 支架:根据灯具的重量选用相应规格的镀锌材料做支架。 -" 其它材料:白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑 料胀管、木螺丝、螺栓、螺母、垫圈等。

灯具安装技术交底

灯具安装技术交底

灯具安装技术交底一、工程概述本工程为_____,涵盖了多种不同类型的灯具安装,包括吊灯、吸顶灯、壁灯、射灯等。

为确保灯具安装的质量和安全,特进行本次技术交底。

二、施工准备1、材料准备灯具:根据设计要求选择合适的灯具型号、规格、品牌等,确保灯具质量合格,外观无损坏、变形等缺陷。

配件:如灯座、灯罩、灯泡、灯头、螺丝、膨胀管等,应齐全且质量良好。

电线:根据灯具功率和安装位置,选择合适规格的电线,如 BV 线等,电线应具备良好的绝缘性能。

工具:如电钻、螺丝刀、钳子、扳手、卷尺、水平仪等,确保工具齐全且性能良好。

2、技术准备熟悉施工图纸和技术规范,明确灯具的安装位置、数量、型号等要求。

确定灯具的安装方式和固定方法,制定详细的施工方案。

对施工人员进行技术培训,使其掌握灯具安装的技术要点和操作规程。

3、现场准备清理施工现场,确保安装位置无杂物、灰尘等。

检查预留孔洞、预埋件等是否符合设计要求,如有偏差应及时处理。

接通施工电源,确保施工用电安全可靠。

三、灯具安装工艺流程1、吊灯安装确定安装位置:根据设计图纸,在天花板上确定吊灯的安装位置,并用记号笔做好标记。

打孔:使用电钻在标记处打孔,孔的深度和直径应根据膨胀管的规格确定。

安装膨胀管:将膨胀管敲入孔内,确保膨胀管牢固可靠。

安装吊钩:将吊钩用螺丝固定在膨胀管上,注意吊钩的方向应正确。

接线:将吊灯的电源线与预留的电线连接,连接处应使用绝缘胶布包扎牢固。

安装灯罩和灯泡:将灯罩安装在吊灯上,然后安装灯泡。

调试:接通电源,调试吊灯的高度、角度和亮度等,确保其符合设计要求。

2、吸顶灯安装确定安装位置:根据设计图纸,在天花板上确定吸顶灯的安装位置,并用记号笔做好标记。

打孔:使用电钻在标记处打孔,孔的数量和直径应根据吸顶灯的安装方式确定。

安装膨胀管或螺丝:如果是使用膨胀管固定,将膨胀管敲入孔内;如果是使用螺丝固定,直接将螺丝拧入孔内。

接线:将吸顶灯的电源线与预留的电线连接,连接处应使用绝缘胶布包扎牢固。

灯具安装安全技术交底

灯具安装安全技术交底

灯具安装安全技术交底一、施工前的准备工作1、了解灯具安装的设计要求和施工图纸,明确灯具的型号、规格、安装位置和安装方式。

2、检查施工工具和设备是否完好,如电钻、螺丝刀、梯子、脚手架等,确保其性能可靠,无损坏和故障。

3、准备好所需的材料和配件,如灯具、灯泡、电线、接线盒、膨胀螺丝等,并检查其质量是否符合要求。

4、对施工现场进行清理和整顿,确保工作区域整洁、无障碍物,有良好的通风和照明条件。

二、个人防护用品的佩戴1、施工人员必须佩戴安全帽,以保护头部免受坠落物的伤害。

2、佩戴防护眼镜,防止灰尘、碎屑等进入眼睛。

3、穿戴合适的工作服和工作鞋,避免衣物被卷入机器或工具中,以及防止脚部受伤。

4、如果在高处作业,必须系好安全带,并将安全带固定在可靠的锚固点上。

三、用电安全1、在进行灯具安装前,必须先切断电源,并在电源开关处挂上“禁止合闸,有人工作”的警示牌。

2、检查电线的绝缘层是否完好,如有破损应及时更换。

3、接线时要确保线头连接牢固,避免接触不良导致发热甚至起火。

4、严禁私拉乱接电线,必须按照电气安装规范进行布线。

四、高处作业安全1、如果灯具安装位置较高,需要使用梯子或脚手架进行作业。

梯子必须放置稳固,与地面的夹角应在 60-70 度之间,并有专人扶持。

脚手架要搭建牢固,符合安全标准。

2、在高处作业时,不得向下抛掷工具和材料,应使用工具袋或绳索传递。

3、遇到恶劣天气(如大风、雷雨等),应停止高处作业。

五、灯具安装过程中的安全注意事项1、安装灯具时,要轻拿轻放,避免碰撞和损坏灯具。

2、对于较重的灯具,需要多人协作安装,确保安全。

3、安装嵌入式灯具时,要注意避免损坏天花板的结构和线路。

4、安装吊灯时,要检查吊钩的承重能力是否足够,确保吊灯安装牢固。

六、施工后的检查和清理1、灯具安装完成后,要进行通电测试,检查灯具是否正常工作,有无漏电、短路等现象。

2、清理施工现场的工具、材料和垃圾,做到工完场清。

3、拆除施工过程中设置的警示标志和防护设施。

灯具安装调试技术交底

灯具安装调试技术交底

泛光照明项目——灯具安装调试技术交底为了使本项目工程顺利完工,工程质量符合国家技术规范。

缩短安装调试时间节点。

我公司技术部对本项目所以灯具,安装调试进行技术交底。

主楼区域灯具安装调试:一、东、南立面3W射灯安装调试步骤:安装步骤:1)灯具在现场地面进行编码,并做好标签。

2)幕墙公司提供铝型材。

灯具由我项目部安装在铝型材上,并在铝型材醒目位置做好标签(标签应标注在铝型材的保护膜上),和灯具编码一一对应.3)幕墙公司按照铝型材编码对照图纸安装到指定位置。

4)每层灯具安装完成后,按照规范进行接线。

灯具采用航空接头与电源线、信号线连接,连接时应检查接头上是否有防水橡胶圈。

接头插紧后螺母旋紧.调试步骤:1)灯具安装前在编写地址码完成后,应对此灯具测试及编码确认。

2)每个立面每层灯具安装完成后,应先对其区域供电。

连接控制器运行灯具测试程序,确保灯具编码与图纸上编码一致。

3)如编码位置错误,应先将错误编码灯具控制线断开。

连接写码器进行编码调整写入.完成后再进入第2步骤.4)每四层测试完成后应连接电脑控制,运行测试程序。

测试程序为:单点控制,灰度控制,扫描控制、整体跳动等(现场每四层安装一套控制系统)。

5)以上步骤完成后,进入整体调试。

联机和脱机测试。

运行程序编写应按照设计师设计要求。

测试程序为:单窗控制、图形变化、文字跑动等程序.二、T5荧光灯(小圆弧区域)安装调试步骤:安装步骤:1)根据现场建筑结构弧度,根据图纸选择灯具尺寸搭配。

2)确定灯具支架安装距离后固定.3)将灯具嵌入安装支架上保证灯具在同一个弧形上,连接灯具电源线(串联方式)。

4)调整灯具角度后,连接主电源线(电源线与第一个灯具连接应采用压接帽,严禁使用电工胶带包裹)。

调试步骤:1)检查各灯具连接头是否有松动,如发现应及时处理.2)使用仪表检查回路是否有短路现象,如有应分段排除法检查故障点。

3)接通电源后,观察各灯具发光角度、色温、均匀度是否达到设计要求.如有立即调整.4)每层调整完成后,应对灯具整体通电调试,观察是否楼层与楼层是否有灯光差异.如有应及时调整。

灯具安装工程技术交底

灯具安装工程技术交底

灯具安装工程技术交底一、工程概述本次灯具安装工程涵盖了室内和室外的各类灯具,包括吊灯、壁灯、吸顶灯、路灯等。

旨在为建筑提供充足、均匀且舒适的照明环境,满足不同区域的功能需求。

二、施工准备1、技术准备施工人员应熟悉施工图纸和相关技术规范,了解灯具的类型、规格、安装位置和安装方式。

2、材料准备(1)灯具:根据设计要求采购各类合格灯具,检查灯具的外观、结构完整性以及电气性能。

(2)安装配件:如螺丝、膨胀管、吊钩等,应确保其质量和规格符合安装要求。

(3)电线电缆:选用符合国家标准的电线电缆,其规格和型号应满足灯具的功率和布线要求。

3、工具准备(1)常用工具:如电钻、螺丝刀、钳子、扳手等。

(2)测量工具:卷尺、水平仪等。

(3)测试工具:绝缘电阻测试仪、万用表等。

三、施工流程1、灯具检查在安装前,对灯具进行详细检查,确保灯具无损坏、变形,电气部件完好,灯泡正常。

2、定位放线根据施工图纸,确定灯具的安装位置,并使用墨线或标线笔进行标记。

对于成排安装的灯具,应确保其位置整齐、水平和垂直。

3、灯具组装对于一些需要组装的灯具,如吊灯,应按照说明书进行组装,确保各部件安装牢固。

4、灯具安装(1)吸顶灯安装:先在天花板上打孔,然后安装膨胀管,将灯具底盘用螺丝固定在天花板上,最后安装灯罩和灯泡。

(2)吊灯安装:首先在天花板上安装吊钩,将吊灯的吊杆与吊钩连接牢固,然后进行灯具的组装和接线,最后安装灯泡和灯罩。

(3)壁灯安装:在墙壁上打孔,安装膨胀管或木楔,然后用螺丝将壁灯底座固定在墙上,接线并安装灯泡和灯罩。

(4)路灯安装:先挖好基础坑,浇筑混凝土基础,待基础凝固后,安装路灯杆,然后进行灯具的安装和接线。

5、接线(1)接线前,应切断电源,确保施工安全。

(2)电线的连接应牢固,接触良好,并用绝缘胶带进行包扎。

(3)灯具的相线应经开关控制,不得直接接入电源。

6、通电测试灯具安装完成后,进行通电测试,检查灯具是否正常发光,亮度是否均匀,有无闪烁、异响等异常情况。

灯具安装技术交底

灯具安装技术交底

灯具装配技巧交底一.施工预备(一)功课前提1.灯具装配前应熟习电气装配图纸,依据设计装配图纸作材料筹划,灯具的型号.规格.数目要相符设计请求.2.灯具装配有关的建筑和修建物的土建工程质量,应相符现行的建筑工程施工质量验收规范中的有关划定.3.灯具装配前建筑工程应知足:①对灯具装配有妨害的模板.脚手架必须裁撤.②顶棚.地面等抹灰工作必须完成,地面清算工作应停止,房门可以关锁的情形下装配.4.在构造施工中合营土建已做好灯具装配所需预埋件的预埋工作.5.装配灯具用的接线盒口已修好.6.成排或对称及构成几何的灯具装配前应进行测量画线.7.已向装配灯具的操纵人员做好技巧交底.(二)材质请求1.灯具:各类灯具的型号.规格必须相符设计要乞降国度尺度的划定.配件齐备,无机械毁伤.变形.油漆剥落和灯罩决裂.灯箱歪翘等现象,各类型号的灯具应有及格证,出场时做验收检讨并做好记载.2.2.3.灯座:无机械毁伤.变形.决裂等现象.4.吊管:钢管做灯具吊管时,钢管内径不小于10mm,钢管壁厚不小于1.5mm.5.吊钩:固定花灯的吊钩,其圆钢直径不小于灯具吊挂销.钩的直径,不小于6mm,对于大型花灯.吊装花灯的固定及悬吊装配应按灯具重量的1.25倍做过载实验.7.支架:依据灯具的重量选用响应规格的镀锌材料做支架.9.其它材料:白炽灯.荧光灯.镇流器.启辉器.吊盒.绝缘带.软塑料管.塑料胀管.螺栓.螺母.垫圈等.(三)工器具1.卷尺.小线.线坠.程度尺.铅笔.记号笔.安然带.2.手锤.剥线钳.扁口钳.尖嘴钳.丝锥.一字.十字改锥.活口扳手.3.电钻.电锤.对象袋.人字梯.角磨机.4.万用表.兆欧表.5.电烙铁.焊锡.焊剂.锡锅.电工经常运用对象等.二.灯具装配技巧请求1.灯具装配的一般请求1)灯具的型号.规格及装配情势.高度应相符设计请求,装配稳固,照明灯具外壳均应接地,灯具的相线应经开关掌握.2)统一室内成排装配的灯具应整洁,个中间误差不大于5mm.3)变乱照明灯具应有特别标记,分散指导标记应标明行走偏向及距安然出口的距离.4)在变电所内,高压.低压配电装备的正上方,不该装配灯具.5)36V安然照明灯变压器需经监理业主确认后方可采取,电源侧应有短路呵护,其开关的额定电流不该大于变压器的额定电流.变压器外壳.铁芯和低压侧的一端或中间点,均应接地或接零.6)照明灯具采取吊杆及吊链吊装时吊竿应垂直,双链应平行,照明灯具表里运用干布及无水酒精擦净,导线与灯具连策应慎密稳固,不伤线芯,照明灯具及导线应绝缘优越.1)壁灯装配:依据壁灯类型肯定固定底座尺寸,将底座固定好后,将灯头线与电源线衔接好后包好绝缘,将PE线压在壁灯专用接地螺栓上,将接头塞入接线盒内,然后将壁灯与底座固定,并要紧贴墙面,并使其平允不歪斜,最后配好灯泡安好,灯伞或灯罩.2)吊杆灯装配①灯具构成:吊杆.法兰.灯座或灯架,白炽灯出厂前已是组装好的成品,而荧光吊杆灯须要进行组装.采取钢管做灯具的吊杆时,钢管内径一般不小于10mm.②灯具组装:白炽灯软线加工后,与灯座衔接好,将另一端穿入吊杆内,由法兰穿出,导线露出吊杆管口的长度不该小于150mm,预备到现场装配.③灯具装配:先固定木台,然后把灯具用木螺丝固定在木台上.超出3kg的灯具,吊杆应吊挂在预埋的吊钩上.灯具固定稳固后再拧好法兰顶丝,应使法兰在木台中间,误差不大于2mm,装配好后吊杆应垂直.双杆吊杆荧光灯装配后双杆应平行.3)嵌入式灯具装配①灯具应固定在专设的框架上,电源线不该切近灯具外壳,灯线应留有余量,固定灯罩的边框边沿应紧贴在顶棚面上.②矩形灯具的边沿应与顶棚面的装修直线平行,如灯具对称装配时,其纵横中间轴线应在统一条直线上,偏斜不该大于5mm.③日光灯管组合的开启式灯具,灯管分列应整洁,其金属距离片不该有曲折扭斜等.④与嵌入式灯具衔接的金属软管,其末尾的固定管卡,宜装配在自灯具.器具边沿起沿软管长度lm处.⑤固定花灯的吊钩,其园钢直径不该小于灯具吊挂销钉的直径,且不得小于1.5mm.⑥采取钢管作灯具吊杆时,钢管的内径不该小于10mm,钢管壁厚度不该小于1.5mm.⑦嵌入顶棚内的装潢灯具(不包含公共区及出进口)的配管配线应按照以上项目标请求及做法完成,与嵌入式灯具衔接的金属软管,其末尾的固定管卡宜装配在自灯具.器具边沿起沿软管长度1米内.3.特种灯具的装配.1)行灯装配:①电压不得超出36V;②灯体及手柄应绝缘优越,稳固耐热,耐潮湿;③灯头与灯体联合慎密.灯头应无开关;④灯泡外部应有金属呵护网;⑤金属网.反光罩及悬吊挂钩应固定在灯具的绝缘部分上.在特别潮湿场合或工作地点狭小.行为便利的场合(如在汽锅内.金属容器内工作),行灯电压不得超出12V.2)携带式局部照明灯具的导线用橡套软线.3)金属卤化物灯装配:灯具装配高度在5m以上;电源线经接线柱衔接,不得使电源线接近灯具的概况;灯管必须与触发器和限流器配套运用.4)投光灯的底座应固定稳固,按须要的偏向将驱轴拧紧固定.5)变乱照明的线路和白炽灯泡容量在100W以上的密封装配时应运用耐温线.6)36Ⅴ及以上照明变压器装配:①变压器应采取双圈的,不许可采取自耦变压器;②电源侧应有短路呵护,其熔丝的额定电流不大于变压器的额定电流;③外壳.铁心和低压侧应接呵护地线.4.座插及开关面板的装配1)插座及开关面板的型号.规格.装配高度应相符设计请求.并列装配的雷同型号的面板距地面高度误差不得大于1mm,统一房间装配的雷同型号的面板距地面高度误差不得大于5mm插座接线时,单相双孔插座,面临插座的右孔接相线,左孔接零线.单相三孔及三相四孔(五孔)的接地或接零线均应在上方,盖面应正直.暗插座.暗开关的盖板紧贴墙面,周围无裂缝.2)交.直流或不合电压的插座装配在统一场应时,应有显著差别,且其插头与插座不克不及互相拔出;统一场合的三相插座,其接线的相位必须一致.3)统一场合的开关应装配一致,且操纵灵巧,按点接触靠得住,搬把开关应为上合下分割断地位应一致.装配高度相符设计请求.4)电器.灯具的相线应经开关掌握.灯具装配相符划定,地位准确.三.质量尺度1.灯具型号及运用处合必须相符设计要乞降施工规范的划定,无CCC谁认证的灯具,不准装配.2.超出3公斤的灯具必须预埋吊钩或螺栓,预埋件必须稳固靠得住,吊钩圆钢直径不该小于灯具挂销直径,且不该小于6mm,大型花灯的固定及悬吊装配,应按灯具重量的2倍做过载实验.3.灯具距地面高度小于2.4米时,灯具的可接近袒露导体必须接地靠得住,并应有专用接地螺栓,且有标识.4.灯具装配稳固正直,地位准确,灯具干净干净,吊杆垂直,成排灯具分列整洁.5.导线进入灯具绝缘优越,留有恰当余量,导线衔接稳固慎密,涮锡到位.6.通电试运行时光包管24小时,所有照明灯具均应开启且每2小时记载运行状况一次,持续试运行时光内无故障.四.成品呵护1.灯具进厂后应码放整洁,搬运时要轻拿轻放,以免碰坏概况的镀锌层.油漆及玻璃罩.2.装配灯具不要碰坏墙面及门窗,运用高凳要留意呵护地面.3.灯具装配完毕后不得再次喷浆,以防止器具污染.五.安然请求1.装配灯具登高着业时,留意检讨高凳是否稳固靠得住.2.灯具装配调试检修要割断电源,运用电动对象要检讨导线及电动对象是否无缺,以防触电.3.装配较重大的灯具,必须搭设脚手架操纵.装配在主要场合的大型灯其的玻璃翠应有防止其碎裂后向下溅落的措施,除设计尚有请求外,一般可用透明尼龙编织的呵护网,网孔的规格应依据现实情形决议.4.运用梯子靠在柱子工作,顶端应绑牢.在滑腻坚硬的地面上运用梯凳时,必须斟酌防滑措施.5.运用人字梯必须稳固.距梯脚40~60mm处要设拉绳,防止劈开;不准站在梯子最上一层工作,梯凳上制止下班具.材料.6.高空功课,无防护举措措施时,必须系安然带并栓在稳固部位上.7.在吊顶房间工作时,现场严禁抽烟和用火.顶棚内若有暗灯,灯位周围应加防火材料,防止起火.六.环保请求装配灯具要留意清算现场,完活后要将线皮及包装物清算干净.活完,料清,场地清.。

灯具安装技术交底

灯具安装技术交底
1.3其他材料:膨胀螺栓、木螺丝、螺栓、金属软管、焊锡、铜线鼻子、塑料胶布、黑胶布等。
2、主要机具:
合尺、剥线钳、活扳子、喷灯、锡锅、电钻、电锤、摇表、高凳、压线钳。
3、作业条件:
3.1在结构施工中做好预埋工作,装饰吊顶预留洞口,预下吊杆工作做完。
3.2导线已穿完,接头全部作好,室内装饰浆活及地面清理工作均已经束。
4、操作工艺:
4.1工艺流程:
检查灯具→安装灯具→通电试运行。
4.2灯具检查:
根据灯具的安装场所检查灯具是否符合要求,灯内配线应符合设计要求及有关规定。
4.3灯具安装
根据日光灯型号、规格、安装方法、安装位置确定灯具吊杆的位置。装修吊顶时,安装好吊杆,要求2×40W格栅灯吊杆不少于4根,吊杆直径使用3×20W格栅灯吊杆不少于4根,吊杆直径为φ6圆钢。吊顶顶板安装完,浆活刷完后,再安装灯具。首先找好灯位,用通扣螺杆将灯箱外壳与吊杆角钢挂件连接,四根吊杆安齐后,将灯箱调整平正,成排的灯具要挂线调整。灯箱安好后再连接导线。由灯位盒至灯箱间导线穿金属软管,两端加软管接头锁紧,加塑料护口,金属软管另一端与灯箱进线孔锁紧。加塑料护口,将灯头线压入灯箱内的端子板上。导线连接好后,再安好灯管,最后将反光板安好。
工程名称
日期
交底部位
灯具安装
页数
交底内容:
一、施工准备
、材料要求:
1.1灯具的型号、规格必须符合设计要求和国家标准的规定。灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象。所有灯具应有产品合格证及CCC认证。
1.2照明灯具使用的导线,其电压等级不应低于交流500V,其最小截面应符合要求。
6.2安装灯具不要碰坏墙面及门窗,使用高凳要注意保护地面。

灯具安装工程技术交底

灯具安装工程技术交底

灯具安装工程技术交底一、施工准备(一)作业条件1、灯具安装有关的建筑和构筑物的土建工程质量应符合现行的建筑工程施工质量验收规范中的有关规定。

2、灯具安装前建筑工程应满足:(1)对灯具安装有妨碍的模板、脚手架必须拆除。

(2)顶棚、地面等抹灰工作必须完成,地面清理工作应结束,房门可以关锁的情况下安装。

3、在结构施工中配合土建己做好灯具安装所需预埋件的预埋工作。

4、安装灯具用的接线盒口已修好。

5、成排或对称及组成几何形状的灯具安装前应进行测量画线。

(二)材料要求1、灯具:各种灯具的型号、规格必须符合设计要求和国家标准的规定。

配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂和灯箱歪翘等现象,各种型号的照明灯具应有出厂合格证、“CCC”认证标志和认证证书复印件,进场时做验收检查井做好记录。

2、灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于1.Omm2。

3、灯座:无机械损伤、变形、破裂等现象。

4、塑料(木)台:塑料台应有足够的强度,受力后无弯翘变形等现象。

木台应完整、无劈裂,油漆完好无脱落。

5、吊管:钢管做灯具吊管时,钢管内径不小于10mm,钢管壁厚不小于1.5mm。

6、吊钩;固定花灯的吊钩,其圆钢直径不小于灯具吊挂销、钩的直径,不小于6mm,对于大型花灯、吊装花灯的固定及悬吊装置应按灯具重量的2倍做过载试验。

7、瓷接头:应完好、无损,配件齐全。

8、支架:艰据灯具的重量选用相应规格的镀锌材料做支架。

9、其他材料:白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑料胀管、木螺丝、螺栓、螺母、垫圈等。

(三)主要机具1、卷尺、小线、线坠、水平尺、铅笔、安全带等。

2、手锤、扎锥、剥线钳、扁口钳、尖嘴钳、丝锥、一字或十字改锥等。

3、台钻、电钻、电锤、工具袋、高凳等。

4、万用表、兆欧表等。

5、电烙铁、焊锡、焊剂、电工常用工具等。

二、质量要求(一)常用灯具安装质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2015)的规定。

灯具安装工程技术交底

灯具安装工程技术交底

灯具安装工程技术交底(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的安全管理制度,如通用安全、交通运输、矿山安全、石油化工、建筑安全、机械安全、电力安全、其他安全等等制度,想了解不同制度格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of safety management systems, such as general safety, transportation, mine safety, petrochemical, construction safety, machinery safety, electrical safety, other safety, etc. systems, I want to know the format and writing of different systems ,stay tuned!灯具安装工程技术交底交底内容:一、施工准备(一)作业条件1、灯具安装按已批准的设计进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灯具安装技术交底
一、施工准备
(一)作业条件
1.灯具安装前应熟悉电气安装图纸,根据设计安装图纸作材料计划,灯具的型号、规格、数量要符合设计要求。

2.灯具安装有关的建筑和构筑物的土建工程质量,应符合现行的建筑工程施工质量验收规范中的有关规定。

3.灯具安装前建筑工程应满足:
①对灯具安装有妨碍的模板、脚手架必须拆除。

②顶棚、地面等抹灰工作必须完成,地面清理工作应结束,房门可以关锁的情况下安装。

4.在结构施工中配合土建已做好灯具安装所需预埋件的预埋工作。

5.安装灯具用的接线盒口已修好。

6.成排或对称及组成几何的灯具安装前应进行测量画线。

7.已向安装灯具的操作人员做好技术交底。

(二)材质要求
1.灯具:各种灯具的型号、规格必须符合设计要求和国家标准的规定。

配件齐全,无机械损伤、变形、油漆剥落和
灯罩破裂、灯箱歪翘等现象,各种型号的灯具应有合格证,进场时做验收检查并做好记录。

2.灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于1.0mm2。

3.灯座:无机械损伤、变形、破裂等现象。

4.吊管:钢管做灯具吊管时,钢管内径不小于10mm,钢管壁厚不小于1.5mm。

5.吊钩:固定花灯的吊钩,其圆钢直径不小于灯具吊挂销、钩的直径,不小于6mm,对于大型花灯、吊装花灯的固定及悬吊装置应按灯具重量的1.25倍做过载试验。

7.支架:根据灯具的重量选用相应规格的镀锌材料做支架。

9.其它材料:白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑料胀管、螺栓、螺母、垫圈等。

(三)工器具
1.卷尺、小线、线坠、水平尺、铅笔、记号笔、安全带。

2.手锤、剥线钳、扁口钳、尖嘴钳、丝锥、一字、十字改锥、活口扳手。

3.电钻、电锤、工具袋、人字梯、角磨机。

4.万用表、兆欧表。

5.电烙铁、焊锡、焊剂、锡锅、电工常用工具等。

二、灯具安装技术要求
1.灯具安装的一般要求
1)灯具的型号、规格及安装形式、高度应符合设计要求,安装牢固,照明灯具外壳均应接地,灯具的相线应经开关控制。

2)同一室内成排安装的灯具应整齐,其中心偏差不大于5mm。

3)事故照明灯具应有特殊标志,疏散指示标志应标明行走方向及距安全出口的距离。

4)在变电所内,高压、低压配电设备的正上方,不应安装灯具。

5)36V安全照明灯变压器需经监理业主确认后方可采用,电源侧应有短路保护,其开关的额定电流不应大于变压器的额定电流。

变压器外壳、铁芯和低压侧的一端或中心点,均应接地或接零。

6)照明灯具采用吊杆及吊链吊装时吊竿应垂直,双链应平行,照明灯具内外应用干布及无水酒精擦净,导线与灯具连接应紧密牢固,不伤线芯,照明灯具及导线应绝缘良好。

2.普通灯具安装要求
1)壁灯安装:
根据壁灯类型确定固定底座尺寸,将底座固定好后,将灯头线与电源线连接好后包好绝缘,将PE线压在壁灯专用接地螺栓上,将接头塞入接线盒内,然后将壁灯与底座固定,并要紧贴墙面,并使其平正不歪斜,最后配好灯泡安好,灯伞或灯罩。

2)吊杆灯安装
①灯具组成:吊杆、法兰、灯座或灯架,白炽灯出厂前已是组装好的成品,而荧光吊杆灯需要进行组装。

采用钢管做灯具的吊杆时,钢管内径一般不小于10mm。

②灯具组装:白炽灯软线加工后,与灯座连接好,将另一端穿入吊杆内,由法兰穿出,导线露出吊杆管口的长度不应小于150mm,准备到现场安装。

③灯具安装:先固定木台,然后把灯具用木螺丝固定在木台上。

超过3kg的灯具,吊杆应吊挂在预埋的吊钩上。

灯具固定牢固后再拧好法兰顶丝,应使法兰在木台中心,偏差不大于2mm,安装好后吊杆应垂直。

双杆吊杆荧光灯安装后双杆应平行。

3)嵌入式灯具安装
①灯具应固定在专设的框架上,电源线不应贴近灯具外壳,灯线应留有余量,固定灯罩的边框边缘应紧贴在顶棚面上。

②矩形灯具的边缘应与顶棚面的装修直线平行,如灯具对称安装时,其纵横中心轴线应在同一条直线上,偏斜不应大于5mm。

③日光灯管组合的开启式灯具,灯管排列应整齐,其金属间隔片不应有弯曲扭斜等。

④与嵌入式灯具连接的金属软管,其末端的固定管卡,宜安装在自灯具、器具边缘起沿软管长度lm处。

⑤固定花灯的吊钩,其园钢直径不应小于灯具吊挂销钉的直径,且不得小于1.5mm。

⑥采用钢管作灯具吊杆时,钢管的内径不应小于10mm,钢管壁厚度不应小于1.5mm。

⑦嵌入顶棚内的装饰灯具(不包括公共区及出入口)的配管配线应按照以上项目的要求及做法完成,与嵌入式灯具连接的金属软管,其末端的固定管卡宜安装在自灯具、器具
边缘起沿软管长度1米内。

3、特种灯具的安装。

1)行灯安装:
①电压不得超过36V;
②灯体及手柄应绝缘良好,坚固耐热,耐潮湿;
③灯头与灯体结合紧密.灯头应无开关;
④灯泡外部应有金属保护网;
⑤金属网、反光罩及悬吊挂钩应固定在灯具的绝缘部分上。

在特别潮湿场所或工作地点狭窄、行动不便的场所(如在锅炉内、金属容器内工作),行灯电压不得超过12V。

2)携带式局部照明灯具的导线用橡套软线。

3)金属卤化物灯安装:灯具安装高度在5m以上;电源线经接线柱连接,不得使电源线靠近灯具的表面;灯管必须与触发器和限流器配套使用。

4)投光灯的底座应固定牢固,按需要的方向将驱轴拧紧固定。

5)事故照明的线路和白炽灯泡容量在100W以上的密封安装时应使用耐温线。

6)36Ⅴ及以上照明变压器安装:
①变压器应采用双圈的,不允许采用自耦变压器;
②电源侧应有短路保护,其熔丝的额定电流不大于变压器的额定电流;
③外壳、铁心和低压侧应接保护地线。

4.座插及开关面板的安装
1)插座及开关面板的型号、规格、安装高度应符合设计要求。

并列安装的相同型号的面板距地面高度误差不得大于1mm,同一房间安装的相同型号的面板距地面高度误差不得大于5mm插座接线时,单相双孔插座,面对插座的右孔接相线,左孔接零线。

单相三孔及三相四孔(五孔)的接地或接零线均应在上方,盖面应端正。

暗插座、暗开关的盖板紧贴墙面,四周无缝隙。

2)交、直流或不同电压的插座安装在同一场所时,应有明显区别,且其插头与插座不能互相插入;同一场所的三相插座,其接线的相位必须一致。

3)同一场所的开关应安装一致,且操作灵活,按点接触可靠,搬把开关应为上合下分切断位置应一致。

安装高度
符合设计要求。

4)电器、灯具的相线应经开关控制。

灯具安装符合规定,位置正确。

三、质量标准
1.灯具型号及使用场所必须符合设计要求和施工规范的规定,无CCC谁认证的灯具,不准安装。

2.超过3公斤的灯具必须预埋吊钩或螺栓,预埋件必须牢固可靠,吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm,大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。

3.灯具距地面高度小于2.4米时,灯具的可接近裸露导体必须接地可靠,并应有专用接地螺栓,且有标识。

4.灯具安装牢固端正,位置正确,灯具清洁干净,吊杆垂直,成排灯具排列整齐。

5.导线进入灯具绝缘良好,留有适当余量,导线连接牢固紧密,涮锡到位。

6.通电试运行时间保证24小时,所有照明灯具均应开启且每2小时记录运行状态一次,连续试运行时间内无故障。

四、成品保护
1.灯具进厂后应码放整齐,搬运时要轻拿轻放,以免碰坏表面的镀锌层、油漆及玻璃罩。

2.安装灯具不要碰坏墙面及门窗,使用高凳要注意保护地面。

3.灯具安装完毕后不得再次喷浆,以防止器具污染。

五、安全要求
1.安装灯具登高作业时,注意检查高凳是否牢固可靠。

2.灯具安装调试检修要切断电源,使用电动工具要检查导线及电动工具是否完好,以防触电。

3.安装较重大的灯具,必须搭设脚手架操作。

安装在重要场所的大型灯其的玻璃翠应有防止其碎裂后向下溅落的措施,除设计另有要求外,一般可用透明尼龙编织的保护网,网孔的规格应根据实际情况决定。

4.使用梯子靠在柱子工作,顶端应绑牢。

在光滑坚硬的地面上使用梯凳时,必须考虑防滑措施。

5.使用人字梯必须坚固.距梯脚40~60mm处要设拉绳,防止劈开;不准站在梯子最上一层工作,梯凳上禁止放工具、
材料。

6.高空作业,无防护设施时,必须系安全带并栓在牢固部位上。

7.在吊顶房间工作时,现场严禁吸烟和用火。

顶棚内如有暗灯,灯位四周应加防火材料,防止起火。

六、环保要求
安装灯具要注意清理现场,完活后要将线皮及包装物清理干净。

活完,料清,场地清。
