工法编写内容和要求
工法的编写要点和基本要求是什么?
工法的编写要点和基本要求是什么?工法的编写要点1、工法的选题在我国工程技术实践中,解决工程技术上的重大难题,技术上的核心就是具有一定国际水准的工程科技成果并采用带有一定规律性的工程技术操作工艺。
对类似的国内国外已有的技术工法,在工程实践操作过程中需要加以不断创新、提升。
广泛应用了新工艺材料、新工艺结构、新工艺设备和新工艺技术,形成了各种创新技术工艺。
2、工法的编写内容不管是国家级工法还是省部级工法,其编写内容都要遵循中国建筑业协会发布的《国家级工法编写与申报指南》,并按照工法的11项内容进行编写。
(1)前言(2)工法特点(3)适用范围(4)工艺原理(5)施工工艺流程及操作要点(6)材料与设备(7)质量控制(8)安全措施(9)环保措施(10)效益分析(包括经济、社会、环保、质量效益等)。
(11)应用实例。
说明应用工法的工程项目名称、地点、结构形式、开竣工日期、实物工程量、应用效果等。
工法的基本要求1、必须符合国家工程建设的方针政策、标准、规范。
2、必须具有“先进性、科学性、实用性”和“保证质量、保证安全”建立企业工法的意义和作用:(1) 企业标准的重要组成部分,是施工经验的总结。
(2) 企业开发应用新技术是工作的重要内容。
(3) 企业技术水平和施工能力的重要标志,也是企业的无形资产。
(4) 有利于企业的技术积累,提高企业的技术素质和施工管理能力。
(5) 企业的工法体系形成后,可简化施工组织方案的编写与准备工作。
1、建筑制造企业工程技术水平和建筑施工管理能力的重要发明标志,工法专利相当于我国建筑施工企业的重要发明专利。
2、申报各种企业资质和省级奖项的技术基础;获得省市重点企业工程技术创新中心,科技成果进步奖,工程质量肯定奖等。
3、招投标中的加分项;建筑企业在当年建筑工程招投标部分工程中是否可单独加分作为确定加分项的因素。
工法如何编写
9、环保措施:指出该施工工法实施中必须遵守的有关环境的法律法规和 要求,以及进行的必要的环保监测,达到环保要求所采取的环保措施和 文明施工中应注意的事项。 例: 基坑内塔吊基础逆作法施工工法 9 环保措施 9.0.1 施工前必须组织作业人员认真学习环境保护法,执行当地环保部门 的有关规定。 9.0.2 合理调节作息时间,尽量减少在夜间施工时间,不影响现场周围居 民的正常休息。 9.0.3 土方开挖等工艺上要求连续作业、确需在夜间进行噪声大的作业须 持有环境保护部门发放的《夜间作业许可证》。 9.0.4 严格控制人为噪音,进入施工现场 。。。。。。
7、质量控制:说明工法必须遵照执行的国家及有关部门、地区颁发的标 准、规范名称和检验方法,并指出工法在现行标准、规范中未规定的质 量要求;此外,还需列出关键部位、关键工序的质量要求,及达到工程 质量目标所采取的技术措施和管理方法。 例: 基坑内塔吊基础逆作法施工工法 7 质量控制
7.1 质量控制标准 7.1.1 本工法必须符合 JGJ94-94《建筑桩基技术规范》、 GB50017-2003 《钢结构设计规范》、 GB50205-2001《钢结构结构施工质量验收规范》、 GB50204-2002《混凝土结构工程施工质量验收规范》有关规定;必须符合 《企业技术标准》有关规定。 7.2 施工操作中的质量控制 7.2.1 严格控制钢格构柱的钢材质量及加工质量,钢材的品种、规格、性 能等应符合现行国家产品标准和设计要求,采用的原材料及成品实行进场 验收制度,各工序按施工规范、标准进行质量控制,每道工序完成后,进 行检查,相关各专业工种之间,进行交接检验。 7.2.2 钢格构柱加工采用电焊成型,焊接材料的品种、规格、性能等均须 符合现行国家产品标准和设计要求,钢材切割面、剪切面无裂纹、夹渣、 分层和大于1mm的缺棱,钢格构柱成品构件连接处的截面几何尺寸允许偏差 ± 3.0 mm。 7.2.3 塔吊基础桩在吊放钢筋笼、钢格构柱时。。。。。。
工法编写及排版要求
工法编写及排版要求工法编写是指将工程实施中的具体步骤、工艺、要求等内容进行规范化、标准化的描述和记录。
工法编写的目的是为了保证施工的质量和安全,提高施工效率,减少施工过程中的错误和事故发生。
以下是工法编写及排版的要求:1.明确目的:在编写工法之前,首先要明确编写工法的目的和所要达到的效果。
工法编写可以有多种目的,比如记录施工过程中的要点和难点,指导施工人员进行施工作业,传承和积累施工经验等。
明确目的有助于编写出实用且有针对性的工法。
2.标准规范:工法编写要符合相关的标准规范,比如国家和地方的施工标准、设计文件要求、质量控制标准等。
在编写工法时,要对标准规范进行充分的了解,并严格按照标准规范的要求进行编写。
3.逻辑清晰:工法编写要求逻辑清晰,各个步骤之间要有明确的顺序和关联性。
可以采用流程图、图表、文字描述等多种方式进行编写,使得工法的内容能够清晰地表达出来,方便施工人员理解和操作。
4.详细具体:工法编写要求详细具体,包括施工步骤、工艺要求、材料配比、设备使用等都要描述清楚。
具体的工法可以减少施工现场的操作疑问,保证施工质量,避免施工过程中的错误发生。
6.图文结合:工法编写可以采用图文结合的方式,图文并茂地展示施工步骤、工艺流程、装配示意图等内容。
通过图片可以直观地展示施工过程和结果,提高工法的可读性和操作性。
7.易于更新:工法编写要求易于更新,及时反映技术和工程进展。
在编写工法时,可以采用模板的形式,将一些通用的内容和需经常更新的内容分离开来。
这样可以方便随时对工法进行修改和更新,以适应新的技术要求和施工需要。
8.审定确认:编写完成的工法需要经过相关部门或专业人员的审定确认,确保工法的合理性和可行性。
审定确认可以减少施工中的风险和错误,提高工法的可靠性和应用价值。
以上是工法编写及排版的要求,通过合理的编写和排版,可以使工法具备清晰明了、易于操作、更新及时等特点,从而提高施工的质量和效率,保证工程的安全。
工法文本编写要求及范例文本
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图图…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下: A=Q/B×100% ()式中 A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。
工法内容(+详述)编写
工法内容(详述)编写要求第一条工法的编写原则:(一)工法必须是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
未经工程实践检验的科研成果,不属工法的范畴。
(二)工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
(三)工法的编写顺序是工法特点、工艺原理在前,并引用一些典型工程实例加以说明。
第二条工法的选题分类:(一)通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术,其工艺技术水平符合相关规定。
(二)通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法。
(三)对类似现有的工法有所创新、有所发展而形成的新的施工方法。
第三条工法编写内容:(一)前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
(二)工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
(三)适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
(四)工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
(五)施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
(2)工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所交代。
(六)材料与设备:说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
对新型材料还应提供相应的检验检测方法。

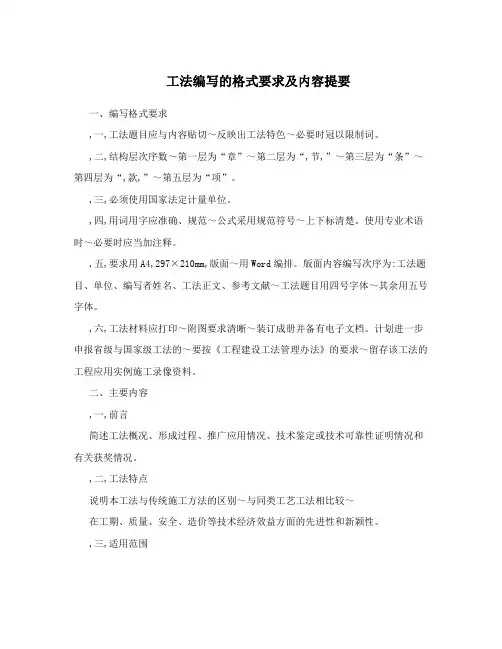

工法编写的格式要求及内容提要
工法编写的格式要求及内容提要一、编写格式要求,一,工法题目应与内容贴切~反映出工法特色~必要时冠以限制词。
,二,结构层次序数~第一层为“章”~第二层为“,节,”~第三层为“条”~第四层为“,款,”~第五层为“项”。
,三,必须使用国家法定计量单位。
,四,用词用字应准确、规范~公式采用规范符号~上下标清楚。
使用专业术语时~必要时应当加注释。
,五,要求用A4,297×210mm,版面~用Word编排。
版面内容编写次序为:工法题目、单位、编写者姓名、工法正文、参考文献~工法题目用四号字体~其余用五号字体。
,六,工法材料应打印~附图要求清晰~装订成册并备有电子文档。
计划进一步申报省级与国家级工法的~要按《工程建设工法管理办法》的要求~留存该工法的工程应用实例施工录像资料。
二、主要内容,一,前言简述工法概况、形成过程、推广应用情况、技术鉴定或技术可靠性证明情况和有关获奖情况。
,二,工法特点说明本工法与传统施工方法的区别~与同类工艺工法相比较~在工期、质量、安全、造价等技术经济效益方面的先进性和新颖性。
,三,适用范围说明针对不同的设计要求、施工环境、工期、质量、造价等条件~适宜采用本工法的工程对象。
,四,工艺原理从理论上阐述本工法施工工艺及管理的基本原理~着重说明关键技术形成的理论基础。
,五,施工工艺流程及操作要点说明本工法的施工程序要点、施工方法、与关键新技术相应的施工机具操作方法~同时说明所采用的施工管理方法和措施~显示本工法的先进性和创新点。
必要时~应附图表说明。
对工法中的专利技术或诀窍技术属保密范畴的~编写时可说明其代号并作简要描述。
,六,材料与设备说明主要材料的质量标准要求~主要施工机械、设备、工具、仪器的名称、规格、型号、数量、使用性能和管理方法等。
,七,质量控制说明本工艺工法应执行的工程质量标准和达到工程质量标准应采用的技术措施和管理措施。
,八,安全措施说明遵照有关安全法规~结合本工艺工法具体情况的安全注意事项和应采取的相应措施。
国家级工法汇编要求及样本
5.2操作要点
5.2.1 导洞施工
导洞断面大小由施工工艺、围岩条件、采用设备等因素确定,可为拱形直墙或曲墙。视情况可采用全断面或上下台阶法施工(导洞施工工艺流程参见图5.2.1-1,导洞-隔离桩墙断面结构示意参见图5.2.1-2),施工中的具体要求有如下几点:
图5.2.1-1 导洞施工工艺流程图图5.2.1-2导洞剖面示意图
1、 严格控制导洞线路精度,确保导洞与结构关系。
2、喷混凝土封闭后开挖前排设超前管棚,间隔一个作为超前注浆管,于开挖前超前注水泥水玻璃双液浆。
3、严格控制开挖进度,每次开挖一榀,并留核心土,严禁多榀一次开挖。
4、遇到导洞上方存在人工杂填土,开挖过程出现不良地质情况及时对开挖面进行网喷封闭,进行加固 Nhomakorabea理后再施工。
章 节 条 款 项
(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。如一个条
二、工法文本范例
工法编号(仿宋_GB2312,三号)
导洞施工防护隔离桩墙施工工法(仿宋_GB2312小二)
中铁隧道集团有限公司(仿宋_GB2312 五号)
马锁柱 王先堂(仿宋_GB2312 五号)
2.工法特点(仿宋_GB2312 四号)
2.1 利用地下导洞施作钻孔隔离桩,并将隔离桩与导洞衬砌连接在一起,能有效地保护邻近既有建筑物,使地下工程的施工中对它的影响非常之小。
2.2 采用新的“地下基坑”围护结构分析模型和解析方式,用简单的代数运算即可预测地层沉降和水平位移值,与实测值相比在同一数量级上。
1、施工方法
根据水平抽水钻机工作空间确定工作坑尺寸,施工后安置水平钻机。采用Ф89mm钻头打孔清水钻进,Ф89mm套管跟进。将套管打到预定长度后,停止钻进冲孔。从套管中放进Ф60mm/Ф50mm螺旋打眼缠丝PVC滤水管,拔出Ф89mm套管,将PVC滤水管留在土层中,封孔口使地下水从PVC滤水管中自动流出。
工法编制要求
附件二:工法编写内容及要求一、工法编写内容1、前言:概述本工法的形成过程和关键技术的鉴定获奖情况;包括工法的研究开发单位、该项技术的开发及鉴定时间、主持鉴定单位、获奖等级等内容。
关键技术的鉴定及获奖情况,如果没有可以不写,但工法的形成过程必须在前言中作出说明。
2、工法特点:说明本工法在使用功能或施工方法上的特点,与传统的施工方法比较在工期、质量、安全、造价等技术经济效果等方面的先进性和新颖性;3、适用范围:说明最宜采用本工法的工程对象和工程部位,必要时还要规定最佳的技术经济条件;4、工艺原理:说明本工法工艺核心部分(关键技术)的基本原理,着重说明关键技术形成的理论基础;5、工艺流程及操作要点:工艺流程不仅要说明基本的工艺过程,而且还要说明程序间的衔接及其关键所在。
工艺流程最好采用流程图来描述,给人一种一目了然、通俗易懂的感觉。
对由于构造、材料或机具使用上的差异而引起的流程的变化,也应该有所交代。
该部分是工法的重要内容和核心,要按照工艺发生的顺序或事物发展的客观规律来编制工艺流程,然后在操作要点中分别加以描述;对于使用文字不能表达清楚的内容,要附以必要的图表;6、材料与设备:材料要说明本工法所使用的主要材料名称、规格、主要技术指标、外观要求等,对新型材料还要提供相应的检验验收方法;设备要说明本工法所使用的主要施工机具、仪器、仪表等的名称、型号、性能、能耗及合理数量;7、质量控制:说明本工法必须遵照执行的国家及有关部门、地区颁布的标准、规范的名称,并指出本工法在现行标准中未规定的质量要求;必要时列出关键部位、关键工序的质量要求,及达到质量目标所采取的技术措施和管理方法;8、安全措施:说明所遵照的有关安全条款,结合工法的具体情况应采取的安全措施和注意事项;9、环保措施:说明使用本工法所达到的环保要求和应进行的相应的环保检测,以及达到环保要求所采取的环保措施;10、效益分析:从工程实践效果(消耗的物料、工时、造价)以及文明施工中,综合分析应用本工法所产生的经济、环保、节能和社会效益;11、工程实例:说明本工法应用的工程项目名称、地点、结构形式、开竣工日期、实物工程量和应用效果及存在的问题等。
建筑施工工法编写要求
建筑施工工法编写要求一、工法的编写原则在编写公司工法时,应当遵守以下原则:1.工法必须是经过工程实践并证明是属于技术先进、效益显著、经济适用、符合节能环保要求的施工方法。
未经工程实践检验的科研成果,不属工法的范畴。
2.工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
3.工法的编写顺序是工法特点、工艺原理在前,最后引用一些典型工程实例加以说明。
二、工法编写内容工法的编写内容,分为前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
2.工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
3.适用范围:适宜采用该工法的工程对象或工程部位,某些工法还应规定最佳的技术经济条件。
4.工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
5.施工工艺流程及操作要点:(1)工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
(2)工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
对于构件、材料或机具使用上的差异而引起的流程变化,应当有所交代。
6.材料与设备:说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
对新型材料还应提供相应的检验检测方法。
7.质量控制:说明工法必须遵照执行的国家、地方(行业)标准、规范名称和检验方法,并指出工法在现行标准、规范中未规定的质量要求,并要列出关键部位、关键工序的质量要求,以及达到工程质量目标所采取的技术措施和管理方法。
工法编写指南范文
工法编写指南范文一、引言工法编写是建筑领域中非常重要的一个环节,它直接关系到工程实施的质量和效益。
一个好的工法编写能够对施工过程中的各个环节进行合理的规划和控制,从而达到节省时间、提高效率的目的。
本文将从工法编写的目的、原则、内容和要求等方面,进行详细介绍和分析。
二、工法编写的目的工法编写的目的是为了规范施工过程,实现工程的高质量完成。
通过工法编写,可以将工程实施过程中的各个环节进行合理的安排和控制,从而确保工程质量和效益的达到最佳状态。
同时,工法编写还可以对施工过程中的风险进行评估和控制,减少施工安全事故的发生。
三、工法编写的原则1.科学性原则:工法编写应基于科学理论和技术规范,确保施工过程合理、安全、可行。
2.可操作性原则:工法编写应具备一定的可操作性,使工程人员能够根据工法编写内容进行实际操作。
3.全面性原则:工法编写应涵盖工程的各个环节,确保每个细节都得到合理的规划和控制。
4.可衡量性原则:工法编写应具备可衡量性,方便对工程实施过程中的进展和效果进行评估和调整。
四、工法编写的内容和要求1.工程概况:包括工程名称、工程地点、工程范围、工程造价等基本信息,使人能够对工程进行整体了解。
2.施工组织:包括施工单位组织结构、人员分工、责任划分等内容,明确施工过程中的主要参与方和其职责。
3.工程进度计划:根据工程的实际情况,制定详细的施工进度计划,明确每个工程节点的时间和工作内容。
4.施工方法:根据工程的实际情况和技术要求,确定适合的施工方法,包括施工顺序、施工步骤和施工工艺等。
5.质量控制:确定质量控制的要点和方法,包括质量检测、质量验收和质量纠正等,以保证工程质量符合要求。
6.安全措施:确定安全措施和防范措施,包括施工现场管理、安全培训和应急处理等,以确保施工过程中的安全。
7.材料管理:确定材料的选用和管理要求,包括材料的供应、贮存和使用等,以保证施工过程中的材料质量和供应的稳定性。
8.经济效益:对工程的经济效益进行估算和分析,包括工期控制、成本控制和资源利用等,以保证工程的经济效益最大化。
国家级工法编写指南
国家级工法编写指南《国家级工法编写指南》一、基本注意事项嘿,朋友。
当我们开始写国家级工法的时候,首先要知道这可不是随随便便弄几句话就行的。
我当初刚开始写的时候就想得太简单了。
第一个要注意的就是格式。
这就好比我们盖房子打地基一样重要。
一般来说呢,会有固定的格式要求,就像公文格式那种严谨性,标题啊、目录啊、正文内容的各个部分的排序等,都得按照要求来。
可别觉得这是小事,我当时就是忽视了格式,结果被打回来重新调整,浪费了不少时间。
还有,编写工法要符合国家的相关标准和规范。
这就像我们开车要遵守交通规则一样。
标准和规范是底线,一定得查准了、用对了。
我曾经就因为对一个标准的理解有点偏差,差点把这个工法弄个大错误。
二、实用建议咱来说说内容方面。
工法的名字得取得简洁明了,要让人一眼就能看明白这个工法是干啥的。
比如说“混凝土快速浇筑工法”,简单直接。
我一开始的时候取的名字特别复杂,都把自己绕进去了,别人看着更是云里雾里的。
编写过程中呢,技术原理要讲清楚。
这就像是解释一道数学题的解题思路。
比如你要是写一个关于建筑抗震的工法,那就得把为什么这样设计可以抗震,用到了什么原理,像涉及到的物理学原理之类的,都得清清楚楚地写出来。
工艺过程要详细,分步骤地写,而且每一步都要有实际操作里该有的细节。
这就像是给人一个菜谱,每一步怎么做都要具体。
你要是少写了一个关键步骤或者步骤里某个关键环节,这工法可能就不成立了。
我记得我在写一个桥梁施工的工法时,就少写了其中一个很小但是很关键的。
三、容易忽视的点这里有个特别容易被忽视的地方,就是对安全措施和质量要求的描述。
安全在施工里头多重要就不用我说了吧,可别把它写得马马虎虎的。
就好像安全带这个东西,你不能就简单说要戴安全带,得详细说说系安全带的正确方法之类的。
而且质量要求要具体量化。
不是光说合格就行,要具体到像混凝土的强度要达到多少数值才算满足这个工法的要求。
还有对材料和设备的要求,你得把需要什么材料的规格、品牌(如果有特殊要求的话)写清楚。
工法的撰写及文本规范要求
四、工法的文本要求
1.内容及名称要求:工法内容要完整,工法名称应当 与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求: 工法名称 完成单位名称 主要完成人
3.工法文本格式要求:采用国家工程建设标准的格式 进行编排。 (1)工法的叙述层次按照章、节、条、款、项五个层
xx建设有限公司
二、工法的选题分类
1.通过总结工程实践经验,形成有实用价值、带有规律 性新的先进施工工艺技术。
2.通过应用新技术、新工艺、新材料、新设备而形成的 新的施工方法。
3.对类似现有的工法有所创新、有所发展而形成的新的 施工方法。
xx建设有限公司
三、工法的编写内容
工法的编写内容,分为前言、工法特点、适用范围、工 艺原理、施工工艺流程及操作要点、材料与设备、质量 控制、安全措施、环保措施、效益分析和应用实例等11 项。
xx建设有限公司
9. 环保措施:指出工法实施过程中,遵照执行的国家 和地方(行业)有关环境保护法规中所要求的环保指标, 以及必要的环保监测、环保措施和在文明施工中应注意 的事项。
10. 效益分析:从工程实际效果(消耗的物料、工时、 造价等)以及文明施工中,综合分析应用本工法所产生 的经济、环保、节能和社会效益(可与国内外类似施工 方法的主要技术指标进行分析对比)。
7. 质量控制:说明工法必须遵照执行的国家、地方 (行业)标准、规范名称和检验方法,并指出工法在现 行标准、规范中未规定的质量要求,并要列出关键部位、 关键工序的质量要求,以及达到工程质量目标所采取的 技术措施和管理方法。
8. 安全措施:说明工法实施过程中,根据国家、地方 (行业)有关安全的法规,所采取的安全措施和安全预 警事项。
工法文本编写要求及范例文本
一、国家级工法文本要求1.工法内容要完整,工法名称应当与内容贴切,直观反映出工法特色,必要时冠以限制词。
2.工法题目层次要求:工法名称完成单位名称主要完成人3.工法文本格式采用国家工程建设标准的格式进行编排。
(1)工法的叙述层次按照章、节、条、款、项五个层次依次排列。
“章”是工法的主要单元,“章”的编号后是“章”的题目,“章”的题目是工法所含11部分的题目;“条”是工法的基本单元。
编号示例说明如下:章节条款项(2)工法中的表格、插图应有名称,图、表的使用要与文字描述相互呼应,图、表的编号以条文的编号为基础。
如一个条文中有多个图或表时,可以在条号后加图、表的顺序号,例如图1.1.1-1,图1.1.1-2…。
插图要符合制图标准。
(3)工法中的公式编号与图、表的编号方法一致,以条为基础,公式要居中。
格式举例如下:A=Q/B×100% (1.1.1-1)式中A—安全事故频率;B—报告期平均职工人数;Q—报告期发生安全事故人数。
4.工法文稿中的单位要采用法定计量单位,统一用符号表示,如m 、m 2、m 3、kg、d、h 等。
专业术语要采用行业通用术语,如使用专用术语应加注解。
5. 文稿统一使用A4纸打印,稿面整洁,图字清晰,无错字、漏字。
二、国家级工法文本范例导洞施工防护隔离桩墙施工工法中铁隧道集团有限公司马锁柱王先堂1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
北京城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
中铁隧道集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过北京市建设委员会鉴定,获得了2003年北京市科学技术二等奖。
工法编写基本要求解析
工法编写基本要求解析(工法编写的基本内容说明)1.前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
前言:应写成一段具有一定逻辑关系且层次清晰的文字。
(1)叙述的施工技术在国家、行业领域的重要性;(2)何种原因(工程、材料、设备、工艺、方法和检测/监测)导致形成了一项新技术的产生,改变了传统的施工方法,该方法经多次使用后被公认是一个有效的施工方法,要求描述这个方法形成的过程;(3)形成该施工方法涉及的主要对象(设备、仪器仪表、工艺、材料、软件和技术[检测/监测]),涉及对象的那方面对新施工方法产生了影响;(4)对象的来源是(引进、自主研发),引进(设备、仪器仪表、工艺、材料、软件和技术[检测/监测])的使用是如何掌握的? 自主研发是(设备、仪器仪表、工艺、材料、软件和技术[检测/监测])如何攻关研究的?技术成果审定情况;(5)本工法在哪几个典型工程中已推广应用效果如何;(6)本工法已获得的技术创新奖、技术革新奖、QC奖等。
(7)结合本工法所用关键(设备、材料、工艺、软件及方法)等,工法发布单位已编制或参编的标准规范(国家、行业、企业)。
举例:(1)管道自动焊技术(新编工法,引进后进行技术创新和国产化)随着油气管道向大口径、厚壁、高钢级方向发展,中国石油天然气管道局针对高钢级管道施工技术的需求,为了提高施工效率和焊接质量,不断创新实践钢质管道现场焊接技术。
1999年根据油气管道工程建设需求引进了管道全位置外自动焊接设备,为了全面掌握自动焊操作技术,专门请国外专家对焊接技术人员、焊工、设备维护人员进行了专业培训。
在外方专家的培训下,20名焊工取得了上岗操作证,掌握了管道全位置自动焊接技术。
2000年管道局在引进消化吸收的基础上,自行开发完成了PAW2000外自动焊机、PAW3000(双焊炬)外自动焊机、内自动焊机、坡口机等管道焊接配套装备。
工法的编写内容要求
工法的编写内容1)前言概括论述工法的形成原因与过程,写明研发单位,特别要注明关键技术查新结果和评估、鉴定及获奖情况。
好处如下:①按要求申报国家级工法,应经国务院建设行政主管部门或省、自治区、直辖市建设行政主管部门组织的建没工程技术专家委员会审定。
②对工法评审人员来讲,有参考依据,对能否评上国家级或省部级工法有利。
2)工法特点工法一定要说明与传统工艺方法相比,在工期、质量、效益、环保等方面的先进性和新颖性。
3)适用范围每项技术都会有其适用范围,应说明该工法适用于哪类建筑工程或工程的部位,哪类地质结构等。
4)工艺原理应论述该工法核心技术应用的基本原理以及支持其工艺的理论基础。
从工艺原理中可以看出工法的水平。
5)施工工艺流程及操作要点这是整个工法的编写要点,在编写施工工艺流程时要按照其工序的顺序说明,绘制工艺流程图,再加以文字说明,做到图文并茂。
重点要讲清基本工艺过程以及工序之间的相互关联,做到在原则上指导施工。
在编写中,如果核心技术须保密的话,涉及到保密的内容可以删去。
在编写操作要点方面,要注明在操作中可能出现的问题和解决办法以及注意事项。
这项内容是整个工法编写成败的关键。
6)材料与设备应说明该工法主要材料、设备的名称、规格,主要技术指标以及施工机具、仪器等的名称、型号、性能、能耗及数量,最好是列表说明,采用新型材料应注明其检测方法。
7)质量控制工法所涉及到的工程必须遵照国家现行的规范与标准。
如果工法涉及的质量标准及控制方法还没有现行的规定,要注明企业所采取的措施、方法并提供企业标准。
8)安全措施说明在工法实施中,依据国家地方、行业现行有关安全规定所制定的安全和预警措施,内容要针对其工法的特点来编写。
9)环保措施在编写中,要注明该工程实施中满足国家、地方、行业的环保要求。
特别是应符合当前国家政策,以四节一环保,绿色建筑施工为重点,强调文明施工,说明工程的环保监测、措施及效果。
10)效益分析包括经济效益、社会效益、环保效益、质量效益等,在编写中要实事求是,根据工法特点编写。
《工法编写要求》
附件1:工法的编写与申报指南1、总则1、工法是指以工程为对象、工艺为核心,运用系统工程的原理,把先进技术和科学的管理结合起来,经过工程实践形成的综合配套技术,是指导企业施工与管理的规范性文件。
2、国家级工法编写应主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
3、工法按照专业分房屋建筑工程、土木工程、工业安装工程三个类别。
工法按照级别分为国家级、省(部)级和企业(局)级。
4、工法应具备注先进性、新颖性、科学性、适用性、可推广性等特点,保证工程质量与安全,提高施工效率,降低工程成本,并经工程实例证明具有较好的经济效益和社会效益。
5、工法选题分为三类:通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术;通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法;对类似现有的国家级工法有所创新、有所发展而形成的新的施工方法。
6、局级工法的关键技术和施工组织管理达到局(含)以上先进水平,省(部)级工法应达到省(部)级领先水平或国内先进水平,国家级工法应达到国内领先或国际先进水平。
2、工法的编写1、国家级、省(部)级和企业(局)级工法文本编写内容相同。
具体内容详细见<图1.1工法编写内容示例>。
图1.1工法编写内容示例前言工法的特点实用范围工法原理工艺流程及操作要点材料与设备质量控制安全措施环保措施效益分析应用实例概括工法的形成原因和形成过程。
写在质量、造价等方面的先进性和新颖性。
适宜采用该工法的工程对象或工程部位。
阐述工法应用的基本原理。
讲清基本工艺过程及工序的衔接,在操作要点中加以描述;工艺流程最好用流程图。
说明主要材料、施工机具、仪器、仪表等。
列出关键部位、关键工序的质量要求,以及所采取的技术措施和管理方法等。
按法规所采取的安全措施和安全预警事项等。
指出环保指标、环保监测及文明施工中应注意的事项等。
综合分析经济、环保、节能和社会等效益。
国家级施工工法编制要求
国家级施工工法编制要求一、引言施工工法是指在建筑施工过程中所采用的具体作业方法和技术措施,旨在实现施工项目的高质量、高效率完成。
国家级施工工法编制要求是为了规范施工工法的编制过程,确保其能够满足工程质量和安全要求,并促进施工工法的不断创新和提升。
二、编制要求1. 法律法规依据国家级施工工法的编制必须依据相关的法律法规,如《施工法》、《安全生产法》等,确保施工工法的合法性和合规性。
2. 工程背景和目标编制国家级施工工法时,需明确工程的背景和目标,包括工程的类型、规模、设计要求等,以及施工过程中需要解决的技术问题和挑战。
3. 技术条件和要求针对不同工程类型和特点,国家级施工工法应根据实际情况明确技术条件和要求,确保施工工法的可操作性和可行性。
同时,还应考虑对环境的保护和资源的合理利用等因素。
4. 工法创新和提升国家级施工工法编制要求鼓励工法的创新和提升,促进施工工法的技术进步和发展。
编制过程中应注重技术研发和实践经验的总结,借鉴国内外的先进技术和经验,不断推动施工工法的改进和升级。
5. 工程质量和安全保障国家级施工工法编制要求要确保施工工法能够保证工程的质量和安全。
工法编制过程中需考虑工程质量控制和安全防范措施,确保施工过程中不发生质量问题和安全事故。
6. 文档内容和结构国家级施工工法编制要求要求编制的文档内容清晰明确,结构合理。
文档应包括但不限于工法概述、工法特点、工法步骤、工法应用范围、工法施工要点和注意事项等。
7. 知识产权保护国家级施工工法编制要求要注重知识产权的保护。
需要明确工法编制的知识产权归属问题,保护工法的独立性和专属性。
8. 实施和监督国家级施工工法编制完成后,需要进行实施和监督。
相关部门应加强对施工工法的审查和管理,确保施工工法的规范应用。
三、总结国家级施工工法编制要求是为了推动施工工法的创新和提升,保证工程的质量和安全。
在编制过程中,需要遵循相关法律法规,明确工程背景和目标,确定技术条件和要求,鼓励工法的创新和提升,保障工程质量和安全,同时注意知识产权的保护。
工法的编制内容及文本格式要求
工法的编制内容及文本格式要求一、工法编制内容工法编制是指在施工前对具体工程项目的施工过程、施工工艺和施工方法进行详细的编制和规划,以确保施工质量和安全。
下面是工法编制的主要内容:1.工程概况:简要介绍施工项目的基本情况,包括工程名称、地点、规模、用途、设计单位等。
2.工程目标:明确施工的目标和要求,包括施工期限、施工质量、安全管理等。
3.施工组织设计:根据施工项目的特点,设计合理的施工组织方案,包括施工人员配备、劳动力组织、设备配置等。
4.施工工艺:详细描述施工的工艺流程、工序和方法,包括施工工序的顺序、作业方式、工序之间的协调和衔接等。
5.施工方案:根据实际情况制定具体的施工方案,包括施工方法、施工工艺、施工步骤、施工顺序、施工要点等。
6.材料设备:确定所需的施工材料和设备,并保证其供应和质量符合要求。
7.施工安全:制定施工安全措施和预防措施,保证施工过程中安全可靠。
8.施工质量:确定施工质量要求和验收标准,并制定相应的质量控制措施。
9.施工监理:明确监理部门的职责和监督内容,保证施工过程中的监理监督。
10.工程进度:明确工程的具体进度安排和施工节点,确保施工按计划推进。
在进行工法编制时,需要遵循一定的文本格式要求,以便使工法编制文本清晰易读。
以下是工法编制的文本格式要求:1.标题:工法编制的标题应明确简洁,突出主题。
2.文字排版:使用正楷或宋体字体,字号一般为小四号,行间距为1.5倍。
3.缩进:段落开头要进行缩进,通常为两个字符的空格。
4.标题层次:根据内容的重要性和层次,设置不同的标题层次,使用相应的标题格式。
5.空行:段落之间要有空行,使得文本更加清晰有序。
6.项目符号或编号:在列举具体内容时,可以使用项目符号或编号,以便读者更好地理解。
7.表格和图片:如果需要列举表格或插入图片,应进行编号,并在文中适当引用。
总结:工法编制的内容主要包括工程概况、工程目标、施工组织设计、施工工艺、施工方案、材料设备、施工安全、施工质量、施工监理和工程进度等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电力建设工法编写内容和要求
国家级和电力建设工法编写包括11项内容:1)前言;2)工法特点;3)适用范围;4)工艺原理;5)施工工艺流程及操作要点;6)材料与设备;7)质量控制;8)安全措施;9)环保措施;10)效益分析;11)应用实例。
其中,工法特点、工艺原理是编写的关键,施工工艺流程及操作要点等是编写的重点。
(1)前言:概括工法的形成原因、背景和形成过程。
其形成过程要求说明研究开发单位、关键技术研究过程和评审结果、工法应用及有关获奖情况。
(2)工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
(3)适用范围:适宜采用该工法的工程对象或工程部位,工程地质、水文地质条件,周边环境及环保要求等。
某些工法还应规定最佳的技术经济条件。
(4)工艺原理:阐述工法工艺核心部分(关键技术)应用的基本原理,并着重说明关键技术的理论基础。
(5)施工工艺流程及操作要点:
①工艺流程和操作要点是工法的重要内容。
应该按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并在操作要点中分别加
以描述。
对于使用文字不容易表达清楚的内容,要附以必要的图表。
②工艺流程要重点讲清基本工艺过程,并讲清工序间的衔接和相互之间的关系以及关键所在。
工艺流程最好采用流程图来描述。
③在介绍工艺流程时,对关键技术进行较详细介绍。
进行必要的施工组织及施工管理的介绍。
(6)材料与设备:说明工法所使用的主要材料名称、规格、主要技术指标;以及主要施工机具、仪器、仪表等的名称、型号、性能、能耗及数量。
对新型材料还应提供相应的检验检测方法。
常规的材料和设备不要写入。
(7)质量控制:说明工法必须遵照执行的国家、地方(行业)标准、规范名称和检验方法,(不少工法没有或缺少引用的重要规范标准:如电缆沟防腐缺GB50108-2008和GB50224-2010,有些工法近半数是过期作废的标准);多数工法都有采用过期作废标准的情况;标准应注明年号,以免使用过期作废标准)并指出工法在现行标准、规范中未规定的质量要求和控制方法,并要列出关键部位、关键工序的质量要求,以及达到工程质量目标所采取的技术措施和管理方法。
(8)安全措施:说明工法实施过程中,根据国家、地方(行业)有关安全的法规(多数申报材料中未列出),所采取的安全措施和安全预警事项。
(9)环保措施:指出工法实施过程中,遵照执行的国家和地方(行业)有关环境保护法规(多数申报材料中未列出)中所要求的环保指标,以及必要的环保监测、环保措施和在文明施工中应注意的事项。
比如水土保持、大气、噪声污染、人员健康等。
(10)效益分析:从工程实际效果(消耗的物料、工时、造价等)以及文明施工中,综合分析应用本工法所产生的经济、环保、节能和社会效益(可与国内外类似施工方法的主要技术指标进行分析对比)。
经济效益:直接(物料消耗、人工减少、造价降低);间接(与其他方案比,减少杜绝事故,提前工期产生的效益)
社会效益:推进科技进步;创造施工记录;提前工期对社会的贡献;环保方面。
另外,对工法内容是否满足国家关于建筑节能工程的有关要求,是否有利于推进(可再生)能源与建筑结合配套技术研发、集成和规模化应用方面也应有所交代。
(11)应用实例:说明应用工法的工程项目名称、地点、结构形式、开竣工日期、实物工作量、应用效果及存在的问题等(简要介绍),并能证明该工法的先进性和实用性。
一项成熟的工法,一般应有三个工程实例(已成为成熟的先进工法,因特殊情况未能及时推广的可适当放宽)。
对于在工艺原理、工艺流程、材料与设备的主要技术指标中涉及技术秘密的内容,在编写工法时可予以回避。
申报国家级工法时,须在申报材料中加以说明,有关部门在审定时,应当按照知识产权的有关规定对企业秘密加以保护。
按照上述内容编写的工法,层次要分明,数据要可靠,用词用句应准确、规范。
其深度应满足指导项目施工与管理的需要。
编写工法的注意事项
(1)工法内容应确保安全,不得有安全质疑。
(2)依据要充分,必要的科学计算不能省略。
(3)具有可操作性,如何操作和质量如何控制要交待清楚。
(4)内容要详实,要展现创新意识、推广价值,防止简单事项罗列。
(5)先进性可全面阐述,切忌轻易否定类似的其它工艺方法。
(6)获得发明奖、科技进步奖和电力科技成果奖的项目,要交待清楚是否鉴定、有否查新、有否专利、是否推广等。
