水利工程质量通病防治——边坡超挖
水利工程质量通病防治措施
![水利工程质量通病防治措施](https://img.taocdn.com/s3/m/a4936992f424ccbff121dd36a32d7375a417c691.png)
水利工程质量通病防治措施在土方工程中,常见的质量问题会对建筑物的安全造成严重影响。
因此,采取有效的防治措施是非常重要的。
1、土方工程质量通病防治措施现象一:在挖方过程中或挖方后,边坡局部或大面积塌方,会扰动地基土,使其承载力降低,进而影响建筑物的安全。
防治措施:对于基槽或坑的塌方,应清除塌方后采取临时性支护措施。
对于永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8、3:7灰士回填嵌补,并在与土接触部位作成台阶搭接,以防止滑动。
此外,还可以将坡度改缓。
现象二:回填土经夯实或辗压后,其密实度达不到设计要求,在荷载作用下会变形增大,强度和稳定性下降。
防治措施:对于不合要求的土料,应挖出换土,或者掺入石灰、碎石等夯实加固。
对于含水量过大而达不到密实度的土层,可以采用翻松晾晒、风干,或者均匀掺入干土等吸水材料,重新夯实。
对于含水量小的土层,可以增加夯实遍数。
现象三:基坑开挖后,地基土被水浸泡。
防治措施:对于已被水淹泡的基坑,应采取措施将水引走排净,并设置截水沟以防止水刷边坡。
对于已被水浸泡扰动的土,可以采取排水晾晒后夯实,或者抛填碎石、小块石夯实,或者换土夯实(3:7灰士),或者挖出淤泥加深基础。
现象四:边坡界面不平,出现较大凹洼,边坡加大。
防治措施:对于局部超挖,可以用块石填砌(浆砌)或用3:7灰土夯补。
与原土坡接触部位应做成台阶接槎。
现象五:夯实基础墙面两侧填方或用推土机送土,造成基础墙体裂缝、破裂,轴线偏移,严重地影响结构受力性能。
防治措施:应会同设计单位,根据具体情况,采用压浆、加围套等加固措施,或者将损坏部位拆除重砌。
现象六:房心回填土局部或大片下沉,造成地坪面鼓,开裂甚至塌陷破坏。
防治措施:如果地坪面层尚未破坏,可以填入碎石,用灰浆泵压入水泥砂浆填灌密实。
如果面层已经破坏,则可以采取局部或全部返工。
局部处理可以用锤将空鼓部位打去,填灰土或粘土、碎石混合物夯实,再做面层。
2、地基与基础工程质量通病防治措施现象:未按要求测定灰土的干密度。
水利工程施工中的边坡开挖及防护技术
![水利工程施工中的边坡开挖及防护技术](https://img.taocdn.com/s3/m/9261c75a482fb4daa58d4bb1.png)

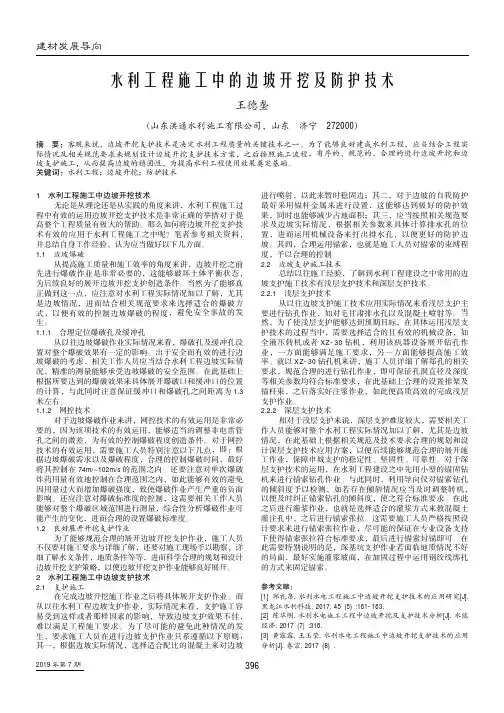

建材发展导向2019年第7期水利工程施工中的边坡开挖及防护技术王德垄(山东洪通水利施工有限公司,山东济宁272000)摘要:客观来说,边坡开挖支护技术是决定水利工程质量的关键技术之一。
为了能够良好建成水利工程,应当结合工程实际情况及相关规范要求来规划设计边坡开挖支护技术方案,之后按照施工流程,有序的、规范的、合理的进行边坡开挖和边坡支护施工,从而提高边坡的稳固性,为提高水利工程使用效果奠定基础。
关键词:水利工程;边坡开挖;防护技术1水利工程施工中边坡开挖技术无论是从理论还是从实践的角度来讲,水利工程施工过程中有效的运用边坡开挖支护技术是非常正确的举措对于提高整个工程质量有极大的帮助。
那么如何将边坡开挖支护技术有效的应用于水利工程施工之中呢?笔者参考相关资料,并总结自身工作经验,认为应当做好以下几方面。
1.1边坡爆破从提高施工质量和施工效率的角度来讲,边坡开挖之前先进行爆破作业是非常必要的,这能够破坏土体平衡状态,为后续良好的展开边坡开挖支护创造条件。
当然为了能够真正做到这一点,应注意对水利工程实际情况加以了解,尤其是边坡情况,进而结合相关规范要求来选择适合的爆破方式,以便有效的控制边坡爆破的程度,避免安全事故的发生。
1.1.1合理定位爆破孔及缓冲孔从以往边坡爆破作业实际情况来看,爆破孔及缓冲孔设置对整个爆破效果有一定的影响。
出于安全而有效的进行边坡爆破的考虑,相关工作人员应当结合水利工程边坡实际情况,精准的测量能够承受边坡爆破的安全范围。
在此基础上根据所要达到的爆破效果来具体展开爆破口和缓冲口的位置的计算,与此同时注意保证缓冲口和爆破孔之间距离为1.3米左右。
1.1.2网控技术对于边坡爆破作业来讲,网控技术的有效运用是非常必要的,因为该项技术的有效运用,能够适当的调整非电雷管孔之间的微差,为有效的控制爆破程度创造条件。
对于网控技术的有效运用,需要施工人员特别注意以下几点,即:根据边坡爆破需求以及爆破程度,合理的控制爆破时间,最好将其控制在74m/耀102m/s的范围之内。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/5bb9507ace84b9d528ea81c758f5f61fb7362882.png)
浅谈水利工程施工中边坡开挖支护技术边坡开挖支护技术是水利工程施工中关键的一环,它的实施直接影响着工程完成质量和效率。
因此,在水利工程施工中,边坡开挖支护技术需要付出特别的注意和细心的操作。
下面就对水利工程施工中边坡开挖支护技术进行浅谈。
1、支护方案边坡开挖支护技术的施工前,需要制定科学合理的支护方案。
支护方案应参照工程设计过程,并结合具体施工条件和现场情况。
在方案制定的过程中,应注意防止边坡开挖发生的失稳、塌方等现象。
2、开挖方式在边坡开挖过程中,开挖方案必须恰当合理,采用合适的开挖方式,严格控制挖掘施工质量。
开挖施工过程中,应提前设置好支撑工程,保证开挖过程中的安全稳定。
3、支护材料边坡开挖支护技术的施工中,支护材料是至关重要的一部分。
支护材料必须选择高质量、高强度的材料,使其在工程的设计范围内起到最佳的支撑效果。
边坡开挖支护技术的施工中,有不同的支护方式可供选择。
例如,喷射混凝土支护、钢筋网支护等。
在选择支护方式时,要综合考虑工程的地质条件、支护材料的特点以及工程的施工周期等因素。
5、监控设备边坡开挖支护技术的施工中,监控设备是必不可少的。
监控设备主要用于监测边坡开挖支护施工过程中的变形情况。
准确的监测能够及时发现工程不良现象,并采取措施进行修复,避免导致不可预期的损害和人员伤害。
总之,水利工程施工中边坡开挖支护技术是一项极其具有挑战性的任务。
工程师必须严格按照施工流程和支护方案操作,并使用符合规范和质量管理标准的材料和设备。
关注施工现场安全,认真监测施工过程,并及时采取措施进行修复。
最重要的是,一旦发现问题,一定要立即处理,以确保工程的顺利进行。
水利工程施工中边坡开挖支护技术
![水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/8fe37acc85868762caaedd3383c4bb4cf7ecb78e.png)
水利工程施工中边坡开挖支护技术水利工程施工中边坡开挖支护技术是指在进行边坡开挖作业时,为确保边坡的稳定和工程的安全,采取各种措施对边坡进行支护和防护的技术方法。
由于水利工程往往处于复杂的地形和复杂的地质情况下,因此边坡开挖支护技术显得尤为重要。
本文将对水利工程施工中边坡开挖支护技术进行详细介绍。
一、边坡开挖前的准备工作在进行边坡开挖前,首先要进行边坡开挖的前期准备工作。
这项工作包括边坡的勘察、边坡稳定性分析、设计边坡支护方案等。
在进行勘察时,需要详细了解边坡的地质情况、地形特点以及附近地区的自然条件等,为后续的工程施工提供重要的信息。
要根据边坡的地质情况,进行稳定性分析,确定边坡的稳定性状态,为设计合理的支护方案提供依据。
在设计边坡支护方案时,要综合考虑边坡的地质条件、工程的需求以及投资等方面的因素,设计出合理的支护方案。
二、边坡开挖支护技术1. 顶钻爆破法顶钻爆破法是指在进行边坡开挖时,通过顶部向下钻孔,在孔内充填炸药,然后通过爆破作用对边坡进行开挖。
该方法能够有效控制边坡的开挖范围,同时还能够补偿因爆破引起的边坡松动,提高边坡的稳定性。
在对岩石边坡进行顶钻爆破时,还可以采用分段爆破的方法,先进行表层的炸裂,然后再进行深层的炸裂,以减小对边坡稳定的影响。
2. 圈梁开挖法圈梁开挖法是指在进行边坡开挖时,首先在边坡的周围进行搭设圈梁,然后通过圈梁进行开挖。
圈梁是一种用于固定边坡和支撑边坡的结构。
通过圈梁的设置,能够有效地控制边坡松动并保持边坡的稳定性。
圈梁开挖法还可以减少对边坡的破坏,延长边坡的使用寿命。
3. 锚喷支护法锚喷支护法是指在进行边坡开挖后,通过在边坡上设置锚杆,然后进行喷浆的方法来对边坡进行支护。
喷浆是将水泥、砂浆等材料喷射到边坡表面,形成一层坚固的保护膜,以增强边坡的稳定性。
通过设置锚杆,还能够有效地控制边坡的松动,提高边坡的稳定性。
4. 土工布支护法土工布是一种经过特殊处理的纤维材料,具有较好的拉伸和抗渗透性能。
水利工程质量通病防治措施
![水利工程质量通病防治措施](https://img.taocdn.com/s3/m/4dcf44836037ee06eff9aef8941ea76e59fa4a54.png)
水利工程质量通病防治措施介绍水利工程质量通病是指在水利工程建设过程中常见的、具有普遍性的问题。
这些问题可能会对项目的质量和工期产生严重影响。
本文将介绍一些常见的水利工程质量通病以及相应的防治措施。
常见的水利工程质量通病施工质量不达标施工质量不达标是水利工程常见的问题之一。
这可能包括基坑开挖不规范、混凝土浇筑质量差、管道连接不牢固等。
工艺操作不规范工艺操作不规范也是造成水利工程质量问题的主要原因之一。
例如,施工人员不按照设计要求进行操作、不正确使用施工设备等。
设计不合理设计不合理可能导致水利工程的重大质量问题。
设计上的缺陷可能包括水量计算不准确、结构设计不合理等。
防治措施强化施工质量管理加强施工质量管理是防治水利工程质量通病的关键措施之一。
这包括严格落实施工计划、确保工艺操作符合要求、加强施工人员培训等。
加强设计审核加强设计审核可以有效减少水利工程质量问题。
设计审核应该由专业人员进行,确保设计符合相关规范和标准。
增加监督检查频率增加监督检查频率可以及时发现和解决水利工程质量问题。
监督检查应该由专业的监理人员进行,并确保每个施工阶段都得到充分监督和检查。
建立完善的质量控制体系建立完善的质量控制体系对于防治水利工程质量通病非常重要。
这包括制定质量控制计划、建立质量检测标准、建立质量问题整改机制等。
结论水利工程质量通病对工程质量产生严重影响,因此必须采取相应的防治措施。
通过强化施工质量管理、加强设计审核、增加监督检查频率以及建立完善的质量控制体系,可以有效预防和解决水利工程质量问题,确保工程的质量和安全。
请注意:以上介绍的信息仅供参考,具体的防治措施应根据实际情况和具体工程需求进行调整和优化。
水利水电工程施工中的边坡开挖及防护技术
![水利水电工程施工中的边坡开挖及防护技术](https://img.taocdn.com/s3/m/fe6034190a4c2e3f5727a5e9856a561252d321ff.png)
水利水电工程施工中的边坡开挖及防护技术
水利水电工程施工中,边坡的开挖及防护技术是非常重要的一环,它直接关系到工程
的安全和质量。
本文将从边坡开挖和边坡防护两个方面,详细介绍水利水电工程边坡开挖
及防护技术。
一、边坡开挖技术
1.开挖深度控制
边坡开挖深度的控制是施工中必须遵守的规范,应严格按照设计深度开挖。
在挖掘过
程中,必须掌握好开挖深度,避免过渡挖深,导致边坡塌方。
2.坡度控制
边坡坡度在设计阶段已经确定,施工中必须控制好边坡的坡度,避免坡度过陡或太缓,导致边坡塌方或不稳定。
3.岩土质量判断
施工前必须对边坡的岩土质量进行评估和判断,根据评估结论制定合理的施工方案和
施工工艺,并采用适当的开挖方式和挖掘机械。
1.喷凝土加固
喷凝土是一种刚性加固方式,适用于岩石级地质条件较好的边坡,可大大提高边坡的
稳定性。
喷凝土时应注意喷射厚度、强度等因素,保证加固质量。
2.防护网加固
防护网是一种柔性加固方式,适用于岩土条件较差的边坡。
在选择防护网时,应注意
网孔大小、网料材质等因素,保证防护效果。
喷砂是一种高压风砂法,通过高压风砂将石材表面的附着物、风化层等去除,然后在
石材表面形成一层较为牢固的结构,提高边坡的稳定性。
4.撑拱加固
撑拱加固是一种常用的加固方式,适用于岩石边坡。
通过在边坡内加入钢筋混凝土支
撑墙或钢支撑拱,提高边坡的稳定性。
总之,水利水电工程边坡开挖及防护技术是水利水电工程中不可或缺的一部分,它影
响到工程的安全和质量,必须严格按照设计要求进行施工和加固。
水利工程边坡施工质量通病与防治
![水利工程边坡施工质量通病与防治](https://img.taocdn.com/s3/m/fe6ebc200a1c59eef8c75fbfc77da26925c596d6.png)
水利工程边坡施工质量通病与防治摘要:随着国家对水利基础设施建设的重视,其建设项目也越来越多,施工规模日益壮大,水利工程作为国家重点建设的基础设施工程,在建设过程中需要投入大量的人力和物力,而且建设地点偏远、远离城市且多位于复杂地层等环境中,因此为了进一步控制水利工程施工质量,管控施工流程,监督每一个关键环节显得尤为重要,从而确保水利基础设施工程的成功建设与运行,达到促进国家经济的健康发展的目的。
关键词:水利工程;边坡施工;质量通病;防治1水利工程边坡施工质量的通病(1)边坡稳定性不足。
边坡的稳定性是水利工程边坡施工质量的核心问题。
常见的问题包括边坡坡度不合理、土质松散、缺乏有效的防护措施等。
这些问题可能导致边坡的坍塌、滑动或崩塌,严重影响工程的安全性和可靠性。
(2)防护措施不到位。
水利工程边坡常常需要进行防护措施,如石方护坡、混凝土护坡、植被覆盖等。
但有时候,防护措施可能不到位,如石方护坡石头未完全固定、混凝土护坡表面不光滑等。
这些问题会导致防护效果不佳,无法有效防止边坡的坍塌和侵蚀。
(3)施工工艺不规范。
水利工程边坡施工需要严格按照规范和设计要求进行,但有时候施工工艺可能存在问题,如土方开挖、填筑不平整、不均匀等。
这些问题会导致边坡的几何形状和力学性质不符合设计要求,从而影响边坡的稳定性。
(4)监理和质量控制不到位。
水利工程边坡施工过程中,监理和质量控制的重要性不可忽视。
如果监理和质量控制不到位,施工过程中无法及时发现和解决,导致施工质量下降。
包括监理人员不足、监理措施不完善、质量检测不及时等问题。
2水利工程边坡施工质量通病的防治措施2.1加强设计和规范在河道治理中,边坡设计的合理性和施工的质量对于确保工程稳定性和安全性非常重要。
以下是一些注意事项:(1)边坡设计。
边坡设计应根据地质条件、土壤稳定性和工程要求等因素进行合理选择。
需要考虑边坡的高度、坡度、土壤类型等因素,以确保边坡的稳定性。
(2)地质条件。
水利水电工程施工质量通病与防范处理导则
![水利水电工程施工质量通病与防范处理导则](https://img.taocdn.com/s3/m/a06891ede009581b6bd9eb32.png)
水利水电工程施工质量通病与防范处理导则目录l 岩土明挖2 地下洞室开挖3 支护与锚固4 地基加固5 基础防渗与排水6 灌浆7 混凝土8 土石方填筑9 砌筑及护坡10 堤防工程11 疏浚工程12 金属结构制作及安装13 机电设备安装14 原型观测仪器埋设l 岩土明挖工程1.1 边坡开挖1.1.1 违反边坡开挖程序的质量通病。
边坡开挖前,施工单位未按照施工文件的要求编制施工组织设计文件并得到监理工程师的批准,就开始施工;或施工中不遵守已批准的施工组织设计文件;1.1.2 预裂爆破效果差。
①预裂缝未贯通,岩石表面裂缝不明显;预裂缝隙过大,造成永久边坡岩体震动破坏;②边坡岩石壁画不平整度大,壁面有明显爆破裂隙;③边坡半边孔分布不均匀,半孔率低。
1.1.3 爆破造成边坡岩体破坏。
预裂爆破清除石碴后,在岩壁上留下明显的爆破裂隙或没能形成预裂面。
1.1.4 爆破岩石块度大。
岩体被实施爆破后,岩石块度大,影响到装载设备生产效率;爆破石料作为回填使用时,影响到回填料级配曲线。
1.1.5 边坡崩塌或滑坡。
开挖形成的边坡发生局部崩塌或边坡产生滑移,对工程安全构成严重威胁,往往形成质量事故。
1.2 岩基明挖1.2.1 爆破造成基础岩体破坏。
爆破后在岩体表面可以明显看出爆破裂隙或裂纹,致使基岩承载能力降低。
1.2.2 保护层开挖不符合要求。
预留保护层厚度不足:岩石建基面存在爆破裂隙或爆破痕迹,基础面起伏差较大。
1.2.3 坑槽开挖断面不规整。
坑槽断面不规整,几何尺寸相差较大。
1.3 土基明挖1.3.1 基坑泡水。
土基开挖时伴随开挖高程的下降,基坑作业面积聚了地表水。
1.3.2 边坡塌方。
土方基坑开挖时或开挖完成后,边坡的局部或整体发生失稳现象,产生了塌方或滑动。
1.3.3 基坑降排水降深不够或降不下去。
基坑排水系统投入运行到一定时期之后,地下水面曲线高程不再随运行时间的增加而下降。
2 地下洞室开挖工程2.1 钻爆法开挖2.1.1 洞室开挖超、欠挖严重。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/542e84a8f9c75fbfc77da26925c52cc58bd69028.png)
浅谈水利工程施工中边坡开挖支护技术水利工程施工中,边坡开挖和支护技术是非常重要的一部分。
边坡开挖和支护技术的好坏直接关系着工程的安全和质量,因此对于水利工程施工中的边坡开挖支护技术,需要认真对待。
本文将从边坡开挖的方法、常见边坡支护方式和技术要点等方面进行浅谈,希望对水利工程从业人员有所帮助。
一、边坡开挖的方法边坡的开挖一般采用人工开挖和机械开挖两种方法。
人工开挖是指用人工工具如铁锹、镐、钢锤等进行开挖,其优点是施工成本低,灵活性大,适用于小型边坡的开挖;但缺点是工作效率低,劳动强度大,所以在大型水利工程中应尽量避免采用人工开挖。
机械开挖是指利用各种机械设备进行边坡的开挖,如挖掘机、推土机等,其优点是工作效率高,劳动强度小,适用于大型水利工程的开挖;但缺点是设备运输费用高,对施工场地要求高。
在实际工程中,一般会根据具体的情况采用人工开挖和机械开挖相结合的方式进行边坡的开挖。
二、常见边坡支护方式1. 钢梁锚杆支护:此种支护方式主要适用于边坡岩石较为坚硬,边坡高度较大的情况。
支护时,首先在边坡下部预埋锚杆,然后在边坡上部钻孔,将钢梁插入孔内,再用螺栓将钢梁与锚杆连接起来,以此来加固边坡,防止其发生坍塌。
3. 减震支护:此种支护方式主要适用于边坡地震作用较为严重的情况。
支护时,首先在边坡上设置减震支柱,并在支柱与边坡之间设置减震垫,以此来减轻地震作用对边坡的影响,保证边坡的稳定性。
三、技术要点1. 边坡开挖时应根据实际情况选择合适的开挖方式,尽量避免采用人工开挖,提高施工效率。
2. 边坡支护时应根据边坡的土质、岩石情况选择合适的支护方式,保证支护效果。
3. 边坡支护应按照设计要求进行,严格控制支护质量,确保支护的稳定性和安全性。
4. 边坡支护应与边坡开挖同步进行,避免边坡开挖过程中发生坍塌。
5. 边坡开挖和支护施工中要注意环保和安全,规范作业,做好现场管理,保证施工的安全和质量。
水利工程中边坡开挖及支护技术
![水利工程中边坡开挖及支护技术](https://img.taocdn.com/s3/m/ab20ad447dd184254b35eefdc8d376eeaeaa17d3.png)
汇报人: 日期:
目录
• 水利工程中边坡开挖及支护技 术概述
• 水利工程中边坡开挖及支护技 术的设计
• 水利工程中边坡开挖及支护技 术的施工
目录
• 水利工程中边坡开挖及支护技 术的质量控制与验收
• 水利工程中边坡开挖及支护技 术的案例分析
• 水利工程中边坡开挖及支护技 术的经验总结与发展趋势
开挖与支护方案
采用预应力锚索、格构梁和排水措施相结合的方法。
实施效果
通过预应力锚索、格构梁和排水措施的综合应用,有效控制了边坡 变形和滑坡,保证了水电站的安全运行。
工程案例三:某堤防边坡加固支护工程
工程背景
01
某堤防位于河流中游,边坡长期受到水流冲刷和侵蚀作用,存
在失稳风险。
加固与支护方案
02
采用混凝土护坡、浆砌块石护坡和排水措施相结合的方法。
中。
成熟阶段
目前,边坡开挖及支护技术已经 发展得相当成熟,各种先进的支 护技术和设备不断涌现,为水利 工程的发展提供了更加可靠的技
术保障。
02
水利工程中边坡开挖及支护技 术的设计
边坡开挖的设计原则
01
02
03Leabharlann 稳定性原则边坡开挖应保证边坡的稳 定性,避免因开挖导致边 坡失稳。
经济性原则
边坡开挖应考虑经济性, 选择合适的开挖方法以降 低成本。
施工过程的自动 化和智能化
随着技术的发展,未来的水 利工程边坡开挖及支护施工 将更加自动化和智能化。例 如,可以利用机器人技术和 自动化设备进行边坡开挖和 支护施工,以提高施工效率 和工程质量。
工程安全与环境 保护
未来的水利工程边坡开挖及 支护技术将更加注重工程安 全和环境保护。例如,可以 利用生态修复技术对边坡进 行绿化和生态修复,以减少 对环境的影响。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/edb27c1e2bf90242a8956bec0975f46527d3a7a1.png)
浅谈水利工程施工中边坡开挖支护技术水利工程施工中,边坡开挖和支护是至关重要的一环。
边坡开挖工作涉及到地质、土力、水文等方面,开挖深度、土方斜度、边坡倾斜角度等指标的选择需要考虑到工程的稳定性和安全性。
同时,施工中的支护措施要能够确保边坡的稳定和施工的顺利进行。
本文将重点介绍水利工程施工中边坡开挖和支护技术的相关内容。
一、边坡开挖技术1. 边坡开挖顺序在施工中,边坡开挖的顺序需要按照一定的规律来进行。
首先求出边坡的裸造坡高度,然后把边坡分成若干个顺序开挖的阶段。
依次从上向下进行开挖,每次开挖深度不宜超过三米。
在开挖时,要先把土方开挖到边坡外侧的一定距离,形成一个活荷载,在这些荷载的支撑下,再对边坡内侧的土方进行开挖。
2. 边坡开挖机械选择在边坡开挖的过程中,开挖机械的选择非常重要。
一般情况下,选用挖掘机进行开挖,当较高的边坡需要开挖时,可以使用凿岩机等特殊设备来开挖。
对于较大的边坡开挖,选择大型挖掘机和矿用装载机等机械设备配合使用,能够大大提高边坡开挖的效率。
3. 土方运输在边坡开挖过程中,土方的运输方式也十分关键。
一般来说,选用半固体运输方式。
即使用转运车辆将土方从开挖点运输至边坡附近的土方库,再用运输车将土方运送至合适的堆积点。
这种方式避免了对边坡稳定性的影响,同时也可以大幅提高运输的效率和安全性。
在进行水利工程施工时,边坡支护的作用不可忽视。
正确的支护措施能够很好的保障工程的稳定和安全。
边坡支护的方式多种多样,其选择需要根据不同的地质条件进行合理的选择。
1. 桩土挡墙桩土挡墙是一种较为常见的边坡支护方式,其优点是稳定可靠,且可以适应不同的边坡土质条件。
在进行桩土挡墙支护时,首先需要进行桩基础的施工,然后再根据高度和倾斜角度安排桩排和挡土墙的排布。
2. 预应力锚杆预应力锚杆边坡支护是一种具有高度设计灵活性的支护方法。
预应力锚杆的使用可以使土体对边坡具有较强的支撑能力,可以大幅提高施工的安全性。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/9f5af287d4bbfd0a79563c1ec5da50e2524dd1b1.png)
浅谈水利工程施工中边坡开挖支护技术水利工程施工中,边坡开挖支护技术是一个非常重要的环节。
边坡开挖支护技术的好坏直接影响到工程的安全和质量,因此在水利工程施工中,边坡开挖支护技术必须得到高度重视。
本文将尝试从施工过程中常见的边坡开挖支护技术方法、材料选取、施工注意事项等方面进行探讨,希望对水利工程从业者有所帮助。
一、边坡开挖支护技术方法1. 挖方支护挖方支护是指在边坡开挖的同时进行支护。
最常见的挖方支护技术是使用钢支撑、喷锚等方式对边坡进行支护。
这种方法可以提高边坡的稳定性,有效防止坡体滑坏,并且可以为后续的边坡整治提供便利。
2. 阶梯式开挖阶梯式开挖是指将边坡按照一定的坡度进行分层开挖,每次开挖一层后进行支护。
这种方法可以有效减少边坡自重,降低坡体应力,减小开挖面积,避免因大面积开挖引起的坍塌事故。
分层开挖也有利于控制施工过程中的水土流失问题。
预支护是指在边坡开挖前先进行支护。
既可以避免因为边坡塌方引起的危险,也可以减少开挖后的维护费用,是边坡开挖支护的一种重要方法。
二、边坡开挖支护材料选取钢支撑是一种常见的边坡开挖支护材料,其优点是承载性能好、安装方便、使用寿命长。
一般在施工现场,可以根据边坡的形状和土质情况,选择合适的钢支撑型号和数量进行支护。
2. 喷锚喷锚是一种常用的地质支护技术,适用于各种地质条件下的边坡支护。
其优点是能够对边坡进行有效加固,提高边坡的稳定性,适用范围广泛。
3. 土工布土工布是一种具有较好的筛选性和防渗性能的材料,对于边坡的支护效果非常显著。
使用土工布可以有效防止边坡土壤的流失,减小边坡的坡度,提高边坡的稳定性。
4. 钢筋混凝土三、边坡开挖支护施工注意事项1. 严格按照设计方案进行操作在进行边坡开挖支护时,施工人员必须严格按照设计方案进行操作。
不能随意变更开挖和支护的方案,必须确保施工过程中的安全和质量。
2. 定期检查在边坡开挖支护过程中,必须定期对支护结构进行检查。
一旦发现支护结构出现问题,必须立即进行处理,避免因为支护结构的问题引发的安全事故。
水利工程施工中边坡开挖支护技术
![水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/6a19e9693069a45177232f60ddccda38376be1d8.png)
水利工程施工中边坡开挖支护技术水利工程是指用来利用、管理和保护水资源的工程,包括河湖治理、水库修建、灌溉排水、防洪抗旱等多项工程。
而在水利工程建设中,边坡开挖是一个非常重要的环节,也是一个技术难点。
在边坡开挖过程中,需要进行支护工程,以保证施工安全和保障工程质量。
本文将重点介绍水利工程施工中边坡开挖支护技术的相关内容。
一、边坡开挖对水利工程的重要性二、边坡开挖支护的技术要求1.选择合适的支护结构在进行边坡开挖过程中,需要根据不同的地质条件和边坡高度选择合适的支护结构。
常用的支护结构包括挡墙形式支护、喷混凝土支护、悬空索网支护等。
不同的支护结构有不同的适用范围和施工工艺,需要根据具体情况进行选择。
2.保证支护结构的稳定性在选择了合适的支护结构后,需要保证支护结构的稳定性,防止边坡发生塌方,造成安全事故。
在施工过程中,需要对支护结构进行严格的计算和设计,确保其满足工程要求,同时还需要进行灵活的施工工艺,确保支护结构的施工质量。
3.合理利用边坡开挖的土方边坡开挖过程中,开挖出的土方可以用于填方和护坡,减少对周边环境的影响。
因此需要在施工过程中合理规划土方的利用方式,优化土方的利用效益,避免浪费和环境破坏。
4.严格施工管理边坡开挖支护是一个复杂的工程,需要进行严格的施工管理。
施工中需要对人员进行严格的培训和管理,确保施工人员的操作技术达到要求,避免操作失误造成事故。
同时需要对工程进行全程监测,及时发现问题并进行处理,确保施工过程的安全和质量。
1.挡墙形式支护挡墙形式支护是一种常用的支护结构,在边坡开挖中具有较好的适用范围。
挡墙可以根据边坡的具体情况进行设计和施工,可以有效地阻止土方的坍塌,保证施工安全。
在挡墙形式支护中还可以综合利用辅助的支撑结构,提高支护的稳定性和效果。
2.喷混凝土支护喷混凝土支护是一种新型的支护技术,具有施工速度快、质量好等优点。
在边坡开挖过程中,可以通过喷射混凝土的方式对边坡进行支护,有效地提高边坡的稳定性。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/e4958dfc32d4b14e852458fb770bf78a65293a1a.png)
浅谈水利工程施工中边坡开挖支护技术水利工程施工中,边坡开挖支护技术是一个非常关键的环节。
如果在施工中不得当,不仅会增加施工难度和风险,同时还可能对周围环境和生态造成不可逆转的破坏。
因此,在进行水利工程施工之前,必须选择适当的开挖支护技术,以确保施工的顺利进行和周围环境的安全。
一、支护技术的选择边坡开挖是水利工程施工中很常见的一种工作,但不同的场地和地质条件需要采用不同的坡面支护技术。
例如,在稳定的工程场地,可以采用如下开挖支护技术:1、钢筋混凝土喷射支护技术这种技术适用于岩石较硬的情况下,主要是将混凝土喷涂在开挖的岩石表面上,建立一个坚固的坡面。
这种技术可以非常有效地控制边坡的裂缝和落石情况,且具有施工速度快、成本低等特点。
2、钻石合金钻孔支护技术如果边坡的岩石比较柔软,可以考虑采用钻石合金钻孔支护技术。
这种技术可以通过钻孔将水泥或其他材料注入岩石裂缝中,形成坚固的支护结构,从而增强整个边坡的稳定性。
3、网格护筋支护技术二、施工过程中的注意事项无论采用哪种支护技术,在施工过程中都必须注意一些重要的事项,以确保开挖支护工作能够正确进行。
以下是一些施工过程中需要注意的事项:1、在开挖前,必须先对边坡进行详细的勘测,确定边坡的性质、规模和固结程度,以便选择最合适的支护技术。
2、在进行钻孔支护时,必须要控制好注入材料的压力和注入速度,以避免荷载承受不了的情况发生。
3、在开挖过程中,要注意随时检查边坡的稳定性和裂缝状况,并进行及时的处理。
4、在施工过程中,必须严格控制施工区域内的人员和车辆,尽量避免对周围环境和生态造成任何破坏。
总之,在进行水利工程施工中的边坡开挖支护工作时,必须要选择适当的技术,并且严格遵循开挖支护的操作规程,以确保施工顺利进行和周围环境的安全。
基坑边坡开挖质量通病及防治措施
![基坑边坡开挖质量通病及防治措施](https://img.taocdn.com/s3/m/15a49307cdbff121dd36a32d7375a417866fc174.png)
基坑边坡开挖质量通病及防治措施(一)挖土时放坡未按措施或设计要求进行现象:机械或人工开挖放坡未达到设计要求。
原因分析:1)对施工人员交底不清,开挖时施工人员未认真查看设计或措施要求;2)未认真查看地质资料,对地质情况不熟悉;3)现场开挖测量标记不清;4)施工人员及各级管理人员未从思想上重视。
防治措施:1)开挖前要对开挖措施进行仔细查阅,弄清开挖措施中的要求,施工前要认真查验技术交底;2)测量人员在对现场进行开挖放线时应严格按图纸设计及措施要求进行,并在现场做出明显的标记;3)开挖过程中各级管理人员也应熟悉措施,看到不符合措施或设计要求的开挖现象应及时制止,并提出正确的处理方法,使现场按要求进行开挖。
(二)边坡塌方现象:挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌。
原因分析:1)基坑(槽)开挖较深,经过不同的土壤层时,没有根据土壤特性分别坡度,致使个别土层边坡不稳定,造成塌方;2)地下水位较高地区开挖基坑(槽)时,降、排水措施不当,地表水较多时,边坡上土容重增大,凝聚力降低,滑动力增大,造成塌方;3)坡顶荷载过大,如建筑物距离较近,而且又无挡土墙;坡顶堆料过多;坡顶施工振动荷载过多、过大,都可能造成边坡的失稳而塌方或滑坡;4)土质松软,开挖次序、方法不当而造成塌方。
防治措施:1)基坑开挖前应仔细研究地质资料,并根据不同土壤特性设计不同坡度;2)在地下水位以下施工时,基坑(槽)四周或两侧要挖临时排水沟和集水井,将水位降低至坑、槽底以下500mm。
降水工作应持续到基础完成(包括地下水位下回填土);3)雨季施工时,基坑(槽)应分段开挖,挖好一段浇筑一段垫层,并在基坑两侧设置土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡和支护情况,以防坑壁受水浸泡造成塌方;4)弃土应及时运出,在基坑(槽)边缘临时堆土或堆放材料以及移动施工机械时,应与基坑边缘保持1m以上的距离,以保证坑边直立壁或边坡的稳定;5)若发生塌方时应立即停止开挖,立即作临时性支护(如堆装土草袋、设支撑护墙等)措施,将坡脚塌方清除,确定支护稳定后继续开挖。
浅谈水利工程施工中边坡开挖支护技术
![浅谈水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/6f7681acf9c75fbfc77da26925c52cc58bd690fc.png)
浅谈水利工程施工中边坡开挖支护技术水利工程施工中的边坡开挖支护技术在工程施工中起着至关重要的作用。
边坡是指土地或岩石的自然或经人工挖坡形成的倾斜地表。
在水利工程施工中,边坡开挖是不可避免的环节,因此对边坡的支护技术要有一定的了解和掌握。
本文将就水利工程施工中边坡开挖支护技术进行简要介绍和讨论。
一、边坡开挖的原因及影响水利工程施工中,边坡开挖是为了凿石、修筑坝堤、挖沟渠等目的而进行的土地或岩石的开挖工作。
边坡开挖引起的问题主要包括:边坡稳定性问题、土方开挖面积大、裸露坡面易发生滑坡、坡脚处易发生落石等。
在边坡开挖的过程中,我们需要利用支护技术来使得坡体施工平稳、安全。
二、边坡开挖支护技术的分类在水利工程施工中,边坡开挖支护技术主要有:土石方支护、混凝土支护、钢结构支护、土工布支护等。
不同的边坡类型和开挖状况需要选择不同的支护技术。
下面分别对这些技术进行介绍。
1. 土石方支护土石方支护是指利用土石方材料对边坡进行支护,以增加边坡的稳定性。
常见的土石方支护方式主要有:土石方护坡、土石方防护网等。
土石方支护主要适用于土质较弱的边坡,有着简单、经济、适用范围广等特点。
3. 钢结构支护钢结构支护是指利用钢材结构对边坡进行支护,以增加边坡的稳定性。
常见的钢结构支护方式主要有:钢护栏、钢丝网格梁等。
钢结构支护主要适用于边坡需要大面积开挖、支护工程需要大吨位、大跨度等情况。
在水利工程施工中,边坡开挖支护技术的应用十分广泛。
在水库、河流、渠道等水利工程中,常常需要对坝体、护坡、河床等进行开挖支护工作。
下面我们就以水库坝体开挖支护为例,进行分析讨论。
1. 根据坝体类型选择支护技术对于混凝土坝体开挖,一般采用混凝土支护技术,包括混凝土护坡、混凝土挡土墙等。
对于土石坝体开挖,一般采用土石方支护技术,包括土石方护坡、土石方防护网等。
根据坝体类型选择适合的支护技术是水利工程施工中的关键。
2. 考虑施工时间和工艺在水利工程施工中,坝体开挖支护通常需要根据水位、季节、气温等因素进行合理安排。
水利水电工程施工质量通病与防范处理导则
![水利水电工程施工质量通病与防范处理导则](https://img.taocdn.com/s3/m/fca78455e418964bcf84b9d528ea81c758f52e0f.png)
水利水电工程施工质量通病与防范处理导则水利水电工程施工质量通病与防范处理导则目录l 岩土明挖2 地下洞室开挖3 支护与锚固4 地基加固5 基础防渗与排水6 灌浆7 混凝土8 土石方填筑9 砌筑及护坡10 堤防工程11 疏浚工程12 金属结构制作及安装13 机电设备安装14 原型观测仪器埋设l 岩土明挖工程1.1 边坡开挖1.1.1 违反边坡开挖程序的质量通病。
边坡开挖前,施工单位未按照施工文件的要求编制施工组织设计文件并得到监理工程师的批准,就开始施工;或施工中不遵守已批准的施工组织设计文件;1.1.2 预裂爆破效果差。
①预裂缝未贯通,岩石表面裂缝不明显;预裂缝隙过大,造成永久边坡岩体震动破坏;②边坡岩石壁画不平整度大,壁面有明显爆破裂隙;③边坡半边孔分布不均匀,半孔率低。
1.1.3 爆破造成边坡岩体破坏。
预裂爆破清除石碴后,在岩壁上留下明显的爆破裂隙或没能形成预裂面。
1.1.4 爆破岩石块度大。
岩体被实施爆破后,岩石块度大,影响到装载设备生产效率;爆破石料作为回填使用时,影响到回填料级配曲线。
1.1.5 边坡崩塌或滑坡。
开挖形成的边坡发生局部崩塌或边坡产生滑移,对工程安全构成严重威胁,往往形成质量事故。
1.2 岩基明挖1.2.1 爆破造成基础岩体破坏。
爆破后在岩体表面可以明显看出爆破裂隙或裂纹,致使基岩承载能力降低。
1.2.2 保护层开挖不符合要求。
预留保护层厚度不足:岩石建基面存在爆破裂隙或爆破痕迹,基础面起伏差较大。
1.2.3 坑槽开挖断面不规整。
坑槽断面不规整,几何尺寸相差较大。
1.3 土基明挖1.3.1 基坑泡水。
土基开挖时伴随开挖高程的下降,基坑作业面积聚了地表水。
1.3.2 边坡塌方。
土方基坑开挖时或开挖完成后,边坡的局部或整体发生失稳现象,产生了塌方或滑动。
1.3.3 基坑降排水降深不够或降不下去。
基坑排水系统投入运行到一定时期之后,地下水面曲线高程不再随运行时间的增加而下降。
2 地下洞室开挖工程2.1 钻爆法开挖2.1.1 洞室开挖超、欠挖严重。
水利工程施工中边坡开挖支护技术
![水利工程施工中边坡开挖支护技术](https://img.taocdn.com/s3/m/fcc4cad4fbb069dc5022aaea998fcc22bcd14389.png)
水利工程施工中边坡开挖支护技术水利工程建设中,边坡开挖是极为常见的一种工程。
尤其在山区水利工程建设中,山体边坡的开挖支护技术尤其重要。
正确选择边坡开挖支护方案,采用合适的技术手段,可有效控制边坡的稳定性,确保水利工程的安全性和持久性。
目前常用的边坡开挖支护技术有土工织物支护、锚杆支护、模板支护、喷锚支护等。
土工织物支护是利用土工织物等材料在边坡斜面上覆盖、绑扎形成的一种支护体系,也是目前应用最为广泛的一种边坡支护技术。
在施工中,先将边坡表层土壤挖去,随后在挖去的土层上铺设一层土工织物,上铺一层厚度为20-30cm的石碴,再铺设一层土工织物,然后将石头全部倒下来,再向上重复不同层数的铺设。
土工织物的优势在于其材料成本低、施工方便、施工进度快、对生态环境的影响小,同时经济效益也较高。
但其缺陷在于其支撑能力和耐久性较一般,仅适用于边坡高度较低的工程。
锚杆支护是利用伸入地层中的锚杆,稳定边坡的一种支护技术。
锚杆的直径为1-2cm,长度在边坡高度的2倍左右,锚杆通常选用钢筋,锚杆与边坡斜面呈一定的夹角(一般为30°-45°)。
在施工中,先在边坡斜面上打孔,将预先制作好的锚杆插入孔内,再将钢筋水泥砂浆填充到孔口,最后进行固化。
锚杆的优势在于其支持力度大、耐用性优秀、可以方便地调整倾斜度,同时能适应不同坡度和岩质。
模板支护将木或钢模板摆在边坡斜面上,用支架或支撑杆来支撑模板,使边坡稳定成形。
在施工过程中先在边坡上划好要开挖的区域,然后将木或钢模板按需摆放(一般为1.2m-2.4m),建立好支架或支撑杆,固定模板,并将模板依次挖出土壤。
模板支护的优势在于其稳定力度大、施工方便、支撑稳定性好。
喷锚支护是一种常用于岩石边坡支护的技术,其优点在于其能够适应各种不同的岩石结构,可克服岩石结构与边坡稳定之间存在的不匹配问题。
在喷锚支护中,会将预埋的钢筋点放置在潜在的裂缝和不稳定的地质断层位置,然后进行喷浆处理,将钢筋固定在岩石内,形成一个相互支撑的系统。
水利工程施工中边坡开挖技术的应用
![水利工程施工中边坡开挖技术的应用](https://img.taocdn.com/s3/m/e129242258eef8c75fbfc77da26925c52cc591d9.png)
水利工程施工中边坡开挖技术的应用边坡开挖是水利工程施工中的重要环节之一,它不仅直接影响工程的安全和稳定性,还关系到现场工程效率和质量。
合理选择和应用边坡开挖技术对于水利工程来说至关重要。
一、边坡开挖前的准备开挖边坡之前,必须进行边坡的初步勘察、测量和设计工作,确定边坡开挖的位置、规模和深度等参数。
还需要对地质、水文等方面进行详细调查研究,了解地层情况、地下水位、软弱带等是否存在。
只有在充分了解边坡条件的基础上,才能选择合适的开挖技术。
二、常用的边坡开挖技术1. 直接爆破法:适用于岩石边坡,通过爆破将岩石边坡切割成所需尺寸和形状的块石进行开挖。
直接爆破法开挖效率高,但需要专业爆破工作人员操作,同时也会对周围环境产生一定的影响。
2. 挖土机械开挖法:适用于开挖较大的土质边坡。
利用挖掘机等机械设备进行大面积的快速挖土,降低开挖难度和时间。
此方法操作简单、效率高,但需要注意挖土机械的稳定性和操作技术。
3. 人工开挖法:适用于较小的土质边坡,如河道、渠道边坡开挖。
由人工利用铲子、锄头等工具进行开挖,较为安全、可控,并且对周围环境影响较小。
但由于工程量大、施工周期长,人工开挖法的效率相对较低。
4. 起重机械开挖法:适用于较大规模的水工建筑物边坡开挖。
利用大型起重机械进行挖土,可以快速开挖并保证边坡的稳定。
由于起重机械操作较为复杂,必须保证操作人员的专业性和设备的安全性。
1. 安全措施:在开挖过程中,必须做好安全措施,包括划定安全区域、设置警示标志、指派专人监控等,确保施工人员的安全。
2. 现场管理:要加强现场管理,严格按照设计要求和施工方案执行,确保边坡的开挖和施工质量。
3. 处理土方:开挖出的土方要及时清理或堆放在合适的地方,以保证开挖面整洁,并防止土方堆积导致的安全隐患。
4. 环境保护:在边坡开挖过程中,要注意对周围环境的保护,避免土方、破碎物等对环境造成污染。
边坡开挖是水利工程施工中不可或缺的一步。
通过合适的开挖技术选择和应用,可以提高施工效率和工程质量,确保水利工程的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利工程质量通病防治——边坡超挖
6.1 表现形式
边坡面界面不平,出现较大凹陷,造成积水,使边坡坡度加大,影响边坡稳定。
6.2 产生原因
(1)采用机械开挖,操作控制不严,局部多挖。
(2)边坡上存在松软土层,受外界因素影响自行滑塌,造成坡面凹洼不平。
(3)测量放线错误。
6.3 防治措施
(1)机械开挖应预留一定厚度地保护层土方采用人工修坡。
(2)加强测量复测,进行严格定位,在坡顶边脚设置明显标志和边线,并设专人检查。
6.4 治理方法
(1)如超挖范围较大,在征得设计同意后,可适当改动坡顶线。
(2)如局部超挖,可采用好土或水泥土回填,且与原土坡接触部位应做成台阶接搓,防止滑动。
