道路标准做法
临时施工道路做法

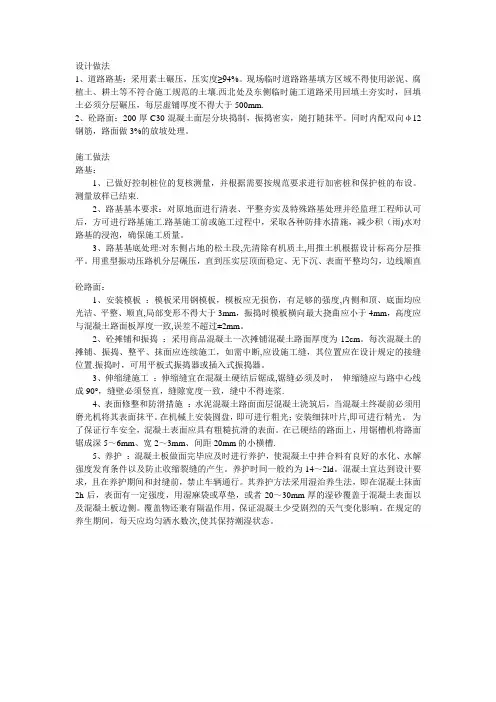

设计做法1、道路路基:采用素土碾压,压实度≥94%。
现场临时道路路基填方区域不得使用淤泥、腐植土、耕土等不符合施工规范的土壤.西北处及东侧临时施工道路采用回填土夯实时,回填土必须分层碾压,每层虚铺厚度不得大于500mm.2、砼路面:200厚C30混凝土面层分块捣制,振捣密实,随打随抹平。
同时内配双向φ12钢筋,路面做3%的放坡处理。
施工做法路基:1、已做好控制桩位的复核测量,并根据需要按规范要求进行加密桩和保护桩的布设。
测量放样已结束.2、路基基本要求:对原地面进行清表、平整夯实及特殊路基处理并经监理工程师认可后,方可进行路基施工.路基施工前或施工过程中,采取各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量。
3、路基基底处理:对东侧占地的松土段,先清除有机质土,用推土机根据设计标高分层推平。
用重型振动压路机分层碾压,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直砼路面:1、安装模板:模板采用钢模板,模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm。
2、砼摊铺和振捣:采用商品混凝土一次摊铺混凝土路面厚度为12cm。
每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置.振捣时,可用平板式振捣器或插入式振捣器。
3、伸缩缝施工:伸缩缝宜在混凝土硬结后锯成,锯缝必须及时,伸缩缝应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆.4、表面修整和防滑措施:水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用磨光机将其表面抹平。
在机械上安装圆盘,即可进行粗光;安装细抹叶片,即可进行精光。
为了保证行车安全,混凝土表面应具有粗糙抗滑的表面。
在已硬结的路面上,用锯槽机将路面锯成深5~6mm、宽2~3mm、间距20mm的小横槽.5、养护:混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。
道路规范做法
欢迎共阅道路标准目的:为使在开发的住宅项目设计满足景观舒适、造价经济、管理安全、维修方便的要求,提高住宅设计质量,便于集中采购、有效控制成本而制订本指引。
设计原则:1、明确道路主次:通过道路尺度、路面质地、材料色彩的选择强调道路级别。
2、强化视线观景:道路两侧设置绿化带,交叉口设置绿地环岛,形成重要的视线焦点。
3、便捷连通性:人行步道、园道串连花台、亭廊、水景、游乐场等,形成休闲空间的有序展开,不宜有过小的锐角,防止人行穿绿地。
4、园路垂直交接的转角处如果没有种植地被植物,可用卵石边角处嵌铺成一个三角面。
如图:住宅区硬质场地做法参考一,车行道:沥青路面构造做法:30mm厚细沥青混凝土50mm厚粗沥青混凝土150mm厚C20素混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于社区主要车行道路,荷载小于3.5吨。
二,车行道:混凝土路面构造做法:150mm厚C20素混凝土,机械刻纹150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于印象系列次要车行道路,荷载小于3.5吨。
三、车行道:水泥路路面构造做法:60mm厚水泥砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于3.5吨。
设计要求1、混凝土基层每6000×6000mm设置分仓逢一条;2、禁止车行出入口大面积设计水泥砖。
四:车行道:烧结粘土砖路面构造做法:53mm厚烧结粘土砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于3.5吨。
设计要求:1、项目不宜大面积使用粘土砖;2、烧结粘土砖成本较高,建议尽量少采用立砌3、施工要求:1、如需立砌,需将砖体对称切割后再立砌。
道路做法
第二节路基土石方工程结合工程实际情况,根据施工总体方案,拟分两工区同时进行,合格土石方标段内调配使用,多余土方外运。
一、路基挖方施工方案施工方法:采用挖掘机开挖,装载机装土,自卸汽车运输。
坚硬地段用风镐辅助施工。
施工顺序:施工前先精确测设边线,清除地面附着物和建筑垃圾,路面采用落锤先破碎,推土机推移,装载机挖装,自卸汽车运输,达到一定的标高,然后先外后内、自上而下、全断面推进开挖。
本工程挖方以土方为主,土方开挖要求以机械施工为主,施工时分段进行,并及时用人工配合推土机整刷基面。
二、路基填方施工方案施工顺序:施工前首先准确测设边线,并清除路基面上障碍物,然后分区段水平分层填筑。
施工方法:根据本标段特点,采用能力匹配的挖掘机、自卸车、推土机、振动压路机及核子密度仪、K30荷载板等先进的仪器、设备组成挖、装、运、卸(弃)、铺、平、压、检“四区段、八流程”的一条龙机械化施工,辅以人工随层收坡。
四区:运填区段~平整稳压区段~碾压区段~检验区段八流程:施工准备~基底处理~分层运填~整平稳压~洒水或晾晒~机械碾压~检验鉴定~路基面整修1、现场压实试验段在路基填料选择与鉴定达到规范要求后,在全段路基填筑前,根据不同种类的填料各自选择具有代表性的一段路基作为施工试验段(不小于100米)进行现场填筑压实试验,以选定合理的压实工艺参数,如:填筑层的厚度、压实机械的组合配备、压实遍数等,作为施工控制依据。
2、基底处理路基基底要根据施工时地面和土质实际情况,按设计文件及施工规范要求进行处理。
拆迁地面建筑物,清除地表障碍物,清除路基范围内草皮、砍树并挖除树根,清理建筑垃圾,对既有地面局部坑沟槽、水井、各种孔穴及暗洞进行回填并夯实。
作好临时排水设施,进行平整碾压,报监理工程师进行隐蔽工程检查签证合格后,方可填筑土方。
3、分层填筑路基填筑采用纵向分层填筑压实的方法施工,分层厚度根据试验段确定的数据严格控制(压实厚度不超过20cm),靠近边坡处用内燃夯实机夯实,保证完工后的边缘有足够的压实度。
道路标准做法
道路标准目的:为使在开发的住宅项目设计满足景观舒适、造价经济、管理安全、维修方便的要求,提高住宅设计质量,便于集中采购、有效控制成本而制订本指引。
设计原则:1、明确道路主次:通过道路尺度、路面质地、材料色彩的选择强调道路级别。
2、强化视线观景:道路两侧设置绿化带,交叉口设置绿地环岛,形成重要的视线焦点。
3、便捷连通性:人行步道、园道串连花台、亭廊、水景、游乐场等,形成休闲空间的有序展开,不宜有过小的锐角,防止人行穿绿地。
4、园路垂直交接的转角处如果没有种植地被植物,可用卵石边角处嵌铺成一个三角面。
如图:住宅区硬质场地做法参考一,车行道:沥青路面构造做法:30mm厚细沥青混凝土50mm厚粗沥青混凝土150mm厚C20素混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于社区主要车行道路,荷载小于3.5吨。
二,车行道:混凝土路面构造做法:150mm厚C20素混凝土,机械刻纹150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于印象系列次要车行道路,荷载小于3.5吨。
三、车行道:水泥路路面构造做法:60mm厚水泥砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于3.5吨。
设计要求1、混凝土基层每6000×6000mm设置分仓逢一条;2、禁止车行出入口大面积设计水泥砖。
四:车行道:烧结粘土砖路面构造做法:53mm厚烧结粘土砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于3.5吨。
设计要求:1、项目不宜大面积使用粘土砖;2、烧结粘土砖成本较高,建议尽量少采用立砌施工要求:1、如需立砌,需将砖体对称切割后再立砌。
室外道路做法及卸货场道路做法
室外道路做法及卸货场道路做法

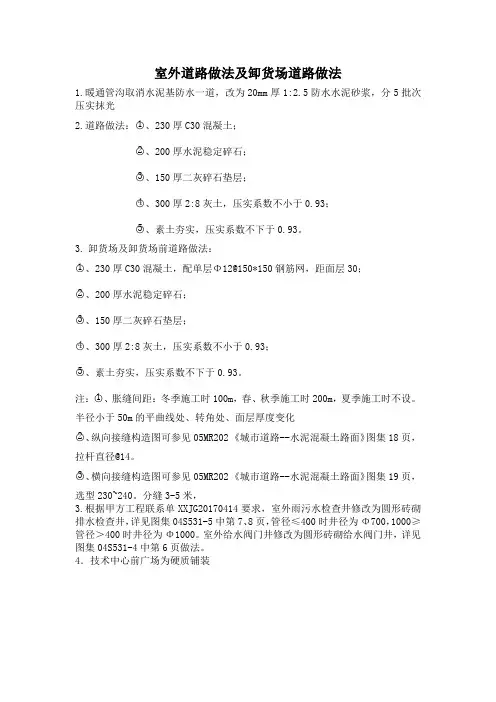

1.暖通管沟取消水泥基防水一道,改为20mm厚1:
2.5防水水泥砂浆,分5批次压实抹光
2.道路做法:○1、230厚C30混凝土;
○2、200厚水泥稳定碎石;
○3、150厚二灰碎石垫层;
○4、300厚2:8灰土,压实系数不小于0.93;
○5、素土夯实,压实系数不下于0.93。
3.卸货场及卸货场前道路做法:
○1、230厚C30混凝土,配单层Φ12@150*150钢筋网,距面层30;
○2、200厚水泥稳定碎石;
○3、150厚二灰碎石垫层;
○4、300厚2:8灰土,压实系数不小于0.93;
○5、素土夯实,压实系数不下于0.93。
注:○1、胀缝间距:冬季施工时100m,春、秋季施工时200m,夏季施工时不设。
半径小于50m的平曲线处、转角处、面层厚度变化
○2、纵向接缝构造图可参见05MR202 《城市道路--水泥混凝土路面》图集18页,拉杆直径@14。
○3、横向接缝构造图可参见05MR202 《城市道路--水泥混凝土路面》图集19页,
选型230~240。
分缝3-5米,
3.根据甲方工程联系单XXJG20170414要求,室外雨污水检查井修改为圆形砖砌排水检查井,详见图集04S531-5中第7、8页,管径≤400时井径为Φ700,1000≥管径>400时井径为Φ1000。
室外给水阀门井修改为圆形砖砌给水阀门井,详见图集04S531-4中第6页做法。
4.技术中心前广场为硬质铺装。
道路标准做法
道路标准做法The final revision was on November 23, 2020道路标准目的:为使在开发的住宅项目设计满足景观舒适、造价经济、管理安全、维修方便的要求,提高住宅设计质量,便于集中采购、有效控制成本而制订本指引。
设计原则:1、明确道路主次:通过道路尺度、路面质地、材料色彩的选择强调道路级别。
2、强化视线观景:道路两侧设置绿化带,交叉口设置绿地环岛,形成重要的视线焦点。
3、便捷连通性:人行步道、园道串连花台、亭廊、水景、游乐场等,形成休闲空间的有序展开,不宜有过小的锐角,防止人行穿绿地。
4、园路垂直交接的转角处如果没有种植地被植物,可用卵石边角处嵌铺成一个三角面。
如图:住宅区硬质场地做法参考一,车行道:沥青路面构造做法:30mm厚细沥青混凝土50mm厚粗沥青混凝土150mm厚C20素混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于社区主要车行道路,荷载小于吨。
二,车行道:混凝土路面构造做法:150mm厚C20素混凝土,机械刻纹150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于印象系列次要车行道路,荷载小于吨。
三、车行道:水泥路路面构造做法:60mm厚水泥砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于吨。
设计要求1、混凝土基层每6000×6000mm设置分仓逢一条;2、禁止车行出入口大面积设计水泥砖。
四:车行道:烧结粘土砖路面构造做法:53mm厚烧结粘土砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于吨。
设计要求:1、项目不宜大面积使用粘土砖;2、烧结粘土砖成本较高,建议尽量少采用立砌施工要求:1、如需立砌,需将砖体对称切割后再立砌。
道路标准做法
道路标准做法Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】道路标准目的:为使在开发的住宅项目设计满足景观舒适、造价经济、管理安全、维修方便的要求,提高住宅设计质量,便于集中采购、有效控制成本而制订本指引。
设计原则:1、明确道路主次:通过道路尺度、路面质地、材料色彩的选择强调道路级别。
2、强化视线观景:道路两侧设置绿化带,交叉口设置绿地环岛,形成重要的视线焦点。
3、便捷连通性:人行步道、园道串连花台、亭廊、水景、游乐场等,形成休闲空间的有序展开,不宜有过小的锐角,防止人行穿绿地。
4、园路垂直交接的转角处如果没有种植地被植物,可用卵石边角处嵌铺成一个三角面。
如图:住宅区硬质场地做法参考一,车行道:沥青路面构造做法:30mm厚细沥青混凝土50mm厚粗沥青混凝土150mm厚C20素混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于社区主要车行道路,荷载小于吨。
二,车行道:混凝土路面构造做法:150mm厚C20素混凝土,机械刻纹150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于印象系列次要车行道路,荷载小于吨。
三、车行道:水泥路路面构造做法:60mm厚水泥砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于吨。
设计要求1、混凝土基层每6000×6000mm设置分仓逢一条;2、禁止车行出入口大面积设计水泥砖。
四:车行道:烧结粘土砖路面构造做法:53mm厚烧结粘土砖,细砂填缝20mm厚1:3水泥砂浆结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于吨。
设计要求:1、项目不宜大面积使用粘土砖;2、烧结粘土砖成本较高,建议尽量少采用立砌施工要求:1、如需立砌,需将砖体对称切割后再立砌。
万科住宅内的道路设计标准和施工做法
结合万科集团对开发项目内道路设计的经验及存在问题,通过系统化的研究,对万科住宅内的道路设计进行总结归纳,形成适应万科集团需要的标准化道路做法,指导各一线公司在进行规划设计时减少道路部分的设计时间,避免设计错误;本次标准化对象为住区红线内的机动车道路,对道路红线超过30米的居住区道路以及宅间路不做标准化要求,地下停车库不在本标准适用范围之内;一、设计原则适应万科住区规划设计领域的发展需要,设计上强调“人行安全,车行方便”的理念,产品选用上应采用绿色环保的配套部品;二、道路标准化1、道路断面分类及选用指引特别说明:·应保证小区级主要组团道路人行系统的完整性;·小区级道路最少应保证最少一侧有人行道;·绿化隔离带宽度宜大于900mm,小于900mm时应种植灌木,以保护行人安全;选用说明:·预计人流量较大的小区及组团级道路上;·可选用立道牙,弧形道牙或平道牙;选用说明:·适用于人流量较大的小区级及组团级道路;·用于道路红线宽度受限;·用于一侧希望增大成片绿化景观面积;·用于一侧希望增大住户私家庭院面积;·无隔离带侧应选用立道牙;选用说明:·用于人车分流系统完善,预计人流量较少的小区级及组团道路;·为保护行人应选用立式道牙;选用说明:·用于预计人流量较少或人流方向在单侧的小区级组团级道路;·可选用立道牙、弧形道牙或平道牙;选用说明:·用于道路红线紧张,人流量较少的小区级及组团级道路;·用于小区级道路应选用立道牙;·用于组团级道路可选用弧形道牙或平道牙;双侧无人行道路RD-6选用说明:·用于人车健康系统完善,预计较少人行的组团级尽端路·寻访通过变换材质或者用增加色彩的方式明确出货行的范围;道路宽度选用说明:·7~8米:通常与小区主要出入口相连,是联系小区与城市或者居住区级道路的通路,应保证交通的畅顺,应设有独立的人行路,路边不应设置停车设施;·6米:主要的小区级道路或有垂直停车需求的组团级道路;·米:道路用地紧张的小区级道路和有垂直停车需求的组团级道路,优先考虑采用弧道牙或平道牙增加车辆的心理宽度;·4~米:用于双向通行的组团级道路可满足路边平行停车或斜向停车;2、道路交叉口模式指引图特别说明:·小区级以及人流量较大的组团级道路交叉口,宜选用与减速坡结合的平过式人行过街道组团级人流较小的道路交叉口,可采用弹街石减速带;·转角建议设置岛状绿地空间,利于设置相关的道路装置,转角范围应保证视线通透,种植灌木时高度应小于米,其枝叶不应伸入至路面空间;设计说明:·有绿化隔离带的小区级道路及组团道路交叉口,宜选用与减速坡结合的平过式人行过街道·转角建议设置岛状绿地空间,转角范围应保证视线通透,种植灌木时高度应小于米,其枝叶不应伸入至路面空间;设计说明:·有绿化隔离带的小区级道路及组团级道路交叉口,宜选用与减速坡结合的平过式人行过街道;·转角建议设置岛状绿地空间,转角范围应保证视线通透,种植灌木时高度应小于米,其枝叶不应伸入至路面空间;设计说明:·没有绿化隔离带的组团级道路交叉口,可采用弹街石减速带;·转角建议设置岛状绿地空间,转角范围应保证视线通透,种植灌木时高度应小于米,其枝叶不应伸入至路面空间;设计理念:“人行安全,车行方便”,在小区级道路和主要的组团级道路上,应保证人行系统的完整性,在次要的组团级及组团尽端路,宜通过路面材质变化或色彩变化区分人行和车行的空间范围;转弯半径:一般道路转弯半径为6米多层区消防通道转弯半径为9米高层区消防通道转弯半径为12米3、道路交叉口装置配置指引图参考照片:垃圾桶:1.设置原则:在小区主要的人行路边,机动车停车场边,应设置供行人及驾车人员使用的小型垃圾桶,满足临时垃圾的丢弃要求;2.摆放方位:在小区组团级以上道路的交叉口位置,应设置垃圾桶;停车超过5辆路边停车带旁,应设置垃圾桶;3.数量要求:有独立人行道的小区级路边,垃圾桶设置间距不应大于100米,有独立人行道的组团级路边,垃圾桶设置间距不应大于150米;道路指示牌:1.设置原则:·在小区入口处,应设置交通限速标志、禁鸣标志;·小区内最高限速为20公里每小时,地下车库最高限速为15公里每小时,学校幼儿园门前路段,最高限速为15公里每小时;·在机动车道的转弯处,应设置道路交通指示牌;·在学校幼儿园出入口位置,应设置警示标志;·警示类的指示牌,版面应用反光漆制作;2.设置高度:应在2-3米之间,并不应被路灯及绿化遮挡;3.摆放方位:·限速及禁鸣标志,应设置在小区机动车出入口道路入口侧;·道路指示牌应设置在道路转弯处,与转弯半径起点距离5米范围内;·指示牌应安装在路边的绿化带内,在机动车道路边为没有绿化隔离带的人行通道时,指示牌应安装在人行道内侧的绿化带内;道路照明基本技术指标:1.居住区内的机动车道路交通亮度及照度应满足下表的要求:2.居住区内的人行道路交通亮度及照度应满足下表的要求:3.机动车交通道路一侧或两侧设置的与机动车道没有分隔的非机动车道的照明应执行机动车交通道路的照明标准;与机动车交通道路分隔的非机动车道路的平均照度值宜为相邻机动车交通道路的照度值的1/2;4.机动车交通道路一侧或两侧设置的人行道路照明,当人行道与非机动车道混用时,人行道路的平均照度值与非机动车道路相同;当人行道路与非机动车道路分设时,人行道路的平均照度值宜为相邻非机动车道路的照度值的1/2,但不得小于5lx;5.小区出入口路面平均照度Eavlx维持值不应小于20lx,小区内组团级以上道路的交叉口位置路面平均照度Eavlx维持值不应小于15lx;道路路灯设计说明:1.小区路灯应选用截光或半截光灯具,一方面防止眩光,一方面增加光效;2.小区道路要求照明有较好的视觉引导作用,一般采用单侧排列,在道路较宽的小区主干道,可采用双侧对称排列;3.应避免室外照明对居民室内环境起不良的影响;4.为便于检修及减少行道树对路灯的遮挡,小区内路灯设置高度建议米;道路路灯设计流程:1.道路道明设计是依据环境情况和规范的要求,求出灯具的布置和光源的设置;2.进行照明计算时,必须预先知道所选用灯具的光度数据、灯具的实际安装条件安装高度、间距、悬挑长度、仰角及布置方式和道路的几何条件道路的横断面及各部分的宽度、路面材料及其反光性能等以及所采用的光源类型和功率等;3.在上述数据收集完毕后,应委托专业设计公司进行照明计算,验证路灯设置是否满足规范要求,不满足要求的,应重新调整间距或重新进行路灯选型;4、机动车道构造详图道路场所材料设计选用一览表:特别说明:·面层为标准化做法,基层及垫层应根据地区及项目本身地质情况进行设计调整;·应避免使用大尺寸石材铺面;沥青路断面CDM-01水泥混凝土路断面CDM-02路面荷载按:行车荷载<5T,选用120mm厚面层;行车荷载<8T,选用180mm厚面层;行车荷载<13T,选用220mm厚面层;注:板材尺寸用于机动车道时不宜大于300mm×300mm沥青路与水泥砖路交接断面CDM-05水泥混凝土路与水泥砖交接断面CDM-06沥青路与石材路交接断面CDM-07水泥混凝土路与石材砖交接断面CDM-085、人行道构造详图特别说明:·本图集人行道指小区主要机动车道两侧的通行功能为主的人行道;·基层及垫层应根据地区及项目本身地质情况进行设计调整;混凝土路断面RDM-01选用说明:·混凝土垫层留有伸缩缝,4000-5000,橡胶特制嵌条或沥青马啼脂料封填;·面层参考成本:55元/m2选用说明:·水泥砖有成品道牙时,可直接采用成品道牙收边,·面层参考成本:50-60元/m2面层参考成本:80-100元/m2面层参考成本:80-180元/m2面层参考成本:60-80元/m26、路道牙设计特别说明:·路道牙可选定型式后由当地生产厂家按设计生产;·具体细部尺寸可根据项目工程设计进行调整;立道牙水泥,石材构造详图DY-01选用说明:·为传统形式,对行人保护好,用于小区级道路;·当人行道与车行道之间无绿化隔离带时应选用立道牙;平道牙水泥,石材,水泥砖构造详图DY-02选用说明:·对车辆无警示作用,可充分利用路宽的通行能力;·适用于用地较紧张的地段;选用说明:·造型柔和,对车辆的警示作用较弱,用于车速慢或者路宽较窄的地段;·可利用弧道牙本身的弧度引导排水;选用说明:·整体型道牙有较好的汇水和引导排水的功能;·道牙本身可结合雨水箅子的功能;选用说明:·在面层宽度小于120mm时,道牙与道路共用垫层结构道牙需在垫层之上另做100厚混凝土基础;·道牙高度=150mm出地面高度+道路面层+道路基层-120mm道牙基础及砂浆厚度;·小区内道牙常为500mm、750mm长;选用说明:·在面层厚度大于120mm时,道牙可与道路共用基层结构;·道牙高度=150mm出地面高度+道路的面层及结合层厚度-20mm厚砂浆厚度;·小区内道牙通常为500mm、750mm长;选用说明:道路排水沟断面为参考型式,具体尺寸及接排水方式根据具体工程确定;选用说明:道路排水沟断面为参考型式,具体尺寸及接排水方式根据具体工程确定;三面坡缘石坡道双向平行式缘石坡道人行与机动车道间无障碍坡道示意图:7、减速装置构造详图及选用指引特别说明:·减速带应在规划设计阶段就考虑设置位置,避免后期临时增加橡胶及水泥类减速带;·减速带面材可根据项目景观需求进行调整;设置原则:·橡胶类制品易老化,水泥拱做法不美观,建议在规划阶段就考虑好减速带的位置,并用改变路面材料的工程做法来设置减速坡;·在小区级道路,有过街人行通道的位置,建议采用结合人行通道建造减速坡;·减速坡的高度不应高于100mm;·在没有出入口的直行路段,减速坡的间隔距离不应大于50米;设置位置:·出入口位置,结合不同的口部设计,在门卫刷卡机位前5米位置设置;·机动车道在遇到人行道穿越时,应在人行道前2米位置设置;·在转弯路段,在转弯半径的起点处设置减速坡;水泥混凝土道路与过街人行道结合的减速带JSD-01选用说明:与水泥砖凸角相交位置的弹结石应修整斜面,使弹结石与过街人行道面材之间的缝隙不大于1cm;。
小区小市政道路构造做法(精制实操)
小区小市政道路构造做法表一、车行道1、沥青混凝土道路做法一(构造做法,从上到下)①50厚沥青混凝土面层(沿两侧路缘石边设置300宽50厚花岗石或青石边带,安装完成面标高和沥青混凝土面层标高一致)②150厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋;切割分割线,间距8米;在两侧路缘石内口位置向内30公分范围内混凝土标高降低30,以便安装花岗石或青石边带)③100厚级配碎石层④素土夯实,密实度达到95%2、沥青混凝土道路做法二(构造做法,从上到下)①50厚沥青混凝土面层(沿两侧路缘石边设置300宽50厚花岗石或青石边带,安装完成面标高和沥青混凝土面层标高一致)②150厚C20素混凝土基层(切割分割线,间距8米;在两侧路缘石内口位置向内30公分范围内混凝土标高降低30,以便安装花岗石或青石边带)③50厚级配碎石层④200厚手摆片石⑤素土夯实,密实度达到95%3、混凝土道路做法一(构造做法,从上到下)①100厚C20素混凝土面层(根据美观效果采用专用压纹机设置压纹)②100厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋,切割分割线,间距8米)③100厚级配碎石层④素土夯实,密实度达到95%4、混凝土道路做法二(构造做法,从上到下)①100厚C20素混凝土面层(根据美观效果采用专用压纹机设置压纹)②100厚C20素混凝土基层(切割分割线,间距8米)③50厚级配碎石层④200厚手摆片石⑤素土夯实,密实度达到95%5、水泥透水砖道路(构造做法,从上到下)①60厚水泥透水砖②20厚1:2水泥砂浆找平结合层③150厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋,切割分割线,间距8米)④100厚级配碎石层⑤素土夯实,密实度达到95%6、透水性混凝土路面(构造做法,从上到下)①150厚C20透水混凝土面层(大型车辆通行的交通繁忙路段铺设厚度150,有车通行的人行道铺设厚度100,人行道铺设厚度80;面层混凝土切割伸缩缝,间距6米)②100厚级配碎石垫层③100厚粗砂滤水层④素土夯实,密实度达到95%二、人行道路1、水洗石路面(构造做法,从上到下)①20厚水洗石②20后1:2水泥砂浆结合层③100厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋)④50厚级配碎石层⑤素土夯实,密实度达到95%2、石材或透水砖路面(构造做法,从上到下)①石材或透水砖面层②20厚1:2水泥砂浆结合层③100厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋)④50厚级配碎石层⑤素土夯实,密实度达到95%3、汀步路面(构造做法,从上到下)①50厚青石汀步②150厚黄砂垫层③50厚碎石垫层④素土夯实,密实度达到85%4、塑胶铺装(构造做法,从上到下)①20厚塑胶铺装面层②100厚C20素混凝土基层(回填高度大于1000时加设φ6@200单层双向钢筋)③100厚级配碎石层④素土夯实,密实度达到95%三、路缘石安装(构造做法,从上到下)①L型、弧形、平立型路缘石(棱角需导成弧形,根据要求两路缘石连接处采用密缝或采用水泥砂浆设置10宽缝)②40厚1:3水泥砂浆结合层③100厚C20素混凝土基层④素土夯实,密实度达到95%四、减速带安装1、截水沟两侧减速带(构造做法,从上到下)①100×100×60弹结石面层(截水沟两侧各设置500宽,细料扫缝,面层高度高出路面铺装10MM)②40厚1:3水泥砂浆结合层(设置10MM宽缝)。
道路工程常规做法及估算价格总结
道路工程常规做法及估算价格摘要道路建设一直是城市基础设施建设的重要组成部分。
为了提升道路交通的质量和效率,不断提高城市交通出行水平和居民生活品质。
本文将介绍道路工程常规做法,并借助项目实例估算其价格。
道路工程常规做法道路工程常规做法包含以下几个主要步骤:1. 规划设计规划设计是道路工程的开端,对于一个完整的道路项目,首先需要完成规划设计阶段。
规划设计的工作包含路线选址、方案论证、勘测设计等内容,人力、时间和费用成本较高。
道路规划设计阶段的主要工作内容包括:•道路设计总体方案的编制和论证•勘测与资料分析•工程量估算和预算报价•构造设计的定线与平面设计•设计图纸的绘制和说明说明书的编制•向政府申报环保、环保等项目专项审批材料2. 基础建设道路工程的基础建设主要包括勘探、测量、地质调查、土建和桥梁建设等。
该阶段主要的工程内容包括土壤改良、路面建设、排水设施建设等。
具体的工程内容包括:•基层处理、摊铺沥青混凝土层•砼路面修补、坑洼处理等•防水层处理•路沿石、道路护栏等设施安装•排雨水管、雨水沟、排污管道及排水井等设施安装•其他配套工程设施的配套安装3. 道路施工道路施工是一个需要规定的步骤,主要涉及道路边沿的建设、路基填筑和路面铺设等内容,具体内容包括:•一次性路基地面施工•一次性路面施工•桥梁、隧道、交叉口等部位的建设•交通施工地的交通管理•施工现场环保、环保和安全管理道路工程估算价格道路工程估算价格是根据整个道路工程所需要的材料、施工人员、施工时间、设备以及其他相关费用等因素综合得出的一个价格预期。
通常会在道路工程规划设计阶段进行,估算价格的主要内容包括:•勘察设计费用•安全生产和环保管理费用•施工材料采购费用•人工施工费用•机械设备租用费用•管理费用•后期运维管理费用以一条1200米长,宽20米的道路建设为示例,该道路在规划设计阶段所需要的费用为20-30万左右,基础建设阶段所需的费用为200-300万元,施工阶段所需的费用为500-1000万元,总成本为700-1330亿元。
小区沥青道路设计做法
小区沥青道路设计做法
(1)施工做法
1)30 厚黑色沥青混凝土面层(细粒)
2)50 厚中粒黑色沥青
3)乳化沥青透层
4)400厚级配碎石
5)素土夯实,夯实密度>95%(环刀取样)
(2)构造示意
(3)施工标准
1)外观项目
①表面应平整密实,不应有泛油、松散、裂缝、粗细料明显离析现象。
②搭接处应紧密、平顺、烫缝不应有枯焦现象。
③面层与路缘石及其他构造物应接顺,不得有积水现象。
④侧石外观光洁,颜色均匀,排设整齐稳固,线形顺直,圆角和顺,背胶饱满,勾缝光洁坚实。
⑤侧石在铺设中遇到圆弧线条时需按照转弯半径均分石材,并订制成品弧形材料进行拼接,保证平侧石拼缝排版一致。
2)成品保护
①设专人维护压实成型的沥青混凝土路面,必要时设置围挡,完全冷却后(一般不少于24h)才能开放交通。
②施工过程中应加强对路缘石、绿化等附属工程的保护。
路边缘采用小型机械压实。
③施工人员不得随意在未压实成型的沥青混凝土路面上行走。
④当天碾压完成的沥青混凝土路面上不得停放一切施工设备,以免发生沥青混凝土路面面层变形。
⑤严防设备漏油污染路面。
⑥沥青路面干燥后,立即对路面进行覆盖,直至道路开放。
3)检查实测项目
①沥青的压实度,要求达到95%;
②沥青的厚度,允许偏差为±5MM;
③弯沉值不小于设计规定;
④平整度,允许偏差为5MM;
⑤宽度,允许偏差范围为±20MM;
⑥中线高程,允许偏差为±10MM;(4)效果图
(5)细部节点
路边垃圾桶放置处。
道路施工临边防护标准做法
道路施工临边防护标准做法1. 背景道路施工是维护公共交通设施的必要工作,然而施工期间往往会给行人和车辆带来安全隐患。
为了保障行人和车辆的安全,道路施工临边防护措施非常重要。
本文档旨在提供道路施工临边防护的标准做法。
2. 标准做法以下是道路施工临边防护的标准做法:2.1 人行道临边防护- 在人行道边缘设置合适的栏杆或围挡,以防止行人意外跌落道路施工区域。
- 清晰标识施工区域,并设置警示标志,提醒行人绕道行走。
- 如有必要,可派人员进行现场引导和警示,确保行人安全通过施工区域。
2.2 车行道临边防护- 对于道路施工中的临时交通分隔线,应设置合适的防护栏杆或护栏,确保车辆不会意外进入施工区域。
- 清晰标识施工区域,并设置警示标志,提醒车辆减速并绕道行驶。
- 如有必要,可派人员进行现场引导和警示,确保交通秩序和安全。
2.3 施工区域临边防护- 对于施工区域的边缘,应设置围挡或警示标志,以限制人员和车辆进入。
- 在施工区域周围设置警戒线,以警示其他工作人员和过路人员。
- 确保施工区域内没有其他施工材料或障碍物会危及行人和车辆的安全。
3. 培训和监督为了确保道路施工临边防护标准做法的有效实施,应进行相关培训和监督。
相关工作人员应接受临边防护知识的培训,了解标准做法的要求和操作技巧。
同时,监督人员应定期检查施工现场,确保临边防护措施的落实。
4. 总结道路施工临边防护是确保行人和车辆安全的重要环节。
本文档介绍了人行道、车行道和施工区域三个方面的标准做法,并提到了培训和监督措施。
通过正确地实施这些临边防护标准做法,可以有效减少事故风险,保障施工期间的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
道路标准目的:为使在开发的住宅项目设计满足景观舒适、造价经济、管理安全、维修方便的要求,提高住宅设计质量,便于集中采购、有效控制成本而制订本指引。
设计原则:1、明确道路主次:通过道路尺度、路面质地、材料色彩的选择强调道路级别。
2、强化视线观景:道路两侧设置绿化带,交叉口设置绿地环岛,形成重要的视线焦点。
3、便捷连通性:人行步道、园道串连花台、亭廊、水景、游乐场等,形成休闲空间的有序展开,不宜有过小的锐角,防止人行穿绿地。
4、园路垂直交接的转角处如果没有种植地被植物,可用卵石边角处嵌铺成一个三角面。
如图:住宅区硬质场地做法参考一,车行道:沥青路面构造做法:30mm厚细沥青混凝土50mm厚粗沥青混凝土150mm厚C20素混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%30Tnm厚细⅞5靑混凝土/ ;"—I 15OmmJψ-C20素混薬土基层---- Lr「5⅞nπι厚粗祈青混耀土「■ ■ ∙r7= ' ;二i :⅛. . ■< Λi■■. 4* - * ■ ■素土夯实,密实度大于95怖实景图例:适用范围:适用于社区主要车行道路,荷载小于 3.5吨。
二,车行道:混凝土路面构造做法:150mn 厚C20素混凝土,机械刻纹150mm 厚碎石垫层素土夯实,密实度大于 95%■' - 「・ I ;—「’、15Omm ⅛C20t ⅛ift i 机械⅛j ⅞⅛-* H, 1 /∙^→f _TT- -------------------------------------------------* * * “ * = ■ * _一 __仝 _「「」丄「丄:Z _一 二 _ _, _ISOnimJf 级碎石垫层素土弄实,帯实度大于95啊实景图例:适用范围:适用于印象系列次要车行道路,荷载小于3.5吨15Omm 厚碎石垫层三、车行道:水泥路路面构造做法:60mm 厚水泥砖,细砂填缝20mm 厚 1:3水泥砂浆结合层 15Omm 厚C20混凝土基层 15Omm厚碎石垫层 素土夯实,密实度大于95%60mmj ⅛水泥砖,细砂填缝适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于 3.5吨设计要求1、 混凝土基层每6000× 6000mn 设置分仓逢一条;2、 禁止车行岀入口大面积设计水泥砖。
四:车行道:烧结粘土砖路面构造做法 :53mm 厚烧结粘土砖,细砂填缝20mm 厚 1:3水泥砂浆结合层 15Omm 厚C20混凝土基层20mrr ∣厚1:3水泥砂浆结合层 15Omn I 厚C20素混凝土基层 IsOrnin 厚圾碎石蛰展素土夯实’幣实度大于95%实景图例:15Omm 厚碎石垫层53mm 厚粘土砖,细砂填缝 20Efn 厚1:3水泥砂浆结合层 15O r n m ⅝C20t 混凝土基层15O mm 厚圾碎石垫层索土夯实,體实度大于95%实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于 3.5吨设计要求:1、 项目不宜大面积使用粘土砖;2、 烧结粘土砖成本较高,建议尽量少采用立砌 施工要求: 1、如需立砌,需将砖体对称切割后再立砌。
五、车行道:花岗岩路面 构造做法:30mm 厚花岗岩 20mm 厚 1:3水泥砂浆结合层15Omm 厚C20混凝土基层30mm⅝花岗岩实景图例:适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于 3.5吨。
设计要求:1、花岗岩板材规格设计建议:宽度≤60Omm长度≤120Omm2、车行道铺贴花岗岩,其厚度须30mm以上,尺寸大小不易过大;3、小料石厚度控制在60mm即可;4、仿古石可用以下三种规格200x100X60,300x100X60,100x100X60,按照7:2:1比例拼铺。
施工要求:1、花岗岩拼铺禁止岀现平行纹、直角纹及内角,避免岀现四条以上边缝汇集一个交点。
六,车行道:水洗石构造做法:20mm厚水洗石面层20mm厚1:3水泥砂浆找平层15Omn厚C20混凝土基层15Omm厚碎石垫层素土夯实,密实度大于95%20mm厚水洗石閒层_J 20mm厚1;3水泥砂浆找平层15OmnI厚U5素麗凝土基层素土夯实*密实度大于实景图例:拼铺方式参考:五彩石黄色水洗石150Tnrn厚碎石垫层黑色水洗石适用范围:适用于特殊段车行道路或别墅项目的车行道,荷载小于 3.5吨。
设计要求:1、建议车行道路上尽量避免大面积使用。
施工要求:1、水洗石均采用原色水泥搅拌调匀固定,32.5号及其以上矿渣水泥或普通硅酸盐水泥。
2、粒径为5〜8mm为宜,含泥量不大于1%3、水刷石大面积施工前应先做样板,确定配合比和施工工艺。
七,停车场:植草砖构造做法:80mm厚水泥植草砖,细砂填缝20mm厚1:3水泥砂浆找平结合层150mm厚C20混凝土基层150mm厚碎石垫层素土夯实,密实度大于95%20mm厚1:3水泥砂浆找平结合层t50τn∏1⅛C20索混联土基层拼铺方式参考:索土夯实,懈实度光于95%实景图例:铺装参考适用范围:适用于停车场。
设计要求:1、 0度(平行)停车模式,要求至少每两个停车位间设置植树带一条;2、 45度及90度停车模式,要求至少每四个车位设置植树带一条;3、 车位间植树带的有效种植宽度 1200mm八、停车场:花岗岩 构造做法:30mm 厚花岗岩面层20mm 厚 1:3水泥砂浆找平层 15Omm 厚C20混凝土基层 15Omm 厚碎石垫层 素土夯实,密实度大于95%面积17.50 JOoOZooaWomnlaKm 立侧石m价格2000 L t l-⅛iiiiiiii :IJiiWWi B PaM q ∣". ■ I■ - a;BBaa■ a ■■*■ :• ■—■ MM * ■度平行停 :11.25:1400:1:.B a :工舄::;;»;:ZiHZ ii±tl⅛izlιtJ ⅛tj fjHTr Tτττ∏f ITTrrrHflj ⅛ 11:2: UiLi HtLl-Lii ⅛31 ・“・■ *-■, Λ ■as .LBaa. n* M-F I≡≡+ ∙>r≡÷∣r ⅛⅛1C∞OH:亠U.*i»o 1500200X200X80水泥砖3Unπm厚花岗岩20TTlnl厚】:3水泥砂浆结合层15OmmMC2O< ift* 土基层素土夯实*密实度大于95%90度角停适用范围:适用于停车场。
设计要求:1、0度(平行)停车模式,要求至少每两个停车位间设置植树带一条;实景图例:拼铺方式参考:7000 70®0度平行停45度角停I5θrrunj⅛级碎石垫层■2、45度及90度停车模式,要求至少每四个车位设置植树带一条;3、车位间植树带的有效种植宽度不得低于120Omm九,人行道(园路):混凝土路面构造做法100mm厚C15素混凝土,扫毛面100mm厚碎石垫层素土夯实,密实度大于95%IOOmrnWClSjfr ⅛>W.⅛毛面1 C∣Or⅛-≡ i-τ⅛Pf⅛" ⅛⅛≡ jζ≡适用范围:适用于印象系列次要园路或公共绿化带人行道及园路。
十,人行道(园路、广场):水泥砖构造做法:60mm厚水泥砖,细砂填缝20mm厚1:3水泥砂浆结合层10Omn厚C15混凝土基层100mm厚碎石垫层素土夯实,密实度大于95%ZOniinjy 1:3水瀝砂蒙站春层IOOlnnI 厚C15t¾*±⅛⅛实景图例:实景图例:适用范围:适用于一般人行道、园路及小型活动场地。
设计要求:1、混凝土基层每6000 X 600Omm设置伸缩逢一条十一,人行道(园路、广场):烧结粘土砖构造做法:53mm厚烧结粘土砖,细砂填缝20mm厚1:3水泥砂浆结合层100mm厚C15混凝土基层100mm厚碎石垫层素土夯实,密实度大于95%实景图例:适用范围:适用于示范区人行道路及活动场地,适用于公馆系列等高端项目设计要求:1、项目不宜大面积使用粘土砖;2、烧结粘土砖成本较高,建议尽量少采用立砌。
施工要求:1、如需立砌,需将砖体对称切割后再立砌。
十二,人行道(园路、广场):花岗岩构造做法:20 (30)mm厚花岗岩20mm厚1:3水泥砂浆结合层10Omm厚C15混凝土基层适用范围:适用于示范区人行道路及活动场地,适用于公馆系列等高端项目设计要求:1、花岗岩板材规格设计建议:宽度≤60Omm长度≤120Qmm2、人行道铺贴花岗岩用20mm厚即可;3、荔枝面、斩斧面的花岗岩设计厚度必须是30mm以上;4、小料石厚度控制在60mπ!P可;5、仿古石可用以下三种规格200x100X60,300x100X60,100x100X60,按照7:2:1比例拼铺。
施工要求:1、花岗岩拼铺禁止出现平行纹、直角纹及内角,避免出现四条以上边缝汇集一个交点十三,人行道(园路、广场):卵石构造做法:30mm厚1:2水泥砂浆卵石结合层100mm厚C15混凝土基层100mm厚碎石垫层素土夯实,密实度大于95%10Omm厚碎石垫层素土夯实,密实度大于95%HpQQOaXffiQOa WOOTOQD g加疣水泥砂初石躺星* 9 •*I a_ -曾4:・•・:;f Ioomm厚05素混凑土基层IOOEm厚碎石藝层素土卉实,⅛f实度大于95%实景图例:拼铺方式参考:标准平铺标准立铺图案立铺适用范围:适用于休闲步道、室外健身活动场地和架空层地面设计要求:1、健康步道选立铺方式,粒径:6-8CMO施工要求:1、卵石平铺,缝隙控制在5mm-8mm2、卵石立铺,缝隙控制在5mm之内;3、铺贴前,需要先挑选卵石的大小、颜色并洗干净后铺贴十四:人行道:水洗石构造做法20mm(厚水洗石面层20mm厚1:3水泥砂浆找平层100mm厚C20混凝土基层100mm厚碎石垫层素土夯实,密实度大于95%20 厚■水洗石r面层ZOmtn厚I汩水泥砂藜找平层IOonUn 厚IOomrTl厚碎石垫层素土密实,蜡宾度大于95%实景图例:拼铺方式参考:五彩石黑色水洗石黄色水洗石适用范围:适用于人行道、园路、小型广场及活动场地施工要求:1、水洗石均采用原色水泥搅拌调匀固定,32.5号及其以上矿渣水泥或普通硅酸盐水泥。
2、粒径为5〜8mm为宜,含泥量不大于1%3、水刷石大面积施工前应先做样板,确定配合比和施工工艺。
