屋面防水保护层技术交底

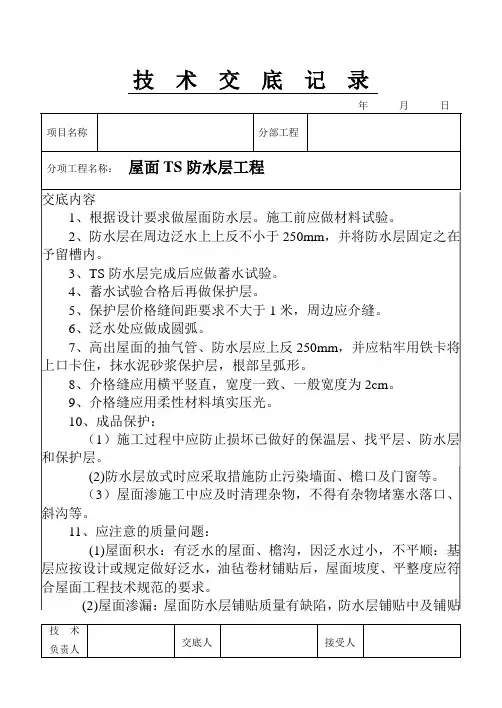

屋面TS防水层工程技术交底
4、屋面水落口周围直径500㎜范围内设不小于5%的坡度坡向水落口,水落口处防水层应伸入水落口内部不小于50㎜,并用防水材料密封。
5、刚性防水层与基层、刚性保护层与柔性防水层之间应做隔离层。屋面细石混凝土保护层分隔缝间距不宜大于4.0m。
交底内容
1、根据设计要求做屋面防水层。施工前应做材料试验。
2、防水层在周边泛水上上反不小于250mm,并将防水层固定之在予留槽内。
3、TS防水层格缝间距要求不大于1米,周边应介缝。
6、泛水处应做成圆弧。
7、高出屋面的抽气管、防水层应上反250mm,并应粘牢用铁卡将上口卡住,抹水泥砂浆保护层,根部呈弧形。
治理质量通病所注意问题:
主要表现形式:屋面细部处理不规范,易产生漏水、渗水。
治理主要措施:
1、卷材防水在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,做防水附加层。
2、天沟、檐沟、檐口、泛水和立面卷材收头的端部裁齐,塞入预留凹槽内,用金属压条钉压固定,最大钉距不应大于450mm,并用密封材料嵌填封严。
(1)屋面积水:有泛水的屋面、檐沟,因泛水过小,不平顺:基层应按设计或规定做好泛水,油毡卷材铺贴后,屋面坡度、平整度应符合屋面工程技术规范的要求。
(2)屋面渗漏:屋面防水层铺贴质量有缺陷,防水层铺贴中及铺贴后成品保护不好,损坏防水层,应采取措施加可保护。
(3)防水层空鼓:基层未干燥,铺贴压实不均,窝住空气;应控制基层含水率,操作时注意压实,排出空气。
6、屋面防水工程完工后,应做蓄水检验,蓄水时间不少于24小时,蓄水最浅处不少于30mm;坡屋面应做淋水检验,淋水时间不少于2小时。
屋面保护层施工技术交底
1.1材料准备
1.1。1C20细石混凝土。
1.1.2水:自来水。
1。2主要机具:混凝土搅拌机、小推车、扫帚、钢卷尺、1。5m铝合金刮杠、2m靠尺、铁锹、木抹子、铁抹子、3mm筛子、低压照明设备等。
2。作业条件
2。1屋面坡度已根据设计要求放出控制线,并拉线找好规矩。
2。2屋面防水层已施工完成,蓄水试验施工完毕,并办理隐检验收手续.
3.9养护完后,将分格缝清理干净,缝下部填聚苯板,上部填嵌缝膏。
4.质量要求
4。1面层与基层结合必须牢固,无空鼓,表面无裂纹.
4。2坡度应正确,无倒坡现象。
4。3允许偏差和检验方法
项次
项目
允许偏差(m
用2m靠尺及楔形塞尺检查
2
标高
±5
用水准仪检查
3
坡度
0。2%,且不大于10
6。2楼上所有杂物均不得往楼下扔,均由小推车运至指定位置进行堆放或码放。
6.3推车不要猛跑、猛拐防止伤人。施工区域严禁吸烟。
6.4严禁酒后作业。五级及以上大风和大雨天不得施工。
6。5严禁在女儿墙上站立和行走,也不得坐在女儿墙上.严禁在女儿墙上放材料和工具。
2。3 屋面临边防护已施工到位。
3.操作工艺
3.1工艺流程:
防水层基层清理→弹水平控制线→40mm厚C20细石混凝土浇筑→找平→养护
3.2基层清理:把防水层表面的各种杂物用扫帚清理干净.
3。3弹线:女儿墙上弹好标高控制线.
3.4抹灰饼、冲筋:根据已弹好的面层标高线纵横拉线,用与C20细石混凝土相同配合比的豆石混凝土抹灰饼,纵横间距1。5m,灰饼上标高同面层标高。
用坡度尺检查
4
厚度
个别地方不大于设计厚度的1/10
屋面防水层施工方案技术交底
屋面防水层施工方案技术交底1. 背景概述屋面防水层施工是建筑工程中关键的一步,其质量直接影响建筑物的使用寿命和安全性。
为确保施工质量,我们制定了以下屋面防水层施工方案技术交底。
2. 施工准备在开始施工前,需做好以下准备工作:- 确定施工人员:根据工期和施工规模,指派合适的施工人员,包括负责人、技术员和操作人员等。
- 准备材料和设备:根据设计要求和施工方案,准备好所需的防水材料、工具和设备。
- 检查施工现场:检查施工区域的准备情况,确保无杂物、无积水等不利于施工的情况。
3. 施工步骤3.1 清洁和处理基面- 清理屋面表面:清除杂物、油污及其他不良物质。
- 处理基面:修补破损、平整不平整面,并确保基面干燥、无尘。
3.2 防水层施工- 在基面上涂刷底涂:选用适当的底涂,按照施工要求进行涂刷,形成均匀的底涂层。
- 铺贴防水卷材:根据防水设计方案,将防水卷材铺贴在底涂上。
确保卷材之间、卷材与基面都有良好的粘接。
- 处理细部和接缝:对屋面细部和接缝部位进行处理,确保衔接密实、牢固,并做好防水层的延伸处理。
3.3 屋面保护层施工- 清洁:在防水层施工完成后,对屋面进行清洁,确保无杂物和灰尘。
- 铺设保护层:根据设计要求,铺设保护层,并固定好。
4. 施工要求- 施工人员必须具备相关的证书和技能,熟悉施工方案及操作规程。
- 施工现场必须保持整洁,作业区域要围挡隔离,确保施工安全。
- 施工过程中需要严格按照施工要求和质量标准进行操作,确保施工质量满足设计要求。
请按照上述屋面防水层施工方案技术交底进行施工,确保施工质量和工程安全。
如有任何问题或需要进一步的技术支持,请随时与我们联系。
屋面防水工程 安全技术交底
屋面防水工程安全技术交底屋面防水工程安全技术交底一、工程概述屋面防水工程是指对建筑物屋面进行防水处理,以防止雨水渗漏进入建筑物内部,保护建筑结构和室内设施的完好。
本次工程涉及的屋面面积为2000平方米,采用的防水材料为聚合物改性沥青防水卷材。
二、安全要求1. 安全意识:施工人员必须具备安全意识,遵守施工现场的安全规定,严禁违章操作。
2. 安全防护:施工人员必须佩戴好安全帽、防滑鞋、防护手套等个人防护装备。
3. 施工现场:施工现场必须保持整洁,严禁乱堆乱放材料,避免发生滑倒、绊倒等事故。
4. 材料储存:防水材料必须存放在干燥通风的地方,远离火源和易燃物。
5. 施工设备:施工设备必须经过检修和保养,确保其正常运行,避免发生意外事故。
三、施工工艺1. 准备工作:清理屋面表面的杂物和灰尘,确保屋面干净整洁。
2. 基层处理:对屋面基层进行检查,如有破损或裂缝,需进行修补,确保基层平整牢固。
3. 防水材料铺设:将聚合物改性沥青防水卷材按照施工图纸要求进行铺设,注意卷材的接缝处理和固定方式。
4. 热风焊接:使用热风枪对卷材进行热风焊接,确保卷材与基层牢固粘结。
5. 防水层保护层施工:在防水层上铺设保护层,以保护防水层不受外界损害。
6. 检验验收:对施工完成的屋面防水工程进行验收,确保工程质量符合要求。
四、应急措施1. 火灾应急:施工现场必须配备灭火器材,施工人员需熟悉使用方法,并定期进行检查和维护。
2. 意外伤害应急:施工现场应设置急救箱,并配备专职急救人员,确保在发生意外伤害时能够及时处理和救治。
3. 暴雨天气应急:在暴雨天气施工时,施工人员必须及时避雨,暂停施工,确保人员安全。
五、安全培训1. 安全培训:施工人员必须接受安全培训,学习掌握施工安全操作规程和应急措施。
2. 安全教育:定期组织安全教育活动,加强施工人员的安全意识和安全技能。
六、安全监督1. 安全检查:施工单位必须定期进行安全检查,及时发现和处理安全隐患。
屋面防水保护层技术交底
2.评定砼强度的试块,根据《砼强度检验评定标准》(GBJ107-87)的规定,本部位取样一组,必须符合混凝土施工方案的规定。
3.防水保护层表面标高要符合要求,表面压光。
5.成品保护
在砼强度未达到上人强度时,禁止上人踩踏。
6.应注意的安全问题:
1.所有施工人员必须戴好安全帽。
6.40mm厚C20细石混凝土浇筑时随打随抹,用刮杠沿冲筋刮平,用抹子抹平,表面应压光,坡度正确,在落水口周围直径500mm范围内坡度不应小于5%;施工时注意对防水卷材的成品保护,。
7.砼的养护:砼浇筑完毕后的12小时内进行毛毡覆盖养护,砼强度达到1.2N/mm2前,不得在其上踩踏,养护7d。
4.质量标准:
2.屋面洞口临边防护不得随意挪动。
项目(专业)技术负责人
交底人:
接受交底人:
4.设置分割缝:根据屋面情况设置6m×6m分隔缝,在突出屋面的烟道、机房、女儿墙根部同样设置分隔缝,缝宽20mm,采用水泥砂浆将木条局部固定,每一个分格内混凝土应连续浇筑,不留施工缝,振捣宜采用铁辊滚压或人工拍实。严禁用振捣棒进行振捣。等混凝土达到初凝后将分隔木条取出,最后密封胶嵌缝。
5.铺设Φ4钢筋网片,单层双向铺设,间距150mm,网片搭接部位不小于150mm,并用绑扎丝连接,在遇到分割条处网片断开,网片下部设置混凝土垫块。
工程名称
新东方龙湾一期工程
施工单位
中铁建设集团济南分公司聊城新东方龙湾项目部
交底部位
17#18#22#24#楼(C区)
工序名称
屋面防水保护层
交底提要:屋面防水保护层施工
交底内容:
1.施工准备:
1.材料:混凝土标号为C20细石混凝土,采用商品混凝土,双向¢4间距150钢筋网片,玻纤布,分隔条,毛毡。
屋面SBS防水层施工技术交底
屋面SBS防水层施工技术交底1、施工准备:1.1、料准备及试验:1.1.1、按要求选择3mm厚SBS改性沥青防水卷材。
1.1.2、所有材料应有材料出厂合格证,出厂检验报告。
并确认防水卷材包装上的材料名称、出产厂家、出厂日期的有效性。
1.1.3、材料进场后,按规定检查外观和厚度,并由本单位试验员及监理人员现场见证取样复试,提出材料试验报告存档。
1.1.4、对不合格的产品严禁入场,对合格的产品应按有关规定进行保管和标识。
1.1.5、基层处理剂由卷材生产厂家配套供应,进场检验:同一品种、牌号和规格的卷材,需外观检查抽检数量为:大于1000卷抽取5 卷;500〜1000卷抽取4卷;100〜499卷抽取3卷;小于100卷抽取2卷。
将抽验的卷材开卷进行规格和外观质量检验,全部指标达到标准规定时,即为合格。
其中如有一项指标达不到要求,应在受检产品中加倍取样复验,全部达到标准规定为合格。
复验时有一项指标不合格,则判定该产品外观质量不合格。
1.2、主要用具:1.2.1、清理用具:高压吹风机、小平铲、笤帚。
1.2.2、操作工具:汽油喷灯或专用火焰喷枪、手持压滚、铁棍、电动搅拌器、油毛刷、铁桶、剪刀、量尺、放线用品。
1.3、作业条件:1.3.1、施工前审核图纸,进行技术交底,操作人员经培训合格并持证上岗。
1.3.2、基层按设计施工图施工完毕,并经养护达到要求强度。
基层干燥后,含水率不大于9%。
基层应平整、牢固、不空鼓开裂、不起砂。
1.3.3、防水层施工涂底胶(冷底子油)前,应将基层表面清理干净。
1.3.4、防水施工材料均为易燃,防水施工现场应备好消防器材。
2、工艺流程基层表面清理、修补一喷刷涂基层处理剂一节点密封处理一附加层铺设一定位、弹线、试铺一加热底熔胶滚铺一辊压、排气压牢一加热烧去搭缝面薄膜一加热搭接缝卷材热熔胶一搭接缝粘合、滚压排气一收头处理、节点密封一清理、检查、修整一淋水试验-保温层施工3、施工方法3.1、基层处理:3.1.1、铺贴卷材必须严格检查基层,必须坚实平整,不能有松动、起鼓、面层凸出或严重粗糙、平整度不好或起砂等。
屋面防水层施工技术交底
基层处理采用涂刷法施工,冷底子油搅拌均匀后用长把滚刷均匀的涂刷在基层上,要求涂刷均匀一致、不露底,要求薄厚一致,不得有漏刷现象,切勿反复涂刷。阴阳角等部位用毛刷涂刷,常温情况下干燥已感到不粘手即可进行下一道工序。
3、粘贴附加层
(1)对所有阴阳角部位、立面墙与平面交接处、屋面分割缝处等薄弱部位增做附加层,附加层的宽度为500mm,每边250mm。对凸出基层部位部分做300mm宽的附加层。
5、施工人员当发现有其它安全隐患时,应及时上报项目部,避免后患。
6、施工方应严格管理,操作时遵守总包的管理规定,做到“工完料清场清”,保持工地整洁。
7、施工方应随时接受总包方的检查,以杜绝安全隐患。施工工人必须认真负责,不得随意更改施工方法。下班前设专人检查现场各类安全隐患,做到及时发现,及时处理。
四、质量要求
1、卷材防水层及后浇带,穿墙管道等细部做法必须符合设计要求和施工规范规定。
2、卷材防水基层应洁净,平整,不得有起砂、脱皮现象;基层阴阳角必须做成圆弧形。
3、卷材防水层的搭接缝必须粘牢固,密封严密,不得有褶皱、翘边和鼓泡等缺陷。
4、侧墙防水保护层与防水层必须粘结牢固,结合紧密,厚度均匀一致。
交底人:
日期
5、卷材搭接宽度的允许偏差为-10m。
6、质量控制要点:
(1)为防止卷材空鼓,涂刷前将冷底子油配制均匀,涂刷均匀,并控制晾置时间。
(2)卷材粘结时,一定要彻底排除卷材料于基层之间的空气;在处理卷材接头处时,采用分时间段间隔操作。在接头处,不可用力多次滚压,避免用力不均,使接头处压翻。
(3)卷材铺贴时不宜用力拉伸,但适当用力可避免卷材边缘出现皱折,向接头可将局部卷材裁齐,接头贴合后,滚压时用力要均匀,避免将卷材推出皱折;在细部变截面部位,应裁剪合理,避免出现皱折。
屋面防水工程技术交底
屋面防水工程技术交底一、工程概述屋面防水工程是指在建筑物屋面部位进行防水处理,以防止雨水渗透和漏水现象的发生。
本工程涉及到的主要工作包括屋面防水材料的选择、施工工艺的确定、施工过程中的注意事项等。
二、屋面防水材料的选择1. 防水卷材:根据屋面结构和使用环境的不同,可以选择SBS、APP、PVC等不同类型的防水卷材。
在选择时需要考虑材料的耐候性、耐腐蚀性、抗老化性能等因素。
2. 防水涂料:根据屋面材料的不同,可以选择聚氨酯、丙烯酸、环氧等不同类型的防水涂料。
在选择时需要考虑涂料的耐候性、耐化学腐蚀性能等因素。
3. 防水胶粘剂:用于粘贴防水卷材或者屋面材料的接缝处,可以选择聚氨酯、环氧等胶粘剂。
在选择时需要考虑胶粘剂的粘结强度、耐久性等因素。
三、施工工艺的确定1. 屋面准备工作:清除屋面上的杂物和污垢,修复屋面上的裂缝和破损部位,确保屋面平整、干净。
2. 防水材料的铺设:根据屋面结构和使用要求,选择合适的防水卷材或者涂料,并按照施工工艺要求进行铺设。
注意保持材料的整洁,避免损坏和污染。
3. 接缝处理:对于防水卷材的接缝处,使用合适的防水胶粘剂进行粘贴处理,确保接缝处的密封性。
对于涂料的施工,注意涂料层之间的重叠和交界处的处理,确保涂层的连续性。
4. 防水层保护层的施工:在防水层完成后,可以根据需要进行保护层的施工,例如铺设保护板、涂刷保护涂料等。
5. 工程验收:在施工完成后,进行屋面防水工程的验收,检查防水层的质量和施工工艺是否符合要求。
四、施工注意事项1. 施工现场要保持整洁,避免杂物和污垢的污染。
2. 施工人员要穿戴好安全防护用具,遵守安全操作规程。
3. 施工过程中,注意天气状况,避免在雨天或者温度过低的情况下进行施工。
4. 施工过程中,要保证防水层的质量和施工工艺的符合要求,避免出现破损、渗漏等问题。
5. 施工完成后,及时进行工程验收,确保防水层的质量和使用效果。
以上是关于屋面防水工程技术交底的详细内容,包括工程概述、屋面防水材料的选择、施工工艺的确定和施工注意事项等。
屋面保护层施工技术交底
屋面保护层施工技术交底一、工程概述本工程屋面保护层施工面积约为_____平方米,位于建筑物的顶部。
屋面的类型为_____(如平屋面、坡屋面等),保护层的设计要求为_____(如厚度、材料等)。
二、施工准备1、材料准备(1)水泥:应采用_____型号的水泥,具备出厂合格证及检验报告。
(2)砂:中砂,含泥量不大于_____%。
(3)石子:粒径为_____mm 的碎石,含泥量不大于_____%。
(4)钢筋:_____型号的钢筋,有质量证明文件。
2、主要机具(1)搅拌机:_____型号,确保运转正常。
(2)运输小车:用于运输混凝土等材料。
(3)铁锹、刮杠、木抹子、铁抹子等工具。
3、作业条件(1)屋面防水层已施工完毕,并通过验收,表面应平整、干净。
(2)伸出屋面的管道、设备基础等已施工完毕,并办理隐蔽验收手续。
(3)施工前应做好屋面的水平标志,以控制保护层的厚度和坡度。
三、施工工艺流程1、基层处理将屋面基层表面的杂物、灰尘等清理干净,对于凹凸不平的部位进行修补和平整。
2、绑扎钢筋网(1)按照设计要求,在屋面上铺设钢筋网,钢筋的间距为_____mm。
(2)钢筋网应绑扎牢固,相邻钢筋的绑扎点应交错布置。
3、分格缝设置(1)按设计要求在屋面上设置分格缝,分格缝的间距一般为_____m。
(2)分格缝应采用木条或塑料条进行嵌缝,上口宽度为_____mm,下口宽度为_____mm。
4、浇筑混凝土(1)混凝土的配合比应符合设计要求,搅拌均匀。
(2)将混凝土浇筑在屋面上,用刮杠刮平,并用平板振动器振捣密实。
5、抹面压光(1)混凝土初凝后,用铁抹子进行第一次抹面,将表面抹平。
(2)待混凝土终凝前,进行第二次抹面压光,使表面平整、光滑。
6、养护(1)抹面压光完成后,应及时进行养护,养护时间不少于_____天。
(2)养护期间应保持表面湿润,可采用覆盖塑料薄膜或浇水的方式。
四、质量标准1、主控项目(1)保护层所用材料的质量及配合比应符合设计要求。
屋面保护层技术交底
屋面保护层技术交底1. 简介屋面保护层是对建筑物屋面进行保护和维护的重要措施。
通过屋面保护层的施工和安装,能有效地防止屋面受到外部环境的损害,延长屋面的使用寿命,提高建筑物的整体质量和价值。
2. 屋面保护层的种类屋面保护层可以采用不同的材料和方法进行施工,常见的种类包括:- 防水保护层:采用防水材料进行屋面覆盖,防止雨水渗透。
- 绝热保护层:使用绝热材料,降低屋面受到太阳辐射的影响,保持室内温度稳定。
- 防风保护层:通过加固结构或采用防风材料,提高屋面的抗风能力。
- 导电保护层:用于防雷击和防静电,保护建筑物和人员的安全。
3. 屋面保护层的施工要求为确保屋面保护层的质量和稳定性,施工过程中需遵守以下要求:- 选择适合的材料:根据屋面的特点和环境条件,选择合适的保护材料。
- 正确施工工艺:按照相关规范和要求进行施工,确保屋面保护层的完整性和牢固性。
- 检测和验收:施工完成后,对屋面保护层进行检测和验收,确保符合要求。
4. 屋面保护层的维护和修复屋面保护层在长期使用过程中可能会出现破损或老化的情况,需要进行维护和修复。
常见的维护和修复方法包括:- 清洁和排水:定期清洁屋面,清除杂物和污垢,并确保良好的排水系统。
- 漏水修复:发现漏水问题时,及时修复破损部位,防止进一步损坏。
- 补漏及更换:对老化和破损较严重的保护层进行补漏或更换。
5. 安全注意事项在屋面保护层的施工和维护过程中,需要注意以下安全事项:- 佩戴个人防护装备:如安全帽、安全鞋等。
- 防止坠落:在高处作业时需用安全绳索、围护网等设施进行防护。
- 防雷击和防静电措施:在雷雨天气和静电较大的环境中施工时,需采取相应措施保护安全。
以上是关于屋面保护层技术交底的内容,希望能对相关人员在屋面保护层的施工和维护过程中有所帮助。
屋面防水保护层技术交底
屋⾯防⽔保护层技术交底屋⾯防⽔保护层技术交底屋⾯贴必定防⽔卷材50mm厚C20细⽯砼保护层施⼯⼀、材料准备普通硅酸⽔泥32.5、中砂、⽯屑5~10mm、Φ2@100×100钢丝⽹⽚⼆、施⼯准备1、C20混凝⼟配合⽐到场2、机械设备准备齐全3、计量器具准备齐全4、操作⼈员已经交底5、材料已⾜备,检验合格三、施⼯⼯艺1、后台搅拌:配合⽐要求挂牌施⼯,所有材料按配合⽐计量后搅拌,搅拌时间不⼩于90秒2、基层清理→打点找坡→铺钢丝⽹⽚→设置分格缝→浇筑混凝⼟→抹⾯①C20混凝⼟配合⽐,按现场实际配合⽐,质量配合⽐:⽔泥:砂:⽯⼦:⽔=1:2.01:3.43:0.57②基层清理:屋⾯防⽔已经施⼯完毕,淋⽔2⼩时以上并经监理单位验收通过,防⽔材料表⾯的杂物清理⼲净③打点找坡:屋⾯四周根据流⽔坡度做出50mm厚灰饼,控制混凝⼟的厚度,最薄处不得⼩于50mm,间距⼤于3⽶以控制流⽔坡度,坡度为2%④铺钢丝⽹⽚:钢丝⽹⽚铺放时应确保混凝⼟保护层为15~20mm,设置在混凝⼟保护层的中上部,并在分格缝处断开。
⑤设置分格缝的原则:不得在有积⽔或容易积⽔的地⽅设置;分格缝设置⾯积不得⼤于30㎡;保证屋⾯美观⼤⽅⑥浇筑混凝⼟:分格浇筑混凝⼟,浇筑时不得使⽤插⼊式振捣棒,必须采⽤平⾯振捣器,浇筑时先⽤刮杠刮平再⽤平⾯振捣器振捣密实,然后⽤⽊抹⼦找坡铁抹⼦赶光,待混凝⼟初凝后⽤塑料薄膜覆盖并浇⽔养护。
四、质量要求1、细⽯砼强度应符合设计要求;2、钢筋⽹⽚上⾯保护层15mm3、⾯层光滑,不得有裂纹、脱⽪、起砂等缺陷4、坡度控制在2%,不得有倒泛⽔、积⽔现象。
五、控制措施1、质量控制措施①起砂空⿎开裂:抹压遍数不够、养护不好或不及时。
要严格按要求施⼯,加强养护。
②屋⾯不平或漏压:屋⾯的边⾓和⽔暖⽴管四周容易漏压或不平,施⼯时要加强责任⼼认真操作。
1.3:施⼯逢留置在分格缝处,平⾯位置不得留置,当施⼯间歇超过允许时间规定,再继续浇筑混凝⼟时,应对已凝结的混凝⼟接槎处进⾏处理,可刷⼀层⽔灰⽐为0.4—0.5的⽔泥浆,再浇筑混凝⼟,并应捣实压平,不得显接槎。
屋顶防水技术交底
屋顶防水技术交底一、工程概述本次屋顶防水工程旨在确保建筑物屋顶在各种气候条件下保持良好的防水性能,防止雨水渗漏,保护建筑物结构和内部设施的安全。
工程涵盖了_____建筑物的屋顶区域,总面积约为_____平方米。
二、施工准备1、材料准备选用符合国家标准的优质防水材料,如防水卷材、防水涂料等。
准备好密封材料、胶粘剂、基层处理剂等辅助材料。
2、工具准备施工工具包括扫帚、喷枪、滚刷、压辊、剪刀、卷尺等。
确保工具齐全、完好,并提前进行检查和调试。
3、基层处理清理屋顶基层表面的杂物、灰尘、油污等,保持基层干净、平整。
对基层的裂缝、孔洞进行修补,确保基层坚实。
三、防水卷材施工1、铺设顺序先进行节点部位的加强处理,如阴阳角、水落口、伸出屋面管道根部等。
然后按照从低处向高处的顺序进行大面积卷材铺设。
2、铺贴方法采用热熔法或冷粘法进行卷材铺贴。
注意卷材的搭接宽度,长边和短边的搭接长度应符合规范要求。
相邻卷材的搭接缝应错开,避免在同一位置重叠。
四、防水涂料施工1、基层处理用扫帚或喷枪清除基层表面的浮尘和杂物。
对于基层表面的不平整处,使用腻子进行找平处理。
2、涂料搅拌严格按照涂料产品说明书的比例调配涂料。
使用搅拌器将涂料搅拌均匀,直至无颗粒状物质。
3、涂刷方法采用滚刷或毛刷进行涂刷,涂刷应均匀、不得漏刷。
第一道涂料干燥后,再进行第二道涂刷,保证涂层的厚度达到设计要求。
五、节点处理1、阴阳角处理在阴阳角处增设附加层,附加层的宽度不小于 500mm。
附加层施工完成后,再进行大面积防水施工。
2、水落口处理水落口周围直径 500mm 范围内的坡度应不小于 5%。
水落口与基层接触处应预留宽 20mm、深 20mm 的凹槽,并嵌填密封材料。
3、伸出屋面管道根部处理管道根部周围应增设附加层,附加层的高度不小于 250mm。
用密封材料将管道根部与防水层之间的缝隙填实。
六、质量检查1、外观检查防水层表面应平整、无皱折、无气泡、无流淌等缺陷。
屋面防水安全技术交底
屋面防水安全技术交底一、关键信息1、工程名称:____________________2、施工地点:____________________3、施工单位:____________________4、交底日期:____________________二、交底内容11 施工准备111 技术准备施工前应进行技术交底,使施工人员熟悉施工工艺和质量标准。
112 材料准备防水材料的品种、规格、性能等应符合设计要求和国家现行有关标准的规定。
113 主要机具准备好施工所需的喷灯、滚刷、压子、剪刀、卷尺等工具。
12 基层处理121 基层表面应平整、坚实、无空鼓、裂缝、起砂等缺陷。
122 基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。
123 基层应干燥,含水率不应大于 9%。
13 防水卷材铺贴131 卷材铺贴方向应符合设计要求,当设计无要求时,应平行于屋脊铺贴。
132 卷材搭接宽度应符合规范要求,长边搭接不小于 100mm,短边搭接不小于 150mm。
133 卷材铺贴应平整顺直,不得有扭曲、皱折等缺陷。
14 防水涂料施工141 防水涂料应均匀涂刷,不得有漏刷、堆积等现象。
142 多遍涂刷时,应待前一遍涂料干燥成膜后再涂刷下一遍。
15 细部构造处理151 天沟、檐沟、檐口、泛水和立面卷材收头等部位应进行密封处理。
152 伸出屋面的管道、设备基础等部位应做防水附加层。
16 防水保护层施工161 防水卷材铺贴完成后,应及时做保护层,防止卷材受损。
162 保护层应平整、密实,不得有裂缝、空鼓等缺陷。
17 安全注意事项171 施工人员必须戴好安全帽,系好安全带,穿好防滑鞋。
172 施工现场应设置警示标志,严禁无关人员进入。
173 防水材料和辅助材料多属易燃品,存放和施工过程中应严禁烟火,并配备消防器材。
174 患有皮肤病、眼病、刺激过敏者,不得参加防水作业。
施工过程中发生恶心、头晕、过敏等,应停止作业。
屋面保护层技术交底
4、屋面施工时不得污染墙面、檐口及其他成品。
五、质量标准
1、保护层表面无空鼓、无裂纹、无蜂窝麻面、无加渣松散、感观应良好。
2、格缝的留设、位置和间距应符合设计和施工规范的规定。
3、允许偏差项目:表面平整度的允许偏差为5mm,用2m靠尺和楔形塞尺检查。
4、保护层与凸出屋面结构的连接处和转角处应做成弧形或钝角,且整齐平顺。
六、安全文明施工:
1.进入现2.作业时认真执行安全操作规程,杜绝违章作业和野蛮施工;
3.严禁在施工现场和楼内大小便。
4.严禁酒后上岗作业,现场严禁吸烟,严禁穿拖鞋和光背作业;
6.养护:保护层施工完毕后要及时洒水养护并用花格布覆盖,以防收缩开裂。养护时间不少于5天。
7.检验:施工完毕的屋面保护层需报项目部质检员检验验收。
四、成品保护
1、已铺的保护层,应采取揩施进行保护,严禁在保护层上进行施工作业和运输。
2、在施工保护层时应对保温层采取必要的保护措施,防止在施工时破坏保温层。
5.禁止私自动用机、电设备和拆改安全防护设施,施工现场禁止追逐打闹;
6.禁止操作与自己无关的机械设备。非电工不得修理和拆改电器设施;
7.现场施工时要求活完脚下清,施工现场应及时清理,原材料、半层品等应分开放置。
8.施工现场的垃圾不允许乱扔乱倒,必须倒在指定的范围内。
9.刮大风时材料要及时覆盖,防止刮起粉尘。
5.抹砂浆保护层:DS砂浆的搅拌要严格按照厂家提供的配合比搅拌,绝对不允许私自更改配合比。搅拌时必须搅拌均匀,每盘砂浆搅拌完毕完全出料后方可进行下一盘搅拌。砂浆应随拌随用,不允许砂浆的放置时间超过初凝时间。砂浆运输时和卸料时要注意防止砂浆离析。铺设砂浆时用小平锹或木抹子将砂浆摊平、拍实,小杠刮平,使其铺设的砂浆与冲筋找平,再用大杠横竖检查其平整度,并检查其标高和泛水是否正确,用木抹子搓平收光。屋面泛水应按规范要求施工,泛水转角处做成圆弧或钝角。
屋面防水保护层施工技术交底
1、职业健康
(1)操作人员男士年龄不大于60岁,女士年龄不大于55岁,严禁招用不满16周岁的未成年人,并定期对操作人员进行体检,对于体检不合格及故意隐瞒身体状况的应及时劝退处理。
(2)施工作业前检查安全防护用品完好,并佩戴齐全。
(3)特殊工种(电工、架子工、机械操作工)必须有上岗证,证件在有效期内。
(3)在保护层上部进行其他作业时,应注意成品保护,如进行吊篮安装,应在保护层上表面铺设脚手板,严禁将尖锐机具、材料直接放置到保护层上面。
(4)保护层施工时应对小推车支腿进行包裹,防止浇筑保护层时破坏防水层。
(5)保护层施工时机具应轻拿轻放,注意不能破坏已施工完的防水层。
(6)在保护层凝结硬化前应防止受冻、早期脱水、水冲、撞击及上人过早等,以保证保护层的强度。
ZF220
台
2
3
墨斗
/
个
2
4
运输小车
/
辆
4
5
小水桶
/
个
6
6
半截桶
/
个
6
7
笤帚
/
把
2
8
2m靠尺
2m
把
2
9
铁滚子
/
个
4
10
铁/木抹子
/
个
4
11
平锹
/
把
4
12
钢丝刷
/
个
4
13
凿子
/
个
4
14
锤子
/
把
4
15
坡度尺
JZC-B2
个
3
16
2m靠尺
SW-LR180
个
屋面防水安全技术交底
屋面防水安全技术交底头→蓄水试验→保护层施工→检查验收。
2、基层清理:施工前将验收合格的基层表面浮尘清扫干净。
3、涂刷冷底子油:在已经清理好的基层上涂刷冷底子油,用长柄滚刷将基层处理剂均匀涂刷在基层表面,不得漏刷或露底。
冷底子油涂刷完毕,以手按不粘手的干燥程度为准,方可进行热熔法施工。
4、放线作业:当冷底子油干燥后根据幅宽扣除100mm的搭接宽度,用红粉袋弹出卷材粘贴位置线,以便按此基准线进行卷材铺粘施工。
5、附加层施工:屋面与女儿墙等阴阳角部位均粘贴附加层,附加层宽度不小于500mm(每边250mm),粘接牢固、无空鼓。
6、对分格缝,卷材施工前应对分格缝采用干净黄砂填满,并在其上铺贴一层防水卷材附加层(宽度不小于200mm,)。
7、铺贴卷材:卷材的层数、厚度应符合设计要求。
多层铺设时接缝应错开。
立面与平面转角处油毡的接头应留在底面上,距立面墙根部小于600mm 、将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为100mm。
8、热熔封边:一手用抹子或刮刀将搭接缝卷材掀起,另一手持汽油喷灯从搭接缝外斜向里喷火烘烤卷材面,趁热使二者粘结牢固,以边缘挤出沥青为度;溢出的改性沥青宽度以2mm 左右并均匀顺直为宜。
9、卷材收口:防水卷材上翻至女儿墙上。
五、安全注意事项:1、施工人员必须经三级安全教育合格,经专门培训考核合格、持证上岗。
并签订安全责任协议后方可上岗操作。
2、进入施工现场必须戴好安全帽,并扣好帽带,遵守安全操作规程和六大纪律,严禁赤膊、穿拖鞋、酒后等违章冒险作业。
3、作业前要每位职工熟悉作业周围环境,每天上班必须对职工进行班前安全技术交底和应。
屋面防水施工技术交底
屋面防水施工要点屋面防水施工交底一、防水材料选择在屋面防水施工中,材料的选择至关重要。
首先,我们需要选择具有良好耐久性、抗紫外线性能和耐腐蚀性的防水材料。
常用的防水材料有沥青防水卷材、高分子防水卷材、防水涂料等。
根据项目的具体情况和设计要求,选择合适的防水材料。
同时,应对进场的防水材料进行质量检查,确保符合规范和设计要求。
二、防水层施工顺序屋面防水层的施工顺序一般遵循以下原则:1.清理基层:确保屋面表面干净、平整,无杂物和浮灰。
2.涂刷基层处理剂:在基层表面涂刷一层基层处理剂,增强防水层与基层的粘结力。
3.附加层处理:在阴阳角、管道根等易渗漏部位,应做附加层处理。
4.铺贴防水卷材:根据设计要求,铺贴防水卷材,确保粘贴牢固、无空鼓。
5.热熔封边:对于沥青防水卷材,需要进行热熔封边处理,确保卷材接缝处密封。
6.涂刷防水涂料:对于高分子防水卷材,需先涂刷底层涂料,再涂刷面层涂料。
7.保护层施工:在防水层表面施工保护层,防止防水层被损坏。
三、防水细节处理屋面防水施工中的细节处理对于防水的可靠性至关重要。
以下是一些细节处理的要点:1.地面和墙面的收尾处理:在地面和墙面交界处,应进行圆弧形收尾处理,避免应力集中产生裂缝。
2.管道根处理:对管道根部进行附加层处理,使用密封材料填充缝隙,防止渗水。
3.裂缝处理:对于屋面存在的裂缝,应进行修补处理,保证防水层的完整性。
4.漏水检查:在防水层施工完成后,应对漏水进行检查,发现漏水点及时进行处理。
四、防水层保护防水层的保护可以延长其使用寿命,提高防水的可靠性。
以下是一些保护措施:1.涂刷防水涂料:在防水层表面涂刷一层防水涂料,起到保护作用。
2.铺设保护膜:在防水层上铺设一层保护膜,防止人为损坏和紫外线照射。
3.设置标志牌:在屋面防水区域设置明显的标志牌,提醒人员注意保护。
五、防水工程验收屋面防水工程完成后,需要进行验收。
验收的标准应符合国家相关规范和设计要求。
验收时,应重点检查以下内容:1.防水材料的品种、规格、性能是否符合要求。
屋面防水技术交底
4.2铺设方向:卷材平行于分水线铺贴,上下层卷材不得相互垂直铺贴。按卷材规格弹好铺设基准线尽量减少阴阳角处的接头。
4.3施工顺序:防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、天沟、屋面转角处等)的处理,然后由屋面最低标高处向分水线施工。按先高后低、先远后近的顺序进行。附加层必须经项目质检员验收合格后方可进入下道工序。
六、质量记录
本工艺标准应具备以下质量记录:
1、高聚物改性沥青卷材及胶结材料应有产品合格证,材料进场应进行复试并有资料。
2、胶结材料配制资料及粘结试验。
3、隐检资料和质量检验评定资料。
技术负责人: 交底人:接交人:
4.8天沟:天沟铺贴卷材应从沟底开始,顺天沟从水落口向分水线方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。必须按设计要求找坡,转角处应抹成规定的圆角,找坡宜用水泥浆抹面,表面应抹平压光。
4.9挑檐、泛水与卷材收头:泛水部位卷材铺贴前,先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完成后采用1:3水泥沙浆抹平、压光。举例如下图示意:
工程名称
交底部位
工程编号
日期
交底内容:
一、质量要求
(一)主控项目
1、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层不得有渗漏或积水现象。
3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(二)一般项目
1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2、贴附加层:对于阴阳角、管道根部以及变形缝等部位应加铺一层卷材。按规范将卷材剪成相应形状进行铺贴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称三门峡义乌国际商贸城工程交底部位屋面防水保护层
工程编号91966-301
91966-302
日期
交底内容:
屋面SBS防水卷材40mm厚C20细石砼保护层施工
一、施工准备
1.材料准备
(1) C20细石防水商品砼。
(2)Φ4@150*150钢筋网片。
2.机具准备
运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、低压照明灯等设备。
3. 作业条件
(1)屋面防水层闭水试验无渗漏验收合格。
(2)屋面四周、排水沟按流水坡度挂线帖灰饼40mm。
(3)屋面清理干净。
(4)夜晚作业时,应设置照明以保证操作安全。
(5)除内天井屋面外均为不上人屋面;上人屋面面层为毛面,不上人屋面面层应抹面压光。
二、施工操作工艺措施及主要做法要求
基层清理→贴灰饼(40mm)→钢筋网片绑扎→设置分格缝→浇灌混凝土→抹面→养护→分格缝嵌油膏。
基层清理:基层表面的尘土等杂物应清理干净。
贴灰饼:屋面四周根据流水坡度做出40mm厚灰饼,灰饼均要采用细石混凝土制作,间距不大于3m以控制流水坡度。
钢筋网片安装:钢筋网安放时应确保砼保护层为15mm,并在分格缝处断开。
设置分格缝:按设计要求分格缝的设置间距不大于6m,上宽30mm下宽20mm 做成V字型。
工程名称三门峡义乌国际商贸城工程交底部位屋面防水保护层
工程编号91966-301
91966-302
日期
混凝土浇注:细石混凝土的坍落度应不大于14cm,并现场制作试块,浇注时应就先远后近,先高后低的原则,逐格进行施工。
保护层与女儿墙、山墙、栏板之间预留30 mm的缝隙。
混凝土浇注应按分格板及高度摊开用长刮杠刮平,用压滚筒来回碾平整,直至混凝土表面泛浆后再用木抹子将表面抹平压实,待初凝时,进行二次压浆抹光(上人屋面面层为毛光面,不上人屋面面层为压光面),取出分格缝隔板及时修补分格缝缺损部分。
在浇筑时对女儿墙上防水压槽应及时进行封堵并压实。
排水沟部位应严格按流水坡度进行找平施工,不得有积水现象。
养护:待混凝土终凝后,必须进行养护,以后每天洒水至少两次(以表面保持湿润为宜),至少连续养护14d后,方能上人。
分格缝处理:待混凝土浇水养护满足要求后,所有纵横分格缝相互贯通清理干净,将嵌油膏部位的表面均匀涂刷冷底子油及时灌嵌好油膏,厚度不小于20mm。
三、质量要求
1.主控项目
1.1 细石砼强度应符合设计要求;
1.2 钢筋网片ф4双向中距150,上面保护层15。
2.一般项目
2.1 面层表面不得有裂纹、脱皮、起砂等缺陷。
2.2 面层表面的坡度应符合设计要求,不得有倒泛水现象。
细石混凝土面层允许偏差
项次项目允许偏差
(mm)
检验方法
1 表面平整
度
5 用2m靠尺和楔形塞尺检查
2 分格缝平
直
3 拉5m线,不足5m拉通线和尺量检查
四、注意事项
1.质量保证措施
工程名称三门峡义乌国际商贸城工程交底部位屋面防水保护层
工程编号91966-301
91966-302
日期
1.1:起砂空鼓开裂:抹压遍数不够、养护不好或不及时。
要严格按要求施工,加强养护。
1.2:屋面不平或漏压:屋面的边角和水暖立管四周容易漏压或不平,施工时要加强责任心认真操作。
1.3:不得留置施工逢,当施工间歇超过允许时间规定,再继续浇筑混凝土时,应对已凝结的混凝土接槎处进行处理,可刷一层水灰比为0.4—0.5的水泥浆,再浇筑混凝土,并应捣实压平,不得显接槎。
2 成品保护措施
2.1 出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。
2.2 不得在已做好的屋面上拌合砂浆杂物。
2.3 屋面养护期间不准上人,其他工种不得进入操作,养护期过后也要注意成品保护。
3 安全文明施工措施
3.1在浇筑施工时应有防雨措施。
3.2 浇筑完成后,泵车里的砼要及时清理并利用,不得随意乱扔乱埋。
技术负责人:交底人:接交人:。
