水池满水试验规定 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

(完整word)水池满水试验施工方案

(完整word)水池满水试验施工方案

中国国际采购中心主站展馆消防水泵房工程满水试验施工方案上海宝钢工程建设总公司2011-11-15满水试验施工方案一、工程概况中国国际采供中心项目主展馆消防水泵房工程,由上海同济大学建筑设计研究院设计。

蓄水池设计17.6×8.2m(长×宽),满水量均为300吨,设计水深2.4m.本工程水池设计在地上,建筑高度为4.4m。

设计水池的混凝土强度为C30,抗渗等级为P6 。

水池为现浇钢筋混凝土结构。

二、编制依据施工图纸《建筑工程施工质量验收统一标准》(GB 50300-2001)《给水排水构筑物工程施工及验收规范》(GB50141-2008)三、本次满水试验组织机构满水试验工作组织机构:组长:张龙富副组长:季国全成员:王忠全、吉正昌、刘立建四、试验前准备(1)现场准备进行闭水试验的池体结构已全部施工完毕,验收合格。

池内清理干净,无任何杂物及材料.池体不使用的各种管口已封堵处理。

池体四周安全防护措施已经配备齐全。

(2)在水池进人维修口处,设置水位观测标尺、用明显的标记标定水池的各试水标高及最高水位。

五、施工方法1、施工程序2、施工方法2.1、在充水之前测量人员应在水池顶部检查口处设置标高控制点和水位标尺。

向水池内充水分三次进行,首先向蓄水池每次注入为设计水深的1/3左右。

注水水位上升速度不宜超过2m/24h.相邻两次注水时间的间隔不得少于24小时.设定读数尺度标尺杆,标尺杆安装牢固稳定,标尺杆正面安装钢尺刻度,读数清晰准确。

2。

2、本工程设计设定水位深度为2。

4米,分三段计算.先充水至0。

8米处,进行观察,察看水池外表面是否有明显渗漏现象,如果无明显渗漏且水位表面无水波,记录水位初值;在记录初值24小时后,观察记录第二次水位数值.计算渗漏数值是否超标。

然后继续充水至1。

6米处,按第一次的方法测读出24小时的水位下降并填写《水池满水试验》的表格。

同样的方法充水至2。

4米深度,观查并读出24小时的水位下降并填写《水池满水试验》的表格.2。

水池满水试验规定

水池满水试验规定

创作编号:GB8878185555334563BT9125XW创作者:凤呜大王*构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

水池满水试验规定(闭水试验)

水池满水试验规定(闭水试验)

构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;精品文档,超值下载(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

水池满水试验规定

水池满水试验规定

构筑物满水试验得规定一、水池满水试验前得必备条件水池满水试验就是水工构筑物得主要功能性试验,满水试验前必须具备以下条件:(1)池体得混凝土或砖、石砌体得砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体得防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用得充水、充气与排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全得措施已满足要求;(10)满足设计得其她特殊要求。

二、水池满水试验得准备(1)选定好洁净、充足得水源;注水与放水系统设施及安全措施准备完毕。

(2)有盖池体顶部得通气孔、人孔盖已安装完毕,必要得防护设施与照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量得设备。

一般采用严密不渗,直径500mm,高300mm 得敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深得l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水得间隔时间不应小于24h。

3.每次注水宜测读24h得水位下降值,计算渗水量,在注水过程中与注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时得水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

水池满水试验规定

水池满水试验规定
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初 始高程。
三、水池满水试验要求
(一)池内注水
1.向池内注水宜分3次进行,每次注水为设计水深的l/3。对大、中型池 体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再 继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/ d。相邻两次注水的间隔时间不应小

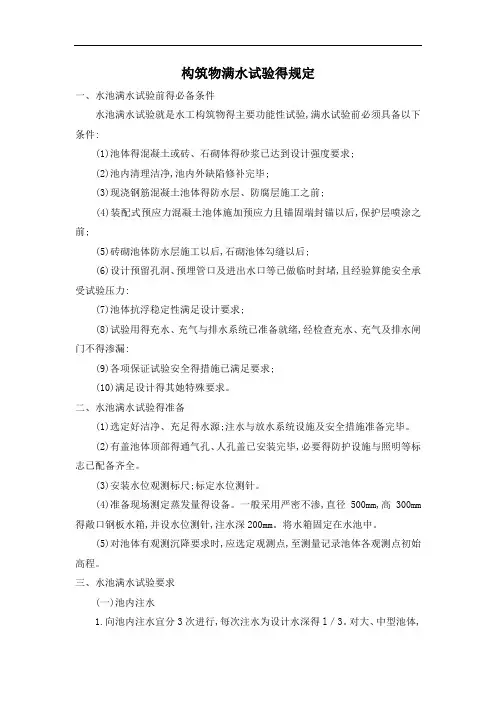

构筑物满水试验的规定
、水池满水试验前的必备条件
水池满水试验是水工构筑物的主要功能性试验, 满水试验前必须具备以下条 件:
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;
(2)池内清理洁净,池内外缺陷修补完毕;
(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;
(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之 前;
、水池满பைடு நூலகம்试验的准备
(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等 标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
⑷准备现场测定蒸发量的设备。一般采用严密不渗,直径500mm高300mm的敞口钢板水箱,并设水位测针,注水深200mm将水箱固定在水池中。
(5)砖砌池体防水层施工以后,石砌池体勾缝以后;
(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全 承受试验压力:
(7)池体抗浮稳定性满足设计要求;
(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水 闸门不得渗漏:
(9)各项保证试验安全的措施已满足要求;
(10)满足设计的其他特殊要求。
四、水池的渗水量按下式计算:

水池满水试验

水池满水试验

水池满水试验作业指导1.充水(1)向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;第三次充水至设计水深。

对大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。

(2)充水时的水位上升速度不宜超过2m/d。

相邻两次充水的间隔时间,不应小于24h。

(3)每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。

当发现渗水量过大时,应停止充水。

待作出处理后方可继续充水。

2.水位观测(1)充水时的水位可用水位标尺测定。

(2)充水至设计水深进行渗水量测定时,应采用水位测针测定水位。

水位测针的读数精度应达1/10mm。

(3)充水至设计水深后,至开始进行渗水量测定的间隔时间,应不少于24h。

(4)测读水位的初读数与末读数之间的间隔时间,应为24h。

(5)连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。

3.蒸发量测定(1)现场测定蒸发量的设备,可采用直径约为50cm,高约30cm 的敞口钢板水箱,并设有测定水位的测针。

水箱应检验,不得渗漏。

(2)水箱应固定在水池中,水箱中充水深度可在20cm 左右。

(3)测定水池中水位的同时,测定水箱中的水位。

4水池的渗水量按下式计算:式中q——渗水量(L/m2·d);A1——水池的水面面积(m2);A2——水池的浸湿总面积(m2);E1——水池中水位测针的初读数,即初读数(mm);E2——测读E1后24h水池中水位测针末的读数,即末读数(mm);e1——测读E1时水箱中水位测针的读数(mm);e2——测读E2时水箱中水位测针的读数(mm)。

注:1.当连续观测时,前次的E2、e2,即为下次的E1及e1。

2.雨天时,不做满水试验渗水量的测定。

3.按上式计算结果,渗水量如超过规定标准,应经检查,处理后重新进行测定。

水池满水试验规定(闭水试验)

水池满水试验规定(闭水试验)

水池满水试验规定(闭水试验)构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

水池满水试验规定

水池满水试验规定

修建物满水实验的划定一.水池满水实验前的必备前提水池满水实验是水工修建物的重要功效性实验,满水实验前必须具备以下前提:(1)池体的混凝土或砖.石砌体的砂浆已达到设计强度请求;(2)池内清算干净,池表里缺点修补完毕;(3)现浇钢筋混凝土池体的防水层.防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚今后,呵护层喷涂之前;(5)砖砌池体防水层施工今后,石砌池体勾缝今后;(6)设计预留孔洞.预埋管口及进出水口等已做暂时封堵,且经验算能安然推却实验压力:(7)池体抗浮稳固性知足设计请求;(8)实验用的充水.充气和排水体系已预备停当,经检讨充水.充气及排水闸门不得渗漏:(9)各项包管实验安然的措施已知足请求;(10)知足设计的其他特别请求.二.水池满水实验的预备(1)选定好干净.充足的水源;灌水和放水体系举措措施及安然措施预备完毕.(2)有盖池体顶部的通气孔.人孔盖已装配完毕,须要的防护举措措施和照明等标记已配备齐备.(3)装配水位不雅测标尺;标定水位测针.(4)预备现场测定蒸发量的装备.一般采取周密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,灌水深200mm.将水箱固定在水池中.(5)对池体有不雅测沉降请求时,应选定不雅测点,至测量记载池体各不雅测点初始高程.三.水池满水实验请求(一)池内灌水1.向池内灌水宜分3次进行,每次灌水为设计水深的l/3.对大.中型池体,可先灌水至池壁底部施工缝以上,检讨底板抗渗质量,当无显著渗漏时,再持续灌水至第一次灌水深度.2.灌水时水位上升速度不宜超出2m/d.相邻两次灌水的距离时光不该小于24h.3.每次灌水宜测读24h的水位降低值,盘算渗水量,在灌水进程中和灌水今后,应对池体作外不雅检讨.当发明渗水量过大时,应停滞灌水.待作出妥当处理后方可持续灌水.4.当设计单位有特别请求时,应按设计请求履行.(二)水位不雅测1.应用水位标尺测针不雅测.记载灌水时的水位值;2.灌水至设计水深进行水量测准时,应采取水位测针测定水位.水位测针的读数准确度应达l/10mm;3.灌水至设计水深24h后,开端测读水位测针的初读数;4.测读水位的初读数与末读数之间的距离时光应许多于24h;5.测准时光必须持续.测定的渗水量相符尺度时,须持续测定两次以上;测定的渗水量超出许可尺度,而今后的渗水量逐渐削减时,可持续延伸不雅测.延伸不雅测的时光应在渗水量相符尺度时止. (三)蒸发量测定1.池体有盖时可不测,蒸发量疏忽不计.2.池体无盖时,须作蒸发量测定.①现场测定蒸发量的装备,可采取直径约为50㎝,高约30㎝的敞口钢板水箱,并设有测定水位的测针.水箱应磨练,不得渗漏.②水箱应固定在水池中,水箱中充水深度可在20㎝阁下.3.每次测定水池中水位时,同时测定水箱中蒸发量水位.四.水池的渗水量按下式盘算:A1q=—〔(E1-E2)-(e1-e2)〕A2式中:q渗水量(L/㎡.d);A1 水池的水面面积(㎡);A2 水池的浸湿总面积(㎡);E1 水池中水位测针的初读数,即初读数(㎜);E2 测读E1后24h水池中水位测针末的读数,即未读数(㎜);e1 测读E1时水箱中水位测针的读数(㎜);e2 测读E2时水箱中水位测针的读数(㎜).注:①当持续不雅测时,上次的E2.e2,即为下次的E1.e1.②雨天时,不做滿水实验渗水量的测定.③按上式盘算成果,渗水量如超出划定尺度,应经检讨,处理后从新进行测定.水池满水实验记载实验表36。

水池满水试验

水池满水试验

根据《给水排水构筑物施工及验收规范》GBJ141—90附录一水池满水试验(一)充水1.向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;第三次充水至设计水深。

对大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。

2.充水时的水位上升速度不宜超过2m/d。

相邻两次充水的间隔时间,不应小于24h。

3.每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。

当发现渗水量过大时,应停止充水。

待作出处理后方可继续充水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.充水时的水位可用水位标尺测定。

2.充水至设计水深进行渗水量测定时,应采用水位测针测定水位。

水位测针的读数精度应达1/10mm。

3.充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。

4.测读水位的初读数与未读数之间的间隔时间,应为24h。

5.连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。

(三)蒸发量测定1.现场测定蒸发量的设备,可采用直径约为50cm,高约30cm的敞口钢板水箱,并设有测定水位的测针。

水箱应检验,不得渗漏。

2.水箱应固定在水池中,水箱中充水深度可在20cm左右。

3.测定水池中水位的同时,测定水箱中的水位。

(四)水池的渗水量按下式计算:结果:砼结构要求渗水量小于2 L/(m2.d),砖池子小于3 L/(m2.d),则合格。

水池满水试验规定

水池满水试验规定

构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

水池满水试验方案(3页)

水池满水试验方案(3页)

水池满水试验方案一、充水1、向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;充水为设计水深。

对大、中型水池。

可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。

2、充水时的水位上升速度不宜超过2m/d。

相邻两次充水的间隔时间不应小于24h。

3、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。

当发现渗水量过大时,应停止充水。

待作出处理后方可继续充水。

4、当设计单位有特殊要求时,应按设计要求执行。

二、水位观测1、充水时的水位可用水位标尺测定。

2、充水至设计水深进行渗水量测定时,应采用水位测针测定水位。

水位测针的读数精度应达1/10㎜。

3、充水至设计水深后至开始进行渗水量测定的时间间隔时间,应不少于24h。

4、测读水位的初读数与末读数之间的间隔时间,应为24h。

5、连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。

三、蒸发量测定1、现场测定蒸发量的设备,可采用直径约为50㎝,高约30㎝的敞口钢板水箱,并设有测定水位的测针。

水箱应检验,不得渗漏。

2、水箱应固定在水池中,水箱中充水深度可在20㎝左右。

3、测定水池中水位的同时,测定水箱中的水位。

四、水池的渗水量按下式计算:A1q=—〔(E1-E2)-(e1-e2)〕A2式中q渗水量(L/㎡.d);A1 水池的水面面积(㎡);A2水池的浸湿总面积(㎡);E1 水池中水位测针的初读数,即初读数(㎜);E2测读E1后24h水池中水位测针末的读数,即未读数(㎜);e1 测读E1时水箱中水位测针的读数(㎜);e2 测读E2时水箱中水位测针的读数(㎜)。

注:①当连续观测时,前次的E2、e2,即为下次的E1、e1。

②雨天时,不做滿水试验渗水量的测定。

水池满水试验规定

水池满水试验规定

水池满水试验规定Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

水池满水试验规定.doc

水池满水试验规定.doc

构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

【精品】水池满水试验规定

【精品】水池满水试验规定

构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

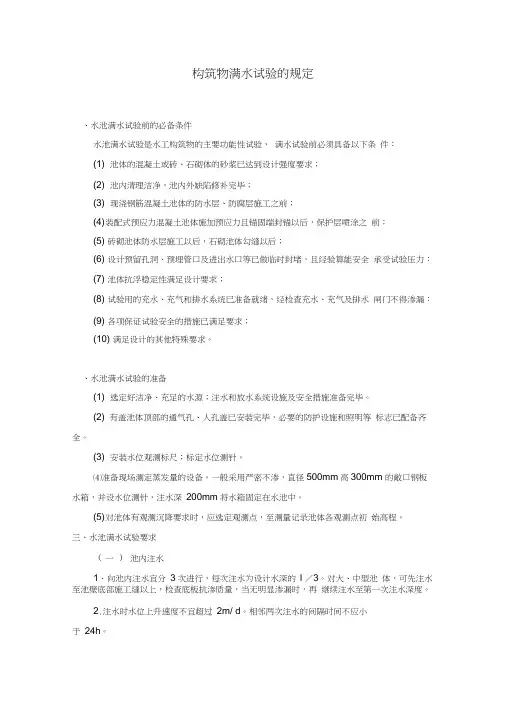

构筑物满水试验的规定
一、水池满水试验前的必备条件
水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;
(2)池内清理洁净,池内外缺陷修补完毕;
(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;
(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;
(5)砖砌池体防水层施工以后,石砌池体勾缝以后;
(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:
(7)池体抗浮稳定性满足设计要求;
(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:
(9)各项保证试验安全的措施已满足要求;
(10)满足设计的其他特殊要求。

二、水池满水试验的准备
(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求
(一)池内注水
1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测
1.利用水位标尺测针观测、记录注水时的水位值;
2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

水位测针的读数精确度应达l/10mm;
3。

注水至设计水深24h后,开始测读水位测针的初读数;
4.测读水位的初读数与末读数之间的间隔时间应不少于24h;
5.测定时间必须连续。

测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。

延长观测的时间应在渗水量符合标准时止。

(三)蒸发量测定
1.池体有盖时可不测,蒸发量忽略不计。

2.池体无盖时,须作蒸发量测定。

①现场测定蒸发量的设备,可采用直径约为50㎝,高约30㎝的敞口钢板水箱,并设有测定水位的测针。

水箱应检验,不得渗漏。

②水箱应固定在水池中,水箱中充水深度可在20㎝左右。

3.每次测定水池中水位时,同时测定水箱中蒸发量水位。

四、水池的渗水量按下式计算:
A1
q= —〔(E1-E2)-(e1-e2)〕
A2
式中:q渗水量(L/㎡.d);
A1 水池的水面面积(㎡);
A2 水池的浸湿总面积(㎡);
E1 水池中水位测针的初读数,即初读数(㎜);
E2 测读E1后24h水池中水位测针末的读数,即未读数(㎜);
e1 测读E1时水箱中水位测针的读数(㎜);
e2 测读E2时水箱中水位测针的读数(㎜)。

注:①当连续观测时,前次的E2、e2,即为下次的E1、e1。

②雨天时,不做滿水试验渗水量的测定。

③按上式计算结果,渗水量如超过规定标准,应经检查,处理后重新进行测定。

水池满水试验记录。
