xxx楼地下室(热熔法SBS防水卷材)技术交底

xxx楼地下室(热熔法SBS防水卷材)技术交底

地下室热熔法SBS改性沥青防水卷材技术交底(1)底板防水做法(由下至上):原基土(素土夯实)→100厚细石混凝土C15 →20厚1:3水泥砂浆找平层→4mm性沥青防水卷材→20mm1:3水泥砂浆找平层→50mm厚C20细石混凝土保护层→防水钢筋混凝土底。

地下室顶板及侧壁防水节点大样地下室电梯井底板及侧壁防水节点大样图1、质量验收标准(4)以上未尽事项均严格按照防水设计施工图要求及《地下防水工程施工及验收规范》执行。

二、施工准备1、劳动力准备本工程的地下室防水将组织专业施工队伍进行施工,经资质审查、业绩考察和正式招标,选定具有专业资质的防水施工队。

专业施工队应“两证”齐全、有效,操作人员应持证上岗,熟练掌握施工机具的使用、卷材施工工艺。

2、技术准备编制科学可行的卷材防水施工方案和进行细致周密的现场交底。

施工方案应提前报监理单位审批,审批后应严格执行。

技术交底由专业工长根据施工方案、施工图纸、现行国家规范标准等,并结合本工程的实际情况对施工班组进行书面交底,交底内容要详细可行。

3、现场准备(1)防水卷材是一种易燃材料,施工过程中防火与施工安全显得尤为重要。

在防水施工和卷材存放部位,需要配备足够的灭火器材。

(2)铺贴防水层的基层表面,应平整、牢固、清洁,并经验收合格。

(3)基层表面不得有空鼓、开裂、起砂、脱皮等缺陷。

(4)基层与立面的转角处、阴阳角等部位应用水泥砂浆抹平成半径50mm的圆弧,以利防水施工。

基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角,桩头等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。

4、设计要求材料准备(1)材料均选用4 m m厚(3+3 m m厚双层铺设仅用于地下室顶板与主楼接合的周边侧墙和集水井侧壁及底板)聚脂胎型SBS改性沥青防水卷材、防水粉、遇水膨胀止水条等,以上材料进场均应带有出厂合格证和质量检验报告随货同行同时入场。

(2)材料进场后,不得交叉叠放,由建设单位、施工单位、监理单位三方共同见证抽样,首先进行外观检查,检查内容包括卷材是否断裂、折、孔洞、剥离、边缘不整齐,胎体露白、未浸透,撒布材料粒度、颜色,每卷卷材的接头。

地下室SBS卷材防水层技术交底

地下室SBS卷材防水层技术交底

工程编号004 日期2010.6.7- 1 -- 2 -工程编号 004 日期 2010.6.7交底内容:一、施工条件1、 气候:施工温度为5℃—25℃,施工时风力在4级以下,雨雪天气不能进行防水施工。

2、 施工人员、材料、工具准备就绪。

3、 找平层完工,并符合质量标准要求。

二、 施工准备1 、人员准备:基层清理6人,防水工10人,分别完成上料、裁割、排板、粘贴等工作。

2、 施工工具表序号器 具 名 称 单 位 数量 备 注 序号 器 具 名 称 单 位 数量 备 注 1 搅拌器 台 2 5 劈纸刀 个 20 2 冷底子油桶 个 5 大口桶 6 剪子 把 8 3 橡胶刮板 个 8 300mm 长7 扫帚 把 20 4油辊个108毛刷把20三、 施工材料准备防水材料用量表(每平方米施工面积)序 号 材料名称 规 格 用 量 备 注 1 SBS 卷材 4㎜厚 1.1 复试合格 2 冷底子油 根据需要 合格 3密封胶根据需要合格四、一般规定1、 找平层要求抹平压实,不得有起砂、鼓包、麻面等现象,不得有油污存在。

2、 阴阳角基本做成直角,排水坡度符合要求。

3、 找平层表面清洁,确保冷底子油与基层的结合。

4、 材料进场后抽查复验,合格后方能使用。

5、 施工顺序:验收找平层→清扫→刷冷底子油→节点做附加层→弹线→试铺→防水层施工→接缝节点密封→清理检查→验收。

五、施工部署 1、施工程序根据现场实际情况,本工程地下室防水计划分以下四步进行:(1)地下室底板、桩头防水及保护层施工;(2)地下室侧壁、顶面防水及保护层施工;(3)消防水池及电梯集水坑内部防水施工。

(4)地下室顶板防水及保护层施工。

2、施工顺序及主要技术要求(1)地下室底板保护层施工顺序:基层清理及处理→SBS 卷材附加层施工→铺SBS 防水两层工程编号004 日期2010.6.7 技术负责人交底人被交底人- 3 -。

地下室外墙SBS防水技术交底

地下室外墙SBS防水技术交底
施工负责人
交底人
接受人
技 术 交 底
年 月 日鲁建5-1
工程名称
分部工程
基础分部
分项工程名称
地下室外墙防水
交底内容:
层防水层的搭接缝应错开,铺贴时应将卷材顺放的拉直、铺平。
(3)、卷材铺贴搭接ຫໍສະໝຸດ 长边、短边均不小于8cm。(4)、找平层干燥并清理干净,涂刷或喷涂冷底子油一遍,应均匀一致,不得漏涂。
(5)、贴铺防水层前,必须在转角处、阴阳角和管根等特殊部位,应增贴一层相同材料的附加层,宽度不宜小于500mm。
(6)、应采用热熔法施工:热熔法是用火焰喷灯喷出的火焰烘烤卷材表面和基层,待卷材表面熔融至光亮黑色,基层得到预热,立即滚铺卷材,使卷材与基层,卷材与卷材之间紧密粘结,其要点如下:
1)喷枪加热器喷出的火焰,距卷材面的距离应适中;幅宽内加热应均匀,不得过分加热或烧穿卷材,以卷材表面熔融至光亮黑色为宜。
2)卷材表面热熔后,应立即滚铺卷材,并用亚辊滚压卷材,排除卷材下面空气,使卷材粘结牢固、平整,无褶、扭曲等现象。
(2).分层进行抹灰,抹灰前先进行浇水湿润,每层厚度5mm,最后用靠尺检查其平整度。
(3)管根和阴阳角处应作成圆弧。
3.40mmSBS防水卷材。
A.施工工艺
(1)、施工顺序(自上而下,用条粘法焊接):清理基层(找平层)→刷底子油→铺贴附加层→卷材施工→成品保护
(2)、施工前进行精确放样、弹线。尽量减少接头,有接头部位,接头相互错开,上下两
3)卷材接缝处,用溢出的热熔改性沥青随即刮平封口。
(7)防水层施工完毕并验收合格后,方可进行做防水层保护。
4、在防水层上用胶带固定50mm厚聚苯乙烯泡沫板进行保护,经三方验收后进行槽边3:7灰土的回填。回填时注意保护聚苯乙烯板的完整无损,并按回填土的技术交底进行施工。

地下室外墙sbs改性沥青卷材防水施工技术交底(热熔法)-secret

地下室外墙sbs改性沥青卷材防水施工技术交底(热熔法)-secret

技术交底记录表C2-1编号024 工程名称交底日期施工单位分项工程名称卷材防水交底提要地下室外墙卷材防水施工技术交底交底内容:一、材料要求防水卷材:4mm厚SBS改性沥青防水卷材,卷材幅宽为1米,每卷卷材长7.5米。

基层处理剂:采用再生橡胶改性沥青的汽油溶液为基层处理剂。

接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理。

其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗。

二、主要机具小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器。

三、作业条件:1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1.1基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1.2基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角10mm;阴角50mm。

基层表面平整度检查:2m 靠尺检查,与靠尺最大空隙≤5mm。

1.3基层应干燥,含水率应小于9%,具体检测方法为(参考):用1m2见方的防水卷材覆盖在基层上3-4小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。

2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。

防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。

3、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好足够干粉灭火器,严防火灾发生。

4、做好安全防护:基坑边已用钢管做好围护,并通过验收。

审核交底人接受交人底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录表C2-1编号024工程名称交底日期施工单位分项工程名称卷材防水交底提要地下室外墙卷材防水施工技术交底交底内容:5、做好排水措施:已在基坑周圈做好排水沟,防止雨水浸泡基坑。

地下室外墙防水技术交底大全

地下室外墙防水技术交底大全

1施工准备1.1材料准备:本工程地下防水等级为一级,采用单层4mm厚弹性体SBS改性沥青卷材防水。

与防水卷1. 本表由施工单位填写,交底单位与接受交底单位各保存。

2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

审核人2.1操作方法2.1.1基层清理:将基层上的灰尘、油污、碎屑、流浆等杂物清理干净。

油污采用洗涤灵清洗并擦拭干净,流浆采用铁刮板铲干净,底板预留卷材接头上的保护砖拿掉,浇筑工程中的洒落的混凝土等全部清扫干净。

2.1.2防水基层细部处理需要处理的细部包括:①底板预留卷材接头处② 阴阳角③ 螺栓孔注意事项:基层清理、处理完毕后,闲置一天保证基层干燥后开始施工防水卷材。

2.1.2.1底板预留卷材接头首先将上面覆盖的保护砖拿掉及砌筑时砂浆形成的尖锐部位敲掉,以免卷材接头被割伤。

清理下来的碎砖头、砂浆碎屑及时清走。

卷材转角处抹成圆弧,详见下图:2.1.2.2 阴阳角结构外墙阴阳角同样采用水泥砂浆抹R=50mrt圆弧,做法参见上图。

2.1.2.3穿墙螺栓孔:填实前浇水湿润孔口周边,采用1:2.5水泥砂浆(掺膨胀剂)填塞密实,表面用铁抹子抹平压实。

审核人1. 本表由施工单位填写,交底单位与接受交底单位各保存。

2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

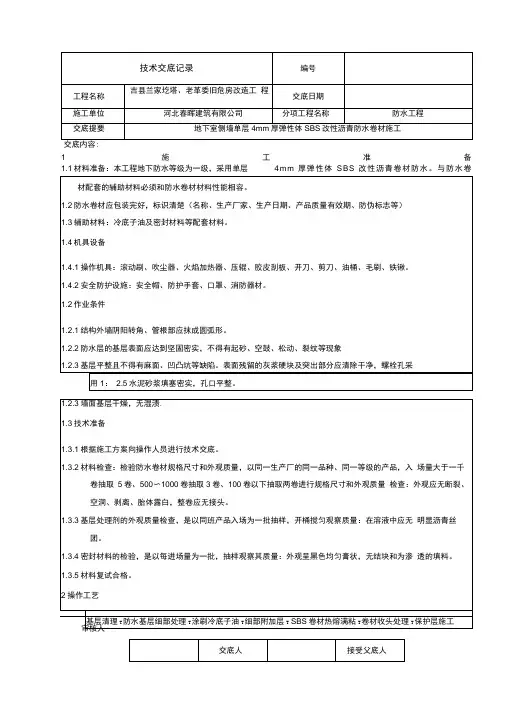

审核人技术交底记录编号工程名称吉县兰家圪塔、老革委旧危房改造工程交底日期施工单位河北春晖建筑有限公司分项工程名称防水工程交底提要地下室侧墙单层4mm厚弹性体SBS改性沥青防水卷材施工2.1.5其它细部处理:墙表面气泡孔等部位采用素水泥浆封闭。

起砂、漏浆等部位及局部若有松散混凝土时凿除至混凝土密实部位为止,深度小于20mm用1:2.5水泥砂浆抹光,大于20mm fl寸凿成向下斜口,用C20细石混凝土浇筑密实,并养护。

2.1.6涂刷冷底子油:沿外墙面(至地下一层顶板)满刷冷底子油,涂刷要均匀,以结构不漏底为准。

地下室SBS防水技术交底

地下室SBS防水技术交底

地下室SBS防水技术交底一、工程概况本工程地下室防水采用 SBS 改性沥青防水卷材。

地下室防水工程是保证建筑物使用功能的重要环节,施工质量的好坏直接影响到建筑物的使用寿命和使用安全。

二、施工准备1、材料准备SBS 改性沥青防水卷材:应有出厂合格证、质量检测报告,并符合设计要求。

卷材的外观质量应无断裂、皱折、孔洞、剥离等缺陷。

基层处理剂:应与卷材的材性相容。

密封材料:用于卷材收头和细部节点的密封处理。

2、工具准备清理工具:扫帚、小平铲、高压吹风机等。

操作工具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、剪刀、量尺、1500mmφ30 管(铁、塑料)、划(放)线用品等。

3、技术准备施工前应认真熟悉图纸,了解地下室防水的设计要求和施工工艺。

对施工人员进行技术交底,明确施工质量要求和操作要点。

4、基层准备基层应坚实、平整、干净、无起砂、起皮、裂缝等缺陷。

基层表面的突出物、砂浆疙瘩等应铲除,并将尘土杂物清扫干净。

基层阴阳角应做成圆弧形,半径一般为 50mm。

三、施工工艺1、工艺流程基层处理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层2、基层处理基层必须干燥,含水率不大于 9%。

检验方法:将 1m²卷材平坦地干铺在基层上,静置 3~4h 后掀开检查,基层覆盖部位与卷材上未见水印即可施工。

基层表面应平整,用 2m 直尺检查,直尺与基层间隙不应超过 5mm,且只允许平缓变化。

3、涂刷基层处理剂在基层表面满刷一道基层处理剂,涂刷应均匀,不得有漏刷或堆积现象。

基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工。

4、铺贴附加层阴阳角、管根、水落口等部位应先做附加层,附加层宽度不应小于500mm。

附加层应采用热熔法满粘施工。

5、热熔铺贴卷材卷材应平行于屋脊从低处向高处铺贴,卷材搭接缝应顺流水方向。

点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持 300mm 左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶卷材两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好。

地下室外墙sbs改性沥青卷材防水施工技术交底大全

地下室外墙sbs改性沥青卷材防水施工技术交底大全

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

地下室SBS防水卷材施工技术交底

地下室SBS防水卷材施工技术交底
6、北侧卷材施工至垫层边后,甩出1000mm下边用聚苯板保护,上边同保护层。
7、南侧沉降缝处应将防水卷材甩出1000mm ,保护方法同北侧。待后续施工时,预留50mm的伸缩量后进行搭接。
四、质量标准:
2、保证项目:
高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关卷材防火层特殊部位的细部做法,必须符合设计要求和施工及验收规范的规定。防水层严禁有破损和渗漏现象。
4、铺贴附加层:管根、阴阳角部位加铺一层卷材,按规范及设计要求将卷材裁成相应的形状进行铺贴。
5、铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材用Ф30的管穿入卷心,卷材端头比齐开始铺的Байду номын сангаас点,点燃汽油喷灯或专用火焰喷枪,加热基础与卷材交接处喷枪距加热面保持稳定300mm左右的距离,往返喷烤、观察,当卷材的沥青刚刚熔化时,手扶卷心两端向前缓缓滚动铺设,要求用力均匀,不窝气,铺设压边宽度应掌握好,满贴法搭接长边宽度为100mm,短边搭接宽度为150mm。卷材接缝间距为300cm以上。
地下室SBS防水卷材施工技术交底
一、施工准备:
1、材料及要求:
(1)高聚物改性沥青油毡防水卷材。
(2)配套材料:
氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配置而成的黑色液体,用于油毡接缝的粘结。
橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等的嵌固密封。
汽油、二甲苯等:用于清洗工具及污染部位。
2、主要工具:
2、空鼓:铺贴卷材的基层潮湿不平整、不洁净,产生基层与卷材间窝气、空鼓,铺设时排气不彻底,窝住空气,也可使卷材间空鼓,施工时基础应充分干燥,卷材铺设应均匀压实。
3、渗漏:转角、管根、变形缝处不易操作而渗漏,施工时附加层应仔细操作,保护好接搓卷材,搭接应满足宽度要求,保证特殊部位的施工质量。

SBS卷材地下室外墙防水技术交底

SBS卷材地下室外墙防水技术交底

一、施工准备1.施工前审核图纸,编制防水工程施工方案,并进行技术交底。

地下防水工程必须由专业队伍施工,操作人员持证上岗。

2. 铺贴防水层的外墙基层需打磨平整无突起毛刺等,筏板上部打磨修补平整并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。

3 防水层施工涂底胶底(冷底子油),应将基层表面清理干净。

4 施工用材料均匀易燃,因而应准备好相应的消防器材。

5. 防水所有材料为Ⅰ型SBS防水卷材厚度不小于3mm,-20º需化验合格后方可使用。

二、主要用具:1、清理用具:高压吹风机、小平铲、笤帚。

2、操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。

三、配套材料:1 氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青与溶剂配制而成的黑色液体。

用于油毡接缝的粘结。

2 橡胶沥青乳液:用于卷材粘结。

3 橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。

4 汽油、二甲苯等:用于清洗工具与污染部位。

四、操作工艺工艺流程:找出接头部分→基层清理→涂刷基层处理剂→铺贴附加层,管根、接地扁铁等部分→热熔铺贴卷材→热熔封边→做保护层1 找接头:施工前将筏板下预先留出的防水卷材接头找出并清理干净检查是否有破损情况,于有破损加一道同宽度的附加层。

2 基层清理:施工前将验收合格的基层清理干净。

3 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。

4 铺贴附加层:管根、阴阳角部位加铺一层同材质的附加层卷材,且阴阳角两侧附加层的宽度不小于25cm。

按规范与设计要求将卷材裁成相应的形状进行铺贴。

5 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,铺贴时应两人扶稳两端向上缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,防水接头应用上部压下部。

地下室防水SBS卷材技术交底

地下室防水SBS卷材技术交底
工程名称
亚宝国际花园2号地块工程
交底部位
地下室SBS防水卷材防水工程
施工单位
中国新兴保信建设总公司四川分公司
日期
2015年6月21日
交底内容:
一、工程概况
本工程地下室防水由结构自防水及SBS防水卷材防水组成,防水等级为一级,采用防水混凝土自防水结构与外侧附加防水层相结合的防水施工,地下室负一层、负二层抗渗等级分别为P6、P8。地下室底板防水材料采用4厚SBSII型聚酯胎改性沥青防水卷材1层(包括基层冷底子油2道);地下室外墙(挡土墙)外侧采用4厚SBS聚酯胎改性沥青防水卷材1层(包括基底冷底子油2道);不在地面建筑轮廓内且具有覆土层的地下室顶板防水构造采用4厚SBS聚酯胎改性沥青耐根穿刺卷材防水层+1.5mm厚聚氨酯防水涂膜(包括基层冷底子油2道)。
七、基础外墙平面施工缝及防水加强层施工
按工程设计及施工方法,本工程主楼需设水平施工缝一道,施工缝处外墙防水除按设计做SBS防水外,还应做宽度大于400mm的SBS防水加强层一道。
八、SBS防水层细部要求
SBS防水层在所有转弯处,均应设附加层一道,其基层应做成圆弧形。SBS卷材的搭接长边应大于100mm,短边应大于150mm,上下两层或相邻两幅卷材的接缝要相互错开,其错开距离应不小于350mm。卷材的所有接缝处,均需用喷灯加热,压合至边缘挤出沥青粘牢。卷材的末端收头处,要用橡胶沥青嵌缝膏嵌固填实。平面防水施工完毕并经验收后,在上边花铺200g石油沥青油毡一层。
底板弹线开始空铺4厚SBS聚酯胎改性沥青防水卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸,将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整,顺直,搭接尺寸正确,不得扭曲。
接缝处理:充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间密实融合,且有熔融沥青从边端挤出,形成宽度约5-8mm的匀质沥青条,达到封闭接封口的目的。

地下室卷材防水技术交底

地下室卷材防水技术交底

地下室卷材防水技术交底一、工程概述本工程地下室防水采用卷材防水,为确保防水工程的质量和效果,特向施工人员进行本次技术交底。

二、施工准备1、材料准备(1)选用符合设计要求和相关标准的防水卷材,卷材的品种、规格、性能等应符合要求。

(2)准备好卷材胶粘剂、基层处理剂等辅助材料。

2、工具准备(1)扫帚、小平铲、高压吹风机等用于基层清理。

(2)滚动刷、油漆刷、手持压滚、铁压滚等用于涂刷胶粘剂和压实卷材。

(3)剪刀、卷尺、弹线盒等用于卷材的裁剪和测量。

3、技术准备(1)施工人员应熟悉施工图纸和相关规范,了解防水工程的技术要求和施工工艺。

(2)对基层进行检查验收,确保基层平整、坚实、无裂缝、无空鼓等缺陷。

三、施工工艺流程1、基层处理(1)将地下室基层表面的杂物、灰尘、油污等清理干净,确保基层表面平整、干净。

(2)对基层表面的突出物进行铲除,对凹陷部位进行修补。

(3)用高压吹风机将基层表面的灰尘吹净。

2、涂刷基层处理剂(1)在基层表面均匀涂刷基层处理剂,涂刷应均匀一致,不得有漏刷现象。

(2)基层处理剂干燥后,方可进行下一步施工。

3、弹线定位(1)根据卷材的宽度和搭接要求,在基层上弹出卷材铺贴的基准线。

(2)按照基准线,确定卷材的铺贴位置和顺序。

4、铺贴卷材(1)将卷材展开,对准基准线,从一端开始铺贴。

(2)用火焰喷枪或热熔卷材的搭接部位,使其粘贴牢固。

(3)卷材铺贴应平整、顺直,不得有扭曲、褶皱等现象。

(4)相邻卷材的搭接宽度应符合设计要求和规范规定,一般为 80 100mm。

5、卷材封口处理(1)在卷材的收口部位,用密封材料进行封口处理,确保封口严密。

(2)封口处理应符合设计要求和规范规定。

6、保护层施工(1)卷材铺贴完成并经检查合格后,应及时进行保护层施工。

(2)保护层可采用细石混凝土或水泥砂浆等材料,厚度应符合设计要求。

四、质量标准1、卷材及胶粘剂的品种、规格、性能等应符合设计要求和相关标准的规定。

2、卷材防水层不得有渗漏或积水现象。

地下室SBS防水技术交底

地下室SBS防水技术交底

表C2-1工程名称将台乡农民回迁安置房项目11#住宅楼交底日期2016年03月15日施工单位北京市朝阳田华建筑集团公司分项工程名称地下防水交底提要地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:辊压、排气→收头处理及搭接→组织检查、验收→保护层施工。

2.2.3基层处理(1)基层找平层做好后基层干燥,含水率<9%可满足施工要求。

(2)找平层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的块或突起物应以铲刀削平。

(3)阴阳角应抹成半径为不小于50mm均匀光滑的小圆角。

2.2.4施工方法(1)涂刷阴阳角、细部节点等部位冷底子油:基面清理干净验收合格后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、不堆积。

并干燥4 小时以上方可进行下道工序。

(2)细部节点附加层增强处理:在平立面交接处、转角处、阴阳角等部位应设置卷材附加增强层,附加层应采用与大面积铺设同等规格的卷材3mm,宽度为500mm。

特殊部位附加卷材则需现场按要求进行裁剪,阴阳角处附加层卷材裁剪方法见附图。

(3)大面积涂刷基层处理剂目的,清理基层灰尘,隔绝基层潮气,增强卷材和基层的粘结能力。

基层处理完,基层含水率达到要求后,用长把排刷把冷底子油均匀的涂刷在干净和干燥的基层表面上。

审核人交底人接受交底人表C2-1工程名称将台乡农民回迁安置房项目11#住宅楼交底日期2016年03月15日施工单位北京市朝阳田华建筑集团公司分项工程名称地下防水交底提要地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:a.用高压喷灯与卷材和基层的夹角处均匀加热,待卷材表面融化后把成卷的改性卷材向前滚铺使其粘结在基层表面上。

(如图)熔焊火焰与卷材和基层表面的相对位置1—喷咀2—火焰3—改性沥青卷材4—水泥砂浆找平层5—混凝土层6—卷材防水层b.卷材的搭接宽度不小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜。

地下室外墙防水工程技术交底

地下室外墙防水工程技术交底

地下室外墙防水工程技术交底编号:交底内容:一、编制依据1.1、《地下工程防水技术规范》 GB50108-20081.2、《地下防水工程质量验收规范》 GB50208-2002防侧墙防水做法图高层地下室外墙防水做法:A:回填土、B:砖砌体保护层、C:4mm厚SBS改性沥青防水卷材(聚酯胎I型)、D:自防水钢筋混凝土外墙。

(原外墙对拉螺栓孔要用水泥砂浆填实,打磨平整。

)二、主楼及地库4mm厚SBS改性沥青防水卷材(聚酯胎I型)施工(人防地下室细部做法同主楼)1、施工条件1.1、材料准备:1.1.1、防水主材:4mm厚SBS改性沥青防水卷材(聚酯胎I型)1.1.2、防水辅材:基层处理剂、沥青基密封膏、附加层卷材、镀锌收口压条及固定螺钉1.2、施工机具准备:包括清理基层用工具,卷材铺贴用施工机具和辅助加热专用机具,必须配备的机具。

1.3.1、基层坚实、平整、干燥、干净;1.3.2、穿出基层的构件须安装完毕后方可进行防水施工;1.3.3、底板砼垫层应无明水,基层应干燥、干净;侧墙及顶板基层应干燥、干净。

2、施工工艺及施工细部节点处理地下全外包防水工程采用外防外贴法,根据现场施工,可先作立面,后作水平面,两面交角处交叉进行;垂直立面交角时,先作转角后作平面。

2.1、自粘卷材地下防水施工工艺2.1.1、施工工艺流程:施工准备—→基层处理—→涂刷专用基层处理剂—→细部附加层粘贴—→弹基准线—→大面自粘卷材铺贴—→卷材收头固定—→用卷材密封膏封闭—→质检2.1.2、操作要点及技术要求:2.1.2.1、基层处理:基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净。

2.1.2.2、涂刷基层处理剂:在铺贴卷材之前,涂刷专用基层处理剂,基层处理剂应均匀并完全覆盖所有部位,不得漏涂,尤其是细部。

用量约为0.20kg/m2。

在阴阳角等节点细部选用短柄刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室SBS卷材防水技术交底1地下室侧墙防水层施工工艺(一)作业条件基层已符合以下条件,并办理验收、工作面移交手续:1.基层应干净、坚实、基本平整、无毛刺(对基层含水率无要求); 2.阴阳角做成圆弧形或45º坡角;3.各种预埋件已安装完毕。

(二)工艺流程清理基面——湿润基层(如基层湿润无需此项工序)——铺抹素水泥浆、(同时)阴阳角、节点部位粘铺自粘防水卷材附加层--揭掉阴阳角节点部位防水卷材上表面隔离膜--铺贴防水卷材——排气——晾放——卷材搭接——卷材收头、密封——检查验收(三)施工方法 1.清除基层表面的灰尘、杂物。

干燥的基面预先淋水(不少于两遍)充分润湿。

2.水泥加水充分搅拌均匀(干稀合适),并将其均匀铺抹在基层上,厚度为3~5mm。

水泥浆竖向铺抹(卷材竖向铺贴)。

3.揭掉卷材下表面的隔离膜,将卷材铺贴在刚抹好的表面湿粘的水泥浆上。

用抹子轻轻抹压卷材上表面,排出卷材下面的空气,使卷材与水泥浆紧密贴合,以上工作多人同时配合进行。

相邻卷材之间采用搭接的方式连接,长短边搭接宽度均为100mm。

4.待素水泥浆具备一定强度后(一般在48小时以后),将卷材搭接处位于下方卷材边缘的隔离膜揭除,将搭接边处清理干净(必要时可涂刷基层处理剂或密封膏处理)的水泥浆,使两幅卷材搭接密实。

5.在阴阳角等节点部位将卷材上表面隔离纸揭除,满粘自粘防水卷材附加层,附加层总宽度为300mm,转角两侧各半。

6.挂铺满粘自粘防水卷材:将卷材粘结面向下平铺在基面上,从上端开始将隔离纸从背面缓缓撕开(同时揭掉防水卷材上表面剩余隔离膜),将撕掉隔离纸的卷材粘贴在基层上。

在挂铺卷材时,拉铺速度不宜过快,以免出现偏差难以纠正。

粘贴后随即用胶辊用力向前、向外侧滚压,排出空气,使卷材牢固粘贴在BAC防水卷材上,卷材搭接宽度长、短边均为100mm,搭接边要特别注意滚压粘结严密。

7.卷材铺贴完成后,管道包裹部位用专用密封膏密封严密,收头部位金属压条固定并用专用密封膏密封(其中管道包裹部位采用专用密封膏两布三涂做法)。

8.大面卷材铺贴完成,卷材按照与一般部位底板导墙顶部近乎一样的办法甩头并用混合砂浆砌筑1~2皮砖作为卷材(相应部位上表面隔离膜保留)在外墙结构施工期间的临时保护。

待外墙混凝土施工完成,去掉导墙顶部压砖后将卷材表面清理干净,揭掉隔离膜后向上翻起粘贴,其收头部位用金属压条钉压牢固。

9.大面卷材铺贴完成,揭掉自粘防水卷材上表面的隔离膜后应尽快进行结构层施工。

(四)施工注意事项 1.基层质量直接影响到防水层的施工质量。

基面一定要坚实、平整、清洁,无疏松麻面、无浮杂污物,阴阳角做成顺直的圆弧形。

2.防水卷材在侧墙上铺贴时,铺抹素水泥浆应上下多人配合加快速度,并于素水泥浆表面失水前粘贴卷材,施工中若铺抹好的水泥浆失水过快,可在表面重新用宽幅软刷子刷上适量清水使其表面恢复粘性和流动性。

3.防水层施工特别是水泥浆铺贴卷材应避开阴雨、大风天气。

3.粘铺自粘防水卷材时,不要将防水卷材上表面的隔离纸过早揭掉,以免污染粘结层。

4.侧墙部位卷材施工属于有上下交叉的高空作业,要戴好安全帽,系好安全带,避免出现安全事故。

审核人交底人接受交底人- 6 - 技术交底记录(表式C2-2-1)编号C2-FS-001 工程名称交底日期施工单位分项工程名称防水工程交底提要地下室侧墙防水层交底内容:(五)质量要求 1.卷材接缝严密,无破损、断裂、异状粘结等缺陷。

2.节点部位加强处理按规范要求施工。

3.卷材搭接宽度的允许偏差为-10mm。

2、质量标准2.1 保证项目: 2.1.1 卷材必须符合设计和施工及验收规范的规定。

检查产品出厂合格证、试验资料的技术性能指标,现场取样试验。

2.1.2 卷材防水层及变形缝、预埋管根等细部特殊部位做法,必须经隐蔽工程验收,使其符合设计要求和施工及验收规范的规定。

2.2 基本项目: 2.2.1 卷材防水层的基层应牢固、平整,阴阳角处呈圆弧形或钝角,表面洁净;底胶涂刷均匀,无漏涂、透底。

检查隐蔽工程验收记录。

2.2.2 卷材防水层的铺贴构造和搭接、收头粘贴牢固严密,无损伤、空鼓等缺陷。

2.2.3 卷材防水层的保护层应符合设计要求的做法。

3、成品保护 3.1 已铺贴好的卷材防水层,加强保护措施,从管理上保证不受损坏。

3.2 穿过墙体的管根,施工中不得碰撞变位。

3.3 防水层施工完成后,应及时做好保护层、保护墙。

审核人交底人接受交底人- 7 - 技术交底记录(表式C2-2-1)编号C2-FS-001 工程名称交底日期施工单位分项工程名称防水工程交底提要地下室侧墙防水层交底内容: 3.4 穿过墙体的管根、预埋件、变形缝处,施工时不得碰损、变位。

4 安全保证措施4.1 施工用材料均为易燃品,应准备好相应的消防器材,存放材料的仓库及现场必须通风良好和严禁烟火。

4.2 在进行立体交叉作业施工时,施工人员必须佩带安全帽,严禁由上向下扔东西。

4.3 在架上施工人员必须戴安全帽,系安全带,认真穿戴好各种劳动防护用品。

4.4 做好有关方面的安全交底,保证施工顺利进行。

4.5 六级以上大风,应停止施工。

5细部节点图(一)外墙防水收头顶板处压条详图第二层防水第一层防水地下室顶板面密封膏嵌缝审核人交底人接受交底人- 8 - 技术交底记录(表式C2-2-1)编号C2-FS-001 工程名称交底日期施工单位分项工程名称防水工程交底提要地下室侧墙防水层交底内容:(二)外墙防水保护一、施工准备(一)作业条件1.地下水位应降至垫层以下,并应有防、排水措施,直至防水工程施工结束。

防水材料的垂直运输采用塔吊及人工配合运输。

2.基层处理:基础垫层混凝土随打随抹,一次压光,防水施工前彻底清理干净,阴阳角处做成直径100mm的圆弧。

基层表面要求基本干燥,含水率不大于9%,其检验方法为:取1平方米的防水卷材,平铺在基层表面,静置4小时,掀开卷材,卷材表面无水印即可;基层表面应平整、光滑,达到设计强度,不空鼓开裂、不起砂,无灰尘、砂浆疙瘩等杂物。

(二)材料要求1.防水材料为SBS聚酯胎3+3mm厚卷材,国标Ⅱ型,-25摄氏度的材质。

卷材必须有出厂质量合格证、有相应资质等级检测部门出具的检测报告、厂家的资质证明材料、产品性能和使用说明书。

防水材料品种、数量必须符合设计要求。

防水材料提前进行相关性能检测、进厂后材料、试验、质量部门依据防水材料质量检验评定标准,对防水材料的卷重、面积、厚度及其外观质量进行检测,合格后按规定取样复试,并实行有见证取样和送检。

进行防水卷材外观抽测,不允许出现断裂、皱折、薄厚不均、剥离等现象,另外也不得有边缘不整齐、异常凹凸的现象。

2.外观质量要求(1)成卷的卷材应卷紧卷齐,端面里进外出不得超过100mm。

(2)SBS改性沥青防水卷材在40C~500C任一温度下展开,在距卷芯1000mm长度不得有10mm以上的裂纹或粘结。

(3)胎基应浸透,不应有未被浸渍的条纹及斑点。

(4)卷材表面必须平整,不允许有孔洞、缺边、裂口现象。

(5)每卷卷材的接头数量不应超过1个,较短的一段不应少于1000 mm,接头应剪切齐整,并加长150mm。

3. 卷材外观检验方法(1)将卷材立于平面上,用一把钢板尺平放在卷材的端面上,用另一把最小分度为1 mm的钢板尺垂直深入卷材端面的最凹处,测出的数值即为卷材端面的里出外进值。

(2)沿宽度方向截取50 mm宽的一条,胎基内不应有未被浸透的条纹和斑点,外观检验不合格的材料不准使用。

(3)外观质量检验合格后,在卷重检查合格的样品中,取较轻的一卷,按技术部门的试验交底由试验部门取样进行物理性能检查复试,防水卷材复试合格后才允许卷材的施工,复试不合格的材料严禁用在工程上,并作好不合格品评审处置记录,注明去向。

(三)工具准备1.清理基层的施工工具:铁锹、扫帚、墩布、手锤、钢凿、油开刀、吸尘器等。

2.铺贴卷材的施工工具:剪刀、弹线盒、卷尺、刮板、滚刷、毛刷、压辊、铁抹子等。

3.热熔专用工具:汽油喷灯。

二、质量要求(一)主控项目1.高聚物改性沥青防水卷材必须符合国家标准,《弹性体改性沥青防水卷材》(GB18242——2008)的规定和设计要求,并附有出厂合格证、实验报告;现场抽样检测试验报告。

并按规范规定的批量抽查外观质量,在从外观质量最轻的一组抽样做物理性能检验。

检验方法:对照标准检查各项技术指标、出厂检验报告和现场抽样复验报告。

2.做完的卷材防水层及其转角处、变形逢、穿墙管道等细部做法均须符合设计要求。

检验方法:观察检查和检验隐蔽工程验收记录。

3.地下室卷材防水层完工后,竟回水试验,不得有潮湿、渗漏和积水现象。

检验方法:回水后认真检查有无渗漏。

(二)一般项目1.卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;阴阳角处应抹成圆弧。

常规高聚物改性沥青卷材R=500毫米。

检验方法:观察检验和检查隐蔽工程验收记录。

2.卷材防水层的铺贴方法、搭接尺寸、粘结牢固、密封严密,表面平整、接逢横平竖直,不得有皱折、翘边和空鼓等缺陷。

检验方法:尺量和详细观察检查。

3.高聚物改性沥青防水卷材横竖逢的搭接宽度允许偏差为-10毫米。

检查方法:观察和尺量检查。

三、操作工艺(一)清理基层基础垫层混凝土随打随抹,一次压光,防水施工前彻底清理干净,阴阳角处做成直径50--100mm的圆弧。

基层表面要求基本干燥,含水率不大于9%,其检验方法为:取1平方米的防水卷材,平铺在基层表面,静置4小时,掀开卷材,卷材表面无水印即可;基层表面应平整、光滑,达到设计强度,不空鼓开裂、不起砂,无灰尘、砂浆疙瘩等杂物。

(二)涂刷基层处理剂在阴阳角等节点细部周边600mm范围内选用长柄滚刷将BPS-201基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。

基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加层的施工。

注:大面卷材采用空铺法施工,只在需要的部分涂刷基层处理剂。

(三)附加层施工积水坑等阴阳角、变形缝、施工后浇带等细部铺贴卷材附加层,宽度不小于500mm。

附加层采用弹性体沥青防水卷材(SBS)3mm厚,热熔满粘粘结牢固。

(四)卷材铺贴1、铺贴卷材前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。

铺贴操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。

卷材不得在阴阳角处接头,接头处应间隔错开。

2、卷材与基面、卷材与卷材间的粘结应紧密、牢固;铺贴完成的卷材应平整顺直,搭接尺寸应准确,不得产生扭曲和皱折。

3、卷材搭接处和接头部位应粘贴牢固,接缝口应封严或采用材性相容的密封材料封缝。

4、铺贴立面卷材防水层时,应采取防止卷材下滑的措施。
