BXB-002-2009 中国工程爆破协会2009年北京前言为了整顿与规范爆破工程市场、创建公平竞争的市场环境,经建设部标准司同意,参照建筑施工相关作业,2006年中国工程爆破协会按建设部批准的《建设工程工程量清单计价规范》国家标准,已编制完成《爆破工程工程量清单项目及计算规则》。

《计算规则》将作为《计价规范》的附录G纳入国家标准。

按国家标准《建设工程工程量清单计价规范》要求编制层次,2007年中国工程爆破协会完成了《爆破工程消耗量定额》编制。

建设部已于2007年9月6日发文(建标〔2007〕221号),批准发布《爆破工程消耗量定额》(编号为GYD-102-2008)。

2008年1月1日实行,1998年发布的《全国统一城镇控制爆破工程、硐室爆破工程预算定额》同时废止。

新的《爆破工程消耗量定额》实行量价分离,《爆破工程消耗量定额》不包括消耗量的单价,即修订后的定额不包括定价。

但它是编制工程量综合单价、确定工程造价的依据,是编制招标工程标底和投标报价的基础。

为配合《爆破工程消耗量定额》的实行,中国工程爆破协会编制《爆破工程基础单价》(暂定名)作为行业指导价,供企业在招投标活动中参考。

《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。

《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规范、技术操作规程、质量评定标准和安全操作规程为依据,按国内施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。

根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。

为广泛征求各地区施工单位、建设单位、工程造价管理部门的意见,中国工程爆破协会决定先在《中国爆破网》上发布《爆破工程基础单价》并试行。

《爆破工程基础单价》由中国工程爆破协会负责具体技术内容的解释。

对于《爆破工程基础单价》在使用中可能出现的新问题,请及时将意见和有关资料向中国工程爆破协会反映(地址:北京市西直门外文兴街1号,邮政编码:100044),以便总结、修改、补充完善,供以后修订时参考。

爆破方案安全评估工作细则

爆破方案安全评估工作细则

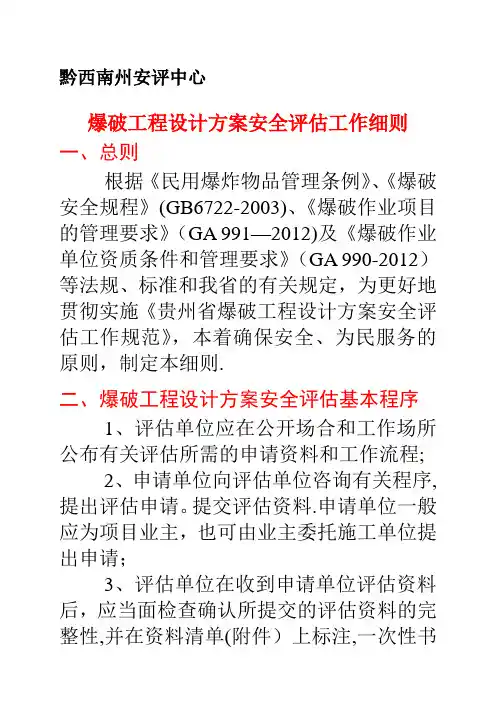

黔西南州安评中心爆破工程设计方案安全评估工作细则一、总则根据《民用爆炸物品管理条例》、《爆破安全规程》(GB6722-2003)、《爆破作业项目的管理要求》(GA 991—2012)及《爆破作业单位资质条件和管理要求》(GA 990-2012)等法规、标准和我省的有关规定,为更好地贯彻实施《贵州省爆破工程设计方案安全评估工作规范》,本着确保安全、为民服务的原则,制定本细则.二、爆破工程设计方案安全评估基本程序1、评估单位应在公开场合和工作场所公布有关评估所需的申请资料和工作流程;2、申请单位向评估单位咨询有关程序,提出评估申请。

提交评估资料.申请单位一般应为项目业主,也可由业主委托施工单位提出申请;3、评估单位在收到申请单位评估资料后,应当面检查确认所提交的评估资料的完整性,并在资料清单(附件)上标注,一次性书面告知所缺资料清单;4、若申请单位提交的资料完整有效,应向申请单位出具接受函(附件);5、从接收之日起,评估单位应按下表所限时间内组织专家到现场踏勘,并对方案书面提出审查修改意见;(方案审查修改意见书格式见附件)注:特殊情况或特别重大工程项目可不受此时间限定.6、在收到申请单位修改方案后,评估单位应按上表所限时间内,出具评估意见。

若不能满足要求,必须重新修改,直至达到要求为止。

三、爆破工程设计方案公共安全评估应提交申请评估资料1、立项批文(复印件);2、申请评估项目的有效工程施工合同复印件(需审验原件);3、施工单位《营业执照》复印件(需审验原件);4、单位爆破资质证书复印件(公安部门颁发,需审验原件);5、《××爆破工程设计方案》(设计、审核人员签字并加盖单位公章);6、爆破方案实施责任书(加盖公章,放入爆破施工方案);7、公共安全处置明细表(加盖公章,放入爆破施工方案);8、警戒设置意见书及警戒图(加盖公章,放入爆破施工方案);9、方案设计、审核人员《爆破工程技术人员安全作业证》复印件(需审验原件);10、相关专业注册建造师、技术负责人、爆破领导人、现场爆破工程技术人员的任命文件(原件)及上岗证书复印件(需审验原件);11、其他涉爆从业人员的有效资格证件复印件(爆破员、安全员、保管员[设库项目需2人以上])(需审验原件);12、所有非本施工单位人员均需施工单位的聘书(加盖单位公章,受聘人员签名);13、安全协议(须明确赔偿责任主体)复印件(需审验原件);14、如加盖项目部公章,需有该项目部所属的法人资格单位出具的该项目部成立的文件及印鉴启用证明(原件)。

爆破工程基础单价--定额

爆破工程基础单价--定额

BXB-002-2009 中国工程爆破协会2009年前言为了整顿与规爆破工程市场、创建公平竞争的市场环境,经建设部标准司同意,参照建筑施工相关作业,2006年中国工程爆破协会按建设部批准的《建设工程工程量清单计价规》国家标准,已编制完成《爆破工程工程量清单项目及计算规则》。

《计算规则》将作为《计价规》的附录G纳入国家标准。

按国家标准《建设工程工程量清单计价规》要求编制层次,2007年中国工程爆破协会完成了《爆破工程消耗量定额》编制。

建设部已于2007年9月6日发文(建标〔2007〕221号),批准发布《爆破工程消耗量定额》(编号为GYD-102-2008)。

2008年1月1日实行,1998年发布的《全国统一城镇控制爆破工程、硐室爆破工程预算定额》同时废止。

新的《爆破工程消耗量定额》实行量价分离,《爆破工程消耗量定额》不包括消耗量的单价,即修订后的定额不包括定价。

但它是编制工程量综合单价、确定工程造价的依据,是编制招标工程标底和投标报价的基础。

为配合《爆破工程消耗量定额》的实行,中国工程爆破协会编制《爆破工程基础单价》(暂定名)作为行业指导价,供企业在招投标活动中参考。

《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。

《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规、技术操作规程、质量评定标准和安全操作规程为依据,按国施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。

根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。

为广泛征求各地区施工单位、建设单位、工程造价管理部门的意见,中国工程爆破协会决定先在《中国爆破网》上发布《爆破工程基础单价》并试行。

《爆破工程基础单价》由中国工程爆破协会负责具体技术容的解释。

对于《爆破工程基础单价》在使用中可能出现的新问题,请及时将意见和有关资料向中国工程爆破协会反映(地址:市西直门外文兴街1号,邮政编码:100044),以便总结、修改、补充完善,供以后修订时参考。

爆破工程基础单价--定额

爆破工程基础单价--定额
《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。ﻫ 《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规范、技术操作规程、质量评定标准和安全操作规程为依据,按国内施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。
《爆破工程基础单价》共分七章,包括:露天爆破工程,地下爆破工程,硐室爆破工程,拆除爆破工程,水下爆破工程,特种爆破工程。ﻫ 根据各章编制完成的情况,现将露天爆破工程分册、特种爆破工程爆炸复合分项登录,其它章节将陆续在《中国爆破网》上登载。
总 说 明
一、 随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。为适应建设工程市场发展、爆破工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,编制《爆破工程基础单价》(以下简称本单价)。ﻫ 二、 本单价适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破等各类爆破工程。ﻫ 三、 本单价是按各种爆破工程的项目特征,完成规定的工作内容所需的人工、材料、施工机械台班消耗量以及相应的的计量方法确定的单价。ﻫ 四、 本单价突出了爆破工程行业的特点,是按照正常的施工条件,大多数施工企业的现有装备程度,合理的施工工艺、严密的施工安全防护措施和劳动组织为基础编制的,反映了社会平均消耗水平。
十一、本单价工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在定额内。
十二、本单价适用海拔高程2000m以下,超过2000m时,可结合高原地区特殊情况,按当地建设行政主管部门制订的调整办法执行。ﻫ 十三、爆破器材的市内运输,因受工程环境、运输车辆、以及有无临时贮存场地等因素影响很大,可根据实际情况另行确定人工、材料和机械的定价。 ﻫ 十四、关于爆破工程的安全措施项目;试验爆破工程、爆破网路试验、爆破振动与其他环境影响监测、爆破警戒与人员疏散组织工程、城区环境保护措施、爆破安全评估和爆破工程监理等均需另行计算。 ﻫ 十五、本单价是按照合理的施工组织设计和正常的施工条件进行编制的。

爆破工程预算

爆破工程预算
湖南省工程有限公司
2014年05月16日
12
6
合金钢钻头

0.4
50
20
导爆管雷管

150
2.8
420
乳 化 炸 药
公斤
18
12
216
高 压 风 管

5
10
50
草袋

250
1
250


凿 岩 机
台班
3
20
60
空压机9m3
台班
0.5
110
55
液压破碎机
台班
0.5
120
60
二、
管理费
(一)×8%
1277×8%
102.16
三、
利润
(一+二)×7%
(1277+102.16)×7%
96.54
四、
税费
(一+二+三)×5.6%
(1277+102.16+96.54)×5.6%
82.63
合计
1558.83元
单 价 合 计:每立方米155.88元
本楼房爆破拆除计算体积为:10000立方×155.88元/立方=1558800元
爆破拆除工程总价为:155.88元/m3×10000m3=1558800元
框架结构楼房爆破拆除工程预算表
GYD-102-2008《爆破工程消耗量定额》计量单位:10m3
定额编号
4-3-2
项目名称
框架结构楼房2万平方
墙体厚度按0.24米2平方/1立方
名 称
单 位
数 量
单 价(元)
小 计(元)

全国爆破工程消耗量定额

全国爆破工程消耗量定额

总说明 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(1) 第一章 露天爆破工程
说明∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(1)
第六章 特种爆破工程
说明∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(161)
6.1 特种介质爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(162) 6.2 爆炸加工工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(165) 6.3 地震勘探爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(184) 6.4 油气井爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(242)
第四章 拆除爆破工程
说明∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(101)
4.1 基础拆除爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(102) 4.2 楼房拆除爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(108) 4.3 高耸建筑物拆除爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(113) 4.4 桥梁拆除爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(118) 4.5 围堰拆除爆破工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(126) 4.6 膨胀剂胀裂拆除工程 ∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙(131)

爆破工程基础单价--定额

爆破工程基础单价--定额

爆破工程基础单价--定额BXB-002-2009 中国工程爆破协会2009年北京前言为了整顿与规范爆破工程市场、创建公平竞争的市场环境,经建设部标准司同意,参照建筑施工相关作业,2006年中国工程爆破协会按建设部批准的《建设工程工程量清单计价规范》国家标准,已编制完成《爆破工程工程量清单项目及计算规则》。

《计算规则》将作为《计价规范》的附录G纳入国家标准。

按国家标准《建设工程工程量清单计价规范》要求编制层次,2007年中国工程爆破协会完成了《爆破工程消耗量定额》编制。

建设部已于2007年9月6日发文(建标〔2007〕221号),批准发布《爆破工程消耗量定额》(编号为GYD-102-2008)。

2008年1月1日实行,1998年发布的《全国统一城镇控制爆破工程、硐室爆破工程预算定额》同时废止。

新的《爆破工程消耗量定额》实行量价分离,《爆破工程消耗量定额》不包括消耗量的单价,即修订后的定额不包括定价。

但它是编制工程量综合单价、确定工程造价的依据,是编制招标工程标底和投标报价的基础。

为配合《爆破工程消耗量定额》的实行,中国工程爆破协会编制《爆破工程基础单价》(暂定名)作为行业指导价,供企业在招投标活动中参考。

《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。

《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规范、技术操作规程、质量评定标准和安全操作规程为依据,按国内施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。

根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。

为广泛征求各地区施工单位、建设单位、工程造价管理部门的意见,中国工程爆破协会决定先在《中国爆破网》上发布《爆破工程基础单价》并试行。

《爆破工程基础单价》由中国工程爆破协会负责具体技术内容的解释。

爆破工程消耗量定额

爆破工程消耗量定额

5.2 钢筋混凝土结构拆除爆破.......................................................36 6 桥梁拆除爆破.................................................................................... 41
第 1 章 光面爆破与预裂爆破
1.1 50mm<孔径φ≤100mm 光面爆破与预裂爆破
工作内容:布孔、钻孔、验孔、装药、填塞、联网络、警戒、起爆、爆后检查。 计量单位:100m2
定额编号
1-3-1
1-3-2
1-3-3
光面爆破与预裂爆破
项目名称
(50mm<孔径φ≤100mm)
次坚石
普坚石
特坚石
基础单价(元)
3 地下爆破工程.................................................................................... 10 3.1 竖井掘进爆破工程..................................................................10 3.2 斜井掘进爆破工程..................................................................14 3.3 天(溜)井爆破工程..............................................................19 3.4 平巷、平洞掘进爆破工程(铁路隧道、水工隧道).........20 3.5 斜坡道掘进爆破工程..............................................................26

爆破工程消耗量定额

爆破工程消耗量定额

目录总说明 (1)第一章露天爆破工程说明 (1)1.1浅孔爆破工程 (5)1.2深孔爆破工程 (13)1.3光面爆破与预裂爆破工程 (22)1.4城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1井巷掘进爆破工程 (36)2.2地下浅孔爆破工程 (62)2.3地下深孔爆破工程 (64)2.4地下厂房及硐库爆破工程 (68)2.5采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1导硐及药室开挖爆破工程 (82)3.2装药堵塞工程 (93)3.3硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1基础拆除爆破工程 (102)4.2楼房拆除爆破工程 (108)4.3高耸建筑物拆除爆破工程 (113)4.4桥梁拆除爆破工程 (118)4.5围堰拆除爆破工程 (126)4.6膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1水下裸露药包爆破工程 (134)5.2水下钻孔爆破工程 (137)5.3爆破加固软基工程 (145)5.4水下岩塞爆破工程 (151)第六章特种爆破工程说明 (161)6.1特种介质爆破工程 (162)6.2爆炸加工工程 (165)6.3地震勘探爆破工程 (184)6.4油气井爆破工程 (242)第七章爆破措施工程说明 (260)7.1爆破安全防护工程 (261)7.2试验爆破工程 (263)7.3爆破工程其他措施费 (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

为适应建设工程市场发展、工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,制定《爆破工程消耗量定额》(以下简称本定额)。

二、本定额适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破的各类爆破工程。

三、本定额是按爆破工程量清单的项目特征、工作内容完成规定计量单位爆破工程所需的人工、材料、施工机械台班消耗量的计量标准,是编制工程量综合单价、确定爆破工程造价的依据,是编制招标工程标底和投标报价的基础。

爆破工程消耗量定额

爆破工程消耗量定额

爆破工程消耗量定额本定额参考:中华人民共和国建设部批准《爆破工程消耗量定额。

GYD-102—2008》主编单位:中国工程爆破协会批准部门:中华人民共和国建设部实行日期:2008年1月1日项目名称:深孔爆破(100mm<孔径≤150mm)工作内容:布孔、钻孔、验孔、装药、填塞、联网路、警戒、起爆、爆后检查、二次破碎大石块。

计量单位:100立方米具体计算如下:乳化炸药:48。

830×10.81(kg/元)=527.852元导爆管:2.4×5.285(发/元)=12.684元8号铝电管:瞬发7。

24×1。

947(发/元)=14。

096元秒电7.24×2。

475(发/元)=17.789元毫秒7。

24×2。

524(发/元)=18。

274元炸材费用:导爆管540.536元/100m3瞬发电雷管541.948元/100m3秒延期电雷管545.641元/100m3毫秒延期电雷管546。

126元/100m3其他耗材:根据每100m3石方所需耗材和耗材市场平均价格计算六角空心钢(kg) 0.03×4.5=0.14元70mm、40mm钻头(个)0。

13×20=2.6元高压风管(m)0。

18×120=21.6元钻杆(根)0.002×95=0.19元胶质导线(m)15.35×0。

2=3。

07元其他材料费用根据《爆破工程消耗量定额》规定取材料费用的3%.机具耗费:根据机具租金和购买金额核算空压机(台班)1200×0。

15=180元风动凿岩机(台班) 1500×0。

44=660元根据以上核算得出爆破100m3普坚石所需成本为:1402.932元/100m3—1430.937元/100m3区间。

项目名称:浅孔爆破工作内容:布孔、钻孔、验孔、装药、填塞、联网路、警戒、起爆、爆后检查、二次破碎大石块.计量单位:100立方米具体计算如下:乳化炸药:41.5×10。

GYD102-2008 爆破工程消耗量定额

GYD102-2008 爆破工程消耗量定额

目录总说明 (1)第一章露天爆破工程说明 (1)1.1浅孔爆破工程 (5)1.2深孔爆破工程 (13)1.3光面爆破与预裂爆破工程 (22)1.4城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1井巷掘进爆破工程 (36)2.2地下浅孔爆破工程 (62)2.3地下深孔爆破工程 (64)2.4地下厂房及硐库爆破工程 (68)2.5采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1导硐及药室开挖爆破工程 (82)3.2装药堵塞工程 (93)3.3硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1基础拆除爆破工程 (102)4.2楼房拆除爆破工程 (108)4.3高耸建筑物拆除爆破工程 (113)4.4桥梁拆除爆破工程 (118)4.5围堰拆除爆破工程 (126)4.6膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1水下裸露药包爆破工程 (134)5.2水下钻孔爆破工程 (137)5.3爆破加固软基工程 (145)5.4水下岩塞爆破工程 (151)第六章特种爆破工程说明 (161)6.1特种介质爆破工程 (162)6.2爆炸加工工程 (165)6.3地震勘探爆破工程 (184)6.4油气井爆破工程 (242)第七章爆破措施工程说明 (260)7.1爆破安全防护工程 (261)7.2试验爆破工程 (263)7.3爆破工程其他措施费 (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

为适应建设工程市场发展、工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,制定《爆破工程消耗量定额》(以下简称本定额)。

二、本定额适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破的各类爆破工程。

三、本定额是按爆破工程量清单的项目特征、工作内容完成规定计量单位爆破工程所需的人工、材料、施工机械台班消耗量的计量标准,是编制工程量综合单价、确定爆破工程造价的依据,是编制招标工程标底和投标报价的基础。

《爆破工程消耗量定额》

《爆破工程消耗量定额》

《爆破工程消耗量定额》编制情况说明中国工程爆破协会2007年10月22日《爆破工程消耗量定额》编制情况说明中国工程爆破协会为适应建设工程市场发展需要,改革工程造价计价方法,国家将推行工程量清单计价,建设部在2003年7月1日已正式批准发布《建设工程工程量清单计价规范》,《建设工程工程量清单计价规范》是一新的国家标准(GB50500-2003)。

《建设工程工程量清单计价规范》是建设部根据政府宏观经济调控,市场竞争形成价格的原则,为推动和规范工程量计价行为而制定的国家标准。

工程量清单计价将改革以工程预算定额为计价依据的计价模式。

长期以来,我国发承包计价、定价是以工程预算定额作为主要依据。

1992年,为了适应建设市场改革的要求,针对工程预算定额编制和使用中存在的问题,国家提出了“控制量、指导价、竞争费”的改革措施。

其中对工程预算定额改革的主要思路和原则是:将工程预算定额中的人工、材料、机械的消耗量和相应的单价分离,人、材、机的消耗量是国家根据有关技术规范、标准以及社会的平均水平确定的。

工程造价改革提出的控制量的目的是要保证工程质量,在逐步走向市场过程中形成指导价。

经与建设部标准定额司联系并征得同意,由中国工程爆破协会负责起草编写《爆破工程工程量清单项目及计算规则》。

将《爆破工程工程量清单项目及计算规则》增补为《建设工程工程量清单计价规范》的附录G爆破工程。

在此之前,作为《建设工程工程量清单计价规范》附录的有:附录A 建筑工程工程量清单项目及计算规则附录B装饰装修工程工程量清单项目及计算规则附录C安装工程工程量清单项目及计算规则附录D市政工程工程量清单项目及计算规则附录E园林工程工程量清单项目及计算规则附录F矿山工程工程量清单项目及计算规则编写制定国家标准,是工程爆破行业建设和发展的需要,中国工程爆破协会十分重视标准的编写。

2005年6月协会成立了《爆破工程工程量清单项目及计算规则》编写小组,在经过形成初稿、讨论稿并广泛征求意见后,2005年11月召开的中国工程爆破协会第三届四次常务理事会上,对《计算规则》(送审稿)进行了专家会审,经对所提意见进行处理整理,形成报批稿。

GYD102-2008爆破的工程的消耗量定额

GYD102-2008爆破的工程的消耗量定额

目录总说明 (1)第一章露天爆破工程说明 (1)1.1浅孔爆破工程 (5)1.2深孔爆破工程 (13)1.3光面爆破与预裂爆破工程 (22)1.4城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1井巷掘进爆破工程 (36)2.2地下浅孔爆破工程 (62)2.3地下深孔爆破工程 (64)2.4地下厂房及硐库爆破工程 (68)2.5采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1导硐及药室开挖爆破工程 (82)3.2装药堵塞工程 (93)3.3硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1基础拆除爆破工程 (102)4.2楼房拆除爆破工程 (108)4.3高耸建筑物拆除爆破工程 (113)4.4桥梁拆除爆破工程 (118)4.5围堰拆除爆破工程 (126)4.6膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1水下裸露药包爆破工程 (134)5.2水下钻孔爆破工程 (137)5.3爆破加固软基工程 (145)5.4水下岩塞爆破工程 (151)第六章特种爆破工程说明 (161)6.1特种介质爆破工程 (162)6.2爆炸加工工程 (165)6.3地震勘探爆破工程 (184)6.4油气井爆破工程 (242)第七章爆破措施工程说明 (260)7.1爆破安全防护工程 (261)7.2试验爆破工程 (263)7.3爆破工程其他措施费 (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

为适应建设工程市场发展、工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,制定《爆破工程消耗量定额》(以下简称本定额)。

二、本定额适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破的各类爆破工程。

三、本定额是按爆破工程量清单的项目特征、工作内容完成规定计量单位爆破工程所需的人工、材料、施工机械台班消耗量的计量标准,是编制工程量综合单价、确定爆破工程造价的依据,是编制招标工程标底和投标报价的基础。

爆破工程消耗量定额

爆破工程消耗量定额

爆破工程消耗量定额本定额参考:中华人民共和国建设部批准《爆破工程消耗量定额.GYD-102-2008》主编单位:中国工程爆破协会批准部门:中华人民共和国建设部实行日期:2008 年1 月1 日项目名称:深孔爆破(100mm v孔径<150mm )工作内容:布孔、钻孔、验孔、装药、填塞、联网路、警戒、起爆、爆后检查、二次破碎大石块。

计量单位:100 立方米具体计算如下:乳化炸药:48.830 X10.81 (kg/元)=527.852 元导爆管:2.4 >5.285 (发/元)=12.684 元8 号铝电管:瞬发7.24>1.947( 发/元)=14.096 元秒电7.24>2.475(发/元)=17.789 元毫秒7.24>2.524(发/元)=18.274 元炸材费用:导爆管540.536元/100m3瞬发电雷管541.948元/100m3秒延期电雷管545.641元/100m3毫秒延期电雷管546.126元/100m3其他耗材:根据每100m 3石方所需耗材和耗材市场平均价格计算六角空心钢(kg)0.03 乂4.5=0.14元70mm、40mm 钻头(个)0.13 X20=2.6 元高压风管(m)0.18 X120=21.6 元钻杆(根)0.002 >95=0.19 元胶质导线(m)15.35 >0.2=3.07 元其他材料费用根据《爆破工程消耗量定额》规定取材料费用的3%。

机具耗费:根据机具租金和购买金额核算空压机(台班)1200>0.15=180 元风动凿岩机(台班)1500 >0.44=660 元根据以上核算得出爆破1 00 m 3普坚石所需成本为:1402.932 元/100m3—1430.937 元/100m3区间。

项目名称:浅孔爆破工作内容:布孔、钻孔、验孔、装药、填塞、联网路、警戒、起爆、爆后检查、二次破碎大石块。

计量单位:100 立方米具体计算如下:乳化炸药:41.5 X10.81 (kg/元)=448.615 元导爆管:75血.285 (发/元)=396.375元8号铝电管:瞬发75 X1.947 (发/元)=146.025元秒电75疋.475 (发/元)=185.625元毫秒75疋.524 (发/元)=189.3元炸材费用:导爆管844.99元/100m3瞬发电雷管594.64元/100m3秒延期电雷管634.24元/100m 3毫秒延期电雷管637.915元/100m3其他耗材:根据每100m 3石方所需耗材和耗材市场平均价格计算六角空心钢(kg) 5 M.5=20元70mm、40mm 钻头(个) 3 X20=60 元高压风管(m)0.56 X120=67.2 元胶质导线1.5mm3(m)60.36 >0.2=12.072 元其他材料费用根据《爆破工程消耗量定额》规定取材料费用的3%。

爆破工程消耗量定额

爆破工程消耗量定额

目录总说明 (1)第一章露天爆破工程说明 (1)1.1浅孔爆破工程 (5)1.2深孔爆破工程 (13)1.3光面爆破与预裂爆破工程 (22)1.4城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1井巷掘进爆破工程 (36)2.2地下浅孔爆破工程 (62)2.3地下深孔爆破工程 (64)2.4地下厂房及硐库爆破工程 (68)2.5采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1导硐及药室开挖爆破工程 (82)3.2装药堵塞工程 (93)3.3硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1基础拆除爆破工程 (102)4.2楼房拆除爆破工程 (108)4.3高耸建筑物拆除爆破工程 (113)4.4桥梁拆除爆破工程 (118)4.5围堰拆除爆破工程 (126)4.6膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1水下裸露药包爆破工程 (134)5.2水下钻孔爆破工程 (137)5.3爆破加固软基工程 (145)5.4水下岩塞爆破工程 (151)第六章特种爆破工程说明 (161)6.1特种介质爆破工程 (162)6.2爆炸加工工程 (165)6.3地震勘探爆破工程 (184)6.4油气井爆破工程 (242)第七章爆破措施工程说明 (260)7.1爆破安全防护工程 (261)7.2试验爆破工程 (263)7.3爆破工程其他措施费 (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

为适应建设工程市场发展、工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,制定《爆破工程消耗量定额》(以下简称本定额)。

二、本定额适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破的各类爆破工程。

三、本定额是按爆破工程量清单的项目特征、工作内容完成规定计量单位爆破工程所需的人工、材料、施工机械台班消耗量的计量标准,是编制工程量综合单价、确定爆破工程造价的依据,是编制招标工程标底和投标报价的基础。

全国爆破工程消耗量定额

全国爆破工程消耗量定额

目录总说明 (1)第一章露天爆破工程说明 (1)1.1 浅孔爆破工程 (5)1.2 深孔爆破工程 (13)1.3 光面爆破与预裂爆破工程 (22)1.4 城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1 井巷掘进爆破工程 (36)2.2 地下浅孔爆破工程 (62)2.3 地下深孔爆破工程 (64)2.4 地下厂房及硐库爆破工程 (68)2.5 采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1 导硐及药室开挖爆破工程 (82)3.2 装药堵塞工程 (93)3.3 硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1 基础拆除爆破工程 (102)4.2 楼房拆除爆破工程 (108)4.3 高耸建筑物拆除爆破工程 (113)4.4 桥梁拆除爆破工程 (118)4.5 围堰拆除爆破工程 (126)4.6 膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1 水下裸露药包爆破工程 ............................. (134) 5.2 水下钻孔爆破工程 .................................... (137) 5.3 爆破加固软基工程 .................................... (145) 5.4 水下岩塞爆破工程 (151)第六章 特种爆破工程说明 (161)6.1 特种介质爆破工程 .................................... (162) 6.2 爆炸加工工程 ........................................... (165) 6.3 地震勘探爆破工程 .................................... (184) 6.4 油气井爆破工程 (242)第七章 爆破措施工程说明 (260)7.1 爆破安全防护工程 .................................... (261) 7.2 试验爆破工程 ........................................... (263) 7.3 爆破工程其他措施费 .. (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

定额章节说明-《重庆市爆破工程计价定额》2018电子版

定额章节说明-《重庆市爆破工程计价定额》2018电子版

定额章节说明-《重庆市爆破工程计价定额》2018总说明一、《重庆市爆破工程计价定额》(以下简称本定额)是根据《爆破工程消耗量定额》(GYD-102-2008)、《爆破工程基础单价》(BXB-002-2009)、《爆破工程工程量计算规范》(GB50862—2013)、《重庆市市政工程计价定额》(CQSZDE-2008)、《重庆市建设工程工程量计算规则》(CQJLGZ-2013)、《民用爆炸物品安全管理条例》、《爆破安全规程》及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。

二、本定额适用于本市行政区域内的房屋建筑、市政基础设施及城市轨道交通工程中的露天爆破工程。

三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。

非国有资金投资的建设工程可参照本定额规定执行。

四、本定额按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。

本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。

五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。

本定额综合单价是按一般计税法计算的,计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。

定额人工单价为:土石方综合工100元/工日,爆破综合工125元/工日。

(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。

关于执行《福建省建筑安装工程费用定额》(2017版)有关规定的通知

关于执行《福建省建筑安装工程费用定额》(2017版)有关规定的通知

关于执行《福建省建筑安装工程费用定额》(2017版)有关规定的通知2017-06-28 15:52 字号: 大中小阅读:1416各设区市建设局(建委),平潭综合实验区交建局:为全面执行《福建省建筑安装工程费用定额》(2017版)(以下简称“费用定额”)和《建设工程工程量清单计价规范》(GB50500-2013)及其各专业工程计量规范(以下简称“国家计价计量规范”),现将有关规定通知如下:一、各专业工程执行费用定额的有关规定自2017年7月1日起,下列各专业工程均按照费用定额规定执行,其中:(一)房屋建筑与装饰工程、装配式建筑工程、构筑物工程、市政工程、园林绿化工程、建筑安装工程等专业工程,按照费用定额以及相应的2017版预算定额执行。

(二)古建筑修复保护工程,按照《福建省古建筑修复保护工程预算定额》(2016版)执行,其中,劳保费和超高施工增加费取消,不再计取。

(三)抗震加固工程,在新版定额颁发之前,涉及拆除、装修、改造等工程内容的,按照《福建省房屋建筑与装饰工程预算定额》(2017版)执行,不再考虑调整系数。

(四)房屋修缮工程,按照《福建省房屋建筑与装饰工程预算定额》(2017版)执行,不再考虑调整系数。

(五)仿古建筑工程,在新版定额颁发之前,按照《福建省房屋建筑与装饰工程预算定额》(2017版)执行,有关仿古建筑构件定额按照2005版《福建省建筑工程消耗量定额》与《福建省建筑装饰装修工程消耗量定额》执行。

(六)城市轨道交通工程,按照《城市轨道交通工程预算定额》(GCG-103-2008)执行,其中,为保证地下作业人员健康,按人工预算单价增加2元/工日计提城市轨道交通工程安全作业健康保护费用的,并入人工费计算。

(七)爆破工程,按照《爆破工程消耗量定额》(GYD-102-2008)执行。

(八)市政维护工程,按照《福建省市政维护工程消耗量定额》(FJYD-601-2007)执行。

(九)仿古建筑构件、城市轨道交通工程、爆破工程、市政维护工程等,其人工费按定额人工消耗量乘以人工预算单价再乘以系数1.14计算,人工预算单价按闽建筑函〔2013〕92号文和闽建筑函〔2014〕156号文规定执行;其定额中以“元”为单位计算的其他材料费、施工机具使用费等的不含税金额按乘以系数0.92计算;其砂浆混凝土配合比,按照《福建省混凝土和砂浆等半成品配合比》(2017版)执行。

爆炸物品常量的确定及矿产资源管理探讨

爆炸物品常量的确定及矿产资源管理探讨

爆炸物品常量的确定及矿产资源管理探讨郝建中;邢承忠【摘要】考虑现行矿产资源税的收缴不合理,通过研究爆炸物品常量管理方法,并建立数学模型进行论证,提出了爆炸物品常量管理的含义、方法、依据.以其在门头沟非煤矿山、煤矿企业爆炸物品管理中的具体应用为例,探讨了矿产资源的管理方法,建立了相应的税改模型,促进了地方危险品的管理,同时也能够有效地防止偷税漏税.【期刊名称】《工程爆破》【年(卷),期】2013(019)003【总页数】3页(P57-59)【关键词】爆炸物品;矿产资源税;税改模型【作者】郝建中;邢承忠【作者单位】北京市公安局门头沟分局,北京102300;北京正泰恒通爆破工程有限公司,北京102300【正文语种】中文【中图分类】TD235.21 引言现行矿产资源税收的计量不合理导致偷漏税问题较严重,依据爆炸物品使用量核算矿产开采量是征收矿产资源税的有效方法,然而在矿山企业税费量化方面,至今未有比较适宜的税费量化标准及界定适宜量限的方法。

本文对北京门头沟地区的非煤矿山、煤矿企业爆破开采现状进行分析,提出合理的矿产资源税改革的爆炸物品常量管理方法,并通过数学建模论证了其可行性。

2 爆炸物品常量管理方法的确定爆炸物品使用常量包括基础常量(即定量)和可变量两部分〔1〕。

基础常量是指根据行政许可部门允许爆炸物品使用单位开采矿石(煤炭和非煤矿石)的数量和地质条件,确定使用单位年、月、日的爆炸物品使用量,并将其精确到最小作业单元即工作日和最小作业单位即生产班组。

同时由于工艺流程、实际操作的差异,又带来爆炸物品使用量的变化,即可变量。

基础常量较为稳定,可变量上下浮动,二者构成爆炸物品使用单位的使用常量。

爆炸物品使用常量的设定必须源于真实、客观、全面、准确的科学数据。

爆炸物品使用常量在管理中的应用,不仅可以应用于爆炸物品基层管理,还可以作为矿产资源税的征收依据。

基层派出所、镇民爆站负责使用单位阶段性爆炸物品用量的审批和发放;民用爆炸物品仓库负责人负责对爆炸物品出库的把关。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录总说明 (1)第一章露天爆破工程说明 (1)1.1浅孔爆破工程 (5)1.2深孔爆破工程 (13)1.3光面爆破与预裂爆破工程 (22)1.4城镇及复杂环境石方爆破工程 (28)第二章地下爆破工程说明 (34)2.1井巷掘进爆破工程 (36)2.2地下浅孔爆破工程 (62)2.3地下深孔爆破工程 (64)2.4地下厂房及硐库爆破工程 (68)2.5采空区爆破处理工程 (78)第三章硐室爆破工程说明 (80)3.1导硐及药室开挖爆破工程 (82)3.2装药堵塞工程 (93)3.3硐室爆破网路工程 (98)第四章拆除爆破工程说明 (101)4.1基础拆除爆破工程 (102)4.2楼房拆除爆破工程 (108)4.3高耸建筑物拆除爆破工程 (113)4.4桥梁拆除爆破工程 (118)4.5围堰拆除爆破工程 (126)4.6膨胀剂胀裂拆除工程 (131)第五章水下爆破工程5.1水下裸露药包爆破工程 (134)5.2水下钻孔爆破工程 (137)5.3爆破加固软基工程 (145)5.4水下岩塞爆破工程 (151)第六章特种爆破工程说明 (161)6.1特种介质爆破工程 (162)6.2爆炸加工工程 (165)6.3地震勘探爆破工程 (184)6.4油气井爆破工程 (242)第七章爆破措施工程说明 (260)7.1爆破安全防护工程 (261)7.2试验爆破工程 (263)7.3爆破工程其他措施费 (263)附录总说明一、随着我国城市建设和基础工业的发展,工程爆破技术得到广泛应用。

为适应建设工程市场发展、工程造价管理工作的需要,规范市场行为,合理确定爆破工程造价,制定《爆破工程消耗量定额》(以下简称本定额)。

二、本定额适用于新建、扩建和改建工程中的爆破工程,包括露天爆破、地下爆破、硐室爆破、拆除爆破、水下爆破及特种爆破的各类爆破工程。

三、本定额是按爆破工程量清单的项目特征、工作内容完成规定计量单位爆破工程所需的人工、材料、施工机械台班消耗量的计量标准,是编制工程量综合单价、确定爆破工程造价的依据,是编制招标工程标底和投标报价的基础。

四、本定额突出了爆破工程行业的特点,是按照正常的施工条件,大多数施工企业的现有装备程度,合理的施工工艺,严密的施工安全防护措施和劳动组织为基础编制的,反映了社会平均消耗水平。

五、本定额是依据《民用爆炸物品安全管理条例》、爆破安全规程、国家有关现行产品标准、设计规范、质量评定标准、安全防护规定,以及建设部《全国统一建筑工程基础定额》编制若干统一性规定制定的,并参考了相关行业、地方标准和有代表性的工程设计、施工资料和其他资料。

六、本定额反映了当前设计、施工中最新技术成果,近几年推广应用的新技术、新工艺、新设备等。

七、本定额人工工日以综合工日表示。

人工不分工种、技术等级。

八、材料消耗量的确定:材料消耗包括主要材料、辅助材料、零星材料等。

其他材料费是以该项目材料费之和的百分数考虑的。

采用的爆破材料应是符合国家质量标准和相应设计要求的合格产品。

九、施工机械台班消耗量的确定:施工机械分别按机械、型号或容量,以单机台班消耗量表示。

随人工班组配备的中小型机械,其台班消耗量列入相应的定额项目内。

十、土壤及岩石分类按建设部《全国统一建筑工程基础定额》中的土壤及岩石(普氏)分类表执行。

十一、本定额工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在定额内。

十二、本定额适用于海拔高程2000m以下地区。

超过2000m时,可结合高原地区特殊情况,按当地建设行政主管部门制订的调整办法执行。

十三、爆炸器材的市内运输,因受工程环境、运输车辆以及有无临时贮存场地等因素影响很大,本定额未作统一规定,可根据实际情况另行计算人工、材料和机械的消耗量。

十四、关于爆破工程的安全措施项目:试验爆破工程、爆破网路试验、爆破振动与其他环境影响监测、爆破警戒与人员疏散组织工程、城区环境保护措施、爆破安全评估和爆破工程监理等,均需另行计算。

十五、本定额是按照合理的施工组织设计和正常的施工条件进行编制的。

定额中所列的项目及含量,均系按现行的标准、图纸、法规经测算分析取定的,除定额中规定允许换算者外,均不得因工程的施工组织、操作方法和材料消耗与本定额不同而换算。

十六、本定额中注有“×××以内”或“×××以下”者,均包括×××本身,“×××以外”或“×××以上”者,则不包括×××本身。

十七、本说明未尽事宜,详见各章说明。

第一章露天爆破工程说明1.深孔爆破按钻孔直径分为4个等级。

其中,50mm<φ≤100mm等级的数据主要以孔径φ76mm的统计资料为基础;100mm<φ≤150mm等级的数据主要以孔径φ110mm的统计资料为基础;150mm<φ≤250mm等级的数据主要以孔径φ200mm的统计资料为基础;φ>250mm等级的数据主要以孔径φ310mm 的统计为基础。

2.光面爆破和预裂爆破以爆破的面积作为定额计量单位。

光面爆破与预裂爆破按钻孔直径分为5个等级,分别为φ≤50mm,50mm<φ≤100mm,100mm<φ≤150mm,150mm<φ≤250mm,φ>250mm。

水平预裂爆破只有两个等级,即φ≤50mm,50mm<φ≤100mm。

水平预裂爆破的工程数量定额以直斜孔光面爆破与预裂爆破定额为基数乘以系数1.2。

3.城镇及复杂环境石方爆破工程,对复杂环境应分类区别,露天石方爆破复杂环境分为A、B、C 3类:A类复杂环境指爆破范围至国家一、二级文物,极重要设施,极精密贵重仪器设备及重要建(构)筑物等距离50m以内,或至国家三级文物、省级文物、重要设施、民房、办公楼、厂房等距离10m以内;B类复杂环境指爆破范围至国家一、二级文物,极重要设施,极精密贵重仪器设备及重要建(构)筑物等距离大于50m、小于或等于100m,或至国家三级文物、省级文物、重要设施、民房、办公楼、厂房等距离大于10m、小于或等于50m;C类复杂环境指爆破范围至国家一、二级文物,极重要设施,极精密贵重仪器设备及重要建(构)筑物等距离大于100m、小于200m,或至国家三级文物、省级文物、重要设施、民房、办公楼、厂房等距离大于50m、小于100m。

城镇及复杂环境石方爆破工程数量定额中只包括爆破工作内容,不包括爆破有害效应防护内容,爆破有害效应防护措施数量根据具体项目的爆破设计另行计算。

根据测算城镇及复杂环境浅孔爆破和深孔爆破的工程数量定额,可以普通浅孔爆破和深孔爆破(50mm<φ≤100mm)定额为基数,除炸药数量外,其他人工、机械、材料数量乘以一定的系数较合适。

A类复杂环境的爆破工程量消耗乘以系数3.0;B类复杂环境的爆破工程量消耗乘以系数2.0;C类复杂环境的爆破工程量消耗乘以系数1.5。

数量定额表中工作内容为:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

爆破有害效应防护措施根据具体项目的爆破设计另行计算。

4.临近边坡爆破工程按边坡性质和重要性参考定为极重要设施或一般重要设施,如Ⅰ、Ⅱ级铁路、高速公路、发电厂房等可以定为极重要设施。

5.大块孤石爆破可参考浅眼爆破定额计算。

6.场平石方爆破可参照相应的深孔爆破或浅孔爆破定额。

7.考虑当前国内爆破工程已经广泛使用乳化炸药,比较不同配方的乳化炸药和2#岩石硝铵炸药的爆炸性能和破碎效果,暂以2#乳化炸药替代以往以2#岩石硝铵炸药作为定额材料炸药用量的计算量。

1.1浅孔爆破工程1.1.1浅孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

31.1.2基坑石方爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

3331.1.3沟槽石方爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

计量单位:100m331.1.4保护层开挖石方爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,覆盖,警戒,起爆,爆后检查,二次破碎大石块。

31.2深孔爆破工程1.2.150mm<φ≤100mm钻孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

31.2.2100mm<φ≤150mm钻孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

31.2.3150mm<φ≤250mm钻孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

计量单位:100m331.2.4φ>250mm钻孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查,二次破碎大石块。

331.3光面爆破与预裂爆破工程1.3.1孔径φ≤50mm光面爆破与预裂爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查。

21.3.250mm<孔径φ≤100mm光面爆破与预裂爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查。

21.3.3100mm<孔径φ≤150mm光面爆破与预裂爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查。

21.3.4150mm<孔径φ≤250mm光面爆破与预裂爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查。

21.3.5孔径φ>250mm光面爆破与预裂爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,警戒,起爆,爆后检查。

21.4城镇及复杂环境石方爆破工程1.4.1城镇及复杂环境浅孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,覆盖,警戒,起爆,爆后检查,二次破碎大石块。

3工作内容:布孔,钻孔,验孔,装药,填塞,联网路,覆盖,警戒,起爆,爆后检查,二次破碎大石块。

331.4.2城镇及复杂环境深孔爆破工作内容:布孔,钻孔,验孔,装药,填塞,联网路,覆盖,警戒,起爆,爆后检查,二次破碎大石块。

33第二章地下爆破工程说明1.定额未出现表土段的内容,如涉及有关内容时按0.8~0.85的系数调整。

2.定额是按平均涌水量小于5m3/h制定的,当涌水量大于5m3/h时,每增加5m3/h,按5%递增调整。

3.竖井深度是按400m制定的,井深400~600m,人工数量按1.11系数调整,井深600~1000m,人工数量按1.25系数调整,井深大于1000m时,人工数量按1.45系数调整。
