泥工验收标准
装饰工程质量验收标准
装饰工程质量验收标准一、水工质量验收1、水管一律使用PPR或日丰管。
要求施工时依给排水图纸,凿线槽,安装管件。
必须布管合理,布管整齐,封槽平整,安装牢固,接口密封;墙面暗敷水管最好走直线,以防日后对墙体进行施工时,被钻眼用的电锤或长钉弄破。
2、堵头位置安排合理,做好排水管口、洁具、浴具的保护,不破坏原建筑;3、检查每个水龙头或水管接口,是否有松动或爆裂渗透。
看总闸是否能控制全部用水;4、给排水工程的质量检查要特别细心,要对每个接口进行试水检查,确定没有问题后,再用水泥砂浆将水管埋入墙内或地下。
(水工参考尺寸:柱盆与台盆给水管口离地面高度500-550mm,厨房给水管口离地面高度450mm,冷热水管上下平行安装间距10-15cm,冷热水管口间距为15cm,冷热水管(给水管)试压0.7-1Mpa,蹲便器排水孔中心纵向距墙体不少于540mm,坐便器排水孔中心纵向距墙体不少于420mm。
上述尺寸是一般情况下的尺寸标准,实际过程中,必然会出现特殊的情况,因此,要因地制宜,不要生搬配套。
总之应力求合理化,标准化。
)二、电工质量验收1、电路布线工程施工,先依电路图纸在墙面画出线位,然后开凿线槽沟和线盒孔。
开凿的线槽要能完全埋下线管;2、线管用PVC管。
线管放入线槽后要用线管码固定,穿入电线。
穿好电线后,应及时检查各线路、开关、插座和空开关等,看是否一切正常。
检查正常后,再用水泥砂浆补平;3、线管电线安装无裸线,走线合理、平直、牢固,布线中途无接头。
合理运用专线,三线必须分色。
面板底合应安装水平在一条直线上。
在用木夹板及其他可燃性材料封吊的天花上,不允许安装电容器、电器开关以及其他易燃易爆的用电器具,如光管镇流器。
灯器安装平整、牢固,射灯必须隔空。
强弱电不准同管敷设。
4、开关高度一般设置在130㎝,插座30㎝。
特殊用电器,应根据方便、合理的原则设置。
电视线分线必须采用分支器,电气管路不得与煤气管道、冷热水管敷设在一起,相同平面间距应大于100—150㎝,不同平面间距应大于50—100cm。
泥水工规范施工及验收标准
上饶市力天实业有限公司泥工验收标准及工作合同一、目的:明确、规范验收标准及规范施工。
二、范围:工程部三、权责:工程部制定,工程监理、项目经理严格实施。
四、参考资料:相关规范。
五、内容:1、隔墙工程砌墙前必须按设计要求放线,沿地、墙、弹出隔墙的中心线和宽度线,宽度线应与隔墙厚度一致。
弹线应清晰,位置应准确。
2、砖砌体施工时必须做到横平竖直、砂浆饱满、稳固、牢靠。
3、新砌隔墙与顶棚和其它墙体或梁柱的交接处应采取防开裂措施施工,批荡时一定要求用钢丝连结。
4、墙面铺装工程应在墙面隐蔽及抹灰工程、吊顶工程已完成并验收后进行。
当墙体有防水要求时,应对防水工程进行验收。
5、在防水层上粘贴饰面砖时,粘结材料应与防水材料的性能相同。
6、墙面砖铺贴前应进行挑选,并应浸水2H以上,晾干表面水分。
7、铺贴前应进行放线排位和排砖,排整砖应排放在次要部位或阴角处,每面墙不宜有两排排整砖,排整砖宽度不宜小于整砖的8、铺贴前应确定水平及竖向标志,垫好底尺,挂线铺贴。
墙面砖表面应平整,接缝应平直、缝宽应均匀一致。
阴角砖应压向墙,阳角线需做成45度角对接。
在墙面突出物处,应整砖套割吻合,不能用排整砖拼凑铺贴。
9、给合砂浆宜采用1:2水泥砂浆,砂浆厚度宜为6-10MM。
水泥砂浆应满铺在墙压背面,一面墙宜一次铺贴到顶,以防塌落。
10、地面铺装宜在地面隐蔽工程、吊顶工程、墙面刷抹工程完成并验收后进行。
11、地面面层应有足够的强度,其表面质量应符合行业标准、规范的有关规定。
12、地面铺出图案及固定方法等应符合设计要求。
13、石材、地面砖铺贴前应以水浸泡湿润。
天然石材铺贴前应进行对色、拼花并试拼、编号等准备工作。
14、铺贴前应根据设计要求确定结合层砂浆厚度,拉十字线控制其厚度和表面平整度。
15、铺贴前应注意地面基层是否经过处理,杜绝在光面基层铺地面砖,应打毛和清干净,并湿水、水泥浆扫遍。
16、石材、地面砖铺贴时应按水平就位,用橡皮锤轻击使其与砂浆粘结紧密,同时调整其表面平整度及缝宽,不得有高低差,铺贴时应对砖严格挑选,如不好的砖先放一边,需时切割再用,卫生间要求稀贴,并放有一定的坡度。

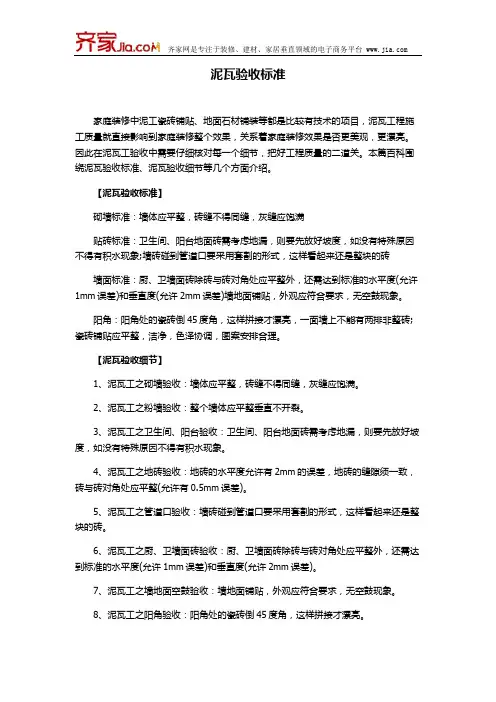

泥瓦验收标准
泥瓦验收标准家庭装修中泥工瓷砖铺贴、地面石材铺装等都是比较有技术的项目,泥瓦工程施工质量就直接影响到家庭装修整个效果,关系着家庭装修效果是否更美观,更漂亮。
因此在泥瓦工验收中需要仔细核对每一个细节,把好工程质量的二道关。
本篇百科围绕泥瓦验收标准、泥瓦验收细节等几个方面介绍。
【泥瓦验收标准】砌墙标准:墙体应平整,砖缝不得同缝,灰缝应饱满贴砖标准:卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水现象;墙砖碰到管道口要采用套割的形式,这样看起来还是整块的砖墙面标准:厨、卫墙面砖除砖与砖对角处应平整外,还需达到标准的水平度(允许1mm误差)和垂直度(允许2mm误差)墙地面铺贴,外观应符合要求,无空鼓现象。
阳角:阳角处的瓷砖倒45度角,这样拼接才漂亮,一面墙上不能有两排非整砖;瓷砖铺贴应平整,洁净,色泽协调,图案安排合理。
【泥瓦验收细节】1、泥瓦工之砌墙验收:墙体应平整,砖缝不得同缝,灰缝应饱满。
2、泥瓦工之粉墙验收:整个墙体应平整垂直不开裂。
3、泥瓦工之卫生间、阳台验收:卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水现象。
4、泥瓦工之地砖验收:地砖的水平度允许有2mm的误差,地砖的缝隙须一致,砖与砖对角处应平整(允许有0.5mm误差)。
5、泥瓦工之管道口验收:墙砖碰到管道口要采用套割的形式,这样看起来还是整块的砖。
6、泥瓦工之厨、卫墙面砖验收:厨、卫墙面砖除砖与砖对角处应平整外,还需达到标准的水平度(允许1mm误差)和垂直度(允许2mm误差)。
7、泥瓦工之墙地面空鼓验收:墙地面铺贴,外观应符合要求,无空鼓现象。
8、泥瓦工之阳角验收:阳角处的瓷砖倒45度角,这样拼接才漂亮。
9、泥瓦工之腰花、腰线验收:一面墙上不能有两排非整砖;瓷砖铺贴应平整,洁净,色泽协调,图案安排合理。
【泥瓦验收注意事项】1、排砖要求正对门的墙砖是整砖。
排砖要求先贴墙面砖,如是浴缸或淋浴的地方要求刷防水1.8米高。
泥工施工材料及工艺(一)
泥工施工材料及工艺(一)引言概述:泥工施工是建筑施工中的重要环节之一,涉及到大量的材料和工艺。
本文将详细介绍泥工施工所需的材料和施工工艺,以便施工人员能够全面了解和掌握相关技术,保证施工质量。
正文:一、泥工施工材料1. 水泥:用于制作泥浆、砂浆和砌体的粘结剂,应选择符合国家标准的水泥。
2. 泥浆材料:包括黄土、石膏粉等,用于调制泥浆,具有填充和润滑作用。
3. 砂浆材料:包括砂子、水泥等,用于制作砂浆,具有填充和粘结作用。
4. 砖块:用于砌筑墙体和其他构件,应选择质量好、尺寸规整的砖块。
5. 砂子:用于制作砂浆和砌体,应选择骨料合理、粒度均匀的砂子。
二、泥工施工工艺1. 基础处理:对基础进行清理、修补和处理,确保基础牢固、平整。
2. 墙面处理:包括清理墙面、铺设腻子网格布、刮涂腻子等步骤,使墙面平整光滑。
3. 石膏板安装:根据需求进行石膏板的尺寸测量、切割,然后使用木龙骨固定石膏板。
4. 砂浆施工:根据需要调制砂浆,然后将砂浆均匀涂抹在墙面等部位,进行压实。
5. 砖砌施工:根据设计要求进行砖砌施工,包括测量、切割砖块、涂抹砂浆等步骤。
三、泥工施工材料的选择与使用1. 材料选择:应根据施工环境和需求选择适合的材料,确保施工质量和使用寿命。
2. 材料质量控制:应对所选材料进行质量检测和验收,确保其符合标准要求。
3. 使用注意事项:应根据材料的特点和使用要求进行正确的调配和使用,避免发生质量问题。
四、泥工施工工艺的要点和注意事项1. 施工流程控制:应按照施工工艺的要求进行施工,做到有序进行、逐步推进。
2. 工艺细节把控:应注意施工过程中的细节问题,如墙面的平整度、角部的处理等。
3. 施工环境控制:应确保施工环境的清洁、通风和适宜温度,有利于材料的施工和保养。
4. 安全施工措施:应根据工艺要求采取相应的施工安全措施,保障施工人员的人身安全。
五、泥工施工的质量控制和验收标准1. 质量控制:应通过施工监理或质量检测等手段对施工过程中的质量要求进行全面掌控和控制。
国家工程质量验收标准规范
学士学位毕业设计(论文)基于嵌入式ARM-Linux的电子相册设计学生姓名:学号:指导教师:所在学院:专业:中国·2013年05月本科毕业设计(论文)任务书注:1.任务书由指导教师填写后交给学生,要求学生妥善保存。
2.此任务书夹于论文扉页与论文一并装订,作为论文评分依据之。
摘要随着数码相机的盛行,传统相机逐渐退出历史的舞台。
对于数码相片的欣赏和摆设,人们一般只能通过PC机,极其不方便。
电子相册正是迎合这种需求,它体积小,能随时更换相片,并具有USB传输功能,能够即插即用,拥有较大的存储空间。
本设计采用了比较通用的S3C2410系列处理芯片为主芯片和源代码开放的嵌入linux操作系统共同建立的平台设计了电子相册系统,主要实现的功能有对多种格式相片在640*480LCD触摸屏上以幻灯形式播放、USB读取等功能。
该设计具有成本低,功能强大等特点。
针对nandflash 启动的支持,实现了启动引导程序U-BOOT的修改和移植,以及嵌入式linux 内核的裁剪和驱动的修改,包括nandflash分区、LCD驱动修改等;在软件开发的同时,我们根据该项目设计需求,完成了电路原理图和PCB版图的设计。
关键词:S3C2410;nandflash;LCD触摸屏;linuxABSTRACTABSTRACTWith the prevalence of digital camera, traditional camera gradually withdraw from the stage of history. For digital photo appreciation and decoration, people generally only through the PC machine, is not very convenient. Electronic photo album is to meet this demand, it is small in size, can be replaced at any time and photo, with USB transmission function, can plug and play, has a larger storage space. This design uses the joint establishment of embedded operating system of linux series S3C2410 chip as the main chip, and open source general platform design of electronic album system, the main function of a variety of photos in the 640*480LCD touch screen in the slide show broadcast, USB read functions. The design has the advantages of low cost, powerful features. The nandflash startup support, realize the bootloader of the modification and transplantation ofU-BOOT, and the embedded Linux kernel cutting and drive modifications, including nandflash partition, LCD driver modification; in software development and at the same time, we according to the design requirements of the project, completed the design of the circuit principle diagram and PCB layout.Key words: S3C2410; Nandflash; LCD touch screen; Linux目录摘要 (I)ABSTRACT (II)目录 (III)前言 (IV)1 绪论 (1)1.1电子相册市场成长的必然性 (1)1.2电子相册未来产品的发展 (1)1.2.1 数码相框 (1)1.2.2 电子相册 (1)1.3目前市场上流行三种系统设计架构 (2)1.3.1 单芯片解决方案 (2)1.3.2以DSP+FPGA等硬件为基础,用软件算法实现功能 (2)1.3.3 ARM9核心方案 (2)2 硬件设计方案 (3)2.1采用此硬件方案的优势 (4)2.2采用L INUX操作系统的优势 (4)2.3硬件的设计方案 (5)2.3.1 S3C2410简介 (5)2.3.2 SDRAM存储接口电路 (6)2.3.3 NANDFLASH存储电路 (7)2.3.4 电源模块 (9)2.3.5 USB 电路模块 (9)2.3.6 LCD电路模块 (10)2.4小结 (12)3 LINUX系统的建立 (13)3.1L INUX的启动过程 (13)3.2启动代码和B OOT L OADER (15)3.3U-BOOT的简介 (17)3.4U-BOOT的移植和修改步骤 (19)3.4.1 U-BOOT由Nand Flash启动概述 (19)3.4.2 U-BOOT基本配置移植步骤 (19)3.4.3 U-BOOT对Nand Flash命令的支持 (20)3.4.4启动代码的移植 (20)3.4.5 Nand Flash环境参数的设置 (21)3.5L INUX内核移植 (21)3.5.1 LCD驱动分析和修改 (22)3.5.2 配置图形 (22)3.6文件系统的创建 (22)3.6.1创建根文件系统 (23)3.6.2 yaffs文件系统的移植 (23)3.7嵌入式图形用户界面系统概述 (23)3.7.1 图形用户界面(GUI)系统简介 (23)3.7.2 嵌入式图形用户界面简介 (24)3.7.3 Qt/Embedded简介 (24)3.8Q T/E MBEDDED核心技术 (25)3.8.1 信号与槽 (25)3.8.2 对象模型 (25)3.8.3 国际化 (26)3.8.4 Frame Buffer (27)3.8.5 Qt/Embedded工具 (28)3.8.6 Qt/Embedded的移植 (29)3.9小结 (29)4 基于嵌入式的电子相册应用程序设计 (29)4.1图片播放模块 (29)4.1.1 程序实现功能及说明 (29)4.1.2 关键代码实现 (31)4.2移动设备读取模块 (32)4.2.1 程序实现功能及说明 (32)4.2.2 关键代码实现 (33)4.3设置模块 (34)4.3.1程序实现功能及说明 (34)4.3.2 关键代码实现 (35)4.4小结 (36)结论 (1)参考文献 (1)致谢 (1)附录Ⅰ (1)附录Ⅱ (1)前言随着数码相机的大量普及和人们对多媒体娱乐播放的需求,各种记忆卡越来越多地被运用于存放数码照片和多媒体文件。

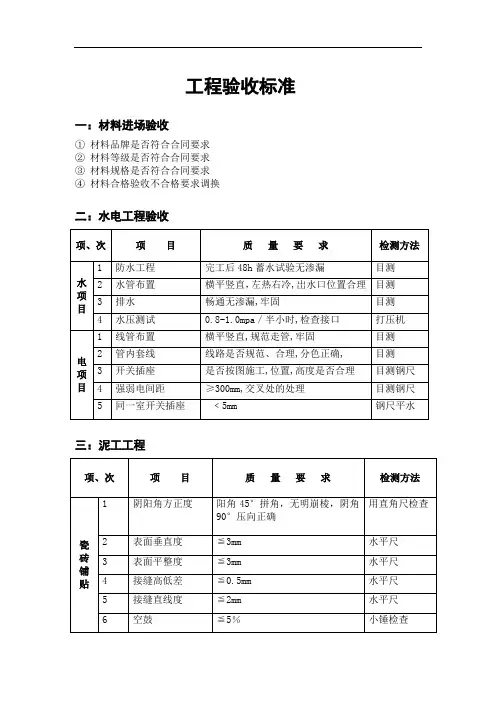

装饰公司工程验收标准
工程验收标准一:材料进场验收①材料品牌是否符合合同要求②材料等级是否符合合同要求③材料规格是否符合合同要求④材料合格验收不合格要求调换二:水电工程验收三:泥工工程四:油漆工程五:木工工程六:其它工程施工工艺基本规定1:施工前应进行设计交底工作,并应对施工现场进行检查,主要核实项目,了解物业管理的有关规定;2:各工序各分项工程应自检互检及交接检;3:施工中严禁损坏房屋原有绝热设备,严禁超负载,集中堆放物品;4:严禁擅自改动建筑主体,承重结构,严禁擅自改拆燃气暖气通讯等配套设施;5:施工人员应遵守有关施工安全,劳动保护,防火防毒的法律法规;6:文明施工和现场环境应符合公司要求。
防水工程施工要点1:基层表面应平整,不得有松动,空鼓,起沙开裂等缺陷,含水率应符合防水材料的施工要求;2:地漏,套管卫生洁具根部,阴阳角等部位应先做防水附加层;3:防水层应从地面延伸到墙面,高出地面300mm浴室墙面和靠房间的墙面防水不得低于1800mm;4:防水砂浆施工应符合下列规定:①防水砂浆的配合比应符合设计施工或产品的要求,防水层应与基层结合牢固,表面平整不得有空鼓,裂缝和麻面起砂,阴阳角应做成圆弧形②保护层水泥砂浆的厚度,强度应符合设计施工要求5:涂膜防水施工应符合下列规定:①涂膜涂刷应均匀一致,不得漏刷,总厚度应符合产品技术性能要求②闭水试验不得少于48小时。
电气工程施工要点1:应根据用电设备位置,确定管线走向,标高及开关插座的位置;2:电源线配线时,所用导线截面积应满足用电设备的最大输出功率;3:暗线敷设必须配管,当管线长度超过15m或有两个直角弯时应增设拉线盒;4:同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40℅;5:电源线与弱电线不得穿入同一根管内;6:电源线及插座与电视线及插座的水平间距不应小于500mm;7:电线与暖气热水煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm;8:穿入配管导线的接头应设在接线盒内,接头搭接应牢固。
泥工验收标准
泥工基本要求:1基本要求1砌墙轻质砖、弹线、拉筋、平整,批荡平整、垂直,表面应洁净,接搓平顺,线角顺直,粘接牢固,无脱层,无爆灰和裂缝等缺陷;采用目测的方法验收;2用小锤轻轻敲击检查有无空鼓声,空鼓而不裂;1)3墙壁批荡时超过40mm厚必须挂4号钢网后方可批荡;2 面镶贴的基本要求:1镶贴应牢固,表面平整干净,无漏贴错贴,缝隙均匀,周边顺直,砖面无裂纹、摔角、缺棱等现象;采用自然光线下目测的方法验收;2锤在墙面上全数轻轻敲击,无空鼓面;3卫生间、厨房内墙面防水涂膜做到高,内墙隔壁有柜的防水涂膜做到以上,待48小时干固后再贴墙面砖;3 面镶贴的基本要求:1镶贴应牢固,表面平整干净,缝隙均匀周边平直,表面无裂纹、摔角、缺棱等现象; 2锤在墙面上全数轻轻敲击,不得有空鼓声;3有排水要求的地砖镶贴应满足排水坡度要求2%——3%坡向地漏等出水口,与地漏及出水口应严密牢固;4卫生间、厨房内地面必须做防水涂膜层,与墙面处理应严密,待36小时干固后再贴地砖;水路要求:1)管材的质量用联塑PVC管;2)地漏位置的安排要合理;3)布管要整齐、美观、规范,而排水管杜绝二合一连接地漏;4)排水管应采用硬质PVC排水管件,全部下水管取消软连接;5)全部地漏用防臭地漏施工;6)水管铺设不得靠近电源,水管与燃气管的间距应不小于400mm;7)管道安装应固定牢固、无松动,龙头、阀门安装平整,开启灵活,水表运作正常,管道无渗漏;制作完毕,应与客户一起试压,经客户认可签字后方能封墙;泥工工艺常规检查水工工艺常规检查1)铺地砖、贴瓷片20元/平方米; 2)找平木地板地10元/平方米; 3)凿墙、贴踢脚线15元/米;4)封排水管900元全套房;5)砌墙、修葺门口500元全套房,修葺大门口、小门口300元全套房; 6)填沉池600元全套房;7)厨房、卫生间做防水6元/平方米;8)贴波导线15元/米;9)铺门槛石20元/条;10)铺窗台石30元/米;11)安装排污管、防溴地漏300元全套房;12)安装冷、热水管18元/米;13)清理凝泥、保洁全套房500元;。
泥工单项完工验收标准
是否
项目
是否
项目
□□
1
施工前是否确认位置,墙、地砖品牌及型号,对砖质量的平直度,几何尺寸是否达到业主所需要的质量相符
□□
16
窗台板、门坎石等重要部位正面、侧面是否磨边,边口离门套是否达到公司标准(正面、侧面2cm)
□□
2
山沙是否堆成金字塔形、泼水,水泥堆放是否整齐,四角对齐(堆放层数不超过8包)
□□
12
砖与砖是否用原边铺贴
□□
30
不锈钢地漏是否及时安装,是否标准
□□
13
砖的纹理是否一致
□□
31
下水道是否无堵漏现象
□□
14
2米的铝合金平整度是否未超标≤3mm
□□
32
砖是否存在空鼓,是否未超过5%
检查意见:(施工工艺方面和材料使用方面)
整改意见:
甲方:
年月日
设计师:
年月日
项目经理:
年月日
工程监理:
年月日
注:以上项目80%合格,95%合格为优良,其中1、5、7、8、9、10、11、13、15、17、18、19、20、25、26、27、30、31必须合格。
□□
26
水泥沙浆地面找平是否光滑平整,平整度2米内是否未超过5mm
□□
9
施工中缝之间是否存在冒浆或故意放缝
□□
27
地砖、石材是否按公司要求保护
□□
10
砖与干沙是否四角对齐、平整
□□
28
是否未在木地板、强化地板房内拌沙灰
□□
11
砖与砖是否有两角平,中间是否低于0.5mm
□□
29
白水泥勾缝是否横平竖直,大小均匀
泥工工程施工标准
泥工工程施工标准一、概述泥工工程是建筑装修工程的重要组成部分,主要包括砌墙、批墙(沙浆打底)、地面沙浆打底、瓷砖、地板装贴等。
泥工工程施工标准是确保工程质量、安全、进度和投资控制的关键,是施工过程中必须严格遵守的规范。
二、基层检验1. 不同材料交接处不应有裂缝,基层与基体之间应粘接牢固,无脱层。
2. 使用空鼓锤检查墙面空鼓,特别是梁、窗等位置,每处空鼓面积不应大于0.04m²,且每自然间不应多于2处。
空鼓区域必须重新进行填补粉刷。
3. 墙地面基层表面应平整,阴阳角应顺直,表面无爆灰。
4. 使用2m垂直检测尺、直角检测尺和塞尺检查墙面立面垂直度、平整度和阴阳角方正度。
5. 地面基层坡度应符合设计要求,不得有倒返水和积水现象。
6. 住宅室内墙面之间的净距允许偏差不大于15mm,对角线基层净距允许偏差不宜大于20mm;室内净高允许偏差不宜大于15mm。
三、施工水平线定位1. 根据现场实际情况,以入户门槛高度或阳台推拉门高度等确定地面施工完成面。
2. 取大厅地面任意一点垂直向上量至1m位置,以此为基点利用激光水平仪投射光影,用墨线弹出闭合水平线。
四、砌墙1. 砌墙应按设计图纸要求进行,墙体应饱满、整齐、垂直、牢固。
2. 墙体应采用规范的砌筑方法,砖缝应横平竖直,砂浆饱满。
3. 墙体应按规范设置拉结筋、水平筋、通长筋等,确保墙体整体稳定性。
五、批墙(沙浆打底)1. 批墙应按设计要求和施工规范进行,分层施工,每层厚度应符合规范要求。
2. 批墙砂浆应搅拌均匀,配合比应符合设计要求。
3. 批墙应垂直、平整、牢固,无空鼓、开裂现象。
六、地面沙浆打底1. 地面沙浆打底应按设计要求和施工规范进行,分层施工,每层厚度应符合规范要求。
2. 地面沙浆应搅拌均匀,配合比应符合设计要求。
3. 地面沙浆打底应平整、牢固,无空鼓、开裂现象。
七、瓷砖、地板装贴1. 瓷砖、地板装贴应按设计要求和施工规范进行,确保铺贴牢固、美观。
泥工施工工艺及验收标准
泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高。
厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同。
1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留的灰浆硬块及突出部份应铲平。
2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、冬季施工室内温度宜保护在3-5℃以上。
4、墙基靠地面应用泥水灰桨抹成圆弧角。
5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层。
6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水。
7、厨房墙体的防水高度平均为1.5米,卫生间墙面的防水层高度不低于1.8米,与卧室相邻墙的防水层应延伸至卫生间顶部。
8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水。
9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象。
10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实。
11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水。
12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2的比例搅拌成防水素灰浆,涂刷厚度0.2厘米,涂刷密实不得漏刷。
13、砂浆型防水的防水剂、水泥、砂子按1:2:5-6的比例搅拌成防水砂浆,涂抹厚度为0.5-1厘米,抹平压实。
14、刷防水素灰浆与抹防水砂浆的间隔时间不超过30分钟。
15、厨、卫管槽、坑、洞要用防水砂桨补好。
16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大的水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高的信誉。
工程质量验收标准
工程质量验收标准一、泥工部分1、放线准确、砌墙挂线,三线一吊,五线一靠。
2、横平竖直、砂浆饱满,厚薄均匀,砌缝交错。
3、拉结钢筋,按照标准,门洞过梁,结构牢固。
4、抹灰抽筋、墙面平整、阴阳角顺、没有裂纹。
5、防水到位、铺贴水平、镶贴平整、符合规定。
6、瓷片碰角45º、墙及柱角90º、包管合适、大小适宜。
7、接口紧密、既无错位、又无缺楞、弧墙畅顺。
8、外形美观、表面干净、安全可靠、缝隙均匀。
二、电工部分1、电工进场,查进户线、施工用电、装置安全。
2、切槽平直,深度适宜,底盒平整、埋设平整。
3、承重结构,不得乱动、梁不打洞、柱不穿乱。
4、布线敷设,排列整齐、分线三通、直管直通。
5、电线穿管,多少适中、线码固定、线管均匀。
6、布线分区,火线为红、零线为兰、地线双色。
7、线路保护,盒用锁头、绕梁蜡管、天花软管。
8、严禁杜绝,回路借线、中途接线、借用老线。
9、使用空调,安热水管、装微波炉、应设专线。
10、砂浆封槽,用水湿润、不高出墙、不露出管。
11、安装吊灯,顶棚固定、膨胀螺栓、牢用可靠。
12、总配电箱,漏电开关、空气开关、保护安全。
13、插座开关,横平竖直、外形美观、通用灵敏。
三、分水工部1、定位准确,布置合理、安排得当、使用方便。
2、切槽平直,深度适宜、布置平整、埋设平稳。
3、承重结构,不得乱动、梁不打洞、柱不穿孔。
4、布管敷设,多少适中、分支三通、直管直通。
5、左热右冷,红白分明、给水到位、方便好使。
6、给水不漏,排水不渗、给排水管、接头密封。
7、砂浆封槽,用水湿润、不高出墙、不露出管。
8、洗手盒平,洗菜盒稳、镜面挂件、外形美观。
9、座厕装正,浴缸安平、花洒好看、业主喜欢。
四、木工部分1、熟悉图纸,因地制宜、布置合理、恰到好处。
2、安排得当,施工到位、大小适宜、防潮严密。
3、因材施用,精细选材、合理用材、节约材料。
4、框架牢固,结构合理、横平竖直、间隔合适。
5、饰面平整,着胶均匀、钉眼细少、色调相衬。
泥工工程施工要求
泥工工程施工要求一、泥工工程相关术语1. 泥工:也叫粘土工,是以粘土为主要原料进行施工的工种,主要包括土方、背土、填土、挖土、土方平整、土方压实、泥砌、砌筑混凝土保护层等工作。
2. 泥瓦匠:是泥工施工中的专业人员,负责泥砌、刮泥、垒墙、抹泥、淘泥等工作。
3. 泥水匠:是泥工施工中的专业人员,负责泥水工程中的泥水合拌、泥水彩绘、泥水抄掇等工作。
4. 泥浆:是搅拌好的泥土和水的混合物,主要用于砌筑砖墙、地面、道路等。
5. 泥石:是粘土和石头的混合物,用于填充工地、挖土等。
6. 泥工砖:是一种由粘土制成的砖块,质地坚硬,可供建筑物的结构。
7. 泥工涂料:是一种用于涂抹泥砌墙体表面的一种涂料,通常用于室内墙面装饰。
8. 泥水装饰:是使用泥水料进行装饰,可以在墙面、柱子、梁等部位进行涂刷、雕刻、涂抹等处理。
二、泥工工程施工前的准备工作1. 施工前,需对施工现场进行认真检查,了解工程的情况、地形、地貌等,并根据具体情况做出详细的施工方案。
2. 对施工现场进行平整和清理,清除杂物、尖锐物等,确保施工环境安全。
3. 为了保证施工质量,需提前准备好需要的泥浆、泥石、泥工砖、泥工涂料、泥水匠工具等。
4. 安排好泥工瓦匠、泥水匠等专业人员,确保施工人员队伍完整和稳定。
5. 确保施工现场的安全,设置好安全标识、安全警示牌等,做好施工安全措施。
6. 根据具体情况提前准备好配料比例、搅拌次数、搅拌时间等。
7. 施工前对需要施工的部位进行测量,确定尺寸、高度等,确保施工精准。
8. 针对具体的施工需求,提前准备好相应的施工工具和设备,如混凝土搅拌机、砂浆喷涂机、涂料滚筒等。
三、泥工工程施工中的注意事项1. 在施工过程中,要严格按照施工图纸要求和技术要求进行施工,保证施工质量。
2. 在进行泥工砌筑、涂刷等工作时,要注意操作规范,保持施工环境整洁,并及时清理施工垃圾。
3. 施工中需注意合理配置施工人员,确保人员之间的合作和协调,减少出现工作冲突。
泥木工验收注意事项
泥木工验收注意事项一、前期准备在进行泥木工验收之前,需要做好以下准备工作:1.1 施工计划制定详细的施工计划,包括施工时间、工序安排、材料准备等内容。
确保施工进度和质量的可控性。
1.2 材料选择选择符合国家标准的优质建筑材料,确保施工过程中的安全性和可靠性。
1.3 人员培训对施工人员进行必要的培训,使其熟悉施工规范和操作流程,提高施工质量。
二、泥工验收注意事项泥工验收是指对泥工施工的质量进行检查和评估。
以下是泥工验收的注意事项:2.1 墙面验收对泥工施工的墙面进行验收时,应注意以下几个方面:1.墙面平整度:使用直尺或水平仪检查墙面的平整度,不得大于规定的允许偏差范围。
2.墙面垂直度:使用垂直仪检查墙面的垂直度,不得大于规定的允许偏差范围。
3.墙面强度:敲击墙面,听声音是否均匀,无空鼓和松动现象。
2.2 地面验收对泥工施工的地面进行验收时,应注意以下几个方面:1.地面平整度:使用直尺或水平仪检查地面的平整度,不得大于规定的允许偏差范围。
2.地面强度:行走在地面上,感觉是否坚实,无空鼓和松动现象。
3.地面防水:检查地面的防水层是否完好,无渗漏现象。
2.3 天花板验收对泥工施工的天花板进行验收时,应注意以下几个方面:1.天花板平整度:使用直尺或水平仪检查天花板的平整度,不得大于规定的允许偏差范围。
2.天花板强度:敲击天花板,听声音是否均匀,无空鼓和松动现象。
3.天花板装饰:检查天花板的装饰面是否平整,无开裂和脱落现象。
2.4 柱子验收对泥工施工的柱子进行验收时,应注意以下几个方面:1.柱子垂直度:使用垂直仪检查柱子的垂直度,不得大于规定的允许偏差范围。
2.柱子强度:敲击柱子,听声音是否均匀,无空鼓和松动现象。
3.柱子表面:检查柱子表面的光洁度和平整度,无明显的砂眼和裂缝。
三、木工验收注意事项木工验收是指对木工施工的质量进行检查和评估。
以下是木工验收的注意事项:3.1 木地板验收对木工施工的木地板进行验收时,应注意以下几个方面:1.地板平整度:使用直尺或水平仪检查地板的平整度,不得大于规定的允许偏差范围。
装饰装修验收单泥工木工漆工水电工
电线铺设
暗线敷设必须配管,遇不可铺接硬管处,必须改穿软管。
强电、弱电不得穿入同一根管内,管内导线不得接头。
电源线回路截面积应与该回路用电设备最大辅出功率相匹配。插座配线为单项三线制。
工程负责人签字:
监理签字:
客户签字:
总评:
苹果装饰工程部表格——验收单
装修验收单(隐蔽水路)工程项合同编号:
木纹(清漆项)
木质基层平整、无残缺、无污染,棕眼刮平、木纹清楚
装饰线、分色线(色漆项)
分线界面清晰、宽窄一致
面漆未施工前
监理检查签字:
工程负责人签字:
监理签字:
客户签字:
总评:
苹果装饰工程部表格——验收单
装修验收单(刮胶、乳胶漆)工程项合同编号:
客户:工程地址:年月日
验收项目
验收标准(mm)
验收结果“√”
砖面上的孔洞应套割吻合,边缘应整齐。配合水工,出水口与墙面平正或凹进≤5。
水泥砂浆墙、地面找平
表面平整度、阴阳角垂直。
找平层与基层应结合牢固,无空鼓、起砂。
防水处理
防水处理地面需平整,涂刷防水剂应均匀,墙面防水翘度高于100以上
沐浴处墙面防水应高于1800,放水浸泡地面24h,无渗水。
工程负责人签字:
客ห้องสมุดไป่ตู้:工程地址:年月日
验收项目
验收标准(mm)
验收结果“√”
优
良
中
差
进水管
管件铺设应横平竖直、左热右冷,且用管卡固定。
管出口要与贴砖表面平正或凹进≤5。
管径、管距及管接螺纹要符合安装设备要求和设计要求。
管件与水具、洁具的连接必须平正、紧固不漏水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泥工验收标准
LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】
泥工基本要求:
1基本要求
1)砌墙(轻质砖、弹线、拉筋、平整),批荡(平整、垂直),表面应洁净,接搓平顺,线角顺直,粘接牢固,无脱层,无爆灰和裂缝等缺陷。
采用目测的方法验收。
2)用小锤轻轻敲击检查有无空鼓声,空鼓而不裂。
1)3)墙壁批荡时超过40mm厚必须挂4号钢网后方可批荡。
2 面镶贴的基本要求:
1)镶贴应牢固,表面平整干净,无漏贴错贴,缝隙均匀,周边顺直,砖面无裂纹、摔角、缺棱等现象。
采用自然光线下目测的方法验收。
2)锤在墙面上全数轻轻敲击,无空鼓面。
3)卫生间、厨房内墙面防水涂膜做到高,内墙隔壁有柜的防水涂膜做到以上,待48小时干固后再贴墙面砖。
3 面镶贴的基本要求:
1)镶贴应牢固,表面平整干净,缝隙均匀周边平直,表面无裂纹、摔角、缺棱等现象。
2)锤在墙面上全数轻轻敲击,不得有空鼓声。
3)有排水要求的地砖镶贴应满足排水坡度要求2%——3%坡向地漏等出水口,与地漏及出水口应严密牢固。
4)卫生间、厨房内地面必须做防水涂膜层,与墙面处理应严密,待36小时干固后再贴地砖。
水路要求:
1)管材的质量用联塑PVC管。
2)地漏位置的安排要合理。
3)布管要整齐、美观、规范,而排水管杜绝二合一连接地漏。
4)排水管应采用硬质PVC排水管件,全部下水管取消软连接。
5)全部地漏用防臭地漏施工。
6)水管铺设不得靠近电源,水管与燃气管的间距应不小于400mm。
7)管道安装应固定牢固、无松动,龙头、阀门安装平整,开启灵活,水表运作正常,管道无渗漏。
制作完毕,应与客户一起试压,经客户认可签字后方能封墙。
泥工工艺常规检查
水工工艺常规检查
1)铺地砖、贴瓷片20元/平方米。
2)找平木地板地10元/平方米。
3)凿墙、贴踢脚线15元/米。
4)封排水管900元全套房。
5)砌墙、修葺门口500元全套房,修葺大门口、小门口300元全套房。
6)填沉池600元全套房。
7)厨房、卫生间做防水6元/平方米。
8)贴波导线15元/米。
9)铺门槛石20元/条。
10)铺窗台石30元/米。
11)安装排污管、防溴地漏300元全套房。
12)安装冷、热水管18元/米。
13)清理凝泥、保洁全套房500元。
